地暖施工组织设计
地暖施工组织设计

施工组织技术方案施工单位:2011年3月9日第一章编制依据与说明(一)编制依据1、室内低温热水地辐射采暖项目建筑平面图和管路系统图2、室内低温热水地辐射采暖项目采购文件3、行业标准《地面辐射供暖技术规程》JGJ142-20044、国家标准《建筑给排水采暖施工质量验收规范》GB50242-20045、国家标准《采暖通风及空气调节设计规范》GB50019-20036、国家标准《冷热水用耐热聚乙烯(PERT)管道系统》CJ/T175-20027、国家标准《冷热水用耐热聚乙烯(PEx)管道系统》CJ/T175-20028、国家标准《冷热水用耐热聚乙烯(PPR)管道系统》GB/T187429、冷暖设备有限公司低温热水地板辐射供暖应用技术规程(试行)10、根据甲方、土建总包单位所提供的应具备地板采暖施工条件的情况11、根据与甲方或土建总包单位工程商洽文件。
(二)编制说明1、在全面施工前的准备阶段,经现场实地考察后,需要与甲方监理、土建总包单位协商并签署与本工程相关的工程洽商文件。
2、为确保施工进度,在经监理验收合格,土建总包单位已提供相应具备低温地板采暖施工条件下。
第二章工程概况及施工要求(一)工程概况青特·花溪地项目低温地板热水辐射采暖工程建筑面积约18万平方米。
(二)工程特点工程采用室内铺设发泡聚苯乙烯板为隔热层的,分水器采用金牛智能分集水器,施工过程中不宜于其它施工作业同时交叉作业,对有可能发生的交叉作业,要求与相关专业共同协商,确定合理的配合方案。
地板辐射采暖工程要求同土建总包单位紧密配合,加强合作,以确保工程质量和进度。
(三)绝热层厚度发泡聚苯乙烯板和砂浆填充层总厚度为8㎝,其中发泡聚苯乙烯板厚度为3㎝,填充层(砂浆)5㎝。
第三章施工组织方案及说明(一)项目经理部1、成立项目领导小组为保证工程进度、质量安全落到实处,协调重大问题的处理,特成立领导小组。
项目领导小组:组长领导小组成员:领导小组职责:(1)、对工程进度、安全、质量进行全方位管理并组织落实。
地暖施工组织设计方案

地暖施工组织设计方案一、前期准备工作在开始地暖施工前,需要进行详细的准备工作,包括材料准备、人员组织和现场安全等方面的考虑。
1. 材料准备1.1 地暖管道材料的选购:根据项目的需求,选择合适的地暖管道材料,一般常用的有PEX管、PPR管和PVC管等。
确保材料品质符合相关标准要求。
1.2 辅助材料准备:准备好与地暖施工有关的辅助材料,如保温层材料、承重板、隔离膜等。
2. 人员组织2.1 施工人员配置:根据项目规模和要求,合理安排施工人员的数量和工作职责,确保施工过程中各项工作有序进行。
2.2 相关技术人员的准备:配备有经验丰富的地暖工程师和技术人员,能够及时解决施工中的技术问题。
3. 现场安全3.1 安全防护设施的准备:确保施工现场有完善的安全防护设施,如安全帽、安全绳、防滑鞋等。
3.2 安全培训和指导:在施工前要对工人进行安全教育和培训,指导他们注意施工过程中的安全事项。
二、施工方案地暖施工方案是地暖施工的详细实施计划,包括施工流程、步骤和注意事项等。
1. 施工流程1.1 现场勘测:在正式施工前,进行现场勘测,确定施工区域的具体情况,如地面平整度、周围环境等。
1.2 安装地暖管道:按照设计图纸和施工要求,进行地暖管道的敷设和连接。
1.3 安装保温层:将保温层材料铺设在地暖管道上,确保管道能够保持一定的温度。
1.4 进行泄压测试:在保温层完工后,进行泄压测试,确保地暖管道的密封性。
1.5 封装地板材料:在地暖管道敷设完毕后,进行地面的地板材料封装,确保地暖系统正常使用。
2. 施工步骤2.1 确定施工起点:根据设计要求,确定地暖系统的施工起点。
2.2 敷设地暖管道:按照施工图纸上的要求,将地暖管道从施工起点开始依次敷设。
2.3 进行连接和固定:在地暖管道敷设过程中,确保管道连接紧密,并进行固定,防止未来使用中出现松动情况。
3. 注意事项3.1 施工温度和湿度:根据地暖材料的要求,注意施工过程中的温度和湿度控制,确保施工质量。
地暖施工组织方案

地暖施工组织方案地暖施工组织方案为了确保事情或工作安全顺利进行,预先制定方案是必不可少的,方案是从目的、要求、方式、方法、进度等方面进行安排的书面计划。
我们应该怎么制定方案呢?下面是小编为大家整理的地暖施工组织方案,欢迎大家分享。
地暖施工组织方案1一、编制依据1、盛世长安住宅小区二期、三期施工图纸;2、施工手册第四版;3、施工现场条件;4、公司类似工程的经验。
二、工程概况盛世长安住宅小区二期工程位于河北省肥乡县长安路与井堂街交叉口西南角,工程采暖系统采用地板低温辐射采暖,地暖的施工范围为厨房、卫生间、卧室、客厅等。
三、工程准备1、技术准备:设计施工图纸和有关技术文件齐全,并已经图纸会审和设计交底。
2、材料准备:所有材料进场前必须有质量合格证明文件,规格、型号及性能技术指标应符合国家现行有关标准的规定。
2.1、加热管采用PE—RT地暖管,管材规格为De20×2.3(S5)。
2.2、连接管:连接分水器与表箱之间的连接部分,采用PE—X管材。
2.3、保温层:30厚复合铝箔挤塑聚苯乙烯保温板。
2.4、填充层:采用C15豆石混凝土,厚度为60mm。
2.5、其他辅助材料。
3、机具准备:3.1、机具:细石混凝土搅拌机、泵送设备、专用扳手、电动试压泵等。
3.2、工具:锯条、手锤、活扳手、手动试压泵、刮刀等。
3.3、量具:水平尺、钢卷尺、压力表、弯尺、线坠等。
四、施工方法及措施1、作业条件1.1、施工现场具有供水或供电条件,有储放材料的临时设施。
1.2、土建专业已完成墙面抹灰,地面清理干净;厨房、卫生间防水施工完毕并且做完闭水试验并经过验收。
1.3、相关电气预埋等工程已完成。
1.4、施工人员应经过培训,特别是机械接口施工人员必须经过专业操作培训,持合格证上岗。
1.5、安装时环境温度宜不低于5℃;在低于0℃的环境下施工时,现场应采取升温措施。
1.6、施工时不宜与其他工种交叉作业,所有地面留洞应在填充层施工前完成。
地暖施工组织设计方案

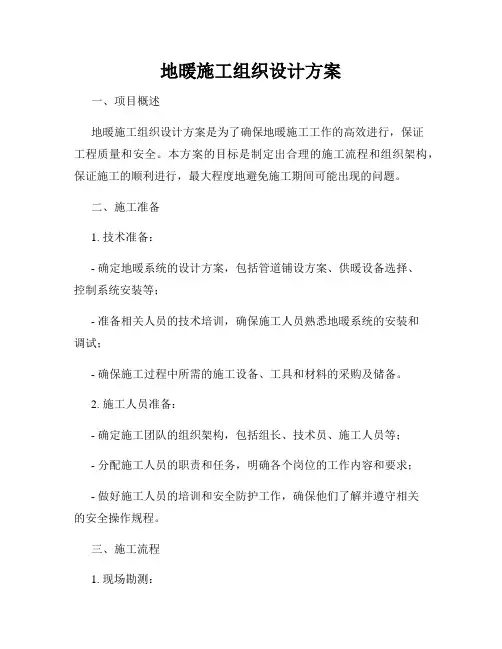

地暖施工组织设计方案一、项目概述地暖施工组织设计方案是为了确保地暖施工工作的高效进行,保证工程质量和安全。
本方案的目标是制定出合理的施工流程和组织架构,保证施工的顺利进行,最大程度地避免施工期间可能出现的问题。
二、施工准备1. 技术准备:- 确定地暖系统的设计方案,包括管道铺设方案、供暖设备选择、控制系统安装等;- 准备相关人员的技术培训,确保施工人员熟悉地暖系统的安装和调试;- 确保施工过程中所需的施工设备、工具和材料的采购及储备。
2. 施工人员准备:- 确定施工团队的组织架构,包括组长、技术员、施工人员等;- 分配施工人员的职责和任务,明确各个岗位的工作内容和要求;- 做好施工人员的培训和安全防护工作,确保他们了解并遵守相关的安全操作规程。
三、施工流程1. 现场勘测:- 对施工地点进行现场勘测,确定地暖系统的最佳布置方案;- 根据勘测结果绘制施工平面图,明确管道的铺设路径和设备的安装位置。
2. 地暖管道铺设:- 根据设计方案,在地面进行地暖管道的铺设,要确保管道的连接紧密、牢固,并且与周围的建筑结构相符合;- 进行必要的隔热处理,避免热量损失;- 在管道铺设完成后进行压力测试,确保系统的密封性和稳定性。
3. 供暖设备安装:- 根据设计方案,安装供暖设备,包括热水锅炉、热泵等;- 输配管路的连接,确保供暖设备与地暖系统的紧密配合;- 进行设备的调试和试运行,确保其正常工作。
4. 控制系统安装:- 安装地暖系统的控制设备,包括温度传感器、温控器等;- 进行控制系统的线路连接和调试,确保各个设备之间的正常通信和协调工作;- 实施系统的功能测试,确保控制系统的可靠性和稳定性。
5. 工程验收:- 进行地暖系统的整体验收,包括设备、管道的检查和测试;- 对施工质量进行评估和检验,确保地暖系统的安全可靠;- 准备相关的施工资料和文件,以备归档和备案。
四、安全与质量控制1. 安全控制:- 遵守相关的安全操作规程,确保施工人员的人身安全;- 做好施工现场的安全防护工作,包括施工区域的封锁、警示标识的设置等;- 定期开展安全教育和培训,提高施工人员的安全意识和技能。
地暖工程施工组织设计

地暖工程施工组织设计一、工程概况本项目为地暖工程施工,主要包括住宅地暖系统的安装、调试和验收。
地暖系统采用水暖方式,通过管道将热水输送到地面,通过地面材料将热量均匀分布到室内,实现采暖和舒适生活的目的。
二、施工目标1. 确保工程质量,满足业主对地暖系统的使用要求。
2. 严格按照施工规范和工艺流程进行施工,确保工程安全。
3. 控制工程进度,按时完成施工任务。
4. 降低工程成本,提高投资效益。
三、施工组织设计1. 施工前期准备(1)了解并熟悉工程设计文件,包括地暖系统的设计图纸、施工规范和验收标准。
(2)组织施工人员参加技术培训,提高施工技能和质量意识。
(3)准备施工所需的各种材料、设备和工具,确保施工顺利进行。
2. 施工流程(1)地面处理:清理地面杂物,检查地面平整度和湿度,必要时进行地面处理。
(2)铺设保温层:按照设计要求铺设保温层,确保保温效果。
(3)铺设管道:按照设计图纸和施工规范进行管道铺设,注意管道的走向、间距和固定。
(4)连接分集水器:将管道与分集水器连接,确保连接牢固、密封。
(5)填充层施工:在管道上方铺设填充层,填充层材料需符合设计要求。
(6)面层施工:铺设地暖地面材料,如瓷砖、木地板等,确保面层施工质量。
(7)系统调试:调试地暖系统,检查系统运行是否正常,确保采暖效果。
3. 施工质量控制(1)严格把控施工材料质量,确保材料符合国家相关标准和设计要求。
(2)加强施工过程监控,及时发现和解决施工中的问题。
(3)做好施工记录,为工程验收和维护提供依据。
4. 施工安全措施(1)加强施工现场安全管理,设立安全警示标志,确保施工人员安全。
(2)严格遵守施工操作规程,防止事故发生。
(3)定期对施工人员进行安全教育培训,提高安全意识。
5. 工程进度安排根据工程规模和施工条件,制定合理的施工计划,确保工程按时完成。
四、工程验收1. 验收条件:地暖系统施工完毕,各项指标符合设计要求。
2. 验收内容:(1)检查地面材料铺设质量,是否符合设计要求。
地热施工组织设计

水暖工程施工组织设计第一章编制依据:1、行业标准《地面辐射供暖技术规程》JGJ142-20042、国家标准《建筑给排水采暖施工质量验收规范》GB50242-20043、民用建筑节能设计标准实施细则GB50189-20054、《公共建筑节能设计标准》(GB50189-2005)5、《建筑给排水及采暖施工质量验收规范》(GB50242-2002)6、《自动喷水灭火系统设计规范》(GB50084-2001)第二章施工内容及部署第一节采暖系统(一)、工程概况及内容:1、本工程为文化局展览馆扩建工程,建筑层数为二层,建筑面积,,建筑高度为。
2、本工程包括室内排水、采暖及室内消防给水系统设计。
(二)、采暖设计及计算参数:1、采暖室外计算参数:冬季采暖室外计算温度:-26℃;冬季室外最多朝向平均风速:s。
2、采暖室内计算参数:室内展厅18℃;(三)、采暖系统:1、采暖系统为低温热水辐射地板采暖,楼梯间采用内腔无砂型四柱760型散热器消防控制室采用光排管(管径DN100,五排)散热器。
2、热媒为60~50℃热水,由室外换热站提供,供热方式为连续采暖建筑采暖系统热负荷191KW;阻力28KPa,面积热指标45w/㎡。
3、楼梯间采用内腔无砂型760型散热器,散热器工作压力为,试验压力为,消防控制室采用光排管(管径DN100,五排)散热器试验压力为工作压力的倍,但不得小于,其采暖管道均采用焊接连接。
4、集分水器前采暖管道采用热镀锌钢管,管径小于或等于32毫米,采用螺纹连接;管径大于32毫米,采用螺纹连接;管径大于32毫米,采用焊接或法兰连接,采暖干管低处设泄水,高处设排气地热管材为PB地板辐射采暖管,规格为D20×。
5、采暖系统安装完毕后,应做水压试验,采暖系统的试验压力为,试压方法按国标《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)的规定执行。
6、供暖系统安装完毕并经试压合格后,应对系统反复注水排水,直至排出水中不含泥沙铁屑等杂质,且水色不浑浊方为合格。
地暖施工组织设计

正本目录五、施工组织设计(一):施工方案及技术措施(二):施工组织设计(三):质量管理体系与措施(四):安全管理体系与措施(五):文明、绿色施工与措施(六):工程进度计划与保证措施(七):资源配备计划六、项目管理机构七、资格审查资料八、与投标人存在关联关系的单位情况说明五、施工组织设计工程概况本工程主要分为两个区:住宅区和公建区。
住宅区位于村子北部和南部,均为地上四层,半地下室,共26栋,均为本次设计内容;公建位于村子中上部(村入口),不在本次设计范围之内。
住宅区分为一期和二期,1#--20#楼为一期,21#--26#为二期住宅总建筑面积(不含阁楼)㎡,其中一期建筑面积㎡,二期建筑面积㎡。
本工程分区为寒冷B区,设置集中供暖,热源采用低温型空气源热泵,沿路敷设供热管线,送至热力入口。
本工程耐火等级均为地下一级,地上部分不低于二级;设计使用年限50年,抗震类别为丙类,6度抗震设防。
编制依据《民用建筑供暖通风与空气调节设计规范》(GB50736-2012)《辐射供暖供冷技术规范》(JGJ142-2012)《建筑给水排水及供暖工程施工质量验收规范》(GB50242-2002)《严寒和寒冷地区居住建筑节能设计标准》(JGJ26-2010)建设单位提供的设计要求和相关资料现行的国家有关建筑设计规范、规程和规定一、施工方案及技术措施(一)施工方案1、施工前图纸会审:①向主体设计院主管工程师提出不利于现场的设计,及时更改。
②施工时减少材料浪费,向甲方及设计方提出在确保地暖使用效果前提下,调整环路走向。
③与其它施工单位共同审定施工图纸,合理安排施工工艺流程,并与其它施工单位协调一致(上水、下水、煤气、电器等单项工程),避免因工种交叉配合不当造成返工或误工。
2、制作施工进度计划:根据甲方提出的施工日期,作好合理的施工进度计划,以此计划安排人员、机械设备、原材料等。
3、材料计划:根据图纸做好各种材料计划,施工时以此计划为准,严格控制材料。
地暖工程施工组织

地暖工程施工组织设计一、施工前准备1.1 设计施工图纸和有关技术文件齐全,并已经图纸会审和设计交底。
1.2 材料准备:所有材料进场前必须有质量合格证明文件,规格、型号及性能技术指标应符合国家现行有关标准的规定。
1.3 机具准备:细石混凝土搅拌机、泵送设备、专用扳手、电动试压泵等。
1.4 工具准备:锯条、手锤、活扳手、手动试压泵、刮刀等。
1.5 量具准备:水平尺、垂直尺、卷尺等。
1.6 施工人员应经过技术交底,培训基本的操作要点。
二、施工流程2.1 铺设绝热层:在施工地面铺设绝热板,绝热板应平整、牢固,接缝处应采用专用胶带密封。
2.2 铺设加热管:按照设计图纸和施工规范,铺设加热管。
加热管应平整、牢固,管间距应符合设计要求。
2.3 连接分水器:将加热管与分水器连接,连接应牢固、严密。
2.4 铺设保温层:在加热管上方铺设保温层,保温层应平整、牢固,接缝处应采用专用胶带密封。
2.5 填充层施工:在保温层上方浇筑C15豆石混凝土,填充层厚度应符合设计要求。
2.6 施工结束后应绘制竣工图,并应准确标注加热管敷设位置及地温传感器埋设地点。
三、施工要求3.1 施工过程中应严格遵守国家有关法律法规和施工规范,确保施工安全、质量。
3.2 施工人员应具备相应的专业技术知识和操作技能,做到熟练、准确、迅速施工。
3.3 施工过程中应做好成品保护,防止施工过程中对已完成的工程造成损坏。
3.4 施工过程中应做好环境保护,妥善处理废弃物,确保施工现场清洁卫生。
3.5 施工过程中应做好安全防护,严格按照安全操作规程施工,确保施工人员的人身安全。
四、质量保证4.1 施工过程中应严格按照设计图纸和施工规范施工,确保工程质量。
4.2 施工过程中应做好施工记录,记录施工过程中的重要信息,以备查验。
4.3 施工结束后应进行工程验收,验收不合格的工程不得交付使用。
4.4 施工过程中应做好工程质量的跟踪检查和监督,及时发现和解决问题。
五、售后服务5.1 施工结束后,应向用户提供完整的施工资料和产品说明书,以便用户了解和维护。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
苏州相城区苏地2007-B-69号地块一期南区地板采暖工程施工组织方案编制单位:北京市元兴设备安装有限责任公司一、工程概况本工程为苏州首开永泰置业有限公司苏地2007—B—69地块(一期)住宅小区项目,建筑面积113285平米,其中有地采暖面积为83341平米,其中1#楼建筑面积18002.85平米,采暖面积9821.8平米,共144户。
2#楼建筑面积18008.39平米,采暖面积10647平米,共160户。
5#楼建筑面积18008.39平75户。
DN20,分(一)施工方案1、施工前图纸会审:①向主体设计院主管工程师提出不利于现场的设计,及时更改。
②施工时减少材料浪费,向甲方及设计方提出在确保地暖使用效果前提下,调整环路走向。
③与其它施工单位共同审定施工图纸,合理安排施工工艺流程,并与其它施工单位协调一致(上水、下水、煤气、电器等单项工程),避免因工种交叉配合不当造成返工或误工。
2、制作施工进度计划:根据甲方提出的施工日期,作好合理的施工进度计划,以此计划安排人员、机械设备、原材料等。
3、材料计划:交工验收单、设计变更单、图表会审记录、各种材料合格证或检验资料等。
(三)工程保证措施:1、施工前进行技术交底:由技术人员、质检人员对施工工人进行全面的技术交底和质量培训,提出质量等技术要求,施工注意事项,施工程序等。
2、现场设专职设计人员,对甲方要求的变更及施工中临时出现的技术问题,快速做出反映,及时与甲方及公司设计人员沟通解决。
3、现场工程师和施工队长对施工质量负责,应严格按质量标准组织现场施工。
4、施工现场设质量监督人员,每日对工程进行检查,发现不合格处,尽快处小组每天施工量应不小于3000m2。
(五)质量目标:我们的质量口号是“零缺陷工程”,不允许以任何借口导致管材渗漏。
一旦材料损坏,可采用同材质的材料或铜镀镍连接件进行修复,保证与管材寿命相同。
三、土建配合要点1、地板采暖工程施工要求地面平整,无任何凹凸不平及沙石碎块、钢筋头等现象。
楼板距水平线高误差不大于2cm.如果地面平整度不够,要求土建应作水泥沙浆找平层。
综合布线等管线只允许垂直穿过地板供暖层,或铺设在地暖保温层以下。
2、管线穿墙部位土建应预先留洞,穿越卫生间墙体时应做好防水套管。
后(含1234(二)养护1、在碎石砼铺设后2天内,洒水湿润,在常温下进行养护,一般不小于7天,使其在湿润的情况下硬化。
2、养护期间,禁止上人走动或进行其他操作活动,以免损伤砼回填层和地暖盘管。
(三)材料用量每100平方米碎石砼的材料用量,见下表要敬业爱岗,忠于职守,振兴公司要遵纪守法,诚实可信,优质服务要严格规程,安全施工,保证质量要净化环境,文明施工,工完场清要心想用户,礼貌待人,保护财产五不准不准偷工减料,影响质量不准违章作业,忽视安全不准野蛮施工,噪音扰民不准乱写乱画,损坏成品不准粗言秽语,打架斗殴七、施工工艺121234减,外墙多的房间,热损失多,加热管必然密些。
南向中间房间热损失小,管间距必然大些。
5、尽量考虑将生活冷热水管布置在地板采暖结构层中,但应避免管线相互穿越。
(三)地板采暖环路设计中注意的几个问题:1、合理划分环路区域,尽量做到分室控制,同时避免与其它管线交叉;管材在地下铺设严禁有接口。
2、设计中应特别注意,同一分集水器上管长尽量保持一致,避免造成系统阻力失衡和管材浪费。
3、为保证地面不开裂,管间距不得小于100MM,为保障地面温度的均匀,管间距不易大于350MM4、本工程以独立式燃气炉为热源的系统,我公司将管长控制在小于等于110 o C,23123(复合保温板厚度20MM,豆石混凝土厚度为50MM),管上皮豆石混凝土的厚度不小于30MM。
(六)其他应注意的事项:1、不同地面标高应分别设置分集水器。
2、从分集水器引出的供回水管在过门处,管间距离小于100MM时,应在距管上皮10MM处设置钢丝网。
低温热水地板辐射供暖系统施工工艺流程图(安包含我公司2、项目小组的人员组织现场保持联系,对施工过程实施全面指挥,并将施工中的重要信息通报公司领导,现场项目经理——直接负责现场施工管理,对施工现场技术、安全、质量全面负责,在施工现场负责与甲方代表洽商有关事宜,并保持与工程部经理联系,以便工程部经理对施工项目实施管理。
现场安全员——依照现场施工安全管理条列,在现场实施安全监督管理,等事宜。
项目经理将负责此工作并完成以下任务:3.1项目计划根据项目要求、工地具体情况制定项目进度;同甲方的项目经理共同讨论工作认为及合约赋予双方的责任;落实对施工人员的消防教育、安全施工教育、持证上岗、文明施工教育;准备详细的项目计划,确定项目的关键阶段,分配好双方的每一阶段的任务;制定整个项目进展情况报告的计划。
3.2工程进度控制管理公司会指派有丰富施工经验的项目经理领导项目组进行进度控制,包括设计、施工进度、材料设备供应、成本控制管理及满足各种需要的进度计划的编制、检查;施工方案的制定与实施,以及各方面的协调,经常性的对计划进收发记录、文件存档、会议记录管理。
相关标据管理等。
定期提交进度报告;每一个阶段提交一份阶段报告,并由双方项目经理签字认同;项目完成后提供竣工图纸及测试报告。
3.5工程项目验收管理公司将以下文件作为工程竣工验收和办理移交手续的依据:工程承包合同;工程设计文件(包括:施工图纸、设计说明书、各种材料的检测报告等);国家现行的施工验收规范及企业验收规范;测试报告;竣工图竣工报告。
我公司先进行竣工自验,合格后邀请甲方、监理、设计院,进行正式验收,通过后各方竣工报告上签字。
3.6工程维护管理及标准(传热等因素,在房间计算热负荷基础上,增加一定的附加量,确定房间热负荷Q。
d 地板辐射用于房间局部区域供暖、其它区域不供暖时,地板辐射所需散热量按全面辐射供暖所需散热量乘以一定系数。
e 进深大于6米的房间,以距外墙6米为界分区,当作不同的单独房间,分别计算供暖热负荷和进行地板辐射供暖设计。
1.2系统设计:1.2.1低温热水地板辐射供暖的供水温度通过计算确定,但不超过60o C,供回水温差不大于10o C。
同一热源输配系统的各房间,应按相同的水温计算。
1.2.2辐射供暖地板的散热量,包括地板向房间的有效散热量Q1和向下层(包括地面层向土壤)传热的热损失Q2。
设计计算中考虑下列因素:a 垂直相临各层房间均采用地板辐射供暖时,除顶层以外的各层,均应Q11)设计图纸及其它技术文件齐全。
2)经批准的施工方案或施工组织设计、已进行技术交流。
3)施工力量和机具等,保证正常施工。
4)施工现场、施工用水和用电、材料储放场地等临时设施,能满足施工需要。
2.1.2地板辐射供暖的安装工程,环境温度宜不低于5 o C2.1.3地板辐射供暖施工前,应了解建筑物的结构,熟悉设计图纸、施工方案及其它工种的配合措施。
2.1.4加热管安装前,应对材料的外观和接头的配合公差进行仔细检查,并清除管道和管件内外的污垢和杂物。
2.1.5安装过程中,应防止油漆、沥青或其它化学溶剂污染塑料类管道。
2.1.6管道系列安装间断或完毕的敞口处,随时封堵。
2.4热媒集配装置的加以垂直安装固定,分、集水器下端距地面不小于150mm。
2.4.2加热管始末端出地面至连接配件的管端,设置在硬质套关内。
套关外皮不超出集配装置外皮的抽影面,加热管与集配装置分路阀门的连接采用专用卡套式连接件。
2.4.3加热管始末端的适当距离内或其它管道密度较大处,当管间距≤100mm时,设置柔性套管等保温措施。
2.4.4加热管与热媒集配装置牢固连接后,或在填充层养护期后,对加热管每一通路逐一进行冲洗,出水清净为止。
2.4.5 因本工程为精装修工程,如土建专业已完成的地面标高不能满足地暖施工要求,在局部地面标高超高的情况下,用绝热毡代替挤塑板,已满足标高的要求。
≤C20,的压件。
2.7安全生产和成品保护2.7.1管材和绝热材料,不得直接接触明火。
2.7.2加热管严禁攀踏,用作支撑或借作它用。
2.7.3地板辐射供暖的安装工种,不宜与其它施工作业同时交叉进行,混凝土填充层的浇捣和养护过程中,严禁进入踩踏。
2.7.4在混凝土填充层养护期满后,敷设加热管的地面,应设置明显标志,加以妥善保护,严禁在地面运行重负荷或放置高温物品。
3质量控制方案及管理措施3.1为保证施工质量达到设计标准,质量控制方案如下:3.1.1做好施工文件的编制和原材料的质量合格证。
3.1.2抓好低温热水地板辐射供暖系统安装中的质量管理(严格执行国坚持“质量第一,用户至上”以人为核心以预防为主坚持质量标准,严格检查,一切用数据说话贯彻科学、公正的职业规范4施工工艺的控制措施4.1施工材料进出场控制措施在工地初步具备现场施工条件下,我方运送材料到施工现场,会同甲方共同对运抵到施工现场的材料进行数据和质量的检验。
证实所有材料都检验并且合格后,方可进行施工,并与甲方共同签署《验货记录》。
对现场检验不合格的材料,填写《不合格品通知单》并做好记录,独立堆放,通知储运部处理。
合格材料在施工现场存放期间,应保持标识清楚,堆放整齐,防止损坏包括事故情况、事故性质、原因、评估、主要负责人及处理方案,报工程部经理及公司领导,并及时采取改进措施。
●施工人员有高度责任心,努力工作,严禁相互推诿。
●公司各部门必须提高对现场管理工作认识,全力支持施工现场的管理工作。
4.3安全管理控制措施●施工现场的安装管理,重点是进行人的不安全行为与物的不安全状态的控制,落实安全管理决策与目标,以消除一切事故,以免事故伤害,减少事故损失为管理目的。
●切实落实安全责任,实施责任管理。
●进行安全教育与训练。
●作好安全检查。
地板辐射供暖系统安装根据工种施工特点进行中间验收。
中间验收过程,从加热管道敷设和热媒集配装置安装完毕进行试压,至混凝土填充层,养护期满再次进行试压止,由我公司会同监理单位进行。
5.2水压试验浇捣混凝土填充层之前和混凝土填充层养护期满之后,分别进行系统水压试验,水压试验应符合下列要求:1) 水压试验之前对试压管道和构件采取安全有效的固定和保护措施。
2)试验压力不小于系统静压加0.3Mpa,但不得低于 0.6Mpa。
3)冬季进行水压试验时,应采取可靠的防冻措施。
5.3施压试验按下列步骤进行:1)经分水器缓慢注水,同时将管道内空气排出。
2)充满水后,进行水密性检查。
行5.5.1竣工验收时,应具备下列文件:1)施工图、竣工图和设计变更文件2)主要材料、制品和零件的检验合格证和出厂合格证3)中间验收记录4)试压和冲洗记录5)工种质量检验评定记录6)调试记录5.5.2竣工验收标准符合以下规定,方可通过竣工验收1)竣工质量符合设计要求和规程的有关规定2)填充层表面不应有明显裂缝3)管道和构件无渗漏工质材料和设备质量进行严格管理控制。
