交通建设工程施工安全监理要点

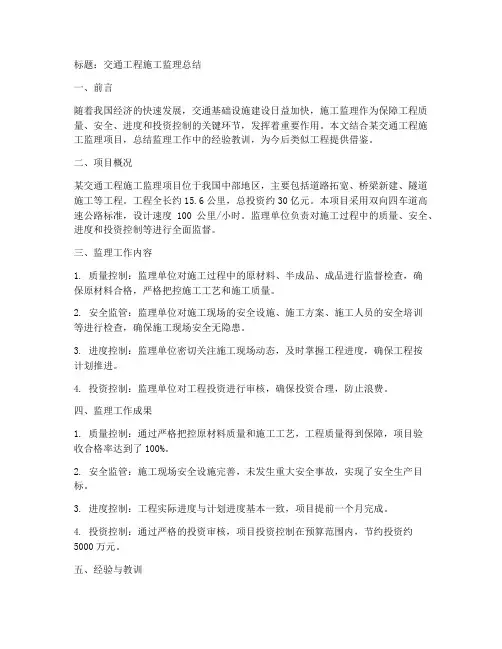

交通工程施工监理总结范文

标题:交通工程施工监理总结一、前言随着我国经济的快速发展,交通基础设施建设日益加快,施工监理作为保障工程质量、安全、进度和投资控制的关键环节,发挥着重要作用。
本文结合某交通工程施工监理项目,总结监理工作中的经验教训,为今后类似工程提供借鉴。
二、项目概况某交通工程施工监理项目位于我国中部地区,主要包括道路拓宽、桥梁新建、隧道施工等工程。
工程全长约15.6公里,总投资约30亿元。
本项目采用双向四车道高速公路标准,设计速度100公里/小时。
监理单位负责对施工过程中的质量、安全、进度和投资控制等进行全面监督。
三、监理工作内容1. 质量控制:监理单位对施工过程中的原材料、半成品、成品进行监督检查,确保原材料合格,严格把控施工工艺和施工质量。
2. 安全监管:监理单位对施工现场的安全设施、施工方案、施工人员的安全培训等进行检查,确保施工现场安全无隐患。
3. 进度控制:监理单位密切关注施工现场动态,及时掌握工程进度,确保工程按计划推进。
4. 投资控制:监理单位对工程投资进行审核,确保投资合理,防止浪费。
四、监理工作成果1. 质量控制:通过严格把控原材料质量和施工工艺,工程质量得到保障,项目验收合格率达到了100%。
2. 安全监管:施工现场安全设施完善,未发生重大安全事故,实现了安全生产目标。
3. 进度控制:工程实际进度与计划进度基本一致,项目提前一个月完成。
4. 投资控制:通过严格的投资审核,项目投资控制在预算范围内,节约投资约5000万元。
五、经验与教训1. 建立健全监理组织机构,明确监理职责,提高监理工作效率。
2. 强化现场巡视,加大质量、安全监管力度,确保工程质量和现场安全。
3. 加强与其他参建单位的沟通与协调,形成合力,推动工程进展。
4. 提高监理人员的业务素质和职业素养,培养一支高素质的监理团队。
5. 深入研究交通工程施工特点,不断总结经验,为今后类似工程提供借鉴。
六、结论通过在某交通工程施工监理项目中的实践,我们深刻认识到监理工作在保障工程质量、安全、进度和投资控制方面的重要性。
交通监理三控

交通监理三控1. 引言交通监理三控指的是交通监理的三个核心要点,即控制、监测和协调。
交通监理是保障交通建设工程质量和安全的重要环节,通过对规划、设计、施工和维护等过程进行监督,确保交通工程的顺利进行。
本文将详细介绍交通监理三控的内涵和重要性。
2. 控制控制是交通监理的首要任务,它包括对交通工程项目各个阶段的施工内容、工程质量、工期和成本等方面进行全面控制。
交通监理人员需要根据相关法律法规和技术规范,对施工单位进行监督和指导,确保工程的质量达到规定要求。
同时,控制还涉及到协调各方的合作,确保施工进度和资源的合理调配。
3. 监测监测是交通监理的核心任务之一,它涉及到对交通工程项目实施过程中的质量、安全和环境等方面进行实时监测和掌控。
交通监理人员需要通过现场检查、测试和数据分析等手段,及时发现和解决施工中的问题,确保工程进展顺利。
此外,监测还包括对施工单位的资质和人员素质进行评估,确保他们具备开展工程施工的能力。
4. 协调协调是交通监理的又一个重要任务,它需要交通监理人员与施工单位、设计单位、监理单位以及相关政府部门之间建立良好的沟通渠道和合作机制。
交通监理人员需要及时协调解决工程施工过程中的问题和冲突,确保各方利益得到充分考虑。
此外,协调还包括与相关部门进行沟通,及时调整和协调工程设计和规划,确保交通工程的顺利实施。
5. 交通监理三控的重要性交通监理三控在交通工程建设中起到了关键的作用,具有重要的意义。
首先,通过控制、监测和协调,可以确保交通工程的施工质量和安全,减少工程事故的发生,保障人民群众的生命财产安全。
其次,交通监理三控能够提前发现和解决施工过程中的问题,避免工程进度延误和成本增加,保证交通工程按时完成。
此外,交通监理三控还能够加强各方之间的合作和沟通,促进顺利施工和项目的正常运营。
6. 结论交通监理三控是交通工程建设中不可或缺的环节,它涉及到控制、监测和协调三个方面。
通过控制施工过程、监测施工过程和协调各方之间的合作,可以确保交通工程的质量、安全和顺利实施。
交通工程施工监理质量控制要点

交通工程施工监理质量控制要点交通工程施工监理是确保工程质量和安全的重要环节。
在施工过程中,监理人员需要对施工过程进行全面监督,确保施工符合设计要求和相关规范,并及时发现和解决问题。
本文将介绍交通工程施工监理质量控制要点。
一、施工前的准备工作在施工前,监理人员需要对施工图纸进行仔细审查,确保设计符合规范要求。
同时,需要对施工队伍的资质、技术水平、施工经验等进行评估,确保施工队伍具备完成工程的能力。
此外,还需要对施工现场进行勘察,了解现场的地形、地质、水文等条件,为后续的施工提供依据。
二、施工过程中的质量控制1.原材料质量控制在施工过程中,原材料的质量对工程质量有着至关重要的影响。
因此,监理人员需要对原材料进行严格检查,确保其符合设计要求和相关规范。
对于不合格的原材料,需要及时进行处理,避免进入施工现场。
2.施工工艺控制施工工艺是影响工程质量的关键因素之一。
监理人员需要对施工工艺进行监督,确保施工人员按照设计要求和相关规范进行施工。
对于不符合要求的施工工艺,需要及时指出并要求整改。
3.施工过程监督在施工过程中,监理人员需要对施工过程进行全面监督。
这包括对施工人员的操作、施工设备的运行、施工环境等进行检查。
对于发现的问题,需要及时进行处理,确保施工过程符合要求。
三、施工后的质量验收在施工完成后,监理人员需要对工程进行质量验收。
这包括对工程的外观、结构、功能等进行检查。
对于不符合要求的部分,需要及时指出并要求整改。
同时,还需要对工程的质量资料进行整理和归档,为后续的维护和管理提供依据。
四、建立有效的沟通机制在施工过程中,监理人员需要与施工单位保持良好的沟通。
这包括对施工过程中的问题进行及时反馈和处理,以及对施工进度和质量的要求进行明确。
通过有效的沟通机制,可以确保施工过程的顺利进行,提高工程质量和效率。
五、加强培训和教育监理人员需要具备专业的知识和技能,才能有效地进行施工监理工作。
因此,加强培训和教育是必要的。
交通工程监理实施细则

交通工程监理实施细则一、工程范围明确在进行交通工程监理时,首先需明确工程的具体范围,包括道路、桥梁、隧道等各个部分的施工内容,以及附属设施的建设。
确保所有参与人员对工程范围有清晰的认识,以便更好地进行监理工作。
二、工程标准规定监理团队应熟悉并掌握相关的交通工程建设标准,包括但不限于道路工程设计规范、桥梁工程施工及验收规范等。
在监理过程中,确保施工单位按照规定的标准进行施工。
三、工程进度要求监理团队需与施工单位共同制定详细的工程进度计划,并严格按照计划进行监理。
对于进度滞后的部分,应及时与施工单位沟通,找出原因并采取措施进行改进。
四、工程质量监督监理团队应对施工过程进行全面的质量监督,确保每一道工序都符合设计要求和质量标准。
对于发现的质量问题,应及时要求施工单位进行整改,并跟踪整改结果。
五、施工方案确定在施工前,监理团队应对施工单位提交的施工方案进行审查,确保其合理性、可行性和安全性。
对于不符合要求的施工方案,应要求施工单位进行修改。
六、质量保证体系审查监理团队应对施工单位的质量保证体系进行审查,确保其完整性和有效性。
在审查过程中,应重点关注施工单位的质量控制措施、质量检测手段以及质量问题的处理流程。
七、分包单位资质审查对于施工单位提出的分包单位,监理团队应进行严格的资质审查。
审查内容包括但不限于分包单位的营业执照、资质证书、业绩证明等。
确保分包单位具备相应的施工能力和经验。
八、工地试验室资质审查对于工地试验室,监理团队应同样进行资质审查。
审查内容包括试验室的设备配置、人员资质、试验能力等。
确保试验室能够满足工程施工过程中的试验检测需求。
九、试验报告审查与批复对于工地试验室提交的试验报告,监理团队应进行详细的审查。
审查内容包括报告的完整性、准确性以及是否符合相关标准。
审查通过后,监理团队应签署批复意见。
十、机械设备组合确定在施工前,监理团队应对施工单位提报的机械设备组合进行审查,确保设备选型合理、配置齐全、满足施工需要。

交通建设工程质量及安全监督实施细则

交通建设工程质量及安全监督实施细则一、总则交通建设工程质量及安全监督实施细则是为了加强对交通建设工程质量和安全的监督管理,确保交通建设工程的安全、可靠和优质。
本实施细则适用于所有的交通建设工程,包括道路、桥梁、隧道、铁路、航道等各类交通建设工程。
二、质量监督1.工程监理单位要按照国家有关规定对交通建设工程的质量进行监督,确保施工单位严格按照设计和施工规范进行施工。
2.质量监督包括现场检查、取样检测、材料验收等环节,监督单位要对这些环节进行监督。
3.监理单位要定期向建设单位和有关部门提交质量监督报告,报告内容包括监督检查结果、发现的质量问题以及处理情况等。
三、安全监督1.施工单位要制定安全管理制度,并落实到实际工作中。
要加强对人员的培训,确保施工人员具备必要的安全操作技能。
2.施工单位要落实安全生产责任制,明确责任人员,并做好安全事故预防工作。
3.监理单位要加强对工程的安全监督,包括对开挖施工、土方回填、支护工程等安全关键环节的监督。
4.安全检查要做到日常检查和专项检查相结合,及时发现并处理安全隐患。
四、质量安全监督机构1.设立专门的质量安全监督机构,负责交通建设工程的质量安全监督工作。
2.质量安全监督机构的职责包括组织制定质量安全监督规定,指导和协调各级监理单位的工作。
3.质量安全监督机构要定期组织开展培训和交流活动,提高监理单位的监督能力和水平。
五、处罚和监督1.对于发现的质量问题和安全隐患,要及时处理,并依法追究责任,并向建设单位报告处理情况。
2.对于发现的严重质量问题和安全事故,要及时上报有关部门,并协助相关部门进行调查和处理。
3.有关部门要加强对质量安全监督机构的监督,确保其工作的独立性和公正性。
六、监督结果的保密1.有关部门要对质量安全监督结果进行保密,不得向外界透露监督结果。
2.监理单位要对质量安全监督结果进行保密,不得向施工单位泄露监督结果。
七、其他1.本实施细则由建设部门负责解释和修订。
交通安全设施工程现场质量监理要点

交通安全设施工程现场质量监理要点一、施工准备阶段:1.施工前验收:对施工资质、技术人员等进行审查,确保施工单位能够按照规划要求进行施工。
2.施工方案:审查施工方案、技术措施、施工图纸等文件,了解施工的整体思路和各项技术措施,确保施工方案符合设计要求和规范要求。
二、基础工程:1.地基处理:监督地基的处理过程,包括挖方、填方、夯实等过程,确保地基质量符合要求。
2.基础施工:监督基础的浇筑过程,包括混凝土配合比、浇筑层厚度、钢筋的布置等,确保基础的质量和强度满足设计要求。
三、安装工程:1.防护设施的设置:监督交通安全设施的设置,包括标志、标线、护栏、警示灯等,确保设施的位置、高度、角度、固定方式等符合要求。
2.施工工艺:监督安装工艺,包括焊接、螺栓连接、固定、调整等环节,确保连接紧密、稳定。
3.施工质量检验:对安装质量进行抽查和现场检验,确保安装质量符合要求。
四、竣工验收:1.施工质量验收:对交通安全设施的质量进行验收,包括标志、标线、护栏等设施的位置、高度、角度、固定方式等是否符合要求。
2.完善清单验收:对施工项目完善清单进行验收,确保所有工程项目都符合设计要求和规范标准。
五、安全检查:1.现场安全检查:定期检查施工现场的安全措施是否到位,是否有安全隐患。
2.工程质量巡查:定期巡查工程质量,及时发现和整改工程质量问题。
六、质量记录:1.现场记录:做好施工现场的记录,包括施工日志、现场照片、材料验收记录等。
2.施工报告:定期向业主和相关部门提交施工报告,详细汇报施工进度、质量情况等。
七、工程变更和索赔:1.工程变更:及时处理和登记工程变更,确保变更后的工程质量和进度的控制。
2.索赔处理:处理施工中发生的索赔事宜,确保施工单位的合法权益。
八、施工图纸变动控制:1.施工图纸的变更管理:对施工图纸的变更进行控制,确保变更后的图纸能够及时传达给施工人员和相关部门。
2.变更的审核和批准:对施工图纸的变更进行审核和批准,确保变更的合理性和适用性。
道路交通工程施工监理的交通管制措施和施工场地设施管理解析

道路交通工程施工监理的交通管制措施和施工场地设施管理解析近年来,随着城市化进程的加速推进,道路交通工程建设成为一个持续不断的任务。
同时,为了保障施工人员和过往车辆的安全,交通管制措施和施工场地设施管理成为道路交通工程施工监理中重要的环节。
本文将就此话题进行探讨和解析。
一、交通管制措施交通管制措施是指在施工过程中对交通流进行的一系列管理措施,旨在保证交通的畅通和安全。
常见的交通管制措施主要有以下几种:1. 车流分流:施工期间,通过将车辆分流至其他道路或增设临时通道,减少施工影响,确保道路畅通。
2. 交通标志标线设置:在施工区域外设置警示标志,提醒驾驶员注意施工情况,并在施工区域内设置必要的指示标线,引导交通流动。
3. 交通信号控制:根据施工情况,通过调整交通信号灯的工作模式,合理控制交通流量,避免拥堵。
4. 临时交通设施设置:在施工区域设置临时护栏、路障等交通设施,确保施工区域与交通流动的分隔。
5. 警示牌设置:在施工区域周边设置合适的警示牌,提醒行人和驾驶员注意施工危险和施工时间。
二、施工场地设施管理施工场地设施管理是为了确保施工人员的安全和施工顺利进行而进行的一系列管理措施。
主要包括以下几个方面:1. 安全防护设施:在施工场地设置合适的围护栏、安全网等设施,确保施工现场的安全性。
2. 临时施工人行道设置:为了方便施工人员的步行和作业,设置临时的施工人行道,并配备合适的防护设施。
3. 环境保护设施:根据施工的具体情况,设置合适的环境保护设施,包括噪音防护设施、粉尘防护设施等。
4. 施工道路维护:在施工期间,要及时进行道路维护,确保施工区域道路的平整和畅通。
5. 垃圾处理设施:配备合适的垃圾处理设施,及时清理和处理施工现场产生的垃圾和废弃物。
三、施工监理的重要性施工监理在道路交通工程建设中扮演着重要的角色。
首先,施工监理可以对施工现场进行全面管理,保证施工人员的安全和顺利施工。
其次,通过合理的交通管制措施和施工场地设施管理,可以减少交通拥堵和事故的发生,提高道路的通行能力。
工程施工安全监理要点

工程施工安全监理要点1.安全组织管理要健全。
施工单位应建立健全安全生产管理体系,明确安全生产责任分工和工作流程,制定安全管理制度和安全操作规程,并确保施工人员熟悉和遵守相关规定。
2.安全培训要加强。
施工单位应对施工人员进行必要的安全培训和教育,包括安全意识教育、安全操作培训、应急演练等,提高施工人员的安全意识和应急处理能力。
3.安全设施要完善。
施工现场应设置完善的安全警示标志和安全设施,如警示牌、防护栏杆、安全网等,确保施工人员的安全。
4.安全防护措施要到位。
施工单位应制定并实施安全防护措施,包括施工人员的个人防护措施和施工场所的安全防护措施,如佩戴安全帽、防护眼镜、耳塞等,设置防护网、防护栏等。
5.安全生产监测要及时。
施工单位应加强对施工现场的安全监测,定期检查施工材料和设备的安全性能,及时发现和处理安全隐患。
6.协调施工过程中的安全问题。
施工单位应与相关单位和监理单位密切合作,共同协调解决施工过程中的安全问题,确保施工工地的安全。
7.加强施工现场的安全巡查。
施工单位应定期进行安全巡查,发现并及时处理施工现场的安全问题,确保施工过程中的安全。
8.安全事故的处理要及时。
施工单位应建立健全安全事故处理机制,及时组织处置安全事故,调查事故原因,并采取措施防止类似事故再次发生。
总结起来,工程施工安全监理要点包括建立健全安全组织管理、加强安全培训、完善安全设施、做好安全防护措施、及时监测安全问题、协调解决安全问题、加强安全巡查以及及时处理安全事故。
通过以上措施的实施,可以有效地提高施工工地的安全生产水平,确保施工过程中的安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第四章交通建设工程施工安全监理要点
1、在脚手架和模板支架的使用期间,严禁拆除主接点处的纵、横向水平杆及纵、横向扫地杆、连墙件。
2、脚手架作业层上的施工荷载应符合设计要求,不得超载;不得将模板支架、缆风绳,泵送混凝土和砂浆的输送管等固定在脚手架上。
3、土方开挖应符合下列规定。
(1)从上而下开挖,人工挖土2人操作间距横向不得小于2m,纵向不得小于3m。
禁止采用挖空底脚方法开挖土方或者不良地质岩石。
(2) 明挖放坡宽度必须大于土质自然破裂线宽度;开挖深度1.5m以上,且无条件放坡的,必须设置固壁支撑。
固壁支撑应经过安全验算并随挖深增加。
(3)坑、槽、沟边缘1m以内不得堆放弃土、机械或者其他杂物,并在距边缘1m处设置截水沟。
(4) 机械开挖应设专人指挥。
机械放置平台保持稳定,挖掘前要先发出信号。
严禁人员进入机械旋转范围。
多台机械开挖,挖土间距应大于10m以上。
多台阶开挖应验算边坡稳定,确定挖土机离台阶边坡底脚安全距离。
(5)基坑、沟槽、坑井边缘必须设置不低于1.2m高的防护栏杆和夜间警示灯。
人员上下应走马道或梯子。
严禁蹬踏固壁支撑上下。
(6) 基坑内应有良好的排水设施。
当开挖深度超过邻近建筑物(构筑物)基础深度时,应采取加固固壁支撑,控制降水,对建筑物进行沉降和位移观测。
一旦发现异常应立即通知人员撤离现场,并组织群众撤离危险建筑。
(7)深基、深井、深沟内的开挖必须具备良好的通风条件,并经常检测有毒、有害气体,不得在有毒、有害气体超标情况下施工。
遇有文物或者不可辨认的物品应立即向上级报告,并做好现场保护,严禁随意敲打、玩弄或丢弃。
4、土方填筑应符合下列规定。
(1)从硬实地面向软土地面逐步填筑,并随填随压实。
(2)设专人指挥,具有回转车道。
(3)倾倒前应先发出信号,检查倾倒位置是否有人或机械、物资;严禁在填筑坡脚下站人。
(4)划定危险区域,并设专人监控。
(5)夜间或者视线不良条件下施工,应增加照明。
(6)大量土方的开挖及填筑除符合以上规定外,尚应符合有关强制性标准的规定。
5、人工挖基作业时,从基坑内抛上的土方应边挖边运。
用土台分层抛掷传运出土时,台阶宽度不得小于0.7m,高度不得大于1.5m。
基坑上边缘暂时堆放的土方至少应距坑边0.8m 以外,堆放高度不得超过1.5m。
6、沥青混合料摊铺机摊铺作业时,应遵守下列规定:
1)驾驶台及作业现场要视野开阔,清除一切有碍工作的障碍物。
作业时无关人员不得在驾驶台逗留,驾驶员不得擅离岗位。
2)运料车向摊铺机卸料时,应协调动作,同步行进,防止互撞。
3)熨平板预热时,应控制热量,防止因局部过热而变形,加热过程中,必须有专人看管。
4)用柴油清洗摊铺机时,不得接近明火。
7、拆除滑模设备时,监理工程师监督施工单位做好安全防护措施。
拆除时可视吊装设备能力,分组拆除或吊至地面上解体,以减少高处作业量和杆件变形。
拆除现场应划定警戒区。
警戒线到建筑物边缘的安全距离不得小于10m。
8、在支架上浇注混凝土应对支架进行预压试验,以检查支架的承载能力和稳定性,消除
非弹性变形。
9、挂篮行走时,要缓慢进行,速度应控制在0.1m/min以内。
10、施工的吊篮,应按挂牢固,必要时可另备安全保险设施。
张拉时,千斤顶的对面及后面严禁站人,作业人员应站在千斤顶的两侧,以防锚具及销子弹出伤人。
11、瓦斯预测预报根据实测资料采用综合指标法进行判断,并根据预测结果指导施工。
瓦斯监测方法:试验室分析、现场检查、瓦斯遥测。
12、防止瓦斯局部聚积措施
监理工程师在巡视过程中,应时刻认真警示施工单位,在巷道的转角处、断面形状突变处、较大的超挖或塌方处、洞室内以及洞壁的不平齐部位,仍不可避免的存在的瓦斯聚积隐患,可采取如下防治措施:
1)提高光面爆破效果,使巷道壁面尽量平整,达到通风气流顺畅。
2)及时喷混凝土封堵煤岩壁面的裂隙和残留的炮眼,减少瓦斯渗入巷道。
3)向瓦斯聚积部位送风驱散瓦斯,一般采用高压风管引出高压风驱散局部积聚的瓦斯,增设康达型风管驱散瓦斯,用气动局扇驱散瓦斯,用压气隐射驱散瓦斯。
13、隧道作业的环境标准规定氧气不得低于20%(按体积计)。
14、不良地质隧道施工安全监理一般性要求要点
1)监理工程师应要求施工单位在隧道施工前做好施工前期准备工作,正确选用施工方法,并结合地形、地质等实际情况,对其编制的施工组织设计进行审查;隧道长度大于1000米时,应要求制定地质超前预报方案和实施细则,向施工人员进行技术交底,合理安排施工。
2)监理工程师应经常性地检查施工单位各班组间建立的交接班制度的执行和落实情况。
交接班记录应真实、齐全,包括:在交接班时,交班人将本班组的施工情况及有关安全事宜及措施向接班人详细交待的内容;工地值班负责人、领工员检查交接班情况的记录。
每班开工前未认真检查工作面安全状况,不得施工。
3)在软岩或不良地质的隧道中,施工前必须制订切实可行的施工安全措施,如设计文件指明有不良地质情况时,应对指定范围进行超前探测,并遵守弱爆破、短开挖、强支护、早衬砌、先护顶等小循环的施工原则。
4)施工中应加强对围岩及支护的检查和监测,掌握围岩及支护的变形位移情况。
如发现隧道内有险情,必须在危险地段设置明显标志或派专人看守,并迅速报告施工现场负责人,及时采取措施处理,情况危险时,应将工作人员全部撤离危险区,并立即向上级报告。
