热熔可回收锚索施工简介

热熔可回收锚索施工简介

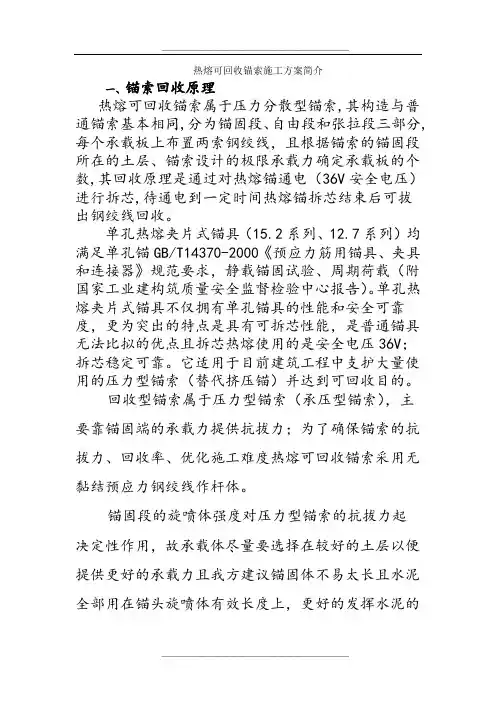

热熔可回收锚索施工方案简介一、锚索回收原理热熔可回收锚索属于压力分散型锚索,其构造与普通锚索基本相同,分为锚固段、自由段和张拉段三部分,每个承载板上布置两索钢绞线,且根据锚索的锚固段所在的土层、锚索设计的极限承载力确定承载板的个数,其回收原理是通过对热熔锚通电(36V安全电压)进行拆芯,待通电到一定时间热熔锚拆芯结束后可拔出钢绞线回收。

单孔热熔夹片式锚具(15.2系列、12.7系列)均满足单孔锚GB/T14370-2000《预应力筋用锚具、夹具和连接器》规范要求,静载锚固试验、周期荷载(附国家工业建构筑质量安全监督检验中心报告)。

单孔热熔夹片式锚具不仅拥有单孔锚具的性能和安全可靠度,更为突出的特点是具有可拆芯性能,是普通锚具无法比拟的优点且拆芯热熔使用的是安全电压36V;拆芯稳定可靠。

它适用于目前建筑工程中支护大量使用的压力型锚索(替代挤压锚)并达到可回收目的。

回收型锚索属于压力型锚索(承压型锚索),主要靠锚固端的承载力提供抗拔力;为了确保锚索的抗拔力、回收率、优化施工难度热熔可回收锚索采用无黏结预应力钢绞线作杆体。

锚固段的旋喷体强度对压力型锚索的抗拔力起决定性作用,故承载体尽量要选择在较好的土层以便提供更好的承载力且我方建议锚固体不易太长且水泥全部用在锚头旋喷体有效长度上,更好的发挥水泥的作用并减少没必要的浪费。

锚索根据工程设计计算需要可选择 f 15.24×2~ f 15.24×7,根据其承载板数量不同,其容许荷载为330.5~1020.3kN,钻孔孔径为150mm。

钢绞线回收后可重复用于下一工程。

热熔可回收锚索构造示意图承载板构造示意图锚固段(36m)、承载板间距≥1m旋喷锚(6索)旋喷锚(4索)热熔锚检测报告(静载、周期、疲劳)锚索施工工序(以6索为例):热熔可回收锚索有2索、4索、6索等多种型号;具体根据责方设计要求、张拉力确定相应的索型。

钻孔孔径:Φ150~Φ180mm钻孔长:设计长度+0.5m:1、旋喷热熔锚索的制作;锚索采用6索钢绞线(3块承载板,每个承载板带2个热熔锚具),承载板的间距为1m;锚索制作由技术人员现场指导安装。
