10kv电缆线路工程验收标准

合集下载

10kv架空线路施工工程验收标准

10kv架空线路施工工程验收标准
4 杆上绝缘子 4.1 安装是否牢固、连接是否可靠,防止积水 4.2. 表面是否有污垢、附着物和不应有的涂料 4.3 绝缘子裙边与带电部位的间隙不应小于 50mm
横担应平正,端部上下(左右)歪斜不应大于 4.4
20mm 双杆的横担与电杆连接处的高差不应大于连 4.5 接距离的 5/1000,左右歪斜不应大于横担的 总长度 1/100 横担直立安装时,顶端顺线路歪斜不应大于 4.6 10mm 横担垂直安装时,顶端宜上翘 5°~15°,顶 4.7 端顺线路歪斜不应大于 20mm 横担安装在转角杆时,顶端竖直安装的支架应 4.8 安装在转角杆内角侧(瓷横担应安装在支架的 外角侧) 4.9 瓷横担绝缘子的固定是否有加软垫 悬式绝缘子与电杆、导线金具连接处无卡压现 4.10 象 悬式绝缘子耐张串上、螺栓及穿钉是否由上向 4.11 下侧穿入 悬式绝缘子悬串上的弹簧销子螺栓及穿钉是 4.12 否向受电侧穿入 4.13 螺栓的穿入方向是否符合规定 5 拉线、顶(撑)杆、拉线柱安装 5.1 拉线是否段股、松弛 5.2 水平拉线对地距离是否符合要求 5.3 拉线绝缘子是否完好 5.4 拉线的防护管是否完整 跨越道路的拉线对通车路面边缘的垂直距离 5.5 不应小于 5m 5.6 拉线棒(下巴)、抱箍等金具有无变形 5.7 拉线固定是否牢固 拉线基础周围土壤有无下沉、突起或缺土等现 5.8 象 顶(撑)杆、拉线柱、保护桩等有无损坏、开 5.9 裂等现象 承力拉线应与线路方向的中心线对正;分角拉 5.10 线应与线路分角方向对正;防风拉线应与线路
容易受汽车碰撞或者容易被人摇动的拉线棒 3.14 是否已设置保护桩
验收记录
依据 GB50173—92 GB50173—92
GB50173—92
备注
3.15 红白相间的油漆标识是否完好 查明相邻地段电力、通信、架空物、管道及电

电缆线路施工及验收规范

电缆线路施工及验收规范

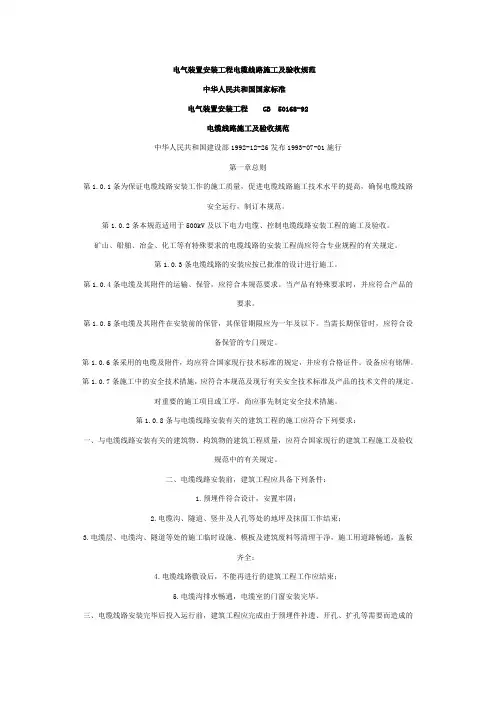

电气装置安装工程电缆线路施工及验收规范中华人民共和国国家标准电气装置安装工程 GB 50168-92电缆线路施工及验收规范中华人民共和国建设部1992-12-26发布1993-07-01施行第一章总则第1.0.1条为保证电缆线路安装工作的施工质量,促进电缆线路施工技术水平的提高,确保电缆线路安全运行,制订本规范。

第1.0.2条本规范适用于500kV及以下电力电缆、控制电缆线路安装工程的施工及验收。

矿山、船舶、冶金、化工等有特殊要求的电缆线路的安装工程尚应符合专业规程的有关规定。

第1.0.3条电缆线路的安装应按已批准的设计进行施工。

第1.0.4条电缆及其附件的运输、保管,应符合本规范要求。

当产品有特殊要求时,并应符合产品的要求。

第1.0.5条电缆及其附件在安装前的保管,其保管期限应为一年及以下。

当需长期保管时,应符合设备保管的专门规定。

第1.0.6条采用的电缆及附件,均应符合国家现行技术标准的规定,并应有合格证件。

设备应有铭牌。

第1.0.7条施工中的安全技术措施,应符合本规范及现行有关安全技术标准及产品的技术文件的规定。

对重要的施工项目或工序,尚应事先制定安全技术措施。

第1.0.8条与电缆线路安装有关的建筑工程的施工应符合下列要求:一、与电缆线路安装有关的建筑物、构筑物的建筑工程质量,应符合国家现行的建筑工程施工及验收规范中的有关规定。

二、电缆线路安装前,建筑工程应具备下列条件:1.预埋件符合设计,安置牢固;2.电缆沟、隧道、竖井及人孔等处的地坪及抹面工作结束;3.电缆层、电缆沟、隧道等处的施工临时设施、模板及建筑废料等清理干净,施工用道路畅通,盖板齐全;4.电缆线路敷设后,不能再进行的建筑工程工作应结束;5.电缆沟排水畅通,电缆室的门窗安装完毕。

三、电缆线路安装完毕后投入运行前,建筑工程应完成由于预埋件补遗、开孔、扩孔等需要而造成的建筑工程修饰工作。

第1.0.9条电缆及其附件安装用的钢制紧固件,除地脚螺栓外,应用热镀锌制品。

10kv电缆标准试验标准

10kv电缆标准试验标准

10kv电缆的标准试验标准包括以下几个方面:
1.直流耐压试验:10kv电缆的直流耐压试验电压为40kv,时间是1分钟。

这个试验用于检测电缆的绝缘性能,确保在高压环境下能够正常运行。

2.交流耐压试验:10kv电缆的交流耐压试验电压为2Uo(Uo为电缆额定电压),时间也是1分钟。

这个试验用于检测电缆在交流电压下的绝缘
性能,确保在正常运行时的安全性。

3.绝缘电阻试验:在电缆温度为+20℃时,用2500V兆欧表摇测,其绝缘电阻值不应低于400MΩ。

这个试验用于检测电缆的绝缘电阻,确保绝
缘性能良好。

4.泄漏电流试验:对纸绝缘电缆而言,三相间的泄漏电流不平衡系数不应大于2,6/6kV及以下电缆的泄漏电流小于10μA,8.7/10kV电缆的
泄漏电流值小于20μA时,对不平衡系数不作规定。

这个试验用于检测电缆的泄漏电流,确保在正常运行时的安全性。

5.外护套试验:10kv电缆的外护套试验包括耐压试验和绝缘电阻试验。

耐压试验电压为2.5Uo(Uo为电缆额定电压),时间为1分钟;绝缘电
阻试验则是在电缆温度为+20℃时,用兆欧表摇测,其绝缘电阻值不应低于500MΩ。

这个试验用于检测电缆的外护套性能,确保在正常运行时的安全性。

以上是10kv电缆的标准试验标准,这些试验都是为了确保电缆的绝缘性能和安全性。

10kv及以下电缆管沟施工标准及验收规范

10kv及以下电缆管沟施工标准及验收规范

竭诚为您提供优质文档/双击可除10kv及以下电缆管沟施工标准及验收规范篇一:电缆敷设国家标准gb50217电缆敷设国家标准gb50217-94(5电缆敷设)gb50217-94(5电缆敷设)5电缆敷设5.1一般规定5.1.1电缆的路径选择,应符合下列规定:(1)避免电缆遭受机械性外力、过热、腐蚀等危害。

(2)满足安全要求条件下使电缆较短。

(3)便于敷设、维护。

(4)避开将要挖掘施工的地方。

(5)充油电缆线路通过起伏地形时,使供油装置较合理配置。

5.1.2电缆在任何敷设方式及其全部路径条件的上下左右改变部位,都应满足电缆允许弯曲半径要求。

电缆的允许弯曲半径,应符合电缆绝缘及其构造特性要求。

对自容式铅包充油电缆,允许弯曲半径可按电缆外径的20倍计。

5.1.3电缆群敷设在同一通道中位于同侧的多层支架上配置,应符合下列规定:(1)应按电压等级由高至低的电力电缆、强电至弱电的控制和信号电缆、通讯电缆的顺序排列。

当水平通道中含有35kV以上高压电缆,或为满足引入柜盘的电缆符合允许弯曲半径要求时,宜按“由下而上”的顺序排列。

在同一工程中或电缆通道延伸于不同工程的情况,均应按相同的上下排列顺序原则来配置。

(2)支架层数受通道空间限制时,35kV及以下的相邻电压级电力电缆,可排列于同一层支架,1kV及以下电力电缆也可与强电控制和信号电缆配置在同一层支架上。

(3)同一重要回路的工作与备用电缆需实行耐火分隔时,宜适当配置在不同层次的支架上。

5.1.4同一层支架上电缆排列配置方式,应符合下列规定:(1)控制和信号电缆可紧靠或多层迭置。

(2)除交流系统用单芯电力电缆的同一回路可采取品字形(三叶形)配置外,对重要的同一回路多根电力电缆,不宜迭置。

(3)除交流系统用单芯电缆情况外,电力电缆相互间宜有35mm空隙。

5.1.5交流系统用单芯电力电缆的相序配置及其相间距离,应同时满足电缆金属护层的正常感应电压不超过允许值,并使按持续工作电流选择电缆截面尽可能较小的原则来确定。

10kv及以下电缆管沟施工标准及验收规范

10kv及以下电缆管沟施工标准及验收规范

竭诚为您提供优质文档/双击可除10kv及以下电缆管沟施工标准及验收规范篇一:电缆敷设国家标准gb50217电缆敷设国家标准gb50217-94(5电缆敷设)gb50217-94(5电缆敷设)5电缆敷设5.1一般规定5.1.1电缆的路径选择,应符合下列规定:(1)避免电缆遭受机械性外力、过热、腐蚀等危害。

(2)满足安全要求条件下使电缆较短。

(3)便于敷设、维护。

(4)避开将要挖掘施工的地方。

(5)充油电缆线路通过起伏地形时,使供油装置较合理配置。

5.1.2电缆在任何敷设方式及其全部路径条件的上下左右改变部位,都应满足电缆允许弯曲半径要求。

电缆的允许弯曲半径,应符合电缆绝缘及其构造特性要求。

对自容式铅包充油电缆,允许弯曲半径可按电缆外径的20倍计。

5.1.3电缆群敷设在同一通道中位于同侧的多层支架上配置,应符合下列规定:(1)应按电压等级由高至低的电力电缆、强电至弱电的控制和信号电缆、通讯电缆的顺序排列。

当水平通道中含有35kV以上高压电缆,或为满足引入柜盘的电缆符合允许弯曲半径要求时,宜按“由下而上”的顺序排列。

在同一工程中或电缆通道延伸于不同工程的情况,均应按相同的上下排列顺序原则来配置。

(2)支架层数受通道空间限制时,35kV及以下的相邻电压级电力电缆,可排列于同一层支架,1kV及以下电力电缆也可与强电控制和信号电缆配置在同一层支架上。

(3)同一重要回路的工作与备用电缆需实行耐火分隔时,宜适当配置在不同层次的支架上。

5.1.4同一层支架上电缆排列配置方式,应符合下列规定:(1)控制和信号电缆可紧靠或多层迭置。

(2)除交流系统用单芯电力电缆的同一回路可采取品字形(三叶形)配置外,对重要的同一回路多根电力电缆,不宜迭置。

(3)除交流系统用单芯电缆情况外,电力电缆相互间宜有35mm空隙。

5.1.5交流系统用单芯电力电缆的相序配置及其相间距离,应同时满足电缆金属护层的正常感应电压不超过允许值,并使按持续工作电流选择电缆截面尽可能较小的原则来确定。

10kV及以下线路验收细则

10kV及以下线路验收细则

10kV及以下线路验收细则一、10kV线路部分1、线路基础施工工艺标准1)、直线杆横线路方向位移不应超过50mm。

2)、转角杆、分支杆的横线路、顺线路方向的位移均不应超过50mm。

3)、转角杆应向外角预偏,紧线后不应向内角倾斜,向外角侧倾斜时其杆梢位移不应大于杆梢直径。

4)、终端杆应向拉线侧预偏,紧线后不应向拉线反方向倾斜,拉线侧倾斜不应使杆梢位移大于杆梢直径。

5)、导线档距一般应控制在:县城集镇50-60m,乡村70-100m,2、拉线制作工艺标准1)、拉线对地面夹角为45°,若受地形限制,不应大于60°,不应小于30°。

2)、拉线穿过公路时,对路面中心的垂直距离不应小于6m,且对路肩的最小距离不应小于4.5m。

跨越道路(非公路)的水平拉线,对路面的垂直距离不应低于5m。

3)、不论拉棒长短,拉棒出土长度应控制在300mm至700mm之间。

4)、穿越和接近导线的电杆拉线必须装设与线路电压等级相同的拉线绝缘子;拉线绝缘子应装在最低导线以下,应保证在拉线绝缘子以下位置断拉线情况下,拉线绝缘子距地面不小于2.5m。

5)、采用UT型线夹及楔形线夹固定的拉线安装时,应符合以下规定:①线夹舌板与拉线接触应紧密,受力后无滑动现象,线夹凸肚应在尾线侧,安装时不应损伤线股。

②拉线弯曲部分不应明显松脱,拉线断头处与拉线主线应固定可靠。

钢绞线的端头露出部分规定:契形线夹300毫米,UT线夹300mm至500mm,且用直径不小于3.2毫米的单股镀锌铁线绑扎,绑扎长度不小于30mm,并做防锈处理。

③UT型线夹的螺杆应露扣,并应有不小于1/2螺杆丝扣长度可供调紧。

拉线调好后,UT型线夹露出的丝扣长度应为10~30毫米。

UT型线夹的双螺母应并紧。

3、电杆组立及铁附件安装工艺标准1)、电杆钢圈焊接后应将表面铁锈、焊渣与氧化层除尽,并进行防腐处理。

2)、10kV钢管杆均应与接地引下线连接,通过多点接地以保证可靠性。

最新10KV配电验收规范

最新10KV配电验收规范

附件:QB福州电业局企业标准Q/FJGA20137-2005福州电业局10kV及以下配电工程验收管理办法2005-08-17发布 2005-08-22实施福建省福州电业局发布Q/FJGA20137-2005前言为了规范10kV及以下配电工程验收的流程,明确相关部门和岗位人员的职责,保证工程施工质量,确保配电网安全运行,根据《福建省电力有限公司配电网规范化管理办法》(闽电生〔2004〕461)文件精神,对原《福州电业局业扩项目市场化运作管理办法》(榕电业项[2003]012号)的附件七“10kV及以下配电工程验收管理办法”进行修订。

本标准自公布之日起施行,同时原标准废止。

本标准明确了10kV及以下配电工程验收的相关部门的职责、工作范围及检查与考核。

本标准的附录一、附录二和附录三是标准的附录。

本标准由福州电业局标准化领导小组提出。

本标准由生产技术部归口。

本标准起草部门:生产技术部。

本标准主要起草人:何书华。

本标准参加审核人:林向阳、陈家毅、岑旭、周小燕、罗晓文、陈长征、陈俊山、叶忠、陈群力。

本标准批准人:王智敏。

本标准由生产技术部负责解释。

Q/FJGA20137-2005 福州电业局10kV及以下配电工程验收管理办法1.范围为了保证10kV及以下配电工程的施工质量,促进工程施工技术水平的提高,确保配电网络安全运行,规范配电工程等额验收工作,特制定本办法;本办法适用于本局10kV及以下配电新建、改建工程〔包括配改、技业、业扩(客户投资移交电业部门维护管理的)等工程〕的验收。

2.引用标准DL/T 601-96 架空绝缘配电线路设计技术规程GB 50061-1997 66kV及以下架空电力线路设计规范DL/T 602-96 架空绝缘配电线路施工及验收规程GB 50173-92 电气装置安装工程35kV及以下架空电力线路施工及验收规范GB 50217-94 电力电缆设计规范GB 50168-92 电气装置安装工程电缆线路施工及验收规范GB 50053-94 10kV及以下变电所设计规范GB 50169-92 电气装置安装工程接地装置施工及验收规范CECS 49:93 低压成套开关设备验收规程GB 50150-91 电气装置安装工程电气设备交接试验标准GB 50171-92 电气装置安装工程盘、柜及二次回路结线施工及验收规范GB 50254-96 电气装置安装工程低压电器施工及验收规范GB 50257-96 电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范GB 50258-96 电气装置安装工程1kV及以下配线工程施工及验收规范GB 50259-96 电气装置安装工程电气照明装置施工及验收规范GBJ 147-90 电气装置安装工程高压电器施工及验收规范GBJ 148-90 电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范GBJ 149-90 电气装置安装工程母线装置施工及验收规范榕电业配[2003]228号福州电业局10kV电缆运行规程榕电业配[2003]228号福州电业局小区设备运行规程榕电业配[2003]419号福州电业局中低压配电架空线路设计安装标准榕电业配〔2003〕227号福州电业局配电线路设备运行规程3.管理办法3.1配电架空线路、电缆线路和小区设备工程应验收的项目及标准的最终依据为国家、行业、省公司及我局相关验收规范。

10千伏及以下架空配电线路施工及验收规范

10千伏及以下架空配电线路施工及验收规范

10千伏及以下架空配电线路施工及验收规范第一章总则第1.0.1条为保证35kV及以下架空电力线路的施工质量,促进工程施工技术水平的提高,确保电力线路安全运行,制定本规范。

第1.0.2条本规范适用于35千伏及以下架空电力线路新建工程的施工及验收。

配电线路的工程应按已批准的设计进行施工。

35kV及以下架空电力线路的大档距及铁塔安装工程的施工及验收,应按现行国家标准《110〜500kV架空电力线路施工及验收规范》的有关规定执行。

有特殊要求的35kV及以下架空电力线路安装工程,尚应符合有关专业规范的规定。

第1.0.3条架空电力线路的安装应按已批准的设计进行施工。

第1.0.4条采用的设备、器材及材料应符合国家或部颁的现行技术标准,并有合格证明。

设备应有铭牌。

当采用无正式标准的新型原材料及器材时,安装前应经技术鉴定或试验,证明质量合格后方可使用。

第1.0.5条采用新工艺、新技术,应制订不低于规范水平的质量标准或工艺要求。

第1.0.6条架空电力线路的施工及验收,除按本规范执行外,尚应符合国家现行的有关标准规范的规定。

第二章原材料及器材检查第2.0.1条架空电力线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验:一、超过规定保管期限;二、因保管、运输不良等原因而有变质损坏可能;三、对原试验结果有怀疑或试样代表性不够者。

第2.0.2条架空电力线路使用的线材,施工前应进行外观检查,且应符合下列规定:一、不应有松股、交叉、拆叠、断裂及破损等缺陷;二、不应有严重腐蚀现象;三、钢绞线、镀锌铁线表面镀锌良好,无锈蚀;四、绝缘线表面应平整、光滑、色泽均匀,绝缘层厚度应符合规定。

绝缘线的绝缘层应挤包紧密,且易剥离,绝缘线湍部应有密封措施。

第2.0.3条为特殊目的使用的线材,除满足第2.0.2条规定外,还应符合设计的特殊要求。

第2.0.4条由用黑色金属制造的和紧固件,除地脚螺栓外应采用热浸镀锌制品。

第2.0.5条各种联结螺栓应有防松装置,防松装置弹力应适宜、厚度符合规定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

10kv电缆线路工程验收标准
验收对象文档编号
验收模块10kv电缆线路设备型号运行编号
验收人员验收时间
序号验收过程中的危险点控制措施备注
1 触电、误触碰带电设备核对线路图纸,确认设备名称,不触碰电气设备,并保持安全距离
2 沟井盖板夹伤要有自我保护意识,正确使用沟井盖板开启工具
序号验收项目及标准验收记录依据备注1 电缆安装应符合设计图纸要求
GB 50168—92
2 电缆型号、规格应符合设计要求
3 缆管、支架
3.1 电缆管不应有穿孔、裂缝和显著的凹凸不

GB 50168—92
3.2 电缆管内壁应光滑
3.3 电缆管在弯制后,不应有裂缝和显著的凹瘪现象
3.4 电缆管的弯曲半径不得小于所穿入电缆的最小允许弯曲半径
3.5 电缆支架应安装牢固,横平竖直,无明显扭曲
3.6 支架应焊接牢固,无显著变形
3.7 电缆支架全长应有良好的接地,接地电阻不应大于10Ω
4 电缆沟、管道
4.1 电缆与管道、道路、构筑物等相互间容许
最小距离应满足要求
GB 50168—92
4.2 电缆沟(管)的拐角半径应满足电缆允许弯曲半径的要求
4.3 盖板采用预制(按设计要求分别承受力10·20t)
4.4 盖板表面要光滑、整齐,配有“电力”标志
4.5 电缆沟沟壁、盖板及其材质构成,应满足可能承受负载和适应环境耐久的要求
4.6 可开启的沟盖板的单块重量不宜超过50kg 4.7 电缆沟(管)要做到防火、防渗水 4.8 电缆沟(管)排水设施应完好 4.9 电缆沟(管)通道应畅通
5 电缆敷设
5.1 电缆型号、电压、规格应符合设计要求 GB 50168—92《电气装置安装工程电缆线路施工及验收
规范》
5.2 电力敷设时,不应损坏电缆沟、隧道、电缆井和人井的防水层
5.3
电缆各支持点间的距离:水平敷设800mm ;垂直敷设1500mm
5.4
电缆的最小弯曲半径应符合要求,即交联聚乙烯绝缘电力电缆:多芯:15D ,单芯:20:20D (D 为电缆外径)
5.5 电缆上不得有铠装压扁、电缆绞拧、护层折裂等未消除的机械损伤
5.6
电缆敷设时应排列整齐,不宜交叉,并加以固定
5.7
在电缆终端头、电缆接头、拐弯处、夹层内、隧道及竖井的两端及每隔50m 、人井内等地方,电缆上应装设标志牌
5.8
电缆路径标志应与实际相符,路径标志应清晰、牢固、间距适当
5.9
电缆进入电缆沟、隧道、竖井、建筑物、盘(柜)以及穿入管子时,出入口应封闭,管口应密封
5.10 电缆应有一定机械强度的保护管或加装保护罩
6
电缆终端头和接头
6.1
电力电缆接地线应采用铜绞线或镀锡铜编织线,其截面面积不应小于以下规定值:
电缆截面120mm 2及以下时,接地截面
16mm 2;电缆截面150mm 2
及以上时,接地截面25mm 2
GB 50168—92《电气装置安装工程电缆线路施工及验收
规范》
6.2
电缆终端盒接头应采取加强绝缘、密封防潮、机械保护等措施
6.3
三芯电力电缆接头两侧电缆的金属屏蔽层(或金属套)、铠装层应分别连接良好,不得中断
6.4
跨接线的截面不应小于本规范接地线截面的规定
6.5 终端的铠装层和铜屏蔽层应分别用带绝缘的胶合导线单独引出接地线,铜屏蔽层接地线的截面不得小于25mm2,铠装层接地线的截面不应小于16mm2
6.6 装配、组合电缆终端盒接头时,各部件间的配合或搭接处必须采用堵漏、防潮和密封措施
6.7 电缆终端上应有明显的相色标志,且应与系统的相位一致
7防火与阻燃
7.1
在电缆穿过坚井、墙壁、楼板或进入电
气盘、柜的孔洞处,用防火堵料密实封堵
GB 50168—92
《电气装置安
装工程电缆线
路施工及验收
规范》
7.2 在封堵电缆孔洞时,封堵应严实可靠、不应有明显的裂缝和可见的孔隙,孔洞较大者应加耐火衬板后再进行封堵
7.3 在电力电缆接头两侧及相邻电缆2~3m长的区段,施加防火涂料或防火包带
7.4 两端应设绝缘子固定,绝缘子安装应防止瓷裙积水
7.5 采用绝缘线时,外露部位应进行绝缘处理7.6 遇有铜铝连接时,应有过渡措施
7.7 进户线支持物应牢固
7.8 在最大摆动时,不应有接触树木和其他建筑物现象
7.9 不应从高压引线间穿过和跨越铁路
7.10 不应有两个不同电源引入的接户线同杆架设
7.11 绑扎固定应符合规范要求
1.验收情况汇总表
序号设备类型存在问题解决方法处理情况反馈
1 变压器
2 互感器
3 开关设备
4 支柱绝缘子和悬式绝缘子
5 电力电缆线路
6 电容器
7 避雷器
8 接地装置
2.验收报告
验收对象文档编号
验收模块验收时间
验收人员
工程验收报告
3.专业缺陷验收总结
验收对象文档编号
验收模块验收时间
验收人员
序号设备名称验收缺陷记录处理意见处理情况及日期
4.验收总结(未消除缺陷汇总)
验收对象文档编号
验收模块验收时间
验收人员
序号设备名称验收缺陷记录处理意见处理情况及日期
5.交接与签证
验收对象文档编号
验收模块验收时间
验收人员
6.运行准备及启动(启动前运行准备)
验收对象文档编号
验收模块设备型号运行编号
验收人员验收时间
危险点分析
序号验收过程中的危险点控制措施备注
1 现场情况不清,误触碰设备验收前与运行人员开工会,交代安全注意事项必须与施工人员、运行值班人员充分沟通,明确带电设备部位
2 人员触电伤害禁止攀爬设备,注意保持与带电设备足够的安全距离,500KV大于5m;220KV 大于3m;110KV大于1.5m;35KV大于1m;10KV大于0.7m;
序号验收项目及标准验收记录依据备注
1 设备台帐
2 运行工作记录薄
3 设备资料档案
4 工器具及备品备件
5 运行规程、规定及导则
6 其他。

相关文档
最新文档
