蓄水池施工组织设计方案.doc
蓄水池施工组织设计

威202区块及威204区块页岩气压裂供水工程蓄水池及泵站施工组织设计施工单位:编制人:审核人:监理单位:审批人:编制单位: 长城钻探工程服务公司编制日期:2014年9月日目录第一章编制说明 (3)第二章工程概况和特点 (4)第一节总述 (4)第二节工程概况 (4)第三节工程特点 (5)第三章施工部署 (6)第一节工程总目标 (6)第二节组织部署 (7)第三节质量、安全管理体系 (8)第四节劳动力计划 (10)第五节主要材料进场计划 (10)第六节施工准备 (11)第四章施工组织机构 (12)第五章施工现场管理制度 (13)第六章施工总平面布置 (13)第一节施工用电 (13)第二节施工现场材料运输 (14)第三节生产临时设施的布置 (14)第七章主要分部分项工程施工方法 (14)第一节施工测量放线 (14)第二节主要分部分项工程施工方法 (15)质量保证措施 (30)防止砼开裂措施 (32)安全生产保证措施 (32)文明施工措施 (32)成品保护措施 (33)降低成本措施 (33)附表1 主要机械设备进场计划表附表2 施工进度计划表附表3施工现场平面布置图第一章、编制说明本施工组织设计主要依据以下几项编制:工程招标文件、工程施工设计图纸、国家省市地区的相关法令法规及规定、国家现行的相关技术规范、标准及规程、工程施工其他参考资料及施工现场具体情况等。
本工程施工我公司将贯彻现行施工规范要求。
对分项、分部及单位工程的质量评定严格按《工程质量检验评定标准》进行,确保工程达到优良。
应用于本工程的主要技术规范:工程测量规范(GB50026-2007)建筑地基基础施工质量验收规范(GBJ203-2009)钢筋焊接及验收规程(JGJ18-2012)砼强度检验评定标准(GB107-2010)砼结构工程施工质量验收规范(GB50204-2011)建筑工程施工质量验收统一标准(GB50300-2013)施工现场临时用电安全技术规范(JGJ46-2005)建筑机械使用安全技术规程(JGJ33-2013)建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011)建筑施工安全检验标准(JGJ59-2011)第二章工程概况和特点第一节总述一、工程名称:威202区块及威204区块页岩气压裂供水工程蓄水池二、建设单位:长城钻探钻井液公司三、设计单位:四川西南交大土木工程设计有限公司四、工程地点: 四川省内江市威远县第二节工程概况一、工程结构设计概况:1、建筑结构安全等级为二级。
蓄水池施工组织设计方案

蓄水池施工组织设计方案一:蓄水池施工组织设计方案1.项目概述1.1 项目背景1.2 项目目标1.3 项目范围1.4 项目进度计划2.组织管理体系2.1 组织结构2.2 责任分工2.3 通信管理2.4 人力资源管理3.工程施工方案3.1 施工准备工作3.1.1 地质勘测3.1.2 现场布置3.1.3 临时设施搭建3.1.4 施工材料采购3.2 基础工程施工3.2.1 开挖与土方工程3.2.2 基础处理与加固3.2.3 基础混凝土浇筑3.3 结构施工3.3.1 主体结构施工3.3.2 配筋与浇筑3.3.3 混凝土养护3.3.4 结构安装3.3.5 结构验收3.4 附属设施施工3.4.1 引水系统施工3.4.2 排水系统施工3.4.3 监测与控制系统施工3.5 安全与质量控制3.5.1 施工安全管理3.5.2 质量控制与验收3.6 施工进度管理3.6.1 确定关键节点3.6.2 制定施工进度计划3.6.3 项目进度监控与调整4.安全管理措施4.1 安全生产责任制度4.2 施工安全措施4.3 应急预案与演练4.4 安全教育培训4.5 安全监督与检查5.环境保护措施5.1 环境影响评估5.2 施工期环境保护措施5.3 水质保护措施5.4 土壤保护措施5.5 垃圾处理与回收利用6.施工质量管理6.1 施工质量目标6.2 材料质量控制6.3 勘察设计与施工文件质量控制6.4 施工工艺与工序控制6.5 施工质量检查与验收7.项目验收与交接7.1 验收准备7.2 验收标准与方法7.3 项目交接手续7.4 项目保修与维护附件:1. 地质勘测报告2. 施工进度计划3. 施工图纸4. 质量检查记录表5. 安全检查记录表法律名词及注释:1. 建设工程质量管理条例:建设工程质量管理方面的法规,对建设工程质量的组织实施和监督管理提供了规范性要求。
2. 建设工程施工许可证:建设工程施工过程中需由相关部门进行审查并发放的合法文件,授权施工单位进行工程的施工。
200m3蓄水池施工组织设计

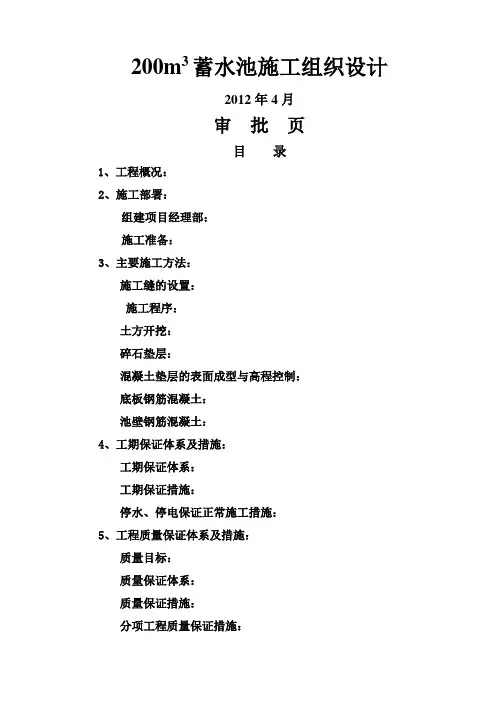

200m3蓄水池施工组织设计2012年4月审批页目录1、工程概况:2、施工部署:组建项目经理部:施工准备:3、主要施工方法:施工缝的设置:施工程序:土方开挖:碎石垫层:混凝土垫层的表面成型与高程控制:底板钢筋混凝土:池壁钢筋混凝土:4、工期保证体系及措施:工期保证体系:工期保证措施:停水、停电保证正常施工措施:5、工程质量保证体系及措施:质量目标:质量保证体系:质量保证措施:分项工程质量保证措施:6、安全保证体系及措施:安全保证体系:安全保证措施:7、创建文明工地及环境保护措施:文明施工措施:降低工程造价体系措施:8、各类资源计划:劳动力情况计划安排:主要机械设备一览表:200m3蓄水池施工组织设计1、工程概况:拟建200m3蓄水池一个,平面为方形,占地面积约130m2。
水池内空尺寸××,中心设400×400mm支柱一个,顶设十字梁400×400㎜。
底板厚600㎜,下设150㎜厚C15砼垫层,500㎜碎石垫层。
壁厚400㎜,底板、池壁、梁柱砼采用抗渗砼,强度等级为C35S8,水池内外壁用1:2防水砂浆抺面20厚。
钢筋保护层:底板下层为40㎜,底板上层、池壁为30㎜,柱35㎜。
本工程施工条件较差,由于现场狭小,没有道路可直达作业现场,所有工程材料及周转料必须采用30T汽车吊吊送到位,砼采用汽车泵泵送商品砼,模板、钢筋在场外加工场地加工后,运送到施工现场,用汽车吊吊送到位。
现场施工用水用电可从邻近接入。
2、施工部署:组建项目经理部:本工程拟实行项目法施工管理,委派我公司实践经验丰富和管理水平高的同志担任项目部主要负责人,选聘技术、管理水平高的技术人员、管理人员、专业工长组建项目部。
项目管理层由项目经理、施工员、技术负责人、安全主管、质量主管、材料主管、保卫主管、机械主管和后勤主管等成员组成,在建设单位、监理单位和公司的指导下,负责对本工程的工期、质量、安全、成本等实施计划。
蓄水池工程施工组织设计方案

1.编制依据1.1《施工质量检验与评定标准》土建工程篇1.2《建设施工与验收技术规》1.3《建设安全工作规程》 DL5009.1-20081.4《建设安全健康与环境管理工作规定》1.5《混凝土结构工程施工质量验收规》GB50204-20121.6《矩形钢筋混凝土蓄水池》05S8042.工程概况略3.施工应具备的条件3.1施工现场场地平整完成,临时道路畅通,水源、电源引至使用地点,经测试后满足施工要求。
3.2对进场的所有施工人员进行了三级安全教育,特殊工种作业人员已经经过培训合格,持证上岗。
3.3钢筋、水泥、砂、石、外加剂等施工原材料根据材料计划准备充足,同时完成必要的复试和检验。
3.4施工机具、设备、架模工具等根据施工组织设计的要求进场,其性能、数量、质量满足施工需要。
4.施工主要机具与材料4.1机具需用量4.2 施工主要材料需用表5.施工方法与步骤5.1施工顺序:定位测量→土方开挖→垫层施工→蓄水池池壁与底板施工→蓄水池池壁、顶板与支柱施工→土方回填5.2施工流水段流程:水池底板钢筋绑扎→水池池壁、支柱竖向钢筋绑扎与预埋套管安装→水池池壁与底板模板安装→支柱底部柱脚模板安装→水池底板砼浇筑→水池池壁、支柱钢筋绑扎与预埋套管安装→水池池壁、支柱模板安装→顶板模板安装→顶板钢筋绑扎与预埋套管安装→池壁与顶板混凝土浇筑→养护→模板拆除→覆土5.3土方开挖:5.3.1现场放坡系数为1:0.75。
5.3.2采用反铲挖掘机端头挖土法:从基坑的端头以倒退行驶的方法进行开挖,自卸汽车配置在挖掘机的两侧装运土。
5.3.3土方开挖宜从上到下分层分段依次进行。
随时作成一定坡势,在开挖过程中,应随时检查边坡的状态。
根据土质变化情况,应做好基坑的支撑准备,以防坍陷。
5.3.4开挖基坑挖至设计标高人工考古式淸槽。
5.3.5在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便与时用机械挖走。
供水工程蓄水池工程施工组织设计策划方案

中卫兴仁供水工程桃山蓄水池工程施工组织设计中卫市玉龙水电建筑安装有限公司二00九年九月二十二日第一章编制讲明第一节施工承诺若我公司中标,我们将按照规范规定和工程设计要求全力以赴,合理配备人力、物力、财力和施工机械设备,精心精意选派优秀的施工治理人员,组建一个强有力的项目施工组织机构,选派有丰富经验的专业施工队伍进场施工,树立“精品工程”的思想意识以确保工程质量、工期和安全生产。
一、工程质量承诺保证此项工程施工质量达到合格标准。
二、工期承诺依照招标文件要求,开工日期为2009年9月25日,我们保证利用172天时刻,在2010年3月20日完成工程建设任务。
三、施工安全承诺在整个施工期内,我们将严格执行各项劳动安全规章制度,加强治理,确保无任何安全责任事故发生。
第二节编制依据1、基础性文件(1)《中卫兴仁供水工程桃山蓄水池工程招标文件》2、规范性文件国家及原水利电力部公布的与工程有关的各种现行的建设政策、法规和规范、规程、验收标准等,要紧有:(1)GB50204—92《砼结构工程施工及验收规范》(2)GB50164—92《砼质量操纵标准》(3)GB1499—84《热扎钢筋》(4)GB175—92《硅酸盐水泥、一般硅酸盐水泥》(5)GBJ321—90《预制砼构件质量检验评定标准》(6)GBJ107—87《砼强度检验评定标准》(7)JGJ63—89《砼拌和用水标准》(8)JGJ18—96《钢筋焊接及验收规范》(9)SDJ207—82《水工砼施工规范》(11)SD105—82《水工砼试验规程》(12)GB50203—98《砌体工程施工及验收规范》(13)GBJ301—88《建筑工程质量检验评定标准》(14)SD120—84《浆砌石坝施工技术规定》(试行)(15)SL223—1999《水利水电建设工程验收规程》(16)GBJ202—83《地基与基础工程施工验收规范》(17)JGJ79—91《建筑地基处理技术规范》(18)SL49—94《混凝土面板堆石坝施工规范》(19)SDJ213—83《碾压式土石坝施工技术规范》(20)SD128—87《土工实验规范》第三节编制原则以招标文件、设计文件、施工及验收规范为依据,全面响应招标文件各项合同条款和要求,结合本公司实际情况和本工程的施工特点,以操纵总工期目标实现为主线,以质量操纵为核心,采纳先进的施工组织治理技术,统筹打算,合理安排,确保优质高效的完成本工程的施工任务。
(word完整版)蓄水池施工组织设计

辽宁宝来化工有限公司轻烃综合项目雨水监控池及事故水池施工组织设计编制:审核:批准:编制单位:盘锦三峰建筑安装工程有限公司编制日期:年月日1. 编制说明及编制依据1。
1 编制说明1。
1.1目的:认真贯彻执行公司质量方针,精心组织施工,确保工程“高质量、快进度、低成本”地完成,坚持“安全第一,预防为本”的法则,创造更好的经济效益和社会效益。
1.1。
2 内容:本方案主要对该单位工程的施工程序、资源配备、主要分部分项工程的施工方法、进度控制、质量安全措施等方面进行叙述。
1.1。
3实施:本方案作为本工程施工时的原则性指导文件,具体施工过程中可因条件变化进行适宜性变更。
本方案由工程技术部负责实施,并进行书面的、口头的技术交底。
1.2 编制依据1。
2。
1 施工合同(HYJ2T—002)及组成合同的相关文件。
1.2.2 《建筑施工手册》缩印本第四版。
1.2。
3 国家现行的有关施工质量验收规范、标准。
1、2017年9月1日中国建筑东北设计研究院有限公司、盘锦海陆岩土工程有限公司联合编制的《岩土工程详细勘察报告》。
2、中国石化工程建设有限公司设计的雨水监控池及事故水池的全部施工图3、《岩土工程勘察规范》(GB50021-2001)(2009年版)4、《辽宁省建筑工程综合预算定额》5、《建筑基坑支护技术规程》JGJ120-996、《石油化工工程防渗技术规范》GB/T-509437、《石油化工钢筋混凝土水池结构设计规范》SH/T—31328、《石油化工混凝土水池工程施工及验收规范》SH/T-35359、《地基与基础工程施工及验收规范》(GB50202-2002)2. 工程概况2.1 现场施工条件与环境2。
1.1 工程与周围建筑物的关联本工程位于辽宁省盘锦市辽滨经济开发区华锦路,辽宁宝来化工股份有限公司清烃综合利用项目厂区。
2。
2 工程概况2。
2。
1、本工程为辽宁宝来化工有限公司轻烃综合利用项目雨水监控池及事故水池,平面尺寸180×160m,基础采用竹节桩,桩型号为T—PHC—B400(95)型,竹节桩共计8427根,基础大面积开挖深度-8。
【完整版】蓄水池施工组织设计

(此文档为word格式,下载后您可任意编辑修改!)XX省国营八一农场高标准农田建设项目东寨蓄水池工程施工组织设计1施工方案1 概述1.1 工程简介建设2万m³、4万m³蓄水池各一个。
工程内容包括材料的供应、土方开挖、土方填筑、基础夯实、铺设黏土层及防渗土工膜铺设、架设水池防护网及后续跟踪服务等。
技术要求如下:(1)边坡系数:根据现有池体对边坡刷坡成型,迎水坡边坡系数为1:1.25背水坡边坡系数1:1.5;(2)池底及马道一下铺设砂垫层20cm,采用土工膜(二布一膜)防渗,土工膜上铺设20cm细砂垫层,并铺设20cm厚砂砾石保护层。
(3)马道以上铺设沙壤土垫层20cm,采用土工膜(二布一膜)防渗,土工膜上铺设20cm细沙垫层,并铺设30cm厚干砌石保护层。
(4)4万m³现状坑底有50cm的松散土层,蓄水池施工时必须全部挖除,将基础落于密实的砂砾石上;(5)2万m³蓄水池开挖处有电线杆,电线杆周围1.5m范围内砂砾石不予开挖,蓄水池边坡采用砂砾石夯填贴坡。
(6)蓄水池池身和池堤建基面软弱土层必须挖除,基础必须位于未风化的坚实密实的砂砾石层。
(7)开挖后的基础碾压密实,干密度大于2.15tm³,相对密度≥0.85。
(8)池堤采用开挖的砂砾石料筑。
详细技术参数及施工要求详见工程设计。
现场施工用水源、电源接入方便。
1.2详细技术参数及施工要求详见工程设计。
主要工程项目、工程量、工期。
主要项目:土方开挖、地基换填砂石料、钢筋混凝土、土方回填及附属项目。
主要工程量工期:开工日期2012年6月26日,完工日期10月26日,总工期共123天。
1.3 施工组织设计编制依据1.3.1《给排水构筑物施工验收规范》(GBJ141-90)《混凝土结构工程施工质量验收规范》(G850204—2002)《地基与基础工程施工及验收规范》(GB50202-2002)《建筑地基处理技术规范》(JGJ79-2002)《地基处理与基础工程新技术实用手册》(第一卷)。
蓄水池施工组织设计

亚洲银行宁夏生态与农业综合开发项目黄羊滩葡萄园灌溉水源工程施工组织设计宁夏大华建工集团有限公司2011年5月目录1 工程说明 (1)1.1概述 (1)1.2工期要求 (1)1.3工期、质量、安全目标 (1)2 施工总体部署 (1)2.1施工总体安排 (1)2.2主要施工机械的配置计划 (4)3 主要工程项目施工程序、施工方法 (5)3.1 施工放样 (6)3.2 基础开挖 (8)3.3 土方碾压回填 (9)3.3 混凝土工程 (10)3.4池内坡砌护 (12)3.5 池底建造、防渗处理及附属设施安装 (13)3.6 原材料的贮存 (13)4 质量保证体系及措施 (14)4.1 质量目标 (14)4.2 质量保证体系 (14)4.4 质量保证措施 (20)5 安全、文明施工保证措施 (23)5.1 安全、文明施工目标 (23)5.2 安全、文明施工保证体系 (23)5.3 施工安全保证措施 (24)5.4 文明施工措施 (27)6 施工总进度计划和网络图 (32)6.1施工总进度计划编制原则 (32)1 工程说明1.1概述亚洲银行宁夏生态与农业综合开发项目黄羊滩葡萄园灌溉水源工程,银川市西南,贺兰山东麓山前倾斜平原西干渠扬水灌区中下游。
蓄水池容积为22万m³。
1.2工期要求本滴灌工程于2011年6月5日开工,2011年8月25日工程竣工,总计110天。
1.3工期、质量、安全目标1.3.1工期目标总日历天数为110天。
1.3.2质量目标确保工程质量达到优良标准。
1.3.3安全目标坚持“安全第一,预防为主”的方针,广泛开展安全教育,严格执行国家有关文件规定,在工程放工期间,杜绝职工因工死亡事故,重伤北控制在0.3‰以下,轻伤率在0.5‰以下,杜绝因管理不善而造成的机械设备、交通运输、火灾、中毒等重大事故。
2 施工总体部署2.1施工总体安排根据工程所处地理环境及施工作业面和项目区在居民点分布情况,拟定其本施工项目经理部地址。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章编制说明及编制依据1.1 编制说明1.1.1工程目的:认真贯彻执行公司质量方针,精心组织施工,确保工程“高质量、快进度、低成本”地完成,坚持“安全第一,预防为本”的法则,创造更好的经济效益和社会效益。
1.1.2工程内容:本方案主要对该单位工程的施工程序、资源配备、主要分部分项工程的施工方法、进度控制、质量安全措施等方面进行叙述。
1.1.3工程实施:本方案作为本工程施工时的原则性指导文件,具体施工过程中可因条件变化进行适宜性变更。
本方案由工程技术部负责实施,并进行书面的、口头的技术交底。
1.2 编制依据1.2.1 本工程施工图(见下表)。
序号图名1 顶板配筋图2 墙身剖面图3 立面图、平面图4 底板配筋图1.2.4 国家现行的有关施工质量验收规范、标准(见下表)。
序号编号规范名称1 GB50300-2001 建筑工程施工质量验收统一标准2 GB/T50328-2001 建设工程文件归档整理规范3 GB/T50326-2001 建设工程项目管理规范4 GB50026-93 工程测量规范5 GB50202-2002 建筑地基基础工程施工质量验收规范6 GB50204-2002 混凝土结构工程施工质量验收规范7 GB50210-2001 建筑装饰装修工程质量验收规范8 GB50328-2002 地下防水工程质量验收规范9 GBJ107-87 混凝土强度检验评定标准10 JGJ/T10-95 混凝土泵送施工技术规范11 JGJ59-99 建筑施工安全检查标准1.2.5其它其它文件序号类别名称1 企业质量、环境、职业健康安全管理手册2 企业质量、环境、职业健康安全管理体系程序文件3 国家建筑工程强制性标准条文4 企业建筑分项施工工艺标准手册第二章工程概况2.1工程概况本工程为武安市管陶乡第一批生态综合治理项目,圆形蓄水池5座。
蓄水池为钢筋混泥土结构,直径14m,池内深度3.5m,容积500m3。
蓄水池池墙厚0.25m,池底厚0.25m,修建时现有地面下挖2m,建成后再覆土高1.5m。
2.2 施工中需重点控制的内容2.2.1 地基验收地基验收应及时进行。
项目部及时组织地勘单位现场代表、业主现场代表及监理单位现场代表跟踪地基持力层到位情况,以便及时组织地基验槽。
避免地基暴露时间过长,使其受雨水、大气等因素的扰动,从而出现反复清理基底的情况。
2.2.2 抗渗砼配比控制本蓄水池砼设计为抗渗砼,在施工过程中配备专人管理砼配比计量,严格按施工配比施工,确保蓄水池的抗渗性能。
第三章施工部署3.1 项目管理目标3.1.1 工期目标本项目根据招标文件要求,工期为90天(日历天)。
3.1.2 质量目标3.1.2.1 工程质量满足设计、规范规定性能、安全和可靠性等方面的要求。
3.1.2.2各单位工程质量目标为合格。
3.1.3 安全文明生产目标严格按照规范要求组织施工;现场施工整洁文明。
3.1.4 环境保护目标环境保护要求的各项污染指标控制规定范围内。
3.2 项目管理机构介绍3.2.1 项目管理机构组建说明为确保优质、高速、安全、低耗地完成本工程建设任务,我公司将选派精干的管理人员和作业队伍进驻现场,负责承包任务的实施。
现场设置项目部,项目部设立“三部一室一站”,即:工程部、供应部、经营财务部、综合办公室和质量安全站,其职责分别是:指挥职能、组织职能、监督职能、计划职能、控制职能、协调职能,其组织机构关系详见《项目组织机构图》。
项目主要管理人员详见《项目主要管理人员一览表》。
3.2.2 项目管理组织机构图项 目 组 织 机 构 图3.2.4项目部主要成员及各职责 3.2.4.1项目经理项目经理项目总工安全经理 物资管理员物资设备采购员生活后勤负责人质检员会计师资料员测量员计量试验员劳资员消防保卫员安全员砼 施工 队供应部 预算师出纳员施工员经营财务部工程技术部 综合办公室 质安站架子队钢筋 加工队瓦工 队机运 队后勤 服务队 土方队木工模板队水电安装队项目副经理项目经理受企业法人委托,代表企业全面负责履行总承包合同负责施工所需人、财、物的组织管理与控制,负责施工现场的施工组织和协调管理。
对质量、工期、安全、文明施工及成本目标进行控制。
3.2.4.2 安全经理安全经理作为履行安全生产监督检查职能的负责人,对项目安全生产工作进行监督检查,督促落实,负有监督、督促责任,协助项目经理全面负责施工现场的安全工作,保证安全目标的实现。
负责项目安全管理规章制度的建立并不断完善规章制度。
负责对项目部除项目经理以外的管理人员、技术人员的安全业绩评估。
负责对职工及各级作业人员进入工地前安全教育,负责组织安全宣传工作。
负责组织施工现场每周一次的定期安全生产检查,班组的安全活动,专项安全技术负责交底的落实情况,发现施工生产中的安全隐患,组织制定措施,及时整改。
对上级及安委会提出的安全生产管理方面的问题,要定人、定时间、定措施整改。
负责组织施工方案中安全的评估预测,安全措施的审定。
主持安全防护设施和设备的内部验收,发现不正常情况及时采取措施,严格控制不合标准要求的防护设备、设施投入使用。
对重大安全隐患及时采取有效措施(包括处罚、开除、至到停工等),针对安全中存在的隐患问题及整改纠正指令并建综合整改行动,保证所有隐患及时得到消除。
发生事故,启动救援预案,做好现场保护与抢救工作,立即上报双方项目经理及业主安全负责人,并组织主持事故的调查,于24小时内将事故书面报告交给业主负责人,认真做到“四不放过”原则,处理事故。
及时上报安全事故,对现场人员表现回顾,事故通报、安全培训情况,安全奖惩情况,隐患整改情况进行总结。
3.2.4.3施工经理协助项目经理管理现场的施工,主管施工现场的日常工作,对施工直接负责。
根据工程的要求,负责材料设备和工具的计划、采购、供应的管理工作。
3.2.4.4项目总工主管工程施工技术、安全技术、质量策划与控制、质量记录,负责组织有关人员学习施工图纸和组织图纸会审,各项施工组织设计和施工方案的编制和交底;组织管理四新技术应用的培训、测量、计量和试验检验、微机、工程的技术复核、隐蔽验收、质量计划、质量预控、质量检验与评定,施工技术档案等工作。
组织管理进度计划的编制和落实,组织编制材料和机具设备使用计划,落实安全措施,确保安全生产的管理。
3.3 施工准备3.3.1 入场准备因我单位承建了浮山其他工程的部分土建工程,项目人员、机具等入场准备工作已就绪,现场具备开工条件随时可组织开工。
3.3.2 技术准备1)组织图纸学习和会审,尽可能把设计图纸上的疑问解决在施工之前。
2)修订和编制施工组织设计、施工方案及作业指导书等,报业主和监理审批认可。
主要施工方案及作业指导书编制计划见下表。
编制施工方案及作业指导书一览表序号编制内容编制部门(人)编制时间1 施工方案工程部工程开工前3天2 雨期施工技术措施工程部工程开工前3天3)建立测量控制网。
3.3.3 现场准备根据现场的条件和业主的要求进行现场平面、空间的分配和动态化管理。
3.3.4 机具准备拟投入本工程主要施工机械设备见附表一3.3.5 物质准备主要材料,先落实货源,再按计划采购供应,陆续进场。
3.3.6 施工力量准备劳动力计划见附表二:第四章施工平面布置4.14.1.1由业主指定电源点接入,设置配电房及配电箱,施工用电从配电箱接出引至各用电处,保证全场有足够的电力。
4.2.3 施工用水由业主指定水源点接入,并装表计量,然后通至各用水点,以供生产和消防之用。
4.2 主要生产施布置4.2.1钢筋加工棚见平面布置图4.2.2材料堆场材料堆场布置在水池周围,布置原则是保证施工作业面和施工取用方便。
4.3 施工临时用水、电本程临时用水、临时用电量均较小,由业主指定点接入。
第五章主要施工方法和技术措施5.1施工测量5.1.1工程施工测量将根据业主提供的坐标点和高程控制点,结合总平面图和施工平面布置图,建立适合本工程和检测的平面控制网和高程控制网。
5.1.2各种控制点的设计、选点、造标与埋设均应符合工程测量规范(GB50026-93)及业主要求。
工程开工前由测绘工程师编制详细测量方案。
5.1.3现场的平面控制采用全站仪、红外线测距仪和精密经纬仪进行闭合施测,高程控制采用水准仪,垂直度控制:其它工程采用一般经纬仪,沉降观测采用精密水准仪,根据初定、精测和复测的程序进行。
施工期间各控制点应加以妥善保护,定期进行检查,防止遭到损坏。
5.1.4沉降观测:沉降观测点的布置严格按设计及规范要求,所有沉降观测点埋设完后,应及时将观测点保护好,以免在施工中观测点损坏而影响观测的准确性。
5.1.5 所有仪器和钢尺在使用前都必须送计量局进行检定,检验合格后方可使用。
5.2钢筋工程5.2.1 钢筋进场须具备材质证书等质保文件,钢材进厂后,应先进行外观检查,防止有锈蚀、裂纹等,然后进行见证取样送检,检查合格后,填报材料报验单,监理工作师认可后方可投入使用。
5.2.2 钢筋下料、制作:钢筋在钢筋车间集中制作,按单位、分部、分项工程编好钢筋下料表,车间制作人员按下料表上的数据尺寸将钢筋加工成半成品,分类编号并直接挂牌标识,运至现场绑扎,如不能及时绑扎的钢筋应有良好的防雨措施,以免锈蚀。
5.2.3 钢筋的接长:φ20以上的水平钢筋接头采用闪光对焊,竖向钢筋采用全自动电渣压力焊,其余钢筋采用绑扎或搭接焊接头。
钢筋的接头按规范规定的百分率错开。
钢筋接头不宜设在梁端及柱端的箍筋加密区范围内。
5.2.4 钢筋的绑扎应严格按图纸进行,保证其位置的正确,间距一致,横平竖直,双层网间采用φ10钢筋做支撑或拉钩;当双层钢筋网片距离超过1.5m 时,采用设置型钢支架的措施;保护层采用砂浆预制垫块控制。
5.3模板工程5.3.1 模板的选择:本程均使用厚18的木夹板模板,背枋用100×50mm木枋,φ48钢管做支撑加固。
对池壁用焊有止水环的钢筋对拉加固。
5.3.2 模板支设前,对钢筋、埋件等应会同业主、监理、设计、质检等有关人员进行全面会检验收,合格后,方可支设模板,模板在支设前应刷砼脱模剂。
5.3.3 模板支设必须保证轴线、标高、几何尺寸的正确性。
支撑要牢固,模板缝隙拼装要严密,缝隙较大的采用胶带密封。
5.3.4 主要单位工程模板支设详见以下简图:1)池壁模板对拉加固示意图:焊有止水环的对拉钢筋木夹板模板模板衬管加劲模板肋(木枋)加固及撑钢管5.4脚手架工程5.4.1 所有脚手架支撑均采用φ48钢管,扣件连接。
5.4.2 在水池外围搭设双排脚手架,水池内搭设满堂支撑。
5.4.3 脚手架搭设,立杆应落于坚实的基层上,或增加枕木垫脚,以防止其沉降,脚手架均应设置剪刀撑。
5.4.5 脚手架施工前,对操作人员应进行安全技术交底,脚手架严禁高空抛掷,必要时使用吊车配合运输。
