排水管施工组织设计方案

合集下载

室内排水管道安装施工组织设计

室内排水管道安装施工组织设计

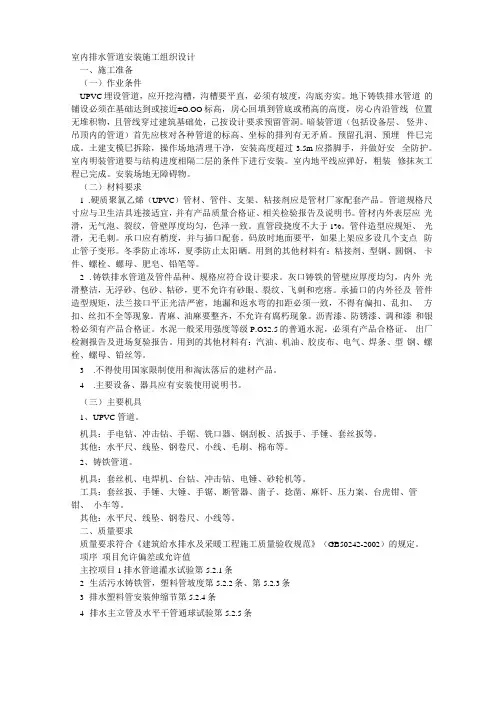

室内排水管道安装施工组织设计一、施工准备(一)作业条件UPVC埋设管道,应开挖沟槽,沟槽要平直,必须有坡度,沟底夯实。

地下铸铁排水管道的铺设必须在基础达到或接近±O.OO标高,房心回填到管底或稍高的高度,房心内沿管线位置无堆积物,且管线穿过建筑基础处,己按设计要求预留管洞。

暗装管道(包括设备层、竖井、吊顶内的管道)首先应核对各种管道的标高、坐标的排列有无矛盾。

预留孔洞、预埋件巳完成。

土建支模巳拆除,操作场地清理干净,安装高度超过3.5m应搭脚手,并做好安全防护。

室内明装管道要与结构进度相隔二层的条件下进行安装。

室内地平线应弹好,粗装修抹灰工程已完成。

安装场地无障碍物。

(二)材料要求1.硬质聚氯乙烯(UPVC)管材、管件、支架、粘接剂应是管材厂家配套产品。

管道规格尺寸应与卫生洁具连接适宜,并有产品质量合格证、相关检验报告及说明书。

管材内外表层应光滑,无气泡、裂纹,管壁厚度均匀,色泽一致。

直管段挠度不大于1%。

管件造型应规矩、光滑,无毛刺。

承口应有梢度,并与插口配套。

码放时地面要平,如果上架应多设几个支点防止管子变形。

冬季防止冻坏,夏季防止太阳晒。

用到的其他材料有:粘接剂、型钢、圆钢、卡件、螺栓、螺母、肥皂、铅笔等。

2. 铸铁排水管道及管件品种、规格应符合设计要求。

灰口铸铁的管壁应厚度均匀,内外光滑整洁,无浮砂、包砂、粘砂,更不允许有砂眼、裂纹、飞刺和疙瘩。

承插口的内外径及管件造型规矩,法兰接口平正光洁严密,地漏和返水弯的扣距必须一致,不得有偏扣、乱扣、方扣、丝扣不全等现象。

青麻、油麻要整齐,不允许有腐朽现象。

沥青漆、防锈漆、调和漆和银粉必须有产品合格证。

水泥一般采用强度等级P.O32.5的普通水泥,必须有产品合格证、出厂检测报告及进场复验报告。

用到的其他材料有:汽油、机油、胶皮布、电气、焊条、型钢、螺栓、螺母、铅丝等。

3.不得使用国家限制使用和淘汰落后的建材产品。

4.主要设备、器具应有安装使用说明书。

排水管网工程施工组织设计

排水管网工程施工组织设计

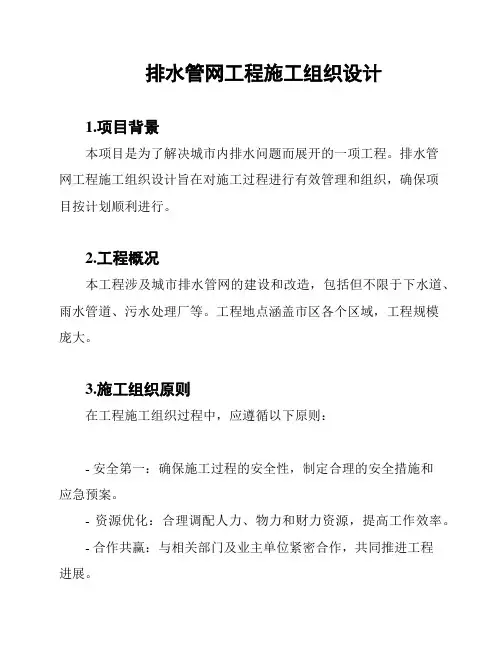

排水管网工程施工组织设计1.项目背景本项目是为了解决城市内排水问题而展开的一项工程。

排水管网工程施工组织设计旨在对施工过程进行有效管理和组织,确保项目按计划顺利进行。

2.工程概况本工程涉及城市排水管网的建设和改造,包括但不限于下水道、雨水管道、污水处理厂等。

工程地点涵盖市区各个区域,工程规模庞大。

3.施工组织原则在工程施工组织过程中,应遵循以下原则:- 安全第一:确保施工过程的安全性,制定合理的安全措施和应急预案。

- 资源优化:合理调配人力、物力和财力资源,提高工作效率。

- 合作共赢:与相关部门及业主单位紧密合作,共同推进工程进展。

- 环境保护:采取环境友好型施工措施,最大限度减少对环境的影响。

4.施工组织具体措施为了确保施工过程的顺利进行,可以采取以下具体措施:- 制定详细的施工计划和时间表,明确每个施工阶段的任务及完成时间。

- 指定专人负责施工管理,监督施工进展,并随时解决可能出现的问题。

- 根据工程需要,合理安排施工人员数量和工作班次。

- 定期进行施工进度检查,及时调整施工计划,确保工程按期完成。

- 强化质量控制,保证施工质量符合相关标准和要求。

- 加强安全培训和教育,提高施工人员的安全意识和技能水平。

- 做好沟通协调工作,与相关部门及业主单位保持密切联系,及时解决问题。

5.项目风险及应对措施在施工过程中可能面临一些风险和问题,可以采取以下措施进行应对:- 风险:施工材料供应不及时。

应对措施:与供应商建立长期合作关系,提前预订材料,确保供应的及时性。

- 风险:施工过程中遇到恶劣天气。

应对措施:根据天气预报提前调整施工计划,确保施工的顺利进行。

- 风险:工程设计图纸存在问题。

应对措施:及时与设计单位沟通,共同解决问题,确保施工按正确的图纸进行。

- 风险:施工中发现地下管线错综复杂。

应对措施:提前进行地下探测工作,了解管线情况,制定合理的施工方案。

6.施工组织总结本文档从项目背景、工程概况、施工组织原则、施工组织措施和项目风险等方面对排水管网工程施工组织设计进行了总结。

排水管施工组织设计

排水管施工组织设计

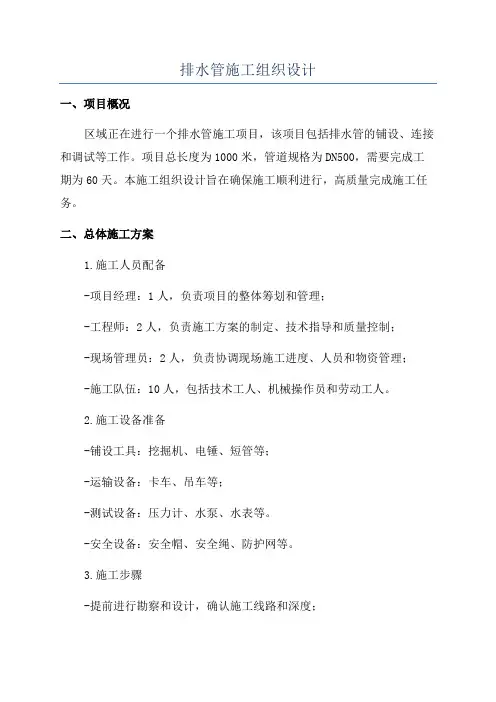

排水管施工组织设计一、项目概况区域正在进行一个排水管施工项目,该项目包括排水管的铺设、连接和调试等工作。

项目总长度为1000米,管道规格为DN500,需要完成工期为60天。

本施工组织设计旨在确保施工顺利进行,高质量完成施工任务。

二、总体施工方案1.施工人员配备-项目经理:1人,负责项目的整体筹划和管理;-工程师:2人,负责施工方案的制定、技术指导和质量控制;-现场管理员:2人,负责协调现场施工进度、人员和物资管理;-施工队伍:10人,包括技术工人、机械操作员和劳动工人。

2.施工设备准备-铺设工具:挖掘机、电锤、短管等;-运输设备:卡车、吊车等;-测试设备:压力计、水泵、水表等。

-安全设备:安全帽、安全绳、防护网等。

3.施工步骤-提前进行勘察和设计,确认施工线路和深度;-发放工程图纸和施工指导书,明确施工要求;-按照居民区域和道路等进行划分,制定详细的施工计划;-按照施工计划进行挖掘工作,确保管道的正确铺设;-进行管道的连接和固定工作;-进行排水管的测试和调试;-清理施工现场,做好材料和设备的归还工作。

三、工作量评估和资源调配1.工作量评估-挖掘工作:根据地形和土质情况,预计每天挖掘20米;-管道铺设:根据实际情况,预计每天铺设20米;-管道连接:每天预计连接10根管道;-管道测试:每天预计测试100米管道;-施工现场整理:每天预计清理100平方米施工现场。

2.资源调配-人员:施工队伍每天分为两个班次,每班次人数为6人;-设备:根据每天的施工进度,动态调整设备的使用;-材料:根据施工需求提前调配足够的材料。

四、安全预措施1.确保施工人员穿戴好安全帽、工作服等个人防护用品;2.明确管道施工区域,设置防护栏杆和警示标识,防止外人闯入施工现场;3.施工人员需经过专业培训,掌握安全操作规程,不得违规操作;4.监测气候情况,遇雷电、风雨等情况暂停施工,确保施工人员的安全;5.安排专人负责现场安全检查和隐患排查,及时处理存在的安全隐患。

给排水管施工方案(3篇)

给排水管施工方案(3篇)

第1篇本工程为某住宅小区给排水管道施工项目,主要包括住宅楼、地下车库、地下人防工程等区域的给排水管道施工。

工程总长度约为1000米,其中给水管约为600米,排水管约为400米。

工程预算约为100万元,工期为60天。

二、施工组织设计1. 施工队伍(1)项目经理:负责整个工程的施工组织、协调、管理,确保工程按期完成。

(2)技术负责人:负责施工技术指导、施工方案编制、施工质量监督等。

(3)施工员:负责现场施工管理、施工进度控制、施工安全监督等。

(4)施工班组:负责具体施工操作,包括管道安装、焊接、试压、冲洗等。

2. 施工进度计划根据工程实际情况,制定以下施工进度计划:(1)前期准备:5天(2)管道安装:20天(3)管道焊接:10天(4)管道试压:5天(5)管道冲洗:5天(6)管道验收:5天(7)工程总结:5天三、施工方案1. 施工准备(1)施工图纸:根据设计图纸,对给排水管道进行详细规划,明确管道走向、管径、材质、连接方式等。

(2)施工材料:准备符合设计要求的管道、管件、阀门、焊条等材料。

(3)施工工具:准备切割机、焊接机、试压泵、冲洗泵等施工工具。

(4)施工人员:组织施工队伍,进行技术培训和安全教育。

2. 施工工艺(1)管道安装1)根据设计图纸,确定管道走向,挖掘沟槽,确保沟槽尺寸符合设计要求。

2)在沟槽底部铺设砂垫层,保证管道基础平整。

3)将管道按照设计要求铺设到沟槽内,调整管道高程,确保管道坡度符合设计要求。

4)连接管道与管件,采用焊接、法兰连接等方式。

(2)管道焊接1)焊接前,对管道、管件进行清洗,去除油污、锈蚀等杂质。

2)采用合适的焊接方法,如电弧焊、气焊等,保证焊接质量。

3)焊接过程中,注意控制焊接温度、焊接速度等参数,确保焊接质量。

(3)管道试压1)将管道与试压泵连接,进行试压。

2)试压压力应不低于设计压力的1.5倍,持续时间为30分钟。

3)观察试压过程中管道是否有渗漏现象,如有,应及时处理。

排水工程施工组织设计方案范本

排水工程施工组织设计方案范本

排水工程施工组织设计方案范本一、总体规划1.1工程概况本工程是市xxxx区排水工程的改造项目,旨在提升市区排水系统的排水能力。

工程总投资xxxx万元,工期预计为12个月。

1.2工程目标1)提高市区内排水系统的排水能力,确保城市内涝风险的控制;2)更新老化的排水设施,提升系统的可靠性和稳定性;3)优化排水管网,提高管网的运维管理效率。

1.3组织结构1)项目经理:负责工程的整体策划、组织和管理工作;3)施工队长:负责具体施工任务的组织安排和现场管理;4)监理工程师:负责对施工质量进行监督和检查。

二、施工方案2.1施工工艺1)土方开挖:根据设计要求,采用机械开挖的方式对排水沟和管道进行开挖;2)管道安装:根据设计图纸,将新的排水管道按照规定的坡度和位置进行安装;3)排水口建设:根据设计要求,在需要排水的地点建设排水口和检查井,确保排水通畅;4)资料报验:所有施工环节完成后,进行资料报验并办理竣工手续。

2.2施工顺序1)现场勘察和准备:对施工区域进行勘察,确定施工方案和材料需求;2)施工图纸设计:根据勘察结果,编制施工图纸,明确施工参数;3)土方开挖:按照施工图纸要求,进行土方开挖和填筑;4)管道安装:根据管道图纸,按照规定的坡度和位置进行管道的安装;5)排水口建设:根据设计要求,在规定的位置建设排水口和检查井;6)资料报验和竣工手续办理:所有施工环节完成后,进行资料报验和竣工手续的办理。

2.3安全措施1)安全培训:对参与施工的工人进行排水工程施工安全培训,并确保各施工人员持证上岗;2)安全设施:在施工现场设置安全警示标志,安装防护网和护栏,确保施工现场的安全性;3)安全监管:每天进行施工现场巡查,及时发现和处理安全隐患。

三、项目进度管理3.1工期计划1)建立详细的工程进度计划,明确各施工环节的起止时间;2)分阶段进行施工,每个阶段确定关键节点,确保工期的可控性;3)根据实际施工情况,及时调整工期计划。

完整版小区排水管网改造工程施工组织设计方案

完整版小区排水管网改造工程施工组织设计方案

完整版小区排水管网改造工程施工组织设计方案一、工程概况1.1项目名称:小区排水管网改造工程1.2项目地点:XX小区1.3项目范围:该工程主要包括老化、堵塞的排水管道的更换及相关设备的更新。

二、施工组织设计2.1施工总体要求2.1.1施工目标:确保施工质量、安全与进度。

2.1.2施工原则:科学规划、合理组织、精细施工。

2.2施工方案2.2.1方案选定:根据工程规模和技术要求,择优选择推土机、挖掘机等机械设备进行施工。

2.2.2施工时程:根据工程量和进度目标,制定合理的施工时程。

工期为180天,包括前期准备、道路开挖、管道敷设、设备安装等。

2.2.3施工区域划分:将小区划分为若干施工段,每段按照施工进度分阶段施工。

2.3施工组织2.3.1施工人员安排:根据工程量和进度安排足够的施工人员,包括技术人员和劳务工。

2.3.2施工队伍:成立专门的排水管网改造工程施工队伍,由熟练的工人和技术人员组成。

2.3.3施工管理:设立现场施工管理组织,负责施工现场管理、技术指导和安全管理等。

2.4施工过程2.4.1前期准备:对施工区域进行勘测、测量,并编制施工图纸和工程计划。

2.4.2设备就位:根据施工计划,及时将机械设备送至施工现场,并进行检查和调试。

2.4.3施工准备:清理施工区域,并根据相关法规摆放警示标识,确保施工安全。

2.4.4开挖道路:按照施工图纸的要求,利用挖掘机进行道路开挖,确保施工质量。

2.4.5管道敷设:按照施工图纸和管道图纸的要求,进行管道敷设,同时进行验证和检查。

2.4.6管道连接:进行管道连接和焊接,并进行严密性检查,确保管道连接处无漏水现象。

2.4.7设备安装:根据设备安装图纸和工艺要求,进行设备的安装和调试,确保设备的正常运行。

2.4.8工程验收:按照施工图纸和相关规范进行工程验收,确保工程质量符合要求。

三、安全措施3.1安全教育:加强施工人员安全教育培训,确保施工人员掌握安全操作规程。

3.2安全设备:配备必要的安全设备,如安全帽、工作服、防护眼镜等,提高施工现场安全系数。

钢筋混凝土排水管施工方案(3篇)

钢筋混凝土排水管施工方案(3篇)

第1篇一、工程概况钢筋混凝土排水管是一种广泛应用于市政、水利、建筑等领域的排水管道,具有良好的耐腐蚀性、强度高、施工方便等特点。

本方案针对钢筋混凝土排水管的施工,旨在确保工程质量、安全、进度和经济效益。

二、施工准备1. 施工图纸及资料施工前,应仔细阅读施工图纸及有关资料,了解工程的设计要求、技术参数和施工工艺。

2. 施工组织设计根据工程特点和施工图纸,编制详细的施工组织设计,明确施工方案、施工顺序、施工方法、质量保证措施、安全措施等。

3. 施工队伍组建一支技术过硬、责任心强的施工队伍,对施工人员进行岗前培训,提高施工人员的业务素质和安全意识。

4. 施工材料及设备(1)材料:钢筋、水泥、砂、石子、防水材料、混凝土外加剂等。

(2)设备:混凝土搅拌机、振捣器、模板、钢筋加工机械、运输车辆等。

5. 施工现场(1)施工场地平整,满足施工要求。

(2)施工道路畅通,确保材料运输。

(3)施工用电、用水设施齐全,保证施工顺利进行。

(4)施工现场设置安全警示标志,确保施工安全。

三、施工工艺1. 钢筋加工(1)根据设计图纸,加工钢筋,确保钢筋规格、长度、间距符合要求。

(2)钢筋加工过程中,严格控制加工精度,避免出现变形、弯曲等问题。

2. 模板制作及安装(1)根据设计图纸,制作模板,确保模板尺寸、形状、刚度符合要求。

(2)模板安装前,对模板进行检验,确保模板无破损、变形等问题。

(3)模板安装过程中,确保模板位置准确、牢固,防止浇筑过程中发生位移。

3. 混凝土浇筑(1)混凝土配合比应符合设计要求,确保混凝土强度、耐久性。

(2)混凝土运输过程中,防止混凝土离析、分层。

(3)混凝土浇筑前,清理模板及钢筋,确保模板内无杂物。

(4)混凝土浇筑时,采用分层浇筑,每层厚度控制在30cm左右。

(5)浇筑过程中,采用振捣器进行振捣,确保混凝土密实。

4. 排水管安装(1)根据设计图纸,确定排水管位置、尺寸。

(2)安装排水管时,确保排水管位置准确、牢固,防止位移。

排水管道施工组织设计doc

排水管道施工组织设计doc

工程概况及特点1、工程建设概况本工程XXXXXX排水工程,工程地点:XXXXXX,设计管径XXXX,总长度XXXXX米。

2、工期要求:开工日期为XXXX年XX月XX日;竣工日期为XXXX年XX月XX日。

3、设计概况设计管线分两段,均沿XXXX位置布设,管径dn300共长524.175m,污水分别接入XX小区现状dn300排水管线和XXXXX排水管线,最终进入河东污水处理系统。

由于XXXXX 排水道线还未实施,接入位置暂不能确定,其地势较低设计管线能够接入,故暂将设计管线末端置于区统计干部培训中心院外,待其排水管线施工后补充该段设计。

4、工程地质概况由于甲方未提供该工程的地质勘察报告,参照XXXX地区其他工程地质勘察报告的有关内容,在本设计中采用以下参数:1)地基土质暂按中密的碎石类土(充填物为黏性土)考虑,局部段落可能有岩石,待开挖后确定。

2)不考虑地下水对工程的影响。

3)地震基本设防烈度为8度。

4)标准冻土深度为—1.4m。

5、现状设施概况现状道路下有给水、热力等管线,施工时注意避让。

6、设计内容(1)管线平面设计PA段设计管线沿XXXX北路XXXXX道路中心线位置布设,管径dn300,长202.993m,支管PAZ沿道路中心线位置布设,管径dn300,长80m。

污水接入XX小区现状dn300排水管线。

PB段设计管线沿XX北路XXXX道路中心线位置面设,管径dn300,长231.182m。

污水接入XXXX排水管线。

(2)管线纵断面设计PA段设计管线纵坡为1.3—5.0%;PAZ段设计管线纵坡为1.3%。

PB段设计管线纵坡为1.0—5.0%。

7、管材dn300管道采用高密度聚乙烯双壁波纹管(HDPE,S2≥8KN/m2)管材应符合国家标准(GB/T)19472.1—2004规定,管材性能要求见06MS201—2—28/29。

8、管道基础管道基础均采用100mm砂垫层基础,做法见06MS201—2—54,要求基底夯实。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

农安县东绕越污水干管改造截流工程
施工方案
农安县市政工程管理所
二0一七年六月
农安县东绕越污水干管改造截流工程施工方案目录
第一章编制依据、工程概况
一、编制依据
二、工程概况
第二章施工前准备工作和施工部署
一、施工前准备工作
二、施工管理和劳动力组织
三、主要材料、成品、半成品计划
四、施工机具计划
五、施工总平面图
第三章施工进度计划
一、施工进度表
二、施工工序
第四章主要分项工程施工方法
一、测量放线
二、土方工程施工
三、管道垫层基础施工
四、管道铺设施工
五、管道闭水试验
六、检查井施工
七、土方回填施工
第五章季节性施工措施
第六章质量技术措施
一、质量目标
二、工程质量管理
第七章安全技术措施
一、安全管理目标
二、人员管理
三、安全保证计划
四、安全保证措施
第八章文明施工措施
第一章编制依据、工程概况
一、编制依据
1、建设单位提供的农安县动绕越污水干管改造截流工程施工图设计及业主提供其他资料。

2、现行国家颁发的《给排水管道工程施工及验收规(GB50268-2008)》、《市政工程质量检验评定标准》、《市政工程施工安全技术规程》及其他相关的市政工程施工技术规。

3、工程建设标准强制性文件
4、国家建筑标准设计图集《市政排水管道工程及附属设施(06MS201)》
5、关于建设工程的法律、法规及相关文件
6、本工程的施工合同书和工程现场勘测情况
7、本公司承建类似规模工程施工经验及拟投入本工程的施工技术力量和机械设备。

一、工程概况
本工程位于农安县东部,沿线地势起伏较小,场地沿途为、沟渠、道路。

设计污水管线划分为两个支线。

污水一支线管线位置布置在既有管线10米左右,污水二线管线位置布置在东绕越线设计中心线以西20米左右。

污水一支线管径为D800mm承插钢筋混凝土管,起点桩号1w0+000,终点桩号1w 0+698,长
度698米,管线由南向北接入既有1000污水干管。

污水二支线设计管径为D1200mm钢筋混凝土承插管,起点桩号2w 0+000,终点桩号2w1+506,管线全长1506米,管线由南向北接入既有1200污水干管。

第二章施工前准备工作和施工部署
一、施工前准备工作
为承建此项工程,我单位组建项目经理部处理有关工程管理的日常事务,并建立相应的现场管理机构,下设质量、安全、技术、材料、机械等岗位人员负责。

各个岗位选配经验丰富、技术业务精湛、事业心和责任感强的专业人员任职,使整个经理部管理层人员精干、协调能力强、工作效率高、综合素质好。

项目经理部职责是:高度集中、统一指挥、外协调、全面负责和加强对该工程的生产指挥和技术管工作。

建立安全、质量、技术管理体系,文明施工、明确分组分工、责任到人,使施工达到最优效果。

1.熟悉国家现行施工及验收规,熟悉设计图纸容,观察现场并实测地形弄清工程围、坐标位置、设计标高,有关建筑材料的特殊处理和技术方法,为保证使工程达到质量、安全达标打下坚实的基础。

2.施工技术人员应在施工现场,观察现场情况及有关图纸技术要求,详细准确的掌握本工程的各项技术措施和安全措施。

3.施工围的平面控制点、高程、水准基点、平面布置图及成果资料与建设单位移交手续,安排专业人员进行复测,经核对确认无误后方能施工。

4.概况施工总平面图进行场地平整。

搭设临时设施和生活用区,预先作好施工临时用水用电,工人生活区用水用电的准备工作。

5.根据工程要求,及时组织安排施工机械设备及施工安全设备,同时准备劳动力、机具、材料以备进场。

6.及时组织有关主管部门进行相关工序的隐蔽工程验收工作并作好隐蔽记录。

二、施工管理和劳动力组织
(1)施工管理组织机构
项目经理部设立项目经理,下设为质检员、施工员、安全员、材料员、设备员、技术员等五大员,其他各个岗位如资料员、预算员、测量员等可由相关人员兼任。

(见图)
项目经理
安全员


员材


技术员












土方班电





(2)劳动力安排计划表
项目部施工人员可按工程项目需要设立不同的施工班组,分为土方班、瓦工班、安装班、电工班等四个班组,按工种的工程量需要配置人员数量,所有人员在施工时进驻现场。

具体的各个工种人员可见表。

劳动力安排计划表
序号工种名称人数进场时间备注
1 瓦工 5 开工进场按工程量可调整
2 木工 2 开工进场按工程量可调整
3 力工10 开工进场按工程量可调整
4 电工 1 开工进场按工程量可调整
6 机械工 1 开工进场按工程量可调整
7 后勤 1 开工进场按工程量可调整
8 司机 1 开工进场按工程量可调整
三、主要材料、成品、半成品计划
根据工程用料统计计划情况,建筑材料要组织好,杜绝因材料不足而造成停工,影响工程的施工进度,同时要结合季节情况,所以在购进材料时应多方面考虑。

相关文档
最新文档
