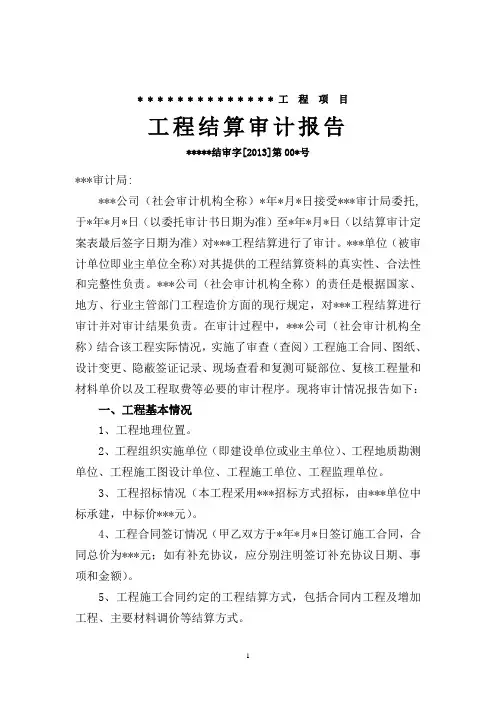

工程结算审计报告基本格式及内容
工程结算审计报告

工程结算审计报告一、审计目的。
本次审计旨在对工程结算进行全面审计,确保结算金额的准确性和合理性,保障工程结算的公平、公正、合法。
二、审计范围。
本次审计范围涵盖了工程施工过程中的各项费用支出,包括但不限于材料费、人工费、机械使用费、管理费等。
三、审计方法。
1. 采用文件审查法,对工程结算相关文件进行全面审查,核对各项费用支出的依据和合规性。
2. 进行现场核查,对工程实际施工情况进行实地考察,确保结算金额与实际工程进度和质量相符。
3. 进行数据比对,将结算金额与预算、合同金额进行比对分析,找出差异并进行合理解释。
四、审计结果。
经过审计,对工程结算的各项费用支出进行了全面、细致的核查和分析。
审计结果如下:1. 材料费支出合理,符合实际使用情况,未发现异常情况。
2. 人工费支出与实际工程进度相符,未发现虚报情况。
3. 机械使用费支出与实际使用情况相符,未发现超支情况。
4. 管理费支出合理,符合管理规定,未发现违规行为。
五、存在问题及建议。
在审计过程中发现,部分工程结算存在以下问题:1. 部分费用支出缺乏有效的依据和合规性证明,建议加强相关文件的保存和管理。
2. 部分工程结算金额与预算、合同金额存在较大差异,建议加强预算管理和成本控制,避免超支情况发生。
3. 部分工程结算存在计算错误,建议加强审计人员的培训和质量管理,确保审计准确性。
六、审计结论。
本次工程结算审计结果显示,大部分费用支出合理,符合实际情况,未发现违规行为。
但也存在部分问题需要加强管理和控制。
建议相关部门在工程结算管理中加强规范化建设,确保结算金额的准确性和合理性,维护工程施工的公平、公正、合法。
七、审计建议。
1. 加强工程结算文件的保存和管理,确保费用支出的依据和合规性可查。
2. 加强预算管理和成本控制,避免工程结算超支情况发生。
3. 加强审计人员的培训和质量管理,提高审计准确性和效率。
八、审计报告附录。
1. 工程结算相关文件复印件。
2. 现场核查记录。
(完整版)工程结算审计报告基本格式及内容

**************工程项目工程结算审计报告*****结审字[2013]第00*号***审计局:***公司(社会审计机构全称)*年*月*日接受***审计局委托,于*年*月*日(以委托审计书日期为准)至*年*月*日(以结算审计定案表最后签字日期为准)对***工程结算进行了审计。
***单位(被审计单位即业主单位全称)对其提供的工程结算资料的真实性、合法性和完整性负责。
***公司(社会审计机构全称)的责任是根据国家、地方、行业主管部门工程造价方面的现行规定,对***工程结算进行审计并对审计结果负责。
在审计过程中,***公司(社会审计机构全称)结合该工程实际情况,实施了审查(查阅)工程施工合同、图纸、设计变更、隐蔽签证记录、现场查看和复测可疑部位、复核工程量和材料单价以及工程取费等必要的审计程序。
现将审计情况报告如下:一、工程基本情况1、工程地理位置。
2、工程组织实施单位(即建设单位或业主单位)、工程地质勘测单位、工程施工图设计单位、工程施工单位、工程监理单位。
3、工程招标情况(本工程采用***招标方式招标,由***单位中标承建,中标价***元)。
4、工程合同签订情况(甲乙双方于*年*月*日签订施工合同,合同总价为***元;如有补充协议,应分别注明签订补充协议日期、事项和金额)。
5、工程施工合同约定的工程结算方式,包括合同内工程及增加工程、主要材料调价等结算方式。
6、工程设计、工程施工项目重大调整或变更情况(如无可不写)。
7、工程建设内容主要完成情况(房屋建筑包括总建筑面积、结构形式、地下*层、地上*层、内外主要装饰情况;公路工程包括里程、平均宽度、路面总面积、路面结构形式、挖方总量、填方总量;土地治理工程包括治理面积及完成的主要工程量;高标准农田项目包括开发面积及完成的主要工程量;水利工程包括水库类型、灌浆工程量、溢洪道工程量及内外坡完成的主要工程量等)。
8、工程竣工验收情况:该工程于*年*月*日开工,至*年*月*日竣工,于*年*月*日经***部门组织相关单位已验收,验收工程质量情况(必须是工程质量合格,质量不合格工程一般不予审计),如已交付使用,应写明。

工程决算审计报告范本

工程决算审计报告范本报告编号:【编号】报告时间:【报告时间】被审计单位:【被审计单位名称】审计年度:【审计年度】审计目的:【审计目的】审计范围和方法:【审计范围和方法】审计结论:【审计结论】审计意见:【审计意见】审计报告附件:【附件清单】一、审计背景和目的自【开始日期】至【结束日期】,我们对【被审计单位名称】的【审计目的】进行了审计,并编制了此审计报告,旨在对被审计单位的工程决算进行审计,并提供专业、独立、公正的审计意见。
二、审计范围和方法1.审计范围:本次审计对【被审计单位名称】的【审计范围】进行了审计,并对相关数据和信息进行了核实和分析。
2.审计方法:本次审计采用【审计方法】进行,包括现场检查、资料核对、抽样测试等方式。
我们根据国家相关法律法规进行审计,并参照国际审计准则,按照审计规范和职业道德要求进行审计工作。
三、审计结果1.审计发现:在审计过程中,我们发现了以下问题:(1)问题一:【问题描述】,影响【影响范围】。
(2)问题二:【问题描述】,影响【影响范围】。
(3)问题三:【问题描述】,影响【影响范围】。
2.审计结论:根据我们的审计工作,我们对【被审计单位名称】的工程决算提出以下结论:(1)结论一:【结论描述】。
(2)结论二:【结论描述】。
(3)结论三:【结论描述】。
四、审计意见基于对【被审计单位名称】的工程决算进行审计的结果,我们对该决算提出以下意见:【审计意见内容】。
五、审计报告附件作为本审计报告的附件,我们提供了以下文件:【附件清单】六、其他事项【其他事项描述】。
七、附录1.审计报告编制依据2.审计师资质证明3.审计报告签字页【审计机构名称】。

工程结算审计报告

工程结算审计报告一、项目概况。
本次审计报告对XX工程项目的结算情况进行了全面审计,旨在确保工程结算的合理性和准确性,保障各方利益。
XX工程项目位于XX地区,总投资约XX亿元,涉及XX工程量,是一项重要的城市基础设施建设项目。
二、审计范围。
本次审计范围涵盖了工程项目的施工合同、工程量清单、变更单、结算单、支付凭证等相关文件和资料。
审计时间跨度为XX年至XX年,共涉及XX个月的施工周期。
三、审计内容。
1. 施工合同的合规性审计,审计人员对施工合同的签订程序、合同内容、合同变更等进行了全面审查,确保合同的合法性和有效性。
2. 工程量清单的审计,对工程量清单的编制、计价依据、计量依据等进行了审计,以验证其准确性和合理性。
3. 变更单的审计,审计人员对工程项目的变更情况进行了审计,核实变更的合规性和合理性,避免因变更导致的工程结算纠纷。
4. 结算单的审计,对工程项目的结算单进行了全面核对,确保结算金额的准确性和合理性。
5. 支付凭证的审计,审计人员对工程款支付凭证进行了审计,确保支付程序和支付金额的合规性和准确性。
四、审计结果。
经过全面审计,审计人员对XX工程项目的结算情况进行了审核,得出以下结论:1. 施工合同的签订程序合规,合同内容完整,变更手续合法,合同变更符合相关规定。
2. 工程量清单编制准确,计价依据清晰,计量依据合理,不存在虚列工程量等违规行为。
3. 变更单合法合规,变更内容符合实际施工需要,变更手续完备。
4. 结算单金额准确,结算依据明确,结算金额合理,无虚列工程量、虚增工程费用等情况。
5. 支付凭证完整,支付程序合规,支付金额准确,无违规支付行为。
五、审计建议。
基于审计结果,审计人员提出以下建议:1. 加强合同管理,规范合同签订程序,确保合同内容的完整性和合法性。
2. 加强工程量清单的编制和管理,严格按照计价依据和计量依据进行核对,避免工程量清单的错误和虚列情况。
3. 加强变更管理,严格按照规定程序办理变更手续,确保变更内容合理合法。
工程结算审计报告范本

一、工程结算审计报告范本建筑工程竣工结算书备案登记表竣结备( ) 第( )号发包人承包人工程名称工程建设地点中标价(万元) 小写:大写:结算价(万元) 小写:大写:资金来源计价方式承包范围单位工程造价(元)建设规模工程结构层数高度(M)开工日期年月日竣工日期年月日发包人:(单位盖章)年月日承包人:(单位盖章)年月日工程造价咨询企业:(单位盖章)年月日工程造价管理机构:经手人签字或盖章(单位盖章)年月日注:一式四份。
发包人、承包人、工程质量监督机构、工程造价管理机构各一份。
二、工程结算审计需要求甲方提供哪些资料1、竣工图纸。
2、所有工程隐蔽资料3、施工单位结算书。
4、招标文件。
5、中标通知书。
5、施工合同。
6、设计变更。
7、竣工验收报告。
8、现场的签证等。
9、工程所用材料的合格证。
10、监理日记。
11、材料价格甲方或监理确认的价格。
三、工程结算书怎么做(1)以单位工程为基础,对额编号、工程项目、工程量、单价及计算结果等审核。
(2)核查工程开工前的施工准备及临时用水、电、道路和平整场地、清除障碍物的费用是否准确;土石方工程与地基基础处理有无漏项或多算;钢筋混凝土工程中的含钢量是否按规定进行了调整;加工订货的项目、规格、数量、单价与施工图预算及实际安装的规格、数量、单价是否相符;特殊工程中使用的特殊材料的单价有无变化;工程施工变更记录与预算调整是否符合;索赔处理是否符合要求;分包工程费用支出与预算收人是否相符;施工图要求及实际施工有无不相符合的项目等。
(3)将各个单位工程预算分别按单项工程汇总,编出单项工程综合结算书,并将单项工程综合结算书汇编成整个建设项目的工程竣工结算书。
(4)在做结算书过程中,应该就竣工结算的价款总额的问题和建设单位和承包单位进行协商。
(5)工程竣工结算书拟稿完成后,相关部门领导审核后,再由监理单位、建设单位和预算合同审查部门审核并确定,最后由财务部门办理工程价款的最终结算和拨款并存档。
(完整版)工程结算审计报告基本格式及内容

**************工程项目工程结算审计报告*****结审字[2013]第00*号***审计局:***公司(社会审计机构全称)*年*月*日接受***审计局委托,于*年*月*日(以委托审计书日期为准)至*年*月*日(以结算审计定案表最后签字日期为准)对***工程结算进行了审计。
***单位(被审计单位即业主单位全称)对其提供的工程结算资料的真实性、合法性和完整性负责。
***公司(社会审计机构全称)的责任是根据国家、地方、行业主管部门工程造价方面的现行规定,对***工程结算进行审计并对审计结果负责。
在审计过程中,***公司(社会审计机构全称)结合该工程实际情况,实施了审查(查阅)工程施工合同、图纸、设计变更、隐蔽签证记录、现场查看和复测可疑部位、复核工程量和材料单价以及工程取费等必要的审计程序。
现将审计情况报告如下:一、工程基本情况1、工程地理位置。
2、工程组织实施单位(即建设单位或业主单位)、工程地质勘测单位、工程施工图设计单位、工程施工单位、工程监理单位。
3、工程招标情况(本工程采用***招标方式招标,由***单位中标承建,中标价***元)。
4、工程合同签订情况(甲乙双方于*年*月*日签订施工合同,合同总价为***元;如有补充协议,应分别注明签订补充协议日期、事项和金额)。
5、工程施工合同约定的工程结算方式,包括合同内工程及增加工程、主要材料调价等结算方式。
6、工程设计、工程施工项目重大调整或变更情况(如无可不写)。
7、工程建设内容主要完成情况(房屋建筑包括总建筑面积、结构形式、地下*层、地上*层、内外主要装饰情况;公路工程包括里程、平均宽度、路面总面积、路面结构形式、挖方总量、填方总量;土地治理工程包括治理面积及完成的主要工程量;高标准农田项目包括开发面积及完成的主要工程量;水利工程包括水库类型、灌浆工程量、溢洪道工程量及内外坡完成的主要工程量等)。
8、工程竣工验收情况:该工程于*年*月*日开工,至*年*月*日竣工,于*年*月*日经***部门组织相关单位已验收,验收工程质量情况(必须是工程质量合格,质量不合格工程一般不予审计),如已交付使用,应写明。
审计局工程结算审计报告模板

根据•中华人民共和国审计法‣第二十二条规定,上饶市审计局派出审计组于**年**月**日至**年**月**日对**工程决算进行了审计。
**(建设单位)对所提供的工程结算资料以及其他相关资料的真实性和完整性负责。
上饶市审计局的责任是依法独立实施审计并出具审计报告。
一、被审计项目基本情况(一)项目概况。
根据**批复文件,**项目位于,总用地面积**亩(其中道路占地面积**亩),总建筑面积***平方米,**。
本次送审工程实际总建筑面积**平方米,其中:住宅建筑面积**平方米,商业建筑面积**平方米,总户数**户,主要建设项目包括**。
工程规划征地面积,实际征地面积,拆迁户数,建筑面积,补偿情况。
本工程建设单位是***,工程勘察单位是***,设计单位是***,监理单位是***,施工单位是***。
****年***月开工,***年*月竣工。
(二)履行基本建设程序情况。
1.项目可研审批及立项批复情况。
(按时间顺序写)建设单位于**年**月**日,取得了上饶市发展和改革委员会•关于**建设项目可行性研究报告的批复‣(饶发改投字[**]**号);**年**月**日,办理了建设项目选址意见书(饶市规选[**]第**号);**年**月**日,取得了建设用地规划许可证(饶市规征[**]第**号);**年**月**日,取得了建设工程规划许可证(饶市规建[**]第**号)。
2.项目概算批复及执行情况。
**年**月**日,上饶市发展和改革委员会•关于**建设项目可行性研究报告的批复‣(饶发改投字[**]**号)批复项目总投资为**万元,其中:建安工程费**万元,土地征用及拆迁费用**万元,基本预备费**万元,涨价预备费**万元,设备采购金额**万元,勘查设计费**万元,监理费**万元,****(按批复文件内容填写)。
本工程实际建安投资**万元,其中:建安工程费**万元,土地征用及拆迁费用**万元,基本预备费**万元,涨价预备费**万元,设备采购金额**万元,勘查设计费**万元,监理费**万元,****。
工程审计报告模板(共7篇)

篇一:审计报告模板审计报告x审投报{20xx}xxxxxxx号被审计单位:xxxx审计项目:xxxx工程根据《中华人民共和国审计法》第二十二条和x府发[2011]28号等相关文件规定,我局对xxxx建设项目“xxxx工程”进行了竣工结算审计。
xxxx及有关单位对其提供的与审计相关的工程资料以及其他相关资料(含电子数据)的真实性和完整性负责。
xxxx的责任是依法独立实施审计并出具节点审计报告。
一、基本情况(一)本工程采用邀请比选确定施工单位。
合同金额约为xxxx万元。
采用的结算方式:按2009年《四川省建设工程工程量清单计价定额》、《建设工程工程量清单计价规范》(gb50500-2008)及相关配套文件计价结算,材料价格按施工期《xx市造价信息》中材料价格计价。
建设单位: xxxx施工单位: xxxx(二)工程主要内容:墙砖铺设、电线改造、上下水改造、木门改造、宿舍改造、墙面处理、天花板等维修改造工程,具体详见清单。
(三)审计的依据1、招、投标文件,中标通知书及施工合同;2、送审工程竣工结算书及施工企业取费证;3、施工图纸及会审纪要,设计变更图、现场签证单、现场收方记录;4、竣工图纸及工程竣工结算有关的技术、经济资料;5、经批准的施工方案,隐蔽工程检验记录及工程竣工验收报告;6、国标《gb50500-2008工程量清单计价规范》,四川省2009年《建筑工程工程量清单计价定额》及相关配套文件;7、材料价格依据施工当期xx市《工程造价信息》的材料价格;8、其它与工程竣工结算审核有关的资料及现场实际竣工情况。
9、审计人员现场勘测竣工的实际情况。
二、审计评价意见(一)基本建设程序:建设单位xxxx通过邀请比选确认施工单位,施工单位为xxxx.(二)合同价执行情况: 该工程合同价约为xxxx万元,实际完成认定报送的工程结算造价为xxxx元。
工程造价比合同价减少约xxxx元。
比合同减少的主要原因是工程量减少。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
**************工程项目
工程结算审计报告
*****结审字[2013]第00*号
***审计局:
***公司(社会审计机构全称)*年*月*日接受***审计局委托,于*年*月*日(以委托审计书日期为准)至*年*月*日(以结算审计定案表最后签字日期为准)对***工程结算进行了审计。
***单位(被审计单位即业主单位全称)对其提供的工程结算资料的真实性、合法性和完整性负责。
***公司(社会审计机构全称)的责任是根据国家、地方、行业主管部门工程造价方面的现行规定,对***工程结算进行审计并对审计结果负责。
在审计过程中,***公司(社会审计机构全称)结合该工程实际情况,实施了审查(查阅)工程施工合同、图纸、设计变更、隐蔽签证记录、现场查看和复测可疑部位、复核工程量和材料单价以及工程取费等必要的审计程序。
现将审计情况报告如下:
一、工程基本情况
1、工程地理位置。
2、工程组织实施单位(即建设单位或业主单位)、工程地质勘测单位、工程施工图设计单位、工程施工单位、工程监理单位。
3、工程招标情况(本工程采用***招标方式招标,由***单位中标承建,中标价***元)。
4、工程合同签订情况(甲乙双方于*年*月*日签订施工合同,合同总价为***元;如有补充协议,应分别注明签订补充协议日期、事项和金额)。
5、工程施工合同约定的工程结算方式,包括合同内工程及增加工程、主要材料调价等结算方式。
6、工程设计、工程施工项目重大调整或变更情况(如无可不写)。
7、工程建设内容主要完成情况(房屋建筑包括总建筑面积、结构形式、地下*层、地上*层、内外主要装饰情况;公路工程包括里程、平均宽度、路面总面积、路面结构形式、挖方总量、填方总量;土地治理工程包括治理面积及完成的主要工程量;高标准农田项目包括开发面积及完成的主要工程量;水利工程包括水库类型、灌浆工程量、溢洪道工程量及内外坡完成的主要工程量等)。
8、工程竣工验收情况:该工程于*年*月*日开工,至*年*月*日竣工,于*年*月*日经***部门组织相关单位已验收,验收工程质量情况(必须是工程质量合格,质量不合格工程一般不予审计),如已交付使用,应写明。
9、工程进度款支付情况:至审计日止,该工程共计已支付施工单位工程进度款****元(此数据从被审计单位即业主单位取证获得)。
二、审计范围
***的***、***、***工程,不包括**工程。
三、审计原则
坚持依法审计、客观公正、实事求是和文明审计的原则。
四、审计依据
1、工程结算审计委托书;
2、工程招投标文件、招标答疑、施工合同、竣工图、隐蔽资料、会审记录、设计变更、现场签证、竣工验收报告等工程结算资料;
3、承包方编制的并经建设单位或业主单位签字同意送审的工程结算书;
4、结算审计过程中形成的协商会议纪要;
5、现行计价依据。
如:
《建设工程工程量清单计价规范》(GB50500-2008);
《贵州省建筑工程计价定额》(2004年);
《贵州省装饰装修工程计价定额》(2004年);
《贵州省市政工程计价定额》(2004年);
《贵州省安装工程计价定额》(2004年);
《贵州省园林绿化工程计价定额》(2004年);
《黔建施通[2011]564号文件》(2011年);
《黔建建通[2012]271号文件》(2012年)
(本段涉及到计价依据才写)
五、审计方法
全面审查法或其他审核方法。
六、审计程序
***审计局将确认的施工单位编制的结算资料以及业主的初审资料送达已确定的***公司(社会审计机构全称)进行审计,由***公司(社会审计机构全称)将审计结果以书面形式写出审查意见及造价调整书。
七、审计结果
1、***工程送审金额为***元,审定金额为***元,核减***元,核减比例**%。
(此段内容可根据送审结算办理思路分别写,如:***主体工程送审金额为***元,审定金额为***元,审减***元;***附属工程送审金额为***元,审定金额为***元,审减***元等)
2、审定金额***元与该工程合同价***元相比,增加(或减少)***元,增加(或减少)的主要原因要逐一写明(增加工程量大的须简要说明增加原因和内容)。
3、该工程项目审计费用***元。
八、主要问题
本工程共审增造价***元,审减造价***元,净审减(增)造价***元,主要原因是:
1、审增原因:①;②;③;④……
2、审减原因:①;②;③;④……
(对于审减比例大于10%的工程,审减主要原因必须认真分析并逐一写明)
3、审定金额***元与该工程合同价***元相比,增加(或减少)***元,增幅(或减幅)**%。
(本段内容增幅或减幅比例未超过10%的可以不写)。
4、至审计日止,该工程共计已支付施工单位工程价款***元,占工程合同价的**%,支付工程价款是否违反工程施工合同约定(本段内容建设单位或业主单位支付施工单位工程价款占工程合同价的比例未达到80%或未违反工程施工合同约定的可以不写)。
5、审计中发现的其他问题。
如违反招标程序;业主及施工单位擅自更改设计;工程签证资料不真实;工程验收提出的需整改的事项未予整改等。
九、有关建议及说明
1、;
2、;
3、;
4、……
(建议主要是针对工程建设管理方面存在的问题来写,说明则是针对该工程结算审计中一些特殊事项予以补充)
******公司(盖章)
****注册造价工程师(签字并盖章)
****年**月**日。
