工程竣工财务决算审计报告

工程竣工财务决算审计报告尊敬的各位领导、各位股东:按照财务决算审计的任务和要求,我代表审计公司对工程项目的竣工财务决算进行了审计,并根据审计过程和结果撰写了本次审计报告,现将相关情况向各位领导和股东汇报如下:一、审计主体本次审计的主体是工程项目的竣工财务决算。
审计范围包括项目的资金投入、资产和负债的核算、利润和损益的计算、税金的申报等。
二、审计目的和方法本次审计的目的是验证工程项目竣工财务决算的真实性、准确性和合法性,以便为企业的决策提供可靠的财务信息和意见。
我们采用了文件查阅、资料核实、内部控制评价、逻辑验证等多种方法进行审计。
三、审计结果在审计过程中,我们发现了以下问题:1.资金投入不合理:在工程施工过程中,存在资金使用不当、超支等情况。
企业应加强成本控制,遵守预算指标,合理使用投入的资金。
2.资产核算不准确:审计发现部分工程项目的资产核算存在误差,资产表中的记录与实际情况不符。
企业应加强资产管理,确保资产的准确核算。
3.税金申报不规范:在审计中发现,企业在税金申报方面存在不规范行为。
企业应加强对税法的学习和遵守,合理申报税金,确保合法合规。
4.内部控制薄弱:在审计过程中,我们发现企业的内部控制存在薄弱环节。
企业应加强对内部控制的建设,完善制度和流程,确保企业财务信息的安全和准确性。
四、审计结论根据我们的审计结果,结合企业的实际情况1.加强资金管理:企业应加强对资金的管理和监控,合理使用资金,遵守预算指标。
2.改进资产核算:企业应加强资产管理,确保资产的正确核算和记录,准确反映企业实际状况。
3.规范税金申报:企业应加强对税法的学习和遵守,合理申报税金,确保合法合规。
4.加强内部控制建设:企业应加强对内部控制的建设,完善制度和流程,确保企业的财务信息安全和准确性。
本次审计报告仅限于对工程项目竣工财务决算的审计,并不涉及其他方面的审计内容。
鉴于时间和资源的限制,可能还存在一些未被发现的问题和风险。
工程竣工财务决算审计报告

工程竣工财务决算审计报告一、审计目的。
根据《中华人民共和国注册会计师法》、《中华人民共和国审计法》及有关法律、法规的规定,我们对XX工程竣工财务决算进行了审计。
审计的目的是对XX 工程竣工财务决算的真实性、合规性进行审计,以便为有关方提供审计意见。
二、审计范围。
本次审计的范围包括XX工程竣工财务决算的资产负债表、损益表以及相关附注。
我们依据中国注册会计师审计准则的规定,对XX工程竣工财务决算的主要会计信息进行了审计。
三、审计方法。
我们采用了审计证据的获取方式,包括但不限于,询问、观察、核实、计算、比对、抽样等方法,获取了XX工程竣工财务决算的审计证据。
四、审计意见。
根据我们对XX工程竣工财务决算的审计,我们对其提出以下意见:1. XX工程竣工财务决算的资产负债表反映了该工程在XX年度的资产、负债和所有者权益状况,合理、真实、准确地反映了该工程的财务状况。
2. XX工程竣工财务决算的损益表反映了该工程在XX年度的收入、成本和利润情况,合理、真实、准确地反映了该工程的经营成果。
3. 我们对XX工程竣工财务决算的相关附注进行了审计,认为相关附注内容与资产负债表和损益表一致,合理、真实、准确地反映了该工程的财务状况和经营成果。
基于上述审计,我们对XX工程竣工财务决算出具了无保留意见的审计报告。
五、审计建议。
在审计过程中,我们发现了一些与财务管理相关的问题,并提出了以下建议:1. 建议加强对工程财务决算的内部控制,确保财务信息的真实性和准确性。
2. 建议加强对工程成本的管理和控制,合理控制成本支出,提高工程经济效益。
3. 建议建立健全的财务管理制度,规范工程财务管理行为,提高财务管理水平。
六、结论。
本次审计报告是依据我国相关法律法规和审计准则进行的,对XX工程竣工财务决算进行了审计,并出具了无保留意见的审计报告。
同时,我们根据审计发现提出了相关建议,希望能对相关单位的财务管理工作提供一定的参考和帮助。
七、附注。
工程建设项目竣工决算审计报告

工程建设项目竣工决算审计报告尊敬的各位领导、各有关方面:一、审计基本情况本次审计范围为XX项目的竣工决算,审计期间为XXXX年至XXXX年。
审计工作由我方独立进行,按照审计准则和规范进行操作,并根据相关法律法规对项目的财务状况、经营绩效等进行全面审计。
二、项目概况XX项目位于XXXX地区,总投资XXX万元,项目建设周期为XXX年。
项目主要包括XXX,其中包括地基工程、主体结构和附属设施等。
项目建设过程中,我方对相关合同、施工进度、工程质量等进行了审核。
三、财务收支情况分析四、项目绩效评价通过对项目的绩效评价,发现以下几个问题:1.资金使用不规范:在项目实施过程中,存在部分资金使用不规范的情况,包括资金超支和未按规定用途使用等问题。
2.工期延误:在项目建设过程中,存在工期延误的情况,主要原因是施工计划和资源配置不合理。
3.质量问题:项目工程质量存在一定问题,需要进行整改和修复。
五、管理建议基于对项目的审计结果和绩效评价,我方提出以下管理建议:1.加强资金管理:项目管理方应加强对资金的监管和使用,确保资金的合理使用和透明度。
2.优化项目管理过程:项目管理方应制定合理的施工计划,统筹资源,避免工期延误等问题。
3.提升工程质量:项目管理方应加强对工程质量的控制和监督,确保工程的质量达到相关标准和要求。
六、保密声明本审计报告仅限于对审计客户提交的资料和信息进行审计,未经审计人员同意,不得向任何第三方公开。
如有违反,将承担相应法律责任。
七、结论本次审计发现了一些问题和隐患,项目管理方应根据审计和评估结果,采取相应措施进行整改和改进,以优化资源利用,提高项目绩效和质量。
特此报告。
审计人员:XXX。
工程竣工财务决算审计报告

工程竣工财务决算审计报告一、审计目的。
本报告旨在对工程竣工财务决算进行审计,以验证财务报告的真实性、准确性和完整性,为相关利益相关方提供可靠的财务信息。
二、审计范围。
本次审计涵盖了工程竣工财务决算的全部内容,包括资产负债表、利润表、现金流量表以及相关的财务附注等内容。
三、审计方法。
我们采用了抽样审计的方法,对工程竣工财务决算进行了全面的审计工作。
通过对相关凭证、账簿和财务报表的核实,以及与管理层和相关人员的沟通,获取了必要的审计证据。
四、审计结果。
经过审计,我们认为工程竣工财务决算的财务报表反映了公司在审计期间的财务状况、经营成果和现金流量。
同时,我们也发现了一些问题和风险,需要特别关注和处理。
首先,资产负债表中存在部分资产减值的风险,需要公司进一步评估和计提减值准备。
其次,利润表中的部分费用支出可能存在不当确认的情况,需要加强内部控制,确保费用支出的合规性和真实性。
最后,现金流量表中的部分现金流量项目需要进一步核实,以确保其真实性和准确性。
五、审计建议。
针对上述发现的问题和风险,我们提出以下建议:1. 公司应加强资产减值的评估工作,确保资产负债表中的资产价值真实可靠;2. 公司应加强费用支出的管理和核查工作,确保费用支出的合规性和真实性;3. 公司应加强现金流量的监控和管理,确保现金流量的准确性和真实性。
六、审计结论。
综上所述,我们认为工程竣工财务决算的财务报表反映了公司在审计期间的财务状况、经营成果和现金流量。
同时,我们也提出了一些问题和建议,希望公司能够重视并加以改进。
我们相信,在公司的努力下,这些问题和风险将得到有效的解决,公司的财务状况将得到进一步的改善。
七、附注。
本报告所涉及的审计工作均遵循了相关的审计准则和规范,审计意见仅基于我们所获得的审计证据。
如有其他问题或需要进一步了解的情况,欢迎与我们联系。
八、联系方式。
如有任何疑问或需要进一步了解工程竣工财务决算审计报告的相关内容,欢迎与我们联系。
审计局工程竣工财务决算审计报告

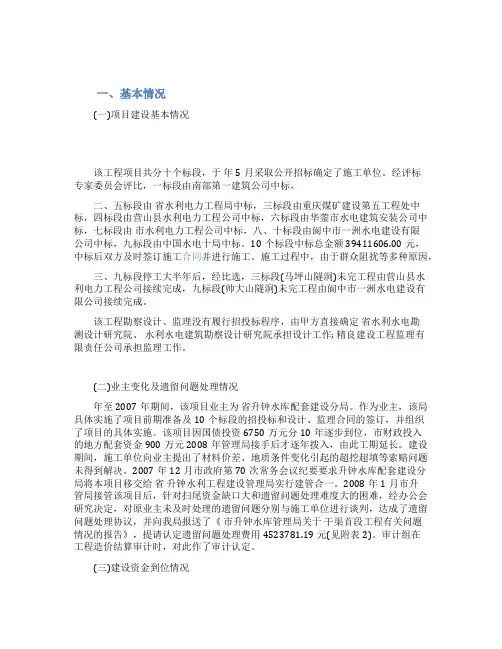

一、基本情况(一)项目建设基本情况该工程项目共分十个标段,于年5月采取公开招标确定了施工单位。
经评标专家委员会评比,一标段由南部第一建筑公司中标,二、五标段由省水利电力工程局中标,三标段由重庆煤矿建设第五工程处中标,四标段由营山县水利电力工程公司中标,六标段由华蓥市水电建筑安装公司中标,七标段由市水利电力工程公司中标,八、十标段由阆中市一洲水电建设有限公司中标,九标段由中国水电十局中标。
10个标段中标总金额39411606.00元,中标后双方及时签订施工合同并进行施工。
施工过程中,由于群众阻扰等多种原因,三、九标段停工大半年后,经比选,三标段(马坪山隧洞)未完工程由营山县水利电力工程公司接续完成,九标段(帅大山隧洞)未完工程由阆中市一洲水电建设有限公司接续完成。
该工程勘察设计、监理没有履行招投标程序,由甲方直接确定省水利水电勘测设计研究院、水利水电建筑勘察设计研究院承担设计工作; 精良建设工程监理有限责任公司承担监理工作。
(二)业主变化及遗留问题处理情况年至2007年期间,该项目业主为省升钟水库配套建设分局。
作为业主,该局具体实施了项目前期准备及10个标段的招投标和设计、监理合同的签订,并组织了项目的具体实施。
该项目因国债投资6750万元分10年逐步到位,市财政投入的地方配套资金900万元2008年管理局接手后才逐年拨入,由此工期延长。
建设期间,施工单位向业主提出了材料价差、地质条件变化引起的超挖超填等索赔问题未得到解决。
2007年12月市政府第70次常务会议纪要要求升钟水库配套建设分局将本项目移交给省升钟水利工程建设管理局实行建管合一。
2008年1月市升管局接管该项目后,针对扫尾资金缺口大和遗留问题处理难度大的困难,经办公会研究决定,对原业主未及时处理的遗留问题分别与施工单位进行谈判,达成了遗留问题处理协议,并向我局报送了《市升钟水库管理局关于干渠首段工程有关问题情况的报告》,提请认定遗留问题处理费用4523781.19元(见附表2)。
竣工财务决算审计报告

竣工财务决算审计报告一、审计目的。
本报告旨在对公司年度财务决算进行审计,以确定其财务报表的真实性、合规性和可靠性,为公司的股东、管理层、债权人和其他利益相关者提供客观、独立的审计意见。
二、审计范围。
本次审计范围包括公司截至年度末的资产负债表、利润表、现金流量表以及相关附注,以及公司的内部控制制度和财务管理制度的合规性。
三、审计方法。
审计团队根据国际审计准则,采用了一系列审计方法和程序,包括但不限于风险评估、内部控制评价、抽样检查、资产评估等,以确保审计工作的全面性和准确性。
四、审计结果。
经过审计团队的认真审查和分析,我们得出如下审计意见:1. 财务报表真实性,经审计,公司财务报表反映了公司截至年度末的财务状况、经营成果和现金流量,符合相关会计准则的要求,真实、准确地反映了公司的财务状况。
2. 财务报表合规性,公司财务报表编制符合相关会计准则和法律法规的规定,各项会计政策和会计估计合理、合法,不存在重大违规行为。
3. 财务报表可靠性,公司财务报表所披露的信息真实可靠,相关的会计记录和凭证完整、清晰,财务报表附注充分,相关信息披露充分透明。
五、审计建议。
在审计过程中,我们也发现了一些问题和不足之处,建议公司在今后的财务管理中加强内部控制制度建设,规范会计核算和财务报告编制流程,加强财务风险管理,确保公司财务报表的及时、准确和可靠。
六、审计结论。
综上所述,基于对公司年度财务决算的审计工作,我们认为公司的财务报表真实、合规、可靠,但也提出了一些合理的建议。
希望公司能够认真对待审计意见,不断完善财务管理制度,保障公司财务报表的质量和透明度。
七、附注。
本报告系基于审计团队对公司财务决算的审计工作所得出的客观、独立的意见,仅供参考,不构成任何投资、融资或其他交易的建议和承诺。
对于本报告中的审计意见,公司应当根据自身情况进行认真分析和处理。

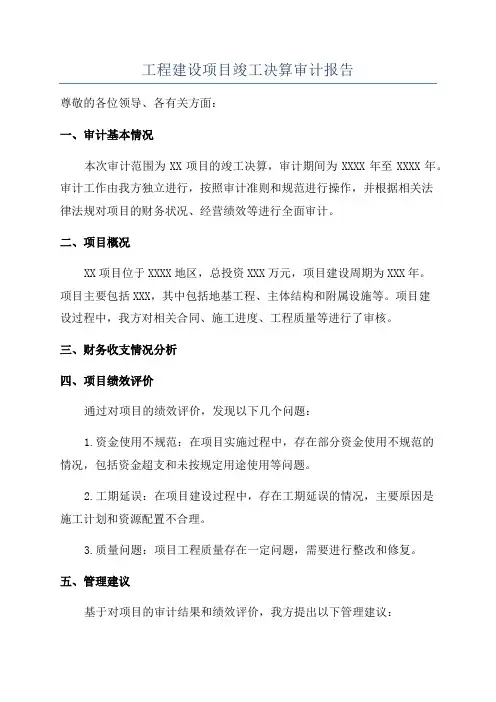

工程建设项目竣工决算审计报告
工程建设项目竣工决算审计报告一、目的和范围为了对工程建设项目的竣工决算进行审核,验证其是否符合相关规定和标准,特进行本次审计工作。
本次审计的范围包括对该项目的财务数据、合同履约情况以及工程质量和安全等方面进行全面审计。
二、基本情况该工程建设项目是位于市开发区的一座商业综合体建设项目,总投资金额为10亿元,总建筑面积为10万平方米。
建设周期为3年,报告期为2024年度。
三、财务数据审计1.项目收入在审计期间,经审核发现,项目总收入为9.5亿元,其中来自销售额为9亿元,来自政府补贴和其他收入为0.5亿元。
根据项目合同和相关税收法规,该收入信息真实可靠,没有明显差错。
2.工程成本项目的工程成本为8.5亿元,其中包括建设材料、人力成本、机械设备等费用。
经过核实和比对,工程成本的财务信息准确无误,符合相关会计准则和规范。
3.利润分配经审核,该项目实现的利润分配为1亿元,其中50%作为纳税利润上缴给国家税务机关,30%作为利润留存,用于项目的后续建设和运营,20%作为股东利润分配。
利润分配符合相关法律法规和合同约定,无违规行为。
四、合同履约情况审计1.承包商履约情况对承包商的合同履约情况进行了全面审计。
通过对合同约定的内容、承包商的实际履约情况以及相关证据的核查,确认承包商已按合同约定完成了工程建设任务,工程质量符合相关标准要求。
2.材料供应商和劳务方履约情况对材料供应商和劳务方的合同履约情况进行了审计。
经过核实和比对,确认材料供应商按时供应了工程所需的建筑材料,劳务方按时提供了相关劳务服务。
合同履约情况良好,未发现违约行为。
五、工程质量和安全审计1.工程质量通过对工程建设过程中进行了工程质量检查和抽样测试,确认工程建设符合相关质量标准要求,未发现重大质量问题。
工程施工过程中,相关监理机构对质量进行了监督和检查,工程质量得到有效控制。
2.工程安全对工程建设期间的安全管理情况进行了审计。
经核实,工程建设过程中,项目方采取了必要的安全措施和应急预案,加强了对施工现场的安全监管,未发生重大安全事故。
会计师事务所工程竣工财务决算审计报告
会计师事务所工程竣工财务决算审计报告尊敬的各位领导、各位股东:我们代表会计师事务所,对本公司工程竣工财务决算进行了审计。
根据《中华人民共和国注册会计师法》、《中华人民共和国会计法》及相关法律法规的规定,我们对工程竣工财务决算进行了审计,并就审计情况作出如下报告:一、审计目的本次审计的目的在于对本公司工程竣工财务决算真实性、合规性和完整性进行审计,评价其财务报表的公允性和可靠性,为股东、贷款方、管理层和其他相关方提供审计意见和建议。
二、审计范围本次审计范围包括本公司工程竣工的投资、成本、收入、费用、资产、负债和权益等方面。
我们依据国家有关财务会计准则和审计准则,对上述范围内的财务数据进行审计。
三、审计方法我们通过采用内部控制检查、抽样调查、计算核对、证据收集等一系列审计程序,对公司工程竣工财务决算报表进行了审计。
我们还与公司管理层、内部审计部门及其他相关方进行了沟通和协作,以获得必要的信息和数据。
四、审计结论在充分了解并审慎审计的基础上,我们得出以下结论:1. 本公司工程竣工财务决算报表真实、合规、完整,反映了公司在工程建设过程中的资金投入、成本支出、收入确认、财务费用等相关信息。
2. 我们认为本次审计提供的审计证据充分、合适,可以支持我们对工程竣工财务决算报表的审计意见。
3. 在审计过程中,我们未发现任何违反法律法规和公司内部制度的行为,也未发现任何重大的财务风险和隐患。
五、审计意见基于对工程竣工财务决算的审计工作和审计结论,我们提出如下审计意见:1. 本公司工程竣工财务决算报表真实、合规、完整,反映了公司在工程建设过程中的财务状况和经营成果。
2. 我们建议公司继续加强内部控制,规范财务管理,全面履行财务报告的披露义务,保证财务报表真实、准确、完整。
六、后续行动为了保障公司财务决算的准确性和可靠性,我们建议公司加强内部审计和风险管理工作,完善财务管理制度,及时纠正发现的问题和异常,帮助公司实现持续稳健的发展。
工程竣工财务决算审计报告
工程竣工财务决算审计报告尊敬的审计委员会:我公司经过对工程项目进行了全面的财务决算审计,并据此编写了本报告。
本报告将对该项目的财务决算情况进行详细说明,同时也将提供一些与财务决算相关的建议。
一、审计目的和范围本次审计的目的是验证该工程项目的财务决算的真实性、合法性和准确性,确保财务信息的可靠性和完整性。
本次审计的范围包括项目的收入、支出、资产负债表、现金流量表以及相关财务记录和文件的审查。
二、审计结果1.财务决算的真实性和合法性经过审计,我们认为该项目的财务决算真实、合法,反映了该项目的真实财务状况。
2.财务决算的准确性经过审计,我们对该项目的财务数据进行了详细核对,发现其准确性较高,无明显错误和重大遗漏。
3.财务信息的可靠性和完整性在对该项目的财务信息进行审查时,我们未发现虚假记录、错误记账或遗漏重要信息的情况。
因此,我们认为该项目的财务信息是可靠的和完整的。
三、问题和建议1.在项目收入方面,我们建议公司建立健全的收入核算制度,确保所有收入都能够正确记录和核实,避免重复记录或遗漏收入。
2.在项目支出方面,我们建议公司加强对支出的审计和监控,确保支出的合理性和合规性,避免浪费和挪用资金的情况。
3.在资产负债表和现金流量表的编制方面,我们建议公司加强对资产和负债的核实,确保财务报表的准确性和完整性。
4.在相关财务记录和文件的保存方面,我们建议公司建立完善的档案管理系统,确保所有财务记录和文件都能够被妥善保存和管理,以备将来的审计和查询。
四、总结通过本次审计,我们对该工程项目的财务决算情况进行了全面审查,并得出了财务决算真实、准确的结论。
同时,我们也提出了一些与财务决算相关的问题和建议,希望公司能够加以重视并及时改进。
请审计委员会根据本报告对该工程项目的财务决算情况进行评估,并根据需要采取相应的措施。
感谢审计委员会对我们工作的支持和配合!此致敬礼!。
会计师事务所工程竣工财务决算审计报告
会计师事务所工程竣工财务决算审计报告摘要:一、引言二、工程竣工财务决算审计的具体内容1.工程款项支付情况审计2.工程成本核算审计3.工程款项结算审计4.工程经济效益分析三、审计发现的问题及整改建议四、结论正文:【引言】随着我国经济的不断发展,工程建设日益增多,工程竣工财务决算审计成为了保障工程项目资金安全、规范财务管理的必要环节。
本文将围绕会计师事务所工程竣工财务决算审计报告,详细介绍其具体内容、审计发现的问题及整改建议。
【工程竣工财务决算审计的具体内容】1.工程款项支付情况审计审计人员将对工程项目的款项支付情况进行详细核查,确保工程款项支付的真实性、合规性和及时性。
主要包括:工程进度款支付、质量保证金支付、竣工验收款支付等。
2.工程成本核算审计审计人员将对工程项目的成本核算进行审查,包括人工费、材料费、机械使用费等各项费用的合理性和准确性。
对于成本核算不合理的项目,提出调整建议,确保项目成本核算的真实性。
3.工程款项结算审计审计人员将对工程项目的款项结算情况进行审查,重点关注工程款项的支付凭证、合同履行情况、税收政策遵守等方面,确保工程款项结算的真实、合规。
4.工程经济效益分析审计人员将对工程项目的经济效益进行分析,评估项目的投资回报、盈利能力等指标,为投资者提供决策依据。
同时,发现项目经济效益存在的问题,提出改进措施。
【审计发现的问题及整改建议】审计过程中,如发现工程项目存在财务不规范、资金浪费等问题,审计人员将及时向项目单位提出整改建议,要求其整改到位。
同时,加强对项目单位的指导和培训,提高财务管理水平。
【结论】工程竣工财务决算审计报告是保障工程项目资金安全、规范财务管理的重要手段。
通过审计,可以揭示工程财务过程中存在的问题,提出整改措施,为工程项目的顺利进行提供保障。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
关于对XX公司XX工程建设项目
竣工决算的审计报告
审计部:
(简序:简要说明审计依据、审计时间、审计范围、审计方式及审计实施过程。
)
根据股份公司审计工作计划的安排,股份公司审计部派出审计组,自XXX年XX月XX日至XX月XX日对XXX公司XXX工程建设项目竣工决算情况进行了就地审计,目的是监督、评价建设投资和交付资产的合规合法性、真实准确性和合理效益性,评价工程建设资源利用的经济性、合理性和建设效果。
本次审计在XX公司领导和有关部门配合下,审计工作基本结束,现将审计情况报告如下:
一、工程概况
(主要包括工程项目的建设地理位置、项目建设的意义、建设时间、建设规模、主要功能、工程主要内容、资金来源及到位情况、设计单位、承建单位、监理单位、批准的初步概算等情况,以及其它需要说明的情况。
)
XX建设项目是xx股份有限公司为了实施XX战略,确定在XX地区建设的“十五”期间的一项重点建设项目,XX项目的建成将促进XX地区的资源优势转化为经济优势、产业优势,能有效提高产品附加值,从而增强企业的抗风险能力,提升企业经济效益。
为此,XX分公司根据XX地区丰富的XX资源优势和市场对优质XX产品的需求情况,XX分公司于XX年初提出了建设XX项目建设规划,xx股份有限公司XX年X月以中油计字(XX)XX号文对该项目建议书进行了批复;XX年X月以中油计字(XX)XX号文对该项目可行性报告进行了批复;同年X月xx计字(XX)XX号文对XX项目初步设计进行了批复。
XX年X月XX分公司进行开工前的准备工作,成立了XX建设项目项目部,全面负责该项目的建设任务。
建设项目于XX年X月X日正式开工建设。
XX年X月X日进行中交,XX年X月X日竣工投产。
建设工期XX天。
该工程主要以XX为原料,采用XX的先进工艺,工程设计生产能力XX4吨/年,项目批准总投资为XX万元,其中:工程费用XX万元,其它费用XX万元,预备费XX万元,建设期贷款利息XX万元,铺底流动资金XX万元。
建设项目由XX勘察设计院承担设计;由XX建设公司承担工程施工;由XX工程监理公司承担工程建设监理。
项目实际到位资金XX万元,资金来源为:自筹资金XX 万元,银行贷款XX万元,中油股份公司拨款XX万元。
二、投资完成情况
1、工程投资完成情况
(反映审定的工程总投资及固定资产、流动资产、无形资产、递延资产)
XX建设项目批准总投资XX万元,竣工决算报审XX万元,经竣工决算审计审定项目总投资为XX万元。
其中交付使用固定资产XX万元,流动资产XX万元,无形资产XX万元,递延资产XX万元。
项目建成,节余资金XX万元。
2、投资概算与实际投资差异分析(分析投资支出偏离设计概算的主要原因)
3、其他情况(如尾工工程、投资结余、工程收入、投资包干结余等情况)
XX建设项目截止审计日XX年X月X日,留尾工工程XX项,预留尾工工程资金XX万元;工程收入XX万元(审计意见冲减建设成本XX万元);工程结余资金XX万元,其中:应付施工单位工程款XX万元(全部为质量保证金),应付工程设备款XX万元(全部为质量保证金),节余资金XX 万元。
三、审计发现及审计意见
(根据编制的参考工作底稿,摘要编制,很难穷尽所有情况,仅供参考)
1、竣工决算报表所列资产帐表不符。
该工程报审的资产总额应为XX万元,其中固定资产投资应为XX万元,流动资产投资应为XX万元。
虚列资产XX万元,其中虚列固定资产XX万元,少列流动资产XX万元。
审计意见:根据XX帐的实际发生额填列竣工决算报表。
2、部分项目超出了批准概算的规模和标准。
XX建设工程项目批准的设计中建筑物建筑面积为xxxx平方米,实际建筑面积达到xxxx平方米,扩大建筑规模增加投资xxx 万元;XX建设项目中心控制室工程装修部分概算投资x万元,实际发生xx万元,提高装修标准增加投资xx万元;xx 建设项目中原设计工艺管道和设备保温工程保温材料的选用是岩棉,在实际施工和结算中变更为复合硅酸盐保温材料,此项变更的材料价格提高xxxx元/立方米,增加建设成本xxx万元;还有部分设备实际发生比批准概算设备数量增加的现象,XX建设项目XX设备项目批复数量为XX台,实际发生XX台,增加XX台,增加设备费用XX万元(主要设备对照分析表);列入计划外项目XX项,增加费用XX万元(详细见计划外项目明细表)。
审计意见:严格执行批准的设计规模和标准,对计划外的项目从该项目中调出。
3、固定资产帐实不符。
①在实物盘点过程中发现,批准的设计文件及概算、交付使用财产明细表中都包含的ESD系统在实物中并不存在,该项投资xxx万元,经过进一步审查该设备没有用在该项目中,被移到其他项目中,但是费用还是列入该项目建设成本中,固定资产帐面与实物不相符。
②重复核算,虚增建设成本xxx万元。
其中:两台压缩
机合计xxx万元重复核算了两次,使建设成本虚增xxx万元。
③进口加热炉炉管主材费用xxx万元重复核算了两次,使建设成本虚增xxx万元。
审计意见:规范建设成本核算,调整重复核算、虚列的建设成本。
建议XX单位进一步查明重复核算的原因,视情况做出处理。
4、虚列应付工资XX万元。
XX年,建设单位管理费中列支人员工资xxx万元,挂应付款—待领工资科目。
而XX 项目管理人员的工资已在原单位发放,年未又在管理费中提取3至12月的工资及三项费用XX万元。
审计意见:按规定冲减建设单位管理费用。
5、向施工单位多结算工程款xx万元。
施工合同在结算中,部分结算未扣除水电费及工程质量款,多计取水电费xx 万元,工程质量款xx万元。
①合同约定水电费在结算中按0.x%和0.4%扣除。
工程结算时未扣除,多计xx万元。
②合同约定,未达到优良工程,扣减结算3%,工程尚未验收,全额结算工程款,多结xx9万元。
审计意见:对多结算的工程款48.51万元,建议由责任人从施工单位追回。
关于工程质量扣款,待工程验收评定等级后,据实支付。
6、将不应列入工程建设成本中的生产费用XX万元列入XX建设项目建设成本中,具体项目如下:
①XX装置维修项目XX万元;
②XX设备检修工程XX万元。
审计意见:将生产费用从建设成本中调出。
7、项目之间成本混淆,反映在XX建设项目的成本不真实。
XX建设项目与该单位同时建设的另外一个建设项目之间费用交叉混淆,例如:两个项目建设过程中共同使用的大型吊装设备的进出场费,按照规定应该进行费用分摊,实际上将全部进出场费都在XX项目中进行核算,同时造成两个项目成本核算的不真实。
审计意见:建议对发生成本混淆的两个建设项目的相关成本费用进行清理,按规定摊销大型吊装设备的进出场费,真实反映建设成本。
8、XX系统工程的外围配套工程未施工,未签署尾工协议,也未在相关文件中说明,但已结算XX万元工程款,造成未干先结,又无约束措施。
审计意见:未干先结的工程款XX万元,从施工单位扣回,按程序进行施工,待尾工工程结束后,根据审查结果办理结算。
四、审计评价和建议
(一)审计评价
(从建设程序、竣工决算报表编制、项目部职能发挥、建设工期、投资控制、生产能力、经济技术指标、效益情况等方面进行评价)
1、建设工期:XX建设项目计划工期32个月,实际工期32个月,工程按期竣工。
2、截止审计日,XX建设项目已全部竣工并于XX年X 月投入试生产。
在运行过程中,工艺指标正常。
初步考核结果表明,达到XX吨/年生产能力,根据目前市场价格测算,销售价格为XX元/每吨,生产成本为XX元/每吨,有较大的利润空间,经济效益显著。
3、生产能力:达到了设计要求。
(二)审计建议
(根据审计发现的问题,依据国家法规、内部管理的有关规定,针对审计发现的问题,提出有针对性的、可操作性强的审计建议)
由于实际工作中,很难在一次审计中发现同样多的问题,审计建议应结合实际工作和被审计单位的实际情况提出,在参考模版中不再提出。
附:XX工程投资完成情况分析表
XX工程竣工决算审计组
审计组长:XXX
二〇〇五年十一月七日
XX工程投资完成情况分析表
(根据批准的设计概算填列)。
