湿陷性黄土地区路基施工质量控制及病害处治
湿陷性黄土地区路基施工质量控制及病害处治湿陷性黄土在遇水浸湿后,土体结构迅速破坏,产生显著沉降,强度也迅速降低,由于黄土湿陷性引起的公路病害日趋严重,严重影响了工程建设。
本文结合静庄高速建设实际,对湿陷性黄土路基施工措施及常见病害处治进行了简单的阐述。
标签:湿陷性黄土路基施工质量控制病害处治一、前言静庄项目一分部(K0+000-K27+200)所在区特殊性岩土主要为风成湿陷性黄土。
湿陷性黄土为风成黄土(Q3+4eol),岩性是一套浅棕色,黄褐色黄土状粉土夹薄层青灰色粉质黏土,成份为长石、石英,云母等,沉积产状受古地理制约,呈水平产出,微地貌上的形成黄土陷穴或落水洞一般在阶地陡坎边缘可见。
由于黄土结构疏松、具孔洞孔隙,垂直节理裂隙发育,具有较强的湿陷性,因此在黄土路基施工需引起高度重视。
二、工程概况项目起点于静宁县八里镇,终点位于威戎镇李家峡口,主线采用全立交、全封闭、控制出入的四车道高速公路标准,设计速度为80Km/h,整体式路基宽度25.5m,分离式路基宽度12.75m。
黄土分布面积较广,地形波状起伏,在流水等外力作用下,水土流失严重,形成干沟万型、支离破碎的梁状山体。
黄土覆盖层一般为20-50米,最大厚度可达60米左右。
三、施工质量控制(一)施工工艺开工前,选择试验段,编制试验段实施方案,形成试验段总结报告。
施工中严格按照试验段总结报告的施工工艺进行质量控制。
对压实机具的选择、碾压的顺序、压实遍数、含水量等严格控制。
施工过程中,重点控制填料的松铺厚度,碾压的组合方式,碾压遍数等。
“三背六部”处采用液压夯进行补强,尽量减少黄土路基的湿陷性,过湿段路基处理采用灰土、砂砾或片石等进行换填。
(二)压实度的控制(1)填料层厚上料区采用网格法配合标高墩,两边挂线施工,最大松铺厚度不超过25cm,压实厚度控制在20cm。
同时,摊铺层厚尽可能一致,以便获得均匀的压实效果。
填筑方式:由两边向中心填筑,为保证路堤全断面压实,一般路基边坡每侧超填50cm,完工后刷除边缘50cm。
(2)压实度1、填料含水率的控制补水或晾晒应在平整工作前或伴随平整作业,无论洒水或晾晒,应使填料含水量保持在最佳含水量的±2%之间。
严格控制黄土含水率是保证压实度的重要措施,含水率适当时应及时跟进碾压,以避免水分散发过快。
2、填料的选择填料的最小强度(CBR)应符合设计要求,填料最大粒径应小于15cm。
填料的闷料尽可能在取土场进行,碾压前填料含水量保持在最佳含水量的±2%之间。
严禁采用新老黄土交替的方式进行填筑。
老黄土透水性差,干湿难以调节,不宜作为路基填筑的材料。
(三)路基排水路基施工过程中路拱、路面纵坡控制不到位,施工过程中未设置临时排水沟,导致排水不畅,造成路面積水,积水渗入路基,对填筑的路基质量造成影响,施工过程中路基排水系统不完善,涵洞内部积水等均会造成路基长期浸泡在水中,容易导致路基出现裂缝及路基下沉。
湿陷性黄土地基应采取拦截、排除地表水的措施,防止地表水下渗,减少地基地层湿陷下沉。
其地下排水构造物与地面排水沟渠必须采取防渗措施。
地表水如对湿陷性黄土进行侵蚀,则会影响路基整体的稳定性,在施工中应做好各项目防水措施,及时排出地表水,以免对路基造成损害。
一般对路基地表水主要有以下几种处理方法:1、完善排水系统,及时排出地表水。
路基两侧做好急流槽、截水沟、排水沟等排水构造物,保证地表水能及时排出,达到“永临结合,远接远送”原则。
2、挖方段设置渗沟,防止地下水渗入路基。
这样有效的排出地下水同时又防止水流渗入沟下地基中。
3、排水构造物做好防渗措施。
对湿陷性黄土段的过水涵洞基础设计为钢筋混凝土整体式基础,沉降缝处采用结构胶或沥青麻絮填塞,台背处采用防水卷材,有效地防止了涵洞内水流的下渗及路基水对涵洞的破坏。
4、排水系统做好防渗措施。
排水沟等排水系统在底部铺设防渗土工布,能有效地防止沟内水向路基渗入。
(四)地基处理目的主要改善土体的力学性质和土体结构,从内因方面减少或消除黄土地基的湿陷性。
常用的地基处理方法有:灰土挤密桩、强夯法、冲击碾压法等。
(1)灰土挤密桩本项目为三七灰土挤密桩,桩径均为40cm,等边三角形布置,桩长度为6~12m,一般路段采用6m,桥头路段采用12m,坡脚或构造物基础外不少于2排。
处置宽度为:排水沟外侧1m;无排水沟为坡脚(或挡墙基础)外2米;灰土桩为坡脚(或挡墙基础)外2米。
灰土挤密桩顶设置50cm厚5%灰土垫层,垫层处置宽度同灰土挤密桩。
采用灰土挤密桩的进行湿陷性黄土地基处理,主要是实现桩基础和湿陷性黄土的共同承载,增强了路基整体性。
挤密桩能够直接将上部荷载直接传递到湿陷性黄土层以下,对因湿陷性带来工程质量隐患有效的降低。
(2)强夯法选用强夯处理时,应先进行现场实验,强夯地基的黄土饱和度不应大于80%;强夯位置距离居民区不小于150m;横路基向强夯范围至征地边界;对于黄土饱和度大于80%或距离居民区小于150m的路段。
一般路基强夯范围为用地界,夯点间距4m,正三角形布置,间隔挑夯,单击夯能视地基湿陷性类型,湿陷等级以及湿陷性黄土厚度综合确定,单击最后两击夯沉量不大于5mm。
点夯以后将地面平整,以1000 kN.m夯击能满夯,夯印彼此搭接,满夯两遍,每次满夯后都应将地面重新平整。
点夯次数、沉降量由试验段施工确定。
施工时满夯结束平整后,以每100m 2 不少于1点的频率检验沉降值。
强夯法能够对强夯范围内黄土的化学及物理性质进行有效的改善,将黄土的干密度增加,提高承载力,降低压缩性,能够消除黄土的部分湿陷性,降低透水性,保证了路基填筑质量。
(3)冲击碾压冲击碾压处理地基的原理是用一定的冲击能量使土体里面的水分扩散固结,并挤压密实土体达到加固土体的目的。
只适用于浅层湿陷性黄土处理,其有效影响深度一般为1.2m,冲击遍数以20遍为宜。
在冲击过程中应注意保持最佳含水率,被冲击的路基长度不小于100m,冲击力不小于25KJ,行驶速度10-12Km/h,每一层冲压强,应首先对路基两边进行冲压3遍左右,以减少冲压过程中,冲击能对路基的侧向挤压作用。
(五)填挖结合部公路路基填挖结合部,一侧为填方路基,一侧为挖方路基,承载力和地基沉降存在差异,必然会产生一定的沉降差异,成为道路产生裂缝的原因之一,施工中应采取措施严格控制填挖结合部的施工质量控制。
1、填挖结合部或半填半挖路段的路基施工,应严格开挖台阶、分层回填,加强填挖结合部位工程质量控制。
2、填挖结合部每2米设置一个台阶,台阶宽度不应小于2米,并设置向内2%~4%的横坡,路基上部10m范围内台阶宽度应加宽至4m。
3、必须挖在稳定的土层上,对于有坡积、残积等土层覆盖的,应清理挖至稳定的土层。
根据地形条件,台阶方向宜尽量垂直于路线方向设置。
4、填土高度填至每层台阶同一高度时,沿台阶面平行方向重点碾压。
5、填土总高度2/3以上部分应根据台阶情况增设土工格栅,格栅长度宜为台阶宽度的2-4倍。
铺设土工格栅时,在挖方侧应进行有效锚固,铆钉采用10钢筋弯制成U型,锚固长度不小于20cm。
6、液压夯补强处理,夯点采用梅花形布置,夯点中心间距按小于1.5m控制。
夯击前须在经整平、压实的填筑层表面放样、定位夯点,开始第一遍夯击,每夯点以最后3击的累计夯沉量不大于15mm为准控制每个夯击点的夯击次数。
第1遍夯击完成后,在其每3个夯点形成的三角形中心设置1处夯击点,进行补强夯击。
四、湿陷性黄土地区路基常见病害的处治措施(一)路基边坡破坏的预防处治措施施工过程中,为防止湿陷性黄土地区路基填方边坡坡面冲蚀,首先应严格按照设计图纸的断面形式及边坡坡度组织施工;其次要做好路基顶面临时排水设施,保证积水及时排走,最后要及时施作坡面的防护及永久排水工程。
(二)路基基底不达标的预防处治措施基底施工前,应认真核对现场实际地质条件,严格按照设计要求组织施工,对基底进行检验测,与设计内容进行对比,如有出入,应尽快联系设计变更解决。
施工中应编制试验段方案,及时形成总结报告,严格按照总结报告中的人员、机械配置以及施工工序组织施工。
(三)路基工后沉降过大的预防处治措施路基自重会造成路基的下沉,这类现象不可避免,实际施工中可采取反压坡道、预留足够沉降时间、堆载预压、加强路基沉降观测及堆载预压的办法来消除路基工后沉降过大的问题,针对湿陷性黄土地区的高填方路基控制好每层填筑质量及严格按照设计要求做好冲击碾压经实践证明对降低工后沉降效果更为明显。
(四)路基排水不善的预防处治措施完善排水系统设置,减少排水原因引起的路基病害。
施工中应严格控制路基排水沟的施工质量,杜绝水沟存在裂缝出现渗水,施工中应严格控制路基的纵、横坡度,做好临时排水设施,如有涵洞应保证涵洞进、出口排水顺畅,涵洞基础不渗水等,边坡防护施工前应先施作边坡排水沟,待沉降稳定后再施工路堤防护工程。
(五)路基沉降控制不到位的预防处治措施编制湿陷性黄土地区高填方路基沉降观测方案,按照设计要求埋设观测点,配置专门的人员、仪器组织测量,确保数据额真实性、完整性、时效性,及时整理数据,直到路基达到稳定条件后方可组织下一步施工。
(六)路基沉陷破坏的预防处治措施严格按照路基试验段总结报告内容指导施工,防止路基被水浸泡,合理选择路基填料,按照设计及规范标准对每层路基进行检测,加强过程控制。
五、结语甘肃省是黄土范围分布较为广泛的地区之一,黄土分布面积约为12Km?,普遍具有湿陷性。
在黄土地区修建公路面临最大的问题就是因为黄土的结构性、压密性及湿陷性,造成的不均匀沉降,导致路基沉降、路面开裂。
这就要求我们技术人员在施工中其他环节更应予以重视,特别是排水的处理显得尤其重要,应疏不宜堵,将临时排水及永久性排水有机结合、系统完善,做到施工中及交工后排水顺畅,碾压时做到机械组合紧密,在含水率适当时及时完成碾压及下一层的覆盖以保证有效水分不易挥发也是保持压实效果的良好方法。
总而言之,黄土地区路基施工中产生诸多质量问题及常见通病,应从源头控制,理论上该处理的就必须要彻底根除,切不可只考慮眼前利益,节省投资而造成严重的质量隐患。
参考文献:[1]《公路工程质量检验评定标准(土建)》(JTG F80/1—2017).。
[2]《湿陷性黄土地区路基施工技术标准(征求意见稿)》(DB62/T25-XXXX-2016),甘肃路桥建设集团有限责任公司,2016年10月.。
[3]李航,王庆功. 浅谈湿陷性黄土地区高填方路基施工质量控制要点[J]. 建筑工程技术与设计,2015(36).。
[4]《S25静宁至天水高速公路静宁至庄浪段两阶段施工图设计》(第二册),中国公路工程咨询集团有限公司,2017年8月.。
湿陷性黄土地区路基施工的质量控制
湿陷性黄土地区路基施工的质量控制由于湿陷性黄土是一种非饱和的欠压密土,遇到水时其强度会明显降低,在自重压力和附加压力的作用下容易产生失陷变形,所以湿陷性黄土地区的道路施工难度就显得比较大。
本文以西安市高新开区高新路的施工为例来说明强夯法在处理湿陷性黄土路基时的应用及其质量控制过程。
标签:湿陷性黄土;施工过程;强夯法本工程为西安市高新区高新路,起点为高科六路,向东北方向经科技五路、科技四路、科技三路及一条规划路,终点与科技二路相交,并与高新路北段接通。
全长1481.429米,规划红线宽60米,为城市Ⅰ级主干路,四幅路,计算行车速度50km/h。
道路沿线:起点为荒草,杂草丛生K0+240—K0+540为果园、农田,K0+540—K0+560为建筑垃圾,K0+560—K0+620为农田,K0+620—K0+840 为砖厂取土坑,K0+840—K0+950为砖厂用地及便道,K0+950—K1+250为砖厂用地,K1+250—终点为蒋家村寨。
其中K0+620—K0+840 为砖厂取土坑,坑深达20米。
西安地区为湿陷性黄土地区,西安高新开发区所处黄土湿陷等级为Ⅱ级,回填此土坑设计上采用强夯法来对湿陷性黄土地基进行处理。
1、湿陷性黄土的主要特征及强夯法的原理湿陷性黄土的主要特征为松散多孔性、垂直大孔性和土颗粒遇水时凝聚力降低甚至消失,这些特性即是黄土发生湿陷的主要内部因素,湿陷的外部条件为压应力和水。
对湿陷性黄土进行地基处理的主要目的就是改善土的结构和性质,减少土的渗透性以及压缩性,最大限度的避免发生湿陷性。
目前道路上常用的地基处理方法有强夯法、垫层法、挤密灰土桩法和深层搅拌法等。
通过对这几种路基处理方法进行综合分析对比之后发现强夯法是最适合处理湿陷性黄土的方法。
强夯法的地基处理模式主要是根据湿陷性黄土的特征,利用起重机把大型夯锤提升到所要的高度,然后使其自由下落以此来达到对地基的冲击作用,降低土的压缩性,消除黄土的湿陷特性,提高地基的强度,从而达到加固地基的目的。
湿陷性黄土路基常见病害及处治
陷穴位置开展定期检查 工作 。对施工 中发现 的陷穴病 害 , 按 照预
防和处治相结合 的原则进行 有效 的防治 , 区分不 同情 况采取 不 同 的处治方法 。关键 在于 查 明陷穴 的位置 和导 致其产 生 的流水 来 源, 分别 采用灌浆 、 开挖 回填 等措施进 行有效 处治 。陷 穴较小 的 , 可采用 明挖法进 行原 土夯 填。对发 现较 大 的陷穴采 取 泥浆灌 注 法, 应分 两次进行 , 待第 一次 灌满泥浆干燥 收缩后再进行第二次灌
衡。当受到某些 因素 的影 响 , 该动 态平衡 被 打破 时 , 随之 产生 土 养护 , 将 路面坡面整平 , 减少 坑洼 , 以减少水分 在路基 路面 的积聚 桥病害( 见图2 ) 。大量 的工 程实践 表明 , 水是 引起土桥 病害 的最 和渗透 。通过采取 合理 的植 被保护 措施 , 可 有效 防 治水 土流 失 , 根本原因 。 提高路基 的防渗 防漏性 能。建立重点地 带巡查 制度 , 对容 易发生
_ l
图 1 陷穴病害 图 2 土桥病害造成 路面塌 陷
,
S o me v i e ws o n t h e e l e c t r i c a l d e s i g n o f p u b l i c r e n t a l h o u s i n g
坏 。随着新修公路承受 的载荷越来越重 , 作 为直接承受行车及路基 堤 自身压 实度不足 是导 致路 堤沉 陷变形 的 主要原 因之 一。研 究 荷 载作用 的土基 , 产生的病害造成 的不利影响就非常突 出。在湿 陷 发 现 , 在湿陷性黄 土地 区进行 路基 填筑 时 , 要显 著降低 路堤 自身 性 黄土地 区修筑公路 时 , 黄 土的不 良工 程地质特 性会 造成公 路边 坡 剥落 、 冲刷 、 流泥 、 沉陷、 滑塌 以及 路面裂缝 等病 害。本文 对黄土 路 基中的最常见病害进行 了分析 , 针对性的提出解决措施 。
如何做好湿陷性黄土地区路基施工质量控制

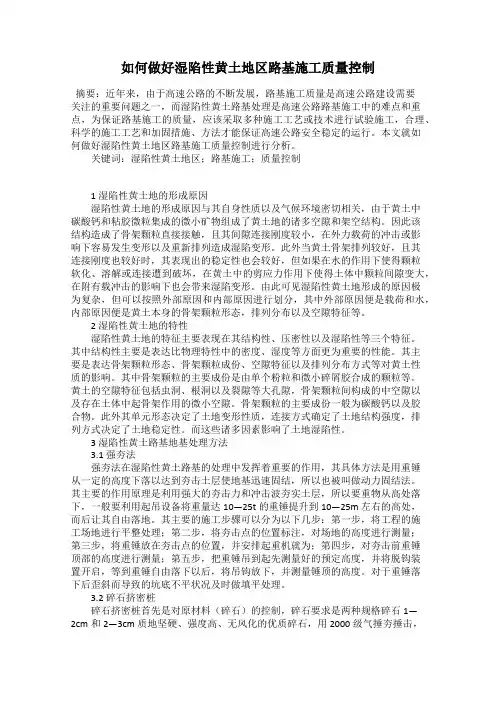

如何做好湿陷性黄土地区路基施工质量控制摘要:近年来,由于高速公路的不断发展,路基施工质量是高速公路建设需要关注的重要问题之一,而湿陷性黄土路基处理是高速公路路基施工中的难点和重点,为保证路基施工的质量,应该采取多种施工工艺或技术进行试验施工,合理、科学的施工工艺和加固措施、方法才能保证高速公路安全稳定的运行。
本文就如何做好湿陷性黄土地区路基施工质量控制进行分析。
关键词:湿陷性黄土地区;路基施工;质量控制1 湿陷性黄土地的形成原因湿陷性黄土地的形成原因与其自身性质以及气候环境密切相关,由于黄土中碳酸钙和粘胶微粒集成的微小矿物组成了黄土地的诸多空隙和架空结构。
因此该结构造成了骨架颗粒直接接触,且其间隙连接刚度较小,在外力载荷的冲击或影响下容易发生变形以及重新排列造成湿陷变形。
此外当黄土骨架排列较好,且其连接刚度也较好时,其表现出的稳定性也会较好,但如果在水的作用下使得颗粒软化、溶解或连接遭到破坏,在黄土中的剪应力作用下使得土体中颗粒间隙变大,在附有载冲击的影响下也会带来湿陷变形。
由此可见湿陷性黄土地形成的原因极为复杂,但可以按照外部原因和内部原因进行划分,其中外部原因便是载荷和水,内部原因便是黄土本身的骨架颗粒形态,排列分布以及空隙特征等。
2 湿陷性黄土地的特性湿陷性黄土地的特征主要表现在其结构性、压密性以及湿陷性等三个特征。
其中结构性主要是表达比物理特性中的密度、湿度等方面更为重要的性能。
其主要是表达骨架颗粒形态、骨架颗粒成份、空隙特征以及排列分布方式等对黄土性质的影响。
其中骨架颗粒的主要成份是由单个粉粒和微小碎屑胶合成的颗粒等。
黄土的空隙特征包括虫洞、根洞以及裂隙等大孔隙,骨架颗粒间构成的中空隙以及存在土体中起骨架作用的微小空隙。
骨架颗粒的主要成份一般为碳酸钙以及胶合物。
此外其单元形态决定了土地变形性质,连接方式确定了土地结构强度,排列方式决定了土地稳定性。
而这些诸多因素影响了土地湿陷性。
3 湿陷性黄土路基地基处理方法3.1 强夯法强夯法在湿陷性黄土路基的处理中发挥着重要的作用,其具体方法是用重锤从一定的高度下落以达到夯击土层使地基迅速固结,所以也被叫做动力固结法。
湿陷性黄土对路基的病害及施工质量控制分析
湿陷性黄土对路基的病害及施工质量控制分析摘要在我国的土地分布当中,黄土属于一项分布相当广泛的土地,其中存在的湿陷性黄土更是占据了很大一部分的比例,尤其在我国的西北地区当中,因此在对其进行公路工程修建的过程当中,需要对其工程当中经常发生的病害现象做出分析,从而保证公路路工程的建设过程中可以实现全面的技术加固。
关键词湿陷性黄土路基;路基病害施工质量控制;病害现象1 湿陷性的黄土在工程地质方面的特点湿陷性的黄土受水湿润后会产生湿陷变形,这种变形的主要特征是不可逆性、突变性以及非连续性。
从本质上来说,湿陷变形是一个不可逆的变形过程。
黄土产生变形的原因是其结构强度发生变化,而非应力增加所引起的变形,因此其变形是不可逆性的。
其突变性主要体现在流水进入土体后,土体的力学性质及物理状态在短时间内迅速发生改变,并产生较大的变形。
这种突然的变形量超出了路基的设计要求。
湿陷变形还会使颗粒间发生相对滑移,以及细小颗粒进入土体中较大的孔隙,造成了跳跃且不连续的变形[1]。
在黄土地区当中的实现变形现象的发展是相当迅速的,其中所造成的变形量也是相对较大的,因此在黄土路基的破坏程度方面也会形成相对较大的危害现象。
在对黄土的湿陷性做出分析的时候,一般都利用湿陷的系数来进行衡量,其中可以分为弱湿陷性黄土、中湿陷性黄土、强湿陷性黄土,其中的系数变化图如图1所示。
2 湿陷性黄土的路基病害病害种类当中,其中包括了四大类别的病害,其中分别为路基防护与支挡工程病害,包括:边坡滑塌、排水设施病害、路基下沉病害、涵洞与路桥过渡段病害四大类。
因此,经过科学的统计可以发现其中在黄土的路基的病害发生的概率当中,对其产生最大影响的外界因素为排水,其次为路基防护和支挡工程的病害,之后为路基的下沉现象所造成的病害现象,最小的为涵洞与路桥过渡段病害。
以兰州某段公路路基修建的数据为例,具体分析了病害的类型[2]。
3 湿陷性黄土路基病害防治措施3.1 强夯法强夯法是一种利用大吨位的超重机夯锤对地基进行强力的冲击夯实方法,从而达到使土体压缩、消除湿陷性的效果,还可增强地基的强度和稳定性。
湿陷性黄土路基填筑施工技术及其质量控制
湿陷性黄土路基填筑施工技术及其质量控制湿陷性黄土是指土壤在含水量变化时会发生较大塑性变形的黄土。
在道路填筑中,湿陷性黄土是常见的路基材料,其填筑施工技术和质量控制对保障路基工程的安全和稳定具有重要意义。
本文将就湿陷性黄土路基填筑施工技术及其质量控制进行详细介绍。
一、湿陷性黄土特性分析1.湿陷性黄土的特点湿陷性黄土是一种含水量变化敏感的土壤,其主要特点包括干湿变形大、抗剪强度小、干湿变形差异较大、容易发生流变性变形等。
在填筑过程中,由于湿陷性黄土的这些特点,容易出现塑性沉降、变形大、稳定性差等问题,因此需要采取一定的施工措施和质量控制措施来保证路基填筑的安全和稳定性。
湿陷性黄土的抗剪强度通常较低,塑性沉降较大,干湿状态的变形差异也比较明显。
因此在填筑施工中需要考虑黄土的力学性质,在填筑厚度、均布度、压实度等方面进行合理的设计和控制。
二、湿陷性黄土路基填筑施工技术为了保证湿陷性黄土路基的填筑质量和稳定性,施工时需要按照以下工艺进行填筑:(1)路基表层处理:对湿陷性黄土路基表层进行掏挖、修整和加固处理,以确保路基表层的平整度和稳定性。
(2)填料的选择:选择适宜的填料材料,根据湿陷性黄土的特性,选用合适的填料对路基进行填筑。
(3)压实施工:采用适当的压实设备和工艺,对湿陷性黄土路基进行压实施工,确保填筑层的均匀密实。
在填筑施工过程中,需要特别注意以下几个方面:(1)水分控制:控制填料水分含量,避免填料水分含量过高导致填充层塑性沉降过大。
(3)填土均布:保证填土料的均匀分布,避免填土料的局部集中或偏斜,导致填充层的不均匀密实和变形。
1.填土料的质量控制在填土施工过程中,需要对填土料的质量进行控制,包括填料的质量检验、水分含量测定、密度检测等,以保证填土料的质量和性能符合设计要求。
2.施工质量检查3.填土层的厚度控制根据路基设计要求和填土料的特性,进行填土层的厚度控制,以保证填土层的稳定性和均匀性。
在实际工程中,针对湿陷性黄土路基填筑施工,我们可以结合具体案例来进行说明。
湿陷性黄土地区路基施工控制要点及处理方法精品2500
湿陷性黄土地区路基施工控制要点及处理方法精品2500湿陷性黄土地区的路基施工存在着特殊的工程技术难题,包括黄土的极强吸水性、膨胀性、可塑性等特点,因此需要采取一系列的施工控制要点和处理方法来确保路基的稳定性和安全性。
以下是关于湿陷性黄土地区路基施工控制要点及处理方法的一些建议。
1.前期地质调查和观测:在进行路基施工之前,必须进行详细的地质调查和观测,了解黄土地区的地质条件和特征。
这包括膨胀性指数、含水量、塑性指数等参数的测定,以及地下水位、渗透性等的观测。
地质调查和观测结果将对后续的施工控制和处理方法提供重要的依据。
2.合理的设计方案:在湿陷性黄土地区的路基施工中,应根据地质调查和观测的结果,制定合理的设计方案。
这包括路基的高度和宽度、横断面形状等的确定,以及路基的排水系统的设计。
设计方案应尽量减少地基变形和对路基稳定性的不利影响。
3.施工工艺和方法选择:选择合适的施工工艺和方法对于湿陷性黄土地区的路基施工至关重要。
应选择一种能够减少地基变形和控制地下水位升高的施工方法。
例如,可以采用分段填筑、土工合成材料加筑、夯实等施工方法来降低黄土的压缩变形和膨胀变形。
4.施工过程的控制和监测:在湿陷性黄土地区的路基施工中,应进行施工过程的严密监测和控制。
这包括实时监测地下水位、土体变形等参数,以及采取相应的措施进行调整和控制。
必要时,可以采取加固措施来增强路基的稳定性,如土工格栅、土钉墙、加固梁等。
5.灌浆处理:湿陷性黄土的膨胀性是造成路基变形和破坏的重要因素之一、因此,在施工过程中,可以采用灌浆处理来改善黄土的膨胀性。
灌浆处理可以通过注入适当的稀浆来损伤黄土的吸水性和可塑性,减少黄土的膨胀量,从而提高路基的稳定性。
6.排水系统的建设:湿陷性黄土地区需要建立完善的排水系统,以保证路基的排水畅通。
在施工过程中,应根据地质调查结果,设置合理的排水设施,包括排水管道、渗流井等。
同时,需要保证排水设施的正常运行和维护。
谈湿陷性黄土路基的病害及防治处理
谈湿陷性黄土路基的病害及防治处理摘要:本文简述湿陷性黄土路基的几种病害,针对病害提出了黄土路基防治的基本方法和处理病害的对策。
对以后湿陷性黄土路基工程具有一定的借鉴意义。
关键词:湿陷性黄土路基病害前言湿陷性黄土是一种在干燥情况下,具有较高强度和较低压缩性,遇水后在一定外力作用或在自重作用下强度骤降的一种特殊岩土。
它广泛分布于我国甘肃、宁夏、陕西和山西等黄土高原地区。
湿陷性黄土对公路工程的工程危害主要表现为遇水后的不均匀沉降,引起公路路面大面积开裂、下陷,从而引起其他次生公路病害,进一步加剧黄土地基的湿陷性,引起恶性循环。
所以本文指出黄土公路路基几种病害,并提出病害处治对策。
1 黄土公路路基的病害1.1 勾缝脱落。
砂浆勾缝在雨水表面径流作用下,砂浆被冲刷散失, 水泥混凝土预制块或片( 块) 石砌缝外露, 使坡面降雨集中冲刷, 加剧冲蚀作用, 形成坡面沟蚀, 使砌缝内路基填土随水流失或雨水渗入路基本体,降低路基强度, 严重的甚至形成路基陷穴, 使砌体脱空。
1.2 裂缝。
坡面防护裂缝通常有两种: 一种是在坡顶有错台的裂缝, 主要是因路基发生不均匀沉陷而引起; 另一种是坡面有错台的裂缝, 通常伴随着坡面表面不平整, 发生微量膨胀, 主要是因砌体背侧填料滑动引起膨胀变形而产生。
挡土墙裂缝根据严重程度有两种:贯通裂缝和未贯通裂缝。
当发生了贯通裂缝, 则墙体可能发生断裂, 很可能已失去支挡作用, 危害程度较大应及时加以处理。
1.3 表面破损。
表面破损主要是指浆砌片( 块) 石或预制块破碎松动、砂浆脱落, 如维修不及时, 使雨水冲刷下渗, 导致大面积散失、脱空和剥落, 降低或失去支挡防护作用。
1.4 墙背填土沉陷变形及黄土陷穴。
浆砌护坡和挡土墙背侧填土发生沉降变形、形成黄土陷穴是一种比较普遍的严重病害。
由于黄土具有湿陷性、多孔隙等特性, 加之施工压实不足, 在墙背排水不利情况下, 地表径流汇集、雨水下渗, 在潜蚀作用下引起黄土湿陷变形。
湿陷性黄土地区路基施工方法和质量控制要点
标记:病害概述病害详细分类病害的危害病害产生原因治理措施基本方法湿陷性黄土地区路基施工方法和质量控制要点病害概述害是指湿陷性黄土在自重压力或自重压力与附加压力作用下,受水浸湿湿陷性黄土的危危害危害害,使路后,土的结构迅速破坏,发生显著下沉的现象。
这种特性,会对结构物带来不同程度的危基及结构物大幅度沉降、折裂、倾斜,严重影响其安全和使用。
湿陷性黄土地基处理的方法,在不同的地区,不同的地基土质和不同的结构物,应选用不同的处理方法。
δs=hp-h′ph0,式中:hp为保持天然含水率和结构的试样,加压至一定压力下沉稳定后的高度(厘米);h′p为上述加压稳定后的土样在浸水作用下,下沉稳定后的高度(厘米);h0为土样的原始高度(厘米)当δs值小于0.015时,应定为非湿陷性黄土,当δs值大于或等于0.015时,应定为湿陷性黄土。
自重湿陷系数δzs按下式求出:δzs=hz-h′zh0,式中:hz为保持天然湿度和结构的试样,加压至土的饱和自重压力时,下沉稳定后的高度(厘米);h′z为上述加压稳定后的土样,在浸水作用下,下沉稳定后的高度(厘米);h0为土样的原始高度(厘米)。
当δzs<0.015时,应定为非自重湿陷性黄土;当δzs≥0.015时,应定为自重湿陷性黄土。
(1)强夯法强夯法亦称动力固结法,通过重锤的自由落下,对土体进行强力夯实,以提高其强度,降低其压缩性。
该法设备简单,原理直观,适用广泛,特别是对非饱和土加固效果显著。
这种方法加固地基速度快,效果好,投资省,是当前较经济简便的地基加固方法之一。
采用强夯发处理黄土路基时,地下水位应低于处理深度0.5m-1.0m,且湿陷性黄土厚度不大于6.0m。
强夯处治的实际效果严重受地形影响。
地形平坦,强夯能量向下传递,产生路基压实,消除湿陷性的效果;水平方向向四周压缩,产生水平的压密变形,当夯点附近有凌空面时,强夯在凌空面受约束越低,变形增大,对土体不产生压密,而是使土体松散变形。
湿陷性黄土路基填筑施工技术及其质量控制
湿陷性黄土路基填筑施工技术及其质量控制湿陷性黄土是一种常见的路基填筑材料,由于其含水量较高,在施工过程中容易出现塑性变形和沉降,因此对施工技术和质量控制要求较高。
本文将重点介绍湿陷性黄土路基填筑施工技术及其质量控制。
一、湿陷性黄土的特点湿陷性黄土是由于黄土中具有较高的含水量,以及其颗粒板结构紧密,容易受水浸泡而产生明显的变形和沉降。
因此在填筑过程中容易出现均匀沉降和不均匀沉降的现象,给路基填筑施工带来了一定的难度。
二、湿陷性黄土路基填筑施工技术1. 土壤改良技术为了提高湿陷性黄土的承载能力和稳定性,常常采用土壤改良技术,通过添加适量的石灰、水泥、矿渣等材料,使土壤的含水量和塑性指标得到改良,从而提高其抗压强度和抗变形能力。
2. 路基填筑施工工艺在湿陷性黄土填筑施工中,需要控制填筑工艺,采用分层填筑、夯实和及时排水的方式来减少土壤的沉降和变形。
合理控制填筑层数和夯实次数,确保土壤的均匀压实和密实。
3. 排水措施在施工过程中,需要针对湿陷性黄土的特点,加强排水措施,确保填筑过程中土壤含水量的控制。
采用排水管道、排水井等措施,及时排除路基内的积水,防止土壤软化和沉降。
4. 施工管理和监测施工管理和监测是湿陷性黄土路基填筑中至关重要的环节。
严格按照设计要求和施工规范进行施工,对填筑过程进行实时监测和记录,及时发现问题和进行调整。
1. 技术试验和成熟度检验在填筑前,需要对湿陷性黄土进行技术试验和成熟度检验,检测土壤的物理力学性质和技术指标,确定土壤改良的方式和方法。
2. 施工过程质量控制在填筑过程中,需要严格控制土壤含水量和夯实度,确保土壤的稳定性和承载能力。
对填筑层进行分层检查和夯实质量检验,及时调整填筑工艺和方法。
3. 监测和验收填筑完成后,需要对路基进行监测和验收,检测路基的平整度、密实度和承载能力等指标,确保填筑质量达到设计要求和规范要求。
四、结论湿陷性黄土路基填筑施工技术及其质量控制是一项复杂的工程,需要充分考虑土壤的特性和填筑条件,合理选择施工方法和工艺,严格控制施工质量,确保路基填筑的稳定性和安全性。
湿陷性黄土路基填筑施工技术及其质量控制
湿陷性黄土路基填筑施工技术及其质量控制湿陷性黄土是一种常见的土壤类型,具有较高的含水量和较差的工程性质,对黄土路基填筑施工提出了一定的要求。
本文将介绍湿陷性黄土路基填筑施工技术及其质量控制。
湿陷性黄土的工程性质差主要表现为强度低、可塑性大、渗透性差等。
在施工时,首先需要对黄土进行湿陷性判定,判断土壤的湿陷性程度,然后根据不同的湿陷性程度选择合适的施工工艺。
1. 原地加固:对于湿陷性黄土,一种常见的处理方法是原地加固。
通过加入适量的填充料和水泥,形成加固层。
加固层的厚度和含水量应根据黄土的湿陷性程度进行调整。
2. 压实处理:黄土路基填筑后,需要进行压实处理。
压实作业应按照规定的层数、层厚和压实能力进行,力求达到规定的压实密度。
对于湿陷性黄土,压实后要进行湿陷试验,以检测压实的效果。
3. 排水处理:湿陷性黄土的渗透性差,容易产生积水。
在填筑过程中,应采取有效的排水措施,确保黄土路基的排水能力。
常见的排水措施包括设置排水管道、挖设排水沟等。
4. 沟槽处理:湿陷性黄土填筑后,容易出现沟槽病害,如龟裂、沉陷等。
为了防止沟槽病害的发生,可以通过设置沟槽来进行补偿,提高路基的稳定性。
在湿陷性黄土路基填筑的质量控制中,需要注意以下几个方面:1. 原料质量控制:选择合适的填充料和水泥,确保原料的质量符合设计要求。
要进行原料的试验,确保原料的质量稳定。
2. 施工工艺控制:按照设计规定的施工工艺进行施工,并进行相应的质量检测。
对于湿陷性黄土,要根据不同的湿陷性程度调整施工工艺。
4. 排水质量控制:排水设施的设置要合理,确保排水能力满足要求。
要进行排水设施的质量检测,确保排水质量符合要求。
湿陷性黄土路基填筑施工技术及其质量控制包括原地加固、压实处理、排水处理和沟槽处理等步骤。
在施工过程中,需要控制原料质量、施工工艺、压实质量和排水质量等方面的质量,确保湿陷性黄土路基填筑的工程质量。
