筒仓滑模施工方案

合集下载

筒仓滑模施工方案(1)

筒仓滑模施工方案(1)

筒仓滑模施工方案(1)一、前言筒仓是农业生产中非常重要的设施,用于储存粮食等物品。

而筒仓的滑模施工是在筒仓建设过程中必不可少的一环。

本文将就筒仓滑模施工的具体方案进行详细阐述,以期为相关施工人员提供一定的参考。

二、施工前准备工作在进行筒仓滑模施工之前,需要做好以下准备工作:1.确定施工方案:根据实际情况确定筒仓滑模施工的具体方案,包括滑模的材料、尺寸等。

2.完成施工图纸:确保施工图纸准确无误,与实际情况相符合。

3.准备材料和设备:准备好所需的材料和设备,包括滑模材料、支撑架、工具等。

三、施工步骤1. 地面准备在进行滑模之前,需要对地面进行充分准备,确保地面平整、稳固,以便后续施工。

2. 搭建支撑架根据施工图纸,搭建支撑架,确保支撑架稳固可靠,能够承受滑模的重量。

3. 安装滑模将预先制作好的滑模安装在支撑架上,注意滑模的位置和角度,确保安装正确。

4. 调整滑模在安装完滑模后,需要进行调整,保证滑模处于水平状态,以确保筒仓建造的准确性。

5. 浇筑混凝土当滑模安装完毕并调整良好后,可以开始浇筑混凝土,填充滑模内部,等待混凝土完全干燥后进行下一步操作。

四、施工注意事项1.施工过程中需注意安全,佩戴好安全装备,做好防护措施。

2.注意施工质量,确保滑模的安装位置准确,避免施工过程中出现偏差。

五、总结筒仓滑模施工是整个筒仓建设过程中重要的一环,正确的施工方案和严谨的施工流程都是保证施工质量的关键。

希望本文对相关人员在进行筒仓滑模施工时有所帮助,确保筒仓的建设顺利进行。

以上就是筒仓滑模施工方案的简要介绍,更多细节可根据实际情况做出相应调整。

(完整版)筒仓滑模施工方案

(完整版)筒仓滑模施工方案

YCC项目筒仓滑模施工方案一.ycc项目筒仓概况及施工规划:YCC项目筒仓共17个,仓壁混凝土总量约23000立方米.仓基础.仓底板及输送地沟部分采用架子管模板支护施工.仓壁部分从基础顶面开始均考虑滑模施工,滑模模板到仓底板底位置时,空滑到仓底板顶,待仓底板施工完成,滑模模板变径(仓底板上下仓壁厚度变化)改装后,仓壁滑模施工继续,滑模施工至仓顶板结束。

仓顶板为钢梁混凝土劲性结构,压型钢板兼模板,可直接浇筑混凝土进行施工。

如下是各仓设计概况及滑模施工规划:1.原料配料仓(共4个,仓壁混凝土总量约1244立方米):A: 两个ф12m连体仓,基础顶面标高-6.6m,仓底板底标高7.0m,仓顶板标高25.0,仓底板下仓壁厚度300mm,仓底板上仓壁厚度280mm,单个仓壁混凝土约344立方米.两个仓壁一起从基础板顶滑模施工。

B: 两个ф10m单体仓,基础顶面标高-6.6m,仓底板底标高12.0m,仓顶板标高25.0,仓底板下仓壁厚度280mm,仓底板上仓壁厚度250mm,单个仓壁混凝土约278立方米,两个仓壁单独从基础板顶滑模施工。

2.生料仓(共2个,仓壁混凝土总量约6164立方米):两个ф25m预应力单体仓,基础顶面标高-0.6m,仓底板底标高14.0m,仓顶板标高75.0,仓底板下仓壁厚度600mm,仓底板上仓壁厚度500mm,单个仓壁混凝土约3082立方米,两个仓壁单独从基础班顶滑模施工。

3.熟料仓:(共3个,仓壁混凝土总量约3924立方米):A: 两个ф40m预应力单体仓,基础顶面标高0.00m,地沟顶板板顶标高5.7m,仓顶板标高28.0m,仓壁厚度自0.00-28.0m为600-400mm,其中仓壁内直外斜(***因滑模施工,要求设计修改壁厚一致),单个仓壁混凝土约3517立方米,两个仓壁单独从基础班顶滑模施工。

B: 一个ф12m单体仓(荒料仓),基础顶面标高0.00m,仓底板底标高9.70m,仓顶板标高36.0m,仓底板下仓壁厚度300mm,仓底板上仓壁厚度280mm,单个仓壁混凝土约407立方米,该仓壁单独从基础版顶滑模施工。

筒仓滑模施工方案

筒仓滑模施工方案

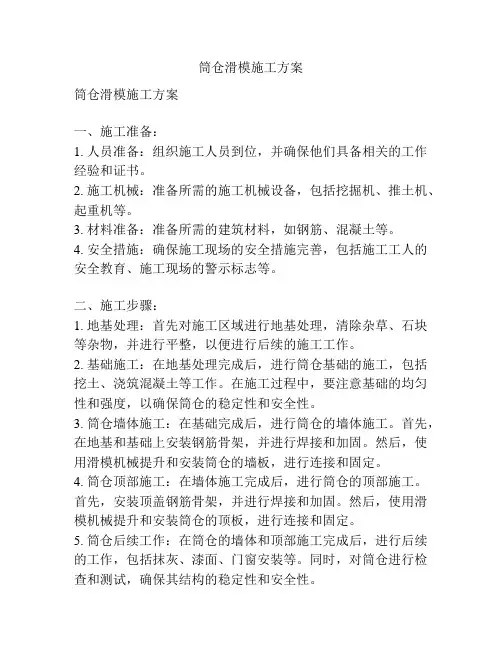

筒仓滑模施工方案筒仓滑模施工方案一、施工准备:1. 人员准备:组织施工人员到位,并确保他们具备相关的工作经验和证书。

2. 施工机械:准备所需的施工机械设备,包括挖掘机、推土机、起重机等。

3. 材料准备:准备所需的建筑材料,如钢筋、混凝土等。

4. 安全措施:确保施工现场的安全措施完善,包括施工工人的安全教育、施工现场的警示标志等。

二、施工步骤:1. 地基处理:首先对施工区域进行地基处理,清除杂草、石块等杂物,并进行平整,以便进行后续的施工工作。

2. 基础施工:在地基处理完成后,进行筒仓基础的施工,包括挖土、浇筑混凝土等工作。

在施工过程中,要注意基础的均匀性和强度,以确保筒仓的稳定性和安全性。

3. 筒仓墙体施工:在基础完成后,进行筒仓的墙体施工。

首先,在地基和基础上安装钢筋骨架,并进行焊接和加固。

然后,使用滑模机械提升和安装筒仓的墙板,进行连接和固定。

4. 筒仓顶部施工:在墙体施工完成后,进行筒仓的顶部施工。

首先,安装顶盖钢筋骨架,并进行焊接和加固。

然后,使用滑模机械提升和安装筒仓的顶板,进行连接和固定。

5. 筒仓后续工作:在筒仓的墙体和顶部施工完成后,进行后续的工作,包括抹灰、漆面、门窗安装等。

同时,对筒仓进行检查和测试,确保其结构的稳定性和安全性。

三、施工注意事项:1. 施工现场的安全:在施工过程中,要严格遵守安全操作规程,确保施工现场的安全,防止事故的发生。

2. 施工质量的控制:在施工过程中,要加强对施工质量的控制和监测,确保筒仓的结构牢固、平整美观。

3. 施工进度的控制:要制定施工计划,合理安排施工进度,并严格按照计划进行施工,确保施工工期的压缩。

4. 施工材料的管理:要对施工材料进行管理,确保其质量和数量的合理化使用,避免浪费和损失。

5. 施工环境的保护:在施工过程中,要注意对周围环境的保护,避免对周围的农田、道路等造成破坏。

以上就是筒仓滑模施工方案的内容,希望对你有所帮助。

筒仓滑模专项施工方案

筒仓滑模专项施工方案

筒仓滑模专项施工方案一、方案背景分析:筒仓是用于储存物料的特殊建筑结构,其施工对于筒仓的质量和安全性具有重要影响。

在筒仓滑模施工中,需要合理安排施工工序和采用科学的技术措施,以确保施工质量和安全性。

二、方案设计:1.施工前准备:在开始施工前,应进行详细的施工规划和设计,包括选址、结构设计等方面。

同时,应进行现场勘察,了解施工环境和条件,确保施工可行性。

2.施工工序:(1)基础施工:包括地基处理和基础浇筑。

地基处理应根据地质勘察结果进行,确保基础的稳定性和承载力。

基础浇筑应按照标准进行,确保基础的强度和平整度。

(2)筒仓滑模施工:筒仓滑模施工是利用滑模板进行施工,首先需要制作滑模板和滑模润滑剂。

滑模板应具有一定的强度和刚度,且表面要光滑平整。

滑模润滑剂应具有良好的润滑性能,可以提高滑模效果。

滑模板的安装需要按照设计要求,确保滑模板的平稳和牢固。

然后,通过施工机械将滑模板推动到预定位置,形成筒仓壁体。

滑模板的推动速度和力度要适中,避免对滑模板和筒仓壁体造成不良影响。

(3)顶部施工:顶部施工是筒仓滑模施工的最后一步。

在滑模施工完成后,可以进行筒仓顶部的搭设工作。

顶部的搭设需要采用相应的支撑和安全设施,确保施工的安全性。

3.安全措施:在筒仓滑模施工中,需要注意施工的安全性。

首先,应设置明显的安全警示标志,提醒施工人员注意安全。

其次,施工人员应接受必要的安全培训,了解施工的风险和安全措施。

在滑模施工过程中,需要严格遵守相关操作规程和安全操作规范。

同时,应定期检查施工设备和施工环境,确保其安全性和正常运行。

此外,应配备专门的安全监测和紧急救援设备,以应对突发情况。

4.质量控制:筒仓滑模施工中,需要进行质量控制,确保施工质量。

首先,应依据相关标准和规范进行滑模板和滑模润滑剂的制作和选择。

其次,施工过程中需要进行质量检测和质量控制,确保滑模施工的准确性和一致性。

三、项目进展和预期结果:筒仓滑模施工的进展由施工工艺和工作进度决定。

筒仓滑模施工方案

筒仓滑模施工方案

筒仓滑模施工方案筒仓滑模施工方案一、项目背景随着农业现代化的发展,越来越多的农产品需要大规模储存,提供给市场。

筒仓作为早期谷物储存设施得到了广泛的应用,但是传统的储粮设施存在着容易发生倒渣塌陷的问题,威胁人身安全及农产品质量。

滑模施工技术在土壤工程中得到了广泛应用,具有施工快捷、安全可靠的特点。

因此,本方案拟采用滑模施工技术进行筒仓的建设。

二、施工原理滑模施工技术是一种使用滑坡曲线模板来控制土身滑行的方法,通过模板的设置,使土体以自重和自身的抗力为支撑而滑行,从而形成滑坡坡度。

施工人员在土体滑行的过程中进行模板的移动和修整,从而实现坡度和坡高的控制。

三、施工流程1. 确定筒仓的设计参数,绘制出滑模曲线的几何图形。

2. 在设计好的滑模曲线上设置模板,并确定模板的高度。

3. 施工前进行现场测量,确保滑模曲线的几何形状与设计要求吻合。

4. 抹平筒仓周围土体的表面,以便滑模施工的开始。

5. 将模板安装在筒仓周围土体上,确保模板与地面的连接牢固。

6. 使用推土机等设备将土体推到模板上,使之开始滑行。

7. 在土体滑行的过程中,施工人员根据需要进行模板的移动和修整,以满足筒仓的要求。

8. 当土体滑越滑模曲线的终点时,停止施工,进行筒仓的后续工作。

四、安全措施1. 在施工过程中,要严格按照设计要求和施工方案进行操作,遵循安全操作规范。

2. 施工人员必须穿戴好安全防护用品,特别是在土体滑行时,要注意人身安全。

3. 施工现场应设立明显的警示标志,防止无关人员进入施工区域。

4. 定期对滑模曲线进行检查和测量,确保施工的质量安全。

5. 牢固安装模板,避免因为模板的松动而导致事故的发生。

五、施工效果分析筒仓滑模施工技术具有施工快捷、安全可靠的特点,能够大大提高筒仓的建设效率,减少成本。

同时,滑模施工技术能够精确控制筒仓的坡度和坡高,确保筒仓的稳定性和质量。

六、总结通过采用滑模施工技术,可以有效解决传统筒仓倒渣、塌陷的问题,保证筒仓的安全性和质量。

圆形筒仓液压滑模施工方案(二篇)

圆形筒仓液压滑模施工方案(二篇)

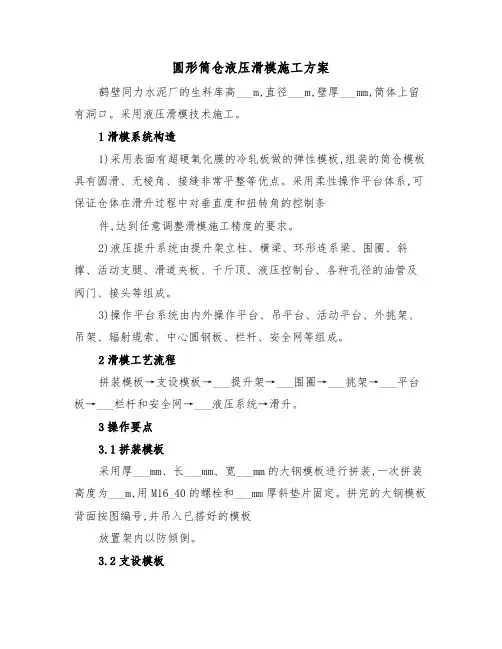

圆形筒仓液压滑模施工方案鹤壁同力水泥厂的生料库高___m,直径___m,壁厚___mm,筒体上留有洞口。

采用液压滑模技术施工。

1滑模系统构造1)采用表面有超硬氧化膜的冷轧板做的弹性模板,组装的筒仓模板具有圆滑、无棱角、接缝非常平整等优点。

采用柔性操作平台体系,可保证仓体在滑升过程中对垂直度和扭转角的控制条件,达到任意调整滑模施工精度的要求。

2)液压提升系统由提升架立柱、横梁、环形连系梁、围圈、斜撑、活动支腿、滑道夹板、千斤顶、液压控制台、各种孔径的油管及阀门、接头等组成。

3)操作平台系统由内外操作平台、吊平台、活动平台、外挑架、吊架、辐射缆索、中心圆钢板、栏杆、安全网等组成。

2滑模工艺流程拼装模板→支设模板→___提升架→___围圈→___挑架→___平台板→___栏杆和安全网→___液压系统→滑升。

3操作要点3.1拼装模板采用厚___mm、长___mm、宽___mm的大钢模板进行拼装,一次拼装高度为___m,用M16_40的螺栓和___mm厚斜垫片固定。

拼完的大钢模板背面按图编号,并吊入已搭好的模板放置架内以防倾倒。

3.2支设模板按模板布置图顺序排列模板。

为控制墙体厚度,在内外模板下口先固定撑铁与钢筋点焊,在其上口采用方木临时固定。

外模之间采用平接,内模之间采用企口连接并留有___mm间隙,子口母口间隔排列,每块模板同2榀提升架相连。

3.3___提升架先在地面上组装提升架、滑道夹板和可调节支腿,组装完成后用塔吊逐根就位___在模板背面,检查横梁水平度、垂直度、中心位置和模板的倾斜度,并用可调支腿进行调节。

3.4___围圈围圈是位于提升架立柱之间的桁架,其作用是使提升架连成一个整体,增加其侧向刚度。

围圈由上下弦[10槽钢、斜撑、立管及对拉螺栓组成,围圈两端通过连接板和螺栓与立柱相连接。

3.5___挑架在外架立柱和提升架立柱外侧___挑架,挑架水平管同提升架立柱上的滑道夹板延伸出来的孔眼连接,穿M16_120螺栓紧固。

筒仓滑模施工方案

筒仓滑模施工方案

筒仓滑模施工方案一、项目概述本项目是为了满足粮食、饲料等物资储存需求,建设一座筒仓滑模工程。

筒仓滑模工程是一种常用的仓储建筑结构,具有储存量大、占地面积小、施工周期短等优点。

本文将详细介绍筒仓滑模施工方案。

二、工程准备1.施工场地准备:根据设计要求,选取平整、坚实的场地进行施工准备,确保场地无杂物。

2.施工设备准备:准备施工所需的吊车、起重机、混凝土搅拌机等相关设备。

3.施工人员组织:组织专业的施工队伍,包括工程师、技术人员、作业人员等。

三、施工步骤1.基础施工:(1)布设基坑。

根据设计要求,在场地上布置好基坑位置和尺寸,注意基坑的平整度和水平度。

(2)浇筑基础。

在基坑内,先挖掘出底部土层,然后铺设土工布,再浇筑混凝土,形成坚固的基础。

(3)固化基础。

待混凝土基础浇筑完成后,进行养护,保证基础完全固化。

2.滑模墙施工:(1)布置滑模模板。

根据设计要求,搭建滑模模板,并进行调整和检查。

(2)浇筑混凝土。

将搅拌好的混凝土倒入滑模模板中,使用振动器振动混凝土,保证混凝土的密实度。

(3)滑模墙顶部处理。

滑模墙浇筑至所需高度后,用切割机切割出开口,形成筒仓的进料口。

3.施工完工:(1)清理场地。

将施工现场进行清理,清除杂物和残渣,保持场地干净整洁。

(2)整理施工记录。

对施工过程进行记录,整理施工资料和图纸,做好施工档案。

(3)安全检查。

检查施工现场的安全设备和措施,确保施工质量和人员安全。

四、注意事项1.施工期间,要加强安全管理,落实施工安全措施,确保人员安全。

2.施工队伍要严格按照设计图纸和施工方案进行施工,确保质量。

3.施工过程中,要及时处理施工中出现的问题和意外情况,确保施工进展顺利。

4.施工完工后,要进行验收,并及时做好施工记录和整理资料。

综上所述,筒仓滑模施工方案包括工程准备、施工步骤和注意事项等内容。

通过合理的施工方案和严格的施工管理,可以确保筒仓滑模工程的按时完工,达到设计要求。

同时,也要注重安全工作,保障施工过程中的人员安全。

(完整版)筒仓滑模施工方案

(完整版)筒仓滑模施工方案

YCC 项目筒仓滑模施工方案一.ycc 项目筒仓概况及施工规划:YCC项目筒仓共17个,仓壁混凝土总量约23000立方米.仓基础.仓底板及输送地沟部分采用架子管模板支护施工. 仓壁部分从基础顶面开始均考虑滑模施工,滑模模板到仓底板底位置时,空滑到仓底板顶,待仓底板施工完成,滑模模板变径(仓底板上下仓壁厚度变化)改装后,仓壁滑模施工继续,滑模施工至仓顶板结束。

仓顶板为钢梁混凝土劲性结构,压型钢板兼模板,可直接浇筑混凝土进行施工。

如下是各仓设计概况及滑模施工规划:1. 原料配料仓(共4 个,仓壁混凝土总量约1244 立方米):A:两个© 12m连体仓,基础顶面标高-6.6m,仓底板底标高7.0m,仓顶板标高25.0,仓底板下仓壁厚度300mm仓底板上仓壁厚度280mm单个仓壁混凝土约344立方米.两个仓壁一起从基础板顶滑模施工。

B:两个© 10m单体仓,基础顶面标高-6.6m,仓底板底标高12.0m,仓顶板标高25.0,仓底板下仓壁厚度280mm仓底板上仓壁厚度250mm单个仓壁混凝土约278立方米,两个仓壁单独从基础板顶滑模施工。

2. 生料仓(共2个,仓壁混凝土总量约6164立方米):两个© 25m预应力单体仓,基础顶面标高-0.6m,仓底板底标高14.0m,仓顶板标高75.0,仓底板下仓壁厚度600mm仓底板上仓壁厚度500mm单个仓壁混凝土约3082 立方米,两个仓壁单独从基础班顶滑模施工。

3.熟料仓:(共3 个,仓壁混凝土总量约3924 立方米):A:两个© 40m预应力单体仓,基础顶面标高0.00m,地沟顶板板顶标高5.7m,仓顶板标高28.0m,仓壁厚度自0.00-28.0m为600-400mm,其中仓壁内直外斜(***因滑模施工,要求设计修改壁厚一致),单个仓壁混凝土约3517立方米,两个仓壁单独从基础班顶滑模施工。

B:一个© 12m单体仓(荒料仓),基础顶面标高0.00m,仓底板底标高9.70m,仓顶板标高36.0m ,仓底板下仓壁厚度300mm仓底板上仓壁厚度280mm单个仓壁混凝土约407 立方米,该仓壁单独从基础版顶滑模施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

筒仓滑模施工方案一、施工流程<1>外支承体:放线→钢梁支撑架搭设→钢梁吊装→钢筋绑扎→滑动模板组装→操作平台搭设→千斤顶、油路铺设→电源箱、照明安装→安全防护→验收→滑升→滑升至+17.205m停止砼浇筑→慢滑,升至+18m爬杆加固→慢滑,升至+19.205m停滑<2>内支承体:放线→钢筋绑扎→滑动模板组装→操作平台搭设→千斤顶、油路铺设→电源箱、照明安装→安全防护→验收→滑升→滑升至+9.272m停止砼浇筑→慢滑,砼全部出模后进行模板拆除<3>主体筒:模板改组→滑升→滑升至(主梁上口标高)降梁→滑升至(平台标高)停滑,混凝土浇平→滑升模板拆除二、…三、质量标准<1>砼浇捣密实,强度符合设计要求。

<2>支承体、主体随滑随抹,必须保持外观色泽一致。

<3>垂直偏差不超过滑升高度的%。

<4>筒仓直径允许偏差直径的1% 且不超过±40 mm。

<5>¥<6>洞口尺寸、埋件位置必须符合设计要求和施工规范规定。

<7>钢筋的搭接、锚固及同一断面钢筋接头率必须符合设计和规范要求。

绑扎钢筋的扎丝尾端必须弯到筒壁内,不得有露在筒壁外的现象。

四、施工准备(一)技术准备<1>每个管理人员必须做到熟悉图纸,及变更文件和技术交底,了解门洞、埋件位置、尺寸及其设计要求。

将技术要求、操作要点,细部处理以图表、文字等形式作出详细的书面交底,进行层层交底,共同把握好技术、质量关。

<2>、<3>对各班组认真做好技术交底,让每个工人了解本次滑模的质量要求。

<4>加强质量检查,严格掌握好质量标准。

把质量工作的基点放在过程控制。

各工种工长在施工过程中必须旁站,对施工中出现质量问题随时指出并监督改正。

<5>根据施工组织,各岗位派人专人负责,明确责任,专人管理,不搞兼职,作业人员实行定人定岗定机,明确工作范围,保证滑模的顺利进行,保证工程质量。

(二)原材料商品混凝土:提前一天与混凝土公司联系,告知混凝土标号、浇筑部位、浇筑方法、浇筑要求。

要求混凝土公司来勘察施工场地,商定混凝土泵车的站位,混凝土罐车的行走路线。

《钢筋:提前做好原材的复试,钢筋在使用前将质保资料及复试资料报给监理。

(三)工序报验初模内的钢筋,在封模板前请监理验收,并做好资料的报验工作。

在模板组装好以后,及时做好验收工作。

监理对工序报验给予确认后,才可进入下道工序施工。

五、质量控制(一)商品混凝土—商品混凝土第一车到现场,随车必须有混凝土的质保资料,并提供给现场施工人员。

现场人员对混凝土质量先进行目测:第一看混凝土有没有凝固现象,第二看混凝土有没有离析,第三对混凝土坍落度进行测量。

上述三项合格以后,方可进行混凝土浇筑。

1、混凝土运输<1>外支承体:混凝土由汽车泵输送至滑模平台。

平台上不设混凝土料斗,混凝土直接泵至小推车内(这样可以减少平台重量)。

用小推车运输到浇筑部位。

<2>内支承体:内支承体混凝土需求量较少,用塔吊垂直运输,平台上用小推车水平运输。

<3>主体筒:用混凝土地泵将混凝土输送到平台上,平台上不设混凝土料斗,混凝土直接泵至小推车内。

用小推车运输到浇筑部位。

混凝土泵管顺着上人爬梯外侧上至平台。

在每根泵管接头下端用钢管固定在上人梯上。

2、)3、混凝土浇筑<1>试滑2个行程,检查千斤顶,油管及各接头是否漏油。

如发现有漏油,马上进行更换。

<2>砼浇筑前,应对基础表面和模板浇水湿润,用同砼标号的砂浆进行结浆。

<3>第一次浇筑1.2m模板内砼,浇筑时应分层(30 mm一层),每一浇筑层的砼表面应在一个水平面上。

<4>每次砼浇筑完,砼表面必须低于模板面50mm,便于观察钢筋、预埋件是否碰模板。

<5>·<6>砼浇筑时,不得少振、漏振,对于钢筋密集的地方,应该认真对待,振捣棒插入下一层之内不得超过50mm,同时振捣棒不得直接触接预埋件、钢筋。

<7>模板在滑升过程中不得振捣砼。

4、出模砼处理出模混凝土采用原浆收光,可洒少量水,一定要均匀,不能有浆水流下。

如混凝土表面有缺陷,可用原浆修补。

做法:用木盒将模板迹纹抹平,再用铁板收光(沿圆弧方向),用细毛刷拉细毛(毛刷占少量的清水)。

如有挂浆可用清水冲刷。

5、混凝土养护#混凝土浇筑12小时后开始养护。

在人梯旁设一集水坑,沿上人梯布置水管并用高压泵将水压至平台,瓦工取水后进行砼外壁的保养。

6、砼试块取样在混凝土浇筑同时,随机抽取混凝土留置试块。

混凝土量:两个仓外支承体750m3,留置8组标养,1组同养。

两个仓内支承体142m3,留置2组标养,1组同养。

两个仓主体筒1444m3,留置8组标养,1组同养。

不同组试块应在不同混凝土罐车内抽取。

(二)模板组装模板拼缝严密,表面平整,表面清洁。

模板拼缝夹海绵条用螺栓组合,每条拼缝螺栓不得少于4个。

围圈在接头位置除采用接头扣件连接外,还应焊接。

每根围圈接头采用3根8个的钢筋200长焊接,3根钢筋均匀间隔。

组成桁架的扣件螺丝、固定千斤顶的螺丝及固定模板的勾头螺丝等派专人复查,对未紧到位的螺栓从新拧紧。

不得有松动的螺丝。

(三)~(四)钢筋、模板<1>钢筋绑扎<1.1>钢筋的搭接长度环向筋≮50d,竖向筋为≮35d。

<1.2>钢筋的搭接接头必须按设计要求,相互错开,坚向筋错开距离:坚向≮50d,环向筋错开距离:水平方向≮50d且≮1000,在同一水平截面上每隔三根允许有一个接头。

<1.3>绑扎时应每点必绑,不得少绑、漏绑,绑扎时应该注意砼保护层的准确(保护层为30mm),扎丝头要扣入壁内,不得外露。

<1.4>]<1.5>每层砼浇筑完毕,在砼表面上,应该至少有一道绑扎好的环向筋,当保护层不合要求时对围圈作适当调整,使之满足要求。

<1.6>用焊接在“开”字架上横梁上的固定圈来保证竖向钢筋在水平方向的间距。

<2>模板的组装内外模板均使用200×1200的普通定型钢模板,螺栓拼接(严格控制,每条拼缝不少于4个螺栓)。

在模板上端第二孔、下端第一孔分别设双钢管围圈,以管卡勾头拉结模板(每条拼缝不少于2个),围圈以调节钢管与提升架立柱连接。

安装好的模板单面倾斜度为模板高度的。

模板高1/2处净距为结构截面尺寸。

模板表面应清洁,拼缝严密,表面平整。

<3>液压提升系统组装<3.1>—<3.2>液压系统千斤顶使用GYD60滚珠式千斤顶(俗称6吨大顶),工程每榀提升架设置一台GYD60滚珠式千斤顶,一次行程为25mm,额定顶推力60KN,施工设计时取额定顶推力50%计算为30KN。

<3.3>支承杆为φ48×普通建筑钢管,A3钢,接头处加Ф40(外径)衬管焊接手动砂轮磨平,支承杆接头尽量错开(25%错接),不在同一平面。

<3.4>使用φ16、φ8钢丝编织高压软管与各种分油器组成并联平行分支式液压油路系统。

<3.5>液压动力使用YHJ-36型控制台分区联动,油压机试验压力为15Mpa,施工中油压控制在8Mpa正常压力升高滑动模板。

<3.6>提升架立柱为尺寸2400×200mm,用φ48×普通钢管焊接成的格构式构件,上、下横梁为双拼10号槽钢,立柱与横梁螺栓连接。

一般提升架规格为1400×2400,在附壁柱部位提升架横梁适当加长,采用1600×2400、2000×2400规格提升架。

<3.7>:<3.8>工程每只筒仓配置GYD60滚珠式千斤顶60只,YHJ-36型控制台1台。

<4>滑升平台系统<4.1>本工程滑模采用刚性平台。

<4.2>内平台使用钢梁作为支承结构,钢梁上采用φ12@200的钢筋满铺且绑扎牢固,钢筋上行走部位铺竹笆片,其余部位铺尼龙安全网。

<4.3>外平台为悬挑平台,即利用调节钢管增加斜撑稳定,宽度以外模板边向外1.5米,再绑扎木方,铺设25mm厚木板。

外平台一周设1.2m 高钢管栏杆,在腰部加横杆一道,在临马路一侧用竹笆片密封,防止杂物落下。

<4.4><4.5>在脚手架的内外立柱上,下挂操作脚手架,上铺脚手板,设栏杆,外包安全网,用于检查砼出模强度,处理滑升过程中的质量缺陷,滑模后仓壁修整、清理出预留、预埋件、抹光、养护等,挂脚手用钢管扣件搭设,吊脚手架净高2.0米,宽度大于0.7米,挂脚手外侧用钢管连成围圈增加稳定性,并在外侧和底部满挂安全网保证安全。

<4.6>本次滑模采用仓顶钢梁刚性平台滑模施工,其操作平台共设三个:外平台,内上平台,内下平台。

外平台主要用于外侧钢筋邦扎及混凝土运输;内上平台提供竖向钢筋接长、滑模控制及机具摆放;内下平台主要用于钢筋邦扎。

滑模控制台滑模控制台开"字架、千斤顶回笼梯泵管外平台内平台内平台组装平面示意图1-1图<5>照明系统平台上的照明:沿外栏杆均匀布置6盏太阳灯,固定设置。

*平台下的照明:一律采用36V安全电压。

<6>滑升<6.1>砼出模强度应该控制在左右。

<6.2>根据实际气温和砼供应情况及经验估计这次滑模的速度为每班次2.4米左右,采取每昼夜二个班次施工。

<6.3>滑升前应该检查钢筋等影响滑升模板的障碍物,发现问题事先解决。

<6.4>$<6.5>初滑:混凝土浇筑0.6m高时,提升5cm。

混凝土浇筑满模时,提升10cm,检查出模砼强度,确定初滑高度和速度,逐步转入正常滑模。

初滑时应派人到平台下检查模板、钢管等情况,防止有阻碍。

滑升时使所有千斤顶充分回排油,油泵机油压若超过正常滑升值倍时,应停止滑升,检查液压系统及其他阻碍因素,及时处理。

<6.6>滑升过程中应保持平台在一个水平面上,所有千斤顶最大高差不得超过40mm,相邻高差不得超过20mm,每300mm调平一次,油泵工应听从平台指挥,同步启动油泵机。

<6.7>滑升过程中管理人员应做好各项质量检查工作,并做好详细记录。

<6.8>滑升至1.8m(平台标高)高时搭设吊脚手。

滑升到平台标高,放门洞底板、加固门洞爬杆。

外支承体滑升至平台标高时停止混凝土浇筑,将模板滑空。

内支承体滑升至平台标高时停止混凝土浇筑,将模板滑空。
