施工各阶段安全文明施工控制要点
安全文明施工监理控制要点

安全文明施工监理控制要点1、在施工现场,施工围栏的设置至关重要。
应根据施工范围和作业性质合理设置围栏,并确保围栏完整、稳固,严禁擅自拆除或移动围栏。
2、施工现场必须设立明显的安全警示标志,如安全提示牌、禁止通行标志等,以提醒施工人员和其他人员注意安全。
3、施工现场应划定好行车和人行通道,并保持畅通。
行车通道应有明确的标线和指示,严禁随意占用或堵塞通道。
4、在高空作业时,必须配备足够的安全防护设施,如安全网、安全带等。
操作人员必须经过专业培训,熟悉相关操作规程,且必须佩戴个人防护装备。
5、临时用电必须按规定进行安全接地,电线电缆要避免皮破、裸露,定期检查用电设备的安全性能,确保不发生漏电、短路等事故。
6、施工现场应定期清理、整理,确保材料、设备的有序堆放,杜绝杂物乱堆乱放。
危险品和易燃易爆品必须按规定分类、储存、处理,严禁堆放在人员经常活动区域。
7、施工现场必须配备消防设备,如灭火器、消防栓等。
消防设备的数量和位置应符合相关标准,一旦发生火灾,能够及时有效地进行灭火。
8、施工危险源必须进行有效控制。
对于高处坠落、物体打击、电击、机械伤害等危险源,必须采取科学合理的控制措施,如设立警示标志、安装护栏、提供个人防护装备等。
9、施工现场必须建立健全的安全管理制度和操作规程,并进行有效的宣传教育。
所有施工人员都必须参加安全教育培训,增强安全意识和安全技能。
10、施工现场必须配备专业的安全监督人员,及时查找并消除安全隐患。
安全监督人员应经过专业培训,具备一定的安全管理能力,能够有效维护施工现场的安全。
11、施工现场应建立健全的事故应急救援机制。
必须明确事故报告、报警、疏散、救护等应急程序,组织人员进行定期应急演练,并做好相关记录。
12、施工现场必须加强对环境的保护。
应严格控制噪音、粉尘、废水等污染物的排放,确保施工对周围环境的影响最小化。
13、施工现场必须合理安排作息时间和工作强度,避免因过度劳累导致事故发生。

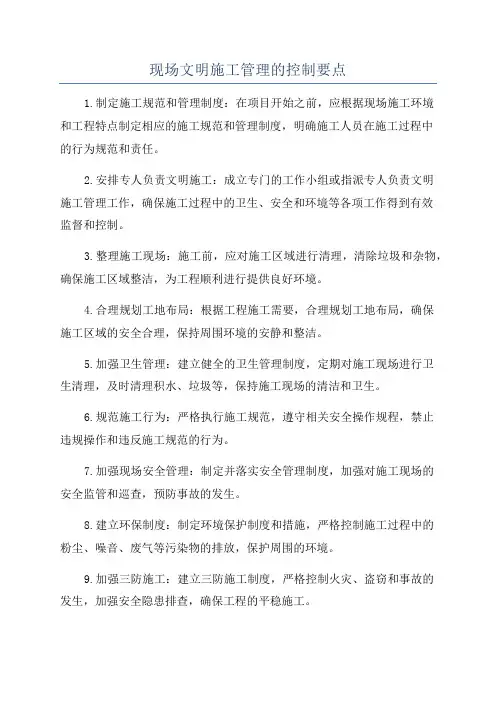

现场文明施工管理的控制要点

现场文明施工管理的控制要点1.制定施工规范和管理制度:在项目开始之前,应根据现场施工环境和工程特点制定相应的施工规范和管理制度,明确施工人员在施工过程中的行为规范和责任。
2.安排专人负责文明施工:成立专门的工作小组或指派专人负责文明施工管理工作,确保施工过程中的卫生、安全和环境等各项工作得到有效监督和控制。
3.整理施工现场:施工前,应对施工区域进行清理,清除垃圾和杂物,确保施工区域整洁,为工程顺利进行提供良好环境。
4.合理规划工地布局:根据工程施工需要,合理规划工地布局,确保施工区域的安全合理,保持周围环境的安静和整洁。
5.加强卫生管理:建立健全的卫生管理制度,定期对施工现场进行卫生清理,及时清理积水、垃圾等,保持施工现场的清洁和卫生。
6.规范施工行为:严格执行施工规范,遵守相关安全操作规程,禁止违规操作和违反施工规范的行为。
7.加强现场安全管理:制定并落实安全管理制度,加强对施工现场的安全监管和巡查,预防事故的发生。
8.建立环保制度:制定环境保护制度和措施,严格控制施工过程中的粉尘、噪音、废气等污染物的排放,保护周围的环境。
9.加强三防施工:建立三防施工制度,严格控制火灾、盗窃和事故的发生,加强安全隐患排查,确保工程的平稳施工。
10.加强交通管理:制定并执行严格的交通管理制度,确保施工现场的交通秩序,保障施工人员和过往车辆的安全。
11.强化施工人员培训:提供必要的培训和教育,加强施工人员的安全意识和文明施工意识,使他们能够规范施工行为。
12.定期进行检查和考核:定期对施工现场进行检查和考核,评估施工人员的文明施工状况,发现问题及时纠正和改进。
以上是现场文明施工管理的一些控制要点,通过有效的管理措施和制度的落实,可以实现现场施工过程的规范、有序和文明,为项目的成功完成和施工形象的提升做出贡献。
施工安全管理和文明施工要点

施工安全管理和文明施工要点施工安全管理和文明施工是现代建筑施工过程中非常重要的两个方面,它们直接关系到施工人员的生命安全和工程的质量。
施工安全管理主要包括施工现场的安全设施、安全培训、安全交底等方面的内容,而文明施工则是指在施工过程中做到有序施工、文明施工并保护环境。
下面就分别从施工安全管理和文明施工两个方面进行详细介绍。
一、施工安全管理1. 安全设施施工现场必须设置完善的安全设施,包括施工悬挂篮、防护网、安全帽、安全带等,以确保施工人员的人身安全。
2. 安全培训施工人员必须进行严格的安全培训,包括安全操作规程、紧急避险措施、危险品防范等内容,并定期组织演练,确保每位施工人员都具备安全意识和应急能力。
3. 安全交底在施工前,需对施工人员进行安全交底,告知施工现场的安全风险和防范措施,做到心中有数,避免发生意外事故。
4. 安全督导施工管理人员应进行安全督导和检查,确保施工人员严格按照安全规程操作,并及时发现和排除安全隐患。
5. 安全记录施工过程中要做好安全记录,记录施工人员的安全培训情况、安全交底情况、安全检查情况等,以备后期查询和评估。
二、文明施工要点1. 装备齐全施工人员应按照规定佩戴好安全帽、安全带等防护设备,并配备好废弃物容器和垃圾袋,保持施工现场的清洁整洁。
2. 合理布局施工现场应合理布局,设置施工指示牌和临时标识,明确施工区域和通行通道,确保施工过程有序进行。
3. 噪声控制施工过程中要注意噪声控制,使用噪声屏障和降噪设备,尽量减少施工噪音对周围环境的干扰。
4. 节能环保施工过程中要推广使用节能环保的材料和设备,合理利用资源,减少能源消耗和环境污染。
5. 施工防护施工现场要设置好警示标志和防护设施,保障周围居民和路人的人身安全,避免施工过程中发生意外伤害。
总结起来,施工安全管理和文明施工是建筑施工过程中不可忽视的两个方面。
只有做好施工安全管理,保障施工人员的安全,才能确保工程的质量和顺利进行。
2024年安全文明施工监理控制要点(三篇)

2024年安全文明施工监理控制要点1)对施工单位的安全生产责任制、安全生产保证体系进行检查审核,并督促其建立完善。
对施工单位在施工过程中制定的各项安全措施进行检查、审核,并对其具体的实施情况进行监理。
2)依照安全生产的法规、规定、标准及监理合同要求,督促协调施工单位从管理入手,在施工中执行各种规范,对可能发生的事故,采取预防措施,实施施工全过程的安全生产。
及时制止和纠正各种违章作业,及时发现各种隐患,督促其整改。
对其重大隐患和问题有权责令施工单位停工整改。
3)对施工单位施工机械设备的数量、性能等进行审核、监督,确保机械设备的正常运转,消除不安全隐患。
4)审查施工单位提交的施工现场平面布置;督促施工单位定期或不定期检查用电,机械设备,临边防护、消防安全等。
5)每日巡视,并作好安全监理日记,每周对施工现场的安全用电、防护设施、消防器材的设置及防火、防事故措施的落实情况应进行一次综合性的检查。
每月应书面向建设单位工程项目管理组反馈安全监理情况,重大信息及时汇报。
6)检查施工单位特殊工种的上岗操作证。
6级风以上严禁高空作业,有关设备或设施应装设防雷装置,以防雷击。
7)检查开孔未浇筑或浇筑完成的桩位是否用木板或竹夹板等覆盖。
8)检查泥浆池、桩孔周边是否安装警示灯,挂警示带,设安全标志。
9)严格控制用电必须采用三相五线制,并做到一机、一闸、一箱、一漏电保护。
2文明施工监理控制要点1)检查督促施工单位按规定做好施工区域与非施工区域之间分隔围栏的设置。
2)检查本工地的临时排水设施,保证其畅通。
3)检查督促对公用管线的保护措施和其它应急设施(包括防污设施)的落实。
4)检查督促施工单位保持施工沿线单位居民的出入口和道路的畅通、整洁,凡在施工道路的交叉口要按规定设置交通标志牌,夜间设警示灯,防止事故发生。
5)检查督促施工单位按规定落实各类材料及土方的堆放,做到整齐有序。
6)检查督促施工单位在施工中防止渣土洒落,泥浆废水流溢和乱排现象,粉尘飞扬,减少施工对周边环境和绿化的污染;严格控制施工噪声。
安全文明施工监理方法及控制要点模版(三篇)

安全文明施工监理方法及控制要点模版,____字一、施工安全管理方法1.安全组织(1)建立施工安全管理组织机构,明确人员职责和权限;(2)制定施工安全管理制度和工作规范,明确工作流程和责任;(3)定期进行安全培训和演练,提高员工的安全意识和应急能力;(4)开展安全检查和巡视,及时发现并整改存在的安全隐患;(5)建立健全事故报告和处理机制,提高事故应对能力。
2.安全防护(1)制定施工现场防护措施方案,明确施工中的安全防护要求和措施;(2)配备必要的安全防护设施和器材,如安全帽、防护眼镜、安全绳索等;(3)加强对施工人员的安全教育和培训,提高他们的安全防护意识;(4)严格执行安全操作规程,禁止违章操作和不安全行为;(5)定期对安全防护设施进行检查和维修,确保其正常使用。
3.施工过程管控(1)制定施工计划和施工工序,明确施工步骤和时间节点;(2)进行施工现场监督和管理,确保施工质量和进度;(3)定期进行施工现场检查和安全风险评估,及时排除安全隐患;(4)加强对施工设备和机械的管理,确保其安全运行;(5)加强与其他施工单位的协调和配合,共同保障施工安全。
二、施工文明监理方法1.环境保护(1)建立施工现场环境保护制度,明确环境保护要求和措施;(2)加强施工过程中的垃圾分类和处理,减少对环境的污染;(3)加强施工现场的扬尘控制和噪声防护,确保施工周边环境的良好;(4)加强对施工废水和废气的治理,防止对周边水体和大气的污染;(5)加强对环境保护设施的维护和管理,确保其正常运行。
2.施工道路交通管理(1)制定施工道路交通管理方案,明确交通安全管理要求;(2)设置明确的施工区域和警示标志,警示过往车辆和行人;(3)配备专人负责施工道路交通管理,指挥交通流量;(4)加强对施工车辆和机械的管理,确保其安全运行;(5)定期进行施工道路交通安全检查,发现并整改存在的问题。
3.文明施工标准(1)建立文明施工管理制度,明确文明施工的要求;(2)加强对施工人员的道德教育和职业操守培养,提高他们的文明素养;(3)制定文明施工行为规范,明确施工人员的行为规范;(4)培养施工现场文明施工的氛围,提高施工人员的文明施工意识;(5)定期进行文明施工检查和评估,发现并整改存在的问题。
安全文明施工控制要点及管理措施

一、安全文明施工的重要性安全文明施工是指在建筑工程施工过程中,按照相关法律法规和规范要求,采取必要的控制措施,确保施工过程中的安全和环境卫生等方面的要求得到满足。
安全文明施工不仅关乎施工人员的生命安全,也是对施工环境的保护与维护。
在当今社会,各种建筑施工事故时有发生,加强安全文明施工管理,促进安全文明施工行为的形成,已经成为一个亟待解决的问题。
二、安全文明施工的要点1.合理规划在施工前,需要对工程施工进行详细规划和设计,确保施工过程中的安全施工控制措施得到充分考虑和合理安排。
2.建立安全管理制度建立健全的安全管理制度,明确各类人员的责任和义务,加强安全生产教育和培训,提高施工作业人员的安全意识和操作技能。
3.选用合格安全防护设施在施工现场使用符合国家标准的安全防护设施,比如安全帽、安全鞋、安全带等,确保施工人员在高空、深坑等危险作业位置能够得到有效的防护。
4.严格施工现场管理对施工现场进行严格管理,禁止越权施工,保证施工人员和设备在规定范围内作业,确保施工现场的整体秩序和安全。
5.对危险源进行有效控制对施工现场的各类危险源进行认真识别和分析,制定出有效的控制措施,保证施工现场各种危险源得以有效控制。
6.加强施工人员监督对施工人员的操作行为进行严格的监督和检查,及时纠正违规行为,避免发生安全事故。
7.落实安全文明施工责任施工企业应当落实安全文明施工的主体责任,建立健全安全管理机制,确保施工过程中的各项安全控制措施得以落实。
三、安全文明施工的管理措施1.建立专门机构在施工企业内部,应当建立专门的安全文明施工管理机构,负责安全文明施工的组织、协调和监督工作。
2.加强安全文明施工培训对施工企业的管理人员和操作人员进行安全文明施工的相关培训,提高他们的安全意识和相关知识水平。
3.制定规范标准制定符合国家规定的安全文明施工规范标准,明确规定施工过程中的各项控制要点和管理措施,指导施工现场的安全管理工作。
4.健全奖惩机制建立健全的安全文明施工奖惩机制,对安全事故责任人进行严厉处罚,同时对施工现场的安全管理优秀单位和个人进行表彰和奖励。
6施工各阶段安全文明施工控制

施工各阶段安全文明施工控制要点一、五通一平和施工临建、生活临建阶段主要危险源:高处坠落、触电、机械伤害、车辆伤害、高处坠落:主要是房屋施工、路灯施工、集中广式照明施工产生的危险源。
(一)防止高处坠落控制措施:1、砖砌房屋:(1)砌筑作业使用的马凳不得用砖临时码放或用模板、木条简单钉制,必须使用直径不小于Φ14的罗纹钢焊制,且焊接牢固,两端高度基本一致。
(2)跳板绑扎牢固,绑扎铅丝不小于#10铅丝。
(3)地基经过硬化处理,马凳支腿不得下沉或放置不水平。
(4)高度超过2米(含2米)必须使用安全带。
(5)环境要求:砖码放整齐,不堵塞通道和道路。
周转性材料定置堆放在指定区域内。
生活垃圾和施工垃圾每日一清,倒进指定的垃圾存放处。
搅拌水泥和砂浆不得直接在路面和土地上进行,下方应衬垫木板、铁皮或彩条布等。
临时木工、钢筋场材料堆放规范,消防器材齐全。
2、彩板房:(1)屋面严禁施工人员无防护措施踩踏。
(2)必须上屋面时,屋面要铺设跳板,增加屋面受力面积,且要严格限制作业人数。
(3)必要时,在屋面下层增加临时顶撑设施,提高屋面的受力强度。
(4)环境要求:产生的施工塑料泡沫和边角料要及时清理或回收,型板堆放整齐,高度一般不超过六层。
脚手架搭设符合规范。
3、路灯及集中广式照明安装:(1)尽量采取地面组合的方式,将灯杆及灯具一次性吊装完毕。
(2)如采取吊笼安装灯具,则吊笼的深度不得小于1.2米,钢制,焊接牢固。
(3)办理安全作业票并严格交底。
(4)起吊吊笼的机械各种安全防护装置齐全、可靠、有效,制动性能良好。
(5)吊笼内的施工人员系好安全带,安全带系在笼体周边栏杆上。
(二)防止触电控制措施:1、采用三相五线制,建筑机械、木工机械、焊机、电源箱、盘、柜等接地良好。
2、装设漏电保护器,并保证其能正常使用。
3、电动工器具和便携式移动盘必须使用三芯软电缆。
4、混凝土振捣人员作业时戴绝缘手套、穿绝缘鞋。
5、打夯机、马路切割机操作人员作业时必须戴绝缘手套。
安全文明施工监理控制要点

安全文明施工监理控制要点主要包括以下几个方面:一、施工组织管理1. 建立完善的安全生产管理体制,明确施工单位的责任和义务,落实各个层级的安全管理职责。
2. 制定施工组织设计方案,并按照规定进行备案,确保施工组织设计的科学性和合理性。
3. 对施工单位的施工组织设计进行审核,确保符合安全要求,配备齐全的安全设施和保护措施。
4. 对施工现场进行巡查和监督,确保施工单位按照组织设计方案进行施工,并严格遵守安全操作规程。
二、施工现场管理1. 确保施工现场的安全通道畅通,消防设施完善,并进行合理布置,确保施工人员和设备的顺利进出。
2. 对施工现场进行合理划分,并设置明确的施工限界,确保施工作业区与非作业区的分离。
3. 安排专人对施工现场的危险源进行分析和控制,采取有效的措施降低危险发生的概率。
4. 对施工现场的生活区域进行管理,保证施工人员的基本生活安全需求,提供必要的生活设施和服务。
三、施工设备管理1. 确保施工设备的安全性和可靠性,严格按照规定进行验收和管理,及时消除安全隐患。
2. 对施工设备进行定期保养和维修,确保设备的正常运转。
如果设备存在较大安全隐患,应及时进行修理或更换。
3. 对施工设备操作人员进行培训和考核,确保其熟练掌握设备操作技能,提高设备操作的安全性和效率。
四、施工材料管理1. 严格按照规定对施工材料进行验收和管理,确保施工材料的合格率和安全性。
2. 对施工现场的材料堆放进行合理规划,确保材料的安全堆放和存储,防止发生材料滑落,垮塌等事故。
3. 对施工材料的使用过程进行监督和检查,确保其符合规定,避免施工过程中材料损坏或使用不当导致的事故发生。
五、施工安全措施管理1. 对施工现场的安全措施进行规范化和标准化管理,确保施工单位按照规定设置和使用各项安全设施。
2. 对施工现场的安全控制区域进行划分,并设置相应的警示标识,提醒工人注意危险源和施工安全措施。
3. 加强对施工过程中的高空作业和爆破作业的监督,确保作业人员的安全和周围环境的无害。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工各阶段安全文明施工控制要点一、五通一平和施工临建、生活临建阶段主要危险源:高处坠落、触电、机械伤害、车辆伤害、高处坠落:主要是房屋施工、路灯施工、集中广式照明施工产生的危险源。
(一)防止高处坠落控制措施:1、砖砌房屋:(1)砌筑作业使用的马凳不得用砖临时码放或用模板、木条简单钉制,必须使用直径不小于Φ14的罗纹钢焊制,且焊接牢固,两端高度基本一致。
(2)跳板绑扎牢固,绑扎铅丝不小于#10铅丝。
(3)地基经过硬化处理,马凳支腿不得下沉或放置不水平。
(4)高度超过2米(含2米)必须使用安全带。
(5)环境要求:砖码放整齐,不堵塞通道和道路。
周转性材料定置堆放在指定区域内。
生活垃圾和施工垃圾每日一清,倒进指定的垃圾存放处。
搅拌水泥和砂浆不得直接在路面和土地上进行,下方应衬垫木板、铁皮或彩条布等。
临时木工、钢筋场材料堆放规范,消防器材齐全。
2、彩板房:(1)屋面严禁施工人员无防护措施踩踏。
(2)必须上屋面时,屋面要铺设跳板,增加屋面受力面积,且要严格限制作业人数。
(3)必要时,在屋面下层增加临时顶撑设施,提高屋面的受力强度。
(4)环境要求:产生的施工塑料泡沫和边角料要及时清理或回收,型板堆放整齐,高度一般不超过六层。
脚手架搭设符合规范。
3、路灯及集中广式照明安装:(1)尽量采取地面组合的方式,将灯杆及灯具一次性吊装完毕。
(2)如采取吊笼安装灯具,则吊笼的深度不得小于1.2米,钢制,焊接牢固。
(3)办理安全作业票并严格交底。
(4)起吊吊笼的机械各种安全防护装置齐全、可靠、有效,制动性能良好。
(5)吊笼内的施工人员系好安全带,安全带系在笼体周边栏杆上。
(二)防止触电控制措施:1、采用三相五线制,建筑机械、木工机械、焊机、电源箱、盘、柜等接地良好。
2、装设漏电保护器,并保证其能正常使用。
3、电动工器具和便携式移动盘必须使用三芯软电缆。
4、混凝土振捣人员作业时戴绝缘手套、穿绝缘鞋。
5、打夯机、马路切割机操作人员作业时必须戴绝缘手套。
6、直埋电缆埋设深度不小于70㎝,且有明显警示标志。
7、非电工不得从事电工作业。
8、配电箱门锁齐全,有专人管理、巡查和维护。
9、一级盘(箱式变压器)周边栏杆齐全,高度不低1.7米,安全标志齐全,门锁配套专人管理,及时清除杂草,有防止小动物进入措施。
10、焊机的一次部分接线规范,无裸露,超过3米应架空处理。
二次部分中间接头不得超过一个,且连接牢固、可靠、绝缘良好。
11、抽水、排水作业,水泵必须使用三芯软电缆,操作人员戴绝缘手套,穿绝缘靴,一旦发现莲蓬头堵塞或泵体故障,应先切断电源再检修。
12、现场住宿处不得使用碘钨灯照明、取暖、烧开水等。
13.环境要求:PE线中间不得有接头,与设备相匹配。
接地不得采取缠绕式,必须用螺丝加垫片固定。
不频繁移动的也可以用焊接的方式连接。
接地桩的深度不小于70㎝。
不得用罗纹钢做接地桩。
(三)防止机械伤害控制措施:1、各种机械安全防护装置齐全、有效,施工人员懂得使用。
2、有轮必有罩,有轴必有套。
3、定机、定人、定岗,严格按操作规程作业。
4、所有机械不得超铭牌使用。
5、不得擅自更改、拆除机械的安全装置,改变机械实际功能。
6、必须经过当地技术监督部门认可取证后方可投入正常使用。
7、环境要求:机容机貌干净、整洁。
木工场内的锯末、刨花要及时清扫干净,各种木材堆放整齐,且相互之间要留有不小于1米的安全防火距离。
电源线全部实行预埋,不得明线布设。
消防器材齐全。
区域进行隔离、围护和挂牌。
(四)车辆伤害控制措施:1、现场车辆限速15公里/小时。
2、驾驶人员证照齐全、有效。
3、超过车厢侧板高度的货物必须进行绑扎。
4、现场道路转角、直行等主要路段限速标志醒目。
5、鉴于现场土方车辆多为厂内机动车辆及不同单位多标段施工的实际情况,车辆的现场管理必须实行编号管理,责任到人,且要将作业区域名称连同编号一起贴在挡风玻璃处,便于检查、核对。
6、车辆出入实行临时通行证管理制度,通行证由保卫部门负责发放和管理。
7、马路清扫人员要穿带有明显标志的黄色或绿色背心。
8、路况良好。
非水泥路面也要做到平整、密实。
9、施工主要路段,条件具备要设减速带。
10、施工主干道宽6m, 次要道路宽4m;一般道路转弯半径为9m,大件运输通道转弯半径为12m。
施工区临时道路由施工承包商自行规划,但必须达到硬化标准。
11、严禁酒后开车。
12、挖机司机要时刻注意自己的作业半径,挖机停放及作业过程要时刻关注离基坑的安全距离(不小于1米)是否足够,下坡行走时,履带下的土质是否有明显松动、掉渣或轻微塌方现象,前方道路是否是断头等,防止挖机掉入深坑,造成机毁人亡事故。
13、环境要求:路两侧及转弯处路肩桩2.5米一只。
两侧如采取明沟排水,排水沟高度要比路面至少低150㎜。
路面与明沟之间绿化。
主要路段明沟外侧加设浸塑隔离网作为区域围挡。
每隔20米安装一盏路灯。
二、场地平整阶段的总体要求1、确定采用何种高程。
2、场地应平整至设计标高。
3、主要设备堆放场地,如大五金库、锅炉岛、汽机岛、锅炉组合场、汽机组合场的硬化不能只用碎石,必须清除软土层,采用片石或块石压实,自然沉降一段后再铺平。
4、六道组合场、循环水管制作场地应浇注混凝土。
5、钢筋场要策划水泥人行便道、车辆运输通道,堆放材料处地基要经过特殊处理,防止重物放置上去后造成支墩变形、开裂、垮塌、高低不平等现象。
6、排水要放在优先考虑的位置。
水和土是这个阶段必须控制好的重要环境因素。
三、土方开挖阶段主要危险源:塌方、触电、高处坠落、车辆伤害(一)塌方控制措施:1、按规范放坡、护坡。
2、采用砂浆或彩条布护坡,沿基坑四周预先挖好排水沟槽,防止水从彩条布下渗透进土坡造成塌方。
水是控制的关键。
3、搭设挡土墙或打挡土桩,桩基牢固,有可靠支撑。
4、设专人观测、记录、监护塌方情况。
制定防止塌方应急预案。
5、基坑内施工必须搭设上下人行通道,一旦有险情可以快速撤离。
6、及时对已塌方的地方进行处理,处理方案安全措施和监护必须到位。
7、发生塌方埋人事故,不得贸然施救,必须采取可靠、稳妥的安全措施方可进行,防止事故的进一步扩大。
8、现场不得随意弃土,小方量,且可以做到及时回填的项目,弃土距离离基坑周边的安全距离不得小于1米。
(二)触电控制措施:1、土方开挖前必须办理安全作业票及土方开挖会签单,明确地下管、线等设施的位置和深度,尤其是电缆。
开挖会签单要附地下设施的布设草图。
2、加强开挖过程监护。
最简洁的办法是用人工将直埋电缆整根挖出架高悬空,然后再开挖。
(三)车辆伤害控制措施与前同。
(四)高处坠落控制措施:1、基坑四周搭设规范的防护围栏,张挂安全标志牌。
如因开挖、或运输车辆需要进出,应采取拉设警戒带的办法进行临时防护。
断路形成的基坑夜间作业还要加设红灯,挂禁止通行的标志。
2、任何人不得靠坐栏杆。
3、上下基坑的临时通道或爬梯牢固可靠。
通道防滑条齐全、规范。
4、坑井内施工上方要设专人监护,监护人不得随意离岗。
(五)文明施工控制措施:土方开挖及地下管网、综合管道支架施工是文明施工最难控制的阶段。
为了确保现场文明施工效果,为安全施工创造必要的环境,应做好以下几方面的工作:1、严格按照基建程序组织施工。
尽量避免因图纸、设备或设计变更等原因造成地下设施施工滞后或多次反复开挖的现象。
2、现场设置弃土场,不得随意弃土。
3、弃土场容量要根据现场主要用土量进行测算,堆土高度符合规程规范要求,超过5米高度要设置斜坡通道,便于运输车辆和推土机上下。
4、规定路线用于土方运输,沿途设置土方运输车辆指示牌,现场警卫人员、安全人员负责监督管理。
起用新路线运土应经过批准。
5、专人清扫。
6、不准使用无后厢板的车辆运土。
堆土高度一般不超过车厢高度的1.3倍,车厢上部加防止土撒落的盖板或覆盖彩条布。
彩条布沿车厢四周塞紧、压实。
7、在土方运输主要路段设置车辆轮胎清洗点,配置两只消防高压水枪。
8、禁止在雨天进行土方开挖和运输作业。
9、履带式机械在马路上行走必须采取保护路面的措施。
四、施工机械进点安装阶段主要危险源:高处坠落、物体打击、起重伤害、车辆伤害(一)高处坠落控制措施:1、安装人员高处作业应正确使用个人安全防护用品、用具。
2、施工人员在龙门吊桥架、塔吊扒杆上行走时要有防止高坠措施,脚下要有跳板,跳板绑扎要规范。
3、阴雨天气,施工人员鞋子上泥巴要清除干净。
4、冬季施工防滑措施应到位、完善。
5、攀登建筑塔吊要使用攀登自锁器。
6、高处打螺丝、销子作业要有可靠的立足点,系好安全带。
7、不方便装设临时安全围栏的地方必须规范张设水平安全绳。
(二)物体打击控制措施:1、所有高处作业使用的手持工器具必须系有保险绳。
2、打螺丝和销子作业应有防止物件飞出、坠落的控制措施。
3、跳板绑扎牢固,拆除时不得向下抛掷。
4、施工机械安装区域要设置警戒范围,指定监护人,严格限制人数,非施工人员禁止入内。
5、零部件统一放入预先准备好的铁桶内,不得随意放置在通道、作业平台和临边处。
6、物件吊点不准确、起吊不平衡;起吊指挥信号错误,引起物体打击,机具损坏。
(三)起重伤害控制措施:1、各种安全防护装置齐全、灵敏、有效,经过试验,有试验记录。
2、起重指挥人员不但要持证,还必须经过起重技能签定,确认具备指挥资质方可指挥。
起重司索人员持证上岗。
3、严格执行“十不吊”。
4、机械不得带病运行。
5、未经过技术监督部门检验认可的机械不得投入使用。
6、吊物棱角处必须采取可靠的保护钢丝绳被剪切的措施。
7、指挥信号、手势、旗语准确、规范,如使用对讲机指挥,对讲机应使用专用频道。
指挥人员佩带起重指挥袖标。
8、多机、双机抬吊或单机作业起重量达到规程所列的限制范围时,必须办理安全作业票。
重物吊点、临时吊耳、负荷分配、扒杆幅度、钢丝绳选择、道路状况、作业环境必须经过认真的考察、核对和计算。
现场要明确总指挥,组织机构落实,人员分工明确,责任落实,服从管理和总指挥的命令。
9、刹车装置可靠。
10、吊车行走、转向、起钩前应鸣铃三声。
11、建筑塔吊基础承载力不足;预埋地脚螺栓不能满足要求;基础混泥土标号过低;可能引起塔吊倾覆。
12、超过5级风,建筑塔吊严禁顶升。
顶升时不得打回转。
13、建筑塔吊施工当爬升下框上导轮接近塔身上口时,一定要小心慢速顶升,必须保证导轮距塔身上口距离不小于30cm,以免顶升框脱出塔身。
14、建筑塔吊安装一定的高度要按厂方说明增设附墙装置,确保稳固性。
附墙必须设置在节点处,附墙框和标准节必须可靠连接;附墙杆固定必须在塔机吊重配平衡状态下进行。
附墙架设前必须用经纬仪测量垂直度,以便调整。
15、建筑塔吊安装完毕必须进行全面检查消除缺陷,经过试吊符合要求,保证电气部分,液压系统合、钢构、安全装置、金属构件无损坏或有害塑性变形,必须全部合格,并经安全检验部门认可取证后方可使用。
