顶管施工安全控制要点
顶管安全措施及注意事项

顶管安全措施及注意事项

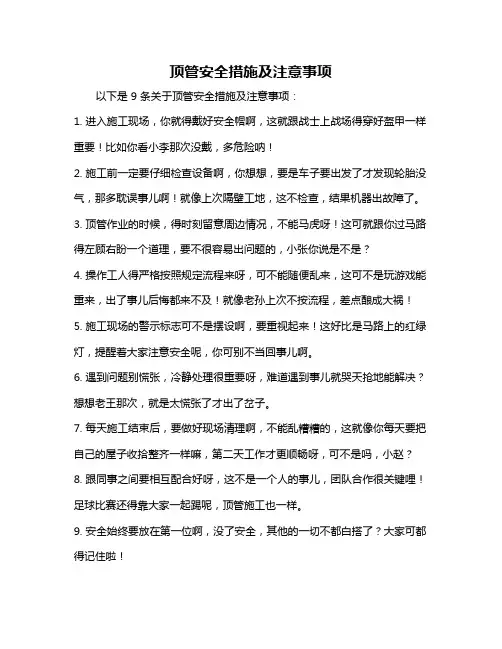

以下是 9 条关于顶管安全措施及注意事项:
1. 进入施工现场,你就得戴好安全帽啊,这就跟战士上战场得穿好盔甲一样重要!比如你看小李那次没戴,多危险呐!
2. 施工前一定要仔细检查设备啊,你想想,要是车子要出发了才发现轮胎没气,那多耽误事儿啊!就像上次隔壁工地,这不检查,结果机器出故障了。
3. 顶管作业的时候,得时刻留意周边情况,不能马虎呀!这可就跟你过马路得左顾右盼一个道理,要不很容易出问题的,小张你说是不是?
4. 操作工人得严格按照规定流程来呀,可不能随便乱来,这可不是玩游戏能重来,出了事儿后悔都来不及!就像老孙上次不按流程,差点酿成大祸!
5. 施工现场的警示标志可不是摆设啊,要重视起来!这好比是马路上的红绿灯,提醒着大家注意安全呢,你可别不当回事儿啊。
6. 遇到问题别慌张,冷静处理很重要呀,难道遇到事儿就哭天抢地能解决?想想老王那次,就是太慌张了才出了岔子。
7. 每天施工结束后,要做好现场清理啊,不能乱糟糟的,这就像你每天要把自己的屋子收拾整齐一样嘛,第二天工作才更顺畅呀,可不是吗,小赵?
8. 跟同事之间要相互配合好呀,这不是一个人的事儿,团队合作很关键哩!足球比赛还得靠大家一起踢呢,顶管施工也一样。
9. 安全始终要放在第一位啊,没了安全,其他的一切不都白搭了?大家可都得记住啦!
我的观点结论:顶管施工安全无小事,这些措施和注意事项一定要认真落实,这样才能保证施工的顺利进行,保证大家的安全!。
顶管施工安全措施

顶管施工安全措施

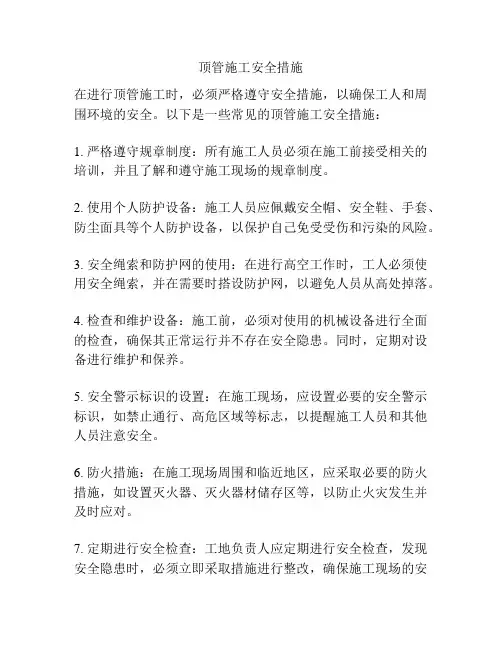

在进行顶管施工时,必须严格遵守安全措施,以确保工人和周围环境的安全。
以下是一些常见的顶管施工安全措施:
1. 严格遵守规章制度:所有施工人员必须在施工前接受相关的培训,并且了解和遵守施工现场的规章制度。
2. 使用个人防护设备:施工人员应佩戴安全帽、安全鞋、手套、防尘面具等个人防护设备,以保护自己免受受伤和污染的风险。
3. 安全绳索和防护网的使用:在进行高空工作时,工人必须使用安全绳索,并在需要时搭设防护网,以避免人员从高处掉落。
4. 检查和维护设备:施工前,必须对使用的机械设备进行全面的检查,确保其正常运行并不存在安全隐患。
同时,定期对设备进行维护和保养。
5. 安全警示标识的设置:在施工现场,应设置必要的安全警示标识,如禁止通行、高危区域等标志,以提醒施工人员和其他人员注意安全。
6. 防火措施:在施工现场周围和临近地区,应采取必要的防火措施,如设置灭火器、灭火器材储存区等,以防止火灾发生并及时应对。
7. 定期进行安全检查:工地负责人应定期进行安全检查,发现安全隐患时,必须立即采取措施进行整改,确保施工现场的安
全。
8. 员工培训和意识提升:除了必要的培训外,还应加强员工的安全意识,通过举办安全教育活动、发放安全宣传资料等方式提高员工的安全素养。
以上是顶管施工安全措施的一些常见内容,为确保施工过程的安全,请严格遵守并根据实际情况进行相应的补充和改进。
顶管施工要点及控制措施分析

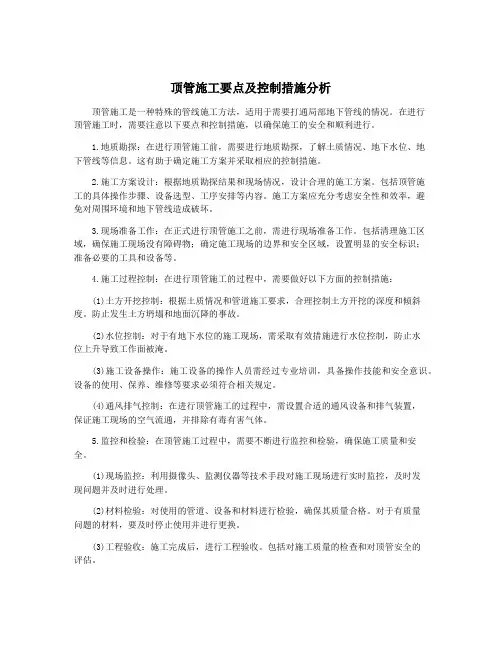

顶管施工要点及控制措施分析顶管施工是一种特殊的管线施工方法,适用于需要打通局部地下管线的情况。
在进行顶管施工时,需要注意以下要点和控制措施,以确保施工的安全和顺利进行。
1.地质勘探:在进行顶管施工前,需要进行地质勘探,了解土质情况、地下水位、地下管线等信息。
这有助于确定施工方案并采取相应的控制措施。
2.施工方案设计:根据地质勘探结果和现场情况,设计合理的施工方案。
包括顶管施工的具体操作步骤、设备选型、工序安排等内容。
施工方案应充分考虑安全性和效率,避免对周围环境和地下管线造成破坏。
3.现场准备工作:在正式进行顶管施工之前,需进行现场准备工作。
包括清理施工区域,确保施工现场没有障碍物;确定施工现场的边界和安全区域,设置明显的安全标识;准备必要的工具和设备等。
4.施工过程控制:在进行顶管施工的过程中,需要做好以下方面的控制措施:(1)土方开挖控制:根据土质情况和管道施工要求,合理控制土方开挖的深度和倾斜度。
防止发生土方坍塌和地面沉降的事故。
(2)水位控制:对于有地下水位的施工现场,需采取有效措施进行水位控制,防止水位上升导致工作面被淹。
(3)施工设备操作:施工设备的操作人员需经过专业培训,具备操作技能和安全意识。
设备的使用、保养、维修等要求必须符合相关规定。
(4)通风排气控制:在进行顶管施工的过程中,需设置合适的通风设备和排气装置,保证施工现场的空气流通,并排除有毒有害气体。
5.监控和检验:在顶管施工过程中,需要不断进行监控和检验,确保施工质量和安全。
(1)现场监控:利用摄像头、监测仪器等技术手段对施工现场进行实时监控,及时发现问题并及时进行处理。
(2)材料检验:对使用的管道、设备和材料进行检验,确保其质量合格。
对于有质量问题的材料,要及时停止使用并进行更换。
(3)工程验收:施工完成后,进行工程验收。
包括对施工质量的检查和对顶管安全的评估。
6.施工安全教育:在进行顶管施工前,对施工人员进行安全教育和培训,使其了解施工安全要求和操作规程。
顶管作业安全管控方案

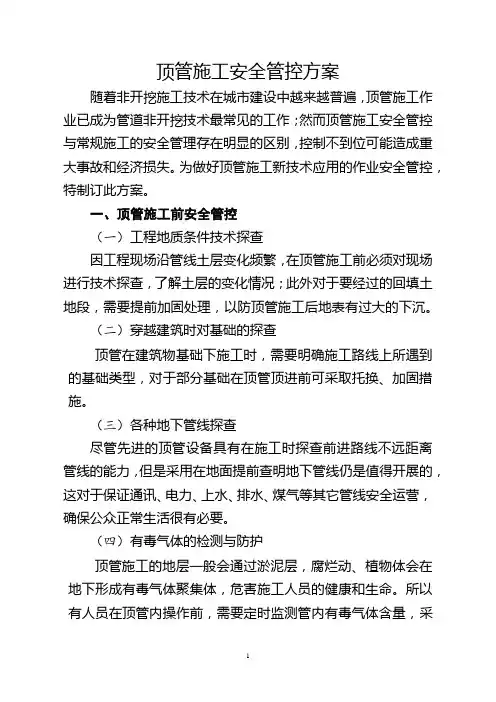

顶管施工安全管控方案随着非开挖施工技术在城市建设中越来越普遍,顶管施工作业已成为管道非开挖技术最常见的工作;然而顶管施工安全管控与常规施工的安全管理存在明显的区别,控制不到位可能造成重大事故和经济损失。
为做好顶管施工新技术应用的作业安全管控,特制订此方案。
一、顶管施工前安全管控(一)工程地质条件技术探查因工程现场沿管线土层变化频繁,在顶管施工前必须对现场进行技术探查,了解土层的变化情况;此外对于要经过的回填土地段,需要提前加固处理,以防顶管施工后地表有过大的下沉。
(二)穿越建筑时对基础的探查顶管在建筑物基础下施工时,需要明确施工路线上所遇到的基础类型,对于部分基础在顶管顶进前可采取托换、加固措施。
(三)各种地下管线探查尽管先进的顶管设备具有在施工时探查前进路线不远距离管线的能力,但是采用在地面提前查明地下管线仍是值得开展的,这对于保证通讯、电力、上水、排水、煤气等其它管线安全运营,确保公众正常生活很有必要。
(四)有毒气体的检测与防护顶管施工的地层一般会通过淤泥层,腐烂动、植物体会在地下形成有毒气体聚集体,危害施工人员的健康和生命。
所以有人员在顶管内操作前,需要定时监测管内有毒气体含量,采用通风装置予以解决。
二、顶管施工现场危险源管控(一)物体打击的预防1.顶管工作井、接收井施工过程中独脚吊杆主吊钢丝绳连接处卡头每处不应少于2个,钢丝绳每两天检查一次;吊土麻绳直径不应大于20mm,每天检查两次;起吊块状物体应装框或用吊布,吊勾应有防脱落装置;井上物体放置应距井边2米以外,圆形易滚动物体应设片塞,堆集物体高度不应大于1.5米。
2.顶管施工下管时应使用专用起吊设备,改用其它装置时应通过有关人员准许,吊杆钢丝绳卡头连接不应少于2个,挂管工具应使用专用工具,主吊钢丝绳每3天检查一次。
3.顶管使用顶钢应使用专用圆形顶钢,当使用其它长形顶钢时应有防蹦铁装置。
4.沟槽边1米以内不准堆放物体;管材应分散放置,不准堆码。

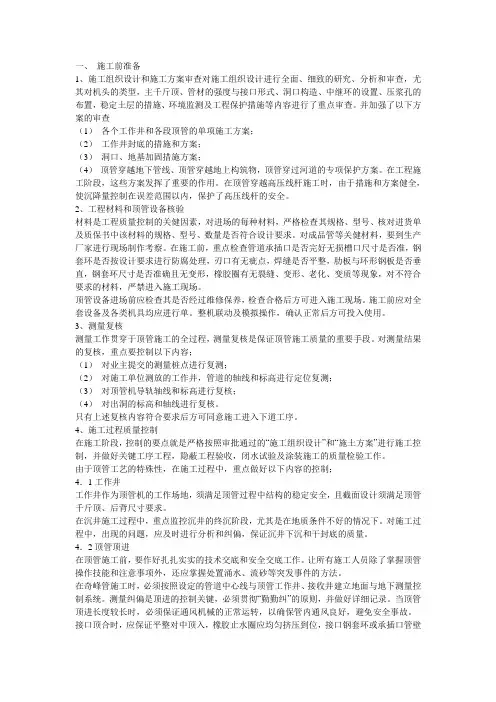

顶管施工安全控制要点

一、施工前准备1、施工组织设计和施工方案审查对施工组织设计进行全面、细致的研究、分析和审查,尤其对机头的类型,主千斤顶、管材的强度与接口形式、洞口构造、中继环的设置、压浆孔的布置,稳定土层的措施、环境监测及工程保护措施等内容进行了重点审查。
并加强了以下方案的审查(1)各个工作井和各段顶管的单项施工方案;(2)工作井封底的措施和方案;(3)洞口、地基加固措施方案;(4)顶管穿越地下管线、顶管穿越地上构筑物,顶管穿过河道的专项保护方案。
在工程施工阶段,这些方案发挥了重要的作用。
在顶管穿越高压线杆施工时,由于措施和方案健全,使沉降量控制在误差范围以内,保护了高压线杆的安全。
2、工程材料和顶管设备核验材料是工程质量控制的关健因素,对进场的每种材料,严格检查其规格、型号、核对进货单及质保书中该材料的规格、型号、数量是否符合设计要求。
对成品管等关健材料,要到生产厂家进行现场制作考察。
在施工前,重点检查管道承插口是否完好无损槽口尺寸是否准,钢套环是否按设计要求进行防腐处理,刃口有无疵点,焊缝是否平整,肋板与环形钢板是否垂直,钢套环尺寸是否准确且无变形,橡胶圈有无裂缝、变形、老化、变质等现象,对不符合要求的材料,严禁进入施工现场。
顶管设备进场前应检查其是否经过维修保养,检查合格后方可进入施工现场。
施工前应对全套设备及各类机具均应进行单。
整机联动及模拟操作,确认正常后方可投入使用。
3、测量复核测量工作贯穿于顶管施工的全过程,测量复核是保证顶管施工质量的重要手段。
对测量结果的复核,重点要控制以下内容;(1)对业主提交的测量桩点进行复测;(2)对施工单位测放的工作井,管道的轴线和标高进行定位复测;(3)对顶管机导轨轴线和标高进行复核;(4)对出洞的标高和轴线进行复核。
只有上述复核内容符合要求后方可同意施工进入下道工序。
4、施工过程质量控制在施工阶段,控制的要点就是严格按照审批通过的“施工组织设计”和“施土方案”进行施工控制,并做好关键工序工程,隐蔽工程验收,闭水试验及涂装施工的质量检验工作。
浅论市政工程顶管(沉井)施工控制要点

浅论市政工程顶管(沉井)施工控制要点市政工程顶管(沉井)是一种常用于城市基础设施建设中的一种施工方法,主要用于解决地下管线的穿越问题。
在进行市政工程顶管(沉井)施工时,需要注意以下几个要点:1.工程准备:在施工前,需要对工程现场进行全面勘察,了解地下管线的情况,包括位置、深度、管径等信息。
同时需要制定详细的施工方案,并组织好施工人员和设备。
2.施工安全:施工过程中需要严格遵守相关的安全规定,确保施工人员的安全。
必要时,需要设置防护措施,例如搭设围挡、警示标志等,以避免施工过程中发生意外事故。
3.施工环境保护:在进行顶管(沉井)施工时,需要注意保护施工现场周围的环境。
避免污水和泥沙进入河道或水源,妥善处理施工过程中产生的废弃物等。
4.沉井施工:沉井施工是顶管工程中的重要一环。
在进行沉井施工时,需要控制沉井速度和方向,确保顶管的准确下沉。
可以通过调整沉井机的操作,控制下沉速度;同时可以使用导向装置,使沉井机在下沉过程中保持良好的方向。
5.管道安装:在沉井的过程中,需要对管道进行安装。
安装时需要确保管道的水平、垂直度和位置的准确性。
可以使用水平仪和测角仪等工具来进行检测和校正。
6.沉井完毕后,需要对顶管进行检测和验收。
主要包括对顶管的质量、尺寸和能力等方面进行检测,以确保顶管的安全和可靠运行。
7.施工记录和资料整理:在施工过程中,需要及时记录施工的各个环节,例如施工日志、测量数据、施工图片等。
施工完毕后,还需要整理资料,编制施工图和施工报告等。
这些资料可以用于工程验收和后期的维护和管理。
市政工程顶管(沉井)施工控制的要点包括工程准备、施工安全、施工环境保护、沉井施工、管道安装、检测验收以及施工记录和资料整理等。
通过严格控制这些要点,可以保证顶管(沉井)施工的顺利进行,并确保施工质量和安全。
顶管施工要点及控制措施分析

顶管施工要点及控制措施分析顶管施工是一种常用的地下管道施工方法,用于铺设或更换地下管道,如给水管、污水管、天然气管等。
在进行顶管施工时,需要考虑一系列的要点和采取相应的控制措施,以确保施工安全和顺利进行。
1. 地质勘察:在进行顶管施工之前,必须进行详细的地质勘察,了解地下情况,包括土层结构、地下水位、岩性等,以便为施工提供参考和制定相应的施工方案。
2. 施工方案设计:根据地质勘察结果和实际情况,制定详细的施工方案,包括施工工艺、施工序列、施工设备和材料选择等。
施工方案应符合相关规范和要求,并经专业人员审核和批准。
3. 安全防护设施:在顶管施工现场应设置相关的安全防护设施,包括围栏、警示牌、安全标志等,以确保工人和周围环境的安全。
4. 强度控制:顶管施工中,需要控制顶管的强度,即顶管的承受能力。
要注意顶管的材料选择和施工工艺,以确保顶管的强度和稳定性,避免发生破裂或倒塌等事故。
5. 施工质量控制:在顶管施工过程中,需要注意施工质量的控制,包括顶管的水平度、垂直度、尺寸精度等。
要严格按照设计要求进行施工,并进行必要的检测和验收。
6. 施工期限控制:在制定施工方案时,需要根据工期计划合理安排施工进度,确保施工按时完成。
在施工过程中,要进行进度控制,及时解决施工中的问题和难题,避免工期延误。
7. 环境保护措施:顶管施工涉及地下作业和土方开挖,会对周围环境造成一定的影响。
在进行施工时,应采取相应的环境保护措施,包括封闭施工现场、控制噪音和粉尘污染等。
1. 施工队伍管理:由专业的施工队伍负责顶管施工,施工队伍应具备相关的技术资质和经验,并按照施工方案进行施工。
施工队伍要进行相关安全培训,掌握顶管施工的安全操作规程和应急处理措施。
2. 机械设备管理:在顶管施工中需要使用各种机械设备,包括顶管机、挖掘机、护坡机等。
对机械设备要进行检测和维护,确保设备的正常运行。
操作人员要具备相应的操作证书和技术培训。
3. 施工材料管理:顶管施工所使用的材料要符合相关标准和质量要求,材料的选用和使用要符合设计要求和施工方案。
顶管工程施工安全技术要求(三篇)

顶管工程施工安全技术要求一、顶管施工的一般要求(1)顶管施工前应对管道顶进地段的水文地质、地下埋设物、地上交通及构管物等情况进行周密的调查了解。
必须严格的掌握各类土壤的物理化学性质,分层及高度,地下水位及流量,含水层的渗透系数,有针对性的利用可能提供的设备,采取有效排水和防坍塌的安全技术措施;必须严格掌握地下埋设的各种电缆、管道、有毒有害的气(液)体、易燃易爆物质,古墓(腐植土)等地下建筑物及其它各种障碍物的种类、用途、结构、位置深度、走向、物理化学性质及危害程度,依此制定有效的安全防护和劳动保护措施,确保施工安全,必须掌握地上公路、铁路的交通状况,请有关部门共同制定专门的施工方案(安全技术措施)配合施工,确保公路、铁路和施工安全。
严禁在无施工组织设计(施工方案)情况下施工。
(2)在较大的沟渠、河道下进行顶管作业,一般应选在枯水季节,但对其航运、流量应调查清楚,确定施工方法。
首先应考虑到克服河水的渗透,不宜在管道顶进线中心或上流一侧围堰使水流集中,冲刷河底,严防管顶塌方河水灌进管内。
并请有关单位共同制定安全技术方案后方可施工。
顶管工程一般应在降水数日、水位降到工作坑底以后进行,在地面上有构筑物的情况下,严禁带水顶进。
在各种构筑物下顶管都必须有确保施工与构筑物安全的安全技术措施。
各种机电设备要严格按有关规定、标准执行,起重设备、顶进设备的操作人员必须经岗位培训合格后上岗作业。
各种安全防护设备,施工要按规定、标准执行,坚决克服临时性、随意性。
现场材料、设备的堆放场所,应严格按现场平面布置图的规定设置,而且要坚实平整,道路通畅,排水设施良好,运输车辆的装卸、搬运要有足够的工作面和安全回转空间。
管内打内胀圈、砌筑、还土、拆撑应执行有关安全规定。
二、顶管工作坑(1)顶管工作坑的位置,水平与纵深尺寸,支撑方法与材料平台的结构与规模,后背的结构与安装,坑底基础的处理与导轨的安装,顶进设备的选用及其在坑底的平面布置等均应在施工方案中有详细规定,在施工过程中不得任意更改。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
顶管施工安全控制要点集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-
顶管施工安全控制要点
一、施工前准备
1、施工组织设计和施工方案审查对施工组织设计进行全面、细致的研究、分析和审查,尤其对机头的类型,主千斤顶、管材的强度与接口形式、洞口构造、中继环的设置、压浆孔的布置,稳定土层的措施、环境监测及工程保护措施等内容进行了重点审查。
并加强了以下方案的审查
(1)各个工作井和各段顶管的单项施工方案;
(2)工作井封底的措施和方案;
(3)洞口、地基加固措施方案;
(4)顶管穿越地下管线、顶管穿越地上构筑物,顶管穿过河道的专项保护方案。
在工程施工阶段,这些方案发挥了重要的作用。
在顶管穿越高压线杆施工时,由于措施和方案健全,使沉降量控制在误差范围以内,保护了高压线杆的安全。
2、工程材料和顶管设备核验
材料是工程质量控制的关健因素,对进场的每种材料,严格检查其规格、型号、核对进货单及质保书中该材料的规格、型号、数量是否符合设计要求。
对成品管等关健材料,要到生产厂家进行现场制作考察。
在施工前,重点检查管道承插口是否完好无损槽口尺寸是否准,钢套环是否按设计要求进行防腐处理,刃口有无疵点,焊缝是否平整,肋板与环形钢板是否垂直,钢套环尺寸是否准确且无变形,橡胶圈有无裂缝、变形、老化、变质等现象,对不符合要求的材料,严禁进入施工现场。
顶管设备进场前应检查其是否经过维修保养,检查合格后方可进入施工现场。
施工前应对全套设备及各类机具均应进行单。
整机联动及模拟操作,确认正常后方可投入使用。
3、测量复核
测量工作贯穿于顶管施工的全过程,测量复核是保证顶管施工质量的重要手段。
对测量结果的复核,重点要控制以下内容;
(1)对业主提交的测量桩点进行复测;
(2)对施工单位测放的工作井,管道的轴线和标高进行定位复测;
(3)对顶管机导轨轴线和标高进行复核;
(4)对出洞的标高和轴线进行复核。
只有上述复核内容符合要求后方可同意施工进入下道工序。
4、施工过程质量控制
在施工阶段,控制的要点就是严格按照审批通过的“施工组织设计”和“施土方案”进行施工控制,并做好关键工序工程,隐蔽工程验收,闭水试验及涂装施工的质量检验工作。
由于顶管工艺的特殊性,在施工过程中,重点做好以下内容的控制;
4.1工作井
工作井作为顶管机的工作场地,须满足顶管过程中结构的稳定安全,且截面设计须满足顶管千斤顶、后背尺寸要求。
在沉井施工过程中,重点监控沉井的终沉阶段,尤其是在地质条件不好的情况下。
对施工过程中,出现的问题,应及时进行分析和纠偏,保证沉井下沉和干封底的质量。
4.2顶管顶进
在顶管施工前,要作好扎扎实实的技术交底和安全交底工作。
让所有施工人员除了掌握顶管操作技能和注意事项外,还应掌握处置涌水、流砂等突发事件的方法。
在奇峰管施工时,必须按照设定的管道中心线与顶管工作井、接收井建立地面与地下测量控制系统。
测量纠偏是顶进的控制关键,必须贯彻“勤勤纠”的原则,并做好详细记录。
当顶管顶进长度较长时,必须保证通风机械的正常运转,以确保管内通风良好,避免安全事故。
接口顶合时,应保证平整对中顶入,橡胶止水圈应均匀挤压到位,接口钢套环或承插口管壁密贴,木垫板无松动脱落,接口间隙均匀一致。
4.2.1顶管穿越地下管道
在顶管穿越地下管道时,应确保顶管在穿越过程中不影响或尽可能少影响这些管道的使用功能。
所以,在顶管穿越之前,应结合原始资料,进一步调查各类管线与顶管交叉处的垂直距离,土质情况,分析可能产生的影响程度,根据不同情况采取下列控制措施。
(1)对局部土体进行加固;
(2)加强对顶管周围环境和土体内应力的监测,用信息化指导施工;
(3)适当放慢顶进速度,根据土体中应力变化,随时调整工具管或机头正面土压力、注浆压力及推进速度等施工参数,减少对周围土体的拖带;
(4)在某些关键部位附近预先打入中100mm注浆管,配备好注浆设备,并作好预案。
当发生较大土体沉降变形时,及时进行跟踪注浆以减少和控制土体沉降和变形。
4.2.2顶管穿越地面建(构)筑物
在顶管穿越地面建(构)筑物时,要密切注意顶进参数,做好地面沉降的监测分析,及时根据现场情况,调整施工方法,确保地面沉降的监测分析,及时根据现场情况,调整施工方法确保地面的沉降量控制在允许范围内。
在本工程的施工中顶管需穿越高压铁塔,铁塔基础离顶管外壁最近处0.9m。
为确保高压铁塔安全,提出了采用铁塔基础预注浆的方法,使顶管顺利穿越高压铁塔,沉降量控制在5mm以内,保障了设施的安全。
4.3顶管出洞
顶管出洞前,必须进行以下的控制,确保顶管顺利出洞。
(1)对顶管整个系统的安装,单机调试进行全面检查,并进行设备联运调试。
(2)检查洞口橡胶止水圈的安装是否牢固,尺寸是否准确,是否能完全封堵机头与洞口空隙。
(3)检查洞口前方的土体是否正采取了加固措施,洞口前方是否建立了沉降监测。
机头出洞时,顶进操作应谨慎平稳匀速推进,首节管出洞口后应立即开始均匀压注触变泥浆。
在管节出洞10-20m范围内,检查并督促施工员将切土、出泥、顶速、土压、轴线、标高等施工参数逐渐调整至正常状态。
二、顶管施工应注意的问题
1、工程地质和水文地质条件
沿管线土层变化频繁,所以在顶管施工前必须了解土层的变化情况;此外对于要经过的回填土地段,需要提前加固处理,以防顶管施工后地表有过大的下沉。
2、有毒气体的检测与防护
顶管施工的地层一般会通过淤泥层,腐烂动、植物体会在地下形成有毒气体聚集体,危害施工人员的健康和生命。
所以有人员在顶管内操作的情况下,需要定时监测管内有毒气体含量,采用通风装置予以解决。
3、超前探查地下管线
尽管先进的顶管设备具有在施工时探查前进路线不远距离管线的能力,但是采用在地面提前查明地下管线仍是值得开展的,这对于保证通讯、电力、上水、排水、煤气等其它管线安全运营,确保公众正常生活很有必要。
4、穿越建筑时对基础的探查
顶管在建筑物基础下施工时,需要明确施工路线上所遇到的基础类型,对于部分基础在顶管顶进前可采取托换、加固措施。
(1)汛期施工问题。
汛期施工,应做好防汛防台工作,尤其是要防止井内进水,机头被淹、停电等情况的发生,以免影响正常的工程进度。
应做好已施工沉井顶部预留筋的防潮工作减少不必要的人工投入。
(2)管材供应问题。
管材的质量,必须虽时抽查,防止在施工期有不合格的管材进场。
在施工期间,应保证管材的连续供应。
否则,不但影响施工进度,同时因主千斤顶顶力太大,对设备、对后座都会带来不良后果,易产生安全隐患。
三、危险源的辨识
(1)、物体打击
1.顶管工作井、接收井施工过程中独脚吊杆起吊重物时绳断、脱钩、井上物体放置不当跌入井下造成的物体打击。
2.顶管施工过程中吊车向工作井内下管挂管方式不当及钢丝绳卡头连接不当,钢丝绳断裂造成的物体打击。
3.顶管过程中顶铁放置不当造成蹦铁产生的物体打击。
4.开槽埋管施工过程中沟槽边物体放置不当跌入沟内造成的物体打击。
5.顶管管材放置不当造成滑管产生物体打击。
6.顶管机高压油管脱落,高压油产生物体打击。
(2)、土方坍塌
1.开槽埋管施工中支护不及时造成的沟槽坍塌。
2.开槽埋管施工中砼路面下形成神仙土造成的土方坍塌。
3.顶管工作井及接收井逆作法施工中砼井壁灌注不及时造成的土方坍塌。
4.顶管工作井及接收井施工中随意改变井壁结构造成的土方坍塌。
5.顶管施工中,顶进人工回填卵石地层及其它不稳定地层掘进过长造成的土方坍塌。
(3)、高空坠落
1.顶管工作井及接收井施工过程中,井边围栏不围护或围护不当造成的高空坠落;上下人爬梯安装不当造成的高空坠落;独脚吊杆操作人员不系安全带造成的高空坠落。
2.工作井进场及转场施工中,搭设龙门吊,拆、装简易出土龙门吊,工作人员不系安全带造成的高空坠落。
(4)、触电
1.工地施工用电及生活用电、配电线路不符合安全规定造成漏电。
2.电缆线老化、与使用功率不匹配造成漏电。
3.线缆接头未用绝缘胶布包扎,接头处设搭接造成脱落。
4.各种电器没有防雨、防潮措施造成漏电。
5.穿越各路口明设电缆没加设防护套管产生漏电。
6.无上岗证擅自上岗作业造成事故。
(5)、有害气体危害
1.顶管及开槽埋管施工过程中挖断不明管道造成气体泄露。
2.进入现状给水井及排水检查井不留排气时间,造成气体危害。
(6)、交通事故
1.顶管工作井、接收井、开槽埋管施工作业面未按规定围护防护栏。
2.施工作业现场未按规定设置安全警示牌、限速牌、禁止通行牌、夜间警示灯或警示灯夜间不亮造成交通事故。
(7)、公用设施破坏
1.地下给水管、排水管在施工中破坏。
2.地下燃气管道在施工中破坏。
3.地下光缆、电缆在施工中破坏。
4.地上路边电杆在施工中破坏。
5.地上空中电线在施工中破坏。
