顶管工程监理实施细则

合集下载

顶管监理实施细则

顶管监理实施细则

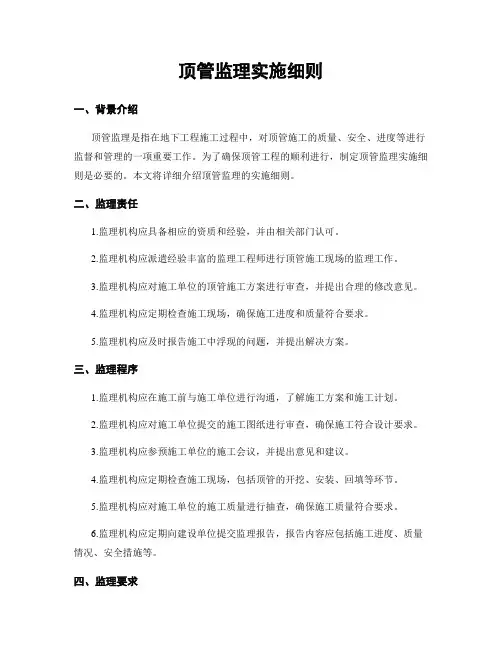

顶管监理实施细则一、背景介绍顶管监理是指在地下工程施工过程中,对顶管施工的质量、安全、进度等进行监督和管理的一项重要工作。

为了确保顶管工程的顺利进行,制定顶管监理实施细则是必要的。

本文将详细介绍顶管监理的实施细则。

二、监理责任1.监理机构应具备相应的资质和经验,并由相关部门认可。

2.监理机构应派遣经验丰富的监理工程师进行顶管施工现场的监理工作。

3.监理机构应对施工单位的顶管施工方案进行审查,并提出合理的修改意见。

4.监理机构应定期检查施工现场,确保施工进度和质量符合要求。

5.监理机构应及时报告施工中浮现的问题,并提出解决方案。

三、监理程序1.监理机构应在施工前与施工单位进行沟通,了解施工方案和施工计划。

2.监理机构应对施工单位提交的施工图纸进行审查,确保施工符合设计要求。

3.监理机构应参预施工单位的施工会议,并提出意见和建议。

4.监理机构应定期检查施工现场,包括顶管的开挖、安装、回填等环节。

5.监理机构应对施工单位的施工质量进行抽查,确保施工质量符合要求。

6.监理机构应定期向建设单位提交监理报告,报告内容应包括施工进度、质量情况、安全措施等。

四、监理要求1.监理机构应具备良好的沟通能力,与施工单位和建设单位保持密切的联系。

2.监理机构应熟悉相关的法律法规和技术标准,确保监理工作的合法性和准确性。

3.监理机构应具备较强的解决问题的能力,能够及时应对施工中的各种突发情况。

4.监理机构应及时向建设单位汇报施工情况,并提出改进意见和建议。

5.监理机构应对施工单位的违规行为进行监督和处罚,确保施工的合法性和安全性。

五、监理成果1.监理机构应编制详细的监理报告,报告内容应包括施工进度、质量情况、安全措施等。

2.监理机构应对施工单位的施工质量进行评价,并提出改进意见和建议。

3.监理机构应及时向建设单位提交监理报告,报告内容应真实准确。

4.监理机构应对施工单位的违规行为进行记录,并向相关部门进行汇报。

六、监理评估1.建设单位应对监理机构的工作进行评估,评估内容应包括监理工作的准确性和及时性。

顶管监理实施细则

顶管监理实施细则

顶管监理实施细则引言概述:顶管监理实施细则是指在顶管工程施工过程中,为了确保工程质量和安全,对监理工作进行规范和细化的文件。

本文将从五个方面详细阐述顶管监理实施细则的内容。

一、施工前的准备工作1.1 确定监理任务:明确监理的范围和目标,制定监理计划和工作要求。

1.2 编制施工方案:根据工程特点和要求,编制详细的施工方案,包括施工工艺、施工顺序、施工方法等。

1.3 确定监理人员:选派经验丰富、技术过硬的监理人员,确保他们具备相关的资格和证书。

二、施工过程的监理要点2.1 施工现场管理:监督施工现场的布置和管理,包括施工设备的摆放、施工材料的堆放等。

2.2 施工质量控制:监督施工过程中的质量控制,包括施工材料的验收、施工工艺的合理性等。

2.3 安全施工监督:监督施工现场的安全措施是否到位,是否符合相关的安全标准和规定。

三、施工中的检查与验收3.1 施工工序检查:定期对施工工序进行检查,确保施工按照规定的顺序进行。

3.2 施工质量验收:对施工质量进行验收,包括对施工材料的质量、施工工艺的合理性等进行检查。

3.3 安全验收:对施工现场的安全措施进行验收,确保施工过程中的安全问题得到有效控制。

四、施工后的总结与归档4.1 施工总结报告:对整个施工过程进行总结,包括施工中的问题和解决方法等。

4.2 工程档案归档:将施工过程中的相关文件和记录进行整理和归档,以备后续参考和查阅。

4.3 监理报告编写:根据施工情况和监理工作的实际情况,编写监理报告,对施工质量和安全进行评价和总结。

五、顶管监理实施细则的修订与完善5.1 监理工作的反馈:根据施工情况和监理工作的实际情况,及时反馈问题和建议,为修订和完善实施细则提供参考。

5.2 监理实施细则的修订:根据监理工作的实际需要和相关法规的变化,及时修订和完善顶管监理实施细则。

5.3 监理实施细则的培训与推广:通过培训和推广,提高监理人员对实施细则的理解和应用水平,确保监理工作的规范性和有效性。

顶管工程监理实施细则(完整版)(一)

顶管工程监理实施细则(完整版)(一)

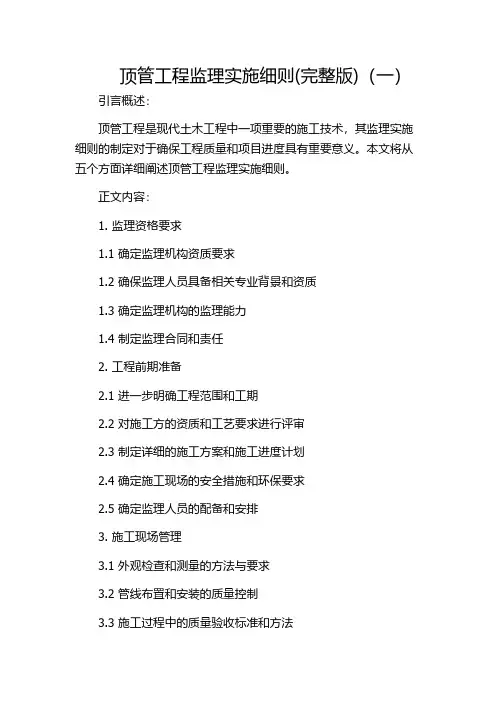

顶管工程监理实施细则(完整版)(一)引言概述:顶管工程是现代土木工程中一项重要的施工技术,其监理实施细则的制定对于确保工程质量和项目进度具有重要意义。

本文将从五个方面详细阐述顶管工程监理实施细则。

正文内容:1. 监理资格要求1.1 确定监理机构资质要求1.2 确保监理人员具备相关专业背景和资质1.3 确定监理机构的监理能力1.4 制定监理合同和责任2. 工程前期准备2.1 进一步明确工程范围和工期2.2 对施工方的资质和工艺要求进行评审2.3 制定详细的施工方案和施工进度计划2.4 确定施工现场的安全措施和环保要求2.5 确定监理人员的配备和安排3. 施工现场管理3.1 外观检查和测量的方法与要求3.2 管线布置和安装的质量控制3.3 施工过程中的质量验收标准和方法3.4 施工人员的岗位培训和技能提升3.5 施工中的材料采购和消耗的控制4. 施工质量控制4.1 施工过程中的监测和测试要求4.2 施工材料的质量要求和验收标准4.3 施工过程中的工序控制和质量记录4.4 管线安装的质量验收标准和方法4.5 施工中的质量安全事故处理和报告5. 工程竣工和验收5.1 施工完成后的验收标准和方法5.2 施工竣工资料的整理和归档5.3 工程竣工的质量和安全评估5.4 完成工程的相关报告和证明文件5.5 工程竣工后的质量保修和维护要求总结:本文从监理资格要求、工程前期准备、施工现场管理、施工质量控制以及工程竣工和验收等五个方面对顶管工程监理实施细则进行了全面阐述。

根据这些细则的指导,能够有效确保顶管工程的质量和安全,推进工程进度的顺利实施。

同时,也为未来类似工程的监理提供了借鉴和参考。

地下管道顶管施工安全监理实施细则(3篇)

地下管道顶管施工安全监理实施细则(3篇)

地下管道顶管施工安全监理实施细则第一章总则第一条为了加强地下管道顶管施工安全监理工作,确保地下管道顶管施工的安全和质量,保护人员生命财产安全和环境,提高工程管理水平,制定本细则。

第二条地下管道顶管施工安全监理实施细则适用于所有地下管道顶管施工项目,监理单位、施工单位、设计单位、勘察单位和相关管理机构、人员都应遵守本细则。

第三条施工单位应根据本细则制定施工组织设计,并提交监理单位审批和备案。

监理单位应按照本细则的要求开展相关监理工作。

第四条设计单位和勘察单位应按照国家相关规定和标准进行设计和勘察工作,并为监理单位和施工单位提供必要的技术支持和配合。

第五条监理单位应独立、公正、客观地履行监理职责,保障地下管道顶管施工的安全和质量。

监理单位应组织专门人员对地下管道顶管施工现场进行监督检查,发现问题及时处理并上报相关单位。

第二章监理工作的组织和要求第六条监理单位应根据地下管道顶管施工的实际情况,制定监理工作计划,明确监理工作的目标和任务,并将其落实到实际工作中。

第七条监理单位应设立专门的监理工作组,组长由监理单位指定,负责组织实施监理工作,成员应具备相应的工作经验和专业知识。

第八条监理单位应按照监理合同的要求,制定监理规程,明确监理范围、内容和流程。

第九条监理单位应定期召开工作会议,及时了解地下管道顶管施工的进展情况,解决存在的问题,并做好相关记录和报告。

第十条施工单位应根据监理单位的要求,提供施工图纸、材料、设备等相关文件和资料,配合监理单位的工作,接受监理单位的指导和检查。

第三章施工前的准备工作第十一条施工单位应在施工前对施工现场进行勘察,了解地质情况、地下管道的布局和分布情况等,制定详细的施工方案,并提交监理单位审批和备案。

第十二条施工单位应组织施工人员进行技术培训,提高施工人员的技术水平和安全意识,确保施工人员具备相应的技能和经验。

第十三条施工单位应根据施工图纸确定所需的材料和设备,并按照相关规定进行购买和准备。

顶管工程监理实施细则完整版doc(一)2024

顶管工程监理实施细则完整版doc(一)2024

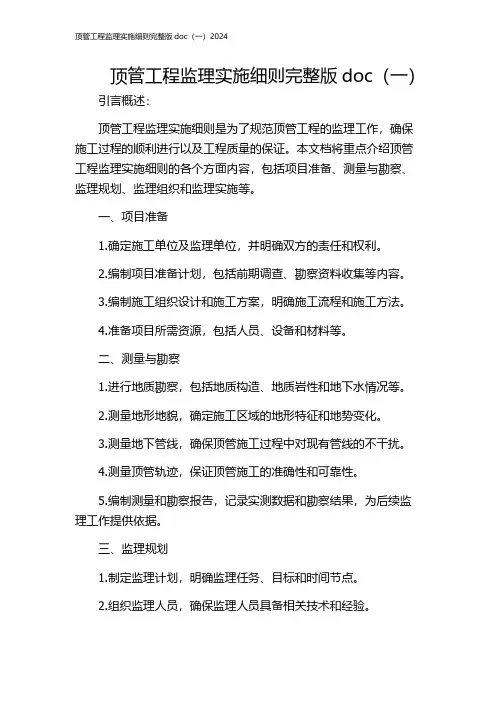

顶管工程监理实施细则完整版doc(一)引言概述:顶管工程监理实施细则是为了规范顶管工程的监理工作,确保施工过程的顺利进行以及工程质量的保证。

本文档将重点介绍顶管工程监理实施细则的各个方面内容,包括项目准备、测量与勘察、监理规划、监理组织和监理实施等。

一、项目准备1.确定施工单位及监理单位,并明确双方的责任和权利。

2.编制项目准备计划,包括前期调查、勘察资料收集等内容。

3.编制施工组织设计和施工方案,明确施工流程和施工方法。

4.准备项目所需资源,包括人员、设备和材料等。

二、测量与勘察1.进行地质勘察,包括地质构造、地质岩性和地下水情况等。

2.测量地形地貌,确定施工区域的地形特征和地势变化。

3.测量地下管线,确保顶管施工过程中对现有管线的不干扰。

4.测量顶管轨迹,保证顶管施工的准确性和可靠性。

5.编制测量和勘察报告,记录实测数据和勘察结果,为后续监理工作提供依据。

三、监理规划1.制定监理计划,明确监理任务、目标和时间节点。

2.组织监理人员,确保监理人员具备相关技术和经验。

3.制定监理方案,包括监理的方法、程序和内容等。

4.准备监理工具和设备,确保监理工作的顺利进行。

5.制定监理费用预算,确保监理工作的经济合理性。

四、监理组织1.建立监理组织结构,明确各个监理岗位的职责和权限。

2.制定监理人员培训计划,提升监理人员的专业技术水平。

3.建立监理档案,记录监理工作中的各个环节和重要数据。

4.组织监理例会,定期沟通和交流监理工作进展情况。

5.协调施工单位和监理单位之间的合作关系,确保监理工作的顺利进行。

五、监理实施1.监督施工单位的施工流程和质量控制措施。

2.检查施工单位的材料采购和使用情况,确保质量合格。

3.监控施工单位的施工进度,及时调整计划并解决问题。

4.检查施工单位的施工安全措施,确保施工过程的安全性。

5.记录并报告监理工作的情况和问题,提出解决建议和改进方案。

总结:顶管工程监理实施细则通过项目准备、测量与勘察、监理规划、监理组织和监理实施等方面的详细阐述,确保顶管工程的顺利进行和工程质量的保证。

顶管工程施工监理细则

顶管工程施工监理细则

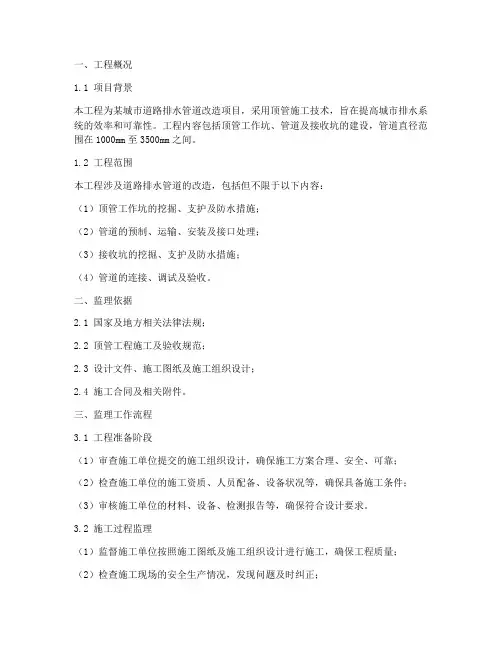

一、工程概况1.1 项目背景本工程为某城市道路排水管道改造项目,采用顶管施工技术,旨在提高城市排水系统的效率和可靠性。

工程内容包括顶管工作坑、管道及接收坑的建设,管道直径范围在1000mm至3500mm之间。

1.2 工程范围本工程涉及道路排水管道的改造,包括但不限于以下内容:(1)顶管工作坑的挖掘、支护及防水措施;(2)管道的预制、运输、安装及接口处理;(3)接收坑的挖掘、支护及防水措施;(4)管道的连接、调试及验收。

二、监理依据2.1 国家及地方相关法律法规;2.2 顶管工程施工及验收规范;2.3 设计文件、施工图纸及施工组织设计;2.4 施工合同及相关附件。

三、监理工作流程3.1 工程准备阶段(1)审查施工单位提交的施工组织设计,确保施工方案合理、安全、可靠;(2)检查施工单位的施工资质、人员配备、设备状况等,确保具备施工条件;(3)审核施工单位的材料、设备、检测报告等,确保符合设计要求。

3.2 施工过程监理(1)监督施工单位按照施工图纸及施工组织设计进行施工,确保工程质量;(2)检查施工现场的安全生产情况,发现问题及时纠正;(3)对关键工序进行见证取样,确保施工质量;(4)对施工进度进行跟踪,确保工程按期完成。

3.3 工程验收阶段(1)审查施工单位提交的验收资料,确保符合设计要求;(2)组织现场验收,对工程质量进行评定;(3)对验收中发现的问题,督促施工单位整改,直至合格。

四、监理工作控制要点及目标值4.1 施工质量控制(1)确保管道的直径、壁厚、接口形式等符合设计要求;(2)确保管道的平整度、垂直度、接口密封性等符合规范要求;(3)确保管道的防腐、保温等处理符合设计要求。

4.2 施工进度控制(1)确保工程按计划进行,按期完成;(2)合理安排施工顺序,确保施工进度不受影响。

4.3 安全生产控制(1)严格执行安全生产法规,确保施工安全;(2)加强对施工现场的巡查,发现问题及时整改;(3)加强对施工人员的安全教育培训,提高安全意识。

顶管监理实施细则

顶管监理实施细则

顶管监理实施细则一、引言顶管监理是指在地下工程中,通过顶管机进行管道的铺设和施工过程中的监督和管理工作。

为了确保顶管施工的安全和质量,制定本实施细则,明确顶管监理的职责和要求。

二、监理单位的职责1. 监理单位应具备相关工程技术资质,并有相关工程监理经验。

2. 监理单位应根据工程合同和设计文件,制定详细的监理方案,并提交给施工单位和建设单位审核。

3. 监理单位应对顶管施工过程中的质量、安全、进度等进行监督和检查,并及时向建设单位和施工单位提出意见和建议。

4. 监理单位应及时记录施工现场的情况,并编制监理日志,以备后续工作参考。

5. 监理单位应定期向建设单位和施工单位提交监理报告,报告内容包括施工质量、工程进度、安全措施的执行情况等。

三、施工单位的职责1. 施工单位应按照设计文件和施工方案进行顶管施工,确保施工质量和进度。

2. 施工单位应配备经验丰富的顶管施工人员,并进行必要的培训和考核。

3. 施工单位应按照监理单位的要求,配合监理单位进行检查和监督工作。

4. 施工单位应及时处理施工过程中的问题和隐患,并采取相应的措施加以解决。

5. 施工单位应及时向监理单位报告施工进度、质量等情况,并配合监理单位编制监理报告。

四、顶管机的使用要求1. 顶管机的选型应符合设计要求,并具备相应的技术参数和性能。

2. 顶管机的操作人员应经过专业培训,具备相关的操作证书。

3. 顶管机的维护保养应按照生产厂家的要求进行,定期进行检查和维修。

4. 顶管机的使用过程中,应注意安全措施的执行,避免发生意外事故。

5. 顶管机的使用过程中,应注意施工质量的控制,确保管道的铺设质量。

五、安全措施1. 施工现场应设置明显的安全警示标志,保证施工人员的安全。

2. 施工现场应配备必要的安全设施,如防护网、安全帽、安全绳等。

3. 施工单位应定期进行安全培训,提高施工人员的安全意识和技能。

4. 施工单位应制定应急预案,做好应急处理工作,确保施工过程中的安全。

顶管监理实施细则

顶管监理实施细则

顶管监理实施细则一、引言顶管监理实施细则旨在规范顶管监理工作的实施过程,确保施工项目的安全、质量和进度得到有效控制和监督。

本细则适用于所有需要进行顶管监理的工程项目。

二、术语定义1. 顶管监理:指对顶管工程施工过程中的质量、安全和进度进行监督和控制的活动。

2. 顶管工程:指通过顶管技术进行地下管道铺设的工程项目。

3. 监理单位:指由业主委托,具备相关资质的独立第三方机构,负责对施工过程进行监督和控制的单位。

4. 施工单位:指承担顶管工程施工任务的企事业单位或个人。

三、顶管监理实施细则1. 监理单位的职责和义务1.1 提供监理人员:监理单位应根据施工项目的规模和复杂程度,派遣足够数量的监理人员到现场进行监督和控制。

1.2 监理计划编制:监理单位应根据施工合同和相关法规,编制详细的监理计划,包括监理任务、监理方法、监理周期等内容。

1.3 监理文件管理:监理单位应建立健全的文件管理体系,对监理过程中的各类文件进行归档和保存,确保文件的完整性和可追溯性。

1.4 监理报告撰写:监理单位应定期向业主提交监理报告,详细记录施工过程中的问题和解决方案,提出合理的建议和意见。

1.5 现场巡查:监理单位应定期到施工现场进行巡查,检查施工质量、安全措施和进度计划的执行情况,并及时提出整改要求。

1.6 技术指导:监理单位应为施工单位提供必要的技术指导和咨询,解答施工过程中的疑问和问题,确保施工工艺的正确实施。

1.7 施工质量验收:监理单位应对顶管工程的质量进行验收,确保施工质量符合相关标准和规范的要求。

1.8 项目竣工报告:监理单位应在施工项目竣工后,编制详细的竣工报告,对施工过程中的技术难点和经验进行总结和归档。

2. 施工单位的职责和义务2.1 遵守监理要求:施工单位应严格遵守监理单位的监督和控制要求,按照监理计划进行施工,确保施工质量和进度的达到监理标准。

2.2 安全生产:施工单位应制定完善的安全生产方案,保证施工过程中的安全措施得到有效实施,防止事故的发生。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、工程概况------------------------------------------------------------------1二、编制依据------------------------------------------------------------------2三、顶管施工工艺流程------------------------------------------------------3四、顶管质量监理工作要点------------------------------------------------3五、顶管质量标准、检测频率与方法------------------------------------3六、管道顶进监理------------------------------------------------------------4七、安全监理工作要点-------------------------------------------------------5一、工程概况由于绿水弯路规划污水泵站近期不具备实施条件,本工程为解决虎桥两侧企业污水临时排放问题而设计的绿水弯路临时污水管工程。

污水工程设计的主要内容为:1、设计污水进水管道,管径d800,全长约330m,顶管施工,同时预留d400污水支管,收集地块污水。

2、将接收井W5改造为临时污水泵房,内设潜污泵,设计规模800m³/d。

3、绿水弯路污水d1200污水主管引出一根d325×8污水管,接入临时泵房。

4、设计临时污水泵房出水管d159×4.5接入五福路预留检查井。

二、编制依据1、设计图图纸;2、《给水排水管道施工及验收规范》GB50268-97;3、《混凝土质量控制标准》GB50164-92;4、《市政道路工程质量检验评定标准》CJJ1-90;5、《市政排水管渠工程质量检验评定标准》CJJ3-90;6、有关建筑规程,安全、质量及文明施工等文件;GBJ08-221-96 《市政排水构筑物工程施工和验收规程》GBJ08-220-96 《市政排水管道工程施工和验收规程》GBJ141-90 《给水排水构筑物施工和验收规程》YS1411-89 《防腐蚀工程施工规程》GB50194-93 《建筑工程施工现场供用电安全规范》GBJ208-83 《地下防水工程施工及验收规程》GB50026-93 《工程测量规范》三、顶管施工工艺流程四、顶管质量监理工作要点1、审查顶管施工组织设计、承包人的人员、材料、机具进场情况,现场施工条件,审批开工申请单。

2、检查工作坑开挖时是否按施工组织设计方案进行基坑排水的边坡支护。

检查工作坑平面位置及开挖高程是否符合设计要求。

基础处理是否按设计要求进行处理。

3、检查工作坑结构工程的内容可按排水水泵房的监理要求进行。

4、检查工作坑回填土夯实情况,其密实度是事符合设计要求。

5、检测顶管后背施工质量、主要包括垂直度、水平线与中心线的偏差等。

6、检测导轨高程及其中线位置,审查导轨安装是否牢固。

7、检查顶管施工前的准备工作是否按施工组织设计进行。

其主要内容有:(1)、顶管设备是否按施工方案配置状态是否良好。

(2)、顶管设备能力是否满足顶力计算的要求,千斤顶安装位置、偏差是否满足施工组织设计要求。

(3)、检查对降低地下水位、下管、出土、排泥等工作是否按施工方案准备。

(4)、当顶管段有水文地质或工程地质不良状况时,沿线附近有建(构)筑物基础时,是否按施工组织设计的要求,准备了相应的技术措施。

8、检测第一根管的就位情况,主要内容为:管子中线管子内底前后端高程,顶进方向是否符合设计要求,当确认无误并检查穿墙措施全部落实后,方可开始顶进。

9、顶进过程中应勤监测、及时纠偏,在第一节管顶进200~300mm 时,应立即对中线及高程测量进行监查,发现问题及时纠正。

在以后的顶进过程中,应在每节管顶进结束后进行监测,每个接口测1点,有错点时测2点;在顶管纠偏时,应加大监测频率至300mm一次,控制纠偏角度,使之满足设计要求,避免顶管发生意外。

10、顶管时,应监测地下水位是否按施工组织设计要求进行控制。

11、检查顶管管材自身的材质,外形尺寸、出厂合格报告等内容是否满足设计要求。

12、检查顶进方法是否与施工组织设计相符,当采用管前挖土,干式顶进时,应监控管前挖土量,管子底部土体在135°范围内不得超挖,当采用工具管水下顶进时,应监控顶进速度与出泥量的平衡,严禁超量排泥。

13、当管道超挖或因纠偏雨造成管周围空隙过大时,应组织有关人员研究处理措施并监督执行。

14、顶进过程中应监控接口施工质量,当采用混疑土管时,应监控内涨圈、填料及接口质量、当采用钢管时,应控制焊接、错口质量。

15、当因顶管段过长、顶力过大而采取用中继环、触变泥浆等措施时,应监控中继环安装及触变泥浆制作质量。

五、顶管质量标准、检测频率与方法1、混凝土管接口密实、平顺、不脱落,内涨圈中心位置对准、管缝填料密实、管内不得有泥土、石子、砂浆、砖块、木块等杂物。

2、钢管接口的焊缝质量应根据设计要求进行检测。

3、顶管工作坑质量监理标准,见《顶管工作坑质量监理汇总表》。

4、顶管质量监理标准,见《顶管质量监理汇总表》。

顶管工作坑质量监理汇总表1.注:表内H为后背的垂直高度(单位:m),i.L为后背的水平长度(单位:m)。

顶管质量监理汇总表六、管道顶进监理(一)、顶管的施工顺序和施工方法1、施工要求(1)、顶管的施工顺序,应从整个排水系统考虑,并结合工程施工的具体条件,一般宜从管道的下游开始,逐段顶进。

具体施工顺序为:对设计和施工条件进行调查研究、编制施工组织设计并报监理批准、顶管机具的选型和设备维护、管材加工或采购、测量放样、顶管工作坑(井)和顶管接收坑(井)的施工、顶管机具和设备的安装调试、顶管机出工作坑开始顶进、压注减摩触变泥浆、顶管测量与顶进纠偏、顶进中的环境监测(建筑物与地下管线的保护〉、顶管机进接收坑顶管贯通、管接口与进出洞口等修缮工作。

(2)、通常应选择施工条件较好、顶程较短、技术风险较少的顶段作为起始顶管段,在顶管前进行必要的现场技术数据的测试和分析,设定施工技术参数,通过起始段的顶进,逐步调整各项施工技术参数和对顶管机的操作,为下一段的正常顶进优化施工工艺。

(3)、顶管机有敞开式和封闭式顶管掘进机两大类型。

顶管的施工方法,根据采用顶管机头的不同类型,分为敞开式顶管施工方法和封闭式顶管施工方法。

敞开式顶管机包括手掘式、挤压式、网格(水冲)式等型式;封闭式顶管掘进机主要包括泥水平衡、土压平衡、加泥式土压平衡、斗铲式和多刀盘等型式。

(4)、顶管施工方法的选定,应结合顶管沿线的地形、工程和水文地质、设计(管径、管材、复土厚度)、地面建筑物、地下管线、有无地下障碍物、对地表变形控制的要求、交通、场地及环境条件等因素综合考虑,经技术经济比较后选定。

一般应选择技术上先进、有成熟施工经验的方法,以确保质量、安全,经济适用。

(5)、顶进中应安排日夜连续施工,不宜随意停顶。

(6)、管节在起吊、运输过程中,应轻起轻落,端部接口严禁碰撞,堆放场地应平整。

堆放层数:Φ1350mm及以下,不超过3层;Φ1500~Φ1800mm,不超过2层;Φ2000以上及单层,底层管节必须用垫块塞稳。

堆放在路边应设安全标志。

(7)、当两条相邻的平行管道均使用顶管施工方法时,应贯彻先深后浅、先大后小的原则。

其相邻管壁之间的最小净距应根据顶管施工沿线的土质、顶进方法和两段顶管施工先后的错开时间等因素来确定。

一般相邻顶管外壁的间距应不小于大管的管节外径。

(8)、施工人员必须根据设计图纸、质量标准、工程和水文地质、施工方法、施工环境条件等因素,编制施工组织设计,报监理批准。

对操作人员应进行施工技术交底和安全教育,明确职责分工。

施工过程中应对施工操作、顶管质量、顶力、顶速、顶程、纠编、压注减摩触变泥浆、顶管机状况、顶进发生的情况与采取的措施等施工锖况,做出全面详实的记录,并实行交接班制度。

2、监理重点(1)、对施工组织设计应进行全面、细致的研究、分析和审查,特别对机的类型、主千斤顶、管材的强度与接口形式、洞口构造、中继环的设置、压浆孔的布置、稳定土层的措施、环境监测及工程保护措施等应作重点审查。

施工方法和采取的技术措施应符合设计要求,确保工程质量。

(2)、对确定的顶管施工方法,应重点了解该机具的性能,特别是对顶管穿越土层特性的适应性,审查施工单位是否具有类似工程顶管施工的实际经验。

(3)、对采用的顶管施工方法,其可能产生的地表变形和对周围环境的影响程度,应督促施工单位预先做出分析、估算,应符合合同规定的保护环境的要求。

当预计影响程度难以确保对地面建筑物、道路、交通和地下管线的正常使用时,应督促施工单位必须采取有效技术措施进行监测和保护,必要时对建筑物、地下管线,可采取停止使用、限制使用、拆除、搬迁等措施。

(4)、顶管设备必须经维修保养,检验合格后方可进人施工现场。

开顶前对顶管全套设备及各类机具均应进行单机、整机联动及模拟操作,确认正常后方可投人使用。

顶进中应有专人例行保养。

3、质量标准与检验方法施工方法必须符合顶管施工的技术规程、规范的要求,工程施工质量达到设计和验收的质量标准。

检验方法:根据以往类似工程的施工经验,通过第一段顶管的精心施工的质量控制,运用常规检查和仪器测量的方法,对照工程质量标准,进一步完善施工方法和强化工程措施,严格监理,不断提高工程质量。

(二)、顶管机头的选型及相关设备的安装1、施工要求(1)应收集和掌握顶管沿线的工程地质资料,并重点了解顶管机头所穿越的有代表性的土层特性。

(2)、根据顶管所处的工程地质、管道穿越的土层地质情况、覆土深度、管径、工程环境与场地、地面建筑与地下管线、对地面变形的控制要求等因素,经经济技术比较,合理选择顶管机头。

(3)、选择的顶管机头,应能保证工程质量、安全和文明施工的要求,采取相应的措施和施工技术,正确熟练的操作,以期达到顶管的预期效果。

(4)、顶管机头、工具管及电气、压浆、液压、出土等相关设备应按机械施工图组装,并分别调试合格后进行联动试运转,符合要求后才能用于顶管。

2、监理重点(1)、核查施工单位对选定机头的机械特性和适应土质的熟悉和掌握程度以及类似工程的施工经验,现场应配有熟练的操作人员,施工人员应经过技术培训和技术交底。

(2)、检查施工进场的机头和工具管,必须和经过批准的施工组织设计所选定的机头设务相一致,特别是机头直径、动力、纠偏设备、出土装置等必须匹配,机头与工具管的连接必须满足纠偏技术要求,无渗漏。

(3)、机头、工具管及电气、动力、液压、供水、出土、纠偏、测量、通讯等相关设备安装后,检查单机和联动运转,测试数据应符合机械设计的要求,确认运转正常后才准予投入使用。
