安装工程计价表主要计算公式
安装工程各种系数计算规则

安装工程各种系数计算规则一、系数的分类:1、子目系数1.1、超高增加费;1.2、管道井内管道、阀门、支架安装增加费;1.3、分章说明、附注、综合解释有关说明(需要调整的部分)。
2、工程系数2.1、高层建筑增加费;2.2、现浇钢筋混凝土模板,内浇外筑、内浇外砌。
3、综合系数3.1、脚手架搭拆费;3.2、系统调试费;3.3、安装与生产同时进行增加费;3.4、有害环境施工增加费。
二、系数的特征子目系数是根据所套用子目进行换算的;工程系数是全部工程,有条件进行计算,根据工程规模特征调整;综合系数是符合计算特征都得计算。
三、计算方法子目系数作为工程系数的计算基础;工程系数作为综合系数的计算基础;平级不互相计取。
安装工程预算中常用的各项系数主要有:●超高系数:定额中的超高费是指操作物高度超出定额子目计算范围而需增加的人工费用。
省安装工程单位估价表中该系数主要出现在:第二册操作物高度5米以上的工程;第八册操作物高度3.6米以上的工程;第九册操作物高度6米以上的工程;第十三册操作物高度6米以上的工程。
操作物高度是指有楼层的按楼地面安装物的垂直距离,无楼层的按操作地点(或设计正负零)至操作物的距离。
上述费用仅计算超高部分项目,未超高部分不计。
●各册定额章、节换算系数:分章说明、附注和综合解释规定各种子目调整系数。
例如第八册设置于管道间,管廊内的管道阀门法兰支架其人工乘以系数1.3。
第二册第八章说明四,铜芯电力电缆头按同截面电缆头定额乘以系数1.2,双屏蔽电缆头制作安装人工乘以系数1.05。
第十一册第二章说明六,标志环等零星刷油,套用本定额有关部分,其人工乘以系数2.0。
●高层建筑增加费:高层建筑增加费是指建筑物在六层或20米以上所需增加的人工降效、材料、工具垂直运输增加的机械台班费用;工人上下所乘坐的升降设备台班费等。
该项费用适用于采暖、通风、生活煤气、给排水、民用建筑物电气照明及附属于上述工程中的保温、绝热和刷油等工程。
工程造价计价计量计算公式

工程造价计价计量计算公式工程造价是指在工程建设过程中所需要的各种费用的总和。
工程造价计价计量是指在工程建设过程中对各种费用进行计算和核算的过程。
在工程造价计价计量中,有许多的计算公式被广泛应用,下面将介绍一些常用的工程造价计价计量计算公式。
1. 总造价计算公式。
总造价是指工程项目的全部费用,包括直接费用和间接费用。
总造价计算公式为:总造价 = 直接费用 + 间接费用。
其中,直接费用包括材料费、人工费、机械费等直接与工程施工相关的费用;间接费用包括管理费、利润、税金等与工程施工间接相关的费用。
2. 单位工程造价计算公式。
单位工程造价是指单位工程的全部费用,包括直接费用和间接费用。
单位工程造价计算公式为:单位工程造价 = 直接费用 + 间接费用。
3. 材料费计算公式。
材料费是指工程项目所需要的各种材料的费用。
材料费计算公式为:材料费 = 材料单价×材料数量。
4. 人工费计算公式。
人工费是指工程项目所需要的各种人工的费用。
人工费计算公式为:人工费 = 工资单价×工作时间。
5. 机械费计算公式。
机械费是指工程项目所需要的各种机械设备的费用。
机械费计算公式为:机械费 = 租赁费用 + 折旧费用 + 维护费用。
其中,租赁费用是指租赁机械设备所需的费用;折旧费用是指机械设备折旧所需的费用;维护费用是指机械设备维护所需的费用。
6. 管理费计算公式。
管理费是指工程项目的管理费用。
管理费计算公式为:管理费 = 工程造价×管理费率。
其中,管理费率是指管理费与工程造价的比率。
7. 利润计算公式。
利润是指工程项目的利润。
利润计算公式为:利润 = 工程造价×利润率。
其中,利润率是指利润与工程造价的比率。
8. 税金计算公式。
税金是指工程项目的税金。
税金计算公式为:税金 = 工程造价×税金率。
其中,税金率是指税金与工程造价的比率。
以上是一些常用的工程造价计价计量计算公式,通过这些计算公式可以对工程项目的各种费用进行计算和核算,为工程项目的决策和管理提供参考依据。
建筑安装工程费用参考计算方法

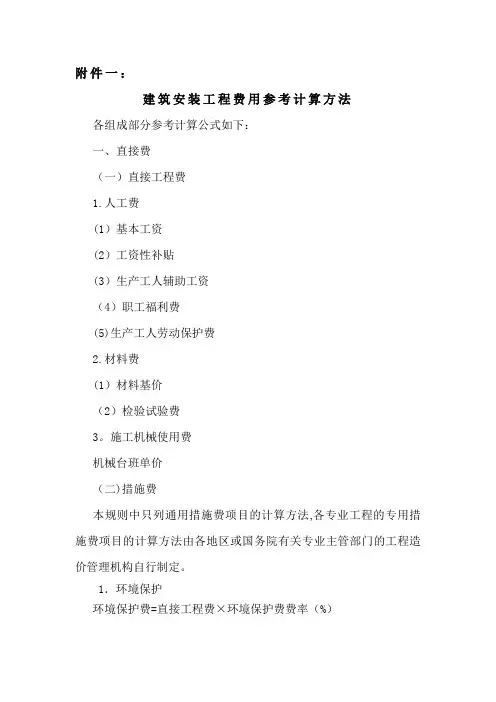

附件一:建筑安装工程费用参考计算方法各组成部分参考计算公式如下:一、直接费(一)直接工程费1.人工费(1)基本工资(2)工资性补贴(3)生产工人辅助工资(4)职工福利费(5)生产工人劳动保护费2.材料费(1)材料基价(2)检验试验费3。
施工机械使用费机械台班单价(二)措施费本规则中只列通用措施费项目的计算方法,各专业工程的专用措施费项目的计算方法由各地区或国务院有关专业主管部门的工程造价管理机构自行制定。
1.环境保护环境保护费=直接工程费×环境保护费费率(%)2.文明施工文明施工费=直接工程费×文明施工费费率(%)3.安全施工安全施工费=直接工程费×安全施工费费率(%)4.临时设施费临时设施费有以下三部分组成:(1)周转使用临建(如,活动房屋)(2)一次性使用临建(如,简易建筑)(3)其他临时设施(如,临时管线)其中:①周转使用临建费②一次性使用临建费③其他临时设施在临时设施费中所占比例,可由各地区造价管理部门依据典型施工企业的成本资料经分析后综合测定。
5.夜间施工增加费6.二次搬运费7。
大型机械进出场及安拆费8.混凝土、钢筋混凝土模板及支架(1)模板及支架费=模板摊销量×模板价格+支、拆、运输费摊销量=一次使用量×(1+施工损耗)×[1+(周转次数-1)×补损率/周转次数-(1-补损率)50%/周转次数](2)租赁费=模板使用量×使用日期×租赁价格+支、拆、运输费9.脚手架搭拆费(1)脚手架搭拆费=脚手架摊销量×脚手架价格+搭、拆、运输费(2)租赁费=脚手架每日租金×搭设周期+搭、拆、运输费10.已完工程及设备保护费已完工程及设备保护费=成品保护所需机械费+ 材料费+人工费11.施工排水、降水费排水降水费=Σ排水降水机械台班费×排水降水周期+排水降水使用材料费、人工费二、间接费间接费的计算方法按取费基数的不同分为以下三种:(一)以直接费为计算基础(二)以人工费和机械费合计为计算基础(三)以人工费为计算基础1。
工程造价计价-公式大全

工程造价计价与控制》公式大全1、涨价预备费:PF = I t【(1+f)t—1 】PF:涨价预备费;l t:建设期中第t年的投资计划额,包括设备及工器具购置费、建筑安装工程费、工程建设其它费用及基本预备费;f :年均投资价格上涨率;2、建设期贷款利息: q j=(P j-1+1/2A j)*i q j: 建设期第j 年应计利息;P j-i :建设期第(j—1)年末贷款累计金额与利息累计金额之和;A j:建设期第j年贷款金额;i:年利率;3 、拟定定额时间计算公式:工序作业时间=基本工作时间+辅助工作时间规范时间=准备与结束工作时间+不可避免的中断时间+休息时间工序作业时间=基本工作时间+辅助工作时间=基本工作时间/ (1-辅助作业时间%)定额时间=工序作业时间/1 —规范时间%4、人工幅度差 =(基本用工+辅助用工+超运距用工)*人工幅度差系数5、材料损耗率 =损耗量/净用量*100%材料损耗量=材料净用量*损耗率材料消耗量=材料净用量+损耗量材料消耗量=材料净用量*(1+损耗率)6、措施费的计算公式:a环境保护费=直接工程费*环境保护费费率环境保护费费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列)b 文明施工费=直接工程的*文明施工费费率文明施工费费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列)c 安全施工费=直接工程费*安全施工费率安全施工费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列)d 临时设施费=(周转使用临建费+一次性使用临建费)*【1+其它临时设施所占比例】周转使用临建费=(临建面积*每平米造价)/(使用年限*365*利用率)*工期】+一次性拆除费一次性使用临建费=【临建面积*每平米造价*(1—残值率)】+一次性拆除费e 夜间施工增加费=(1 —合同工期/定额工期)*(直接工程费总的人工费合计/平均日夜施工费开支)*每工日夜施工费开支f 二次搬运费=直接工程费*二次搬运费费率二次搬运费费率=年平均二次搬运费开支额/(全年建安产值*直接工程费占总造价的比例)f 大型机械设备进出场及安拆费=(一次进出场及安拆费*年度平均安拆次数)/年工作台班g 混凝土、钢筋混凝土模板及支架费自有模板及支架的计算: 模板及支架费=模板摊消费*模板价格+支、拆、运输费摊消量=一次使用量*(1+施工损耗)* 【(1+ (周转次数—1*补损率)/周转次数—(1—补损率)*50%/周转次数)租赁模板及支架费的计算:租赁费=模板使用量*使用日期*租赁价格+支、拆、运输费h 脚手架费:自有脚手架费的计算:脚手架搭拆=脚手架摊消量*脚手架价格+搭、拆、运输费脚手架摊消量=单位一次使用量*(1—残值率)/(耐用期/一次使用期)租赁脚手架费的计算:租赁费=脚手架每日租金*搭设周期+搭、拆、运输费i已完工程及设备保护费=成品保护所需机械费+材料费+人工费j施工排水、降水费=排水降水机械台班费*排水降水周期+排水降水使用材料、人工1、涨价预备费:PF = I t【(1+f)t—1】PF:涨价预备费;I t:建设期中第t年的投资计划额,包括设备及工器具购置费、建筑安装工程费、工程建设其它费用及基本预备费;f :年均投资价格上涨率;2、建设期贷款利息:q j=(P j-1+1/2A j)*iq j: 建设期第j 年应计利息;P j-i :建设期第(j—1)年末贷款累计金额与利息累计金额之和;A j:建设期第j年贷款金额;i:年利率;3 、拟定定额时间计算公式: 工序作业时间=基本工作时间+辅助工作时间规范时间=准备与结束工作时间+不可避免的中断时间+休息时间工序作业时间=基本工作时间+辅助工作时间=基本工作时间/(1-辅助作业时间%)定额时间=工序作业时间/1 —规范时间%4、人工幅度差 =(基本用工+辅助用工+超运距用工)*人工幅度差系数5、材料损耗率 =损耗量/净用量*100%材料损耗量=材料净用量*损耗率材料消耗量=材料净用量+损耗量材料消耗量=材料净用量*(1+损耗率)6、措施费的计算公式:a环境保护费=直接工程费*环境保护费费率环境保护费费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列)b 文明施工费=直接工程的*文明施工费费率文明施工费费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列)c 安全施工费=直接工程费*安全施工费率安全施工费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列)d 临时设施费=(周转使用临建费+一次性使用临建费)*【1+其它临时设施所占比例】周转使用临建费=(临建面积*每平米造价)/(使用年限*365*利用率)*工期】+一次性拆除费一次性使用临建费=【临建面积*每平米造价*(1—残值率)】+一次性拆除费e 夜间施工增加费=(1—合同工期/定额工期)*(直接工程费总的人工费合计/平均日夜施工费开支)*每工日夜施工费开支f 二次搬运费=直接工程费*二次搬运费费率二次搬运费费率=年平均二次搬运费开支额/(全年建安产值*直接工程费占总造价的比例)f 大型机械设备进出场及安拆费=(一次进出场及安拆费*年度平均安拆次数)/年工作台班g 混凝土、钢筋混凝土模板及支架费自有模板及支架的计算:模板及支架费=模板摊消费*模板价格+支、拆、运输费摊消量=一次使用量*(1+施工损耗)*【(1+(周转次数—1*补损率)/周转次数—(1—补损率)*50%/周转次数)租赁模板及支架费的计算:租赁费=模板使用量*使用日期*租赁价格+支、拆、运输费h 脚手架费:自有脚手架费的计算:脚手架搭拆=脚手架摊消量*脚手架价格+搭、拆、运输费脚手架摊消量=单位一次使用量* (1—残值率)/ (耐用期/一次使用期)租赁脚手架费的计算:租赁费=脚手架每日租金*搭设周期+搭、拆、运输费i已完工程及设备保护费=成品保护所需机械费+材料费+人工费j施工排水、降水费=排水降水机械台班费*排水降水周期+排水降水使用材料、人工9、机械台班单价a台班折旧费=机械预算价格*【1-(残值率)】*时间价值系数/耐用总台班b台班大修理费=一次大修理费*寿命周期内大修理次数/耐用总台班c台班经常修理费=【(各级保养一次费用*寿命期各级保养总次数)+临时故障排除费】/耐用总台班+替换设备和工具附具台班摊消费+例保辅料费d台班安拆费及场外运输费=一次安拆费及场外运费*年平均安拆次数/年工作台班e台班人工费=【人工消耗量* (1 +年制度工作日*年台班工作台班)*人工单价】/年工作台班10 、投资估算的方法a 单位生产能力估算法:C2=(C1/ Q1)Q2fC i:已建类似项目的静态投资额C2:拟建项目静态投资额Q i :已建类似项目的生产能力Q2:拟建项目的生产能力f:不同时期、不同地点的定额、单价、费用变更等的综合调整系数b 生产能力指数法:C2= C1(Q2/ Q1)x*fx:生产能力指数C:系数估算法:设备系数法:C = E (1+f1P1+f2P2+f3P3+……)+IC:拟建项目投资额E:拟建项目设备费P :已建项目中建筑安装费及其它工程费等与设备费的比例f:由于时间因素引起的定额、价格、费用标准等变化的综合调整系数主体专业系数法:C= E (1+f1P,1+f2P,2+f3P,3+……)+IP,已建项目中各专业工程费用与设备投资的比重朗格系数法:C=E (1+EK i)*K cC 总建设费用E 主要设备费K i 管线、仪表、建筑物等项费用的估算系数K c管理费、合同费、应急费等项费用的估算系数11 、流动资金=流动资产—流动负债流动资产=应收帐款+存货+现金流动负债=应付帐款应收帐款=年销售收入/应收帐款周转次数存货=外购原材料+外购燃料+在产品+产成品外购原材料=年外购原材料总成本/按种类分项周转次数外购燃料=年外购燃料/按种类分项周转次数外购原材料、燃料+年工资及福利费+年修理费+年其它制造费在产品=在产品周转次数产成品=年经营成本/产成品周转次数现金需要量=(年工资及福利费+年其它费用)/现金周转次数应付帐款=(年外购原材料+年外购燃料)/应付帐款周转次数年流动资金额=年费用基数*各类流动资金率年流动资金额=年产量*单位产品产量占用流动资金率12、财务净现值( FNPV )FNPV =E (CI —CO) t (1+i c) -t财务内部收益率( FIRR )刀(Cl —CO) t* (1+FIRR ) -t= 0FIRR = h+NPV^NPV’ —NPV2) (i2—ij静态投资回收期:刀(CI-CO ) t= 0上一年累计现金流量的绝对值P t=累计净现金流量开始出现正值的年份-1+当年净现金流量动态投资回收期:刀(CI-CO ) t (1+i c) -t= 0上一年累计现金流量现值的绝对值P,t =累计净现金流量现值开始出现正值的年份-1+ 当年净现金流量现值投资收益率=年净收益/项目全部投资*100%投资利润率=利润总额/投资总额投资利税率=(利润总额+销售税金及附加) /投资总额资本金利润率=税后利润/资本金借款偿还期=偿清债务年份数—1+(偿清债务当年应付的本息/当年可用于偿清的资金总额) 资产负债率=负债总额/资产总额流动比率=流动资产总额/流动负债总额速动比率=速动资产总额/流动负债总额13 、建筑系数=建筑占地面积/厂区占地面积土地利用系数=(建筑占地面积+厂区道路占地面积+工程管网占地面积) /厂区占地面积建筑毛密度=居住和公共建筑基底面积/居住小区占地总面积居住建筑净密度=居住建筑基底面积/居住建筑占地面积居住面积密度=居住面积/居住建筑占地面积居住建筑面积密度=居住建筑面积/居住建筑占地面积人口毛密度=居住人数/居住小区占地总面积人口净密度=居住人数/居住建筑占地面积绿化比率=居住小区绿化面积/居住小区占地总面积建筑体积指标=建筑体积/建筑面积14、静态投资效益评价法投资回收期法:/ P t= K2-K 1 /C l -C 2K 投资额C 年经营成本/ P t差额投资回收期/ P t=( K2/Q2-K1/Q1) / (C1/Q1-C2/Q2)Q 各设计方案的年业务量计算费用法总计算费用法TC=K+P c CK 项目总投资C 年经营成本P 基准投资回收期年计算费用法AC=C+R c KR 基准投资效果系数15 、工程预付款扣除:T=P-M/NT 起扣点,即工程预付款开始扣回时的累计完成工作量金额M 工程预付款限额N 主要材料占比重P 承包工程价款总额16、投资偏差分析拟完工程计划投资=拟完工程量*计划单价已完工程实际投资=实际工程量*实际单价已完工程计划投资=实际工程量*计划单价投资偏差=已完工程实际投资-已完工程计划投资=实际工程量* (实际单价-计划单价)进度偏差=已完工程实际时间一已完工程计划时间进度偏差=拟完成几乎投资-已完工程计划投资=(拟完工程量-实际工程量)*计划单价相对偏差=绝对偏差/投资计划值=(投资实际值-投资计划值)/投资计划值。
造价师必备安装工程计量计价常用公式

造价师必备安装工程计量计价常用公式作为一名造价师,熟练掌握和应用安装工程计量计价常用公式是必不可少的。
这些公式可以帮助我们准确计算安装工程的工程量和造价,为项目的合理预算提供依据。
接下来,我将为大家介绍一些常用的安装工程计量计价公式。
一、安装工程计量公式1.钢材量计算公式:钢材量=线轴计长×钢材数量其中,线轴计长表示管材或线材的有效长度,通常以米作为单位;钢材数量则是指需要安装的钢材的数量。
2.板材量计算公式:板材量=长×宽×数量其中,长表示板材的长度,宽则表示板材的宽度,都是以米为单位;数量表示需要使用的板材数量。
3.设备数量计算公式:设备数量=安装设备数×设备系数其中,安装设备数指的是需要安装的设备的数量,设备系数则是根据实际情况确定的。
4.管道长度计算公式:管道长度=单段长度×段数其中,单段长度表示每一段管道的长度,以米为单位;段数则是需要安装的管道段数。
5.人工工时计算公式:人工工时=安装点数×安装效率安装点数指的是需要进行安装的点数,通常以个或米作单位;安装效率则表示单位时间内完成的工时数。
二、安装工程计价公式1.材料费计算公式:材料费=材料量×单位价格其中,材料量表示所需材料的数量,单位价格则是指每单位材料的价格。
2.人工费计算公式:人工费=人工工时×单位工资人工工时表示完成安装工程所需的总工时,单位工资表示每小时的工资。
3.机械费计算公式:机械费=机械工时×单位机械台班费机械工时表示完成安装工程所需的机械工时数,单位机械台班费表示每小时的机械费用。
4.措施费计算公式:措施费=措施工时×措施费率措施工时表示在施工过程中所需的总措施工时数,措施费率表示每小时的措施费用。
5.利润计算公式:利润=(材料费+人工费+机械费+措施费)×利润率利润率是根据项目成本和风险确定的一定比例,用来计算项目的利润。
建筑安装工程费用项目组成(全)

住房城乡建设部、财政部关于印发《建筑安装工程费用项目组成》的通知建标〔2013〕44号各省、自治区住房城乡建设厅、财政厅,直辖市建委(建交委)、财政局,国务院有关部门:为适应深化工程计价改革的需要,根据国家有关法律、法规及相关政策,在总结原建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标〔2003〕206号)(以下简称《通知》)执行情况的基础上,我们修订完成了《建筑安装工程费用项目组成》(以下简称《费用组成》),现印发给你们。
为便于各地区、各部门做好发布后的贯彻实施工作,现将主要调整内容和贯彻实施有关事项通知如下:一、《费用组成》调整的主要内容:(一)建筑安装工程费用项目按费用构成要素组成划分为人工费、材料费、施工机具使用费、企业管理费、利润、规费和税金(见附件1)。
(二)为指导工程造价专业人员计算建筑安装工程造价,将建筑安装工程费用按工程造价形成顺序划分为分部分项工程费、措施项目费、其他项目费、规费和税金(见附件2)。
(三)按照国家统计局《关于工资总额组成的规定》,合理调整了人工费构成及内容。
(四)依据国家发展改革委、财政部等9部委发布的《标准施工招标文件》的有关规定,将工程设备费列入材料费;原材料费中的检验试验费列入企业管理费。
(五)将仪器仪表使用费列入施工机具使用费;大型机械进出场及安拆费列入措施项目费。
(六)按照《社会保险法》的规定,将原企业管理费中劳动保险费中的职工死亡丧葬补助费、抚恤费列入规费中的养老保险费;在企业管理费中的财务费和其他中增加担保费用、投标费、保险费。
(七)按照《社会保险法》、《建筑法》的规定,取消原规费中危险作业意外伤害保险费,增加工伤保险费、生育保险费。
(八)按照财政部的有关规定,在税金中增加地方教育附加。
二、为指导各部门、各地区按照本通知开展费用标准测算等工作,我们对原《通知》中建筑安装工程费用参考计算方法、公式和计价程序等进行了相应的修改完善,统一制订了《建筑安装工程费用参考计算方法》和《建筑安装工程计价程序》(见附件3、附件4)。
一级造价师《建设工程计价》公式

一级造价师《建设工程计价》公式1.建筑面积计算公式:
建筑面积=建筑物每层面积×层数
2.产值计算公式:
产值=单位工程量×单位价格
3.定额计算公式:
定额=工日数×人工定额指标
4.直接费用计算公式:
直接费用=材料费+设备费+人工费
5.间接费用计算公式:
间接费用=总造价×间接费用比例
6.总造价计算公式:
总造价=直接费用+间接费用
7.各种费率计算公式:
-材料费率=材料费/直接费用
-设备费率=设备费/直接费用
-人工费率=人工费/直接费用
-间接费用比例=间接费用/总造价
8.各种工程量计算公式:
-土方工程量=填挖方量+开挖方量
-钢筋工程量=钢筋束数×钢筋束重量
-混凝土工程量=扎柱混凝土用量+地下室浇筑混凝土用量
-砌体工程量=墙体砌筑体积+窗台砌筑体积+防水砌筑体积
9.能耗计算公式:
能耗=能源消耗量×能源价格
10.利润计算公式:
利润=总造价×毛利润率
11.结算价计算公式:
结算价=直接费用+间接费用+利润
以上只是建设工程计价中一些常见的公式和计算方法,实际应用中还会根据具体情况进行调整和修改。
除了公式和计算方法,一级造价师还需要掌握相关的法规政策、市场行情、造价标准等知识,以保障计价的准确性和合理性。
建筑安装工程费用参考计算方法及计价程序

建筑安装工程费用项目组成建筑安装工程费由直接费、间接费、利润和税金组成(见附表)。
一、直接费由直接工程费和措施费组成。
(一)直接工程费:是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。
1.人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括:⑴基本工资:是指发放给生产工人的基本工资。
⑵工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。
⑶生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
⑷职工福利费:是指按规定标准计提的职工福利费。
⑸生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。
2.材料费:是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。
内容包括:⑴材料原价(或供应价格)。
⑵材料运杂费:是指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用。
⑶运输损耗费:是指材料在运输装卸过程中不可避免的损耗。
⑷采购及保管费:是指为组织采购、供应和保管材料过程中所需要的各项费用。
包括: 采购费、仓储费、工地保管费、仓储损耗。
⑸检验试验费:是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料和化学药品等费用。
不包括新结构、新材料的试验费和建设单位对具有出厂合格证明的材料进行检验,对构件做破坏性试验及其他特殊要求检验试验的费用。
3.施工机械使用费:是指施工机械作业所发生的机械使用费以及机械安拆费和场外运费。
施工机械台班单价应由下列七项费用组成:(1)折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安装工程计价表主要计算公式
1、变压器油过滤不论多少次,直到过滤合格为止,以“t”为计量单位,其计算公式:油过滤数量(t)=设备油重(t)×(1+损耗率
2、带形母线计算公式:L=∑(按设计图纸计算的单项延长米+母线预留长度)
3、基础槽钢角钢的安装长度按设计图纸计算,无规定时按下式计算:
①单个柜盘时:L=2(A+B)②多个同规格的柜、盘相连接时:L=n2A+2B式中:L:所求长度A:柜或屏的宽度B:柜或屏的厚度n:柜或屏的个数。
4、盘柜配线长度计算公式:L=盘柜板面半周长×配线回路数。
5、电缆安装工程量计算公式:L=∑(水平长度+垂直长度+各种预留长度)×(1+2.5%电缆曲折折弯余系数)。
6、电缆保护管计算公式:横穿公路:L=路基宽度+4米;穿过排水沟:L=沟壁外缘+1米;垂直敷设:管口距地面+2米;穿过建筑物外墙,按基础外缘以外+1米。
7、电力电缆中间头数量确定参考公式:n=L/l-1 n:中间头个数L:电缆设计长度l:每段电缆平均长度。
8、接地母线、避雷线敷设工程量公式:L=∑(施工图设计水平长度+垂直长度)×(1+3.9%附加长度)。
9、电气配管管内穿导线工程量计算公式:L=(配管计算长度+导线预留长度)×同截面导线根数。
10、10KV以下架空线路导线架设工程量计算公式:L=(线路总长度
+所有预留长度)×导线根数。
11、风管制作安装以施工图示不同规格按展开面积计算,不扣除检查孔、测定孔、送风口、吸风口等所占面积。
圆管F=π×D×L 式中F ——圆形风管展开面积(以m2 为单位);D——圆形风管直径;L ——管道中心线长度。
矩形风管按图示周长乘以管道中心线长度计算12、除锈、刷油工程。
(1)设备筒体、管道表面积计算公式:S=π×D×L 式中π——圆周率;D——设备或管道直径;L——设备筒体高或管道延长米。
(2)阀门表面积计算式S=π×D×2.5D×K×N 式中D——直径;K ——1.05;N——阀门个数。
(3)弯头表面积计算式S=π×D×1.5D×K×2π×N/B 式中D ——直径;K——1.05;N——弯头个数;B值取定为:90°弯头B =4;45°弯头B=8。
(4)法兰表面积计算式:S=π×D×1.5D×K×N 式中D——直径;K——1.05;N——法兰个数。
(5)设备和管道法兰翻边防腐蚀工程量计算式:S=π×(D+A)×A 式中D——直径;A——法兰翻边宽。
(6)带封头的设备防腐(或刷油)工程量计算式:S=L×π×D+(D[]22)×π×1.5×N 式中N——封头个数; 1.5——系数值。
13、绝热工程量。
(1)设备筒体或管道绝热、防潮和保护层计算公式:V=π×(D+1.033δ)×1.033δ
S=π×(D+2.1δ+0.0082)×L 式中D——直径1.033、2.1——调
整系数;δ——绝热层厚度;L——设备筒体或管道长;0.0082——捆扎线直径或钢带厚。
(2)伴热管道绝热工程量计算式:①单管伴热或双管伴热(管径相同,夹角小于90°时)。
D′=D1+D2 +(10~20mm) 式中D′——伴热管道综合值;D1 ——主管道直径;D2 ——伴热管道直径;(10~20mm)——主管道与伴热管道之间的间隙。
②双管伴热(管径相同,夹角大于90°时)。
D′=D1+1.5D2 +(10~20mm) ③双管伴热(管径不同,夹角小于90°时)。
D′=D1 +D伴大+(10~20mm) 式中D′——伴热管道综合值;D1 ——主管道直径。
将上述D′计算结果分别代入相应公式计算出伴热管道的绝热层、防潮层和保护层工程量。
(3)设备封头绝热、防潮和保护层工程量计算式。
V=[(D+1.033δ)/2]2 π×1.033δ×1.5×N S=[(D+2.1δ)/2]2 ×π×1.5×N (4)阀门绝热、防潮和保护层计算公式。
V=π(D+1.033δ)×2.5D×1.033δ×1.05×N S=π(D+2.1δ)×2.5D×1.05×N
(5)法兰绝热、防潮和保护层计算公式。
V=π(D+1.033δ)×1.5D ×1.033δ×1.05×N S=π×(D+2.1δ)×1.5D×1.05×N。
