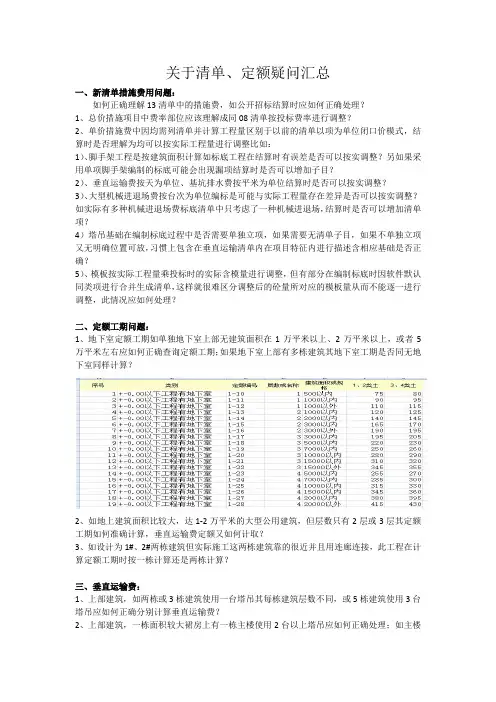

关于清单、定额疑问汇总一、新清单措施费用问题:如何正确理解13清单中的措施费,如公开招标结算时应如何正确处理?1、总价措施项目中费率部位应该理解成同08清单按投标费率进行调整?2、单价措施费中因均需列清单并计算工程量区别于以前的清单以项为单位闭口价模式,结算时是否理解为均可以按实际工程量进行调整比如:1)、脚手架工程是按建筑面积计算如标底工程在结算时有误差是否可以按实调整?另如果采用单项脚手架编制的标底可能会出现漏项结算时是否可以增加子目?2)、垂直运输费按天为单位、基坑排水费按平米为单位结算时是否可以按实调整?3)、大型机械进退场费按台次为单位编标是可能与实际工程量存在差异是否可以按实调整?如实际有多种机械进退场费标底清单中只考虑了一种机械进退场,结算时是否可以增加清单项?4)塔吊基础在编制标底过程中是否需要单独立项,如果需要无清单子目,如果不单独立项又无明确位置可放,习惯上包含在垂直运输清单内在项目特征内进行描述含相应基础是否正确?5)、模板按实际工程量乘投标时的实际含模量进行调整,但有部分在编制标底时因软件默认同类项进行合并生成清单,这样就很难区分调整后的砼量所对应的模板量从而不能逐一进行调整,此情况应如何处理?二、定额工期问题:1、地下室定额工期如单独地下室上部无建筑面积在1万平米以上、2万平米以上,或者5万平米左右应如何正确查询定额工期;如果地下室上部有多栋建筑其地下室工期是否同无地下室同样计算?2、如地上建筑面积比较大,达1-2万平米的大型公用建筑,但层数只有2层或3层其定额工期如何准确计算,垂直运输费定额又如何计取?3、如设计为1#、2#两栋建筑但实际施工这两栋建筑靠的很近并且用连廊连接,此工程在计算定额工期时按一栋计算还是两栋计算?三、垂直运输费:1、上部建筑,如两栋或3栋建筑使用一台塔吊其每栋建筑层数不同,或5栋建筑使用3台塔吊应如何正确分别计算垂直运输费?2、上部建筑,一栋面积较大裙房上有一栋主楼使用2台以上塔吊应如何正确处理;如主楼为高层建筑使用了其中的2台塔吊,裙房的1台始终未拆除其垂直运输费应分别如何计算?3、地下室部分,如单独地下室因面积太大使用2台以上塔吊应如何处理?4、地下室部分,如地下室上部有多栋建筑而其由多层和高层组成(地下室面积2万平米以上),假设有2栋多层和两栋高层共使用2台塔吊,其地下室垂直运输费定额套用高层定额还是多层定额或套用单独地下室定额?地下室垂直运输费又该如何正确计算?四、基坑排水:1、地下室未使用井点降水计算了基坑排水后如有签证说明因连续下雨等原因使地下室蓄水需排水并签证了连续排水台班,是否可按此签证另外计算费用?2、地下室大面积全部使用井点降水后是否可以另外计算基坑排水费用?若此时井点降水有两种情况一种是基础底板浇筑完结束井点降水,另一种是一直使用到回填结束应如何分别计算排水费用?3、如该地下室仅电梯井或局部小面积使用了井点降水其基坑排水计算时是否可以考虑扣除已进行降水部分面积?4、编制标底或按实结算工程后浇带部分排水是否需单独另外计算排水费用?5、地下室井点降水其取费标准包括管理费、利润是否执行地下室土建取费?6、基坑围护按什么标准进行取费是否区分工程类别?五、措施费问题1、某建设施工合同为按实结算,措施项目费夜间施工增加费,冬雨季施工增加费,已完工程及设备保护在合同中费率未约定,此三项费用工程结算如何计取?2、现场对铺设1~2次临时便道、清洗平台所涉及的签证要求是否合理?该便道是不是都含在临时设施费中?3、桩基工程和土方工程所用的临时道路,能否在临时设施费中体现?是否需要另外记取?4、如何处理2004定额中的高支模所产生的满堂脚手架,定额中如何考虑?5、投标时,有梁板清单描述内为支模高度8m以内,图纸实际支模高度为5米,现要求重新组价,是否合理?6、2*2*1.3m的桩承台,转胎模内需要做粉刷、防水,外侧不需要,请问当土方开挖时,是否还需要考虑工作面?若需要,则需考虑多少?7、土方单独外包,但开挖时未挖至制定指定标高,剩余土方由总包继续开挖,总包投标时未考虑施工、降排水,结算时是否按照坑底面积进行结算(现场未签具体的抽水时间)?8、14定额综合脚手中的外脚手架、砌墙脚手架、抹灰、油漆脚手的比例是如何考虑的;例如某个项目,不抹灰;如何扣除其抹灰脚手架;是套用单项脚手架扣除吗?9、现场变更,甲方监理提出的更变,如果设计院无法做出回答(考虑到自身的设计规范问题)未出设计变更单,甲方监理自己起草,结算审计时是否有效?10、关于加固工程,施工现场会发生支撑费用,比如:2层的楼房,原木结构斜屋面按图纸改为砼屋面,设计提出在浇砼屋面时考虑需在一层竖钢管支撑,一平方一个,此费用能否做签证(此部分是否应考虑到施工单位投标时应考虑到的施工措施?六、定额问题1、计算了界面剂后是否需扣除素水泥浆?2、04定额:定额子目16-308与16-360,16-308有腻子面涂,16-360仅为面涂,但两个定额子目人工都为1.03/10m2。

常见定额问题汇总

常见定额问题汇总

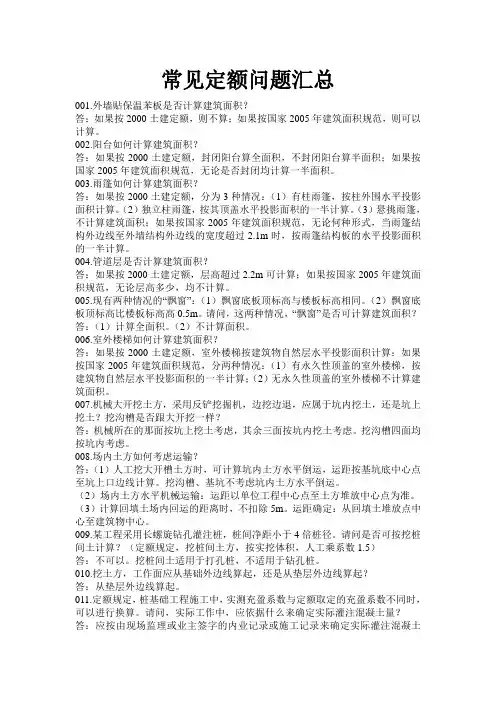

常见定额问题汇总001.外墙贴保温苯板是否计算建筑面积?答:如果按2000土建定额,则不算;如果按国家2005年建筑面积规范,则可以计算。

002.阳台如何计算建筑面积?答:如果按2000土建定额,封闭阳台算全面积,不封闭阳台算半面积;如果按国家2005年建筑面积规范,无论是否封闭均计算一半面积。

003.雨篷如何计算建筑面积?答:如果按2000土建定额,分为3种情况:(1)有柱雨篷,按柱外围水平投影面积计算。

(2)独立柱雨篷,按其顶盖水平投影面积的一半计算。

(3)悬挑雨篷,不计算建筑面积;如果按国家2005年建筑面积规范,无论何种形式,当雨篷结构外边线至外墙结构外边线的宽度超过2.1m时,按雨篷结构板的水平投影面积的一半计算。

004.管道层是否计算建筑面积?答:如果按2000土建定额,层高超过2.2m可计算;如果按国家2005年建筑面积规范,无论层高多少,均不计算。

005.现有两种情况的“飘窗”:(1)飘窗底板顶标高与楼板标高相同。

(2)飘窗底板顶标高比楼板标高高0.5m。

请问,这两种情况,“飘窗”是否可计算建筑面积?答:(1)计算全面积。

(2)不计算面积。

006.室外楼梯如何计算建筑面积?答:如果按2000土建定额,室外楼梯按建筑物自然层水平投影面积计算;如果按国家2005年建筑面积规范,分两种情况:(1)有永久性顶盖的室外楼梯,按建筑物自然层水平投影面积的一半计算;(2)无永久性顶盖的室外楼梯不计算建筑面积。

007.机械大开挖土方,采用反铲挖掘机,边挖边退,应属于坑内挖土,还是坑上挖土?挖沟槽是否跟大开挖一样?答:机械所在的那面按坑上挖土考虑,其余三面按坑内挖土考虑。

挖沟槽四面均按坑内考虑。

008.场内土方如何考虑运输?答:(1)人工挖大开槽土方时,可计算坑内土方水平倒运,运距按基坑底中心点至坑上口边线计算。

挖沟槽、基坑不考虑坑内土方水平倒运。

(2)场内土方水平机械运输:运距以单位工程中心点至土方堆放中心点为准。

定额套价常见问题40问值得一看

定额套价常见问题40问值得一看

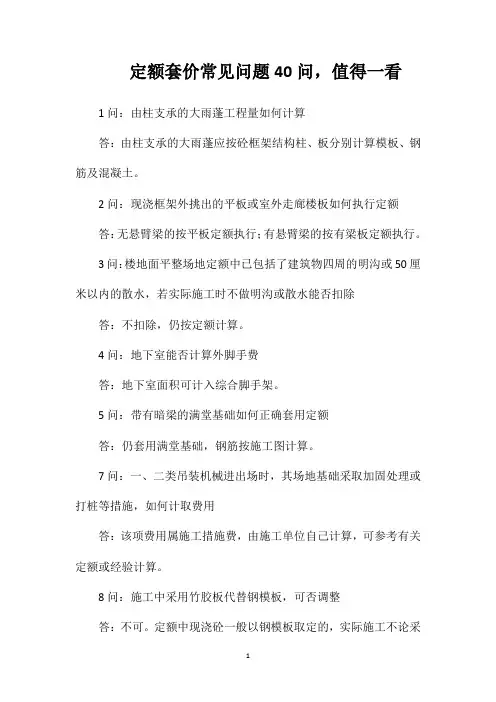

定额套价常见问题40问,值得一看1问:由柱支承的大雨蓬工程量如何计算答:由柱支承的大雨蓬应按砼框架结构柱、板分别计算模板、钢筋及混凝土。

2问:现浇框架外挑出的平板或室外走廊楼板如何执行定额答:无悬臂梁的按平板定额执行;有悬臂梁的按有梁板定额执行。

3问:楼地面平整场地定额中已包括了建筑物四周的明沟或50厘米以内的散水,若实际施工时不做明沟或散水能否扣除答:不扣除,仍按定额计算。

4问:地下室能否计算外脚手费答:地下室面积可计入综合脚手架。

5问:带有暗梁的满堂基础如何正确套用定额答:仍套用满堂基础,钢筋按施工图计算。

7问:一、二类吊装机械进出场时,其场地基础采取加固处理或打桩等措施,如何计取费用答:该项费用属施工措施费,由施工单位自己计算,可参考有关定额或经验计算。

8问:施工中采用竹胶板代替钢模板,可否调整答:不可。

定额中现浇砼一般以钢模板取定的,实际施工不论采用何种模板,包括采用竹胶板等一般均不予调整(特殊要求除外)。

9问:高层建筑工程计算超高费时,凹阳台面积应如何计算答:凹阳台面积按其阳台净空面积(包括阳台栏板)的一半计算建筑面积。

10问:电梯井脚手架应如何计算住宅工程内天井脚手费应如何计算答:均包括在综合脚手架中,不另计算。

11问:外墙为玻璃幕墙,其外脚手架面积应如何计算其超高费的面积应如何计算答:均包括在综合脚手架中,不另计算。

超高费按定额规定,北京市为檐高超过25米可计超高费。

其超高费的面积应算至结构的外边线,即不包括玻璃幕墙所占的面积。

12问:挑出墙外的空调机钢砼框,如何套用定额答:砼遮阳板、空调机座应套用雨罩定额。

13问:并列双阳台间的钢砼隔板,应如何套用定额答:套用第十一章相应砼隔墙板定额。

14问:车行道板如何套用定额答:架空的车行道板按设计图纸套用相应的楼板定额;直接接触地面的地下室车行道板则套用相应的地下室底板定额。

15问:钢砼墙身的暗柱及暗梁应如何计算答:不突出钢砼墙身的暗柱或暗梁,均应并入钢砼墙身计算,套用钢砼墙身定额,暗柱或暗梁的钢筋则并入单位工程钢筋总用量内调整。

定额问题解答总汇

定额问题解答总汇

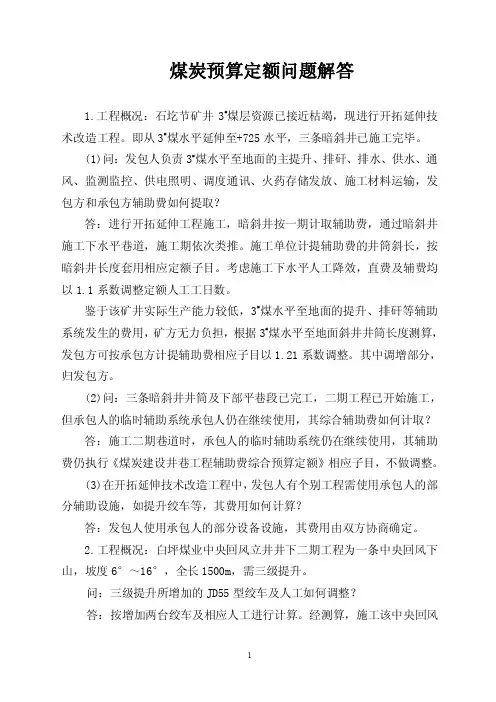

煤炭预算定额问题解答1.工程概况:石圪节矿井3#煤层资源已接近枯竭,现进行开拓延伸技术改造工程。

即从3#煤水平延伸至+725水平,三条暗斜井已施工完毕。

(1)问:发包人负责3#煤水平至地面的主提升、排矸、排水、供水、通风、监测监控、供电照明、调度通讯、火药存储发放、施工材料运输,发包方和承包方辅助费如何提取?答:进行开拓延伸工程施工,暗斜井按一期计取辅助费,通过暗斜井施工下水平巷道,施工期依次类推。

施工单位计提辅助费的井筒斜长,按暗斜井长度套用相应定额子目。

考虑施工下水平人工降效,直费及辅费均以1.1系数调整定额人工工日数。

鉴于该矿井实际生产能力较低,3#煤水平至地面的提升、排矸等辅助系统发生的费用,矿方无力负担,根据3#煤水平至地面斜井井筒长度测算,发包方可按承包方计提辅助费相应子目以1.21系数调整。

其中调增部分,归发包方。

(2)问:三条暗斜井井筒及下部平巷段已完工,二期工程已开始施工,但承包人的临时辅助系统承包人仍在继续使用,其综合辅助费如何计取?答:施工二期巷道时,承包人的临时辅助系统仍在继续使用,其辅助费仍执行《煤炭建设井巷工程辅助费综合预算定额》相应子目,不做调整。

(3)在开拓延伸技术改造工程中,发包人有个别工程需使用承包人的部分辅助设施,如提升绞车等,其费用如何计算?答:发包人使用承包人的部分设备设施,其费用由双方协商确定。

2.工程概况:白坪煤业中央回风立井井下二期工程为一条中央回风下山,坡度6°~16°,全长1500m,需三级提升。

问:三级提升所增加的JD55型绞车及人工如何调整?答:按增加两台绞车及相应人工进行计算。

经测算,施工该中央回风下山,多段提升,可执行《煤炭建设井巷工程辅助费综合预算定额》(99统一基价)相应子目并以1.08系数调整。

3.问:白坪矿二期井下硐室工程,经建设单位同意,支护形式为先锚喷(喷厚100mm,树脂锚杆φ20³2200)后砌碹(厚400mm),辅助费如何调整?答:根据建设单位安排,采用锚喷及砌碹双层支护时,辅助费可按《煤炭建设井巷工程辅助费综合预算定额》(99统一基价)说明第二十二条规定执行。

定额问答(重在实用5个)

定额问答(重在实用5个)

定额问答(重在实用5个)问:采用机动翻斗车运输时,1000m3软石开挖及装车所消耗的人工、材料、机械的数量,如何确定?答:机械化施工是当前公路工程施工的特点,定额的选用也应符合这一特点,但从预算定额中查不到机动翻斗车的机械装车定额,必须采用人工装车。

查阅表P11[1―1―8]和表P23[1-1-14]的小注、工作内容,不难发现人工开炸石方定额中,运20m是重叠的工作,故应调整定额。

根据定额表[23-1-1-14]及其附注说明,确定10OOm3软石开挖及装车的定额如下:人工=270.5-50=220.5(工日)钢钎=18.00kg硝铵炸药=132.5kg导火线=338m普通雷管=268个煤炭=0.171t其他材料费=12.5元问:人工采筛洗堆砂联合作业,工程数量为200m3堆方的定额(成品率按60%计)如何套用?(l)由预算定额的目录可知,该定额在第957页,定额表号为8-1-4。

(2)确定定额编号为[957-8-1-4-4+6 ]。

(3)由该表注(2)知:如人工采、筛、洗、堆联合作业时,按“采、筛、堆”及“洗、堆”工日之和扣减一次堆方,每100m3扣减3工日,其中洗、堆定额中的砂不计价。

(4)定额单位为1OO m3堆方,计算200 m3堆方需:人工:(32.1+45.2-3)×2=148.6(工日)定额基价:(1579+2224-3×49.2)×2=7311(元)问:钢绞线定额的调整方法?一、根(或丝):指一根钢丝;股:指由几根钢丝组成一股钢绞线;束:预应力构件截面中见到的钢绞线束数量,每一束配两个锚具;束长:一次张拉的长度;每吨XX束:指在标准张拉长度内,每吨钢绞线折合成多少束。

所以说它不一定是整数。

二、关于钢绞线定额的选择与调整:(1)束长、孔数要符合设计或施工方案的实际张拉长度和锚具孔数;(2)计算设计钢绞线的束数:图纸给定的束数=重量/长度,根据计算的束数套用相近的定额,如果计算的束数与定额的束数不同时,则需要进行定额调整;(3)每吨束数要调整为设计图纸给定的束数,例如:设计某根钢绞线长18m,采用直径=15.24mm(7φ5)的钢绞线及7孔锚具,钢绞线单位重量为1.101Kg/m,则:1000Kg/(7*18*1.101)=7.21束,套用定额4~7~20~17(钢绞线束长20m 7孔每t 8.12束),8.12-7.21=0.91束,故需将定额调整为:4~7~20~17-18*0.91。

预算定额问题解答汇编

预算定额问题解答汇编

预算定额问题解答汇编1、问:装置工程高层修建添加费中〝高层修建〞的含义是什么?答:装置工程高层修建添加费中〝高层修建〞的含义是:六层以上的多层修建〔不含六层〕或总高度超越20米〔室外设计正负零至檐口的高度〕以上〔不包括屋顶水箱间、电梯间、屋顶平台出入口等〕的各类修建物。

2、问:装置工程中按定额规则可按系数收取脚手架搭拆及摊销费用,但实践施工中施工单位未做,能否可收取该项费用?答:定额中的脚手架搭拆和摊销费用系数是综合取定的,不论工程中实践能否搭拆脚手架或搭拆数量多少,均应按规则系数计取脚手架搭拆及摊销费用,包干运用。

3、问:在某高层修建物施工中,按规则可收取高层修建添加费,但其又契合超高施工条件,能否可同时再次收取超高添加费?答:同时契合上述两项费用收取条件的工程,两项费用可同时收取。

4、问:装置与消费同时停止的添加费用,应具有什么条件方可收取?答:装置与消费同时停止的添加费用,是指改扩建工程在消费车间或装置内施工,因消费操作或消费条件限制〔如不能动火〕搅扰了装置任务正常停止而降效的添加费用。

不包括为了保证平安消费和施工所采取的措施费用。

装置任务不受搅扰的,不应计取此项费用。

5、问:在有害身体安康环境中施工的降效费用的含义是什么?答:在有害身体安康环境中施工的降效费用是指在民法通那么有关规则允许的前提下,改扩建工程由于车间、装置范围内有害气体或高分贝的噪音超越国度规范的即影响身体安康而降效的添加费用,不包括劳保条例规则应享用的工种保健费。

6、问:资料水平运距应如何计算?答:资料水平运输的距离,是以工地仓库至装置地点300米〔第一分册为400米〕计算,实践运距大于或小于规则距离时均不得调整。

7、问:定额人工包括哪些内容?其他用工的内容是什么?答:定额人工包括基本用工和其他用工。

其他用工的内容是:工种间交叉配合交叉施工的间歇时间,暂时水、电、气源移动用工及间歇时间,小型施工机械、工用具移位时间,配合质量平安反省用工和其他零星用工时间。

定额站咨询问题汇总解答

定额站咨询问题汇总解答

1、定额规定综合脚手架已综合考虑砌筑、浇筑、吊装、抹灰、油漆、涂料等脚手架费用,那么:(1)实际工程中遇到空间比较大(层高达一般建筑的2~3倍)的建筑,室内天棚或墙面的抹灰和涂料是否可另计脚手架?答:可以计算建筑面积的建筑工程的室内天蓬或墙面抹灰计算综合脚手架,不再计算单项脚手架(层高较高仍然按照此原则)。

室内天蓬、墙面的油漆、涂料属于装饰项目的可根据搭设方式计算相应装饰脚手架。

(注意清单装饰定额中B.E.7.1和B.E.8属于建筑工程的涂料项目,计算综合脚手架后,不再计算装饰脚手架)。

前述内容可具体参考省造价信息2007年第7期43也第5条。

(2)装饰工程中除抹灰、油漆、涂料以外的吊顶、墙砖等是否另外套用单项脚手架?答:装饰吊顶和墙面快料如高度超过3.6M,按实际搭设方式计算装饰脚手架,如为清单定额按建筑脚手架定额外架乘0.4,其余脚手架不变。

(3)装饰脚手架按建筑工程脚手架相应定额项目执行,在执行过程中如何套用?答:清单定额中,装饰脚手架按建筑工程脚手架相应定额项目,外架乘系数0.4,其余脚手架不变。

2、有些建筑的墙体用埃特板来做,这种墙面应该套哪个定额比较准确?答:如埃特板钉在木龙骨上做基层,可套用2009定额BB0245,如埃特板粘在基层上可套用2009定额BB02443、石方开挖如何计算,定额规则中规定是按设计图示尺寸以体积计算,是否还考虑工作面及放坡因素?答:石方开挖如施工方案考虑了放坡和工作面,套用2009定额时应计算放坡和工作面的石方体积。

4、模板定额中的材料耗量是如何测算的,模板的周转次数按几次折算?答:模板的材料消耗量是根据周转使用一次的摊销用量计算的。

5、墙面一般抹灰和墙面块料面层基层打底二者定额的使用如何区别?答:如墙面设计为抹灰面层则执行抹灰项目;如墙面设计为快料打底或者作为基层如墙面防水的找平层则应套用快料打底项目。

6、玻璃幕墙中铝型材的损耗问题,说明中指出幕墙龙骨材料与设计用量不同时,可按设计调整,损耗量按7%计算,这个损耗量是否可以突破?实际工程中有反映损耗达到10%甚至更多。

定额问题解答

定额问题解答

定额问题解答填加时间:2007-7-12 作者:未填来源:未填问答一(摘自《内蒙古工程造价管理》1998年第一期)问:安装、市政工程使用定额界限如何划分,如何执行费用定额?答:—、定额界限划分如下:1.给水管道自城市水厂至住宅小区(含学校、机关等单位,下同)水表井之间的给水管道属城镇管辖范围,执行市政定额;自水表井(包括水表组成安装,至住宅小区用户入门处之间的室外管道及人口处起的室内管道均执行安装定额。

2.排水管道住宅、教学,办公等用户内管道,出户第一个检查井(或建筑物外墙皮3米以外)至城市排水干线污水井—(或碰头点)之间的室外管道均执行安装定额;污水井(或碰头点)起的城镇管辖范围的排水管道执行市政定额。

3.集中供热管道城市集中供热锅炉房外墙1.5米起或热电站外墙至住宅(含学校、机关等单位)分配站间的管道执行市政定额;分配站至各用户人口装置之间的室外管道及各用户室内管道执行安装定额。

4.煤气管道煤气发生站、气柜外至住宅区分配站之间的管道执行市政定额;分配站至住宅区用户人口处之间的室外管道及人口处以内的室内管道均执行安装定额。

二、费用定额按以下规定执行1.执行市政定额部分,其管道沟土石方挖填随管道安装一起执行市政工程定额有关项目并按市政工程相应取费标准取费;执行安装定额部分,其管道沟土石方挖填执行建筑工程预算定额,管道安装按,通用设备安装相应取费标准取费。

2.敷设在地沟内的管道和有基础砌筑的直埋管道,其土石方挖填随地沟和管道基础一并按建筑工程相应取费标准取费;无基础砌筑的管道沟土石方挖填工程按大规模土石方工程取费标准取费。

三、定额项目借用按上述“一”定额界限划分主体项目后,分别按市政定额、安装定额有关项目及规定计算。

遇有缺项时,应补充单位估价表或者借用(套用)安装或市政定额中的项目,借用的项目应视为该主体项目所适用的安装工程或市政工程定额的补充项目,取费标准仍按上述“二”费用定额的规定执行。

如:分配站至住宅用户的胶圈接口铸铁管,应执行安装工程预算定额,由于安装定额缺项,可以借用市政定额中的相关项目,此时的市政定额项目是安装定额中管道安装主体项目的补充项目,管道安装取费仍按通用设备安装工程取费标准,土方挖填视情况执行大规模土石方工程或建筑工程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

问:采用机动翻斗车运输时,1000m3软石开挖及装车所消耗的人工、材料、机械的数量,如何确定?
答:机械化施工是当前公路工程施工的特点,定额的选用也应符合这一特点,但从预算定额中查不到机动翻斗车的机械装车定额,必须采用人工装车。

查阅表P11[1―1―8]和表P23[1-1-14]的小注、工作内容,不难发现人工开炸石方定额中,运20m是重叠的工作,故应调整定额。

根据定额表[23-1-1-14]及其附注说明,确定10OOm3软石开挖及装车的定额如下:
人工=270.5-50=220.5(工日)
钢钎=18.00kg
硝铵炸药=132.5kg
导火线=338m
普通雷管=268个
煤炭=0.171t
其他材料费=12.5元
问:人工采筛洗堆砂联合作业,工程数量为200m3堆方的定额(成品率按60%计)如何套用?
(l)由预算定额的目录可知,该定额在第957页,定额表号为8-1-4。

(2)确定定额编号为[957-8-1-4-4+6 ]。

(3)由该表注(2)知:如人工采、筛、洗、堆联合作业时,按“采、筛、堆”及“洗、堆”工日之和扣减一次堆方,每100m3扣减3工日,其中洗、堆定额中的砂不计价。

(4)定额单位为1OO m3堆方,计算200 m3堆方需:
人工:(32.1+45.2-3)×2=148.6(工日)
定额基价:(1579+2224-3×49.2)×2=7311(元)
问:钢绞线定额的调整方法?
一、根(或丝):指一根钢丝;
股:指由几根钢丝组成一股钢绞线;
束:预应力构件截面中见到的钢绞线束数量,每一束配两个锚具;
束长:一次张拉的长度;
每吨XX束:指在标准张拉长度内,每吨钢绞线折合成多少束。

所以说它不一定是整数。

二、关于钢绞线定额的选择与调整:
(1)束长、孔数要符合设计或施工方案的实际张拉长度和锚具孔数;
(2)计算设计钢绞线的束数:图纸给定的束数=重量/长度,根据计算的束数套用相近的定额,如果计算的束数与定额的束数不同时,则需要进行定额调整;
(3)每吨束数要调整为设计图纸给定的束数,例如:设计某根钢绞线长18m,采用直径
=15.24mm(7φ5)的钢绞线及7孔锚具,钢绞线单位重量为1.101Kg/m,则:1000Kg/
(7*18*1.101)=7.21束,套用定额4~7~20~17(钢绞线束长20m 7孔每t 8.12束),
8.12-7.21=0.91束,故需将定额调整为:4~7~20~17-18*0.91。

(4)再如:X大桥箱梁纵向预应力钢绞线为φ15.24-18,即每束18股,每股7丝,共240束。

总长8106.2m,总重量为160648.67(8106.2*18*1.101)Kg,则该钢绞线每吨=240束/160.65吨=1.49束/吨,平均设计束长=8106.2/240=33.776m,考虑施工张拉长度,选用定额为:
4~7~20~33 (钢绞线束长40m 19孔每t 1.41束),定额调整量为:1.49-1.41=0.08,定额调整为:4~7~20~33+34*0.08。

若实际设计的锚具孔数与定额中的不同时,可以采用以下的两种方法来计算:
方法一:采用内插计算设计锚具的各种材料用量。

如:设计为五孔锚具,则可用定额3孔和7孔的定额内插计算也五孔锚具所要的各种材料的用量。

这个方法在原理上是行得通的,可是在实际用运中,是很难发挥作用的,因为定额的每一项都要计算,还有不仅对主定额要用此方法计算,对每增减一束的也要用同样的方法计算,计算量太大,不适用!
方法二:采用等量转化的方法来计算
如:设计为OVM15—18钢绞线,有2吨,束长为80m共有6束(以上数据只是为说明问题而随便取的数值,没有实际意义),则可转化为定额上有的19孔锚具的来计算,方法如下:(18×6)/19=5.68束即把18孔6束的转化为19孔后为5.68束!则每吨的束数为:5.68/2=2.84束/吨此时则可以直接用定额了!在用方法二时一般在转化时应向孔数大的一边靠近!我认为经过这样计算后再用定额比较准确!希大家支持一下!关于第二种等量转化的方法我想补充详细一些,首先这种转换方法有一个前提,那就是现在19孔的束长与18孔时的束长相等,均为80m长,且钢铰线总重量也相等。

为了能使看的人更容易明确一些,所举的例子,我做补充如下:设计为OVM15—18钢绞线,束长为80m共有6束则可转化为定额上有的19孔锚具的来计算因为锚具是18孔的,可以理解为每束钢铰线需要两套18孔锚具,每套锚具中有18根钢铰线穿过。

故:80m/根×18根/束×6束×1.103Kg/m=9529.92Kg 转换为19孔锚具时,把9529.92Kg钢铰线,总长度为8640m,先截成80m长的段共108根,然后19根穿成一束,共可以穿5.684束。

然后用5.684束/9.53t=0.596束/t 可以验算: 0.596束/t×19根/束×80m/根×1.103Kg/m=1000Kg。

问:梁桥重力式墩台与轻型墩台如何区分?
梁桥墩台从总体上可分为两种:
一种是重力式墩、台,这类墩、台的主要特点是靠自身重量来平衡外力而保持其稳定。

因此,墩身、台身比较厚实,可以不用钢筋,而用天然石材或片石混凝土砌筑。

它适用于地基良好的大、中型桥梁,或流冰、漂浮物较多的河流中。

在砂石料方便的地区,小桥也往往采用重力式墩、台。

其主要缺点是圬工体积较大,因而其自重和阻水面积也较大。

如:U型桥台
另一种是轻型墩、台。

一般说来,这类墩台的刚度小,受力后允许在一定的范围内发生弹性变形。

所用的建筑材料大都以钢筋混凝土和少筋混凝土为主,但也有一些轻型墩台,通过验算后,可以用石料砌筑。

如:钢筋砼薄壁桥墩,柱式桥墩,柔性排架柱墩。

埋置式桥台(肋型),钢筋砼薄壁桥台
拱上横墙:
墩上横墙:
问:某靠岸桥台,人工开挖基坑普通土(Ⅱ类土)1000m³。

地面水1m,基坑深3m。

预算定额如何确定?
答:该定额内容是属于桥梁定额的第四章,P276定额号为[4-1-1-3],工程内容为:
(1)人工挖土或人工打眼、装药、爆破石方,清运土、石渣出坑外;(2)安拆简单脚手架及整修运土、石石渣便道;(3)清理、整平、夯实土质基底,检平石质基底;(4)挖排水沟及集水井;(6)取土回填、铺平、洒水、夯实。

定额单位:1000m3
定额值:人工=619.1工日/1000m3
一般情况下,如不仔细分析工作内容与流程的具体过程,很容易漏掉一项排水工作。

因为定额值中没有列出水泵台班,但从题目给出条件或具体图纸情况看,一定需要排水水泵。

怎么解决这一问题,保证不漏项,可以借助第四章第一节《基坑水泵台班消耗》来完成。

水泵台班的计算查第274页的节说明11:
墩台基坑水泵台班消耗=湿出挖基坑量(单位:10m³)*挖基水泵台班+墩台座数*修筑水泵台班(P274每座墩台修筑水泵台班-基坑深3m以内中的地面水-1以内中的4.13)。

计算得:
0.19×1000/10+1×4.13=23.13(台班/1000m3)
则工程量1000m3的消耗量为:
人工=619.1工日/1000m3×1000m3=619.1工日
水泵=23.13台班
1.套公路07预算定额
4-11-5-2
4-11-5-6
4-1-3-3
4-5-2-1
4-5-2-5
4-5-2-9
4-6-1-1
4-7-28-11
4-7-28-2
4-7-29-1
4-7-4-2
4-7-4-3
4-7-4-4
4-7-5-4
4-7-5-5
工作内容:包括基坑开挖、处理,管身,端墙,台背回填等。

大概有七八个定额要套,首先根据管径套用圆管涵预制定额、安装定额,根据钢筋数量套用钢筋定额;然后根据设计的圆管涵基础套用圆管涵基础定额;根据基坑情况套用基坑开挖定额;根据图纸八字墙或者一字墙的墙身和基础数量套用挡土墙基础及墙身定额,根据图纸圆管涵帽石数量套用小型构件预制定额中的帽石预制及帽石安装定额,根据图纸中的截水墙数量套用截水墙定额,根据图纸中的铺砌数量套用铺底定额。
