开发项目进度表模板

合集下载

项目时间节点规划计划进度表甘特图Excel模板

项目时间节点规划计划进度表甘特图Excel模板

4/30/2020
5/30/2020
31 天
19 天
序号 1 2 3 4 5 6 7 8 9
项目进度名称 前期准备 市场调研 需求分析 设计阶段
实施阶段 - 第1阶段内容 实施阶段 - 第2阶段内容 实施阶段 - 第3阶段内容 实施阶段 - 第4阶段内容
项目结束
开始时间 2020/01/01 2020/01/20 2020/02/10 2020/02/20 2020/05/01 2020/06/01 2020/06/20 2020/07/05 2020/07/20
3
2020/07/28
时间节点规划计划进度表 天
15 天 3天 3天
备注
项目时间节点规划计划进度表甘特图
1/1/2020
前期准备 市场调研 需求分析 设计阶段 实施阶段 - 第1阶段内容 实施阶段 - 第2阶段内容 实施阶段 - 第3阶段内容 实施阶段 - 第4阶段内容 项目结束 项目总结
19 天
1/31/2020
3/1/2020
30 天 10 天
3/31/2020 70 天
所需时长 19 30 10 70 31 19 15 15 3
结束时间 2020/01/20 2020/02/19 2020/02/20 2020/04/30 2020/06/01 2020/06/20 2020/07/05 2020/07/20 2020/07/23
说明
10
说明: 填完时
项目总结
2020/07/25

(完整版)项目进度计划表(模板)

(完整版)项目进度计划表(模板)

项目介绍:项目利用 VUE2 + Echarts + mysql + php 7 等技术 初期实现 数据资源数据结构的科学优化,保证后期对数据导入和导实现 数据的自动可视化,保证数据易看易懂;后期实现 手动导入数据 和 全自动采集导入数据,实现 数据资源的自动化处理;最自动采集当天数据信息(也支持手动导入数据),在管理平台可视化日,周,月,年报告;
数据资源数据结构的科学优化,保证后期对数据导入和导出和数据分析的便利;中期 全自动采集导入数据,实现 数据资源的自动化处理;最终系统工作流程:1.每天全,月,年报告;。

项目管理进度表(模板)

项目管理进度表(模板)
28 测量系统分析要求
29 过程能力研究要求
30 编制包装作业指导书
31 阶段评审
32 试生产
33 测量系统评价
产 34 过程能力研究 品 35 生产确认试验 与 36 编制量产控制计划 过 程 37 包装评价 确 认 38 生产件批准 阶 段
39 项目策划认定
输出
12090市场调研报告 新产品开发申请/立项报告 项目小组任命书 成本分析报告(定价) 产品可行性承诺报告 产品保证计划书 初始材料清单 初始过程流程图
12 产品工艺配方设计
设 13 样品控制计划
计 开
14 制定产品和过程特殊特性清单
发 15 样件生产(小试)
阶 段
16 产品全性能检测
17 顾客初次确认
18 产品设计开发阶段性评审
19 过程设计输入评审
20 包装标准
21 编制过程流程图
过 22 编制场地平面布置图 程 23 编制特性矩阵图 设 计 24 过程FMEA 开 25 编制试生产控制计划 发 26 制定作业指导书 阶 段 27 制定检验文件
项目管理进度表阶段序号内容输出部门责任人1011121314151617181920成立项目小组项目小组任命书确定产品目标成本成本分析报告定价可行性分析产品可行性承诺报告编写产品保证计划产品保证计划书制定初始材料清单初始材料清单制定初始过程流程图初始过程流程图阶段评审策划和项目确立评审报告10产品的性能指标接受准则产品接受规范11产品设计潜在失效模式分析dfmea12产品工艺配方设计工艺配方表13样品控制计划样品控制计划14制定产品和过程特殊特性清单产品和过程特殊特性清单15样件生产小试样品16产品全性能检测全性能检测报告17顾客初次确认送样产品及提交文件18产品设计开发阶段性评审阶段评审报告19过程设计输入评审20包装标准包装技术文件21编制过程流程图过程流程图22编制场地平面布置图场地平面布置图23编制特性矩阵图特性矩阵图25编制试生产控制计划试生产控制计划26制定作业指导书作业指导书27制定检验文件检验指导书28测量系统分析要求测量系统分析计划29过程能力研究要求过程能力研究计划30编制包装作业指导书包装作业指导书31阶段评审过程设计和开发评审32试生产生产件33测量系统评价34过程能力研究项目小组组长

项目开发进度计划表excel表格模板(完整版)

项目开发进度计划表excel表格模板(完整版)
XXXX项目开发计划表
编制/日期:
审核
批准
开发周期 8~10个月 开发起始
序号
项目
开发进度 Development Plan
201X 年
No.
五月
六月
七月
八月
九月
十月
十一月
十二月
一月
5 10 15 20 25 31 5 10 15 20 25 30 5 10 15 20 25 31 5 10 15 20 25 31 5 10 15 20 25 30 5 10 15 20 25 31 5 10 15 20 25 30 5 10 15 20 25 31 5 10 15 20 25 31 5
11 设备采购计划编制
12 模具开发计划编制
13 材料(过程流程图、特殊特性)清单编制
14 小组可行性承诺
15 车间平面布置图
16 供应商开发计划编制
17 原材料及外协件采购
18 过程失效模式及后果分析(PFMEA)
19 试生产控制计划编制
20 作业指导书、检验文件编制
21 包装标准评审
22 测量系统分析计划编制
23 初始过程能力研究计划编制
24 包装规范编制
25 阶段评审
确认阶段
26 试生产
27 测量系统分析(R&R)
28 初始过程能力研究 (CPk)
29 试生产样件确认(准备PPAP文件)
30 包装评价
31 生产控制计划编制
32 产品质量策划总结和认定
33 生产件批准(提交PPAP文件)
待定
34 阶段评审
项目确定及多功能小组成立
1 接收顾客图纸、标准、技术资料或实样
2 技术协议评审/合同评审

工程项目进度表格模板

工程项目进度表格模板

10121416182022242628302468101214161820222426283024681012141618202224262831246810121416182022242628302461施工准备组建项目部72023/10/102023/10/16钢管架搭设22023/10/142023/10/15墙体硅酸钙板拆除,加气水泥板拆除,垃圾外运82023/10/152023/10/22墙体钢结构拆除92023/10/202023/10/283满堂脚手架搭设脚手架搭设施工342023/10/282023/11/30通风空调布管602023/10/282023/12/26通风空调设备安装调试242023/12/282024/1/20强、弱电布管布线672023/10/262023/12/31强、弱电灯具,开关插座设备安装262023/1/12023/1/26给排水管道安装362023/10/262023/11/30卫浴安装112024/1/102024/1/207消防管道安装消防管道,设备安装332023/11/42023/12/68砌体工程内墙砌体施工、墙面抹灰182023/10/262023/11/129墙地砖铺装墙地面地板砖,墙砖铺装872023/11/12024/1/2610天花吊顶工程铝板吊顶,硅酸钙板吊顶,铝单板吊顶工程等822023/11/42024/1/2411涂料工程界面剂涂刷,阴阳角线安装,防潮腻子刮塑,打磨涂刷有机涂料822023/11/102024/1/3012纸面石膏板封贴原硅酸钙板墙体加铺纸面石膏板362023/11/52023/12/1013满堂脚手架拆除脚手架拆除施工632023/11/192024/1/2014门窗工程门窗定制、安装272023/12/202024/1/1515竣工保洁竣工精保洁162024/1/202024/2/416收尾工程零星收尾工程量施工、准备竣工验收资料92024/1/252024/2/217工程竣工工程竣工验收及资料归档92024/1/292024/2/6说明:1、本进度计划未考虑特殊天气和不可抗力因素;2、本进度计划未涉及的分项工程穿插施工。

【房地产】开发项目年度进度表与市场营销方案

【房地产】开发项目年度进度表与市场营销方案

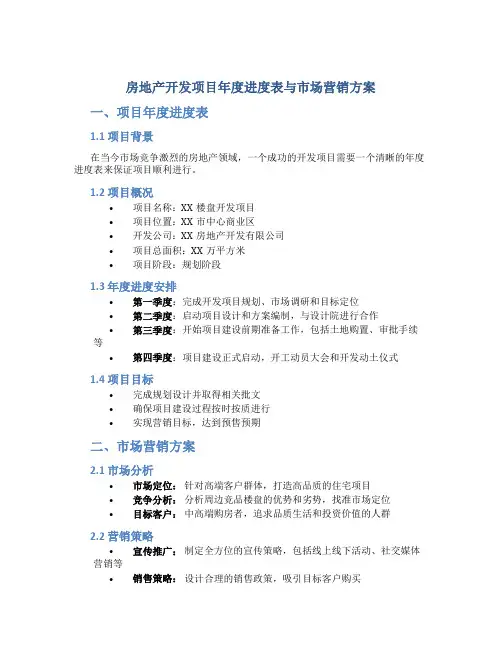

房地产开发项目年度进度表与市场营销方案一、项目年度进度表1.1 项目背景在当今市场竞争激烈的房地产领域,一个成功的开发项目需要一个清晰的年度进度表来保证项目顺利进行。

1.2 项目概况•项目名称:XX楼盘开发项目•项目位置:XX市中心商业区•开发公司:XX房地产开发有限公司•项目总面积:XX万平方米•项目阶段:规划阶段1.3 年度进度安排•第一季度:完成开发项目规划、市场调研和目标定位•第二季度:启动项目设计和方案编制,与设计院进行合作•第三季度:开始项目建设前期准备工作,包括土地购置、审批手续等•第四季度:项目建设正式启动,开工动员大会和开发动土仪式1.4 项目目标•完成规划设计并取得相关批文•确保项目建设过程按时按质进行•实现营销目标,达到预售预期二、市场营销方案2.1 市场分析•市场定位:针对高端客户群体,打造高品质的住宅项目•竞争分析:分析周边竞品楼盘的优势和劣势,找准市场定位•目标客户:中高端购房者,追求品质生活和投资价值的人群2.2 营销策略•宣传推广:制定全方位的宣传策略,包括线上线下活动、社交媒体营销等•销售策略:设计合理的销售政策,吸引目标客户购买•客户服务:提供优质的售前、售中和售后服务,确保客户满意度2.3 营销目标•销售额目标:达到年度销售额XX亿元•市场占有率:提高在当地房地产市场的市场份额•口碑目标:树立公司及项目的良好口碑,提高品牌知名度结语通过制定详细的项目年度进度表和市场营销方案,我们的房地产开发项目将更有条不紊地推进,并实现营销目标。

相信在全体团队的努力下,这个项目一定能够取得成功!。

新产品研发计划进度表大全

型号36912151821242730369121518212427313691215182124273136912151821242730369121.1多功能小组成立技术部1.2市场调研报告销售部1.3项目可行性分析报告确定顾客的要求、业务计划与营销战略的研究销售部/市场部法律法规标准要求收集工程技术中心以前类似设计的信息技术部以前产品存在的问题以及顾客投诉、建议分析质保部设计目标\可靠性目标\质量目标多方论证小组生产能力分析和生产能力目标计划物控部1.4设计开发进度计划技术部1.5确定初始物料清单技术部1.6产品及过程特殊特性分析技术部1.7初始过程流程图技术部1.8制定产品保证计划技术部1.9第一阶段总结报告多方论证小组2.1设计FMEA及检查清单技术部2.2产品设计验证技术部2.3产品设计评审技术部2.4正式特殊材料清单技术部2.5新增设施、设备和工装计划工艺部2.6新量具和试验设备采购计划质保部2.7工装和模具的制造、验收工艺部责任部门工作内容序号2017年5月2017年6月2017年8月2017年7月顾客名称:一、项目确定阶段新产品名称:编制日期:201二、产品设计开发阶段3691215182124273036912151821242731369121518212427313691215182124273036912序号2.8样件制造控制计划及检查表技术部2.9样件检验、实验报告质保部2.10小组可行性承诺多方论证小组2.11第二阶段总结技术部3.1包装标准、包装规范工艺部3.2产品/过程质量体系检查表质保部3.3过程流程图及检查表工艺部3.4车间平面布置图及检查表工艺部3.5过程FMEA及检查表工艺部3.6试生产控制计划及检查表工艺部3.7试生产作业指导书工艺部3.8特性矩阵图工艺部3.9测量系统分析计划工程技术中心3.10.初始过程能力分析计划工艺部3.11第三阶段总结报告技术部4.1产品试生产通知单技术部4.2包装评价报告质保部4.3测量系统分析报告工程技术中心4.4初始过程能力研究报告工艺部4.5过程确认的记录工艺部4.6试生产检验\试验报告质保部4.7生产控制计划及检查表计划物控部4.8生产件批准资料技术部/质保部四、试生产阶段三、过程设计阶段。

项目开发进度计划表excel表格模板(完整版)

XXXX项目开发计划表
编制/日期:
审核
批准
开发周期 8~10个月 开发起始
序号
项目
开发进度 Development Plan
201X 年
No.
五月
六月
七月
八月
九月
十月
十一月
十二月
一月
5 10 15 20 25 31 5 10 15 20 25 30 5 10 15 20 25 31 5 10 15 20 25 31 5 10 15 20 25 30 5 10 15 20 25 31 5 10 15 20 25 30 5 10 15 20 25 31 5 10 15 20 25 31 5
23 初始过程能力研究计划编制
24 包装规范编制
25 阶段评审
确认阶段
26 试生产
27 测量系统分析(R&R)
28 初始过程能力研究 (CPk)
29 试生产样件确认(准备PPAP文件)
30 包装评价
31 生产控制计划编制
32 产品质量策划总结和认定
33 生产件批准(提交PPAP文件)
待定
34 阶段评审
项目确定及多功能小组成立评审/合同评审
3 初始材料(流程图、特殊特性)清单编制
4 成本价格确认(详见产品报价单)
5 项目确定及多功能小组成立
6 新产品开发任务书编制及评审
7 材料规范
8 阶段评审
项目实施及过程开发阶段
9 新设备新工装(量具)清单编制
10 工装设备采购
11 设备采购计划编制
12 模具开发计划编制
13 材料(过程流程图、特殊特性)清单编制
14 小组可行性承诺
15 车间平面布置图

研发项目开发进度表模板

研发项目开发进度表模板研发项目开发进度表是一种帮助团队了解项目进展情况,控制进度进展的工具。

在项目开发中,开发进度表不仅会助力于团队协作,提高开发效率,也能够帮助项目管理者更加清晰地了解项目进展状况,随时掌握项目进度。

本文将介绍研发项目开发进度表的相关参考内容,包括项目开发进度表模板的结构、填写方法以及注意事项。

一、项目开发进度表模板结构项目开发进度表模板通常包括五个区域:1. 项目基本信息在此区域中,需要填写项目名称、项目编号、项目负责人、立项时间、预计结束时间等基本信息,以供项目管理者进行项目跟踪和管理。

同时,还可以添加其他有关该项目的信息,如项目简介、需求分析等。

2. 项目进度概况在此区域中,需列出已完成的和正在进行的工作内容,并在其旁标注完成进度百分比。

此外,还需记录实际完成时间和预计完成时间,并计算延期天数,以更好地把握工作进展状况。

3. 进度计划在此区域中,将按照项目的阶段性任务划分为不同的时间节点,并在该节点下列出待完成的工作任务和负责人。

此外,还需要标注工作任务的完成时间和预计用时,以便更好地规划工作进度和资源。

4. 工作陈述在此区域中,团队成员需要对其负责的工作进行陈述,详细描述工作内容、进度、成果及遇到的困难等,以便团队协作和项目管理。

5. 问题记录在此区域中,将列出项目开发过程中遇到的问题和困难,并在其旁标注处理进度和负责人。

此外,还需要列出需要协调的资源和人员,以便解决问题和推进项目进度。

二、填写方法在填写研发项目开发进度表之前,团队成员和项目管理者需要对任务进行充分的分析和规划。

具体填写方法如下:1.明确任务目标,详细描述任务内容和时间节点;2.将任务按照阶段性划分,并列出各个节点的工作任务和完成时间;3.列出任务所需的资源和人员,并细化每个人员的任务分工和时间安排;4.记录每项任务的完成情况,并及时更新进度表;5.记录遇到的问题和困难,并及时处理。

三、注意事项研发项目开发进度表制定过程中,应注意以下几点:1.准确性:开发进度表中的数据需要及时更新,以保持准确性。

项目管理进度表模板(全流程)

市场调研
项目编号 project code: 审核人 reviewed by: 制作日期 data:
输出
时间(2010年5月01-16日) 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16
2017xxx01可行性分析报告 新产品开发申请/立项报告

2
成立项目小组
项目小组任命书

19
过程设计输入评审
过程设计输入清单;过程设 计输入评审报告

20
包装标准
包装技术文件

21
编制过程流程图
过程流程图

部门
责任人
22
编制场地平面布置图
23
编制特性矩阵图
PART3
过程设计开发阶 段
24 25
过程FMEA 编制试生产控制计划
26
制定作业指导书
27
制定检验文件
28
测量系统分析要求
29
过程能力研究要求
30
编制包装作业指导书
31
阶段评审
32
试生产
33
测量系统评价
34
过程能力研究
35
生产确认试验
36
编制量产控制计划
PART4
产品与过程确认 阶段
37
包装评价
38
生产件批准
PART5
反馈评定和纠 正措施
39
项目策划认定
40
阶段评审
41
PFMEA评审/改进
控制计划评审/改进
42
顾客反馈
43

3
确定产品目标成本
成本分析报告(定价)
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
