钻孔灌注桩施工进度计划表
旋挖钻孔灌注桩的施工方案

旋挖钻孔灌注桩的施工方案一、工程概况:xxx二、施工方法及施工机械选择根据本桥桩基施工的地质条件,钻孔桩基础施工采用1台旋挖钻机钻孔,装载机倒运钻渣,1台25t汽车吊吊装钢筋笼及灌注水下混凝土。
混凝土由xxxx拌和站集中拌合。
本桥施工根据地形及便道完成情况,由承台开始分别向xxxxx隧道方向推进。
场地内设钢筋加工场一处,所有灌注桩钢筋笼均在加工场集中加工,由拖车拖运至施工桩位。
三、灌注桩施工工艺流程:xxx四、主要施工方法1、施工准备1)平整施工场地,详细了解桥址范围内地表及地下的障碍物情况,如电缆、输水管道、输电线路等。
调查施工区域内供水、供电条件,采取相应措施以保*水、电供应能满足现场施工需求。
2)进场原材料进行严格检查,并取样报试验室进行相关的试验。
进场机械设备进行各项安全检查,施工人员进行安全培训。
3)对现场技术人员提供的桩位控制桩、桩顶标高控制桩进行复核,确认无误后进行护桩。
放置旋挖钻的位置要清除松土、浮土,个别地段可做夯实处理。
对边坡较陡、存有裂缝的地段必须采取护坡加固处理。
施工现场要做到水、电、路、通讯的畅通,保*车辆和人员的正常通行。
设置垃圾回收站,避免造成环境污染。
对施工设计图纸进行审核,确定无误后对现场施工人员进行施工技术交底。
2、桩位放样由测量队根据施工测量控制点进行各灌注桩中心精确定位。
同时在桩位的纵轴线与横轴线埋设四根木桩(护桩)或在平台上打四个点(纵横方向各两点交汇出桩孔中心),以控制护筒的吊放、埋设及钻机就位。
护筒安设完成经监理工程师验收合格后方可进行钻孔。
3、护筒埋设护筒由厚度15mm钢板制成,护筒密实不透水。
护筒直径比旋挖钻钻头大200mm,每节护筒长度3.0m,埋设后护筒面高出原地面50cm,以防止杂物、泥水流入孔内。
在埋设护筒时,先由挖掘机挖出护筒基坑,吊机吊装就位,由人工进行辅助配合,根据测量测放桩位中心点,准确安设,然后回填基坑,护筒四周回填黏土并分层夯实。
钻孔灌注桩的施工工艺

广州轨道交通五号线广州火车站钻(冲)孔桩、三重管旋喷桩工程施工组织设计广东省地质工程公司二OO五年五月十六日广州轨道交通五号线广州火车站钻(冲)孔桩、三重管旋喷桩工程施工组织设计编写:陈志贤审核:梁斌总工程师:甘展孜总经理:陈政民广东省地质工程公司二OO五年五月十六日目录一、工程概况-----------------------------------------------------4二、场地工程地质条件-----------------------------------------4三、施工组织管理和计划安排--------------------------------4四、分项工程方法和技术措施--------------------------------6五、施工安全技术措施----------------------------------------14一、工程概况广州轨道交通五号线广州火车站四号活塞风亭设在车站东端的区间,位于国旅门前。
风井基坑尺寸22.3×9米,深29.93米。
围护结构采用Φ1200mm钻(冲)孔灌注桩+内支撑形式,钻(冲)孔桩长为31.7~33.2米,共49根,嵌固深度2~3.3m,桩间距1350mm;基坑外侧桩间止水帷幕为Φ900旋喷桩(三重管),共49根,与钻孔灌注桩咬合厚度不小于150mm,旋喷桩入全风化层1米以上。
基坑周边的国旅与民航售票处距基坑3~7米,且为天然基础,所以在基坑围护结构和建筑物之间设置一道隔断墙。
隔断墙采用Φ900mm(三重管),共69根,咬合250mm,进入全风化层1米以上。
一、场地工程地质条件根据地质钻孔资料,主要地层从上往下依次为:(1)素填土<1>,厚2.3m。
(2)残积土<5-1>,厚6.7m。
(3)全风化红砂岩层<6>,厚8.5m。
(4)中风化红砂岩层<8>,厚2.2m。
钻孔灌注桩施工进度计划表

钻孔灌注桩施工进度计划表一、工程概述本次钻孔灌注桩施工项目位于_____,主要用于_____建筑的基础支撑。
该项目共设计钻孔灌注桩_____根,桩径分别为_____,桩长_____。
施工场地条件较为复杂,周边存在_____等影响因素。
二、施工准备阶段1、技术准备熟悉施工图纸和地质勘察报告,了解桩位布置、桩长、桩径等设计要求。
编制施工组织设计和专项施工方案,明确施工工艺、质量控制要点和安全措施。
进行技术交底,确保施工人员掌握施工技术要求和质量标准。
2、材料准备预订钢筋、水泥、砂石等原材料,并确保材料质量符合设计要求。
准备好声测管、注浆管等辅助材料。
3、设备准备调配钻孔桩机、吊车、电焊机、泥浆泵等主要施工设备进场。
对设备进行调试和维护,确保设备性能良好。
4、现场准备平整施工场地,修筑施工道路,确保施工车辆通行顺畅。
布置泥浆池、沉淀池和钢筋加工场地。
5、测量放线根据设计图纸,采用全站仪进行桩位放样,并设置护桩。
对测量成果进行复核,确保桩位准确无误。
施工准备阶段预计需要_____天完成。
三、钻孔施工阶段1、护筒埋设采用钢板护筒,护筒直径比桩径大_____,护筒长度根据地质情况确定。
护筒埋设应垂直、稳固,中心偏差不大于_____,顶面高出地面_____。
2、泥浆制备根据地质条件,选择合适的泥浆配合比。
泥浆性能指标应符合规范要求,如比重、粘度、含砂率等。
3、钻孔采用正循环或反循环钻进方法,根据地层情况调整钻进速度和泥浆参数。
钻进过程中应做好钻进记录,及时发现和处理异常情况。
4、清孔钻孔达到设计深度后,进行第一次清孔,采用换浆法清孔。
下放钢筋笼和导管后,进行第二次清孔,确保孔底沉渣厚度符合设计要求。
钻孔施工阶段每根桩预计需要_____天完成,总工期为_____天。
四、钢筋笼制作与安装阶段1、钢筋笼制作根据设计图纸,在钢筋加工场地分段制作钢筋笼。
钢筋笼主筋采用焊接或机械连接,接头应符合规范要求。
加强筋和箍筋与主筋应点焊牢固,确保钢筋笼的整体性。
基坑支护钻孔灌注桩专项施工方案

施工组织设计(方案)报审表商品房(****)围护钻孔灌注桩专项施工方案工程名称:商品房(****)工程地点:汕头市**路52号街施工单位:汕头市****建筑总公司编制单位:汕头市****建筑总公司编制人:编制日期:2011 年10 月10 日审批负责人:审批日期:年月日目录第一章总体概述 (1)一、工程概况 (1)1.1 项目名称及参建各方名称 (1)1.2 工程简介 (1)二、编制依据 (1)三、场地岩土工程条件 (2)3.1 土层概况 (2)3.2 地下水概况 (2)第二章施工组织部署 (3)第一节工程施工目标 (3)第二节现场施工管理和人员安排 (3)(一)钻孔灌注桩专业施工班组管理人员配备 (3)(二)钻孔灌注桩施工班组工人配备 (3)第三节计划工期和保证措施 (4)第四节施工机具安排 (4)第三章钻孔灌注桩施工工艺 (5)第一节施工工艺流程 (5)第二节钻孔灌注桩设计要求 (6)第三节施工准备 (6)第四节钻孔灌注桩施工 (6)第五节基桩检测 (10)第六节质量保证措施 (10)第四章雨季、台风和夏季高温季节的施工措施 (12)第五章安全生产措施 (13)第一节安全生产管理条例 (13)第二节施工用电安全措施 (13)第三节机械施工安全措施 (14)第四节钻孔桩机安全操作规程 (14)第五节钢筋弯曲机安全操作规程 (16)第六节钢筋调直机安全操作规程 (17)第七节电焊机安全操作规程 (18)第八节立式泥浆泵安全操作规程 (19)第六章文明生产措施 (20)商品房(****)围护钻孔灌注桩专项施工方案第一章总体概述一、工程概况1.1 项目名称及参建各方名称项目名称:商品房(****)建设单位:汕头市**房地产开发有限公司设计单位:汕头市**建筑设计院监理单位:广东****监理有限公司施工单位:汕头市****建筑总公司1.2 工程简介汕头市合群房地产开发有限公司拟建****项目,场址位于*******路。
钻孔灌注桩施工汇总表

钻孔灌注桩施工汇总表一、工程概况1、工程名称:_____2、工程地点:_____3、建设单位:_____4、设计单位:_____5、监理单位:_____6、施工单位:_____二、桩基础设计参数1、桩型:_____2、桩径:_____3、桩长:_____4、桩数:_____5、桩身混凝土强度等级:_____6、单桩承载力特征值:_____三、施工准备1、场地平整:对施工场地进行平整,清除障碍物,确保桩机行走和施工的顺利进行。
2、测量放线:根据设计图纸,采用全站仪等测量仪器进行桩位的精确放线,并设置好护桩。
3、施工便道:修建施工便道,保证施工车辆和材料的运输畅通。
4、临时设施:搭建临时办公、生活设施,以及材料堆场、钢筋笼加工场地等。
5、施工用水、用电:接通施工所需的水、电,确保施工的正常进行。
四、施工设备及材料1、施工设备钻机:根据地质条件和桩径、桩长等要求,选择合适型号的钻机,如旋挖钻机、冲击钻机等。
泥浆泵:用于循环泥浆,保证钻孔过程中的护壁效果。
吊车:用于吊运钢筋笼、灌注混凝土等。
电焊机:用于钢筋笼的焊接制作。
导管:用于灌注混凝土。
2、施工材料钢筋:根据设计要求,选用合格的钢筋,并进行检验和复试。
水泥:选用符合要求的水泥品种和强度等级。
砂、石:选用质地坚硬、级配良好的砂、石材料。
泥浆材料:如膨润土、纯碱等,用于制备泥浆。
五、施工工艺流程1、钻孔钻机就位:调整钻机的水平度和垂直度,使钻头对准桩位中心。
钻进成孔:根据地质情况,选择合适的钻进速度和钻进方式。
在钻进过程中,及时补充泥浆,保持孔内泥浆面高度。
终孔验收:当钻孔达到设计深度后,进行孔深、孔径、孔垂直度等的验收,符合要求后方可进行下一步施工。
2、清孔第一次清孔:在终孔后,立即进行第一次清孔,采用泥浆循环的方式,将孔内的钻渣和泥浆清除干净。
第二次清孔:在安放钢筋笼和导管后,进行第二次清孔,确保孔底沉渣厚度符合设计要求。
3、钢筋笼制作与安装钢筋笼制作:按照设计图纸的要求,在加工场地分段制作钢筋笼,并对钢筋的焊接质量进行检验。
钻孔灌注桩施工方案

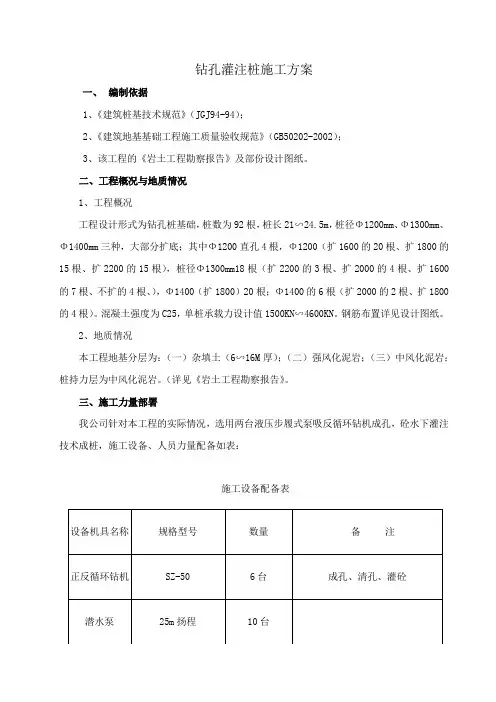

钻孔灌注桩施工方案一、编制依据1、《建筑桩基技术规范》(JGJ94-94);2、《建筑地基基础工程施工质量验收规范》(GB50202-2002);3、该工程的《岩土工程勘察报告》及部份设计图纸。
二、工程概况与地质情况1、工程概况工程设计形式为钻孔桩基础,桩数为92根,桩长21∽24.5m,桩径Φ1200mm、Φ1300mm、Φ1400mm三种,大部分扩底;其中Φ1200直孔4根,Φ1200(扩1600的20根、扩1800的15根、扩2200的15根),桩径Φ1300mm18根(扩2200的3根、扩2000的4根、扩1600的7根、不扩的4根、),Φ1400(扩1800)20根;Φ1400的6根(扩2000的2根、扩1800的4根)。
混凝土强度为C25,单桩承载力设计值1500KN∽4600KN。
钢筋布置详见设计图纸。
2、地质情况本工程地基分层为:(一)杂填土(6∽16M厚);(二)强风化泥岩;(三)中风化泥岩;桩持力层为中风化泥岩。
(详见《岩土工程勘察报告》。
三、施工力量部署我公司针对本工程的实际情况,选用两台液压步履式泵吸反循环钻机成孔,砼水下灌注技术成桩,施工设备、人员力量配备如表:施工设备配备表四、工期及施工进度计划每机每两天完成 1 根,施工准备十五天,共45 天。
五、施工工艺附:钻孔灌注桩工序流程图。
1、成孔工艺a、首节做孔口砼护筒按设计图纸测量放线定桩位后,采用原人工挖孔桩成孔护壁设置孔口砼护筒,砼护壁厚150mm,护筒需挖至原土层。
施工期时用桩位十字控制中心,并将十字控制线及高程引至第一节砼护壁上并埋设铁钉做好标志,供钻机钻头准确对准中心及控制钢筋笼、砼灌注顶面。
b、泥浆池、沉淀池设置。
按施工平面图设一个泥浆池,规格3×2×1.5m3,沉淀池用泥砂包围成,容积30m3。
c、钻机就位钻机就位必须平正、稳固,确保施工中不发生倾斜、移动。
使钻机转盘中心线、天车中心、钻头中心及桩中心位于一条沿垂线上,经当班技术人员检查,验收签字后方可钻孔。
施工指标

3.6.2主要项目进度指标
(1)路基施工进度指标
路基工程项目主要包括地基处理、路堑开挖、路堤填筑及附属工程.
其主要分部工程施工进度指标(单工作面1个机械化作业机组),考虑路基工程受气候影响较大,每月有效施工天数按25天计算)
路基工程施工进度指标表
(2)桥梁施工进度指标
①钻孔桩施工
本标段钻孔桩根据不同地质条件安排以旋挖钻机、冲击钻机施工,平均桩长以35m计。
旋挖钻机钻孔灌注桩施工进度指标表
冲击钻机钻孔灌注桩施工进度指标表
②承台施工周期
一般承台施工周期表
③墩身施工周期
本标段桥梁实体墩采用大块钢模施工。
墩高≤15m时一模到顶、一次浇筑,施工进度指标为:1个墩/7天。
墩高>15m时,两次立模,两次浇筑,施工进度指标为:1个墩/15天。
④悬灌连续梁施工
悬臂灌注法施工:临时支墩或托架预压15~20d;0号段施工20~25d;挂篮拼装及预压10~l5d;边跨合拢l2~15d;中跨合拢15~20d;中间每节段施工周期计算见下表。
悬臂梁施工进度指标表(一个节段)
⑤桥梁预制与架设
a、T梁预制进度指标
根据本工程T梁数量和铺架进度安排,T梁预制目标分两阶段:建场目标和预制目标。
建场目标:利用3~4个月完成全部建场任务。
预制目标:根据架梁工期计划与存梁能力,梁场设计月生产能力为80片,计划16个月完成任务。
b、桥梁生产进度分析
每孔梁台座周转一次需6天,每个月有效生产时间按照26天计,每个台座月平均生产桥梁4片。
(3)涵洞工程
框架涵施工按40~60天/座进行安排。
旋挖钻孔灌注桩施工方案

旋挖钻孔灌注桩施工方案旋挖钻孔灌注桩施工方案一、工程概况二、施工方法及施工机械选择1台25T1123坡加固处理。
施工现场要做到水、电、路、通讯的畅通,保证车辆和人员的正常通行。
设置垃圾回收站,避免造成环境污染。
对施工设计图纸进行审核,确定无误后对现场施工人员进行施工技术交底。
2、桩位放样由测量队根据施工测量控制点进行各灌注桩中心精确定位。
同时在桩位的纵轴线与横轴线埋设四根木桩(护桩)或在平台上打四个点(纵横方向各两点交汇出桩孔中心),以控制护筒的吊放、埋设及钻机就位。
护筒安设完成经监理工程师验收合格后方可进行钻孔。
3、护筒埋设护筒由厚度15mm钢板制成,护筒密实不透水。
护筒直径比旋挖钻钻头大200mm,每节护筒长度3.0m,埋设后护筒面高出原地面50cm,以防止杂物、泥水流入孔内。
在埋设护筒时,先由挖掘机挖出护筒基坑,吊机吊装就位,由人工进行辅助配合,根据测量测放桩位中心点,准确安设,然后回45cm。
5在19~6钻机就位后,钻头中心对准桩位,定位误差不大于20mm。
钻孔作业须分班连续进行,填写好钻孔施工记录,交接班时必须交待钻进情况及下一班注意事项。
钻进时应随时检查泥浆比和含砂率,不符合要求时,及时调制。
经常注意地层变化,在地层变化处进行捞取渣样,判明后计入记录表中并与地质剖面图核对。
开钻时必须慢速钻进,待导向部位或钻头全部进入地层后,方可加速钻进。
钻进过程中,操作人员随时观察钻杆是否垂直,并通过深度计数器控制钻孔深度。
钻孔需一次成孔,中途不得停顿,因故停钻时,钻进应将钻头提离孔底5m以上。
在钻孔过程中,指定专人经常对孔径、孔深,垂直度等项进行检查,施工时做好钻孔记录。
当钻至设计深度后,用测绳检查泥浆和孔底沉淀厚度,用探孔器进行钻孔直径检查,并及时通知监理工程师进行桩孔检查验证。
孔深、孔径不能小于设计值,钻孔倾斜度允许偏差为1%桩长。
钻孔异常处理A.B.C.稳定孔壁防止坍塌,为事故处理奠定基础。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
王家湾基地办公楼项目基础与围护施工进度计划表
月
日
项目
七月
八月
九月
十月
16
18
22
25
31
1
4
8
11
15
18
21
24
27
31
1
4
7
10
13
16
19
22
25
30
1
5
8
12
16
YZY-300T压桩机
搅拌桩机7#
搅拌桩机8#
钻孔灌注桩1#机
钻孔灌注桩2#机
钻孔灌注ห้องสมุดไป่ตู้3#机
钻孔灌注桩4#机
钻孔灌注桩5#机
钻孔灌注桩6#机
说明
1、本工程总工期计划为90日历天。
2、深层搅拌桩每天每台完成120m3计划30天完成。
3、YZY-300T桩机每天完成14套,计划30天完成。
4、围护钻孔灌注桩每天每台完成4根,两台设备45天完成。
5、钻孔灌注桩工程桩每天每台完成1根,6台机械设备交叉施工, 90天内完成(在正常施工情况下)
