轻质隔墙工程施工过程
吊顶与轻质隔墙施工

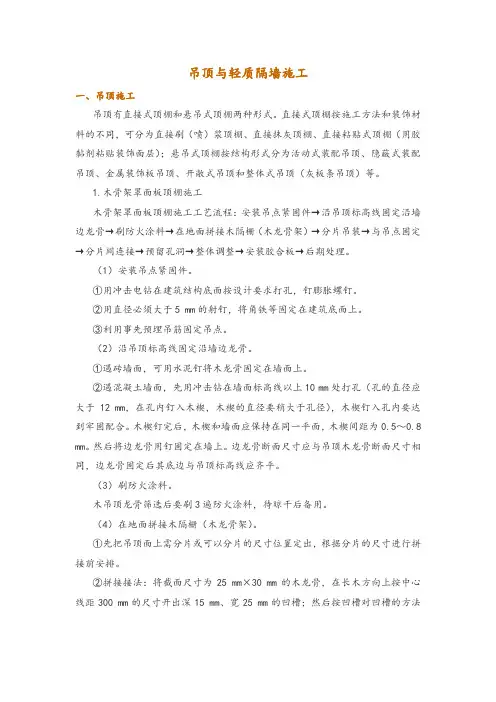

吊顶与轻质隔墙施工一、吊顶施工吊顶有直接式顶棚和悬吊式顶棚两种形式。
直接式顶棚按施工方法和装饰材料的不同,可分为直接刷(喷)浆顶棚、直接抹灰顶棚、直接粘贴式顶棚(用胶黏剂粘贴装饰面层);悬吊式顶棚按结构形式分为活动式装配吊顶、隐蔽式装配吊顶、金属装饰板吊顶、开敞式吊顶和整体式吊顶(灰板条吊顶)等。
1.木骨架罩面板顶棚施工木骨架罩面板顶棚施工工艺流程:安装吊点紧固件→沿吊顶标高线固定沿墙边龙骨→刷防火涂料→在地面拼接木隔栅(木龙骨架)→分片吊装→与吊点固定→分片间连接→预留孔洞→整体调整→安装胶合板→后期处理。
(1)安装吊点紧固件。
①用冲击电钻在建筑结构底面按设计要求打孔,钉膨胀螺钉。
②用直径必须大于5 mm的射钉,将角铁等固定在建筑底面上。
③利用事先预埋吊筋固定吊点。
(2)沿吊顶标高线固定沿墙边龙骨。
①遇砖墙面,可用水泥钉将木龙骨固定在墙面上。
②遇混凝土墙面,先用冲击钻在墙面标高线以上10 mm处打孔(孔的直径应大于12 mm,在孔内钉入木楔,木楔的直径要稍大于孔径),木楔钉入孔内要达到牢固配合。
木楔钉完后,木楔和墙面应保持在同一平面,木楔间距为0.5~0.8 mm。
然后将边龙骨用钉固定在墙上。
边龙骨断面尺寸应与吊顶木龙骨断面尺寸相同,边龙骨固定后其底边与吊顶标高线应齐平。
(3)刷防火涂料。
木吊顶龙骨筛选后要刷3遍防火涂料,待晾干后备用。
(4)在地面拼接木隔栅(木龙骨架)。
①先把吊顶面上需分片或可以分片的尺寸位置定出,根据分片的尺寸进行拼接前安排。
②拼接接法:将截面尺寸为25 mm×30 mm的木龙骨,在长木方向上按中心线距300 mm的尺寸开出深15 mm、宽25 mm的凹槽;然后按凹槽对凹槽的方法拼接,在拼口处用小圆钉或胶水固定。
通常是先拼接大片的木隔栅,再拼接小片的木隔栅,但木隔栅最大片不能大于10 m2。
(5)分片吊装。
平面吊顶的吊装先从一个墙角位置开始,将拼接好的木隔栅托起至吊顶标高位置。
轻质隔墙工程施工

5、安装石膏板时,应从板的中部向板的四边固定,钉头略埋入板内0.51mm,但不得损坏纸面。钉眼应用石膏腻子抹平。
6、石膏板用自攻螺钉固定。沿石膏板周边螺钉间距不应大于200mm,中间 部分螺钉间距不应大于300mm,螺钉与板边缘的距离应为10~16mm。
填充隔声保温材料:填充材料应铺满铺平
接缝处理:纸面石膏板墙接缝做法有三种形式,即平缝、凹缝和压条缝
弹分档线
安装竖龙的注意点:
1、竖龙的安装时应从隔墙的一端开 始安装,当最后一根龙骨与墙柱或门 窗的距离大于龙骨的分档距离时,应 增加一根龙骨,且龙骨应一正一反, 不可同一方向。 2、通贯龙骨低于3m的隔断安装一 道;3~5m隔断安装两道;5m以上 安装三道,并且贯通龙骨开口向上, 接头处用铆钉连接。 3、竖龙骨开口处应用支撑卡逐个卡 牢,以增加整体的刚度,不可一隔一 安装。 4、竖向龙骨长度要比净空短30mm, 以便留有伸缩量。 5、竖龙骨的接头应错开,不可在同一 线上;或可以定做相应长度的龙骨,
机具准备
主要机具:板锯、电动剪、电动自攻钻、电动无齿锯、手电钻、冲击钻、射钉 枪、直流电焊机、刮刀、线坠、靠尺等。
施工作业条件
1、主体结构已经验收,可以进入装饰阶段。 2、室内标高线如50线、1米线已经标出。 3、隔墙材料包括配件基本到位。 4、设计要求隔墙有地枕带时,应先将C20细石混凝土地枕带施工完毕,强度达到
铆钉连接
方式一
方式二
安装门、窗框:
1、沿地横龙骨在门及落地窗洞口处断开。 2、在门、窗洞口两侧竖立附加竖龙骨。门、窗洞口上樘用横龙骨制作,开 口向上,并用铆钉与竖龙拉牢。上樘与沿顶龙骨之间插入竖龙骨,其间距 应比隔墙的其它竖龙骨加密。用同样方法制作窗口下樘。
铆钉连接
轻质隔墙工程施工工艺流程

轻质隔墙工程施工工艺流程今天咱们来聊聊轻质隔墙工程施工的工艺流程。
这事儿说难不难,说简单也不简单。
首先呢,施工之前得做些准备工作。
你得把场地清理干净,乱七八糟的东西都挪开,这是最基本的啦。
我觉得这就像是打扫战场一样,得给后面的大工程腾出个干净的地儿来!然后呢,材料和工具要准备好。
什么轻质隔墙板还有一些像胶水、钉子之类的小物件,可别小看这些小物件,缺了哪个都可能让你在施工的时候抓瞎呢!工具的话,像锯子、锤子这些常见的就不用说了吧。
接下来就开始正式施工啦。
第一步,大概确定一下隔墙的位置。
这一步其实挺关键的,要是位置定错了,那后面可就麻烦大了。
我一般会多量几遍,虽然麻烦点,但心里踏实呀。
当然啦,这一步也可以根据现场的实际情况灵活调整,比如说有些地方有障碍物啥的,就稍微避一避。
然后呢,就是安装龙骨啦。
这龙骨就像是房子的骨架一样重要。
把龙骨按照一定的间距固定好,这个间距嘛,大概合适就行,不用特别精确,但也不能差太多哦。
不过在固定的时候可得小心点,要确保牢固,不然以后隔墙可能会晃悠,那就糟了!根据经验,在固定之前先检查一下龙骨有没有损坏的地方,要是有,赶紧换一根,省得后面返工。
再然后就是安装轻质隔墙板啦。
这一步要特别注意!把隔墙板一块一块地安装到龙骨上,就像拼图一样。
板与板之间的拼接要紧密,但是也别太使劲,万一不小心把板弄破了可不好。
有时候可能会遇到尺寸不太合适的情况,这个时候怎么办呢?那就稍微裁剪一下呗,不过裁剪的时候要量好了再下刀哦。
在这个过程中,可能会用到胶水或者其他的连接材料。
用多少呢?这个得看实际情况啦。
我一般是先少用一点,不够再加,毕竟胶水用多了流得到处都是也很难看不是吗?。

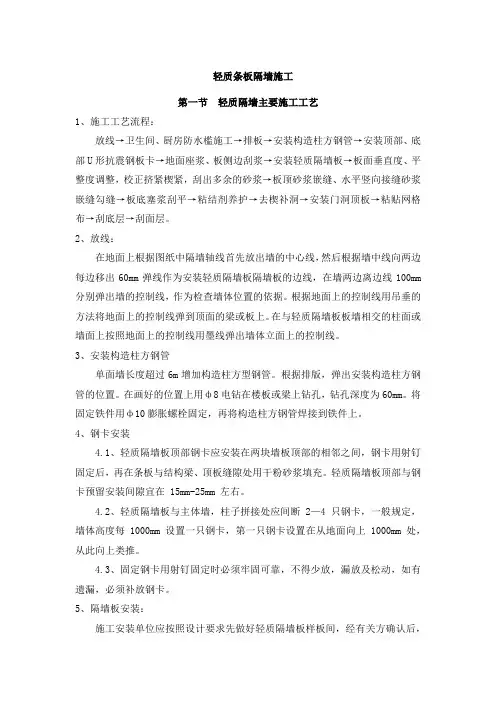

轻质条板隔墙施工方法

轻质条板隔墙施工第一节轻质隔墙主要施工工艺1、施工工艺流程:放线→卫生间、厨房防水槛施工→排板→安装构造柱方钢管→安装顶部、底部U形抗震钢板卡→地面座浆、板侧边刮浆→安装轻质隔墙板→板面垂直度、平整度调整,校正挤紧楔紧,刮出多余的砂浆→板顶砂浆嵌缝、水平竖向接缝砂浆嵌缝勾缝→板底塞浆刮平→粘结剂养护→去楔补洞→安装门洞顶板→粘贴网格布→刮底层→刮面层。
2、放线:在地面上根据图纸中隔墙轴线首先放出墙的中心线,然后根据墙中线向两边每边移出60mm弹线作为安装轻质隔墙板隔墙板的边线,在墙两边离边线100mm 分别弹出墙的控制线,作为检查墙体位置的依据。
根据地面上的控制线用吊垂的方法将地面上的控制线弹到顶面的梁或板上。
在与轻质隔墙板板墙相交的柱面或墙面上按照地面上的控制线用墨线弹出墙体立面上的控制线。
3、安装构造柱方钢管单面墙长度超过6m增加构造柱方型钢管。
根据排版,弹出安装构造柱方钢管的位置。
在画好的位置上用ф8电钻在楼板或梁上钻孔,钻孔深度为60mm。
将固定铁件用ф10膨胀螺栓固定,再将构造柱方钢管焊接到铁件上。
4、钢卡安装4.1、轻质隔墙板顶部钢卡应安装在两块墙板顶部的相邻之间,钢卡用射钉固定后,再在条板与结构梁、顶板缝隙处用干粉砂浆填充。
轻质隔墙板顶部与钢卡预留安装间隙宜在 15mm-25mm 左右。
4.2、轻质隔墙板与主体墙,柱子拼接处应间断 2—4 只钢卡,一般规定,墙体高度每 1000mm 设置一只钢卡,第一只钢卡设置在从地面向上1000mm 处,从此向上类推。
4.3、固定钢卡用射钉固定时必须牢固可靠,不得少放,漏放及松动,如有遗漏,必须补放钢卡。
5、隔墙板安装:施工安装单位应按照设计要求先做好轻质隔墙板样板间,经有关方确认后,再大面积施工。
轻质隔墙板安装应符合以下要求:5.1应按排板图在地面及顶棚板面上放线,条板应从主体墙、柱的一端向另一端按顺序安装;当有门洞口时,宜从门洞口向两侧安装;5.2 应先安装定位板;可在条板的企口处、板的顶面均匀满刮粘结材料,空心条板的上端宜局部封孔,上下对准定位线立板;条板下端距地面的预留安装间隙宜保持在 30mm~60mm,并可根据需要调整;5.3 可在条板下部打入木楔,并应楔紧,且木楔的位置应选择在条板的实心肋处;5.4 应利用木楔调整位置,两个木楔为一组,使条板就位,可将板垂直向上挤压,顶紧梁、板底部,调整好板的垂直度后再固定;5.5 应按顺序安装条板,将板榫槽对准榫头拼接,条板与条板之间应紧密连接;应调整好垂直度和相邻板面的平整度,并应待条板的垂直度、平整度检验合格后,再安装下一块条板;5.6 应按排板图在条板与顶板、结构梁,主体墙、柱的连接处设置定位钢卡、抗震钢卡;5.7 板与板之间的对接缝隙内应填满、灌实粘结材料,板缝间隙应揉挤严密,被挤出的粘结材料应刮平勾实;5.8 条板隔墙与楼地面空隙处,可用干硬性细石混凝土填实;5.9 木楔可在立板养护 3d 后取出,并应填实楔孔;5.10为保证双层条板隔墙的安全性能,两板间应采取连接、加强固定措施;两板间距小于 5mm 时,可采用胶粘剂点粘加固,板间空隙较大时可使用连接件或定位件连接。
轻质隔墙施工方案

轻质隔墙施工方案
隔墙是建筑中常见的一种结构,主要用于划分空间、隔离环境等功能。
轻质隔
墙通常采用轻质材料进行施工,具有施工方便、重量轻、隔音隔热等优点。
本文将介绍一种适用于轻质隔墙的施工方案。
1. 材料准备
施工轻质隔墙所需的材料主要包括: - GRC板 - 龙骨 - 螺丝 - 石膏板 - 胶水等
2. 施工步骤
步骤一:确定隔墙位置和尺寸
首先根据设计图纸确定隔墙的位置和尺寸,标出龙骨的位置和尺寸。
步骤二:安装龙骨
按照设计要求,安装好龙骨,确保水平垂直,使用螺丝固定牢固。
步骤三:安装隔墙板材
将GRC板或石膏板等板材按照设计要求固定在龙骨上,注意板材之间的缝隙,使用胶水进行粘贴。
步骤四:填充细缝
在板材之间的缝隙处使用填缝剂进行填充,确保隔墙表面平整光滑。
步骤五:涂刷装饰面
根据需要,可以在隔墙表面进行涂刷、贴花等装饰处理,使其更美观。
3. 施工注意事项
在施工过程中需要注意以下几点: - 隔墙位置和尺寸要符合设计要求 - 龙骨安
装要牢固可靠 - 板材安装要水平垂直 - 缝隙填充要均匀细致 - 装饰处理要整齐美观
通过以上施工方案,可以轻松实现轻质隔墙的施工,为建筑空间提供更多的功
能和美观性。
轻质条板隔墙施工方案(1)

轻质条板隔墙施工方案(1)
一、施工概述
轻质条板隔墙是一种常见的室内隔断结构,主要由轻质石膏板和钢筋混凝土格栅墙体构成。
施工过程需要严格按照设计要求进行,确保隔墙的稳固性和安全性。
二、材料准备
1.轻质石膏板
2.钢筋
3.砂浆
4.石膏粉
5.钢筋焊接材料
6.隔断墙专用建筑胶
三、施工步骤
1. 基础处理
1.确定隔墙位置和尺寸,标出基础线。
2.在基础线处进行开槽,安装水泥砖。
3.铺设底座梁和立柱,并进行合理的固定和支撑。
2. 钢筋安装
1.根据设计要求,将钢筋按规定长度和间距焊接成格栅结构。
2.将焊接好的钢筋格栅固定在基础座上,保证垂直度和水平度。
3. 石膏板安装
1.按照隔墙设计要求,在钢筋格栅上用专用建筑胶粘贴轻质石膏板。
2.切割石膏板,使其与钢筋格栅完全契合。
3.使用石膏粉和砂浆填充板缝,确保隔墙表面平整。
4. 隔墙装饰
1.完成所有石膏板的安装后,进行修饰和打磨,保证隔墙表面平滑。
2.进行墙面涂装或贴瓷砖等装饰,使隔墙整体效果更佳。
四、施工注意事项
1.施工现场要保持干净整洁,避免材料浪费和安全隐患。
2.施工人员要佩戴好安全防护用具,确保施工过程安全。
3.按照设计要求严格执行,材料和结构要符合相关标准。
轻质条板隔墙施工方案的执行要求严格,需要施工人员具备一定的专业知识和技能。
只有严格按照要求进行施工,才能保证隔墙结构的牢固和使用寿命的长久。
轻质隔墙板工程施工方案

一、工程概况本工程采用轻质隔墙板作为墙体材料,适用于室内隔断、室内外墙体以及防火屋顶等。
轻质隔墙板具有重量轻、防火性能好、施工便捷等优点。
以下为本工程轻质隔墙板施工方案。
二、编制依据1. 建筑施工图设计文件;2. 轻质隔墙板施工技术规程;3. 建筑工程施工质量验收统一标准;4. 相关材料、设备标准。
三、施工准备1. 技术准备:组织施工人员学习轻质隔墙板施工技术规程,熟悉施工图纸,明确施工要求。
2. 材料准备:确保轻质隔墙板、胶粘剂、水泥、砂子、钢筋等材料符合国家相关标准。
3. 施工机具准备:准备切割机、搅拌机、电钻、水平尺、线锤等施工机具。
4. 人员准备:组织施工队伍,明确施工人员职责,确保施工质量。
四、施工工艺1. 放线:根据施工图纸,在墙体两侧弹出控制线,确保墙体垂直度。
2. 安装龙骨:在墙体两侧安装轻钢龙骨,确保龙骨间距均匀,与控制线对齐。
3. 安装轻质隔墙板:将轻质隔墙板放置在龙骨上,用胶粘剂固定,确保板面平整。
4. 填充材料:在板缝处填充岩棉等保温材料,提高隔墙保温性能。
5. 板缝处理:用专用胶粘剂填充板缝,确保密封性。
6. 门窗洞口处理:根据设计要求,制作门窗洞口,安装门窗框。
7. 管线安装:在墙体施工完成后,进行电气、给排水等管线安装。
8. 成品保护:在施工过程中,对已完成的墙体进行保护,防止损坏。
五、质量要求及保证措施1. 轻质隔墙板表面平整,无明显裂缝、翘曲等现象。
2. 板缝填充密实,无空鼓、裂缝等现象。
3. 门窗洞口尺寸准确,安装牢固。
4. 管线安装符合设计要求,无漏电、漏水等现象。
为保证工程质量,采取以下措施:1. 严格控制材料质量,确保材料符合国家相关标准。
2. 严格施工工艺,确保施工质量。
3. 加强施工过程检查,发现问题及时整改。
4. 建立质量责任制度,明确各岗位责任。
六、安全文明施工要求1. 施工现场安全防护措施到位,确保施工人员安全。
2. 施工现场文明施工,保持场地整洁。
轻质砖隔墙工程施工

轻质砖隔墙工程施工一、工程概况本工程为金域揽峰花园1-7栋及室外环境工程,建设地点位于深圳市龙岗区布龙路与吉华路交汇处(上水径地铁口)。
建设单位为深圳市万联嘉投资发展有限公司,设计单位为深圳市筑博工程设计有限公司,施工单位为深圳市鹏城建筑集团有限公司,监理单位为深圳市邦迪工程顾问有限公司。
项目总用地面积38997.16m2,建筑面积97493m2。
地块呈长方形,南北最长约为231米,东西最宽约为189米,属低山丘陵地貌,地块内部高差明显,南高北低,高差约15米。
本工程包括六栋高层住宅(1-6栋),一栋垃圾收集站(7栋),附设一层架空层或商业,地下设一层地下室。
二、施工条件和施工准备1. 施工条件(1)施工现场应具备充足的施工空间,确保施工设备、材料及人员的安全。
(2)电源、水源、照明等基础设施应满足施工需求。
(3)施工图纸及技术交底应齐全,施工人员应熟悉施工工艺及质量要求。
(4)施工现场应保持清洁,道路畅通,确保施工顺利进行。
2. 施工准备(1)材料准备:轻质砖、水泥、砂、钢筋、胶粘剂、门窗等材料应符合设计要求,并提前报验。
(2)机具准备:铲、靠尺、手推车、刮尺、铁水平尺、卷尺、线坠、小白线等施工机具应齐全。
(3)技术准备:施工前应进行技术交底,熟悉图纸及施工工艺。
(4)现场准备:清理施工现场,搭建施工临时设施,如脚手架、临时道路等。
三、轻质砖隔墙施工工艺1. 放线:根据设计图纸,在墙体位置线、门窗洞口等部位弹线,确定墙体尺寸和位置。
2. 配砖:根据设计要求,选用合适的轻质砖,并进行配砖。
3. 支设临时方木:在墙体两侧支设临时方木,确保墙体稳定。
4. 配置胶粘剂:按照胶粘剂配方,现场拌合胶粘剂。
5. 安装U形卡或L形卡:将U形卡或L形卡安装在轻质砖上,用于固定砖块。
6. 安装隔墙板:将配好的轻质砖逐块安装在墙体位置,注意砖块之间的缝隙。
7. 安装门窗框:在墙体砌筑完成后,安装门窗框。
8. 设备、电气管线安装:在墙体砌筑过程中,预埋设备、电气管线。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
抽芯、干燥等工艺制成的轻质板材,具有质量轻、强
度高、隔热、隔声、防火等性能,可钉、锯、刨、钻
等加工,施工简便。
墙板的固定一般常用下楔法,即下部用木楔固定
后灌填干硬性混凝土。上部的固定方法有两种:一种
为软连接,另一种是直接顶在楼板或梁下,后者方法
因其施工简便目前常用。
轻
③ 再用宽约300mm的刮刀补一道石 膏腻子,其厚度不得超过纸面石膏板面 2mm
石膏龙骨隔墙一般要做墙基,轻钢 龙骨隔墙多数直接安装在楼地面上。
轻质隔墙工程施工过程
轻质隔墙工程施工过程
墙基有两种做法,一是先在地面上 浇制或放置混凝土条块,亦可用砖砌, 然后立龙骨,粘或钉石膏板形成墙体; 另一种做法是先将石膏复合板用胶粘剂 与顶板粘结,下面用木楔垫起,墙板立 完后1~2d用干硬性细石混凝土将空隙填 满捣实。
轻质隔墙工程施工过程
4 轻质隔墙工程施工
轻质隔墙工程施工过程
4.1 骨架隔墙工程施工 4.2 板材隔墙工程施工 4.3 活动隔断工程施工 4.4 玻璃隔墙工程施工 4.5 轻质隔墙工程施工质量验收
轻质隔墙工程施工过程
4.1 骨架隔墙工程施工
4.1.1 轻钢龙骨纸面石膏板隔墙施工 纸面石膏板具有轻质、高强、抗震、
轻质隔墙工程施工过程
(2)
石膏板场外运输宜采用车厢宽度大 于2m、长度大于板长的车辆;装车时应 该两块板正面朝里、成对码放,板间不 得夹有杂物,堆置高度不大于1m,防止 碰撞损伤;堆放时选择平坦的场地搭设 平台,距地面空间不小于30mm,或在地 面上放置方木垫块,其间距不大于60cm, 要有防潮防雨措施。
板材隔墙是指用复合轻质墙板、石 膏空心板、预制或现制的钢丝网水泥板 等板材形成的隔墙。
板材隔墙由于施工工艺简单,又能 减轻建筑物自重和提高隔声保温性能, 故在众多的装饰工程中得到了应用。
轻质隔墙工程施工过程
4.2.1 石膏空心条板隔墙施工
石膏空心条板是以建筑石膏为主要原料,掺加适
量的粉煤灰、水泥和增强纤维制浆拌和、浇注成型、
轻质隔墙工程施工过程
轻质隔墙工程施工过程
轻质隔墙工程施工过程
轻质隔墙工程施工过程
轻质隔墙工程施工过程
轻质隔墙工程施工过程
轻质隔墙工程施工过程
轻质隔墙工程施工过程
轻质隔墙工程施工过程
轻质隔墙工程施工过程
墙面石膏板之间的接缝,有暗缝、 压缝和凹缝三种做法,如图4.5、图4.6所 示。
轻质隔墙工程施工过程
(2)
木隔墙分为全封隔墙、有门窗隔墙和隔断三
种,其结构形式不尽相同。
在需要固定木隔墙的地面和建筑墙面上弹出
隔墙的边缘线和中心线,画出固定点的位置,用
膨胀螺栓固定。
木骨架的固定通常是在沿墙、沿地和沿顶面
处。
墙面木夹板的安装方式主要有明缝和拼缝两
种
轻质隔墙工程施工过程
4.2 板材隔墙工程施工
防火、防蛀、隔热保温和隔声等性能, 并且具有良好的可加工性,如裁、钉、 刨、钻、粘结等,而且其表面平整、施 工方便,是常用的室内装饰材料。 纸面石膏板主要分为普通纸面石膏 板、防火纸面石膏板和防水纸面石膏板。
轻质隔墙工程施工过程
(1) 构造
用于隔墙的龙骨主要有轻钢龙骨和 石膏龙骨两种。
作隔墙的石膏板应竖向排列,龙骨 两侧的石膏板应错缝;有防火和防潮要 求的隔墙,面层分别以改性防火和防水 石膏板代替。
隔墙安装施工顺序为:墙位放线→ 立墙板→墙底缝隙灌填混凝土→批腻子
纸面石膏板接缝的嵌缝处理如下 (参见图4.7) :
(1) ① 清理接缝后用小刮刀将嵌缝石膏
腻子均匀饱满地嵌入板缝,并在接缝处 刮上宽约60mm、厚约1mm的腻子。
轻质隔墙工程施工过程
② 用宽为150mm的刮刀将石膏腻子 填满宽约150mm
石膏龙骨隔墙和轻钢龙骨隔墙下部 构造分别如图4.1和图4.2所示。
轻质隔墙工程施工过程
装配石膏板隔墙及其门框的固定有 多种方法。常见的固定方法石膏龙骨隔 墙如图4.3所示,轻钢龙骨隔墙如图4.4所 示。
石膏板内隔墙与其他墙体的主要区 别之一是存在若干种板缝,主要有板与 板之间的接缝,有无缝、压缝和明缝三 种做法;另外还有石膏板与楼地面的上 下接缝和阴阳角接缝。
轻质隔墙工程施工过程
(3)
隔墙安装施工按下列顺序进行:墙 位放线→墙基施工→安装沿地、沿顶、 沿墙龙骨或贴石膏板条→安装竖向龙骨、 横撑龙骨或贯通龙骨→粘钉一面石膏板 →水暖、电气钻孔、下管穿线→填充隔 声保温材料→安装门窗框→粘钉另一面 石膏板→护缝及护角处理→安装水暖、 电气设备预埋件的连接固定件→饰面装 修→安装踢脚板。
图4.3 石膏龙骨隔墙与门框
(a) 木门框两边固定;(b) 木门框上部固定;(c) 钢门框的固定
轻质隔墙工程施工过程
图4.4 轻钢龙骨隔墙与门框固定
(a) 木门框上部固定;(b) 木门框两侧固定;(c) 钢门框固定
轻质隔墙工程施工过程
图 4.5
轻质隔墙工程施工过程
图 4.6
轻质隔墙工程施工过程
① 暗缝作法。 在板与板的拼缝处,嵌专用胶液调
配的石膏腻子与墙面找平,并贴上接缝 纸带(5 cm宽),而后再用石膏腻子刮平。 一般性普通工程较适用。
轻质隔墙工程施工过程
② 压缝作法。
在接缝处压进木压条、金属压条或 塑料压条。这样做对板缝处的开裂可起 到掩饰作用,缝内嵌压缝条,装饰效果 较好。
适用于公共建筑,如宾馆、大礼堂、 饭店等
③ 凹缝作法。
又称明缝作法,用特制工具(针锉和 针锯)将板与板之轻质隔间墙工程的施工过立程 缝勾成凹缝。
图4.1 石膏龙骨隔墙下部构造
(a) 现浇素混凝土带;(b) 砖带 轻质隔墙工程施工过程
图4.2 轻钢龙骨隔墙下部构造
(a) 现浇素混凝土带;(b) 直接在楼地面上 轻质隔墙工程施工过程
4.1.2 木龙骨轻质罩面板隔墙施工
(1) 木墙身结构通常用25mm×30mm的带
凹槽木方作龙骨,木龙骨架可在地面上 进行拼装。 用冲击钻在地上弹线的交叉点位置 上钻孔,孔距600mm左右,深度不小于 60mm,在钻出的孔中打入木楔。对校正 好的木骨架进行固定,用垂线法和水平 线检查、调整骨架的垂直度和平整度。
