深基坑井点降水专项方案
基坑井点降水施工方案三篇

基坑井点降水施工方案三篇篇一:基坑井点降水施工方案XXXXX工程基坑井点降水施工方案编制人:审核人:审批人:企业名称:XXXXXXXXX有限责任公司编制日期:二00七年十一月二十日目录一、编制依据 (3)二、工程概况 (3)三、水文气象 (4)四、施工总目标 (4)五、降水处理方案 (5)六、井点降水施工方案 (5)1、施工准备 (5)2、井点安装 (6)3、抽水 (9)七、施工应急措施 (10)八、临时用电、用水 (11)九、质量保证措施 (11)十、安全保证措施 (14)十一、文明施工保证措施 (16)十二、附图附表 (17)一、编制依据1.国家现行施工验收规范、标准及广东省有关施工规定。
2.《岩土工程勘察报告》(XXXX地质工程勘察院)3.《建筑工程施工质量验收统一标准》(GB50300-20XX)4.广东省转发建设部[20XX]213号文件,关于“深基坑工程”的通知5、根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件的分析。
6、本企业现有的劳动力、技术、机械设备能力和施工管理经验。
7、本公司质量管理体系有关文件。
二、工程概况1、建筑概况:XXXXXXX工程建设地点为XXX市中区大道北侧,横岭路南侧,总建筑面积为7687.18㎡,其中地下为487.97㎡,地上为7199.21㎡,建筑基底面积为1027.65㎡。
该工程建筑结构形式为框架结构,地下一层,地上八层,局部九层,建筑高度为28.60m。
2、结构概况:本工程主体结构局部地下室采用平板筏基,基底标高为-5.500(-4.950,-5.700)m。
根据地质报告基础持力层为第○11、○12层粉质黏土或第○22层强风化片岩,其地基承载力特征值分别为fka=300kpa和fka=400kpa。
主体结构无地下室部分采用独立拄基,基底标高为-5.500(-1.800)m。
根据地质报告基础持力层为第○12层粉质黏土,其地基承载力特征值分别为fka=300kpa。
井点降水施工方案

井点降水施工方案井点降水是一种常用于施工现场的排水方式,它主要通过设置井点(即井点排水设施)来快速排除施工现场的积水。
以下是一个700字的井点降水施工方案:井点降水施工方案一、施工现场及环境概况本次施工项目位于城市A的某一工地,总面积约1000平方米。
该地区年平均降水量较高,施工现场设有四根深基坑,容易积水。
由于施工作业需要,需要及时排除积水,确保施工工艺的顺利进行。
二、井点降水设计方案1. 井点选址:根据深基坑位置和土地条件,选择离各基坑边缘较近的区域作为井点位置。
根据地形和地质情况,选择在低洼区设置井点。
2. 井点建设:井点采用混凝土井筒,直径为0.5米,深度为4米。
井筒内部设置网兜过滤装置,以防止杂物进入。
3. 井点连接:井点之间通过PVC管道连接。
管道直径为0.3米,采用坡度制,确保积水能够流入井点。
4. 井点出水:井点出水通过设置污水泵进行排放,以便将积水迅速排除。
三、施工流程安排1. 地面准备:根据选定的井点位置,在地面上进行凿凿和开挖工作,确保井点的安装条件。
2. 井点设置:在选定的位置上,按照设计要求,进行井点的混凝土浇筑工作。
井筒的深度根据地下水位和深基坑的情况确定。
3. 管道连接:在井点之间开挖沟槽,进行管道的敷设工作。
确保管道与井点之间的坡度适宜。
4. 污水泵安装:在井点中安装污水泵,将其连接到管道上,以便能够迅速排除积水。
5. 调试测试:在完成上述工作后,进行井点降水系统的调试测试,确保各个部件的正常运行。
6. 施工作业:在调试测试完成后,开始正式进行施工作业。
如有需要,可随时监测井点的排水情况,及时调整施工方案。
四、安全措施1. 工地人员应配备必要的防护设备,包括安全帽、防护服、防滑靴等。
2. 施工现场应设置明显的安全警示牌,并派专人负责监督安全工作。
3. 井点附近的施工区域应设置围挡和警示线,确保工地人员的安全。
4. 在降水过程中,应定期检查井点和管道的情况,确保其畅通无阻。
深井井点降水方案

第一节深井井点降水方案深井井点降水做法是在深基坑的内部埋置深于基底的井管,使地下水通过设置在井管内的潜水电泵将地下水抽出,使地下水位低于坑底。
本法具有排水量大,降水深(>15M),不受吸程限止,排水效果好;井距大,对平面布置的干扰少;可用于各种情况,不受土层限止;成孔用人工和机械均可,较易于解决;井点制作、降水设备及操作工艺、维护均较简单,施工速度快等优点;但一次性投入大,成孔质量要求严格。
第一小节资源配置计划1、劳动力:机操工及普工共30名,工作内容:挖、钻、打成孔;制作、安装井壁材料并固定;填充井壁外滤水材料及还土;做井圈、洗井。
2、主要机械设备:转盘钻孔机D600一台、泥浆泵一台、小型汽车吊一台、潜水泵30台。
3、主要材料:D500无砂混凝土管。
第二小节基坑降水施工方法井点测量定位→挖井口、安护筒→钻机就位→钻孔→回填井底砂垫层→吊放井管→回填井管与孔壁间的砂砾过滤层→洗井井管内下设水泵、安装抽水控制电路→试抽水→降水井正常工作→降水完毕拔井管→封井。
1、成孔可根据根据土质条件和孔深要求,采用冲击钻、回转钻、潜水电钻等钻孔,用泥浆护壁,孔口设置护筒,以防孔口塌方,并在一侧设排泥沟、泥浆坑。
孔径应较井管直径每边大150~250MM,钻孔深度当不设沉砂管时,应比抽水期内可能沉积的高度适当加深。
成孔后应立即安装井管,以防塌方。
2、井管沉放前应先清孔,一般用压缩空气洗井或用吊筒反复上下取出泥渣洗井,或用压缩空气(压力为0.8MPA,排气量为12M3/MIN)与潜水泵联合洗井。
3、本工程深井降水采用无砂混凝土管作井管,可在成孔后,逐节沉入无砂混凝土管,外壁绑长竹片导向,使接头对正。
井管安放应力求垂直,并位于井孔中间管顶应比自然地面高500MM左右。
井管过滤层应放置在含水层适当的范围内,井管下入后,及时在井管与土壁间用铁锹分层填充砂砾滤料。
粒径应大于滤网的孔径,一般为3~8MM细砾石。
填滤料要一次连续完成,从底填到井口1米左右,上部采用不含砂石的粘土封口。
深基坑支护、降水及土方开挖安全专项方案

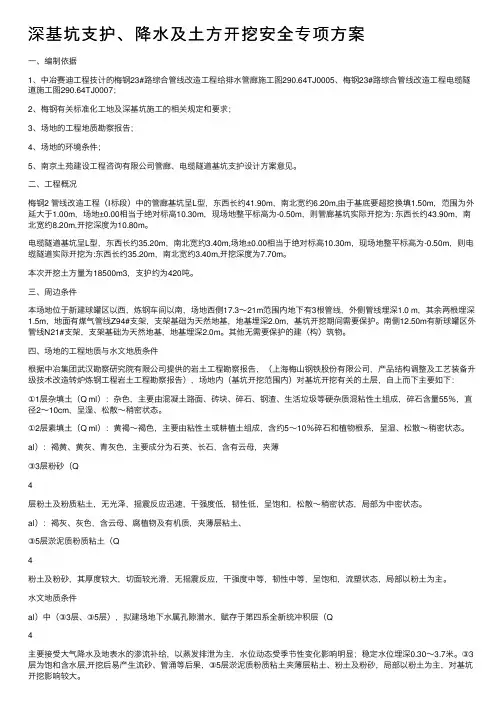

深基坑⽀护、降⽔及⼟⽅开挖安全专项⽅案⼀、编制依据1、中冶赛迪⼯程技计的梅钢23#路综合管线改造⼯程给排⽔管廊施⼯图290.64TJ0005、梅钢23#路综合管线改造⼯程电缆隧道施⼯图290.64TJ0007;2、梅钢有关标准化⼯地及深基坑施⼯的相关规定和要求;3、场地的⼯程地质勘察报告;4、场地的环境条件;5、南京⼟苑建设⼯程咨询有限公司管廊、电缆隧道基坑⽀护设计⽅案意见。
⼆、⼯程概况梅钢2 管线改造⼯程(Ⅰ标段)中的管廊基坑呈L型,东西长约41.90m,南北宽约6.20m,由于基底要超挖换填1.50m,范围为外延⼤于1.00m,场地±0.00相当于绝对标⾼10.30m,现场地整平标⾼为-0.50m,则管廊基坑实际开挖为: 东西长约43.90m,南北宽约8.20m,开挖深度为10.80m。
电缆隧道基坑呈L型,东西长约35.20m,南北宽约3.40m,场地±0.00相当于绝对标⾼10.30m,现场地整平标⾼为-0.50m,则电缆隧道实际开挖为:东西长约35.20m,南北宽约3.40m,开挖深度为7.70m。
本次开挖⼟⽅量为18500m3,⽀护约为420吨。
三、周边条件本场地位于新建球罐区以西,炼钢车间以南,场地西侧17.3~21m范围内地下有3根管线,外侧管线埋深1.0 m,其余两根埋深1.5m,地⾯有煤⽓管线Z94#⽀架,⽀架基础为天然地基,地基埋深2.0m,基坑开挖期间需要保护。
南侧12.50m有新球罐区外管线N21#⽀架,⽀架基础为天然地基,地基埋深2.0m。
其他⽆需要保护的建(构)筑物。
四、场地的⼯程地质与⽔⽂地质条件根据中冶集团武汉勘察研究院有限公司提供的岩⼟⼯程勘察报告,(上海梅⼭钢铁股份有限公司,产品结构调整及⼯艺装备升级技术改造转炉炼钢⼯程岩⼟⼯程勘察报告),场地内(基坑开挖范围内)对基坑开挖有关的⼟层,⾃上⽽下主要如下:①1层杂填⼟(Q ml):杂⾊,主要由混凝⼟路⾯、砖块、碎⽯、钢渣、⽣活垃圾等硬杂质混粘性⼟组成,碎⽯含量55%,直径2~10cm,呈湿、松散~稍密状态。
深基坑降水专项施工方案

深基坑降水专项施工方案1. 背景介绍深基坑工程是建筑领域中常见的一个工程项目,其施工需要面对地下水的开采和控制。
深基坑降水专项施工方案是为了有效地控制和处理施工过程中可能出现的地下水问题而制定的方案。
2. 降水目标在深基坑工程施工过程中,降水工程的主要目标是: - 降低地下水位至安全控制范围内; - 确保基坑施工过程中的地下水不会对周边环境和结构造成危害; - 保障施工人员和设备安全。
3. 降水方法3.1 主动降水主动降水是指通过人工手段将地下水泵出或者排放的降水方法,包括: - 抽水降水法:采用水泵将地下水抽出; - 排水降水法:通过排水管道将地下水排放; -压裂降水法:利用地下水压裂缝隙以加速地下水泄流。
3.2 被动降水被动降水是指通过建筑改造、地下围护结构等措施,使地下水自然降低的方法,包括: - 地下围护结构设计:采用合适的防渗、防渗水技术; - 地面防渗处理:在基坑周围采取合适的排水措施; - 防渗帷幕施工:通过安装帷幕等措施形成防渗屏障。
4. 施工流程4.1 前期准备•制定详细的降水方案,包括降水目标、降水方法等;•调查基坑周边地下水情况,制定相应施工方案;•安排专业人员进行施工前的技术培训。
4.2 施工执行•按照降水方案,采取相应的降水措施;•定期监测地下水位变化,根据实际情况进行调整;•保障施工人员和设备的安全。
4.3 施工结束•完成降水目标后,停止降水施工;•清理施工现场,做好记录和整理工作;•撤离施工设备和人员,验收施工结果。
5. 总结与展望深基坑降水专项施工方案是保障深基坑工程安全顺利进行的重要保障措施。
未来随着施工技术的不断发展,降水工程也将更加高效、智能化。
希望通过不断的技术创新和实践经验积累,能够为深基坑工程施工提供更加可靠、安全的降水解决方案。
以上便是深基坑降水专项施工方案的相关内容,希望对相关工程领域的从业人员提供一定的参考和指导。
深井降水专项施工方案(总结)

深井降水专项施工方案(总结)
施工方案概述:
该深井降水专项施工方案旨在有效控制工程施工过程中的地下
水位,确保施工安全和顺利进行。
本方案适用于需要进行深井降水
的工程项目。
施工方案内容:
1. 地下水调查与评估
- 在施工区域范围内进行地下水的调查和评估,了解地下水位、水质等相关信息,为深井降水方案制定提供依据。
2. 设计深井降水方案
- 结合地下水调查评估结果,由专业工程师设计深井降水方案,包括深井的布置、泵站的建设、管网的敷设等。
3. 施工准备
- 根据深井降水方案,进行相应的施工准备工作,包括开挖深井、建设泵站、准备降水管网等。
4. 深井降水施工
- 按照设计方案进行深井降水施工,包括安装水泵、调试设备、监测地下水位等。
5. 施工后期监测
- 在施工完成后,定期监测地下水位变化,及时调整深井降水
设备运行参数,确保地下水位稳定在安全范围内。
施工方案的优点:
- 通过深井降水控制地下水位,减少地下水对工程施工带来的
影响。
- 提前预防地下水涌入,减少施工过程中的安全隐患。
- 施工方案设计合理,运行方便,减少施工周期和成本。
总结:
深井降水专项施工方案是有效控制地下水位、确保施工安全和
顺利进行的重要工作。
通过合理的地下水调查、设计方案和施工监测,能够有效减少施工带来的风险,并提高工程施工的效率和质量。
深基坑井点降水施工方案
深基坑井点降水施工方案1. 引言在深基坑工程中,地下水的渗透往往是一个重要的问题。
为了降低地下水位,保证施工安全,井点降水是一种常用的方法。
本文将介绍深基坑井点降水施工方案,包括工程背景、施工原理、设备及材料、施工步骤等内容。
2. 工程背景深基坑井点降水施工方案适用于地下水位较高的土质或混凝土基坑工程。
降水的目的是通过井点设置降水井,以降低地下水位,控制基坑中的地下水。
3. 施工原理深基坑井点降水的施工原理如下:1.设置降水井:在基坑边缘或边角处设置降水井,井的深度要根据地下水位和基坑深度来确定。
2.钻孔:通过钻孔设备进行井点的钻孔作业,确保钻孔质量和稳定性。
3.井点设备安装:安装井点设备,包括降水井管、滤水管、过滤层、井筒阀门等。
4.降水井联通:将降水井与泵站连接,通过管道系统进行地下水联通,以实现降水效果。
5.井点降水操作:根据实际情况,控制降水操作,及时调整降水速率。
4. 设备及材料深基坑井点降水施工需要以下设备及材料:•钻孔机:用于钻孔作业,确保钻孔质量和稳定性。
•井点设备:包括降水井管、滤水管、过滤层、井筒阀门等。
•泵站:用于抽取地下水,实现降水效果。
•管道系统:用于将降水井联通泵站,实现地下水的联通。
5. 施工步骤深基坑井点降水的施工步骤如下:1.方案设计:根据工程实际情况,设计降水井布置和管道系统等内容。
2.材料采购:根据设计方案,采购所需的井点设备、泵站和管道系统等材料。
3.施工准备:清理基坑内部,确保施工区域干净,排除障碍物。
4.钻孔作业:使用钻孔机进行井点的钻孔作业,保证钻孔深度和质量。
5.井点设备安装:安装降水井管、滤水管、过滤层和井筒阀门等设备。
6.管道系统安装:安装管道系统,将降水井与泵站连接,形成地下水联通。
7.泵站设置:设置泵站,根据地下水位调整泵站工作状态。
8.试运行:进行试运行,检查降水系统的正常工作。
9.实际操作:根据实际的地下水位情况,控制降水操作,及时调整降水速率。
深基坑专项方案(排水、降水法)
深基坑施工方案吴文明1.1. 基坑排水、降水方法在土方开挖过程中,当开挖底面标高低于地下水位的基坑(或沟槽)时,由于土的含水层被切断,地下水会不断渗入坑内。
地下水的存在,非但土方开挖困难,费工费时,边坡易于塌方,而且会导致地基被水浸泡,扰动地基土,造成工程竣工后建筑物的不均匀沉降,使建筑物开裂或破坏。
因此,基坑槽开挖施工中,应根据工程地质和地下水文情况,采取有效地降低地下水位措施,使基坑开挖和施工达到无水状态,以保证工程质量和工程的顺利进行。
基坑、沟槽开挖时降低地下水位的方法很多,一般有设各种排水沟排水和用各种井点系统降低地下水位两类方法,其中以设明(暗)沟、集水井排水为施工中应用最为广泛、简单、经济的方法,各种井点主要应用于大面积深基坑降水。
1.1.1. 集水坑排水法一、排水方法集水坑排水的特点是设置集水坑和排水沟,根据工程的不同特点具体有以下几种方法:1.明沟与集水井排水2.分层明沟排水3.深层明沟排水。
4.暗沟排水5.利用工程设施排水二、排水机具的选用基坑排水广泛采用动力水泵,一般有机动、电动、真空及虹吸泵等。
选用水泵类型时,一般取水泵的排水量为基坑涌水量的1.5—2倍。
当基坑涌水量Q<20m3/h,可用隔膜式泵或潜水电泵;当Q在20-60m3/h,可用隔膜式或离心式水泵,或潜水电泵;当Q>60 m3/h,多用离心式水泵。
隔膜式水泵排水量小,但可排除泥浆水,选择时应按水泵的技术性能选用。
当基坑涌水量很小,亦可采用人力提水桶、手摇泵或水龙车等将水排出。
1.1.2. 井点降水法在地下水位以下的含水丰富的土层中开挖大面积基坑时,采用一般的明沟排水方法,常会遇到大量地下涌水,难以排干;当遇粉、细砂层时,还会出现严重的翻浆、冒泥、流砂现象,不仅使基坑无法挖深,而且还会造成大量水土流失,使边坡失稳或附近地面出现塌陷,严重时还会影响邻近建筑物的安全。
当遇有此种情况出现,一般应采用人工降低地下水位的方法施工。
基坑降水工程降水具体施工方案范本
基坑降水工程降水具体施工方案范本一、前期准备工作1.绘制详细的基坑工程平面布置图和截面图,明确基坑尺寸和开挖深度,以确定降水设备和材料的选择;2.进行现场勘察和地下水位分析,确定地下水水位、水质和沉降等情况;3.对基坑边坡加固和降水系统进行设计,并制定施工方案。
二、降水设备与材料准备1.根据基坑规模和地下水位,选用适当的降水设备,如潜水泵、管道、电缆、低水位报警器等;2.准备降水设备所需的材料,如防水胶带、耐酸碱管材、接头、三通、弯头等。
三、现场施工操作步骤1.基坑边坡加固基坑边坡的加固可以采用预应力锚杆、钢筋混凝土梁等方式,并进行草席覆盖,以防止边坡塌方和水土流失。
2.预处理工作先在基坑内设置人工井或临时沉井,用于降低基坑内部的地下水位。
然后,将降水管道安装到人工井中,并与地下水位相连接。
3.管道铺设根据基坑形状和地下水位的高低,将降水管道从人工井延伸到基坑底部。
管道应保持一定的坡度,以保证水能顺利流入人工井。
4.潜水泵安装将潜水泵安装在人工井内,并确保潜水泵的电缆正常连接。
潜水泵的选用应考虑基坑深度和水质情况,以保证泵能正常工作。
5.联通管道将降水管道和潜水泵通过管接头联通起来,保证水能顺利流动,同时进行水压测试,确保系统正常运行。
6.启动降水系统在联通管道后,启动潜水泵,并进行监控。
观察泵是否工作正常,并确保基坑内部的地下水位稳定,并保持在设计要求的范围内。
7.监测和维护对降水系统进行定期检查和维护,及时清理管道、检修设备,确保降水系统正常运行。
四、安全措施1.施工现场应设置警示标志,保证工地安全,确保人员和设备的安全;2.对设备进行定期检查和维护,保证设备的正常运行;3.施工人员应定期接受安全培训,了解基坑降水工程的安全操作规范。
以上是基坑降水工程降水具体施工方案范本,希望能对您有所帮助。
在实际施工中,应根据不同的工程条件和实际情况进行具体调整。
基坑及降水施工方案
基坑及降水施工方案一、工程概况与目标本工程位于[具体地点],主要施工内容为基坑开挖及降水处理。
工程目标为确保基坑开挖过程安全稳定,有效控制降水,保障施工进度与工程质量。
二、基坑设计与要求基坑设计遵循国家相关规范,确保基坑边坡稳定,预防坍塌。
基坑周边设置排水沟和集水井,确保降水及时排出。
根据地质勘察报告,确定基坑开挖深度及边坡支护方式。
三、降水监测与分析在基坑周边设置降水观测井,实时监测地下水位变化。
分析降水数据,预测未来降水趋势,为施工提供参考。
四、施工方法与步骤进行基坑边坡支护,根据设计要求采取适当的支护方式。
开挖前进行降水预处理,确保基坑内部干燥。
分层开挖,每层开挖深度不宜过大,确保边坡稳定。
开挖过程中及时排水,防止积水对边坡造成影响。
五、安全防护措施施工现场设置安全警示标志,提醒人员注意安全。
施工人员必须佩戴安全帽、防护鞋等个人防护用品。
定期对边坡进行稳定性检查,发现隐患及时处理。
六、质量保证措施严格遵守国家相关施工规范,确保工程质量。
对施工过程中的关键环节进行质量控制,如支护结构、开挖质量等。
定期对施工人员进行技术培训,提高施工水平。
七、应急处理与预案制定基坑坍塌、涌水等突发事件的应急预案。
配备必要的应急设备和物资,如抢险车辆、排水设备等。
定期组织应急演练,提高应急响应能力。
八、施工进度计划制定详细的施工进度计划,明确各阶段的任务和时间节点。
定期对施工进度进行检查和调整,确保施工按计划进行。
对于施工进度滞后的情况,及时分析原因并采取措施加以解决。
综上所述,本基坑及降水施工方案旨在确保施工安全、稳定、高效进行,同时保障工程质量。
我们将严格按照方案要求执行施工任务,确保工程顺利完成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
深基坑井点降水专项方案
工程概况:
本工程位于仰天岗大道和中山北路交叉口,工程为一基地内地下车库,上部为一综合楼及三幢高层住宅楼,地下室最深处,低于附近孔目江。
一、为什么要井点降水
井点降水是深基础开挖前的一道必要工序,并且该工程靠近孔目江,地下水源非常丰富,基础开挖后,地下水会源源不断地流入该工程持力层的上方(高程45米之间),为了加快该工程的进度和确保该工程的质量,必须采取井点降水,井点降水时间为地下室后浇带混凝土全部浇捣完毕止,时间大约六个月。
二、井点降水的施工工艺:
1、本工艺采用150型冲击锤(10千瓦/小时)成孔,井口直径400㎜,井壁管采用直径300㎜的波纹管,出水口直径32水泵(单台泵功率为1.5千瓦/小时)。
2、波纹管的下端带管箍,在管身钻梅花型的滤管,以达到抽水效果,外缠8号铁丝,间距不大于20㎜,外包不锈钢丝网二层,以防泥砂流入管内。
3、滤料,采用粒径0.5-3.0㎝的石子,含泥量小于1%。
4、地下水位降低深度为4-6m间,降水管(透水管)底深度暂取高程为40米,具体施工中有变化时,可适当调整深度。
三、井点的布置:
井点布置根据基坑平面形状的大小、地质和水文情况、工程性质、降水深度等而定。
设在基坑(槽)的边侧,间距30米,基坑中间每隔60米的降水井。
埋设深度根据地质、水文、底板高程、含水层位置决定,但必须埋入含水层内,井点布置见附图,。
四、设备及人员的配置
1、该工程设一台150型钻机,孔成型后,每个井点配置一台扬程高、性能好的潜水泵。
2、150型钻机配置3-4人,每天完成3口井、孔全部成型后配9人24小时以三班倒的形成不间断的抽水。
五、安全措施:
1、冲钻机操作时安放平稳,防止机具突然倾倒或钻具下落,造成伤人或设备损坏。
2、已成孔尚未下井管前,井孔应用盖板封严,以免掉土或发生人员安全事故。
3、各机电设备应专人看管电气必须一机一闸,并严格按照临时施工用电及国家现行规范的要求及公司的规定。
