中国农行呼市新城支行装修工程(成品套装门安装)专项施工方案编?制?人:胡日德审?核?人:郭立权审?批?人:陶志编制单位:内蒙古诚达建筑装饰有限公司编制日期:2014年7月11号成品套装门施工方案一、工程概况本工程为中国农业银行呼市新城支行办公楼内装饰工程,层数为四层,总建筑面积约1377.74平米。

1)成品套装门安装施工方案1、工艺流程图1)门窗扇安装前,应检查门窗框上、中、下三部分的宽度是否一致,如果偏差2mm 以上要进行修整。

要明确开启方向,而后量出门窗框口的净尺寸,考虑风缝的大小,再确定扇的高度和宽度,即进行修刨。

2)修刨时,在门窗扇的高度方向先刨平下冒头,以此为准再修刨上冒头; 在宽度方向上应将门窗扇立于门窗框中,检查与门窗框配合的松紧度,根据留缝要求进行修刨。

由于木材的干缩湿胀,而且门窗扇、框均需要油漆饰及打底厚度,所以安装时要留缝,包括上述的封缝。

门扇与地面缝(装饰面5mm )、门扇与门骑缝(油漆前2mm )。

3)门窗扇安装,采用初安 调整临时固定安装固定的流程进行。

修刨好的门窗扇,用木楔临时立于门窗框中,安排好缝隙后面的合页位置。

合页位置距上、下边的距离宜为门窗扇高度的1/10,此位置利于合页受力,又可避开榫头。

然后再把扇取下,用扁铲剔出合页槽。

合页槽应外边浅,里边深,其深度应把合页合上以后能够与框、扇平正为准。

剔槽后放入合页,上下合页各拧1颗螺丝钉将扇挂上,检查缝隙是否符合要求,扇与框是否齐平,扇能否关好。

在检查合格后,再将螺丝钉全部上齐。

对于双记扇门窗的安装,还需注意其错口序,按其开启方向看,右手门是盖口,左手门是等门。

4)比准锁头、锁线位置后,先安装锁母,再安装锁头,并进行各种用途的调试。

5)进行门扇、门窗安装的综合检查,确认合格后即可进行下道工序施工。

3、验收标准见下表:木门窗安装的允许偏差和检验方法。

成品套装门施工方案

成品套装门施工方案

成品套装门施工方案一、方案概述成品套装门是一种现代化的门窗装饰产品,其施工需要经过一系列的步骤和措施。

本方案旨在提供一套完整的成品套装门施工流程,并对施工中可能遇到的问题进行解决方案的提供,确保施工质量和效率。

二、施工准备1. 施工工具准备:梯子、扳手、螺丝刀、电钻等基本工具,确保施工过程中能够顺利进行。

2. 施工材料准备:成品套装门、螺丝、胶水、填缝剂等各种施工所需的材料。

3. 现场清理:清理施工现场,确保施工环境整洁,无障碍物干扰。

三、施工步骤1. 尺寸测量:按照实际门洞的尺寸进行测量,确定成品套装门的准确尺寸,保证门的安装效果和使用效果。

2. 安装门套:根据门套的材质和安装方式,使用胶水或螺丝固定门套,确保门套牢固可靠。

3. 安装门扇:将门扇放置在门套上,调整门扇与门套的间隙,保证门扇开合自如,不卡滞。

4. 安装五金配件:根据门扇的类型,安装门锁、合页等五金配件,确保门的安全性和稳定性。

5. 调整和验收:对已安装的门进行调整,检查门扇的开合是否灵活,五金配件是否牢固,确保所有细节无瑕疵。

6. 进一步处理:根据实际需要,可以进行门框涂漆、填缝等工作,提升门的美观度和防潮性能。

7. 施工清理:完成施工后,及时清理施工现场,妥善处理施工垃圾和材料残留。

四、施工注意事项1. 安全第一:施工过程中要注意自身安全,佩戴好防护用品,确保没有高空坠物、触电等危险。

2. 材料选择:选择优质的成品套装门和相关施工材料,确保施工质量。

3. 尺寸准备:尺寸测量要准确无误,避免因尺寸偏差导致施工问题。

4. 安装顺序:按照施工步骤的顺序进行,确保施工的连贯性和一致性。

5. 调整细节:在安装和调整过程中,要细致入微地处理门扇、五金配件等细节,确保无故障运行。

6. 环境保护:施工完成后,要及时清理施工现场,保护周围环境的整洁和安全。

五、问题解决方案1. 门尺寸不符:如果门尺寸与实际门洞不符,可以根据实际情况进行扩大或缩小门洞,或者进行定制门的生产。

成品套装门施工方案

成品套装门施工方案

成品套装门施工方案
一、工艺流程图
二、主要操作要点:
1、门扇安装前,应检查门框上、中、下三部分的宽度是否一致,如果偏差2mm 以上要进行修整。

要明确开启方向,而后量出门框口的净尺寸,考虑风缝的大小,再确定扇的高度和宽度,即进行修刨。

2、修刨时,在门扇的高度方向先刨平下冒头,以此为准再修刨上冒头; 在宽度方向上应将门扇立于门框中,检查与门框配合的松紧度,根据留缝要求进行修刨。

由于木材的干缩湿胀,而且门扇、框均需要油漆饰及打底厚度,所以安装时要留缝,包括上述的封缝。

门与地面缝(装饰面5mm )、门扇与门骑缝(油漆前2mm )。

3、门扇安装,采用初安 调整 临时固定 安装固定的流程进行。

修刨好的门扇,用木楔临时立于门框中,安排好缝隙后面的合页位置。

合页位置距上、下边的距离宜为门窗扇高度的1/10,此位置利于合页受力,又可避开榫头。

然后再把扇取下,用扁铲剔出合页槽。

合页槽应外边浅,里边深,其深度应把合页合上以后能够与框、扇平正为准。

剔槽后放入合页,上下合页各拧1颗螺丝钉将扇挂上,检查缝隙是否符合要求,扇与框是否齐平,扇能否关好。

在检查合格后,再将螺丝钉全部上齐。

对于双记扇门窗的安装,还需注意其错口序,按其开启方向看,右手门是盖口,左手门是等门。

4、比准锁头、锁线位置后,先安装锁母,再安装锁头,并进行各种用途的调试。

5、进行门扇安装的综合检查,确认合格后即可进行下道工序施工。

三、验收标准见下表:
木门安装的允许偏差和检验方法。

成品套装门施工方案

成品套装门施工方案

成品套装门施工方案1.引言成品套装门是现代建筑中常用的一种门窗产品,其安装快捷、外观美观、功能齐全,深受广大消费者青睐。

本文档旨在为施工人员提供一份详细的成品套装门施工方案,以确保施工过程顺利进行,并最终获得高质量的成品套装门安装效果。

2.施工准备在开始施工之前,需要做好以下准备工作: - 确定成品套装门的规格和款式,与客户进行充分沟通。

- 仔细检查施工现场,确保墙面平整、清洁,并清除障碍物。

- 准备好所需的施工工具和材料,包括扳手、螺丝刀、锯子、胶水等。

3.施工步骤3.1 测量和标记在施工前,需要对安装位置进行精确测量和标记,以确保成品套装门安装位置正确。

1. 使用水平仪和测量工具,在墙面上标记出门框的位置和尺寸。

2. 在门框位置的四个角落处打钉,作为标记点。

3.2 安装门扇1.将门扇放置在已标记的门框位置上,并使用水平仪检查其水平度和垂直度。

2.使用螺丝刀固定门扇与门框的连接处,确保紧密连接。

3.3 安装门框1.将门框放置在门扇旁边,对齐标记点。

2.使用螺丝刀将门框安装到墙面上,确保稳固。

3.检查门框是否垂直和水平,并适当调整。

3.4 安装门锁和铰链1.根据门扇和门框的型号,选择合适的门锁和铰链。

2.使用螺丝刀将门锁和铰链安装到门扇和门框上。

3.确保门锁和铰链安装牢固,并进行功能测试。

3.5 填缝和涂装1.使用填缝剂填充门框与墙面之间的缝隙,确保密封性能良好。

2.等待填缝剂完全干燥后,进行涂装处理。

3.使用合适的涂料对门框进行涂装,提升外观质量和防腐性能。

3.6 清理和验收1.清理施工现场,清除杂物和垃圾。

2.检查门扇的开合是否顺畅,门锁和铰链是否正常运作。

3.与客户一同进行验收,提供必要的维修和保养指南。

4.安全注意事项在进行成品套装门施工过程中,需特别注意以下安全事项: - 使用工具时,应遵循正确的使用方法,避免刀口向人体方向。

- 施工现场应保持整洁,避免跌倒和滑倒的危险。

- 操作时,需戴好合适的手套和护目镜,防止意外伤害。

成品套装门现场施工方法

成品套装门现场施工方法

成品套装门施工方案
一、工艺流程图
1、门扇安装前,应检查门框上、中、下三部分的宽度是否一致,如果偏差2mm 以上要进行修整。

要明确开启方向,而后量出门框口的净尺寸,考虑风缝的大小,再确定扇的高度和宽度,即进行修刨。

2、修刨时,在门扇的高度方向先刨平下冒头,以此为准再修刨上冒头;
在宽度方向上应将门扇立于门框中,检查与门框配合的松紧度,根据留缝要求进行修刨。

由于木材的干缩湿胀,而且门扇、框均需要油漆饰及打底厚度,所以安装时要留缝,包括上述的封缝。

门与地面缝(装饰面5mm )、门扇与门骑缝(油漆前2mm )。

3、门扇安装,采用初安调整临时固定安装固定的流程进行。

修刨好的门扇,用木楔临时立于门框中,安排好缝隙后面的合页位置。

合页位置距上、下边的距离宜为门窗扇高度的1/10,此位置利于合页受力,又可避开榫头。

然后再把扇取下,用扁铲剔出合页槽。

合页槽应外边浅,里边深,其深度应把合页合上以后能够与框、扇平正为准。

剔槽后放入合页,上下合页各拧1颗螺丝钉将扇挂上,检查缝隙是否符合要求,扇与框是否齐平,扇能否关好。

在检查合格后,再将螺丝钉全部上齐。

对于双记扇门窗的安装,还需注意其错口序,按其开启方向看,右手门是盖口,左手门是等门。

4、比准锁头、锁线位置后,先安装锁母,再安装锁头,并进行各种用途的调试。

5、进行门扇安装的综合检查,确认合格后即可进行下道工序施工。

三、验收标准见下表:。

成品套装门现场施工方法

成品套装门现场施工方法

成品套装门施工方案
一、工艺流程图
1、门扇安装前,应检查门框上、中、下三部分的宽度是否一致,如果偏差2mm 以上要进行修整。

要明确开启方向,而后量出门框口的净尺寸,考虑风缝的大小,再确定扇的高度和宽度,即进行修刨。

2、修刨时,在门扇的高度方向先刨平下冒头,以此为准再修刨上冒头;
在宽度方向上应将门扇立于门框中,检查与门框配合的松紧度,根据留缝要求进行修刨。

由于木材的干缩湿胀,而且门扇、框均需要油漆饰及打底厚度,所以安装时要留缝,包括上述的封缝。

门与地面缝(装饰面5mm )、门扇与门骑缝(油漆前2mm )。

3、门扇安装,采用初安调整临时固定安装固定的流程进行。

修刨好的门扇,用木楔临时立于门框中,安排好缝隙后面的合页位置。

合页位置距上、下边的距离宜为门窗扇高度的1/10,此位置利于合页受力,又可避开榫头。

然后再把扇取下,用扁铲剔出合页槽。

合页槽应外边浅,里边深,其深度应把合页合上以后能够与框、扇平正为准。

剔槽后放入合页,上下合页各拧1颗螺丝钉将扇挂上,检查缝隙是否符合要求,扇与框是否齐平,扇能否关好。

在检查合格后,再将螺丝钉全部上齐。

对于双记扇门窗的安装,还需注意其错口序,按其开启方向看,右手门是盖口,左手门是等门。

4、比准锁头、锁线位置后,先安装锁母,再安装锁头,并进行各种用途的调试。

5、进行门扇安装的综合检查,确认合格后即可进行下道工序施工。

三、验收标准见下表:。

成品套装木门工程施工方案

成品套装木门工程施工方案

成品套装木门工程施工方案一、项目概况1.1 项目名称:成品套装木门工程1.2 项目地点:XX市XX区XX街道1.3 项目范围:本项目包括门套安装、门扇安装、五金配件安装等工作。

二、施工单位2.1 施工单位:XX建筑装饰有限公司2.2 施工负责人:XXX2.3 联系电话:XXXXXXXXX三、工程前期准备3.1 施工前的准备工作(1)确定工程详细图纸和施工图纸。

(2)准备专用工具及施工设备。

(3)购买所需的原材料和五金配件。

(4)确定施工方案和工期计划。

3.2 检查原材料和五金配件(1)检查原材料的质量和规格是否符合要求。

(2)检查五金配件的完整性和安装所需数量是否充足。

(3)准备好所有的施工工具和设备。

四、施工流程4.1 门套安装(1)测量门洞尺寸,根据实际情况在门洞内部安装门套。

(2)安装门套时要根据门洞的水平和垂直度进行调整,确保门套的平整和垂直。

(3)使用木螺丝将门套固定在墙体上,确保门套的牢固。

(4)安装门套时,在门套的接缝处进行美观处理,使整体效果更加美观。

4.2 门扇安装(1)将门扇放置在门套上,调整门扇和门套之间的间隙,确保门扇的开合自如。

(2)使用合适的螺丝将门扇固定在门套上,确保门扇的牢固和稳定。

(3)在门扇的表面进行必要的打磨和涂料处理,使门扇的表面光滑和美观。

4.3 五金配件安装(1)安装门锁:根据实际需要,在门扇上安装门锁,确保门锁的安装牢固和正常使用。

(2)安装门把手:根据门扇的设计和实际需要,在门扇上安装通用型门把手,确保门把手的安装美观和舒适。

(3)其他五金配件的安装:根据实际需要,安装门吸、门夹等其他五金配件,确保所有五金配件的安装牢固和正常使用。

4.4 验收(1)对成品套装木门的整体效果进行验收。

(2)检查门套、门扇和五金配件的安装质量和美观效果。

(3)对整个工程进行验收并填写验收报告。

(4)如出现问题,及时进行整改,直至达到验收标准。

五、施工安全与质量控制5.1 安全控制(1)施工单位必须遵守相关安全法规,保证施工现场的安全。

套装门施工方案

套装门施工方案

套装门施工方案套装门施工方案一、施工准备1. 清理施工现场,确保施工区域干净整洁。

2. 准备所需的材料和工具,包括套装门、锯子、电动钻等。

二、测量尺寸1. 使用尺子测量门洞的尺寸,确保套装门的尺寸与门洞相匹配。

2. 根据测量到的尺寸,调整套装门的大小,确保合适。

三、安装门套1. 根据门洞的尺寸,在门洞四周固定门套,使用螺丝固定门套。

2. 找准门套的水平线,并用水平仪进行调整,确保门套水平。

四、安装门扇1. 将门扇放置在门套上,确保门扇与门套平齐。

2. 使用螺丝将门扇固定在门套上,确保稳固。

五、安装门锁1. 在门扇上找准安装门锁的位置,使用锁芯孔钻孔机进行钻孔。

2. 将门锁插入钻好的孔中,确保门锁固定。

六、调整门扇1. 使用螺丝刀调整门扇的位置,确保门扇的开合灵活、顺畅。

2. 调整门扇的高度,确保门扇与地面平齐。

七、检查与清理1. 检查门套、门扇、门锁等部件是否安装牢固。

2. 清理施工现场的杂物和尘土,确保施工现场干净整洁。

以上是套装门施工方案的基本步骤,施工过程中需要注意的几点是:1. 施工前要仔细测量门洞的尺寸,确保套装门的尺寸与门洞相匹配。

2. 安装门套时,要找准门套的水平线,并使用水平仪进行调整,确保门套水平。

3. 在安装门扇和门锁时,要确保门扇和门锁固定牢固,开合灵活顺畅。

4. 施工完成后要进行检查和清理,确保施工现场干净整洁。

通过以上步骤的施工,能够保证套装门的安装质量和使用效果,提高房屋的安全性和装饰效果。

但在施工过程中,一定要注意安全,避免发生误伤和意外事故。

同时,如果没有足够的施工经验,请寻求专业人士的帮助或咨询。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

成品套装门施工方案

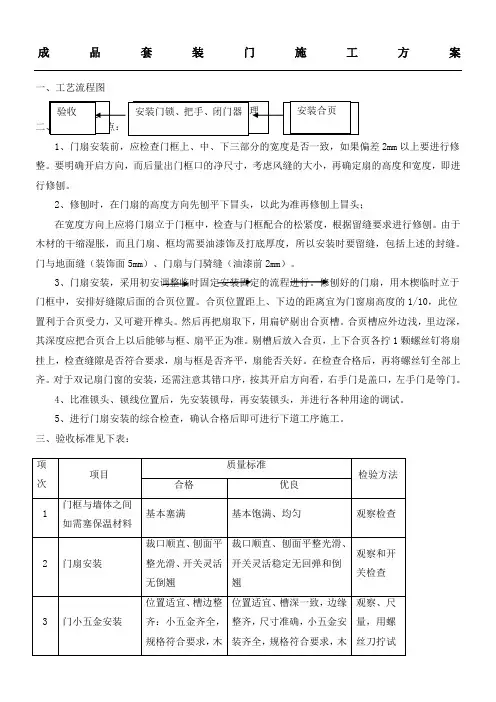

一、工艺流程图
验收门窗套、门窗扇检查与处理安装合页
准备安装门锁、把手、闭门器安装门窗扇
施工
二、主要操作要点:
1、门扇安装前,应检查门框上、中、下三部分的宽度是否一致,如果偏差2mm以上要进行修整。

要明确开启方向,而后量出门框口的净尺寸,考虑风缝的大小,再确定扇
的高度和宽度,即进行修刨。

2、修刨时,在门扇的高度方向先刨平下冒头,以此为准再修刨上冒头;
在宽度方向上应将门扇立于门框中,检查与门框配合的松紧度,根据留缝要求进行
修刨。

由于木材的干缩湿胀,而且门扇、框均需要油漆饰及打底厚度,所以安装时要留
缝,包括上述的封缝。

门与地面缝(装饰面5mm)、门扇与门骑缝(油漆前2mm)。

3、门扇安装,采用初安调整临时固定安装固定的流程进行。

修刨好的门扇,用木楔临时立于门框中,安排好缝隙后面的合页位置。

合页位置距上、
下边的距离宜为门窗扇高度的1/10 ,此位置利于合页受力,又可避开榫头。

然后再把扇
取下,用扁铲剔出合页槽。

合页槽应外边浅,里边深,其深度应把合页合上以后能够与
框、扇平正为准。

剔槽后放入合页,上下合页各拧 1 颗螺丝钉将扇挂上,检查缝隙是否
符合要求,扇与框是否齐平,扇能否关好。

在检查合格后,再将螺丝钉全部上齐。

对于
双记扇门窗的安装,还需注意其错口序,按其开启方向看,右手门是盖口,左手门是等
门。

4、比准锁头、锁线位置后,先安装锁母,再安装锁头,并进行各种用途的调试。

5、进行门扇安装的综合检查,确认合格后即可进行下道工序施工。

三、验收标准见下表:
项质量标准
项目检验方法
次合格优良
门框与墙体之间
1基本塞满基本饱满、均匀观察检查如需塞保温材料
裁口顺直、刨面平裁口顺直、刨面平整光滑、
观察和开
2 门扇安装整光滑、开关灵活开关灵活稳定无回弹和倒
关检查
无倒翘翘
位置适宜、槽边整
齐:小五金齐全,3门小五金安装
规格符合要求,木
螺拧紧位置适宜、槽深一致,边缘观察、尺整齐,尺寸准确,小五金安量,用螺装齐全,规格符合要求,木丝刀拧试螺丝拧紧卧平,插销关启灵和开闭检
活。


门披水、盖口条,
尺寸一致,与门结尺寸一致,平直光滑,与门观察和尺4压缝条,密封条
合牢固严密结合牢固严密,无缝隙量检查的安装
木门安装的允许偏差和检验方法
允许偏差( mm)
项次项目II级III检验方法
I级

1框的正侧面3用 1m托线板检查2框的对角线长度差23尺量检查
3框与扇、扇与扇接缝处高
2
用直尺和楔形塞尺低差检查。
