管根吊洞处理技术交底 Coca-cola standardization office【ZZ5AB-ZZSYT-ZZ2C-ZZ682T-ZZT18】交底内容:一、立管支模及混凝土施工立管支模及混凝土施工工艺1、工艺流程:施工准备——支模——第一次浇捣——刷水泥基涂料——第二次浇捣——拆模养护2、操作要点(1)施工准备:立管支模前,先在洞口侧壁进行打毛,形成“V”型口,并清理干净。
(2)支模:模板材料选用胶合板,根据管道直径进行切割,边缘能紧贴管道。
模板设置时需考虑方便拆除,并及时涂刷隔离剂。
模板支撑可灵活使用,但需确保模板在浇筑时不产生下垂,严禁采用铁丝进行吊模支设。
(3)混凝土浇筑时要轻捣压实,洞口过大时要植筋进行加固。
(4)混凝土浇筑前,需对接茬处混凝土进行湿润,再刷一道素水泥浆。
(5)第一次浇捣:第一次浇 2/3 厚,用微膨胀混凝土 C30,石粒径 5mm~10mm,坍落度 28mm左右,分两次认真浇捣密实。
等 24h 后刷一道 JS 水泥基防水,(6)第二次浇捣:然后进行第二次微膨胀细石混凝土浇捣,并且保证管道四周200mm 范围内由管边向外适当找坡,有设计要求按设计要求找坡。
管口封堵时,班组必须派专人进行跟踪施工。
(7)拆模养护:两天以后方可拆模,并进行 24h 洒水养护。
洞口混凝土需养护7d 以上,同时做好防护工作,防止期间碰撞管道。
3、质量效果4、质量要求:(1)支模时应注意管道,保证管道不因触动而发生倾斜、碰伤;同时应注意不得大力敲砸,防止造成新浇筑混凝土扰动。
(2)混凝土浇筑时要捣压实,洞口≥240时要植筋加固。
二、烟道根部细部处理施工1、工艺流程:第一次浇筑2/3厚微膨胀混凝土——水泥基渗透结晶防水材料——蓄水试验——第二次浇筑微膨胀混凝土——根部刷涂防水涂料——防水砂浆处理2、操作要点:(1)第一次浇筑:用微膨胀混凝土分两次认真浇捣密实,第一次浇 2/3 厚。
(2)防水施工:24h 后刷一道水泥基渗透结晶防水。
吊洞技术交底

表B2编号:
工程名称
交底时间
施工单位
分项工程名称
吊洞
交底提要
吊洞工艺及质量要求
交底内容:
为了保证吊洞施工质量,提高施工效率,特作如下技术交底:
1、洞口的凿毛处理
洞口四周砼必及上口洞口棱角必须凿毛,渣子、灰尘清理干净,并浇水充分湿润。
2、洞口模板的支设
支设模板时,支撑一定要顶紧,管子四周一定要封堵严实。
3、混凝土浇注
(1)混凝土浇注之前,洞口四周浇水充分湿润;
(2)洞口四周及上口均匀涂刷一遍素水泥浆;
(3)混凝土浇注时,分两次灌混凝土,第一次灌一半,待捣密实后,灌第二次混凝土,直至捣实收平;
(4)不允许用砂浆代替混凝土,混凝土宜为干硬性混凝土。
4、管子根部清理
管子根部的混凝土要及时清理干净,不得出现拆模后仍有未清理的现象。
5、养护
连续养护三天,每天上午和下午各浇一次水。
6、试水
洞口上口四周用泥土围成深10cm、直径为比洞口大10cm的蓄水窝,灌水24小时,发现漏水则凿掉重新吊洞。
技术负责人
交底人
接受交底人
本表由施工单位填写,交底单位与接受交底单位各保存一份。
管子吊装安全技术交底模板

一、工程名称及部位工程名称:________________施工部位:________________共页第页二、交底内容1. 施工前的准备(1)施工人员必须经过专业培训,熟悉管子吊装的安全操作规程,掌握吊装设备的使用方法。
(2)对吊装设备进行全面检查,确保其安全可靠,性能良好。
(3)对吊装现场进行清理,确保场地平整、坚实、无障碍物。
2. 吊装前的安全检查(1)检查吊装设备是否完好,包括吊车、钢丝绳、吊钩等,确保其安全可靠。
(2)检查管子表面是否有裂纹、变形等缺陷,确保管子质量合格。
(3)检查吊装现场的警戒线是否设置到位,非作业人员严禁入内。
3. 吊装过程中的安全措施(1)吊装作业前,对吊装人员进行安全教育和培训,明确各自职责和操作规范。
(2)吊装作业时,吊车司机、指挥员、信号员等人员应密切配合,确保吊装过程安全有序。
(3)吊装管子时,应采用合适的吊具,如吊带、吊环等,确保吊装牢固。
(4)吊装过程中,严禁在吊装区域内行走、站立,避免发生碰撞事故。
(5)吊装过程中,应随时检查吊装设备的运行情况,发现异常立即停止作业,排除故障后再继续作业。
4. 紧急情况处理(1)吊装过程中,如发现吊装设备异常、管子出现裂纹等紧急情况,应立即停止作业,采取相应措施进行处置。
(2)吊装过程中,如发生人员受伤、设备损坏等事故,应立即启动应急预案,组织人员进行救治和救援。
5. 安全防护措施(1)施工现场设置安全警示标志,提醒作业人员注意安全。
(2)作业人员必须佩戴安全帽、安全带等防护用品。
(3)吊装过程中,现场应设置警戒区域,非作业人员严禁入内。
三、技术负责人姓名:________________职务:________________四、交底人姓名:________________职务:________________五、接交人姓名:________________职务:________________六、交底日期年月日注:本模板仅供参考,具体安全措施应根据实际情况进行调整。
管道吊洞技术交底

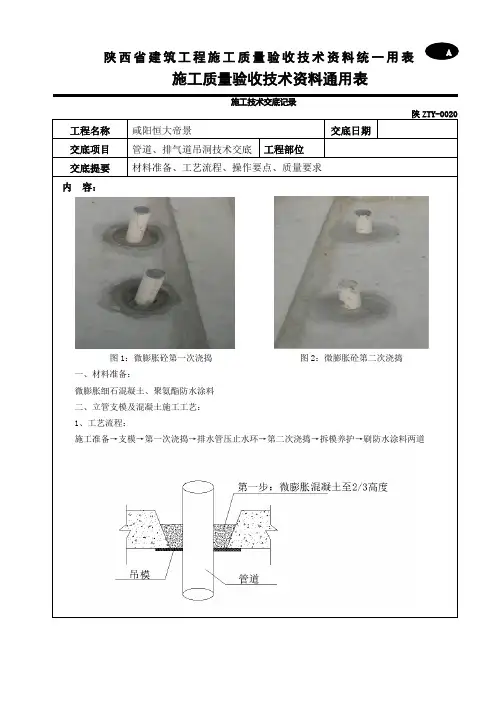

A 陕西省建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用表施工技术交底记录陕ZTY-0020 工程名称咸阳恒大帝景交底日期交底项目管道、排气道吊洞技术交底工程部位交底提要材料准备、工艺流程、操作要点、质量要求内容:图1:微膨胀砼第一次浇捣图2:微膨胀砼第二次浇捣一、材料准备:微膨胀细石混凝土、聚氨酯防水涂料二、立管支模及混凝土施工工艺:1、工艺流程:施工准备→支模→第一次浇捣→排水管压止水环→第二次浇捣→拆模养护→刷防水涂料两道图3:楼板立管洞口堵塞构造图2、操作要点:2.1施工准备:立管支模前,先在洞口侧壁进行打毛,形成“V”型口,并清理干净。
2.2支模:模板材料选用胶合板,或者成品堵洞卡,严禁使用泡沫板。
根据管道直径进行切割,边缘能紧贴管道。
模板设置时需考虑方便拆除,并及时涂刷隔离剂。
模板支撑可灵活使用,但需确保模板在浇筑时不产生下垂,严禁采用铁丝进行吊模支设。
2.3混凝土浇筑前,需对接茬处混凝土进行湿润,再刷一道素水泥浆。
2.4第一次浇捣:第一次浇2/3厚,用微膨胀混凝土C30,石粒径5mm~10mm,坍落度28mm左右,分两次认真浇捣密实,并将管道止水环压入混凝土面。
2.5第二次浇捣:第一次浇筑24h后进行第二次微膨胀细石混凝土浇捣,并且保证管道四周200mm 范围内由管边向外适当找坡R=100。
管口封堵时,班组必须派专人进行跟踪施工。
2.6排气道第二次浇捣完毕后四周100mm范围内比结构楼面高出20mm,并在管根周边做R=100圆角找坡。
2.7拆模养护:两天以后方可拆模,并进行24h洒水养护。
洞口混凝土需养护7d以上,同时做好防护工作,防止期间碰撞管道。
陕西省建设工程质量安全监督总站编印﹒P﹒。
水管吊装安全技术交底模板

一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工内容:水管吊装作业二、安全技术交底1. 作业前准备(1)作业人员必须经过专业培训,熟悉水管吊装操作规程和安全注意事项。
(2)检查吊装设备、吊索具、吊钩等是否完好,确保吊装过程安全可靠。
(3)对吊装区域进行清理,确保吊装场地平整、坚实、无障碍物。
2. 吊装操作(1)吊装前,对吊装人员进行安全教育培训,确保其了解吊装作业的安全要求。
(2)吊装过程中,严格遵循以下规定:a. 吊装前,检查吊点是否牢固,钢丝绳断丝率是否在控制范围内。
b. 吊装前进行试吊,观察吊装过程中吊车、钢丝绳的晃动情况,确保吊装平稳。
c. 吊装时,多人拿对讲机互相联系,确保指挥协调一致。
d. 砼塔顶要有2~3人指挥就位,并佩戴安全带。
e. 楼梯内闲杂人员不得进入,并设立危险警戒区。
f. 吊装时,任何人不得进入预留孔内作业,特殊情况下需征得管理人员同意,并佩戴安全带。
g. 钢管下降时,派人随钢管一起往下走,并保持与塔吊司机的联系。
3. 安全防护措施(1)作业人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
(2)高空作业时,作业人员必须使用安全绳,确保作业安全。
(3)吊装过程中,严禁酒后操作,严禁操作员无证上岗。
(4)施工现场应设立警示标志,提醒作业人员注意安全。
4. 应急预案(1)吊装过程中,如发生吊装设备故障、吊索具损坏等情况,立即停止吊装作业,并采取相应措施。
(2)如发生人员伤亡事故,立即启动应急预案,及时救治伤员,并向上级部门报告。
三、交底人及接收人1. 交底人:____________________2. 接收人:____________________3. 交底时间:____________________四、注意事项1. 作业人员必须遵守各项安全操作规程,确保吊装作业安全。
吊洞技术交底

工程名称华润中心·威海湾九里四期分部工程吊洞吊模子分部/分项工程名称:吊洞吊模技术交底立管吊模、烟道细部工法1、立管吊模施工工法立道根部吊洞施工标准--采用“三次成活法”施工(1)浇筑细石混凝土前,先在洞口侧壁进行打毛,再刷一道素水泥浆后,用微膨胀混凝土(C30,石粒径5~10mm,坍落度28mm左右)分两次认真浇捣密实,第一次浇2/3厚,等24h后刷一道JS水泥基防水,然后进行第二次微膨胀细石混凝土浇捣,并且保证管道四周200mm范围内由管边向外适当找坡,有设计要求按设计要求找坡。
管口封堵时,班组必须派专人进行跟踪施工。
(2)两天以后方可拆模,并进行24h洒水养护。
洞口混凝土需养护7天以上,同时做好防护工作,防止期间碰撞管道。
(3)做好堵洞工作后,在管洞周边灌堵漏剂,并在管道半径200mm内做好二道加强防水层。
(4)所有防水施工完成以后,应进行48小时蓄水试验,合格后方可进行隐蔽验收,在保护层施工过程中要特别注意对防水层的保护。
技术负责人任磊交底人接受人工程名称华润中心·威海湾九里四期分部工程吊洞吊模子分部/分项工程名称:吊洞吊模技术交底技术负责人任磊交底人接受人工程名称华润中心·威海湾九里四期分部工程吊洞吊模子分部/分项工程名称:吊洞吊模技术交底管道洞吊洞三次成活做法示意图2、管道井吊模的施工工法技术负责人任磊交底人接受人工程名称华润中心·威海湾九里四期分部工程吊洞吊模子分部/分项工程名称:吊洞吊模技术交底管道井吊模施工示意图3、烟道根部吊模的施工工法烟道根部基层向上50mm高用防水砂浆做成45度圆角,具体做法见下图。
技术负责人任磊交底人接受人工程名称华润中心·威海湾九里四期分部工程吊洞吊模子分部/分项工程名称:吊洞吊模技术交底烟道根部吊模施工示意图4、立管安装前墙面处理工法所有的安装立管施工前立管的周边范围内(出立管边200mm)必须先抹灰,完成第一遍腻子,注意成品保护。
吊洞处理安全技术交底(上传)
安全技术交底记录
工程名称:**** 编号:
交底内容:
一、工艺流程
1.为避免铁丝穿板拉模及锈斑,减少后期渗漏隐患,故采用管道吊洞模具。
该模具造价低廉,拆卸方便,且拆卸后封堵洞口周边天花平整,可循环使用。
2.清理、凿毛:首先对预留洞口侧面进行清理和凿毛处理,将洞口预留时夹在混凝土内的木屑、泡沫板、塑料布等剔除干净,将光滑的侧表面用内子剔成凹凸不平的毛面,应露出石子,并将松动的混凝土块及浮灰清理干净。
3.由于 PVC管道表面光滑,与混凝土粘结不够牢靠,遇到震动或板洞封堵不密实就容易出现渗漏。
故管道安装时,在结构板厚度居中的位置安装橡胶止水交圈,使得PVC管道与混凝土之间形成柔性连接,可以有效的防治渗漏。
管道与楼板混凝土之间的缝隙不得小于 20mm。
4.吊洞模具安装:选择对应管道直径的模具,使模具与管道紧密接触,不留空隙,吊模必须平结构板或凹进3-5mm,以利于腻子收口。
5.洞口封堵浇筑混凝土前,对洞口周边进行清理并用水冲洗干净浮浆杂尘。
6.管道洞口封堵前,洞口周边用水泥砂浆(掺8%防水粉)涂抹一遍。
7.第一次用微膨胀细石混凝土封堵到楼板厚度2/3,振捣密实。
待细石混凝土初凝后,浇水养护2-3天。
8.第一次封堵完成后,用1:1的水泥砂浆(掺8%的防水粉)进行二次封堵,管道根部100mm 范围内需高出结构板面10-15mm,向外放坡。
初凝后围蔽,浇水养护。
带水泥砂浆达到一定强度后即可拆除模具。
9.楼板吊洞示意图:
记录人:
重庆市建设工程施工安全管理总站监制。
吊洞施工技术交底
吊洞施工技术交底吊洞施工技术交底一、引言吊洞施工技术交底旨在详细说明吊洞施工的技术要求、操作步骤、安全注意事项等内容,以确保施工过程中的顺利进行,保障工作人员的安全和施工质量。
二、施工前准备1. 确定吊洞位置:根据设计图纸和实际情况,确定吊洞的位置以及吊洞的数量和尺寸。
2. 安全措施:在吊洞施工前,必须确保施工现场的安全,进行好相应的围护和警示标识。
3. 材料准备:准备好所需的施工材料,包括吊杆、吊环、吊眼及吊耳等。
三、施工步骤1. 打洞:按照设计图纸要求,在墙体或者天花板上进行准确的定位,使用电钻或其他工具进行打孔。
2. 钻孔:根据设计要求,使用适当尺寸的钻头进行孔的扩大,保持孔的纵横向位置准确无偏差。
3. 安装吊杆:将吊杆插入孔内,确保吊杆与墙面或天花板之间的间隙均匀分布。
4. 固定吊杆:使用螺丝或其他固定装置固定吊杆,确保其牢固可靠。
5. 安装吊环:将吊环连接到吊杆上,确保吊环的位置正确且牢固固定。
6. 验收:完成吊洞施工后,进行施工质量的验收,确保吊洞的位置准确、固定可靠。
四、安全注意事项1. 施工人员应穿戴好安全装备,并严格按照施工操作规程进行作业。
2. 施工现场应设立明显的警示标识,并设置警示线,确保施工区域的安全。
3. 施工前应检查所使用的吊杆、吊环等吊具,确保其完好无损。
4. 在施工过程中,严禁超载,避免发生吊杆断裂或其他意外情况。
5. 施工过程中,必须严格按照操作规程进行操作,不得有违规作业行为。
附件:1. 设计图纸:附上相关设计图纸。
2. 相关施工规范:附上国家相关标准或行业规范。
法律名词及注释:1. 吊洞:一种用于悬挂物体的孔洞,常用于建筑物的墙体或天花板上。
2. 吊杆:一种用于承载物体重量的长杆状物体,常用于吊洞施工中。
3. 吊环:一种环形装置,用于连接吊杆和吊具。
4. 吊具:一种用于悬挂或吊装物体的装置,常用于吊洞施工中。
吊洞技术交底
吊洞技术交底以下是为您起草的一份关于吊洞技术交底的协议:1、合同主体11 甲方(委托方):____________________12 乙方(受托方):____________________2、合同标的21 本合同的标的为乙方按照甲方的要求和相关标准规范,完成特定工程项目中的吊洞技术工作。
22 吊洞工作的具体范围包括但不限于详细列举工作范围。
23 工作应达到的质量标准为明确质量标准,如符合国家相关规范、行业标准等。
3、权利义务31 甲方的权利和义务311 有权对乙方的吊洞技术工作进行监督、检查和验收。
312 按照合同约定向乙方支付相应的费用。
313 为乙方提供必要的工作条件和协助,如提供施工场地的准入许可、相关技术资料等。
314 及时通知乙方工作中的变更和调整要求。
32 乙方的权利和义务321 有权要求甲方按照合同约定支付费用和提供必要的工作条件。
322 严格按照甲方的要求、相关标准规范和合同约定的时间进度完成吊洞技术工作。
323 确保工作质量符合约定的标准,对工作成果的质量负责。
324 遵守施工现场的管理规定,做好安全防护工作,对施工过程中的安全事故承担相应责任。
325 在工作完成后,向甲方提交工作成果报告和相关资料。
4、违约责任41 若甲方未按照合同约定支付费用,每逾期一天,应按照未支付金额的约定比例向乙方支付违约金。
逾期超过约定天数天的,乙方有权暂停工作,并要求甲方承担因此造成的损失。
42 若乙方未按照合同约定的时间进度完成吊洞技术工作,每逾期一天,应按照合同总金额的约定比例向甲方支付违约金。
逾期超过约定天数天的,甲方有权解除合同,并要求乙方返还已支付的费用,同时乙方应承担因此给甲方造成的损失。
43 若乙方的工作成果质量不符合合同约定的标准,乙方应负责无偿返工或采取补救措施,直至达到标准为止,并承担由此产生的费用。
若因质量问题给甲方造成损失的,乙方应承担赔偿责任。
44 若双方违反本合同的其他约定,应承担相应的违约责任,赔偿对方因此造成的损失。
水电工管道安装吊洞技术交底[五篇范例]
水电工管道安装吊洞技术交底[五篇范例]第一篇:水电工管道安装吊洞技术交底水电工管道安装吊洞技术交底一、厨房、卫生间、阳台等管道穿楼板处,吊洞前要求洞口剔成喇叭口状,保证上宽下窄。
二、管道应提前套密封圈。
三、吊洞边缘不得有松散混凝土和吊挂杂物。
吊洞浇筑前浇水湿润。
四、吊洞浇筑应分两次浇筑完成。
第一次浇筑板厚的一半,浇筑时要振捣密实。
割除吊洞用的吊挂钢丝,刷水泥基防水材料,试水报项目部检查不漏以后,埋设密封圈,进行第二次浇筑混凝土。
五、浇筑所用混凝土应为微膨胀混凝土。
六、浇筑混凝土后24小时内保护管道,避免被碰撞。
第二篇:工艺管道安装技术交底XXXX工程工艺管道技术交底交底人:质检员:接受人:XXXXXXX公司 XX年XX月交底内容:XXXXX工段工艺管道一、技术措施1、编制依据⑴设计文件.⑵GB50236-98《现场设备、工业管道焊接工程施工及验收规范》⑶GB50235-97《工业金属管道工程施工及验收规范》⑷《压力管道安全管理与监察规定》⑸其他相关的施工及验收规范和检验评定标准。
2、工程测量根据建设单位提供的平面控制网点的位置编号及其坐标和高程数据,确定管网设计线位和高程,中线桩和水准点均应用平移法设置于便于观察和使用的部位。
3 .管道安装 3、1管道支架安装⑴管道支架的位置应正确、平整、牢固,坡度符合设计规定。
⑵导向支架的导向接合面应洁净、平整、接触良好,不得有歪斜和卡阻现象。
⑶支架、滑托的焊接应按设计图纸施焊,不得有漏焊、欠焊或裂缝等缺陷。
管道与固定支架、滑动支架等焊接时,管壁上不得有焊缝咬肉等现象存在。
⑷管道安装时,不宜使用临时性的支架。
必须使用时,应作出明显的不安全标记,其位置应避开正式支架的位置,且不得影响正式支架的安装。
3.2、管道及附件安装⑴管材、管件、阀门检查所有管子、弯头等部件使用前应进行外观检查,应无重皮、严重锈蚀、撞击凹坑、裂纹等缺陷。
阀门、管件不能有裂纹、砂眼等缺陷。
所有用于该工程阀门应根据有关规范进行压力试验,试压不合格的阀门不得使用,阀门检查试验应有相应的水压试验记录。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
管道吊洞施工要点
1.吊洞前应清理洞边所有杂物,浇水刷水泥浆(内参108胶)后才能浇砼,必须按步棸实施。
2.支模时底部必须封堵密实,不得使安装位置移动。
套管必须同一高度,露出地面不得超过5㎝。
3要求用不低于С20细石混凝土内参微膨胀剂,砼浇筑必须密实面光,不能出现麻面情况。
浇灌后的孔洞宜低于楼板面10~20mm,24小时不得碰触管道。
4.拆模后必须保证底面要光不能出现空洞现象,在拆模时一定要及时修补。
5.拆完模必须把卫生打扫干净,做到当天垃圾当天下楼,及时以层为单位报验.
6.对成品要进行养护及保护。
7.必须严格按项目部要求实行。
