某小区房屋屋面漏水维修方案
某住宅小区项目维修方案

某住宅小区项目维修方案一、项目概述某住宅小区位于具体地址,建成于建成年份,总建筑面积为建筑面积平方米,共有楼栋数量栋住宅楼,居住户数为户数户。
由于小区建成时间较长,部分设施设备出现老化、损坏等问题,影响了居民的正常生活。
为了提升小区的居住品质,保障居民的生活安全,特制定本维修方案。
二、维修范围及内容(一)房屋本体维修1、屋顶防水维修对屋顶防水层进行全面检查,对于出现渗漏的部位进行修补或重新铺设防水层,确保屋顶不漏水。
2、外墙维修对小区外墙进行检查,修复出现裂缝、脱落的部位,重新粉刷外墙,提高房屋的美观度和保温性能。
3、楼道维修修复楼道内破损的地面、墙面,更换损坏的楼梯扶手,确保居民上下楼的安全。
(二)公共设施维修1、道路及停车场维修对小区内的道路和停车场进行平整修复,重新铺设破损的路面,划设清晰的交通标线,保证车辆和行人的通行安全。
2、给排水系统维修检查小区内的给排水管道,更换老化、破损的管道和阀门,确保给排水系统正常运行。
3、供电系统维修对小区内的供电线路和配电箱进行检查,修复老化、破损的线路,更换损坏的配电箱和电器元件,确保供电安全可靠。
4、照明系统维修更换小区内损坏的路灯和楼道灯,增加照明亮度,提高小区的夜间照明效果。
5、消防系统维修检查小区内的消防设施,更换过期或损坏的灭火器,修复消防栓和消防管道,确保消防系统能够正常使用。
(三)绿化景观维修1、绿化修剪对小区内的树木和草坪进行定期修剪,保持绿化景观的整洁美观。
2、绿化补种对小区内缺失或死亡的绿化植物进行补种,提高小区的绿化率。
3、景观设施维修修复小区内损坏的花坛、假山、喷泉等景观设施,提高小区的景观品质。
三、维修时间安排本次维修工程预计从开始时间开始,到结束时间结束,具体时间安排如下:(一)前期准备阶段(准备阶段时间区间 1)1、成立维修项目小组,明确各成员的职责和分工。
2、进行现场勘查,制定详细的维修方案和预算。
3、征求居民意见,召开业主大会,通过维修方案。
屋面维修工程预算方案

屋面维修工程预算方案一、工程概述本次屋面维修工程位于XX市某大型居住小区,屋面由于长期使用和天气风吹日晒等原因,出现了多处漏水和损坏现象,对住户的生活环境造成了一定的影响。
为了保障居民的居住安全和舒适度,需要对屋面进行维修工程,修复屋面漏水和损坏问题,以延长屋面的使用寿命。
二、工程范围1. 屋面表面处理:清理屋顶杂物、尘土和附着物,对屋面进行清洗和除锈处理。
2. 屋面防水处理:修补屋面漏水部位,涂刷防水涂料或进行防水层材料更换。
3. 屋面瓦片更换:对损坏的瓦片进行更换,保证屋面完整和美观。
4. 屋面排水系统维修:检查和修复屋面排水系统,确保排水畅通和正常使用。
5. 屋面安全设施安装和维护:对屋面的安全设施进行检查和维护,确保屋面的安全和可靠性。
6. 工程材料和设备采购:购买所需的维修材料和设备,保障工程的正常进行。
三、工程施工方法1. 屋面表面处理:采用清洗和刮除的方法,清理屋面的杂物和尘土,对锈迹进行打磨处理。
2. 屋面防水处理:首先对漏水部位进行查找,然后进行修补和防水处理,涂刷防水涂料或更换防水层材料。
3. 屋面瓦片更换:对损坏的瓦片进行更换,维护屋面的完整和美观性。
4. 屋面排水系统维修:对屋面的排水系统进行检查和维修,清理排水管道和排水口,确保排水畅通和正常使用。
5. 屋面安全设施安装和维护:对屋面的安全设施进行检查和维护,包括栏杆、护栏等。
6. 工程材料和设备采购:根据实际需要购买所需的维修材料和设备,确保工程材料和设备的齐全。
四、工程预算1. 人工费用:根据工程范围和工程施工方法,预估需要的人工费用为XXXX元。
2. 材料费用:根据工程范围和工程施工方法,预估需要的材料费用为XXXX元。
3. 设备租赁费用:根据工程施工需要,预估需要的设备租赁费用为XXXX元。
4. 其他费用:包括施工现场的清理费用、工程管理费用等,预估为XXXX元。
5. 总预算费用:人工费用+材料费用+设备租赁费用+其他费用=XXXX元。
屋面防水维修工程施工方案

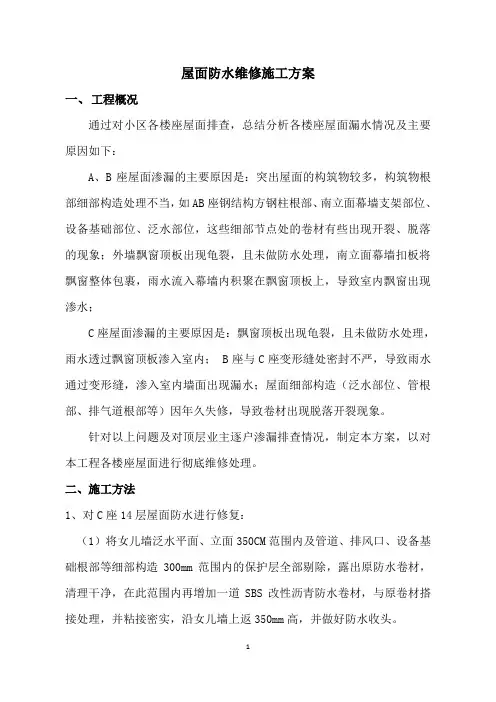

屋面防水维修施工方案一、工程概况通过对小区各楼座屋面排查,总结分析各楼座屋面漏水情况及主要原因如下:A、B座屋面渗漏的主要原因是:突出屋面的构筑物较多,构筑物根部细部构造处理不当,如AB座钢结构方钢柱根部、南立面幕墙支架部位、设备基础部位、泛水部位,这些细部节点处的卷材有些出现开裂、脱落的现象;外墙飘窗顶板出现龟裂,且未做防水处理,南立面幕墙扣板将飘窗整体包裹,雨水流入幕墙内积聚在飘窗顶板上,导致室内飘窗出现渗水;C座屋面渗漏的主要原因是:飘窗顶板出现龟裂,且未做防水处理,雨水透过飘窗顶板渗入室内; B座与C座变形缝处密封不严,导致雨水通过变形缝,渗入室内墙面出现漏水;屋面细部构造(泛水部位、管根部、排气道根部等)因年久失修,导致卷材出现脱落开裂现象。
针对以上问题及对顶层业主逐户渗漏排查情况,制定本方案,以对本工程各楼座屋面进行彻底维修处理。
二、施工方法1、对C座14层屋面防水进行修复:(1)将女儿墙泛水平面、立面350CM范围内及管道、排风口、设备基础根部等细部构造300mm范围内的保护层全部剔除,露出原防水卷材,清理干净,在此范围内再增加一道SBS改性沥青防水卷材,与原卷材搭接处理,并粘接密实,沿女儿墙上返350mm高,并做好防水收头。
(2)做好防水后,对屋面进行分段闭水实验,如果还存在漏点,对漏点逐一进行修补处理,直至不再渗漏。
(3)B座与C座交界处水平变形缝,存在渗漏雨水现象需进行处理,将伸缩缝处外墙砖和保温板拆掉,将伸缩缝盖板安装在结构面上,在交界处刷防水涂膜两道,伸缩缝盖板搭接位置采用密封胶密封好,后恢复保温层及装饰面层,外露伸缩缝盖板与其他部位交接处均做密封处理。
2、对A、B座21层屋面防水维修:(1)对业主已修复的屋面,在其防水卷材基础上,做一层3mm厚SBS沥青防水卷材,然后做一层4mm厚自带保护层的防水卷材,以防止其老化渗漏。
(2)对业主没修复的屋面,先将女儿墙、管道根、设备基础根、外墙根、钢柱根部等细部构造的防水保护层进行剔凿,对这些细部构造附加一道3厚SBS改性沥青防水卷材,防水收头上反350mm高,然后在面砖层上做一道15mm厚1:3水泥砂浆找平层,粘贴一层3mm厚SBS改性沥青防水卷材,最后做一道4mm厚自带保护层的防水卷材。
屋面工程施工方案案例

屋面工程施工方案案例一、工程概述本工程为某小区屋面维修工程,包括屋面的破损修复、漏水处理、防水层施工等内容。
工程地点位于某市某小区,总建筑面积1000平米。
项目业主为小区物业管理公司,委托某建筑装饰有限公司进行施工。
二、工程前期准备1. 施工单位需提前对工程现场进行调查勘察,了解屋面状况、漏水情况及工程环境等信息,制定详细的施工方案。
2. 针对屋面破损和漏水问题,施工单位需要准备足够的材料和人员,包括砂浆、水泥、卷材、防水涂料、玻璃纤维网格布等。
3. 在施工前期,需要向小区业主委员会和相关部门申请施工许可证,确保施工过程符合相关法律法规。
4. 招募经验丰富的施工人员,熟悉屋面工程施工流程并有相关证书。
5. 对施工人员进行安全培训,确保施工过程中的安全。
三、工程施工流程1. 施工前的准备工作(1) 清理施工现场,清除屋面上的杂物和积水,确保施工现场整洁。
(2) 对屋面进行初步检查,确定哪些部位需要进行修复和防水处理。
(3) 搭建安全防护设施,包括安全网、护栏等,确保施工人员的安全。
2. 屋面破损的修复(1) 对屋面进行细致检查,发现破损的部位需要及时修复。
(2) 使用砂浆和水泥对屋面破损的部位进行修复,确保屋面整体的牢固和平整。
(3) 检查修复部位,确保砂浆和水泥完全干燥后,进行下一步的工作。
3. 屋面防水处理(1) 在屋面修复完成后,对整个屋面进行防水处理。
(2) 在屋面上铺设防水卷材,采用热熔法将卷材固定在屋面上,确保没有缝隙和漏水现象发生。
(3) 在卷材上刷涂一层防水涂料,增加屋面的防水效果。
(4) 对屋面的边缘和接缝处进行粘贴玻璃纤维网格布,提高整个屋面的防水性能。
(5) 检查整个屋面的防水处理效果,确保没有漏水现象发生。
4. 施工结束后的清理工作(1) 清理施工现场,包括清除材料、工具和垃圾等,使施工现场恢复整洁。
(2) 对施工过程中使用的工具和设备进行清洗和整理,妥善保管。
(3) 安全撤离施工现场,确保没有任何安全隐患。
防水补漏施工方案

防水补漏施工方案•相关推荐防水补漏施工方案(通用12篇)为了确保事情或工作扎实开展,常常需要提前制定一份优秀的方案,方案是从目的、要求、方式、方法、进度等方面进行安排的书面计划。
制定方案需要注意哪些问题呢?下面是小编为大家收集的防水补漏施工方案,欢迎大家分享。
防水补漏施工方案篇1经我厂路平安,周先生等人实地考察,对该楼屋面漏水情况有所了解,主要是楼板与雨儿墙脱裂,原有防水层严重破损。
根报以上情况特制以下方案:清除屋面原有隔热层及空鼓的原有防水层,并用水清洗干净。
找出楼板裂缝,凿开裂缝成V字型至原楼板,宽度不得低于8cm,然后用聚胺脂防水涂料涂刷2遍,待干后用水泥砂浆抹平。
雨儿墙处理:雨儿墙原有防水有空鼓的地方要清除,凹凸的滴水线要凿除,然后用水泥砂浆抹平。
防水层施工:a、材料采用2mm厚双面自粘卷材,辅料以宏安聚胺脂2mm厚防水材料做加强楼面的粘连型,做法为湿铺法。
b、将聚胺脂搅拌成浆糊状,然后均匀涂刷至楼面,开始铺设防水卷材。
c、卷材铺设首先从雨儿墙开始,雨儿墙铺设完毕后开始平面大面积铺设,铺设应从低到高处铺设,卷材接口搭接纵向不低于15cm,横向搭接不得低于5cm,卷材封口后进行淋水试验,并无漏水情况下施工下道工序。
d、防水卷材施工完毕后撕掉卷材表面的膜,然后做2cm水泥砂浆保护层,保养2-3天。
施工序图:①清理层面②处理楼板裂缝③辅料聚胺脂做加强粘连防水卷材④防水卷材铺设⑤砂浆保护层总工程造价:以上工程量大约按150m2计算,以下单价未含税费产品名称规格单价工程量约大约总工程款聚胺脂2mm厚25.5元每平方米150m23825.00防水卷材2mm厚35.8元每平方米150m25370.00人工费5.2元每平方米150m2780.00注:工程完工后清理建筑垃圾,做到文明施工,人走场清.防水补漏施工方案篇2一、工程概况韶关南雄市某大楼外墙渗漏水防水补漏治理,本办公大楼层高9层,为钢筋混凝土框架结构。
屋面漏水维修方案

屋面漏水维修方案1. 引言屋面漏水是建筑维护中常见的问题之一。
长期的屋面漏水不仅会对建筑结构造成损害,还会影响室内环境和居住舒适度。
因此,及时发现和修复屋面漏水问题非常重要。
本文将介绍屋面漏水的检测和维修方案。
2.屋面漏水检测屋面漏水通常需要经过以下步骤进行检测: - 目视检查:通过检查屋面表面、排水系统和附属设备等,寻找可能的破损或问题区域; - 水试验:在发现潜在问题区域后,通过水试验对该区域进行排查。
将水流注入特定区域,并观察是否有漏水现象等。
3. 屋面漏水维修方案当发现屋面漏水问题后,应立即采取修复措施。
下面是几种常见的屋面漏水维修方案:3.1 局部维修局部屋面漏水问题可以通过以下方式进行修复: - 填充缝隙:使用硅胶等填充材料填补破损处的缝隙,以防止水渗漏;- 重覆涂层:使用特殊的防水涂层进行覆盖,以加强屋面表面的防水性能; - 替换破损部件:如果发现屋面某些部件(例如瓷砖、金属片等)破损,应及时更换以确保屋面的完整性。
3.2 局部修复对于一些局部且较小的屋面漏水问题,可以尝试使用以下维修方法: - 修补:利用修补材料(如屋面渗漏修补胶)对漏水点进行修补; - 充填:对于较大的破损区域,可以使用充填材料填充,以恢复屋面的结构完整性。
3.3 全面修复对于严重漏水问题或已有严重结构损坏的屋面,需要进行全面修复。
以下是一些常见的全面修复方法: - 更换屋面材料:如果屋面的防水层已经老化或无法修复,应考虑更换屋面材料。
可以选择瓦片、金属板或者特殊防水层等替代材料; - 重建排水系统:如果屋面排水系统存在问题,应该进行全面检查并确保排水系统的正常运行。
4. 屋面漏水预防措施除了及时维修屋面漏水问题外,还应采取一些预防措施来避免漏水的发生: - 定期检查:定期检查屋面的状况,及时发现并修复可能的破损点; - 保持清洁:保持屋面清洁,防止杂物和垃圾的堆积造成水堵塞; - 加强屋面防水层:根据屋面类型和材料特性,加强屋面防水层的建设。
屋面防水翻修施工方案

屋面防水翻修施工方案一、施工前期准备工作1.施工前的备料:购置防水材料、工具设备等。
2.施工前现场勘查:对屋面进行全面检查,评估防水翻修的范围和程度,确定施工方案。
二、施工步骤1.清除杂物和脱落的防水材料:清理屋面表面的灰尘、泥土、杂草等杂物,并利用清洁工具将老化、脱落的防水材料清除干净,保证屋面表面平整。
2.预处理屋面基层:对屋面基层进行预处理,包括清洗、除锈、打磨等工序,以确保基层干净、光滑,增强防水材料的附着力。
3.检查并处理屋面细节部位:对屋面细节部位(如天沟、天窗、烟囱等)进行仔细检查,发现问题及时处理,如填补裂缝、更换老化的密封胶等。
4.施工基层防水层:在屋面基层上涂刷或铺设基层防水材料,如防水涂料、防水卷材等。
刷涂或铺设时要保证均匀、完整,并防止材料起皱、开裂。
5.施工面层防水层:在基层防水层干燥后,施工面层防水层。
可选择适合的防水材料,如聚合物改性沥青防水卷材、聚氨酯涂料等。
施工时要注意均匀涂刷或铺设,并确保与基层防水层的粘接牢固。
6.防水层保护层施工:在面层防水层干燥后,涂刷防水层保护涂料或铺设防水保护层,以增加防水层的耐候性和耐久性。
7.防水工程细节处理:对屋面防水工程的细节部位进行处理,包括设置伸缩缝、密封接缝、装置疏水装置等,以确保防水工程的完整性和可靠性。
8.验收和保养:施工完工后,进行屋面防水工程的验收,确保施工质量符合要求。
在日常使用中,定期对屋面进行保养和维修,及时修补破损和老化的防水层,延长防水的寿命。
三、施工安全措施1.高空作业安全防护:施工人员必须配备安全帽、安全绳等防护装备,并正确使用。
搭设脚手架、安全网等工具,确保施工安全。
2.防止火源:严禁在施工现场使用明火,必要时使用电工热工具需要专人看护,并设置灭火器材。
3.特殊天气施工注意事项:如遇恶劣天气,如大风、暴雨等,应暂停施工,确保施工人员的安全。
四、施工质量控制1.施工人员应具备相关的防水施工证书和技能,确保施工质量。
漏水修补工程施工方案(3篇)

第1篇一、工程概述1. 工程背景随着城市化进程的加快,建筑物的使用寿命逐渐延长,建筑物漏水问题日益突出。
漏水不仅影响居民的生活质量,还可能引发安全事故。
因此,对漏水进行及时的修补是保障建筑物安全、延长使用寿命的重要措施。
2. 工程目的本工程旨在对建筑物漏水部位进行彻底修复,消除漏水隐患,恢复建筑物的正常使用功能,提高居民的生活质量。
二、工程范围及内容1. 工程范围本次工程主要针对建筑物外墙、屋顶、卫生间、厨房等易发生漏水的部位进行修补。
2. 工程内容(1)现场勘查:对漏水部位进行详细的勘查,确定漏水的具体原因和位置。
(2)材料准备:根据勘查结果,准备相应的修补材料,如防水涂料、密封胶、修补砂浆等。
(3)施工准备:包括施工人员培训、施工工具准备、安全措施落实等。
(4)施工实施:按照既定的施工方案进行漏水修补。
(5)质量检查:对修补部位进行质量检查,确保修补效果。
(6)验收交付:修补完成后,进行验收并交付使用。
三、施工准备1. 人员准备(1)成立漏水修补施工小组,明确各成员职责。
(2)对施工人员进行技术培训和安全教育。
2. 材料准备(1)防水涂料:选用具有良好防水性能、耐候性、耐老化性能的防水涂料。
(2)密封胶:选用具有良好粘结性能、耐水、耐腐蚀的密封胶。
(3)修补砂浆:选用具有良好粘结性能、耐水、耐腐蚀的修补砂浆。
(4)其他材料:如切割工具、搅拌工具、防护用品等。
3. 工具准备(1)切割工具:如切割机、手锯等。
(2)搅拌工具:如搅拌机、手工搅拌工具等。
(3)防护用品:如安全帽、防护眼镜、手套、口罩等。
4. 安全措施(1)施工人员必须佩戴安全帽、防护眼镜、手套、口罩等防护用品。
(2)高空作业时,必须系好安全带,确保施工安全。
(3)施工现场严禁烟火,确保消防安全。
四、施工方案1. 施工流程(1)现场勘查:对漏水部位进行详细勘查,确定漏水原因和位置。
(2)施工方案制定:根据勘查结果,制定详细的施工方案。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
*****房屋屋面漏水
维修方案
审 批:
审 核:
编 制:
***********公司
编制日期: 2016年 8 月13日
一、 工程概况
*****部分业主住房出现漏水现象, 经过对漏水住户进行了
实地勘查,勘察发现以下概况:
1、*****4号楼35号屋顶漏水,漏水原因:屋面屋顶SBS卷材老
化、空鼓、破损。
2、*****8号楼48号厨房顶部漏水,漏水原因:屋面屋顶SBS
卷材老化、空鼓、破损。
因此,需对以上屋顶做防水处理。
二、施工方案
针对*****漏水房屋得实际情况,分别做以下方案处理:
1、*****4号楼35号屋顶漏水,铲除原有防水卷材,基层清理,
刷冷底子油,新做4mm-25℃SBS防水一道,面积约3、5㎡。
2、*****8号楼48号厨房顶部漏水,铲除原有防水卷材,基层清
理,刷冷底子油,做4mm-25℃SBS防水一道,面积约20㎡;厨房烟
道局部附加层约2㎡。
三、施工技术要求
1、清理基层:施工前将验收合格得基层表面尘土、杂物清理干
净。
2、附加层施工:一般用热熔法使用改性沥青卷材施工防水层,在伸
缩缝、天沟、女儿墙、排烟道、管根、阴阳角等细部先做附加层,附
加得范围应符合设计与屋面工程技术规范得规定。
3、铺贴卷材:先铺设排水比较集中得部位,按标高由低向高得顺序
铺设。在热熔粘结搭接缝前,将下一层卷材表面得隔离层用喷灯熔化。
卷材得搭接宽度为长、短边均为100mm,搭接缝得边缘以溢出热熔得
改性沥青为宜,然后用喷灯均匀热熔卷材搭接缝用小抹子把边抹好。
铺贴平面与立面连接部位得卷材在铺平面与立面相连得卷材,应先铺
贴平面,然后由下向上铺贴,并使卷材紧贴阴角,不应空鼓。立面墙上
防水层应满粘。
4、天沟与女儿墙、伸缩缝与屋面、屋面排烟管道四壁卷材上翻
300mm。粘贴要牢固,在预留收口处满粘卷材,收头用水泥砂浆固定。
天沟深度为350mm,天沟侧壁应满粘。
5、热熔封边:将卷材搭接处用喷枪加热,趁热使二者粘结牢固,
以边缘挤出沥青为度;末端收头用密封膏嵌填严密。
四、工程验收 ﻫ 1、 防水工程质量要求ﻫ a) 屋面坡度必须
符合规范或设计要求,排水系统应畅通,屋面不得有渗漏与积水现象。
检验可在雨后或持续淋水2小时后进行,有条件作蓄水得屋面宜作24
小时蓄水检查。 ﻫ b) 防水层得泛水节点处理,落水口、突出屋面
设施与防水层得接缝处应封固严实,不允许有开缝、翘边。ﻫ c) 卷
材得铺贴方法,搭接顺序与搭接宽度,应符合规定要求,接缝部位应粘
结牢固,不得皱折、鼓包、翘边等缺陷。ﻫ d) 防水层与基层粘结牢固,
无大于0、05㎡得空鼓气泡、皱褶等缺陷。
e) 防水卷材、配套材料得质量,应符合产品标准与设计要求,并
应出具质量证明文件。
2、竣工验收前应将屋面上所有剩余材料与垃圾等清扫干净。
五、安全生产、文明施工
1、屋面防水施工须遵循《建筑安装工程安全技术规范》,做到文
明施工、安全生产。在屋面以及天沟等危险部位进行防水施工作业时,
操作人员必须佩戴安全带,做好安全防护措施,方可进行施工作业。
2、现场施工时,不许随意进入业主房间。
3、现场施工人员必须穿平底鞋,以免损伤防水层。
4、根据施工现场实际情况,人工上下施工材料与垃圾清理。
