仙游抽水蓄能电站工程组织机构人员配置及运行机制
仙游抽水蓄能电站工事故闸门、拦污栅、启闭机等安装

仙游抽水蓄能电站工程事故闸门、拦污栅、启闭机及供水管道安装1 概述1.1 主要项目及工作内容福建仙游抽水蓄能水电站上水库共设2个进/出水口,每个进/出水口均设一扇事故闸门和一台固定卷扬式启闭机,每个进/出水口设4扇拦污栅。
上水库进/出水口的金属结构安装工程项目主要包括:上水库进/出水口拦污栅及栅槽8套、拦污栅搬运轨道、上水库进/出水口事故闸门及门槽2套、上水库进/出水口事故闸门2500kN固定卷扬式启闭机及其检修设备的安装(包括闸门锁定装置)。
为方便拦污栅栅体安装,设计在EL748.00m和EL715.50m两个平台之间的斜坡上设置有拦污栅搬运轨道。
导流放水洞后期改建为主坝下游生态供水系统,其主要施工项目包括供水管道(DN200不锈钢无缝钢管)安装和手动检修闸阀、工作闸阀以及排气阀的安装。
1.2 主要工程量上库闸门、拦污栅等安装项目的规格和数量详见表16-1。

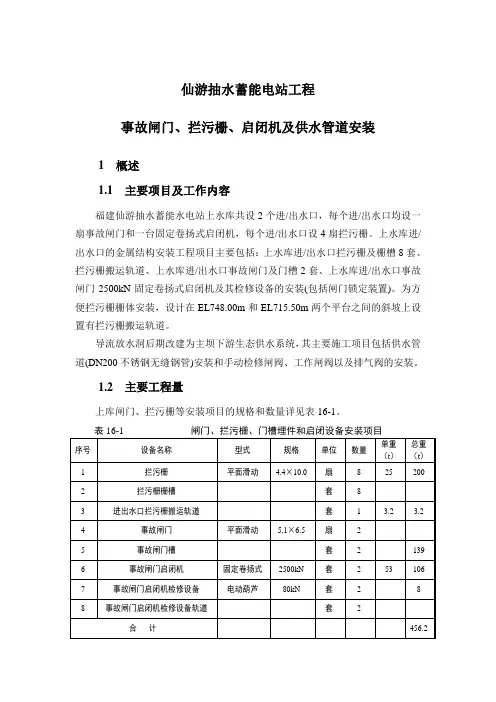

表16-1 闸门、拦污栅、门槽埋件和启闭设备安装项目1.3 工程设备交货时间本工程闸门、拦污栅、启闭机及其附属设备到货时间见表16-2。
表16-2 闸门、拦污栅、门(栅)槽埋件和启闭设备要求的到货时间表2 施工场地布置2.1 金结加工厂布置本合同金属结构工程主要为上库进出水口的闸门及启闭机安装工程等。
拟在金属结构拼装场进行构件的加工及设备的预拼装,占地面积3000m²,另配置相应的加工及起吊运输设备。
金结安装高峰期,将充分利用本合同段其它专业空闲场地设施,补充用于闸门金属结构设备的存放与保管等用途。
场内闸门装、卸车将主要采用50t汽车吊,运输设备主要有40t平板车和10t载重汽车等。
2.2 安装现场规划⑴安装施工设备除充分利用本工程土建施工布置的部分施工机械外,还将根据施工需要增加16t及部分卷扬机等设备,以满足安装施工要求。
⑵闸门拼装场地利用闸门槽顶部EL748.00m平台作为上库事故闸门的拼装场,拼装时将闸门井井口作临时封闭。
福建仙游抽水蓄能电站工程质量管理实施办法

附件:福建仙游抽水蓄能电站工程质量管理实施办法1. 总 则1.1 为加强仙游抽水蓄能电站工程质量管理,规范项目法人和勘察设计、监理、施工等参建各方的质量管理行为,明确质量管理责任,依据国务院《建设工程质量管理条例》等法律法规和《国家电网公司工程建设质量管理规定(试行)》,《国网新源控股有限公司抽水蓄能电站工程建设质量管理及考核办法(试行)》结合工程建设实际,制定本办法。
1.2 本工程建设应严格遵守国家有关工程质量管理的法律、法规和工程建设标准强制性条文,严格执行项目法人责任制、招投标制、工程监理制及合同管理制。
1.3 本办法适用于自工程项目通过核准后至工程竣工验收全过程质量管理。
1.4 仙游抽水蓄能电站工程的所有参建单位均应执行本办法,并根据本办法制定本单位有关质量管理的各项制度和实施细则。
2. 工程建设质量目标和管理体系2.1 仙游抽水蓄能电站工程建设的质量目标为:1. 不发生工程质量事故,杜绝较大质量缺陷。
2.工程建设一次达标投产。
3. 建筑工程:单元工程合格率达到100%,单元工程优良率达到88%及以上,单位工程优良率达到85%及以上。
4. 机电设备及金属结构安装工程:单元工程合格率达到100%,单元工程优良率达到93%及以上,单位工程优良率达到95%。
5. 建筑工程,机电设备观感质量综合得分率达85%及以上6. 争创国家优质工程。
2.2 为了加强对工程质量管理和监控,应建立以仙游公司为核心和主导,设计技术支持,监理监控,施工保证的工程质量管理体系。
2.3 本工程成立以仙游公司为首的质量管理委员会(以下简称“质管会”),质管会主任由仙游公司单位正职担任,副主任由仙游公司单位副职、总监理工程师担任,成员由仙游公司单位总(或副总)工程师、工程管理部门负责人,工程设计项目经理或设代处长、副总监理工程师、各施工承包商项目部经理等组成。
2.4 质管会下设办公室,办公室设在仙游公司工程管理部门,办公室主任由仙游公司工程管理部门负责人担任,副主任由副总监理工程师担任,成员由仙游公司工程部门项目技术负责人员和监理工程师组成。
仙游抽水蓄能电站工程特点、难点及施工总体策划

仙游抽水蓄能电站工程特点、难点及施工总体策划1 工程特点、难点通过对施工技术文件的认真分析、研究和我们对技术条款的深刻理解,以及集团公司多年从事类似工程(其中抽水蓄能电站:河北张河湾抽水蓄能电站上水库、江苏宜兴抽水蓄电站上水库、山西西龙池抽水蓄电站上水库、湖北白莲河抽水蓄电站地下厂房)施工积累的经验,我们认为本工程有15大特点、难点,需要在施工技术方案中重点关注和解决。
⑴施工道路布置难度大施工道路对上水库各项工程的开工及施工作业面的拓展起控制性作用,特别是主坝开挖、坝顶公路开挖、进出水口开挖、库Ⅰ区(主坝、进/出水口、1#-2#-3#拦渣坝包围区域)开挖等施工部位原始地形冲沟发育,陡、缓变化较大,道路布置难度大。
因此,必须根据不同施工阶段特点统筹进行安排。
⑵解决好开工初期弃渣场对主体工程施工的影响弃渣场是整个上水库工程弃料的“战略堆放库”,主体工程开挖的弃渣料源源不断运来。
施工初期,由于受渣场底部冲沟回填(不少于2m厚石渣料、兼作排水盲沟)影响,受导流洞、导流箱涵及坝后排水系统施工影响,势必会对“战略堆放库”的使用形成很大影响,形成上库主体工程施工的前期“瓶颈”。
因此针对前期“瓶颈”问题,在开工初期,采用分段施工法加快导流箱涵、坝后排水箱涵及顶部透石料回填施工以尽快解决渣场整体使用问题;加快导流洞和坝后排水系统石方开挖以解决渣场回填石渣料和浆砌石的来源问题。
⑶导流建筑物施工影响主体工程开工,必须引起足够重视导流建筑物施工,直接影响后续主坝坝基开挖,应在具备条件后立即施工。
由于开工初期施工组织工作难度大,工作局面打开难度大,因此,必须充分重视导流建筑物施工的关键性,采取有力措施,确保人员、设备等提前到位,施工措施提前筹划,保证开工初期时,导流建筑物施工形成好的施工局面。
⑷主体工程石方开挖利用问题必须关注本工程填筑石方用量远远大于主体工程可利用石方量,坝体填筑大部分料源需从石料场开采。
如何合理利用主体工程开挖可利用石方,减少石料场的开挖量,以降低工程成本,在本工程中必须重点关注。
福建仙游抽水蓄能电站业主营地房屋建筑扩建工程人工挖孔桩施工组织设计

福建仙游抽水蓄能电站业主营地房屋建筑扩建工程人工挖孔灌注桩专项施工方案编制:审核:湖北天宇建设有限公司二O一四年九月目录第一章编制依据 (4)第二章工程概况 (5)第一节工程简概 (5)第二节桩的设计 (5)第三节地质条件 (6)第四节地下水情况 (7)第三章施工布署 (8)第一节管理目标 (8)第二节施工准备 (8)第三节施工协调 (9)第四章平面布置 (10)第一节布置原则 (10)第二节平面布置 (10)第三节临时用水设计方案 (10)第四节临时用电设计方案 (11)第五章组织机构 (12)第一节组织机构图 (12)第二节管理人员职责 (12)第六章施工进度计划及保证措施 (14)第一节施工进度计划 (14)第二节计划保证体系 (14)第三节劳动力安排措施 (15)第四节主材用量计划 (15)第五节机械设备使用计划 (16)第七章施工方案 (16)第一节场地的处理 (16)第二节具体部署方案 (16)第三节成孔土方开挖的方法 (18)第四节孔桩护壁砼施工方法 (21)第五节人工挖孔桩终孔的施工措施 (23)第六节桩芯钢筋笼施工方法 (24)第七节干孔时桩芯砼浇灌施工方法 (25)第十章工程质量管理技术措施 (26)第一节质量管理组织措施 (26)第二节质量管理具体措施 (27)第三节质量控制技术措施 (29)第十一章人工挖孔桩质量检验 (35)第一节砼质量检验和灌注质量检验 (35)第二节检桩 (35)第三节质量保证资料的管理 (36)第十二章安全文明施工保证措施 (36)第一节安全生产与劳动保护措施 (36)第二节安全事故预防措施 (37)第十三章人工挖孔桩施工注意事项 (39)第一节必须注意的几个要点 (39)第二节施工前的准备工作 (40)第三节施工安全管理制度 (40)附表一计划投入劳动力人数 (42)附表二主要施工机械设备一览表 (42)附表三主要材料需用计划 (43)附表四主要分项工程施工工艺流程 (44)附图1桩芯钢筋笼安装施工工艺流程 (44)附图2干孔时砼灌注施工工艺流程 (45)附图3桩芯水下砼施工工流程 (46)附图4混凝土设计检验程序流程 (47)附图5人工挖孔桩施工流程 (48)附图6人工挖孔桩施工工艺流程 (49)第一章编制依据1.《工程测量规范》(GB50026-2007)2.《建筑桩基检测规程》(JGJ106-2003)3.《钢筋焊接及验收规范》(JGJ18-2012)4.《钢筋焊接接头试验方法标准》(JGJ/T27-2001)5.《混凝土强度检验评定标准》(GBJ107-2010)6.《建筑机械使用安全技术规程》(JGJ33-2012)7.《施工现场临时用电安全技术规范》(JGJ46-2005)8.《建筑工程施工质量验收统一标准》(GB50300-2013)9.《建筑地基基础工程施工质量验收规范》(GB50202-2002)10.《混凝土结构工程施工质量及验收规范》(GB50204-2011)11.《岩土工程详细勘察报告》12.福建仙游抽水蓄能电站业主营地房屋建筑扩建工程施工合同、招投标文件、人工挖孔桩施工详图、结构施工图、图纸会审纪要13.中华人民共和国、行业和福建省颁布的现行有关法律、法规及规定。
达标投产考核实施细则

达标投产考核实施细则福建仙游抽水蓄能电站工程机电设备安装工程达标创优考核实施细则1总则1.1编制原则为全面落实福建仙游抽水蓄能电站机电设备安装工程的建设目标,明确各部门/厂队职责,规范各部门/厂队在工程建设过程中的质量行为,全面提高本标段工程的建设质量和整体移交水平,通过依法管理,科学规范,以质量为中心,促进工程达标投产、创优持续、健康和深入地开展,确保工程长期安全运行,实现仙游抽水蓄能电站“质量优良、运行可靠;达标投产,争创国优”的目标,依据《国家电网公司抽水蓄能电站工程达标投产考核办法(2004年版)》和《国家电网福建仙游抽水蓄能电站工程达标投产考核实施细则》制定本细则。
1.2工程概况仙游抽水蓄能电站位于福建省莆田市仙游县西苑乡,距仙游县城约33km。
电站总装机容量为1200MW(4×300MW)。
本工程属大(1)型一等工程。
枢纽工程主要由上水库、输水系统、地下厂房系统、地面开关站和下水库等建筑物组成。
地下厂房系统主要由主/副厂房洞、主变洞、尾闸洞、母线洞、500kV电缆出线洞、进厂交通洞、主变运输洞、主变进风洞、主变排风洞、尾闸运输洞、尾闸通风洞、厂房排水廊道、通风兼安全洞、厂房排烟竖井及地面开关站等建筑物组成;主/副厂房洞开挖尺寸为162.0m×24.0m×53.3m(长×宽×高),厂内安装4台单机容量为300MW的混流可逆式水泵水轮机发电机组;主变洞开挖尺寸为135.0m×19.5m×22.0m(长×宽×高);尾闸洞开挖尺寸为:90.0m×8.0m ×18.0m(长×宽×高)。
厂房区域的围岩为晶屑凝灰熔岩与花岗斑岩,岩石新鲜、坚硬、完整,围岩类别为Ⅱ~Ⅲ类,局部有断层破碎带通过。
本标承包人需要施工的主要土建工程为厂房系统混凝土浇筑及地面开关站混凝土浇筑。
电站机电设备主要由主机及其附属设备(主要为水泵水轮机及其附属设备、发电电动机及其附属设备、计算机监控系统设备、继电保护设备、励磁系统及发电电动机电动工况起动设备、离相封闭母线及附属设备系统、发电机电压回路开关设备、机组状态监测系统)、500kV设备(主要为500kV变压器及附属设备、500kV GIS及附属设备、500kV XLPE干式电缆及附属设备)、辅助设备和公用系统(主要为厂用电系统、照明系统、电站直流电源系统、通信系统、工业电视系统、全厂火灾报警及消防控制系统、桥式起重机、水力机械辅助设备)、金属结构/启闭设备及电梯(主要为尾水事故闸门及相应的启闭设备、电梯及其控制设备、尾闸洞桥式起重机)、通风空调设备(主要为通风空调自动监测和控制系统、通风系统、空调系统、防火、排烟阀)、给排水及消防设备等组成。
我国抽水蓄能电站的管理体制和运营模式探讨

我国抽水蓄能电站的管理体制和运营模式探讨一、管理体制抽水蓄能电站是一种综合利用水资源和电能资源的大型工程项目,其管理体制直接关系到工程建设、运营维护和安全管理等方面。
在我国,抽水蓄能电站的管理体制主要由政府部门、电力企业和行业协会等构成。
1.政府部门政府部门在抽水蓄能电站的管理中起着监管和规划引导的作用。
一方面,政府部门负责制定抽水蓄能电站的相关政策法规,包括环保规定、水资源利用管理、电力市场准入等;政府部门还要对抽水蓄能电站的工程建设和运营进行监督检查,确保其安全可靠运行。
2.电力企业电力企业是抽水蓄能电站的主要经营主体,承担着工程建设、设备采购、运营维护等职责。
在管理体制上,电力企业需要建立健全的组织架构和职责分工,形成科学高效的管理体系。
电力企业还需要加强内部管理和人才培养,提升整体管理水平和运营效率。
3.行业协会行业协会在抽水蓄能电站管理中承担着信息交流、技术培训和政策倡导等角色。
行业协会可以通过组织会议、发布期刊、开展调研等方式,促进抽水蓄能电站行业的健康发展,并为管理体制的创新提供参考意见。
抽水蓄能电站的管理体制应当是政府主导、企业主体、协会协同的良性互动模式。
政府部门起着引导和监管的作用,电力企业负责具体的运营管理,行业协会则提供支持和协助,共同推动抽水蓄能电站的管理现代化和专业化。
二、运营模式抽水蓄能电站的运营模式直接关系到电力系统的稳定运行和经济效益。
在我国,抽水蓄能电站的运营模式主要包括市场化运营、长期协议、政府补贴等多种形式。
1.市场化运营市场化运营是抽水蓄能电站的一种常见模式,也是符合市场经济规律的选择。
在市场化运营模式下,抽水蓄能电站可作为调峰调频的灵活机组参与电力市场交易,通过买卖电力和提供削峰填谷服务获取经济利益。
市场化运营模式还可以激励抽水蓄能电站提高运行效率,优化资源配置,提升社会效益。
2.长期协议长期协议是指抽水蓄能电站与电力用户或发电企业签订一定期限内的电力购销协议,通常包括固定收购电价和保证电量等内容。
仙游抽水蓄能电站工程钻孔灌浆及防渗墙施工

仙游抽水蓄能电站工程钻孔灌浆及防渗墙施工1 概况1.1 主要施工项目(1)主坝工程:趾板及左岸固结灌浆、趾板帷幕灌浆、探硐回填灌浆、边坡排水孔;(2)虎歧隔及湾尾副坝:坝底及库岸帷幕灌浆、防渗墙、边坡排水孔;(3)上库区:环库公路及库岸帷幕灌浆、系统及边坡排水孔;(4)部分引水系统:上平洞回填灌浆、平洞及闸门井固结灌浆、边坡排水孔;(5)导流洞:砼衬砌段固结灌浆及回填灌浆;改建生态供水:固结灌浆、回填灌浆;(6)安全监测工程:管孔、地下水位孔、取芯钻孔等。
1.2 主要工程量主要工程量见表12-1。
表12-1 钻孔及灌浆工程主要工程量表2 施工组织方法2.1 主坝固结灌浆及帷幕灌浆2.1.1 概述主坝钻孔灌浆工程包括固结灌浆4457m、帷幕灌浆3954m,主坝坝基趾板部位设一排帷幕灌浆,孔距2m,孔深5~31m,遇断层、破碎带、岩脉等部位,增设一排帷幕,其参数同主帷幕;帷幕灌浆孔上下游布置固结灌浆孔,固结灌浆排距2m,孔距3m,孔深6m;左岸100m高程以上固结灌浆布置4排,孔距排距均为1.3m,梅花形布置,孔深8m。
2.1.2 工期安排主坝固结灌浆安排在主坝坝基趾板施工完成31天后陆续进行,计划工期为:2010年2月1日~2011年1月31日,帷幕灌浆滞后于固结灌浆进行施工,计划工期为2010年3月1日~2011年2月28日。
其中固结灌浆最大月进尺560m,帷幕灌浆最大月进尺495m。
2.1.3 施工程序趾板固结灌浆在混凝土达到设计强度70%后进行。
混凝土趾板的基础固结灌浆完成并检查合格后,方可进行帷幕灌浆钻孔,帷幕灌浆孔分3序进行施工。
坝基趾板钻灌时将制浆站布置在坝前和上游围堰之间的部位,固结灌浆采用YQ100D型潜孔钻钻孔,帷幕灌浆采用XY-2PC型回转钻机钻孔。
坝肩趾板钻灌时将制浆站移至坝顶左右两侧的公路旁,从上至下送浆。
坝肩趾板斜坡段帷幕灌浆钻孔采用钻灌台车,回转钻机安装在平台车上,竖直打孔,成孔后将灌浆管插入孔内进行灌浆。
福建仙游抽水蓄能电站工程概况

福建仙游抽水蓄能电站工程概况仙游抽水蓄能电站位于福建省莆田市仙游县西苑乡,距县城约33km。
为周调节的抽水蓄能电站。
电站安装四台单机容量为300MW的混流可逆式水泵水轮发动机组,总装机容量为1200MW (4×300MW)。
本工程属大(1)型一等工程,主要永久性建筑物按1级建筑物设计,次要永久性建筑物按3级建筑物设计。
枢纽主要由上水库、输水系统、地下厂房系统、地面开关站和下水库等建筑物组成。
上水库工程主要包括主坝、湾尾副坝、虎歧隔副坝、库盆、拦渣坝及环库公路等。
主坝为钢筋混凝土面板堆石坝,坝顶高程747.6m,坝轴线长337.24m,最大坝高72.6m;虎歧隔副坝坝轴线长70m,最大坝高14m,为分区土石坝;湾尾副坝坝顶全长27m,最大坝高3m,亦为分区土石坝。
输水系统连接上、下水库,为二洞四机布置方式,由上库进/出水口、2条引水洞、4条引水支管、4条尾水支管、2个尾水调压井、2条尾水洞和下库进/出水口等组成。
其中单条输水隧洞总长约2254m(指1#输水系统长度,下同);单条引水隧洞总长约1103m,衬砌内径6.5m,上斜井段上、下高差270.11m,倾角50°,单条斜长约381m(包括上、下弯段);下斜井段高差219.40m,倾角502,单条斜长318m(包括上、下弯段);单条尾水隧洞总长约1105m,衬砌内径7.0m,其中927m长尾水洞纵坡为7.7%。
地下厂房系统主要由主/副厂房洞、进厂交通洞、母线洞、主变洞、主变运输洞、尾闸洞、出线斜井、通风兼安全洞及排水廊道等洞室群组成,另有开关站、中控楼等地面建筑物。
主/副厂房洞尺寸为162.0m×24.0m×53.3m(长×宽×高),厂内安装四台单机容量为300MW的混流可逆式水泵水轮机发电机组;主变洞尺寸为135.0m×19.5m×22.0m(长×宽×高)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
仙游抽水蓄能电站工程组织机构人员配置及运行机制1 组织机构1.1组织机构设置的目的组织机构设置的目的:形成施工项目管理的组织保证;形成一定的权力机构以便集中统一指挥;形成责任制和信息沟通体系。
1.2组织机构设置的原则目的性原则:项目施工组织机构设置的根本目的是通过一定的形式对施工项目进行管理。
所以,严格按项目特点设立机构,按照机构设立岗位,按照岗位拟定编制,按照编制拟定人员,并以岗位职责授予相应权力。
合理性原则:项目施工组织机构设置,力求合理。
一方面覆盖项目施工的方方面面,另一方面避免分工过细,机构庞大。
人员配置力求合理;注意素质上高、中搭配,年龄上新、老搭配,使用和学习锻炼相结合,培养人才。
精干高效原则:施工项目有其自身的特点,工期、质量、安全的高要求和必须高效运行的机制,要求必须设置一个精干高效的组织机构。
选用高素质人员,力求一专多能。
从严控制中、下级管理人员数量,避免机构臃肿,人浮于事。
人员素质原则:按照项目管理的几个方面,成立专门职能部门,配备合格人员,对相应事务进行对口处理。
实行合理分工,团结协作。
根据上述组织机构设置的目的和原则,结合我集团公司的有关规定,充分考虑本工程的实际情况,结合类似工程的施工经验,建立如图3-1所示组织机构:2 组织机构的设置根据工程施工的实际需要,按照现代项目法施工原则成立“中国葛洲坝集团股份有限公司仙游抽水蓄能电站施工项目部”。
选聘技术水平高、施工管理经验丰富的人员组成经理部决策层和管理层,负责本合同工程的实施;从集团公司抽调从事过江苏宜兴、河北张河湾等抽水蓄能电站的施工和管理工程技术人员和技术工人,按专业组建施工队伍承担本合同工程项目的施工任务。
项目部将按管理层和作业层分离的原则组织本合同工程的施工。
项目部最高权利机关为集团公司,经理部决策层由项目经理、生产副经理、质量副经理、安全副经理和三总师组成。
三总师包括总工程师、总经济师和总会图3-1 施工组织机构图项目部决策层 项目部管理层 项目部作业层注:工程技术部下设试验室、资料室和测量队.计师。
项目经理对本合同工程的施工质量、进度、安全负全面责任,并直接向业主和项目部监管会负责;生产副经理、质量副经理、安全副经理和三总师协助总经理分管生产管理和业务工作。
生产副经理主要负责项目部施工组织、生产管理、进度控制、定期主持召开生产会议等;质量副经理主要负责质量保证体系的建立、实施和管理,对工程质量负直接责任;安全副经理主要负责安全管理体系的建立、实施和管理,对安全生产负直接责任,同时负责工程文明施工、环境保护、安全保卫工作;总工程师主要负责项目部施工技术管理工作,主持制定工程总体施工技术方案、重大施工技术措施、施工总进度计划及质量、安全技术措施等;总经济师负责项目部经营管理工作,对成本控制、计划统计、合同管理等负主要责任;总会计师主要负责资金和财务管理等工作。
管理层由工程技术部、质量保证部、施工管理部、物资部、经营管理部、安全环保部、财务部和综合办公室组成。
管理层各部室的主要职责见表3-1。
表3-1 项目部管理层各部室主要职责表3 施工队伍配备及分工仙游上水库土建工程项目施工内容包括土石方明挖、石方洞挖及支护、坝体填筑、混凝土浇筑、钻孔灌浆、闸门及启闭机安装、拦污栅及拦污栅搬运轨道安装、建筑装修、砌体等。
本合同工程项目具有施工项目种类多、工期紧、强度高等特点。
为了优质高效完成本标段的施工任务,根据本工程的施工特点、工程量和施工强度,将合理配置劳动力资源。
根据工程施工需要,成立项目部领导下的十个作业队。
各专业施工厂队按工种配齐人员,同时根据不同时段的施工任务,调整各厂队的工种比例和人数,实行动态管理,建立劣汰制度,使施工队伍始终保持较高素质,确保高效率、高质量完成本合同工程施工。
施工队伍配备及分工见表3-2。
表3-2 项目部施工队伍及分工表4 人员配置4.1专家组鉴于本工程施工规模大、施工强度高、技术难度大,特成立专家组。
专家组成员由我集团公司退休老专家组成,这些老专家均为50~60年代高等院校的毕业生,多年辛勤工作在施工第一线,有着丰富的理论知识和实践经验。
并分别在土石方、混凝土、金结安装、基础处理等方面有所专长。
该批专家部分已在我公司承担的张河湾抽水蓄能电站工程(已进入竣工验收阶段)进行技术指导,其他专家均在宜昌总部,专家可参与本工程的技术指导工作。
常年保持3~5名常住现场,其他专家则根据工程需要及时进驻现场。
4.2项目部人员配置项目经理部、各职能部门人员配置:项目部领导分工⑴滕世宇同志主持项目部全面工作;⑵余宪君同志主管项目部安全及现场生产;分管施工管理部和安全环保部;滕世宇同志不在时,负责全面工作;⑶李学平同志全面管理项目部的技术和质量工作,分管工程技术部和质量保证部;⑷刘天云同志主管项目部的经营管理工作;⑸何庆鸿同志主管项目部的物资管理工作;⑹陈志奇同志主管项目项目党群工作,分管综合办公室;⑺张超同志主管项目部财务管理工作。
项目部部门领导分工⑴陈志奇同志为综合办公室主任;⑵汪令卫同志为施工管理部部部长;⑶张国辉同志为工程技术部部长;⑷潘兆军同志为经营管理部部长;⑸何庆鸿同志为机电物资部部长;⑹龚兴华同志为安全环保部部长;⑺张超同志为财务部部长;⑻张国辉同志为质量保证部部长(兼);⑼鄢涛同志为测量队队长;⑽李敦金同志为试验室主任。
5 运行机制原则:贯彻以人为本的人文主义思想,以人力资源为第一生产要素。
建立行之有效的运行机制,合理高效利用资源。
选用高素质人员组成项目部,制定严格的考核制度,对项目部班子、部门和作业队进行考核,实行重奖重罚。
对考核不合格的,将按照有关规定给予处罚,直到调离本工作岗位。
5.1 纵向运行机制建立由项目经理全权负责的项目经理部,下设生产副经理、质量副经理、安全副经理和三总师,下辖工程技术部、质量保证部、施工管理部、物资部、经营管理部、安全环保部、财务部和综合办公室,组成项目管理体系。
纵向实行四级管理。
第一层次:项目经理。
项目经理作为项目部对内、对外管理的核心,全权负责项目部的各项工作。
是进度、技术、质量、安全和经营管理的第一责任人。
并直接管理质保部和办公室。
接受业主和上级主管部门的领导。
项目经理的指令为项目部最高指令,一般通过文件形式或口头(特殊情况下)向下传达,通过项目班子到职能部门到作业层实施,再反馈回项目经理。
必要情况下,项目经理可直接指令职能部门或作业层直至操作人员,除非有可以预计的严重安全隐患时,职能部门、作业层或操作人员必须遵照执行。
第二层次:生产副经理、质量副经理、安全副经理和三总师。
对上,接受项目经理领导,完成项目经理交予的任务,收集相关信息,并对施工提出自己的意见,协助项目经理决策;对下,分管各个职能部门。
指导职能部门开展工作,对职能部门的具体工作提出要求,并监督落实。
对职能部门之间的不统一的意见进行裁决。
第三层次:各职能部门。
各职能部门在项目管理体系中处于承上启下的作用。
对上,接受分管领导的领导,完成分管领导交予的任务,并负责收集、分析相关信息,根据分析结果制定相应应对措施,重大事件及时向分管领导汇报;对下,按各自分工贯彻落实项目部的各项指令,按事先制定的各项技术和其它相关文件,指导作业层顺利施工。
第四层次:作业层。
作为项目部的基层,接受职能部门的直接领导,按照项目部的各项技术和其它相关文件,保质、保量、保安全地完成各项工作。
对作业过程中发现的问题,有义务向职能部门反映,涉及到安全和质量的重大问题,有权越级上报。
5.2 横向运行机制横向运行机制,主要指纵向的第二、第三层次本身的横向关系。
第二层次:生产副经理、质量副经理、安全副经理和三总师作为项目班子的组成部分,在项目经理领导下,相互是分工合作关系。
总工程师分管技术;安全副经理分管安全;质量副经理分管质量;生产副经理分管调度、机物;总经济师和总会计师分管经营。
虽然分工不同,但关于分工范围内的重大事项,应以会议的形式,形成共同意见报项目经理批准后组织实施。
有不同意见,报项目经理裁决。
第三层次:各职能部门作为三级管理层次,承担不同的具体管理内容,是相互协作的关系。
也只有密切合作,各部门的工作才能顺利开展。
因为职能部门在项目管理的每一个要素上,都有各自不同的责任。
职能部门之间对施工中问题的处理,按归口管理部门为主的原则(须征求其它部门意见),职能部门之间有争议时报分管领导裁决。
运行机制是一项复杂的系统工程,高效的运行机制是高速、优质、安全完成本工程施工任务的保证。
6 项目管理措施6.1 技术管理技术管理实行总工负责制,总工对项目经理负责。
(1)总工程师全面负责技术工作,负责组织制定总的施工方案和工程施工组织设计,对重大技术问题组织专家咨询组和有关部门提前进行研讨定案。
(2)工程技术部是技术的归口管理部门,全面负责对设计图纸和设计说明进行会审,发现设计有疑问时,以书面形式报告发包人和监理人;编制各项施工活动的作业指导书,进行技术交底工作,并在施工活动中根据需要进行技术指导。
(3)施工管理部按照工程施工组织设计,组织生产,并协调各部门与作业队之间的接口工作,发现问题及时反馈到工程技术部。
(4)质量保证部负责监督技术方案的实施,并在技术方案实施过程中,对不符合项及时进行纠正,防止出现不符合品;全面负责制订和完善各项安全技术规章制度,并监督落实。
6.2 质量管理质量管理质量副经理负责制,质量副经理对项目经理负责。
(1)质量副经理是质量管理责任人,全面负责质量工作。
贯彻执行国家有关法律、法规、规范、标准,确保实现建设工程达到优良等级的质量目标。
(2)质量保证部是质量的归口管理部门。
负责编制和修订质量计划、管理程序和本部门工作管理程序及其它质保文件,并监督检查、验证质量计划运行的有效性;负责对工程项目全过程的质量监督与检查验收工作;同时,负责各部门(单位)之间及项目部与发包人、监理之间的质量保证接口工作。
(3)施工管理部协助质量保证部做好质量监督管理、负责完成工程量的统计及有关统计报表的上报工作;(4)工程技术部负责工程施工测量和试验检验,做好施工测量记录,同时负责工程项目的检验和试验任务,对所出具的检验和试验报告负责。
对发现的问题及时反馈给质量保证部。
(5)物资部负责进场材料的检验验证,并保存与质量有关物项检验的合格证件,发现进场材料不合格,及时通报质量保证部验证,办理清退出场手续。
(6)经营管理部和财务部协助质量保证部搞好质量管理,确保质量保证资金及时到位。
(7)综合办公室协助质量保证部有关外事活动,全面负责文件归口管理,包括对所有文件的接收、复制、分发、保管及对外文件的处理等工作,并做好文件编码及文件内外传递通信渠道的管理。
6.3 安全管理安全管理实行安全副经理负责制,安全副经理对项目经理负责。
