抹灰工程技术交底

抹灰工程技术交底

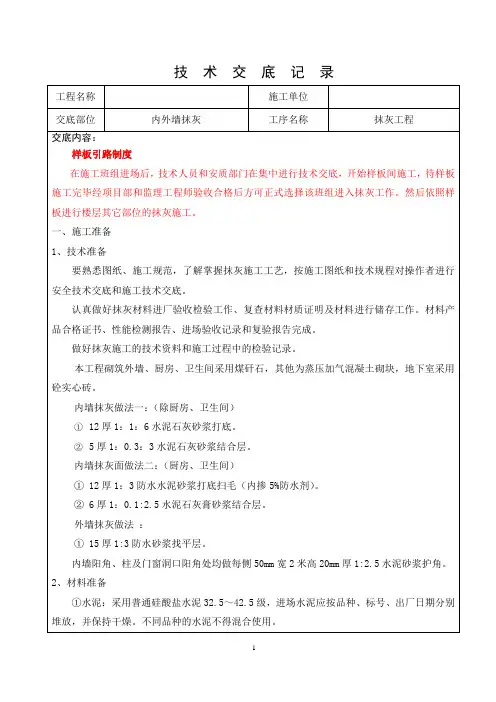

技术交底记录工程名称施工单位交底部位内外墙抹灰工序名称抹灰工程交底内容:样板引路制度在施工班组进场后,技术人员和安质部门在集中进行技术交底,开始样板间施工,待样板施工完毕经项目部和监理工程师验收合格后方可正式选择该班组进入抹灰工作。

然后依照样板进行楼层其它部位的抹灰施工。

一、施工准备1、技术准备要熟悉图纸、施工规范,了解掌握抹灰施工工艺,按施工图纸和技术规程对操作者进行安全技术交底和施工技术交底。

认真做好抹灰材料进厂验收检验工作、复查材料材质证明及材料进行储存工作。

材料产品合格证书、性能检测报告、进场验收记录和复验报告完成。

做好抹灰施工的技术资料和施工过程中的检验记录。

本工程砌筑外墙、厨房、卫生间采用煤矸石,其他为蒸压加气混凝土砌块,地下室采用砼实心砖。

内墙抹灰做法一:(除厨房、卫生间)①12厚1:1:6水泥石灰砂浆打底。

②5厚1:0.3:3水泥石灰砂浆结合层。

内墙抹灰面做法二:(厨房、卫生间)①12厚1:3防水水泥砂浆打底扫毛(内掺5%防水剂)。

②6厚1:0.1:2.5水泥石灰膏砂浆结合层。

外墙抹灰做法:①15厚1:3防水砂浆找平层。

内墙阳角、柱及门窗洞口阳角处均做每侧50mm宽2米高20mm厚1:2.5水泥砂浆护角。

2、材料准备①水泥:采用普通硅酸盐水泥32.5~42.5级,进场水泥应按品种、标号、出厂日期分别堆放,并保持干燥。

不同品种的水泥不得混合使用。

②砂子:采用中砂,平均粒径0.35~0.5mm,拌制前过筛,筛除其中含有的草根等杂物,砂的含泥量不得超过5%。

在搅拌地点设磅秤,砂子按配合比要求的用量过称后,倒入搅拌机内(或定量独轮小斗车)。

③石灰膏:使用前一个月用块状生石灰淋制,淋灰用孔径为3mm×3mm的筛子过滤。

或使用磨细生石灰粉,在沉淀池内贮存,用水浸泡不少于3d,使其充分熟化,石灰膏内不得含有未熟化的颗粒和其他杂质。

提前将灰膏捣成灰浆,掺入水泥砂浆中搅拌。

④水:拌制用水采用自来水。

外墙拉毛灰饰面施工方法

外墙拉毛灰饰面施工方法

外墙拉毛灰饰面施工方法外墙拉毛灰是最常见、应用最广泛的一种装饰形式。

以下具体介绍外墙拉毛灰的施工方法。

一、选择适当的比例,并严格按配合比拌和砂浆在大面积罩面时应先做样品板块,通过比较,选择适当的比例:底层材料配合比为水泥∶石灰膏∶砂=1∶1∶6;面层材料配合比为水泥∶石灰膏∶砂=1∶3∶3。

二、选择优质原材料1.河砂:选用同一产地的优质清水河砂,含泥量不大于1%,如果含泥量偏高应用水淘洗;河砂运至施工现场后摊开晾晒,并用3mm筛网过筛后堆积备用。

2.石灰膏:使用充分熟化的一级石灰膏,沉淀时间超过一个月,最好计算出用量,一次备足,防止出现色差、起泡等永久性缺陷。

3.水泥:选用同一产地、同一批号、同一强度等级(32.5级)的普通水泥,最好一次进足,同时应注意防潮。

三、积极采用新技术、新工艺、新材料1.对外墙板块之间的分格缝、大角、阴角、窗膀等处,采用PVC槽口条、角条预埋,可以避免在起条时造成缺棱、掉角缺陷。

2.杆子一律采用铝合金方管,在使用前先擦一遍机油,这样做出的窗膀、大角、阴角等笔直、美观。

3.对外墙大角1.8m以下及勒脚均贴外墙面砖加以保护。

4.水落管采用高档PVC管,按间距不大于4m设一个伸缩节,底部用直径150mm镀锌管保护,高度以1.8m为宜。

5.所有窗膀、窗台、大角、阴角等部位一律用砂纸打磨,刷浅灰色立邦漆二度,以增强观感。

6.室外散水阳角及分格缝两侧采用大理石条保护。

四、对拉毛技术的要求1.基层抹灰,主要指窗口、窗台、栏板等部位,先充分湿润砖基体,混凝土基体应先用108胶和水泥浆涂刷一遍。

比较光滑的或有油污的部位应凿毛,以防空鼓。

抹灰时,大角、窗台、窗口、栏板处是质量控制的重点。

2.面层抹灰是拉毛的最后一道工序,也是外墙拉毛各个施工环节中最重要的一个环节,在施工中应加强质量检查,具体应注意以下几点。

(1)在基层抹灰后,大角、阴角等处放线抄平,粘贴PVC角条和分格条,使用108和水泥做粘结材料,要求在罩面前1d进行,以保证角条、分格条牢固,防止变形。

抹灰技术交底的主要内容

抹灰技术交底的主要内容

抹灰技术交底的主要内容
抹灰技术交底的主要内容有以下几点:
1、进入施工现场必须遵守施工现场安全管理制度,严格执行施工方案。

2、作业人员入场前必须经入场教育考试合格后方可上岗作业。

3、作业人员进入施工现场必须戴合格的安全帽,系好下额带,锁好带口。

4、作业人员严禁赤脚,穿拖鞋、高跟鞋等进行作业。

5、作业人员严禁酒后作业、疲劳作业、带病作业,严禁吸烟,禁止在施工现场追逐打闹。

6、外墙抹灰用的脚手架搭设应符合安全规定,并经安全部门验收合格。

7、夜间或在光线不远的地方施工时,应有足够的照明设备,确保夜间施工安全。

8、采用垂直运输设备上料时,严禁超载。

运料时,小车的车把严禁伸出笼外,小车应加车挡,各楼层防护门应随时关闭。

9、清理施工垃圾时,不得从脚手架上往下抛掷。

10、遇有六级以上大风、雷雨、大雾等恶劣气候条件下,应停止吊篮施工,停止室外高处作业。

11、在施工作业区下方设置警戒线,并有专人监护,防止落物伤人。

外墙面拉毛灰、洒毛灰、拉条灰技术交底

外墙面拉毛灰、洒毛灰、拉条灰技术交底
施工技术交底记录
单位工程名称:年月日
交底项目
外墙面拉毛灰、洒毛灰、拉条灰
交底人
施工班组
内容摘要:1、配合比情况;2、冬、雨季施工注意要点;3、工艺标准及质量
要求;4、保证质量具体措施;5、容易忽略的其他问题。
一、施工操作工艺
(一)拉毛灰
拉毛灰的种类很多,有拉长毛、短毛、拉粗皮毛、细皮毛、还有条筋拉毛等等。
拉毛抹灰的基层处理、基层、中层抹灰、与一般抹灰相同,外墙面后毛灰多采用水泥石灰砂浆罩面拉毛,其操作工艺如下:
1、中层抹灰用抹子搓毛,待有六至七成干时,视干湿程度,浇水湿润墙面,然后刮掺水重10%的107胶素水泥浆,以保证拉毛面层与中层之间粘结牢固。
2、罩面砂浆采用1:0.5:1水泥石灰浆,拉毛时,应两人相互配合操作,即一人在前面刮素水泥浆,一人在后面进行抹面随抹随拉毛。
度要适宜,便于操作,也可在砂浆中掺入水重10%的107胶பைடு நூலகம்以改善砂浆性能,防止因砂子太少易开裂的质量缺陷。
参加交底人员:
记录人:
(三)允许偏差项目
外墙面拉毛、洒毛、拉行灰允许偏差项目及检验方法。
三、成品保护
拉毛灰、洒毛灰、拉条灰的成品保护与一般抹灰相同,但尚需增加以下两项:
1、严防水泥浆、石灰浆、油漆、涂料、颜料等液体污染饰面墙面。
2、教育施工人员禁止在抹好的饰面墙面上乱写乱画、手摸脚蹬,随意在饰面附近生火。
四、安全措施
外墙面拉毛灰、洒毛灰、拉条灰施工安全措施同18.7节。
要求;4、保证质量具体措施;5、容易忽略的其他问题。
(三)洒毛灰
洒毛灰与拉毛灰施工工艺是相近的。其操作工艺如下:
1、洒毛面层砂浆是用1:1水泥砂浆,用茅柴帚蘸着往带色的中层上洒,要十分注意一次成活,不能补洒。

厨卫拉毛技术交底

厨卫拉毛技术交底

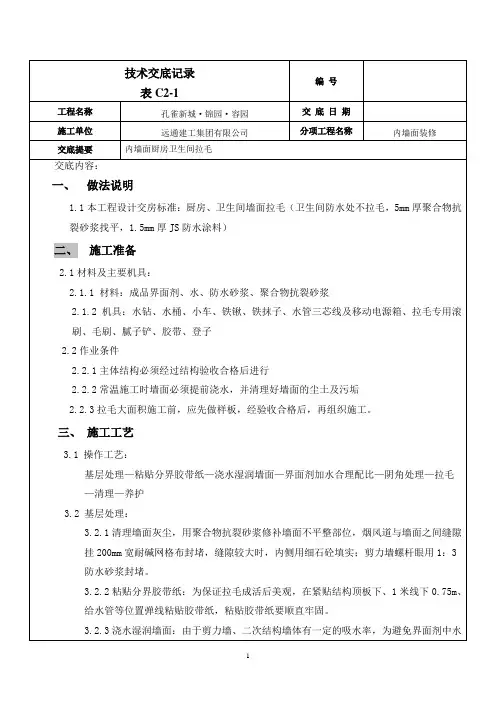

技术交底记录编号表C2-1工程名称孔雀新城·锦园·容园交底日期施工单位远通建工集团有限公司分项工程名称内墙面装修交底提要内墙面厨房卫生间拉毛交底内容:一、做法说明1.1本工程设计交房标准:厨房、卫生间墙面拉毛(卫生间防水处不拉毛,5mm厚聚合物抗裂砂浆找平,1.5mm厚JS防水涂料)二、施工准备2.1材料及主要机具:2.1.1 材料:成品界面剂、水、防水砂浆、聚合物抗裂砂浆2.1.2 机具:水钻、水桶、小车、铁锹、铁抹子、水管三芯线及移动电源箱、拉毛专用滚刷、毛刷、腻子铲、胶带、登子2.2作业条件2.2.1主体结构必须经过结构验收合格后进行2.2.2常温施工时墙面必须提前浇水,并清理好墙面的尘土及污垢2.2.3拉毛大面积施工前,应先做样板,经验收合格后,再组织施工。

三、施工工艺3.1 操作工艺:基层处理—粘贴分界胶带纸—浇水湿润墙面—界面剂加水合理配比—阴角处理—拉毛—清理—养护3.2 基层处理:3.2.1清理墙面灰尘,用聚合物抗裂砂浆修补墙面不平整部位,烟风道与墙面之间缝隙挂200mm宽耐碱网格布封堵,缝隙较大时,内侧用细石砼填实;剪力墙螺杆眼用1:3 防水砂浆封堵。

3.2.2粘贴分界胶带纸:为保证拉毛成活后美观,在紧贴结构顶板下、1米线下0.75m、给水管等位置弹线粘贴胶带纸,粘贴胶带纸要顺直牢固。

3.2.3浇水湿润墙面:由于剪力墙、二次结构墙体有一定的吸水率,为避免界面剂中水分流失过快后期空鼓,提前一天浇水湿润墙面(同时起到清理墙面作用)。

3.2.4界面剂配比:界面剂加水配比时要求工人用专用的小推车,水钻搅匀,合理配比,调试合格后在墙面上进行试拉,能满足毛体长度作为最合适配比。

3.2.5阴角处理:界面剂配比合格后先用小号的拉毛滚子进行阴角处理,在进行大面施工。

3.2.6大面拉毛:第一遍拉毛,将底层与基层结合牢固,厚度均匀;第二遍拉毛,待底层稍凝固时,拉出毛体,由上而下,用力均匀,速度一致,中间不允许间歇;第三遍拉毛,找补不均匀的毛体,保证毛体长短一致,竖向没有明显接茬;用毛刷进行墙面阴角、烟风道与墙面的阴角修补。

外墙面拉毛灰、洒毛灰、拉条灰

外墙面拉毛灰、洒毛灰、拉条灰
要求;4、保证质量具体措施;5、容易忽略的其他问题。
(二)基本项目
1、分格条凹线宽度和深度一致,平顺光滑、棱角整齐、横平竖直、通顺;弹线要垂直、明显准确,以保证拉毛质量。
2、拉毛、洒毛等花纹、斑点分布均匀,颜色一致,不显接槎。
3、拉条顺直清晰,深浅一致,光滑洁净,间隔均匀,不显接槎,上下端来口齐平。
拉毛抹灰的毛,其操作工艺如下:
1、中层抹灰用抹子搓毛,待有六至七成干时,视干湿程度,浇水湿润墙面,然后刮掺水重10%的107胶素水泥浆,以保证拉毛面层与中层之间粘结牢固。
2、罩面砂浆采用1:0.5:1水泥石灰浆,拉毛时,应两人相互配合操作,即一人在前面刮素水泥浆,一人在后面进行抹面随抹随拉毛。
5、洒毛灰操作应由上往下进行,在每一个工作面上不宜中断留槎。
6、在有颜色的中层上洒毛,经试对比定出样板后再操作,要求云朵纵横一致,即不能杂乱无章,也不能象排队一样整齐。要给人以美感。
7、拉条灰操作时,每条竖一必须一次成活,以保证线条垂直、平整、密实光滑,深浅一致,不显接槎。
8、为了避免拉条灰在拉的过程中产生断裂,粘结层和面层砂浆的稠
要求;4、保证质量具体措施;5、容易忽略的其他问题。
(三)洒毛灰
洒毛灰与拉毛灰施工工艺是相近的。其操作工艺如下:
1、洒毛面层砂浆是用1:1水泥砂浆,用茅柴帚蘸着往带色的中层上洒,要十分注意一次成活,不能补洒。
2、洒毛操作应自下而上进行,在一个作业面上不宜中断留槎。
3、在刷色的中层上,按照设计要求,也有人为不均匀地洒罩面灰浆,并用抹子轻轻压平,露出部分的带色底子,使其形成阍色与洒毛灰纵横交错呈朵云的饰面。
五、施工注意事项
拉毛灰、洒毛灰、拉条灰施工操作时,除了须注意与一般抹灰相同的事项外,尚须注意如下各项:

拉毛灰施工技术交底

拉毛灰施工技术交底

拉毛灰施工技术交底一、概述拉毛灰施工技术是建筑施工中常用的一种表面处理技术,用于提高墙面的平整度和光滑度。

本文将详细介绍拉毛灰施工技术的步骤和注意事项,以确保施工质量和效果。

二、施工准备1. 材料准备:准备好水泥、骨料、砂浆等所需材料。

2. 工具准备:准备好刮板、批刀、毛刷等施工工具。

3. 表面处理:确保施工墙面干燥、无浮灰、无油污。

三、施工步骤1. 用刮板清理墙面:先用刮板清理墙面上的浮灰和松散的底层物质,确保墙面干净。

2. 混合砂浆:按照比例混合水泥、骨料和适量的水,搅拌均匀成砂浆状。

3. 涂抹砂浆:用批刀将砂浆均匀地涂抹在墙面上,确保厚度均匀,并保持垂直度。

4. 用刮板修整墙面:在砂浆尚未干燥之前,用刮板修整墙面,使其更加平整。

5. 持续抹平砂浆:在刮板修整后,用批刀或刮板在墙面上持续抹平砂浆,以增加墙面的光滑度。

6. 拉毛处理:在砂浆还未完全硬化之前,用专用工具或毛刷朝一个方向拉毛,使墙面呈现出均匀的凹凸纹路。

四、注意事项1. 施工环境:施工时应保持施工环境的通风良好,避免过于潮湿或干燥的环境。

2. 温度控制:施工时应注意环境温度,以免影响砂浆的凝固和干燥速度。

3. 湿润保养:施工后,应及时对墙面进行湿润保养,以防止砂浆过快干燥引发开裂。

4. 施工厚度:砂浆的施工厚度应均匀,并符合设计要求。

5. 工具清洁:使用完毕后,及时清洗施工工具,以免砂浆凝固影响下次使用。

6. 施工安全:施工过程中,应注意个人安全,佩戴必要的防护装备,防止砂浆溅入眼睛或口鼻。

五、验收标准1. 平整度:墙面应平整,不得有凹凸不平或明显划痕。

2. 光滑度:墙面表面光滑,不得有砂浆飞溅、滴痕等瑕疵。

3. 附着力:砂浆与墙面的附着力应牢固,不得有空鼓或起壳现象。

4. 凹凸纹路:墙面的凹凸纹路应均匀、规整,不得有断层或刮痕。

六、施工常见问题及处理方法1. 开裂:若出现砂浆开裂现象,应重新修整并保持湿润,确保砂浆充分硬化。

2. 凹凸不平:若出现墙面凹凸不平,可用刮板或批刀进行修复,将墙面修整到水平状态。

水泥砂浆拉毛地面技术交底

水泥砂浆拉毛地面技术交底

本交底合用于楼地面为水泥砂浆拉毛地面作法,本工程住宅内除厨卫间外旳其他房间、阳台(包括下无房间旳露台)、底商均为水泥砂浆拉毛地坪,地坪总厚度详各栋图纸设计。

一、施工准备1.材料及重要机具∶1)水泥∶硅酸盐水泥、一般硅酸盐水泥,其标号不应不不不大于425号,并严禁混用不同样品种,不同样标号旳水泥。

2)砂∶应采用中砂或粗砂,过8mm孔径筛子,含泥量不应不不大于3%。

3)水泥砂浆配制、运送工具:砂浆搅拌机、磅秤、手推车、小翻斗车、铁锹等。

4)作业人员使用工具:铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴、棕刷、滚筒等。

2.作业条件∶1)地面(或楼面)旳垫层以及预埋在地面内多种管线已做完。

穿过楼面旳竖管已安完,管洞已堵塞密实。

有地漏房间应找好泛水,有防水房间应作好防水层并经验收合格。

2)墙面旳水平标高线已弹在四面墙上。

3)墙、顶抹灰已做好。

屋面防水做完,腻子基层完毕,抵达刮面料规定。

二、操作工艺1.工艺流程∶基层处理→找标高、弹线→抹灰饼和冲筋→洒水湿润→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→找平压实→压光拉毛→养护。

2.施工工艺:1)基层处理∶清除楼面建渣,用地坪清理机清理楼地面基层砼表面粉刷残存砂浆等,清除洁净后将基层上旳灰尘扫掉,然后浇水湿润,检查基层旳残存砂浆等,没有清除洁净旳用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,若有油污污染旳用10%旳火碱水溶液刷掉基层上旳油污,并用清水及时将碱液冲净,基层残存砂浆等清理是防止空鼓旳重要工作,必须清除洁净方可进行下道工序。

2)找标高弹线∶根据原主体施工时旳水平控制线,在墙上弹出1米控制水平线,然后在一户内测量楼地面高度,根据层高及地面厚度计算出打巴控制高度,写于墙上便于查询,注意一套房内地坪应控制在一种标高内,同一楼层各户间旳地面标高相差不得超过1.5Cm。

3)抹灰饼和冲筋∶根据房间内四面墙上弹旳标高水平线及测出旳控制高度,拉线在房间旳四角(墙角出来50Cm位置)及房间旳几何中心位置打巴,打巴应用1:2水泥砂浆抹出灰饼(5cm 5cm),然后使用测距仪测量各巴子处楼层净高度,当所有满足规定后再拉线布密,布密后旳巴子以横竖间距为1.8~2.50m为宜,灰饼上平面即为地面面层标高,灰饼面应光滑平整。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

外墙抹灰施工技术交底本工程外墙抹灰采用1: 3水泥砂浆打底拉毛,达到普通抹灰标准。

、施工准备(一)材料及主要机具:、水泥:采用32.5级普通硅酸盐水泥及矿渣硅酸盐水泥, 应用同一批号的 4 灰镐、 手推车、胶皮水管、八字靠尺、分格条等。

(二)作业条件:1 、结构工程全部完成。

且经过结构验收达到合格。

2 、装修外架子必须根据拉毛施工的需要调整好步数及高度,严禁在墙面上 预留脚手眼及施工孔洞。

3 、常温施工时墙面必须提前浇水,并清理好墙面的尘土及污垢。

4、抹灰前门窗框应提前装好,并检查安装位置及安装牢固程度,符合要求 后,用1 : 3水泥砂浆将门窗与墙体连接的缝隙塞实、堵严。

若缝隙较大时,应 在砂浆内掺少量麻刀嵌塞密实。

5 、阳台栏杆、墙上预埋设的管道、设备等,应提前安装好,将柱、梁等凸出墙面的混凝土剔平,凹处提前刷净,用水洇透后,用1 : 3水泥砂浆分层补平。

6 、拉毛灰大面积施工前,应先做样板,经鉴定并确定施工方法后,再组织 施工。

(三)操作工艺1、工艺流程2 、基层为砖墙的操作方法:1)根据已抹好的灰饼充筋,要保证墙面的平整。

2 )分格、弹线,并按图纸要求粘分格条,特殊节点如窗台、阳台、碹脸等 下面,应1 水、砂:中砂,过5mnfL 径的筛子,其内不得含有草根、杂质等有机物质。

、水:应用自来水或不含有害物质的洁净水。

、主要机具:搅拌机、铁板(拌灰用)、5mn 筛子、铁锹、大平锹、小平锹、 灰勺、灰桶、铁抹子、木抹子、大杠、小杠、小水桶、笤帚、钢筋卡子、 根据灰饼充抹底层砂浆 养护 抹拉毛灰 拉毛粘贴滴水条。

3)抹拉毛灰,抹拉毛灰以前应对底灰进行浇水,且水量应适宜,墙面太湿,拉毛灰易发生往下坠流的现象;若底灰太干,不容易操作,毛也拉不均匀。

4)拉毛灰施工时,最好两人配合进行,一人在前面抹拉毛灰,另一人紧跟着用木抹子平稳地压在拉毛灰上,接着就顺势轻轻地拉起来,拉毛时用力要均匀,速度要一致,使毛显露大、小均匀。

5)修补完善:个别地方拉的毛不符合要求,可以补拉1〜2次,一直到符合要求为止。

6)按以上操作拉出的毛有棱角,且很分明,待稍干时,再用抹子轻轻地将毛头压下去,使整个面层呈不连续的花纹。

7)要求拉毛有棱角还是呈不连续的花纹,应通过样板,并经设计、甲方、监理等方验收后,方可大面积施工。

3、基层为混凝土墙的操作方法:打底要求同外墙抹水泥砂浆;面层拉毛作法同前。

4、雨期施工应搞好防雨设施,下雨时,严禁在外墙进行拉毛施工。

二、质量标准1、保证项目:各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓及裂缝等缺陷。

2、基本项目:1)拉毛的花纹、斑点均匀,颜色一致,不显接槎。

2)分格条(缝)的质量应做到横平竖直。

3)允许偏差项目,见下表二、成品保护1、外墙面进行拉毛前应对不拉毛的部位进行遮挡,并将脚手板上的污物清理干净。

、门窗应检查保护膜的完整,门窗框上残留的砂浆应及时清理干净。

、翻板子、落架子时,应注意防止砸碰拉毛墙面。

、油工刷油时严禁踩蹬拉毛面层及棱角,切勿将油罐碰掉,防止油漆污染拉毛墙面。

四、应注意的质量问题1、外墙拉毛颜色不均匀,花感:原因是水泥标号、品种不统一,或不是同一批号的水泥;拉毛厚薄不一;拉毛长短不匀;拉毛灰配合比不准。

要求外墙拉毛使用同品种、同标号、同批号、同时进场的水泥;有专人掌握砂浆配合比;拉毛时应有专人操作,使其施工手法一致,拉出的毛长度合适、均匀。

2、拉毛接槎明显:外墙拉毛设计不要求分格;甩搓时没有规律随意乱甩;槎子处的拉毛层重叠。

要求拉毛外墙施工应设分格条,槎子应甩在分格条或水落管后边不显眼的地方,不得随意乱甩槎。

槎子处拉毛层应严格控制厚度,防止拉毛层重叠造成接槎明显,颜色加重。

3、拉出的毛长度不匀,稀疏不均:操作者手法不够熟练,用力大小不均,应加强对操作者的培训和指导。

4、二次修补接槎明显:墙上的预留孔洞及预留设备孔洞没提前堵好;设计变更造成二次剔凿。

应加强检查把关,搞好工种之间的交接检,防止工种之间的不交圈及互相损坏而造成的二次修补。

内墙抹灰本工程内墙抹灰分为两种构造做法,釉面砖墙面采用9厚1:3水泥砂浆打底压实找平;乳胶漆内墙面采用9厚1:0.5:3水泥石灰膏砂浆打底赶平扫毛,达到普通抹灰标准。

本工程用砂浆王代替石灰膏,每立方米砂浆掺量为千分之0.06。

厕所与其他房间隔墙墙面抹灰在水泥砂浆结合层中加5%防水剂。

砖砌墙体在低于室内地面-0.06m 处设防潮层20厚防水砂浆(1 :2.5 水泥砂浆内掺3〜5防水剂)。

一、施工准备(一)主要材料和机具:1、水泥:325#矿渣水泥和普通硅酸盐水泥。

应有出厂证明或复试单,当出厂超过三个月,按试验结果使用。

2、砂:中砂,平均粒径为0.35〜0.5mm使用前应过5mm孔径的筛子。

且不得含有杂质。

3、纸筋:使用前应用水浸透、捣烂,并应洁净;罩面纸筋宜用机碾磨细。

稻草。

麦秸应坚韧、干燥,不含杂质,其长度不应大于30mm稻草、麦秸应经石灰浆浸泡处理。

4、麻刀:要求柔软,干燥,敲打松散,不含杂质,长度10〜30mm在使用前4〜5d用石灰膏调好(也可用合成纤维)。

5、主要机具:砂浆搅拌机、纸筋灰搅拌机、平锹、筛子(孔径5mm、窄手推车、大桶、灰槽、灰勺、2.5m大杠、1.5m中杜、2m靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、塑料袜子、八字靠尺、5〜7mm厚方口靠尺、阴阳角抹子、长舌铁抹子、铁水平、长毛刷、排笔、钢丝刷、笤帚、喷壶、胶皮水管、小水桶、粉线袋、小白线、钻子(尖、扁头、、锤子、钳子、钉子、托线板、工具袋等。

(二、作业条件:1、必须经过有关部门进行结构工程的验收,合格后方可进行抹灰工程。

2、抹灰前应检查门窗框安装位置是否正确,与墙体连接是否牢固。

连接处缝隙用1 : 3水泥砂浆或1 :1 :6水泥混合砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,使其塞缝密实;木门框需设铁皮保护。

3、将过梁、梁垫、圈梁及组合柱表面凸出部分混凝土剔平。

对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重泥砂浆分层补平;脚手眼应堵严,外露钢筋头、内隔墙与楼板、梁底等交接处应用斜砖砌严。

4、管道穿越墙洞、楼板洞应及时安放套管,10%勺107胶),紧跟用1 : 3水铅丝头等要剔除,窗台砖应补齐;并用1 : 3水泥砂浆或豆石混凝土填嵌密实;电线管、消火栓箱、配电籍安装完毕,并将背后露明部分钉好铅丝 网;接线盒用纸堵严。

5 7 架子应离开墙面及墙角200〜250mm 以利操作。

7 、室内大面积施工前应先做样板间,经鉴定合格后再大面积施工。

9、屋面防水工程完工前进行室内抹灰时,必须采取防护措施。

二、操作工艺1 、工艺流程:2 、墙面浇水:抹灰前一天,应用胶皮管自上而下的浇水湿润。

3 、一般抹灰按质量要求分为普通、高级二级,室内砖墙抹灰层的平均总厚 度,不得大于下列规定:普通抹灰—— 20mm高级抹灰 ---- 25mm按基层表面平整垂直情况,吊垂直、套方、找规矩,经检查后确定抹灰厚度, 但最少不应小于7mm 墙面凹度较大时要分层衬平(石灰砂浆和水泥混合砂浆每 层厚度宜为7〜9mm ,操作时先抹上灰饼再抹下灰饼;抹灰饼时要根据室内抹灰 的要求(分清抹踢脚板还是水泥墙裙),以确定下灰饼的正确位置,用靠尺板找 好垂直与平整。

发饼宜用1 : 3水泥砂浆抹成5cm 见方形状。

4 、做水泥护角:室内墙面的阳角、柱面的阳角和门窗洞口的阳角,应用1 : 3水泥砂浆打底与所抹灰饼找平,待砂浆稍干后,再用 107胶素水泥膏抹成小圆 角;或用1 : 2水泥细砂浆做明护角(比底灰高2mm 应与石灰罩面齐平),其高 度不应低于2m 每侧宽度不小于5cm 门窗口护角做完后,应及时用清水刷洗门窗框上的水泥浆。

5 、墙面冲筋:用与抹灰层相同砂浆冲筋,冲筋的根数应根据房间的宽度或 高度决定,一般筋宽为5cm,可充横筋也可充立筋,根据施工操作习惯而定。

、吊柜及其它预埋铁件位置和标高准确无误,并刷好防腐、防锈涂料。

、砖墙基层表面的灰尘、污垢和油渍等应清除干净,并浇水湿润。

、根据室内高度和抹灰现场的具体情况,提前准备好抹灰高凳或脚手架,墙面浇吊垂直抹灰 抹水泥踢脚或墙 裙 做护 角6 、抹底灰:一般情况下充完筋2h 左右就可以抹底灰,抹灰时先薄薄地刮一 层,接着分层装档、找平,再用大杠垂直、水平刮找一遍,用木抹子搓毛。

然后 全面检查底子灰是否平整,阴阳角是否方正,管道处灰是否抹齐,墙与顶交接是 否光滑平整,并用托线板检查墙面的垂直与平整情况。

散热器后边的墙面抹灰, 应在散热器安装前进行,抹灰面接搓应平顺。

抹灰后应及时将散落的砂浆清理干 净。

7 、修抹预留孔洞、电气箱、槽、盒:当底灰抹平后,应即设专人把预留孔洞、电气箱、槽、盒周边5cm 的石灰砂浆刮掉,改抹1 : 1 : 4水泥混合砂浆,把 洞、箱、槽、盒周边抹光滑、平整。

8 、抹罩面灰:当底灰六、七成干时,即可开始抹罩面灰(如底灰过干应浇 水湿润)。

罩面灰应二遍成活,厚度约 2mm 最好两人同时操作,一人先薄薄刮 一遍,另一人随即抹平。

按先上后下顺序进行,再赶光压实,然后用铁抹子压一 遍,最后用塑料抹子压光,随后用毛刷蘸水将罩面灰污染处清刷于净。

三、质量标准(一)保证项目:材料的品种、质量必须符合设计要求和材料标准的规定; 各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝等缺陷。

(二) 基本项目: 1 、表面:普通抹灰: 中级抹灰: 高级抹灰: 晰美观。

2 、孔洞、槽、盒、管道后面的抹灰表面:尺寸正确,边缘整齐、光滑;管 道后面平整。

3 、门窗框与墙体间缝隙填塞密实,表面平整。

护角高度符合施工规范的规 定,表面光滑平顺。

4 、分格条(缝)宽度:深度均匀,条(缝)平整光滑,楞角整齐,横平竖 直、通顺。

(三) 允许偏差项目,见下表。

混合砂浆抹面允许偏差检验方法表面光滑、洁净,接槎平整。

表面光滑、洁净,接槎平整,线角顺直清晰。

表面光滑、洁净,颜色均匀,无抹纹,线角和灰线平直方正,清项次四、成品保护1、抹灰前必须事先把门窗框与墙连接处的缝隙用水泥砂浆嵌塞密实(铝合合门窗框应留出一定间隙填塞嵌缝材料,其嵌缝材料由设计确定);门口钉设铁皮或木板保护。

2、要及时清扫干净残留在门窗框上的砂浆。

铝合金门窗框必须有保护膜,并保持到快要竣工需清擦玻璃时为止。

3、推小车或搬运东西时,要注意不要损坏口角和墙面。

抹灰用的大杠和铁锹把不要靠在墙上。

严禁蹬踩窗台,防止损坏其棱角。

4、拆除脚手架要轻拆轻放,拆除后材料码放整齐,不要撞坏门窗、墙角和口角。

5、要保护好墙上的预埋件、窗帘钩、通风篦子等。

墙上的电线槽、盒、水暖设备预留洞等不要随意抹死。

6、抹灰层凝结前,应防止快干、水冲、撞击、振动和挤压,以保证灰层有足够的强度。
