水利水电工程土石坝施工技术及质量控制措施探讨
水利水电工程土石坝施工技术及质量控制措施探讨
摘要:土石坝工程是常见的水工建筑物之一,具有施工简单、维护方便、造价成本低等优点,已普遍应用于水利水利工程建设领域。
文章结合具体实例,对土石坝施工技术有关内容及质量控制进行详细分析,目前是为了与广大同行一起,共同提高水利工程质量,更好地为当地农业和经济发展服务。
关键词:土石坝施工;质量控制;清基线;高程控制
前言
土石坝施工技术在水工领域中应用广泛,其主要原材料包括土料、石料以及混合料等,通过一定的施工技术与工艺,筑成挡水坝,也就是土石坝。
土石坝需要的建筑原材料不多,部分施工材料如泥土、砂石等均可就近取材,切省成运输成本,土石坝为散粒体结构,抗变能力较强,结构简单,施工工艺简单,日后需要维修时,程序也不复杂。但土石坝结构也存在不足之处,如坝顶拦截洪水作用有限,无法有效泄洪,故土石坝修筑时,要单独修建溢洪道。
此外,施工中使用的黏性材料质量如果不达标,会影响土石坝结构稳定性;施工过程中倒流操作工序及石坝表面平整度等还存在不足,应在施工中加以注意,做好有关质量控制措施,提高工程质量。
1工程概况
某水库主要建设内容有大坝、导流输水隧洞、溢洪道及灌溉渠系等,属于新型中型工程。其中灌溉渠道长26.88km,流量设计1.40m3/s。 大坝最大坝高,坝顶长,坝顶宽分别为60.4m,168m,6.0m,为粘土心墙风化料坝。 灌溉渠道长大坝右岸为全长为439.54m 的导流输水隧洞,无压洞断面尺寸以及圆形压力洞身段直径分别为2.0m×2.3m以及1.8m,并且以“龙抬头”的方式和全长439.54m的导流隧洞相连。大坝的右坝肩为溢洪道,全长272.25m,控制段驼峰堰堰宽及最大过流量分别为12.0m及245.17m3/s,控制方式为开敞式无闸控制。输水隧洞长439.54m,其中圆形压力洞身段直径及无压洞断面尺寸分别为1.8m及2.0m×2.3m。
2碾压式土石坝施工流程过程分析
2.1施工准备
施工人员在施工之前,应对施工地区进行全面的了解,包括地质状况,土质层在开采区的分布以及剥离层的土质厚度等,地下水位的勘察也不可忽视,还应对该地区的土体厚实程度、密度、颗粒的压缩性及粘合性利用新型的混合法进行抽样分析,本工程主要是利用无用层隔离的方式,在土场开采前,清理土壤表面的树根、杂草及别的植物。
利用由浅入深,大面积大范围的开采方式,在分段的施工场地内进行施工。在平面开采环节,为使吸收土壤中多余的水分,更好的为让立体平面开采工作得到实施,应注意先对大区域的施工范围堆料准备,然后用推土机翻整与晾晒堆积材料,以便实施立体面开采工作。
3施工技术控制要点
3.1结构物测量控制
在施工前对工程测量控制是十分有必要的,虽然土石坝施工技术规范及设计文件规定,坝体清基应清至角砾料层,但由于实际情况复杂多变,坝角排石沟和堆石排水棱体等结构在设计文件中过于理想化,且除了坝轴线及坝顶标高等数据,别的数据均需要施工单位在现场确定, 坝体的结构物位置和高程等作为施工中的重要控制依据,在坝体清基线后才能确定,然后才能依照现实情况循环施工。
测量放样和高程控制需要在碎石盲体和堆石棱体得到线性确认后才能进行:依照设计文件对于坝顶标高,坝轴线,结构物尺寸的规定,利用有关专业计算软件,在排水盲沟纵坡和排水方向等因素得到考虑后,确定每段距离内堆石棱体和碎石盲沟等线性和高程,并在高程控制中严格执行。
3.2清基线测量控制
依照施工流程,要进行坝体填筑,必须先完成对坝角两侧的排水盲沟及堆石棱体施工等辅助工程。
由于施工工序衔接紧密,且工期较短,因此要想具备施工条件,不让反复返工情况发生,必须先测量确定初期坝的结构线性及高程。
为了使坝基基础条件满足设计文件的规定,应在坝顶高程、边坡、结构物尺寸及坝轴线得到保证的情况下, 数据在清基前计算出理论清基线,然后依照设计要求沿坝轴线方向在碎石盲沟及堆石棱体范围内用挖掘机每个断面开挖5~8 个深坑,断面 60m 一个,并且要把所有深坑的角砾料层高程详细记录。
坝体清基线位置由每60m 处碎石盲沟及堆石棱体角砾层高程,坝底高程,设计文件中的尺寸计算得出。因为地址变化大,坝体长,坝体清基线会不成线性,导致不美观。
为了解决这一情况,保证坝脚线及坝体坡度顺畅,可以采用专业软件 ,把每隔100m的碎石盲体及块石棱体中线位置当做控制点,将线性进行处理,确定控制点的线性变化,进而计算出坝体清基线。
3.3断面图绘制和施工划分
为了提升工作效率,每隔20m,依照计算出的清基线 ,对结构物线性高程控制数据进行坝体开挖和填筑断面图的绘制,之后依照现实情况,计算坝体填挖方工程数量,对施工段落进行划分。
这样不仅能随时合理调整人员机械配置,还能形象进度控制每个施工段落。
4工程质量控制要点
4.1对填筑压实度的控制填料厚度,合理的碾压顺序,碾压遍数以及合理的机械配置应该在填筑工程开始之前,任取一段施工场地作为试验段,据实验结果来进行确认。
压实度应该依照填料的现场实验数据在实验室进行测验,由于填料为土石混合科,用灌砂法检测压实度误差较大,因此可以利用 K30 试验方法,按要求使地基系数超过150kPa/m,填料的料源及含水量也应在建筑过程中严格把关,将不达标的清出场地。 为了不让坝体中间与两侧压实度相差较大,在筑坝过程中,应使层填料摊铺宽度高于设计宽度0.8cm,用挖掘机修整时的高厚度应达 2.5m。
4.2清基本工程
清除表面的灌木,草皮,把粉质土清至角砾层为清基工程的主要内容。 其中,按照清表线清出的草皮灌木等应送至指定位置,还有,为了防止泉眼,穴的影响,在除粉质粘土时应派人专门检测地质情况。
由于地下水位偏高,会给开挖造成困难,因此在施工时,需要对开挖顺序进行调整,地势高的地方最后开挖。对于地下水,可以选择在两侧修建排水沟,利用地势把其引出坝体范围,若地势不满足则可以用抽水机将水抽出并排出坝体范围。当设计要求的高度挖到后,要想进行坝体填筑,需先在底部利用平地机平整,压路机碾压,并且底层地基承载力检测达标后,方可进行。
4.3结合部位处理
对处于施工段落结合部位及水库排水涵管两侧的工程结合部位的处理是特别重要的。
而对这两部位的质量控制要点的阐述将在本章进行。
施工段落结合部位。 平整碾压、检、测段落共同组成了坝体段落, 各段落高差需要控制在 0.5m 以内,在段落结合部用压路机进行碾压,并且对结合部位斜坡段的压实度应严格把握。 严格控制结合部位每层的压实度数据,进行下一个段落填筑之前,为杜绝漏压现象的发生,在平整碾压途中严格控制结合部位。
排水涵管两侧结合部位。为确保涵管两边工作面在进行填筑前保持干燥, 使侧坝基符合规范设计要求, 在两侧清基工程中需将位于排水涵管两侧的老河床内淤泥清出, 对河床内的地表水及地下水截流并利用排水涵管导向下游河道。 用粘土填筑管两侧 10m,出涵管 1m 的范围,并用黏土泥沙涂刷涵管管身,在保持填筑碾压同时两侧高程相同后,每层用打夯机依照30cm 分层碾压 ,并使填料压实度严格符合标准,可以使填料与涵管混凝土衔接彻底。
5结论
土石坝由于施工速度快、施工便捷等特点在水利水电施工中受到青睐。因此应根据实际施工环境,利用科学的方法,合理的施工技术,使工程设计与标准要求,项目建设水平质量得到保障,使土石坝整体质量水平得到有力的提升。
参考文献
[1]李辉,水利水电工程中土石坝施工技术探讨,陕西水利,2011(1).
[2]李子辉,水利水电工程中土石坝施工技术探讨,中国新技术新产品,2012(8).
水利水电工程混凝土面板堆石坝技术要点
水利水电工程混凝土面板堆石坝技术要点
摘要:为了满足国家经济发展的需求,国内不断展开各类型的水利水电工程项目建设,其中水利水电工程混凝土面板堆石坝技术在水利水电项目中起到了至关重要的作用。混凝土面板堆石坝技术在工程中展现出了整体性好、稳定性强以及操作简单的优势,有利于保证水利水电工程施工安全。为此,本文通过明确混凝土面板堆石坝技术要求,阐述施工关键技术要点,仅供参考。
关键词:水利水电工程;混凝土面板;堆石坝技术
目前,我国在水利水电工程施工中常采用混凝土面板堆石坝技术,在提高施工效率以及改善施工效果方面有重要作用。但水利水电工程施工受到多种因素影响,容易出现质量隐患,在混凝土面板堆石坝施工中,必须深入分析各施工环节,加强混凝土面板施工质量控制,提高水利水电工程质量水平,更好的发展水利水电工程。
1水利水电混凝土面板堆石坝在施工方面的要求
混凝土面板堆石坝技术为水利水电项目建设中比较常用的技术,水利水电大坝的主体结构包含了堆石体和混凝土面板结构,其中堆石体材料多为砂石,其颗粒较大,尽管施工中进行了压实操作,一定程度上增强了结构的密实度,但是随着时间的延长,仍可能会出现变形、结构疏松等问题。除此之外,石体外部混凝土面板及堆石体本身存在一些物理性缺陷,也可能导致石坝发生安全隐患。针对上述问题的处理,在开展混凝土石坝施工时,操作人员必须对堆石体整体密实度及变形模量问题引起重视,并进行集中化的技术处理。例如掌握混凝土面板变形模量,确保其与堆石体之间的协调性,减少或避免物料差异所致的损失和隐患[1]。
2混凝土面板堆石坝在施工方面需要注意的问题 在混凝土施工方面需要注意几个问题。第一,混凝土面板堆石坝施工质量是否符合施工要求;第二,所需的技术设施、施工原料以及专业的技术人员是否配备好;第三,对于施工过程中可能存在风险,是否制定有效的防护方案,降低施工风险的影响。所以,在开展施工作业前,施工部门需要制定详细的施工方案来保证混凝土面板堆石坝质量符合施工要求,并由经验丰富的技术专家进行指导。所需要的相关技术、设备、原材料以及专业的技术人员等,应根据施工方案提前进场。对于在施工过程中可能存在的风险,施工管理人员也需提前编制防护方案,避免以及减少风险,保障现场作业人员人身安全,综合分析,提前预估风险,从而排除施工中可能存在的安全隐患,为后续施工打好基础。
混凝土碾压大坝施工技术及质量控制措施
混凝土碾压大坝施工技术及质量控制措施
摘要:水电站碾压混凝土大坝的施工技术是我国现阶段水电站施工工程最重要的技术,这种技术的质量与水电站大坝的质量息息相关,包括使用的年限,使用效率等等,所以在施工工程中要全方面的考虑工程的施工质量,保证施工工程的规范。本文从水电站的碾压混凝土施工技术深入研究,分析了施工技术及质量控制措施,以供参考。
关键词:混凝土;碾压;大坝;施工
引言
碾压混凝土施工技术是中国进入新时代时期,一种新型的水电站施工技术,当前阶段被应用于施工工期较短的水电站工程,因为这种施工技术施工过程极快,且质量较高,也被广泛应用,受到众多施工工程的一致好评,但是此施工技术还应当不断完善,以便更好更快更高效的完成高质量工程。
1碾压混凝土大坝施工技术概论
碾压混凝土大坝施工技术是一种新型的施工技术,广泛应用于水电站。该种技术通常采用坍落度很低的混凝土来进行碾压,制作成混凝土大坝。需要注意的是,这种碾压混凝土与普通的混凝土比起来,具有以下几点特点:①运用皮带运输机器运输原料。②使用特殊的材料浇筑裂缝,有效的保证不会裂缝。③普遍使用机器平仓,增加碾压实度。碾压混凝土大坝常按照坝型分为混凝土重力坝与混凝土拱坝。相对于传统的土石坝与常态混凝土坝,碾压混凝土坝的施工速度更快,且由于水泥用量更少、温控要求低、模板工程量少等特点而具有更低的工程造价。但同时,也产生的横缝温度控制、耐久性控制以及碾压层面结合质量等施工技术难题。
2混凝土碾压大坝施工技术及质量控制措施
2.1编制合理的施工方案
根据每个地区的湿度、温度和环境因素,制定不同的施工方案,每个工程都要保证有一套合理的备用方案,保证在第一套方案行不通时,不会耽误太久的工期。要派出专业的人员去施工场地进行考察,包括地下的考察、水质的检测等等,根据该地区的降雨次数,来制定保湿工作的方案,针对考察的结果,合理的安排现有人力资源,进行合理的分配。

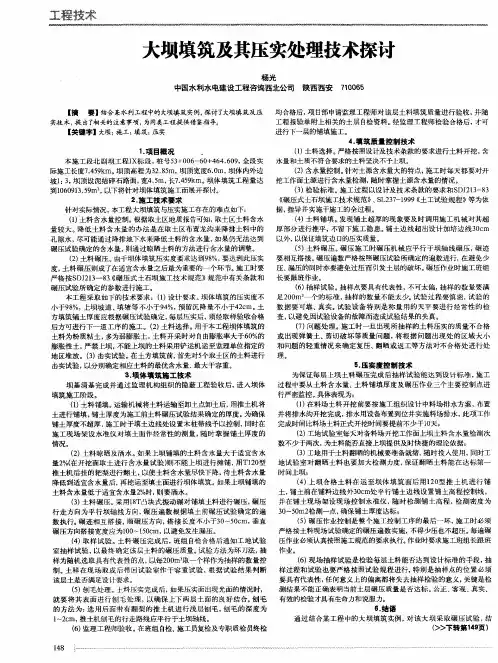

大坝填筑及其压实处理技术探讨
工 糕术
大坝填筑及其压实处理技术探讨
杨光 中国水利水电建设工程咨询西北公司 陕西西安710065
【摘 要】结合某水利工程中的大坝填筑实例,探讨了大坝填筑及压 实技术,提出了相关的注意事项,为同类工程提供借鉴指导。 【关键字】大坝;施工;填筑;压实
1.项目概况 . 本施工段北副坝工程IX标段,桩号53+006-60+464.609,全段实 际施工长度7.459km。坝顶高程为32.85m,坝顶宽度6.0m,坝体内外边 坡1:3,坝顶设泥结碎石路面,宽4.5m,长7.459km。坝体填筑工程量达  ̄1|1060913.59m ,以下将针对坝体填筑施工而展开探讨。 2.施工技术要求 针对实际情况,本工程大坝填筑与压实施工存在的难点如下: (1)土料含水量控制。根据取土区地质报告可知,取土区土料含水 量较大。降低土料含水量的办法是在取土区布置龙沟来降排土料中的 孔隙水,尽可能通过降排地下水来降低土料的含水量,如果仍无法达到 碾压试验确定的含水量,则通过晾晒土料的方法进行含水量的调整。 (2)土料碾压。由于坝体填筑压实度要求达 ̄1198%,要达到此压实 度,土料碾压则成了在适宜含水量之后最为重要的一个环节。施工时要 严格按SDJ213--83Ⅸ碾压式土石坝施工技术规范》规范中有关条款和 碾压试验所确定的参数进行施工。 本工程采取如下的技术要求:(1)设计要求。坝体填筑的压实度不 小于98%,上坝坡道、填塘等不小于94%,预留沉降量不小于42cm。土 方填筑铺土厚度应根据碾压试验确定,每层压实后,须经取样验收合格 后方可进行下一道工序的施工。(2)土料选择。用于本工程坝体填筑的 土料为粉质粘土,多为弱膨胀土,土料开采时对自由膨胀率大干60%的 膨胀性土,严禁上坝,不能上坝的土料采用铲运机运至监理单位指定的 地区堆放。(3)击实试验。在土方填筑前,首先对5个取土区的土料进行 击实试验,以分别确定相应土料的最优含水量、最大干容重。 3.坝体填筑施工技术 坝基清基完成并通过监理机构组织的隐蔽工程验收后,进入坝体 填筑施工阶段。 (1)土料铺填。运输机械将土料运输至卸土点卸土后,用推土机将 土进行铺填,铺土厚度为施工前土料碾压试验结果确定的厚度。为确保 铺土厚度不超厚,施工时干填土边线处设置木桩带线予以控制,同时在 施工现场架设水准仪对填土面作经常性的测量,随时掌握铺土厚度的 情况。 (2)土料晾晒及洒水。如果上坝铺填的土料含水量大干适宜含水 量2%(在开挖面取土进行含水量试验)则不能上坝进行摊铺,用T120型 推土机后挂的耙梨进行翻土,以使土料含水量尽快下降,待土料含水量 降低到适宜含水量后,再挖运至填土面进行坝体填筑。如果上坝铺填的 土料含水量低于适宜含水量2%时,则要洒水。 (3)土料碾压。采用18T凸块式振动碾对铺填土料进行碾压,碾压 行走方向为平行坝轴线方向,碾压遍数根据填土前碾压试验确定的遍 数执行。碾迹相互搭接,顺碾压方向,搭接长度不小于30-50cm,垂直 碾压方向搭接宽度应为100~150cm,以避免发生漏压。 (4)取样试验。土料碾压完成后,班组自检合格后通知工地试验 室抽样试验,以最终确定该层土料的碾压质量。试验方法为环刀法,抽 样为随机选取具有代表性的点,以每200m 取一个样作为抽样的数量控 制。土样在现场取成后带回试验室作干容重试验,根据试验结果判断 该层土是否满足设计要求。 (5)刨毛处理。土料压实完成后,如果压实面出现光面的情况时, 就要将其表面进行刨毛处理,以确保上下两层土面的良好结合。刨毛 的方法为:选用后面带有翻梨的推土机进行浅层刨毛,刨毛的深度为 l~2cm,推土机刨毛的行走路线应平行于土坝轴线。 (6)监理工程师验收。在班组自检、施工员复检及专职质检员终检 均合格后,项目部申请监理工程师对该层土料填筑质量进行验收,并随 工程报验单附上相关的土层自检资料。经监理工程师检验合格后,才可 进行下一层的铺填施工。 4.填筑质量控制技术 (1)土料选择。严格按照设计及技术条款的要求进行土料开挖,含 水量和土质不符合要求的土料坚决不予上坝。 (2)含水量控制。针对土源含水量大的特点,施工时每天都要对开 挖工作面土源进行含水量检测,随时掌握土源含水量的情况。 (3)检验标准。施工过程以设计及技术条款的要求 ̄1:ISDJ213-83 《碾压式土石坝施工技术规范》、SL237-1999《土工试验规程》等为依 据,指导并实施于施工的全过程。 (4)土料铺填。发现铺土超厚的现象要及时调用施工机械对其超 厚部分进行推平,不留下施工隐患。铺土边线超出设计加培边线30cm 以外,以保证填筑边口的压实质量。 (5)土料碾压。碾压施工时碾压机械应平行于坝轴线碾压,碾迹 要相互搭接。碾压遍数严格按照碾压试验所确定的遍数进行,在避免少 压、漏压的同时亦要避免过压而引发土层的破坏。碾压作业时施工班组 长要跟班作业。 (6)抽样试验。抽样点要具有代表性,不可太偏,抽样的数量要满 足200m 一个的标准,抽样的数量不能太少。试验过程要慎密,试验的 数据要可靠、真实。试验设备特别是称量用的天平要进行经常性的检 查,以避免因试验设备的故障而造成试验结果的失真。 (7)问题处理。施工时一旦出现所抽样的土料压实的质量不合格 或出现弹簧土、剪切破坏等质量问题,将根据问题出现处的区域大小 和问题的轻重情况来确定复压、翻晒或返工等方法对不合格处进行处 理 5.压实度控制技术 为保证每层上坝土料碾压完成后抽样试验能达到设计标准,施工 过程中要从土料含水量、土料铺填厚度及碾压作业三个主要控制点进 行严密监控。具体表现为: (1)在料场土料开挖前要按施工组织设计中料场排水方案,布置 并将排水沟开挖完成,排水用设备布置到位并实施料场排水,此项工作 完成时间比料场土料正式开挖时间要提前不少于10天; (2)工地试验室每天对各料场开挖工作面上坝土料含水量检测次 数不少于两次,为土料能否直接上坝提供及时快捷的理论依据; (3)工地用于土料翻晒的机械要准备就绪,随时投入使用,同时工 地试验室对翻晒土料也要加大检测力度,保证翻晒土料能在达标第一 时间上坝; (4)上坝合格土料在运至坝体填筑面后用l20型推土机进行铺 土,铺土前在铺料边线#l,30cm处平行铺土边线设置铺土高程控制线, 并在铺土现场架设现场控制水准仪,随时检测铺土高程,检测密度为 30-50m2检测一点,确保铺土厚度达标; (5)碾压作业控制是整个施工控制工序的最后一环,施工时必须 严格按土料现场试验确定的碾压遍数实施,不得少压也不超压。每遍碾 压作业必须认真按照施工规范的要求执行。作业时要求施工班组长跟班 作业。 (6)现场抽样试验是检验每层土料能否达到设计标准的手段,抽 样过程和试验也要严格按照试验规程进行,特别是抽样点的位置必须 要具有代表性,任何意义上的偏离都将失去抽样检验的意义,关键是检 测结果不能正确表明当前土层碾压质量是否达标。公正、客观、真实、 有效的检验才具有生命力和说服力。 6.结语 通过结合某工程中的大坝填筑实例,对该大坝采取碾压试验,结 (>>下转第149页)
水利工程施工的施工技术(3篇)
第1篇
一、水利工程施工技术概述
水利工程施工技术是指在水利工程建设过程中,采用的一系列施工方法、施工工艺和施工设备。主要包括以下几个方面:
1. 施工准备技术:包括工程设计、施工组织设计、施工方案编制、施工资源配置、施工人员培训等。
2. 施工工艺技术:包括土方工程、混凝土工程、钢筋工程、金属结构工程、地基处理、防渗工程、护岸工程、渡槽工程等。
3. 施工设备技术:包括挖掘机、推土机、装载机、混凝土搅拌站、钢筋加工设备、起重设备等。
4. 施工质量控制技术:包括原材料质量控制、施工过程质量控制、工程质量验收等。
二、水利工程施工关键技术
1. 土方工程施工技术:土方工程施工是水利工程中最基本的施工内容,主要包括挖方、填方、平整、压实等。关键技术有:挖掘机、推土机、装载机等大型机械设备的合理配置与使用;土方填筑质量控制;压实度检测等。
2. 混凝土工程施工技术:混凝土工程是水利工程的主体结构,关键技术有:混凝土配合比设计;混凝土搅拌、运输、浇筑、振捣、养护等工艺;模板设计及施工;钢筋加工与安装等。
3. 钢筋工程施工技术:钢筋工程是混凝土结构的重要组成部分,关键技术有:钢筋加工、绑扎、焊接、安装等。
4. 地基处理技术:地基处理是保证水利工程安全稳定的基础,关键技术有:地基勘察、地基加固、地基沉降观测等。
5. 防渗工程施工技术:防渗工程是防止地下水、地表水渗透,确保工程安全的关键,关键技术有:防渗材料选择;防渗层施工;防渗效果检测等。
6. 护岸工程施工技术:护岸工程是防止河道冲刷,保障河道稳定的关键,关键技术有:护岸结构设计;护岸材料选择;护岸施工等。 7. 渡槽工程施工技术:渡槽工程是水利工程中的一种交叉型建筑物,关键技术有:渡槽结构设计;渡槽施工组织;渡槽质量控制等。
三、水利工程施工技术发展趋势
1. 绿色施工:在水利工程施工过程中,注重环境保护,采用环保材料、环保工艺和环保设备。
2. 智能化施工:利用现代信息技术,实现水利工程施工过程的智能化管理,提高施工效率和质量。
水利工程施工技术中的难点和对策
水利工程施工技术中的难点和对策
本文从水利水电工程的特点入手,主要针对水利水电工程施工技术的难点进行了分析,并提出了提高水利施工技术的对策。
标签:水利水电工程;施工技术;应用
一、水利水电工程的特点分析
1、运输成本较高
水利水电工程的材料供给基地偏远,延长了采购运输路径,使得运输成本明显增高。
2、施工难度大
由于水利水电工程施工常面临隧洞开挖、石方爆破、高空、水下等作业环境,增加了施工难度,降低了施工安全性,为确保顺利开展施工,提升施工质量,降低施工成本,必须强化施工质量管理。另外,由于地质、气象等自然因素影响,增加了工程施工难度。
3、季节影响较大
随着季节性影响,洪水、汛期等因素,严重影响了工程施工,施工强度明显高于一般建筑工程,技术工种繁多,施工量较大。在洪水期时,洪水灾害严重影响了某些单位施工,极大降低了施工安全性。
4、施工对象的多样性、复杂性
对于水利水电工程,由于施工流程较为复杂,施工环境恶劣,进而增加了施工难度。某些施工单位采取爆破施工方式,以提升施工效果。然而在爆破时,安全问题对爆破效果的制约较多。某些施工单位在基坑开挖时,未给予有效安全支护,极大降低了安全施工效果【1】。由于水利水电施工的操作较为复杂,安全施工并未贯穿于施工各环节,进而引发诸多安全事故。
二、水利水电工程施工技术难点
1、水利水电工程的围堰技术与施工导流技术
在解决导流问题时,经常会使用到围堰技术。在水利水电工程施工中,如果施工场是位于河流的上游,那么水工建筑建设时需要在干燥并且土体稳定的岸坡上进行,这时一般都会采用围堰技术以达到将水体引向预定的下游位置从而起到疏导河流的作用。所以,在水利枢纽工程的施工过程中,必须综合考虑施工场地
内的气温条件、地质结构、水文特点等自然因素。如果在流水量较小或枯水季节的时段进行施工,能够大幅降低导流工程的作业难度与作业量,从而能够提高生产效率、节约施工成本。关于施工导流,应严格依据我国有关规范和标准,要充分顾及到河流在1a内的周期性变化,明确安排、合理组织生产活动,优化配置项目的物质资源、财力、人力,拟定具体的导流措施和设计方案,详细划分导流时段,以河流周期、施工进度为核心内容,对施工进度进行严格控制。一般在场地条件允许并且在自然条件良好的的情况下,最为适用、最为经济的技术方案便是分期围堰导流了。在水利水电工程中增设的围堰,主要是为水利枢纽建筑结构的施工建设打下基础、创造条件的,在设计水利枢纽建筑结构的过程中以及在水利水电工程施工时,首先应开展水工模型的试验,对结构物的安全性、稳定性以及实施效果与围堰的性能进行验证,在此基础上合理规划和设计围堰结构的平面布置,使其有效减轻航运排水的困难与压力、河道冲刷进而能够保证围堰作用的充分发挥【2】。
水利水电施工混凝土面板堆石坝技术分析
水利水电施工混凝土面板堆石坝技术分析
摘要:水电做为重要的可再生能源,对国内能源电力结构调整、温室气体减排和气候环境改善作出了重大贡献,在水利水电工程项目中,混凝土面板堆石坝由于其具有就地取材、安全性好、适应性强、施工机械化程度高、施工速度快、经济性好、绿色环保等优点,受到坝工界的青睐和重视,被大量应用到水利水电项目中。我国面板堆石坝经过几十年发展,积累了丰富经验,在数量、坝高、规模、筑坝技术等都居国际前列。随着“一带一路”及企业走出去战略,结合马来西亚在建的混凝土面板堆石坝,本文将探讨水利水电混凝土面板堆石坝相关技术。
关键词:水利水电施工;混凝土面板;堆石坝技术
1 概述
混凝土面板堆石坝(Concrete Face Rockfill Dam,简称CFRD或面板坝)是土石坝的主要坝型之一,面板坝是由堆石料分层碾压填筑成坝体,起支撑作用,在其上游面设置钢筋混凝土面板做为防渗体。现代典型的面板堆石坝是由上游盖重体(任意料填筑区)、面板、垫层区、过渡区、上游堆石区(主堆石区)、下游堆石区(次堆石区)、下游护坡等部分构成。坝顶上游面设置防浪墙,面板与河床基础及两岸坡通过趾板连接,面板与趾板、防浪墙之间及面板之间设置止水结构。
某面板坝典型断面图 某完工面板坝航拍图
2 混凝土面板堆石坝的特点 2.1现代混凝土面板主要特征
薄型趾板。利用开挖岩面浇筑趾板,并锚固与基岩上,作为帷幕灌浆和固结灌浆的盖板,趾板双向配筋,配筋率0.3%-0.4%。
面板。厚度一般为t=0.3+0.003H(H为坝高),竖向条块宽度一般为12-16m,靠岸边条块宽为中间的一半。滑膜浇筑。
防浪墙。坝顶防浪墙。
坝体。按不同级配分区,采用机械薄层碾压堆石体,使坝体达到较高密实度。
垫层。用级配较好的细堆石料做垫层,最大粒径小,细粒含量高,水平和斜面都经压实。不仅对面板起到支撑和整平作用,还可发挥防渗返滤作用。
水利水电工程建筑的施工技术及管理
浅谈水利水电工程建筑的施工技术及管理
摘要:水利水电工程的发展,对提高人们生活质量都有着重要的作用。将过硬的水利水电施工技术应用到实际的施工中去,这在很大程度上降低了水利水电工程的造价成本,降低了工程施工的事故率,对加快工程的进度有着重要的作用。
关键词:水利水电工程、施工;工程施工管理;
中图分类号:tv212 文献标识码: a 文章编号:
随着社会经济的快速发展,对水利水电的需求日益增加,尤其是我国加入wto以后,我国水利水电也将面临新的发展,国外水利水电一体化发展的趋势,使得我国水利水电市场竞争愈加激烈。相关部门企业应加强水利水电工程的施工管理,降低工程施工成本,提高工程施工水平,使我国的水利水电行业能够健康持续发展。
水利水电工程施工技术概述
在长期的传统施工技术条件下,水利水电受到本身行业的制约,使得水利水电仍停留在劳动密集型的产业上,其中还有一部分原因是因为从事这行业的人员科技文化素养较低,行业技术更新缓慢。这已严重不能适应现代社会的发展。所以水利水电行业必须采取有效措施提高工程技术人员的科学文化素质,加大对工作技术人员的知识更新,引进先进工程施工技术,从而有效推动水利水电行业的发展。在水利水电工程施工技术上,一方面要改进稳固现有的传统技术,另一方面要将具有高科技含量的施工技术引入到实践中去。这样才能有效的提高水利水电工程施工技术。 传统水利水电施工技术
对于传统的水利水电施工技术,其自身存在一定的缺陷,制约水利水电行业的发展,我们要结合长期的施工经验有效的改进传统施工技术。
1.1.1水利水电工程施工中混凝土大面积碾压技术
混凝土的碾压技术在我国已有几十年的历史了,同样在世界上都应用非常广泛。混凝土碾压技术主要是通过填充土坝石的一种大型运输,碾压干硬的混凝土混合物,通过大面积的碾压,进行浇注的方法。该技术最大的优点就是高效性和利润性,依据该技术进行施工投资少、见效快、效益高,同时还适应于大面积的施工。目前使用的混凝土大多都是不低于5svc级别的,该型号的混凝土不仅仅有效了改善了层面,同样也不影响凝度的强度。
土石坝沥青混凝土心墙施工质量控制要点
土石坝沥青混凝土心墙施工质量控制要点
【摘要】:水库大坝中的沥青混凝土心墙具有防渗效果好,结构较为简单,相对于粘土心墙来说工程量小,施工时间短,安全性较高,不破坏当地的耕地资源,沥青心墙优于粘土等其它材料填筑的心墙。同时沥青混凝土有较好的柔性和塑性,大坝坝体的变形和沉降对其影响相对较小,同时沥青混凝土的细微裂缝有一定的自愈能力,与其它结构防渗体相比,水库大坝采用沥青混凝土心墙作为防渗体是比较好的选择。沥青混凝土心墙作为水库大坝中的常见的防渗体,对施工过程质量控制要求较高,在填筑过程中原材料选择、混凝土拌制、运输、摊铺、碾压、温度控制等任何一个环节的控制上出现质量问题,都可能造成混凝土心墙出现质量问题,导致水库大坝渗漏过大,造成大坝稳定性安全隐患,因此在水库大坝沥青混凝土心墙的施工过程质量控制有较为严格的要求,包括材料的选择、施工方法等每个环节的质量控制。
【关键词】:水库大坝;沥青混凝土心墙;施工技术、质量控制要点
引言
水库大坝沥青混凝土心墙施工质量控制要点是在施工过程中通过对原材料、基础面处理、层面结合处理、沥青混合料的拌制和运输、摊铺、碾压、质量检查等各工序质量的控制,最终保证沥青混凝土心墙施工质量,确保大坝建成后渗漏量控制在设计规范许可范围内。本文结合参与建设的凤庆县小箐沟水库工程沥青混凝土心墙施工,从沥青混凝土施工各工序阐述水库大坝沥青混凝土心墙的施工过程质量控制要点。
1项目简介 小箐沟水库位于凤庆县诗礼乡武伟村,水库总库容104.30万m³,工程主要包括引水管、拦河坝和灌溉渠道三部分组成,其中拦河大坝为沥青混凝土心墙堆石坝,最大坝高52.70m,为本地区第一座沥青混凝土心墙堆石坝。
2 沥青混凝土心墙施工质量控制要点
(1)原材料的选择及质量控制
沥青混合料所用到的原材料有:沥青、粗细骨料和填充料,首先必须对原材料进场严格把控,做号原材料入场后的的质量检查,按施工规范及设计文件的要求,对原材料的进场质量及施工过程检验要严格控制,原材料的质量直接决定了沥青混合料的整体质量。
关于水利工程土石坝施工的技术及趋势
广东科技2012.11.第21期关于水利工程土石坝施工的技术及趋势探讨
陈明栋(开县水电建筑开发有限公司)
1引言在中国悠悠数千年的历史长河中,人类始终没有停止对于水利工程的探索。从四川的都江堰到贯通南北的京杭大运河,水利工程一直为人类的发展做出非常大的贡献。改革开放之后,随着我国经济的快速发展,我国的水利工程施工技术也有着突飞猛进的变化。从运输上来讲,大型设备的具备让水利工程的建设显得轻而易举。土石坝因其造价低廉,结构简单,施工简单,在我国水利工程中得到广泛应用。2土石坝的相关介绍土石坝泛指由当地土料、石料或混合料,经过抛填、辗压等方法堆筑成的挡水坝。当坝体的材料以卵石、石渣、爆破石料为主时,称为堆石坝;当以土和砂砾为主时,称为土坝;当两类当地材料均占相当比例时,称为土石混合坝。2.1土石坝的分类2.1.1按坝体高度分类①当土石坝体高度小于30m时称为低坝;②当土石坝体高度在30~70m之内时称为中坝;③当土石坝体高度大于70m时称为高坝。2.1.2按其施工方法分类土石坝按其施工方法可分为:冲填式土石坝;碾压式土石坝;水中填土坝和定向爆破堆石坝等。现如今我国应用最为广泛的是碾压式土石坝(如图1)。
2.2土石坝的优缺点优点:①土石坝的结构相对简单,有利于坝身的维修以及加高﹑扩建。②材料就地取用,大大减少了建坝过程的材料运输费用。③散粒体的土石结构组成了坝身,有良好的变形协调性能,对地基要求相对较低。④施工工序少、技术简单,借助机械的快速施工大大节省了施工时间。缺点:①土料为粘性的,土料的填筑受到外界影响。②坝顶须设置溢洪洞。③施工导流较混凝土坝不方便。④地基不均匀沉降大。2.3土石坝的设计原则土石坝的设计原则及要求:主要包括坝身不能泄洪;需有适宜的坝坡,维持坝坡及坝基的稳定性;应设置良好的防渗和排水措施,控制渗流,防止坝体产生渗透变形;根据现场的土料条件,选择好土料的填筑标准,防止过大的沉陷;采取适当的构造措施保护坝顶、坝坡免受自然现象的破坏,提高坝运行的可靠性和耐久性;提高土石坝机械化施工的水平。3土石坝的施工技术3.1料场规划料场合理规划与否,是土石坝施工过程能够顺利进行的基础。施工的工程质量、工期以及工程造价都受到它的直接影响。如果料场不能合理的规划安排,它甚至还能打乱坝体外围的林业生产。可以说合理规划与使用的料场,是土石坝施工的关键部分。在施工前一定要做好施工组织设计的工作,针对各类料场,进行一定的总体规划和勘探、分期开采计划。从而令各种坝料有次序、有计划地进行开采,从而满足坝体施工要求。在料场的使用时间及流程上,充分考虑施工期河水位的变化及施工导致上游水位抬高的影响。供料规划上先用近料、上游易淹料;后用远料、下游不淹料。夏季用含水量高料场;雨季用含水量低料场。施工强度低时用远料,高时用近料,平衡运输强度,避免窝工。在料场规划中做到各种坝料挖、填的相对平衡,规划调度好土石方用料。总的来说,料场的开采与规划,需要考虑诸多因素,这就要求在施工中采用灵活的手段及时调整不合适的部分,从而在土石坝的施工上取得最优的效果,降低工程造价,提高工程质量。3.2土石料的开挖运输土石料的开挖运输是土石坝施工的重要环节。从料场的开挖、运输,到坝面的平料和压实等各项工序,必须全面头筹,根据施工组织设计做到一条龙的施工运输。这些过程都可以综合机械化施工,即由互相互配套的工程机械来完成。实现综合机械化施工对加快土石坝工程建设速度、降低工程建设早教以及提高施工技术水平有着十分重要的作用。3.3坝基与岸坡处理进行对铺盖地基的和清理时,应将坝基岸坡及铺盖地基上面的树木草皮树根乱石以及各种构筑物等等全部清除干净,同时应该认真做好水井泉眼地道和洞穴等的处理坡面及局部松散浮渣采用人工清理的方法进行清理,在粘上心墙范围内回填低标号混凝土,其他低洼部位分层回填新鲜石渣用机械清理与人工清理互相配合的清理方式,将水塘洼地深槽等全部彻底清理干净,再分层将其进行回填压实,碾压整个土质坝基填筑,达到足够的夯实程度。3.4填筑施工土石坝坝面作业的特点是工种多,工作面狭窄,工序多,机械设备多等,要合理稳定的进行填筑施工需要具备制定完善的摘要:土石坝是水利工程中最为常见的一种坝体形式。是指用当地泥土石料或混合料等材料,经过抛填辗压等方式筑成的挡水坝。同时也是当前坝工建设中广泛应用快速发展的一种类型,就水利工程中的土石坝施工技术和其未来的发展趋势进行简单的探讨。关键词:土石坝;施工技术;趋势
土方压实施工控制措施
1
土方工程压实施工控制措施
水利工程中土石坝、堤防等都要进行大量的土方工程的施工,土方工程基本都有防渗要求,特别是土石坝、堤防工程。因此对土方工程进行压实是水利土方工程施工中的最重要工序之一,压实的质量好坏,直接影响整个工程的正常运行与安全。我公司近几年进行了多次的土方工程的施工,在施工中采取了一些措施,并取得了良好的效果。
一、土壤含水量控制
土料的含水量将影响到土体的压实效果,故必须对天然的土料进行适当处理,以改变其含水量来满足压实工作的要求。
1、干土料的处理
土料的自然含水量过低时,需在土料中加水,增加其含水量。
加水方法一般有料场加水及施工填筑面加水两种,前者的优点是土料润湿比较均匀,可减轻填筑面工作量,如当土料渗透系数较小,而要求加水量相当大时,即应考虑在料场加水。
(1)填筑面加水
在干早地区,如果土料平均含水量比合适的压实含水量低得不多,则可在辗压工作尚未开始以前在土料填筑面上用喷头洒水湿润,并用犁耙搅拌,拌和次数取决于土料的细度和塑性,务必使加水均匀润湿土壤为止。如果加水以后没有拌匀,没有使土壤均匀地吸收水分,便会影响压实效果。忽视搅拌工作是压实工作中的常见毛病之一,只有采用羊足辗压实砂性土时,方可以省去搅拌这道工序。加水量取决于土壤的塑性和渗透性。对于大多数用作防渗体的土料(壤土,中塑性的粘土,粘性砂土等),不用过多的拌和工作就能加进4%以上的水量(以重量计)。土料越粗,塑性越低,能够均匀加人的水量就越大,对于中等或高塑性的粘土,由于粘土块吸收水份需要时间,因此在填筑面上加水以后,如果不等待一定的时间(有时是几天)就不可能达到预想的效果。在填筑面洒水,可用洒水车或输水软管来进行,并力求喷洒均匀。
为了使水份沿铺土厚度方向均匀分配,可以先将1/3的水量洒在铺土层的底部。再将2/3水量均匀喷洒在该层土料上。当铺土厚度大于4Ocm时,应采用两次铺土,两次加水的方法。
(2)料场加水 2
