井架物料提升机施工方案
井架物料提升机安装、拆卸1

HT/(C)ZZ/2003/004井架物料提升机安装、拆卸指导书本作业指导书依据《龙门架及井架物料提升机安全技术规范》(JGJ 88-92)、厂家提供的《井架使用说明书》编制。
1.0 作业对象和要求。
1.1 适用于高层、多层建筑物料运输井架物料提升机的安装(拆卸)。
1.2 作业人员必须是有实践经验,身体健康的机械工、架子工。
1.3 井字架基础完成。
强度达到60%以上。
2.0 井字架安装步骤2.1 井字架基础检查2.1.1核实井字架基础凹槽深度、长度、宽度是否满足要求。
2.1.2检查井字架基础四角预埋铁件、导轨预埋件位置是否准确。
2.1.3根据尺寸核实情况,对基础用水泥砂浆找平,用钢板或垫片调整预埋件的位置,确保预埋件安装准确、平整,并放线定位。
2.2 将井字架基础节拼装起来吊装在基础上,按线对正。
用φ12的钢筋将基架与四角预埋件焊接牢固。
再将两根导轨固定在基础内的预埋件上,并与槽口上的基架连接,再安装底架、地轮。
2.3将四块木跳板放至基础节的横梁上,绑扎固定后,人工将第一节节架所需的导轨、立柱、横梁、斜拉杆和第二节节架正面的两根立杆和一根横梁及装有螺母、扳手、麻绳和滑轮的料桶逐一放至跳板上,按导轮、立杆、横梁、斜拉杆的先后顺序拼装第一节节架。
(注:此安装程序适用于吊斗运输井字架第一节节架的安装。
吊篮运输井架,第一节节架属地面安装,此程序应用于安装第二节节架)2.4将木跳板和第二节节架的两根立柱、一根横梁移至第一节节架上部横梁,拼装第二节节架正面的立杆和横梁,将滑轮固定在横梁上,运架体材料的方法由人工变为滑轮。
依次按头板、立柱、导轨、斜杆的顺序,将散件安装在架体上,利用滑轮、麻绳、短跳板等工具将杆件拉到位升高。
按施工方案的要求将架件一次性安装到初装高度。
在装最上部的横梁时,应注意是专用杆件,并装上天梁。
3.0井字架安装高度达10m时,应拉第一道缆风绳将架体固定。
缆风绳采用φ9.3mm以上钢丝绳,第一道缆风绳固定可靠后,方可继续安装。
(物料管理)龙门井架物料提升机专项方案

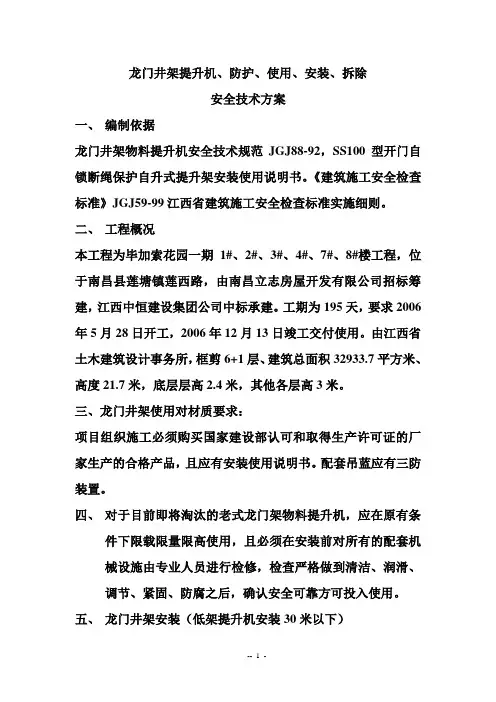

龙门井架提升机、防护、使用、安装、拆除安全技术方案一、编制依据龙门井架物料提升机安全技术规范JGJ88-92,SS100型开门自锁断绳保护自升式提升架安装使用说明书。
《建筑施工安全检查标准》JGJ59-99江西省建筑施工安全检查标准实施细则。
二、工程概况本工程为毕加索花园一期1#、2#、3#、4#、7#、8#楼工程,位于南昌县莲塘镇莲西路,由南昌立志房屋开发有限公司招标筹建,江西中恒建设集团公司中标承建。
工期为195天,要求2006年5月28日开工,2006年12月13日竣工交付使用。
由江西省土木建筑设计事务所,框剪6+1层、建筑总面积32933.7平方米、高度21.7米,底层层高2.4米,其他各层高3米。
三、龙门井架使用对材质要求:项目组织施工必须购买国家建设部认可和取得生产许可证的厂家生产的合格产品,且应有安装使用说明书。
配套吊蓝应有三防装置。
四、对于目前即将淘汰的老式龙门架物料提升机,应在原有条件下限载限量限高使用,且必须在安装前对所有的配套机械设施由专业人员进行检修,检查严格做到清洁、润滑、调节、紧固、防腐之后,确认安全可靠方可投入使用。
五、龙门井架安装(低架提升机安装30米以下)1、基础为砼,土层压实平整,水平度偏差不大于10mm,上层压实后的承载力不小于80Kpa,浇筑C20砼,厚30cm并预埋地脚螺栓,严禁梁基础侵入水中,应有排水措施。
2、架体应保持整体稳定,垂直偏差不应超过架高1.5 ‰(旧架多次使用不超过3‰),每次架体安装后架顶部自由高度不大于6米,架体设置临街面或来往施工人员频繁区应用密目网将架体三面封闭。
3、导轨接点截面错位不大于1.5米,吊篮导靴与导轨的安装间隙,应控制在5-100mm内。
4、架体建筑物连接:安装好的架体同建筑连接有两种方式,一种是采用缆风绳(适用场地较大,房屋较低情况下设置);另一种是采用硬性连接是目前经常采用的一种稳定结构。
连墙杆不可同外架连接一起,材质应与体材质相同。
井架式物料提升机施工方案

井架式物料提升机施工方案
一、工程概况
井架式物料提升机是工程施工中常用的一种设备,主要用于垂直或倾斜方向上的物料提升和输送。
在施工现场,井架式物料提升机通常用于建筑工地、工厂、矿山等场所。
本文将介绍在施工过程中,如何进行井架式物料提升机的施工方案。
二、施工前准备
1. 确定施工位置
在进行井架式物料提升机施工前,需根据实际情况确定设备放置的位置。
通常需要确保设备的安全、稳定并且方便操作。
2. 搭建基础支撑
在确定好施工位置后,需要搭建井架式物料提升机的基础支撑结构。
确保支撑结构稳固可靠,符合安全标准。
三、施工步骤
1. 设备安装
将井架式物料提升机的主体设备安装在基础支撑结构上,并进行调试和检验,确保设备正常运行。
2. 调整设备参数
根据实际工作需求,调整设备的相关参数,例如提升速度、提升高度等,以确保设备能够正常运行并达到预期效果。
3. 联调测试
在设备安装和参数调整完成后,进行联调测试,确保井架式物料提升机与其他设备的配合良好,能够正常工作。
四、施工注意事项
•在施工过程中,需严格按照相关安全规定和操作流程进行,确保施工人员安全。
•定期检查和维护设备,确保设备正常运行。
•在操作设备时,需按照相关规定和标识进行操作,不得擅自调整设备参数。
五、施工总结
井架式物料提升机在工程施工中起着重要作用,合理的施工方案和严格的施工流程能够有效提高施工效率和保障安全。
通过本文的介绍,希望能够为井架式物料提升机的施工提供一些参考和帮助。
物料提升机安装施工方案

(一)物料提升机安装施工方案一、概述根据总施工组织设计的要求,本工程采用拽引平衡式物料垂直运输提升机。
选用钢制定型标准井架,建筑高度为21.3m、井架安装高度为25.2m。
卷扬机为JK1.5,快速单筒机,电压为380V/50HZ,功率为7.5KW,井架立杆L80x8,平杆L63x6,斜杆为L50x5,连接板δ=8,螺丝M16,井孔1.8x1.8m。
架体稳定体系采用缆风绳结构。
二、基础施工方案说明1、根据总平面布置图和技术人员交底确定的位置进行定位。
各尺寸应满足使用要求。
2、地基夯实后承载不小于80KPA。
浇注C20混凝土,厚度应为300mm以上。
每边的宽度应大于架体外边500mm。
在固定位置埋入螺栓,基础表面平整,水平度偏差不大于10mm。
基础外边设置排水措施,边缘5m范围内保持不开挖沟槽或有较大振动施工。
三、安装前对基础进行验收,进场的构、配件进行检修、保养、对号、并有产品合格证。
操作人员应具有上岗证,技术熟练,并作好安全技术交底,对安装用的工具、索具进行严格检查,在接到任务书后开始进行安装。
四、架体安装:1、架体的稳定强度和垂直度必须符合规范要求,不能与脚手架相连接。
架井顶节用材应比标准节加大二级,节高为标准节的50%,支承天滑轮横梁处应制成人字撑,并有防雷措施。
提升机吊篮与架体的涂色应有明显区别,各楼层应有明显标志。
在架体上醒目处应挂有限载和安全标志。
吊篮的垫板采用50mm厚的木板。
2、缆风绳设置:缆风绳采用直径大于9.3mm的钢丝绳,与地面夹角应在450至600之间,并设有调节螺杆。
缆风绳数量为二组,每组为四根,两组之间的距离为10m。
3、地锚设计:地锚采用桩式地锚,每点采用两根Φ48的钢管,间距不小于0.5m,打入深度不小于1.7m,其抗拉强度不小于15KN,桩顶部应设有缆风绳防滑措施。
4、卷扬机的设置:卷扬机安装应平整、坚实、牢固,与吊篮连接的钢丝绳直径为16mm ,其顶部应设有防护棚。
井架式物料提升机搭设方案

目录一、编制依据: (2)二、工程概况: (2)三、施工机械配置情况:..................................... (2)四、用电负荷计算与导线的截面规格选择: (3)五、施工现场用电布置: (6)六、安全用电技术措施: (7)七、施工现场的修理和维护: (9)八、施工现场预防电气火灾的措施: (10)九、临时用水的布置: (11)井架式物料提升机搭设方案一、工程概况永康市虹霓经济合作社综合楼工程位于永康市紫薇中路与松石路交叉口,总建筑面积4888.86M2,总占地面积2378.28M2。
本工程建筑结构为框架结构,建筑层数为五层(地下一层)。
建筑高度为15.3M,总工期为500天。
本工程由永康市虹霓经济合作社投资建设,永康市建筑规划设计院设计,永康明珠建筑工程有限公司组织施工。
根据本工程的特点,在装饰阶段安装两台SSDB100井架式物料提升机,井架采用型钢架设,高度根据建筑物实际高低调制,最高18.00米,正常提升高度为13.00米,具体详见施工现场平面布置图。
二、总则:1、为保证工程施工的安全,根据《建筑施工安全检查标准》(JGJ59-99)的要求,并参照国家行业标准《龙门架及井架及井架物料提升机安全技术规范》,特制订本规程。
2、本项目部物料提升机采用SSDB100型井架物料提升机。
3、安装提升机架体的人员,按高空作业的要求,必须经过培训持证上岗;安装完毕后,必须正式验收,经建设主管部门规定的机构检测合格后,符合要求后方可投入使用;使用过程应对每台提升机建立设备技术档案,内容包括验收、检修、试验及事故情况等。
4、提升机应由经正式考试合格有操作证的专职司机操作。
三、安全防护装置和要求:提升机应具有下列安全防护装置并满足其要求:(1)断绳保护装置:当吊篮发生断绳时,应能可靠地将其停住,并固定在架体上。
(2)通道口安全门:各楼层的通道口处,设有用型钢制作的安全门,并形成定型化、工具化。
龙门井架物料提升机专项方案

物料提升机、防护、使用、安装、拆除安全技术方案一、编制依据物料提升机安全技术规范JGJ88-92,SS100型开门自锁断绳保护自升式提升架安装使用说明书。
《建筑施工安全检查标准》JGJ59-99四川省建筑施工安全检查标准实施细则。
二、工程概况广元市天然气公司元坝分公司综合办公楼,总建筑面积1828.97平方米,建筑高度13.65米。
设计层数为办公楼部份三层,住宅部份四层。
三、物料提升使用对材质要求:项目组织施工必须购买国家建设部认可和取得生产许可证的厂家生产的合格产品,且应有安装使用说明书。
配套吊蓝应有三防装置。
四、物料提升机必须在安装前对所有的配套机械设施由专业人员进行检修,检查严格做到清洁、润滑、调节、紧固、防腐之后,确认安全可靠方可投入使用。
五、物料提升机安装1、基础为砼,土层压实平整,水平度偏差不大于10mm,上层压实后的承载力不小于80Kpa,浇筑C20砼,厚30cm并预埋地脚螺栓,严禁梁基础侵入水中,应有排水措施。
2、架体应保持整体稳定,垂直偏差不应超过架高1.5 ‰(旧架多次使用不超过3‰),每次架体安装后架顶部自由高度不大于6米,架体设置临街面或来往施工人员频繁区应用密目网将架体三面封闭。
3、导轨接点截面错位不大于1.5米,吊篮导靴与导轨的安装间隙,应控制在5-100mm内。
4、架体建筑物连接:安装好的架体同建筑连接有两种方式,一种是采用缆风绳(适用场地较大,房屋较低情况下设置);另一种是采用硬性连接是目前经常采用的一种稳定结构。
连墙杆不可同外架连接一起,材质应与体材质相同。
连墙杆首层一组4根,两根水平上设置,两根斜拉杆角度为45-60度,用钢管有同一水平上设置,然后每隔6米设一组。
楼顶层必须设一组,提升机架体顶部自由高度不得大于6米。
六、卷扬机安装1、卷扬机应安装在平整、坚实、视野良好的位置上,宜远离危险作业区,视线良好。
要有安全操作棚,棚顶应能起到防物体坠落不伤人及防雨水不淋湿机械等作用。
钢井架物料提升机施工安全技术交底范本(2篇)

钢井架物料提升机施工安全技术交底范本一、项目概述本项目是为了提升施工效率和安全性,使用钢井架物料提升机进行物料的提升作业。
为了保障员工的生命安全和设备的正常运行,特进行安全技术交底。
二、设备介绍钢井架物料提升机是专门用于高空作业和物料提升的设备,由主体架构、提升装置、控制系统等组成。
该设备具有提升速度快、效率高、自动化程度高等优点。
三、施工前准备1. 确保施工现场没有杂物和障碍物;2. 检查钢井架物料提升机各个部件是否完好;3. 确保提升机的起重量和高度符合施工需求;4. 确认提升机运行轨道与工作区域相吻合。
四、设备操作技术要求1. 操作前必须仔细阅读和熟悉设备操作手册;2. 操作人员必须持有相关操作证书,经过培训并具备一定的经验;3. 在操作过程中,必须严格按照操作手册规定的操作步骤进行操作;4. 使用钢井架物料提升机时,禁止超载操作;5. 在提升过程中,禁止在运行区域内停留或行走;6. 确保提升机上方没有人员或其他物体,以免发生意外伤害。
五、安全事项及应急措施1. 使用过程中,操作人员必须全程关注设备运行情况,及时发现操作异常并进行处理;2. 在停机状态下禁止将设备作为支撑物;3. 施工现场必须设置明显的安全警示标识,并设立专人负责安全监督;4. 如发生事故或设备故障,应立即停机并通知相关人员进行处理;5. 高温、低温、高风险作业环境下,必须采取相应的安全措施,如佩戴防护设备、合理安排作业时间等;6. 对于突发情况,如意外伤害事件等,应立即采取紧急救援措施,并及时报告相关部门。
六、员工培训及考核1. 新员工必须经过安全培训并通过考试,拿到相应的操作证书才能上岗;2. 已上岗员工每年必须进行安全知识培训,并且定期进行考核;3. 员工在作业前必须有足够的休息时间,保持良好的工作状态。
七、定期维护与检查1. 每个班次操作结束后,必须进行设备的清洁和维护;2. 定期对设备进行全面检查,如发现异常情况,及时进行维修或更换;3. 养护人员必须按照设备操作手册的要求进行日常维护和保养。
物料提升机施工方案

物料提升机施工方案一、施工条件本工程砼采用商品泵送砼, 主体阶段垂直运输及装修阶段使用井架物料提升机。
二、物料提升机主要部件:该井架物料提升机的主要部件有:地梁、立柱、天梁、吊篮、卷扬机及附着装置等。
1、地梁:它是整个架体的基础。
和天梁套架、立柱(导轨)一起组成提升机,以保证吊篮自由升降,运送物料,平稳进行,并由地脚螺栓和地基相连。
2、立柱:起导轨架作用。
由多个标准节组成,节间由8条M14X 30螺栓连接,提升高度为25m。
3、天梁套架:是物料提升的架体承重梁。
4、吊篮:是承载物料的主要机构。
由型钢组焊而成,配有对安全防护、入料升降门及断绳安全保护器,吊篮停靠装置应采用可靠的联锁;侧柱及安全器设有导靴轮可沿立柱导轨滚动,起导向作用。
架体内底部应设计缓冲装置。
5、附着装置:附着杆一端用扣件与标准节相连,另一端通过预埋铁件与建筑物相连。
提升架体增高时,保证架体工作平衡。
附着的设置间距不大于9 m,设置层数为:2层、 4 层、6层;未设置铁件的楼层用M 1 2的膨胀螺栓固定在楼板上或在施工中提前预埋。
6、卷扬机:是提升物料的动力机构。
三、基础提升机的基坐必须支承在按安全可靠(或按设计要求)的基础之上,承载力能达到要求。
地梁安装时使用M20膨胀螺栓固定,螺栓中心距允许偏差2伽;地脚螺丝及预埋件要求应根据产品说明书或设计计算。
基础应有排水措施,距基础边缘5M范围内,开挖沟槽或有较大震动施工时,必须有保证架体稳定的措施。
1、低架(安装高度在30米及以下):地耐力不应少于80Kpa,浇注C20混凝土,厚度300伽,基础表面应平整,水平度差不大于10伽;2、高架(安装高度在30 米及以上):基础应有计算书,其埋深与做法应符合设计和井字架出厂使用规定;四、物料提升机技术要求1 、架体1)厂家提供的定型提升机产品,必须经市技术监督局检验后,核发准用证后方可使用。
2)提升机应设置连墙件与建筑物的柱子或与预埋在顶板上的钢筋环连接,连墙件每层必须设置一组,连墙件为①48X 3.5的钢管,连墙件与架体及建筑结构之间均采用刚性连接,并形成稳定结构,连墙件严禁与脚手架连接。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
贵州省黔南州三都县九阡镇养老服务中心工程物料提升机施工方案浙江海天建设集团有限公司2012年8月14日一、编制依据1、JGJ59-2011《建筑施工安全检查标准》2、JGJ88-2010《龙门架及井架物料提升机安全技术规范》3、产品说明书二、工程概况水清木华别墅一期(九间堂别墅西区)工程位于上海市浦东新区锦绣路南侧,西邻芳甸路,与世纪公园隔路相望,基地与芳甸路之间有22米绿化带,与锦绣路之间有25米绿化带。
由上海证大三角洲置业有限公司开发建设,上海维英建筑设计有限公司设计,上海一测建设咨询有限公司监理,浙江海天建设集团有限公司总承包。
三、设备的选择1、本工程的井架物料提升机选用上海神威机械有限公司生产的 JJ30-54型施工升降机。
2、要部件:(1)、该井架物料提升机的主要部件有:地梁、立柱、天梁、吊篮、卷扬机及附着装置等。
(2)、地梁:它是整个架体的基础。
和天梁套架、立柱(导轨)一起组成提升机,以保证吊篮自由升降,运送物料,平稳进行,并由地脚螺栓和地基相连。
(3)、立柱:起导轨架作用。
由多个标准节组成,节间由8条M14×30螺栓连接,提升高度为15M。
(4)、天梁套架:是物料提升的架体承重梁。
(5)、吊篮:是承载物料的主要机构。
由型钢组焊而成,配有对安全防护、入料升降门及断绳安全保护器,吊篮停靠装置应采用可靠的联锁;侧柱及安全器设有导靴轮可沿立柱导轨滚动,起导向作用。
架体内底部应设计缓冲装置。
(6)、附着装置:附着杆一端用扣件与标准节相连,另一端通过预埋铁件与建筑物相连。
附着的设置间距不大于9 m。
(7)、卷扬机:是提升物料的动力机构,属单独配套机构。
四、基础提升机的基坐必须支承在按安全可靠的基础之上,承载力能达到要求。
安装高度在30米及以下时,地耐力不应少于80Kpa,浇注C20混凝土,厚度300㎜,基础表面应平整,水平度差不大于10㎜;地梁安装时使用膨胀螺栓固定,螺栓中心距允许偏差2㎜。
五、物料提升机技术要求1、架体2、厂家提供的定型提升机产品,必须经市技术监督局检验后,核发准用证后方可使用。
3、提升机应设置连墙件与建筑物的柱子或与预埋在顶板上的钢筋环连接,连墙件每层必须设置一组,连墙件为Φ48×3.5的钢管,连墙件与架体及建筑结构之间均采用刚性连接,并形成稳定结构,连墙件严禁与脚手架连接。
4、架体搭设时,采用螺栓连接的构件,不得采用M12以下的螺栓,每一杆件的节点及接头的一边螺栓数量不少于2个,不得漏装或以铅丝代替。
六、安全防护装置1、吊篮必须设置定型化的停靠装置。
停靠装置必须可靠灵活。
2、超高限位装置:架体的自由高度不超过6米,在距天梁底部不小于3米处,设置超高限位装置。
超高限位装置必须灵敏可靠。
3、吊篮防护吊篮两侧应设置固定栏板,其高度为1200㎜。
吊篮进出料口设置定型化、工具化的安全门,进出料时开放,垂直运输时关闭。
安全门应开启灵活、关闭严密。
4、楼层卸料平台防护卸料平台的宽度不小于800㎜,用木脚手板横铺,必须铺严铺稳,严禁使用钢模板作平台板。
卸料平台两侧用48×3.5的钢管设1200㎜高的防护栏杆,栏杆水平管间距600㎜,栏杆外侧挂密目式安全网。
卸料平台内侧设1200㎜的防护门,防护门用Φ12的钢筋制作,并涂刷红白相间的油漆。
卸料平台口必须悬挂安全警示标志,严禁探头、超载、乘人。
5、进料口的防护提升机进料口设置防护棚,防护棚用Φ48×3.5的钢管搭设,宽度大于提升机的外部尺寸,防护棚的顶部满铺厚度不小于50㎜厚的木脚手板,铺满铺严。
在进料口加设定型防护门,防护门在吊篮提升时,将进料口封闭,以防止进人,防护门在底层吊篮进料时开启。
七、传动系统1、卷扬机卷扬机必须机械性能应良好,制动器灵敏、可靠;卷扬机的安装应按产品说明书要求安装在地脚螺栓上固定,必须埋设满足受力的地锚;并有金属制作的防护罩,周围要有围护措施。
卷筒与钢丝绳直径比不小于30,必须设置防止钢丝绳脱出防护装置。
卷扬机钢丝绳的第一个导向轮(地轮)与卷扬机距离不小于卷筒宽度的15倍,不小于7米(卷筒宽450㎜,卷筒宽度的15倍为6.75米)。
2、钢丝绳(1)、提升用钢丝绳安全系数K>7;(2)、钢丝绳应维护、保养良好,不得有严重的扭结、变形、断丝、锈蚀、缺油现象,严禁使用拆减、接长或报废钢丝绳。
(3)、钢丝绳应用配套的大轮和地轮。
滑轮组直径与钢丝绳比值不应小于30,严禁作用开口滑轮。
(4)、钢丝绳在卷筒上要排列整齐,不得咬绳和相互压绞,不得从卷筒上方卷入。
运行中钢丝绳在卷筒上的圈数,最少不得少于3圈。
(5)、卷筒上的绳头应用压板固定牢固,在天梁上固定的绳头应有防止钢丝绳受剪的措施。
3、操作棚(1)、应搭设坚固的操作棚,不得搭设于脚手架上或有危险的地方,操作棚应有防雨措施;(2)、操作棚的搭设应不影响操作员视线,当距离作业区较近时其顶部必须搭设能防止穿透的双层防护栏;(3)、应保证棚内电器设备的安全及便于操作,且各井架操作台之间信号不干扰,操作员操作互不影响;八、安装要求1、安装吊篮,吊篮与地梁对中后,调整水平度,四角垫好垫牢。
吊篮骨架内竖向铺设5cm厚木板,应铺严,并做好压重。
2、安装架体杆节,两边的杆件用>M12×30螺栓与地梁连接,第一节连接后,测量其垂直度,其偏差不应超过3‰,用加垫法调整。
吊篮导靴与导轨的摩擦面间隙一面应控制在0-2mm以内,以防间隙过大,产生脱轨现象,第一节安装好后,临时用铅丝将吊篮立柱和杆节绑牢。
3、安装第二节,检查两导轨之间必须和底节一致,误差不超过5mm,紧固螺栓,做好斜支撑后,将两支柱横向水平连接成一体,进行加固。
两边立柱应交替进行往上安装,所有节点螺栓必须紧固,不得漏装。
4、安装前,首先检查提升机架体的垂直度,导轨的平行度,导轨对接点的错位差,连墙件的设置间隔是否达到安全技术规范标准,能否满足吊篮升降时的强度刚度和稳定性的要求。
5、调整升降吊篮的水平度及导靴滚轮与导轨角面的间隙,达到设计要求后,再安装两对楔体组件。
6、楔体组件必须安装在升降机吊篮左右两侧槽钢柱体的同一水平面上,将楔体提到上止点就位抱合后,再将楔体座焊接在槽钢柱体上,焊接必须达到设计要求。
7、安全断绳保护系统,升降动滑轮轴心必须与升降吊篮承重梁中心重合,安装好的升降动滑轮能灵活转动,弹簧拉板与滑轮后盖及座体轴向间隙一致。
压缩弹簧受压时,两钢丝间隙大于或等于0.1d(d是钢丝直径),四级调整一致。
8、安装杠杆,连接铰链。
9、摇臂铰链机构,按图样尺寸位置安装后,转动应灵活,臂板中心线角度应一致。
当升降动滑轮轴提升到座体顶点时,用调节螺栓调整四个楔快,抱合摩擦面与导轨接触面的间隙达到15mm,滑轮轴降到下止点,楔快提升到上止点。
(加紧状态)10、卸料对开防护门,开门应灵活,插销自如,将拉伸弹簧连接在摇臂上,再将钢丝绳绕过导向轮与门相接,推拉门子调整拉伸弹簧拉力,当门开启后,楔快必须提升到上止点(门轴中心距索绳孔中心100mm)。
11、架体外侧每隔6m用钢架管搭设固定架子,利用墙体内的预埋件与架体焊接,形成稳定结构,架体外侧挂安全网封闭。
12、提升机的缆风绳采用圆股钢丝绳,直径不得小于9.3mm。
在井架顶部设置一组缆风绳(4根);缆风绳应在架体四角有横向缀件的同一水平面上对称设置,使其在结构上引起的水平分力,处于平衡状态。
缆风绳与地面的夹角不应大于60°,其下端应与地锚连接,不得拴在树木、电杆或堆放构件等物体上。
13、安装精度应符合以下要求:14、导轨节点截面错位不大于1.5㎜15、吊篮导靴与导轨的安装的安装间隙控制在5-10㎜以内。
16、在提升机进料门处搭设防护棚,防护棚与安全通道连在一起。
形成一体。
九、调试与验收1、调试2、空载提升吊篮在全行程范围内作升降运行三次(楔快取下)验证架体的稳定性,两导轨间的距离是否达到技术要求,并同时观察进出料门是否灵敏,不允许有震颤冲击现象。
3、将吊篮悬挂离开地面100-200mm,调整导靴滚轮与架体导轨的间隙,八处一致后,装好楔快,达到锁紧状态,将滑轮轴降到下止点,调整调节螺栓至拉紧状态,在额定负载下将吊篮提升到离地面2-3米高停机,将对开方防护门打开,检查制动夹持的可靠性。
4、升降吊篮内施加额定载荷,使其试运行三次。
5、在升降吊篮上取额定起重量的125%(按5%逐级加量)作提升、下降、开门停靠自锁试验(此时不做断绳试验)下滑不应超过100mm,下降速度在25-30m/min时,要求动作准确可靠,无异常现象,金属结构不变形,无裂痕及油漆脱落等,更不能出现连接松动损坏等现象。
6、验收7、遵照JGJ59-2011《建筑施工安全检查标准》进行量化验收;8、井架安装完后应试运行,且必须经过建设行政主管认可的检测机构检验合格后方可可投入使用。
十、使用与管理1、使用(1)、物料在吊篮内应均匀分布,不得超出吊篮。
当长料在吊篮中立放时,应采取防滑措施;散料应装箱或装笼。
(2)、严禁人员攀登、穿越提升机和乘吊篮上下。
(3)、提升机司机在信号不清的情况下不得开机。
作业中不论任何人发出紧急停车信号,应立即执行。
(4、)闭合主电源前或作业中突然断电时,应将所有开关扳回零位切断电源,并将运物放下。
在重新恢复作业前,应在确认提升机动作正常后方可使用。
下班时要切断电源,锁好闸箱。
(5)、导轨表面严禁涂任何油脂。
导靴滚轮销轴每班应加注1次润滑油脂。
(6)、吊篮停稳后再打开防护门,开启支稳后方可上人卸料。
吊篮下降时,首先必须关好防护门,插好销轴后,再明确联络信号。
(7)、作业后,将吊篮降至地面,各控制开关扳至零位,切断电源,锁好闸箱。
(8)、提升机上严禁超载运行。
吊篮提升后,吊篮下严禁有人停留。
(9)、工作完毕或暂停作业后,吊篮必须落到地面。
吊篮需在空中停留时,除使用制动器外,并用棘轮保险卡牢,机手不得离开岗位。
十一、拆除1、拆除前,操作人员要详细检查现场周围环境,清除障碍物,划定危险区并设置围栏或警戒标志。
拆除时要设专人监护。
2、拆除前要统一指挥,操作人员要服从领导、密切配合,严格按交底顺序、安全措施进行。
特别是拆除连墙杆时要注意架体的稳定情况。
3、拆除应按“先搭后拆,后搭的先拆”的顺序进行。
4、拆除作业中,严禁从高处向下抛掷物体。
拆下的杆件等及时清理放置在规定的位置,并码放整齐。
5、拆除卷扬机,必须先切断电源,经检查无误后才能进行拆除工作。
6、拆除连墙杆前,应先设置临时支撑,确保架体自由高度不大于2个标准节。
7、拆除龙门架前,应先分别对两立柱采取稳定措施,保证单柱的稳定。
8、拆除作业易白天进行,夜间作业应有良好的照明,因故中断作业时,应采取临时稳固措施。
九间堂别墅工程安装1台物料提升机施工组织审批表。
