边坡支护工程施工组织设计方案一、背景边坡支护工程是一项关乎道路交通和交通安全的重要工程,其施工组织设计方案能否合理、科学,将对施工进度、施工质量和工程造价等方面产生决定性影响。

因此,本文将着重探讨边坡支护工程的施工组织设计方案。

二、工程概况本工程是一项路基岩石隧道工程,建设地点为某省某市,共设计支护长度为1200m。

边坡采用了一种常见的护坡方式——深层锚杆护坡。

三、施工组织设计方案3.1 施工机具和设备本工程所需施工机具和设备如下:•拆采机•推土机•凿岩机•钻机•标高仪•混凝土搅拌机•起重机•其他配套设备(具体根据施工现场要求而定)3.2 施工机具的选择针对深层锚杆护坡工程,本工程中所选设备依据以下几项考虑:1.在施工期间,需要使用大量的混凝土搅拌机,以快速制备大量混凝土。

2.在支护工作中,需要对边坡进行钻孔,深层锚杆护坡的施工中,这一步骤十分关键,需要选择性能优良的钻机。

3.要设置标高仪,对各种工程学制测量进行实时监控。

4.应根据土质条件选择合适的推土机,以满足疏导现场土料的要求。

3.3 施工流程本工程的施工流程如下:1.清理现场。

2.对现场进行标高测量,在施工前准备好必要的量具、丈量器等设备,确保施工标高准确。

3.拆除原有边坡,完成基准线的测量工作。

4.进行钻孔。

桶吸钻机或者压力机可以大幅降低操作人员的劳动强度。

5.进行钢筋的构架和混凝土浇筑等支护工作。

6.进行深层锚杆的护坡后,开始进行泵漏水的防水工作。

此时,需要选择合适的水泥浆泵。

7.进行地面处理,如铺砖、修路等。

8.清理施工现场,完成施工工作。

3.4 施工注意事项在深层锚杆护坡工程中,需要注意以下几个方面的问题:1.在进行钻孔施工时,必须严格遵循其技术规范。

应当避免施工误差,以保证整体支护效果。

2.在进行钢筋加固时应注意间距和浇筑混凝土厚度等问题,以保证支护墙的整体性能。

3.在进行地面处理时,建议选择环保砖等材料,以保护环境。

4.在施工期间,应始终保持现场的安全和整洁,确保施工的顺利进行和作业人员的安全。

边坡防护施工组织设计方案

边坡防护施工组织设计方案

边坡防护施工组织设计方案一、背景介绍边坡防护工程是为了保护山体和道路的安全而进行的一项重要工程,其施工组织设计方案对保证工程质量和施工进度起着至关重要的作用。

本文将详细介绍边坡防护施工组织设计方案的内容和要点。

二、工程概况本次边坡防护工程位于某市A公路的B段,总长1000米。

该路段地势较为险峻,原有边坡存在较大的滑坡隐患,需要进行加固防护。

本次工程的主要任务是采用护坡灌注桩和喷射混凝土进行边坡加固,确保道路的安全畅通。

三、施工组织设计方案1. 施工队伍组建根据工程规模和施工需求,组建专业的施工队伍,包括技术负责人、工程师、技术工人等。

确保施工人员熟悉工程要求和施工工艺流程。

2. 施工设备准备针对边坡加固工程的特点,准备所需的施工设备,包括护坡灌注桩机、混凝土喷射设备、起重机械等,确保施工顺利进行。

3. 施工任务划分将边坡加固工程划分为若干个施工任务点,根据地形、施工条件和人力资源等因素,合理安排施工任务的顺序和进度。

4. 施工方案制定根据设计要求和地质勘察报告,制定详细的施工方案,包括施工工艺、工序、工期、技术要求等,并根据实际情况进行相应调整。

5. 施工现场管理设立施工现场指挥部,负责统筹协调施工进度、施工质量和安全生产等事宜。

加强对施工人员的培训和管理,确保施工安全。

6. 质量控制严格按照设计要求和相关标准进行施工,进行监督和验收,确保施工质量达标。

7. 安全防护制定严格的安全操作规程,加强对施工人员的安全培训,落实安全防护措施,保障施工过程中的安全。

8. 环境保护在施工过程中,采取相应的环保措施,防止施工对周边环境造成污染,保护生态环境的完整。

9. 施工进度控制制定合理的施工进度计划,严格按照计划进行施工,并随时进行监控和调整,确保施工进度的合理性和稳定性。

四、总结本文针对边坡防护施工组织设计方案进行了详细的介绍。

通过合理组织施工队伍、准备设备、划分任务、制定方案以及加强现场管理、质量控制、安全防护和环境保护,可以确保边坡防护工程的顺利进行,并达到预期的效果。

边坡整治施工组织设计方案

边坡整治施工组织设计方案

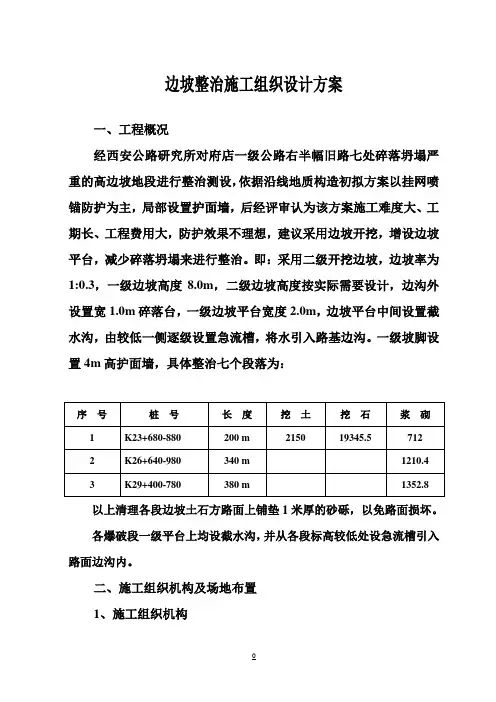

边坡整治施工组织设计方案一、工程概况经西安公路研究所对府店一级公路右半幅旧路七处碎落坍塌严重的高边坡地段进行整治测设,依据沿线地质构造初拟方案以挂网喷锚防护为主,局部设置护面墙,后经评审认为该方案施工难度大、工期长、工程费用大,防护效果不理想,建议采用边坡开挖,增设边坡平台,减少碎落坍塌来进行整治。

即:采用二级开挖边坡,边坡率为1:0.3,一级边坡高度8.0m,二级边坡高度按实际需要设计,边沟外设置宽1.0m碎落台,一级边坡平台宽度2.0m,边坡平台中间设置截水沟,由较低一侧逐级设置急流槽,将水引入路基边沟。

一级坡脚设置4m高护面墙,具体整治七个段落为:以上清理各段边坡土石方路面上铺垫1米厚的砂砾,以免路面损坏。

各爆破段一级平台上均设截水沟,并从各段标高较低处设急流槽引入路面边沟内。

二、施工组织机构及场地布置1、施工组织机构为完成本项工程任务,并组成了工程科,安全质检科,办公室等机构,负责施工组织管理,质量进度控制,安全生产管理,物资采供、机械调度管理,财务核算,行政事务及后勤等工作。

该工程项目部组成框图2、施工场地布置为缩短封闭交通时间,派遣三支爆破队伍,第1段独立位于野芦沟,派遣第三支爆破队伍进行完成第2、第3两段相距甚远且没有炸方,为缩短总工期,在不封闭交通的情况下赶进度,派遣两支浆砌队伍进行施工,共计三处施工段落。

由于该路段无法修筑施工便道,车辆只能从K22+800绕到右幅车道通行,到K25+600转到左幅车道通行,在K26、K29两段护面墙施工过程中,留半幅车道让车辆通行,并派人值班,以确保道路畅通。

三、施工进度安排总施工期为70 天1、前期准备工作工作项目:成立项目部、机械、设备的调遣,征用砂砾厂、弃石场,申办并构筑炸药库、浆砌前期备料工作等。

3.10~3.14 征用砂砾场、弃石场、联系采石场3.15~3.25 申办炸药库,机械设备调遣到位3.26~3.31 全面开工需要的人员、设备、材料的组织整理,技术交底,施工放线,工程量的复核,材料的试验等2、主体工程主体工程分为整治清理边坡、加固坡脚的护面墙两大项。

边坡防护整治施工组织设计方案

边坡防护整治施工组织设计方案

边坡防护整治施工组织设计方案一、施工目的和范围本项目旨在对某条公路路段边坡进行防护整治,保障公路的安全可靠运行。

施工范围包括道路两侧的边坡,总长度为500米。

二、施工前准备2.1 前期调查在开展施工前,应对该路段进行前期调查,包括对边坡的情况进行详细了解,包括土层性质、坡度、破坏现象等等。

还应根据原地形地貌情况,决定边坡的设计高度和坡度。

2.2 施工队伍施工队伍应从该地区招募本地工人,确保队伍的数量、素质和技术可靠。

2.3 施工材料施工材料方面主要包括钢筋、混凝土、防护网等,需要考虑到防护效果及经济性等多种因素。

三、施工步骤3.1 土石方挖掘与整理首先对于原始边坡进行挖掘,并将石块、石渣分别用敞车运到指定地点,用于其它工程使用。

对于边坡的土方挖掘,需注意施工坡度保持合适,避免加剧地形变化。

3.2 钢筋加固在边坡土方挖掘完毕后,要进行钢筋的加固,钢筋两端固定在边坡上,并在钢筋上加注混凝土,保证钢筋的牢固固定。

3.3 混凝土浇筑在钢筋加固完毕后,需要进行混凝土的浇筑。

浇筑混凝土的过程需要注意混凝土浇筑的均匀性和充实性,以确保其结构牢固。

3.4 防护网安装在混凝土施工完毕后,为了达到更完善的防护效果,需要将防护网进行安装。

防护网需要注意固定牢固,确保防护装置稳定。

3.5 工程验收整治施工完毕后,需进行工程的验收,检查其安全性和可靠性的问题。

四、安全措施1. 在施工现场设置防护区域,并进行警示标志化,确保施工现场的安全。

2. 全程监测,保证整治过程中随时掌握区域动态,发现差异时及时采取措施调整。

3. 在施工中对机维设备进行全面检查,充分保障其正常运转,有效地防止意外事故的发生。

4. 在施工现场设立安全警戒线,并配备安装模拟监控系统,对施工现场的员工进行全程监控,防范工伤事故的发生。

五、质量验收标准1. 施工完成后,边坡防护整治设施应能够有效地保障路面的安全可靠运行;2. 边坡整治过程中,混凝土、钢筋应符合安全标准,并具备稳定的性能;3. 防护装置的设施安全可靠;4. 未看到明显破损、开裂、表面凹凸不平的地方。

边坡防护施工组织设计方案

边坡防护施工组织设计方案

边坡防护施工组织设计方案随着城市的扩大和人口的增长,道路建设越来越重要。

而边坡作为道路建设中必不可少的一部分,需要我们高度重视。

不管是山坡还是路堤,都需要采取一定的防护措施。

边坡防护施工组织设计方案是制定边坡施工计划和安排施工人员、材料、工艺、装备和时间等方面的重要计划,其重要性不言而喻。

一、施工组织设计方案的内容1.工期范围首先需要确定整个施工周期的时间,包括采购物资、进场施工和完工时间。

在制定施工组织设计方案时,需要统计天气预报,安排合理的时间并考虑到不可抗拒的情况发生时的应对及处理方式。

2. 地形的熟悉和评估了解边坡的地形状况,通过地形图等图纸资料来评估其可塑性。

同时需要对于工作区进行勘察评估,确保施工过程中不会给生态环境造成影响,保护环境和生态倍加重要。

3.施工定位方案考虑道路的使用需求以及其他相关的因素来确定施工定位方案。

根据地形和防护需求,定位出围挡和其尺寸、砌石防护、夯实垫层和钢筋筑方案等。

4. 采购设备和物资施工场地通常位于山区或者路堤上,需要装备特别的设备和物资。

根据需要确定设备和物资种类,考虑设备的运输和使用问题,使其尽可能的不影响施工和道路的正常使用。

5. 人员安排施工组织设计方案需要考虑供需关系,根据工期、设备和物资的安排,来定人,同时安排工作岗位,明确岗位职责和具体工作措施。

同时,考虑人员的合理轮换和加班情况,维护工作者的身体健康,确保施工质量和安全。

二、施工组织设计方案的注意事项1.安全生产施工组织设计方案中关于安全生产的方案必须与其他方案相协调,应该考虑每个施工方案可能产生的风险,制定预防措施,降低生产成本。

2. 资源分配和管理设计方案中需要考虑到各种资源的运输和储存问题,如设备、材料、人力资源等问题。

同时,保证各种资源的管理和保养,提高使用寿命并减少资源浪费。

3. 编制施工方案边坡是山坡或路堤,其施工过程需要较高的技术,应编制施工方案,并与工作人员进行协调,做好相关文件及记录。

边坡工程施工设计组织方案

边坡工程施工设计组织方案

边坡工程施工设计组织方案一、项目概况本项目位于XX省XX市,是一项xx公里的公路工程,包括道路、桥梁、边坡、排水及绿化等多个工程。

其中,边坡工程是整个工程的重点之一,对于保障道路的安全畅通具有重要意义。

本项目边坡工程主要涉及边坡开挖、填方、护坡及排水等工作,施工难度较大,需要采取合理的组织方案来确保工程的顺利进行。

二、施工设计组织方案1. 施工准备阶段在进入施工现场前,需要进行详细的施工准备工作。

首先,对施工现场进行详细的勘察和测量,了解边坡的地质情况、地形特点、水文条件等,并根据调查结果进行施工设计。

同时,对施工现场进行环境评估,了解周边环境情况,确保施工不会对环境造成影响。

在施工准备阶段,还需要组织现场人员进行安全培训,制定施工安全计划和应急预案,确保施工期间安全生产。

2. 边坡开挖在进行边坡开挖工作时,需要按照施工设计要求,采取适当的开挖方法和设备,确保开挖施工的安全及高效进行。

在开挖过程中,应根据边坡的地质情况和设计要求进行分块开挖,及时清理边坡上的杂物和碎石,并对裸露的边坡进行防护,以减少边坡坍塌的可能性。

在开挖完成后,需及时对开挖面进行检查和处理,保证边坡的稳定性。

3. 边坡填方在进行边坡填方工作时,需要依据施工设计对填方坡度、厚度等进行控制,并使用符合要求的填方材料。

在填方施工过程中,需进行分层压实,保证填方的稳定性和坚实度。

同时,需要对填方面进行及时的排水处理,防止填方后发生外渗或渗漏现象。

4. 边坡护坡边坡护坡工作是保证边坡稳定性的关键环节。

在进行护坡工作时,需严格按照设计要求进行护坡结构的设置,并使用符合要求的护坡材料。

在进行护坡施工前,需对护坡材料进行检查,确保护坡材料的品质及货物的质量。

在护坡施工过程中,需精确控制护坡结构的安装位置及深度,保证护坡结构的牢固性及稳定性。

同时,需注意护坡结构与地基的结合,以保证护坡的整体性和稳定性。

5. 边坡排水在边坡工程施工中,排水工作是必不可少的一环。

边坡防护施工组织设计方案

边坡防护施工组织设计方案

边坡防护施工组织设计方案一、项目概述边坡防护是土木工程中的一个重要环节,旨在保护边坡的稳定性,防止其发生滑坡、塌方等灾害事故。

本文旨在制定边坡防护施工组织设计方案,确保施工过程的安全和高效进行。

二、施工准备1. 资料准备在开始施工前,需要进行充分的资料准备工作。

包括边坡的设计图纸、监测资料、地质勘测报告等。

根据这些资料,施工方能有针对性地制定方案。

2. 材料采购根据边坡的具体要求,施工方需要评估所需材料的种类和规格,并且进行采购。

材料的质量要符合相关标准,以确保施工的质量和安全。

3. 设备准备根据边坡的特点和施工要求,确定需要的机械设备和工具,并进行准备。

例如,挖掘机、卡车、渣土车等。

4. 人力组织制定人员配备方案,确定所需施工人员的数量和岗位职责。

人员应具备相关工作经验和技能,并经过相关培训,熟悉施工工艺和安全操作规程。

三、施工步骤1. 现场布置根据边坡的具体情况,进行现场布置,确保施工的顺利进行。

包括设置施工场地、道路通行情况、设立安全警示标识等。

2. 边坡清理清理边坡表面的杂物和植被,将边坡表面暴露出来,为后续的施工工作做好准备。

3. 地质处理根据地质勘测报告的结果,对边坡进行必要的地质处理。

例如,清理松散的土层、处理裂缝和岩体等。

4. 边坡加固施工方根据设计图纸和边坡的具体情况,采用合适的加固方式进行施工。

常见的加固方式包括挡土墙、护坡、喷射混凝土等。

5. 监测与调整在施工过程中,需要进行监测工作,随时了解边坡的变形和位移情况。

根据监测结果,及时调整施工方案,确保施工的安全和有效。

6. 完工验收施工完成后,进行工程的验收工作。

包括检查边坡加固的质量和效果,确保边坡的稳定性和安全。

四、安全措施1. 培训施工前,对施工人员进行相关安全培训,确保他们了解施工过程中的安全风险和应对措施。

2. 安全设施在施工现场设置必要的安全警示标识,划定作业区域,并设置防护措施。

3. 安全监测配备专业的安全监测人员,监测施工过程中的安全风险,确保施工的安全。

边坡防护工程施工方案(3篇)

边坡防护工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX地区边坡防护工程2. 工程地点:XX省XX市XX县3. 工程规模:本工程涉及边坡防护面积共计XX平方米,包括XX处边坡。

4. 工程目的:通过实施边坡防护工程,防止边坡失稳、滑坡等地质灾害的发生,保障周边人民群众的生命财产安全,美化环境,促进当地经济发展。

二、施工组织设计1. 施工单位:XX Construction Co., Ltd.2. 施工项目负责人:XX3. 施工队伍:由具有丰富经验的边坡防护专业队伍组成,包括工程师、技术员、施工员、质检员等。

三、施工准备1. 技术准备- 对边坡进行详细勘察,了解边坡地质、水文、气候等基本情况。

- 根据勘察结果,编制详细的施工方案,包括施工工艺、材料、设备、进度等。

- 对施工人员进行技术培训,确保施工质量。

2. 材料准备- 采购符合国家标准的边坡防护材料,如:锚杆、锚索、钢筋网、土工布、土工格栅等。

- 对材料进行检验,确保材料质量符合要求。

3. 设备准备- 准备施工所需的机械设备,如:钻孔机、锚杆钻机、切割机、装载机、运输车等。

- 对机械设备进行检修和维护,确保设备正常运行。

4. 施工场地准备- 清理施工现场,确保施工场地平整、干净。

- 设置施工围挡,确保施工安全。

四、施工工艺及方法1. 施工工艺流程- 施工准备→ 勘察设计→ 钻孔→ 锚杆(锚索)安装→ 钢筋网铺设→ 土工布(土工格栅)铺设→ 表面处理→ 工程验收2. 施工方法- 勘察设计:根据勘察结果,确定边坡防护方案,包括锚杆(锚索)长度、直径、间距等参数。

- 钻孔:采用钻机进行钻孔,钻孔深度、直径、角度等参数应符合设计要求。

- 锚杆(锚索)安装:将锚杆(锚索)插入钻孔,并进行锚固。

- 钢筋网铺设:将钢筋网固定在锚杆(锚索)上,确保钢筋网与锚杆(锚索)连接牢固。

- 土工布(土工格栅)铺设:将土工布(土工格栅)铺设在钢筋网上,确保其与钢筋网连接牢固。

- 表面处理:对边坡表面进行处理,防止雨水冲刷,提高边坡稳定性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工组织设计一、工程简况1、编制依据1.1本工程设计图纸及说明。

1.2本工程招标文件及答疑纪要。

1.3《建筑边坡工程技术规范》(GB50330-2002)。

1.4《建筑地基处理技术规范》(JGJ79-2002)。

1.5《锚杆喷射混凝土支护技术规范》(GB50086-2001)。

1.6《工程建设标准强制性条文》(房屋建筑部分2002年版)。

2、工程简况大田县均溪镇玉田村“刺蓬垵”潜在崩塌位于均溪镇玉田村“刺蓬垵”后山人工挖方边坡处。

该处人工挖方边坡高约14-23m,坡度约55-75°,长度约180m。

人工边坡坡脚拟建6幢5层居民住宅楼,共16户80人。

为保护坡脚居民的生命财产安全,迫切需对潜在崩塌进行治理。

该工程由福建地矿建设集团公司设计。

其治理工程的主要工作内容有:2.1 边坡主要为表层的残坡积土及下层的全风化岩层,风化节理陡倾,约180m长范围内存在潜在的滑塌。

设计治理措施为:2.1.1土石方刷方清坡,对该边坡进行人工清坡,确保坡面平整。

2.1.2锚杆框架工程:1-1、2-2剖面设置5~6级预应力锚杆框架,3-3~6-6剖面设置4~6级普通锚杆框架。

深度3m、12m、15m、18m、21m、24m、27m,设计荷载为100KN、200KN、400KN。

孔径Φ110ο。

框架采用现浇C30混凝土,截面尺寸400×500㎜、㎜,俯角20300×300㎜。

2.1.4地下水处理工程:在坡底0.5~1m布置一排仰斜排水孔,排水孔深度30m,孔径Φ110㎜,排水管采用Φ75㎜PVC排水管制作。

2.1.5边坡坡脚喷锚工程:2-2、4-4剖面边坡坡脚中风化基岩出露处采用C15砼喷射,喷射厚度约11cm。

框架网格间及裸露坡面采用爬山虎防护。

3、施工组织3.1、工程经理部组织机构选择具备工程管理知识、高水准的技术管理干部,组成强有力的工程班子。

组织责任心强、技术水平高的施工班组。

.工程经理部组织机构工程经技术负责生产负责材料安全财务人施工质检石体杆程方班班班班主主主主、工程管理机构人员组成及主要职责3.2数人责职岗位) (人是质量、安全、文明生产的直接责任全面领导工程施工,1 工程经理人。

1 生产负责负责施工人员的调配、生产安排及安全、文明生产的管理。

1 技术负责工程施工技术、施工质量的技术负责人。

实施施工组织设计方案,协调各工序的衔接、检查、监督指2 施工员导,负责质量管理制度的实施。

负责工程材料的检验、工程各工序的质量把关,试压块的制2 质检员作、养护、送检等工作。

负责对工人进行安全教育,各项安全生产措施的落实、监2 1安全员~督、检查、指导,是现场安全负责人。

负责施工材料进场检查,验收及零配件的采购。

1材料员.二、施工原则、施工顺序1、施工原则本工程治理施工,应严格按照福建地矿建设集团公司设计图纸要求及《建筑边坡工程技术规范》(GB50330-2002)。

《建筑地基处理技术规范》(JGJ79-2002)。

《锚杆喷射混凝土支护技术规范》(GB50086-2001)。

《工程建设标准强制性条文》(房屋建筑部分2002年版)规定施工,达到一次根治、不留后患、安全可靠,经济合理。

2、施工顺序按照从上至下的开挖施工顺序逐级开挖,待上级边坡锚固工程全部实施,并产生加固作用后,方可进行下级边坡的土石方开挖作业;逐级开挖,逐级加固,直至全部防护工程结束。

确保坡体稳定和结构安全。

边坡加固施工顺序:根据设计图纸要求结合现场实际情况,主要工序施工顺序为:施工准备→施工放线测量→土石方刷坡→复测→坡面修整、结构放样→锚杆施工→框架梁施工→张拉锁定→下一级施工→直至完成。

三、主要施工方案1、土石方刷方工程施工方案1.1开挖前应认真进行测量放样,准确定出坡顶边线,自上而下进行施工,保证边坡坡度,用木板按不同坡率自制三角板,随挖随控边坡坡率,不超挖或欠挖,避免二次刷坡。

开挖前先将地表腐植土、草皮、树根等清除干净。

1.2按设计每一刷坡台阶高度及刷坡坡度,挖至设计平台位置,应进行坡面细修整,保证坡面的坡度和坡面的平整度。

对于软质岩石,凹凸尺寸均不大于10㎝,石质边坡,凹凸尺寸均不大于20㎝,挖出一阶平台;报监理检查验收。

1.3开挖时如坡级差异或坡率急剧变化,及时报设计、监理及业主代表;必要时由设计进行修改,以保证坡面圆滑过渡,达到整体美感;发现土层与设计不符或岩层倾向对边坡有造成滑坡危险时,也应及时与设计单位联系修改施工方案,并报请监理工程师批准。

1.4土石方开挖及堆放时,如建设单位需要土方回填时,按不同材料不同性质加以区分,分层开挖,分别堆放,不使相互混杂。

石方开挖时根据地形、地质,开挖工作面及设计要求,采用能保1.5.证边坡稳定并无损环境的施工方法。

如确需采用爆破法开挖的坡段,应经设计审批同意,靠近边坡3m内禁止炸药爆破;石方边坡开挖,采用爆破时,对上空有架空线通过或对周边建筑物、交通有影响时,首先查明可能造成的影响,采取可靠防护措施和设计爆破参数,制定确保线路和周边建筑物的安全方案,才可进行爆破施工。

1.6采用控爆技术,爆破以小型松动爆破为主,不采用大型爆破。

当石方开挖接近边坡时,采取光面爆破技术,减少对断面外岩层的扰动。

每次爆破完毕及时清理边坡的危石和松动部分。

1.7爆破人员应持证上岗,开工前对其进行技术再培训及安全教育,对爆破器材的进货、运输、保管、实验、使用,按照国家规定和当地公安部门的具体要求严格控制,保证爆破器材管理和使用绝对安全。

1.8边坡开挖应顺直、圆滑,大面平整,坡面上不得有松动石、危石,过量超挖而影响上部边坡岩体稳定性,应用浆砌片石嵌补。

1.9废弃土、石方,及时运至指定弃土点,如有要求,最后应整修弃方边坡,以植被防护,保护环境。

2、砌体工程施工方案按设计要求边坡坡顶截洪沟采用10.0#浆砌片石砌筑,坡脚排水沟用10.0#浆砌片石砌筑,坡面中部设置有急流槽,亦用10.0#浆砌片石砌筑。

在施工安排上,防护工程由承担砌体施工队负责。

施工时所用的片石,从当地料场就近采购。

在工期安排上,应根据工程进展情况及时紧跟,成型一阶则防护一阶。

施工时严格按照设计要求尺寸先进行刻槽,避免扩大砌槽或造成超挖。

砌筑时,基础与平台侧沟同时砌筑,而后施工同阶坡面上部的砌体工程,避免产生人为的接缝及潜在的质量隐患。

砌体工程施工工艺:截、排水沟、平台、急流槽设计采用10.0#浆砌片石结构。

施工时先测量放线,然后按设计排水沟断面加砌体位置进行开挖。

由于平台宽度较小,开挖时,能用挖掘机开挖的,辅以人工修整,不能使用机械开挖的,采用人工刻槽。

如有石方,辅以控制爆破的方法进行,避免超挖和欠挖;砌筑时能拉线的应拉线砌筑,不能拉线的应保证砌筑圆滑过渡,流水台阶应均匀顺直。

严格控制坡率和表面平整度,厚度不小于设计厚度。

超挖部分用浆砌片石回填。

.3、锚杆框架工程施工方案3.1锚杆施工3.1.1、施工流程:施工准备、设备就位→锚孔钻孔→锚杆、锚索制安→锚孔注浆→混凝土结构钢筋制安→模板制安→混凝土浇注→锚孔张拉锁定→验收封锚。

3.1.2、施工准备施工前应明确施工方法和工艺、工序流程,做好人员、设备、材料实验、监测安排及安全和质量管理,向监理提出单项工程开工申请,并取得开工批复。

先按设计要求施工基本实验锚,做好抗拉拔破坏实验,以验证设计的合理性,为设计提供验证和调整设计的依据实验锚位置根据设计、监理、业主代表、地质等相关单位现场确定。

实验孔自由段不注浆,锚固段与自由段之间设止浆袋,锚固段外侧应设引排气管,并深入锚固段5~10㎝,注浆方法与标准注浆相同。

土质较差须采用二次高压劈裂注浆。

实验时应做好详细的记录,并及时提交实验报告。

为了缩短试锚时间,建议不做混凝土台座(锚墩),改为两块20㎜厚钢板作为台座,台座尺寸由设计提供。

实验锚张拉,如有可能,应由业主委托有资质的单位进行,如由我公司进行,应在监理(设计现场代表)的监督下进行。

3.1.3测量放样正式施工时,应进行测量放样。

根据设计要求,用测量仪器在边坡上准确定出几个控制孔位,做好标记,其余孔位利用控制孔结合水平管,钢卷尺定出,并用铁钉和油漆做好标记。

3.1.4成孔成孔前根据不同的地层,选择合理的施工机械,本工程拟采用风动潜孔锤钻进成孔,电动或柴动空压机为动力,钻进过程中禁止采用水钻,以防周边地质条件恶化,开孔时按设计孔位、倾角和方位准确就位,对准孔位徐徐钻进,待进尺达一定深度后,地层较稳定时方可加速钻进,钻进过程中应随时检查钻头的磨损情况,以防止钻孔直径达不到设计要求。

并保证钻孔角度符合设计要求。

达到设计孔深后(含超钻50㎝),不立即提钻,再稳钻3~5min,然后再用高压气冲孔2~3min,把孔内钻屑、岩粉冲干净。

对一些较破碎的地层,易产生掉块,常规方法无法钻进时,可先进行注浆,待达到一定强度后(24小时)再重新成孔。

成孔过程中应认真做好施工记录。

锚杆制作、运输及安装3.1.5制作前应按设计要求清除杆体表面污物、除锈及防腐处理。

下料时严格按设计长度用机械切割,钢绞线严禁采用电焊或气割切割。

钢绞线的不同单元应采用醒目可靠的标记加以区别,为保证各束钢绞线或杆体准确地放在孔位中间,应按设计1.0~1.5 m设置一个隔离支架(对中器)。

组装时应定位准确,绑扎牢固,注浆管穿索安装准确,并应深入导向帽5~10cm。

挤压头的组装,挤压套、挤压簧安装准确,挤压顶推进应均匀充分,挤压套与钢绞线应保证垂直,防止产生应力集中,降低锚索受力。

施工中应严控钢绞线挤压套挤压工艺。

并抽样3%进行检测,确保单根挤压强度不低于200KN。

锚索(杆)体制作应设置高于地面不积水的工作面上。

组装承载体时应定位准确,挤压套通过螺栓在承载体和限位片之间栓接牢固。

孔口位置必须设置一个架线环。

锚杆体制作完成,摆放应顺直,排列均匀,不扭叉。

锚杆、锚索在运输过程中要采取措施以防止明显的弯曲、扭转和隔离架的损坏。

安装时应对准孔口徐徐推进,遇阻时应查明情况,严禁强行塞入。

确实无法进入时,应重新透孔。

安装完毕后不得随意敲击锚筋或悬挂重物。

锚筋体安装应在监理旁站下进行。

3.1.6 注浆注浆的材料应符合设计和规范要求,注浆前应做配比实验,浆液水灰比为0.4~0.5的纯水泥浆,浆液应拌和均匀,随拌随用,注浆管应离孔底一定的距离。

锚孔注浆全部采用孔底返浆法,注浆压力一般为2.0MPa,只有当孔口溢出新鲜的纯浆液时方可停止注浆,严禁抽拔注降管及孔口注降,如发现孔口浆面回落,应在30min内进行孔底压注补浆2~3次,确保注浆体充满。

根据锚孔周边土体情况,软弱土体等不利地质情况需进行二次高压注浆的,应经设计代表和监理现场确定。

用二次高压注浆提高地层锚固力时,宜在一次注浆结束后48小时左右(一次注浆体强度5MPα)进行,注浆压力应达到设计要求。
