浅谈高层建筑转换层施工摘要:高层住宅的转换层是一个住宅建筑物中不同结构形式相连结的关节点,它既是下部结构的封顶,又是上部结构的“空中基础”,在整个建筑物结构体系中起着至关重要的连结纽带作用。

因此,控制好转换层的施工质量至关重要。

本文通过工程实例,就高层建筑转换层结构大梁的施工监理控制进行了分析和探讨。

关键词:转换层梁和梁柱节点温度裂缝;1工程概况某花园三期高层综合楼由三栋28层塔楼,三层裙房和二层地下室组成,总建筑面积58000 m2,建筑物高88.m,其中四层为梁式转换层,层高4.7m,转换大梁截面尺寸最大1.40m×2.20m,最大跨度9.0m。

转换层砼板厚0.20m。

该转换层具有钢筋用量大,配筋密,混凝土体积大,结构截面大,且平面尺寸比较复杂等特点,如何控制好工程质量,保证安全,顺利完成该转换层施工也是我们现场监理组监控的关键。

2施工准备阶段的七个要点(1)首先项目监理组人员认真熟悉该层设计图纸及相关规范,掌握工程关键部位的技术特点、施工方法、质量要求。

及时向施工单位提出编制专项施工组织设计(方案)要注意的重点和难点:第一,主梁体积大,水化热高,内外温差控制、养护措施要求高,容易出现温度裂缝。

第二,转换层个别梁下层无对应的梁可供架设支撑体系;第三,转换层主梁钢筋用量大,绑扎难度高,传统的钢筋绑扎方式不能满足转换层的施工;第四,梁和梁柱节点处钢筋密集,砼振捣难度大。

(2)认真审核施工单位编制的转换层专项施工组织设计(方案),重点验算施工层模板及其支撑系统的强度、刚度、稳定性,是否满足模板及其支架、混凝土、钢筋自重、施工人员及泵送混凝土时而产生的施工荷载。

同时对于该层大体积混凝土的浇筑顺序和路线,如何保证砼振捣到位的施工方法也进行了认真审核。

施工方根据监理方的意见对转换层专项施工组织设计(方案)进行了认真修改。

使该方案更加科学合理,对现场施工具有指导性和可操作性。

(3)对于转换层施工荷载大于下层楼板设计承载力的技术问题我们先后两次邀请专家、建设方总工来现场指导并验算转换层支撑系统,确定为第三层模板不拆除,已拆模板的一、二层梁底采取重新支撑回头顶,确保施工层荷载的安全传递。

对高层建筑结构转换层施工分析论文

对高层建筑结构转换层施工分析论文

对高层建筑结构转换层施工分析研究【摘要】本文主要论述了高层建筑结构体系的特点,分析了高层建筑结构中设置转换层的必要性,探讨了转换层的常用结构形式并进行了对比分析,对高层建筑结构转换层的施工进行了论述,提出研究高层建筑转换层施工技术有一定的现实意义,可供同行参考。

【关键词】高层建筑;结构;转换层;施工前言由于转换层结构起着上下连接的作用,结构复杂,施工难度大,因此,需要制定详细的施工方案,尽可能征得工程各参与方的协助,在转换层施工中,只要做好模板支撑体系,钢筋的定位,大体积混凝土等施工措施,转换层的施工质量一般就能得到保证,并可达到降低成本、取得较好的经济效益的目的。

1高层建筑结构体系的特点从建筑使用功能而言,在设计中,通常将大柱网的购物商场、餐厅、娱乐设施设于多功能综合性高层建筑的下层部分,而将较小柱网、较小开间的住宅、公寓、旅馆、办公功能的建筑设于中、上层部分。

这种建筑使用功能的特点相应决定了多功能综合性高层建筑结构体系的特点。

由于不同建筑使用功能要求不同的空间划分布置,相应地要求不同的结构形式,如何将它们之间通过合理地转换过渡,沿竖向组合在一起,就成为多功能综合性高层建筑结构体系的关键技术。

这对高层建筑结构设计提出了新的问题,需要设置一种称为“转换层”的结构形式,来完成上下不同柱网、不同开间、不同结构形式的转换,简单地说,就是上下两层的结构不一样,必需设置一个转换层来承上启下。

结构上的转换层概念,主要是指在整个建筑结构体系中,合理解决竖向结构的突变性转化和平面的连续性变化的结构单元体系。

它在主要满足结构安全功能要求的同时,多数情况下解决一些特殊技术性建筑功能要求。

比如在结构转换层空间内布置管道、设备等等。

这种转换层广泛应用于剪力墙结构及框架—剪力墙等结构体系中。

2转换层的常用结构形式及对比分析2.1梁式转换层梁式转换层是指在现浇钢筋混凝土楼板上布置单向托梁(纵向或横向)或双向托梁(纵、横向)或斜向托梁,以承托在本层落空的上面各层的承重柱或剪力墙。

高层建筑转换层施工技术分析论文

高层建筑转换层施工技术分析论文

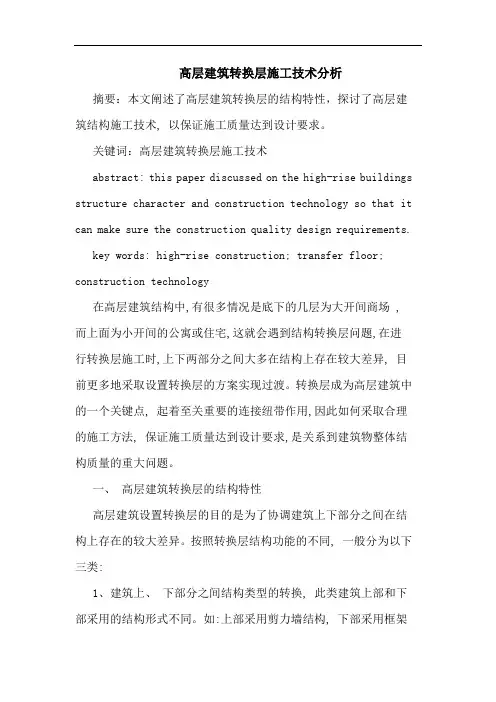

高层建筑转换层施工技术分析摘要:本文阐述了高层建筑转换层的结构特性,探讨了高层建筑结构施工技术, 以保证施工质量达到设计要求。

关键词:高层建筑转换层施工技术abstract: this paper discussed on the high-rise buildings structure character and construction technology so that it can make sure the construction quality design requirements.key words: high-rise construction; transfer floor; construction technology在高层建筑结构中,有很多情况是底下的几层为大开间商场 ,而上面为小开间的公寓或住宅,这就会遇到结构转换层问题,在进行转换层施工时,上下两部分之间大多在结构上存在较大差异, 目前更多地采取设置转换层的方案实现过渡。

转换层成为高层建筑中的一个关键点, 起着至关重要的连接纽带作用,因此如何采取合理的施工方法, 保证施工质量达到设计要求,是关系到建筑物整体结构质量的重大问题。

一、高层建筑转换层的结构特性高层建筑设置转换层的目的是为了协调建筑上下部分之间在结构上存在的较大差异。

按照转换层结构功能的不同, 一般分为以下三类:1、建筑上、下部分之间结构类型的转换, 此类建筑上部和下部采用的结构形式不同。

如:上部采用剪力墙结构, 下部采用框架结构或框架剪力墙结构。

2、建筑上、下部分之间的柱网尺寸不同, 这种建筑虽然上下部分的结构类型相同, 但通常需要通过转换层, 扩大其下部结构的柱距,以形成大柱网。

3、同时具备转换结构和扩大轴线尺寸的混合形式。

无论哪一类形式, 高层建筑转换层作为实现内力转换的构件,都要担负建筑上部荷载在向下传递过程中, 因被迫发生改变( 因上下结构差异) 而产生的种种不利影响。

高层住宅结构转换层施工技术和质量控制论文

高层住宅结构转换层施工技术和质量控制论文

高层住宅结构转换层的施工技术和质量控制【摘要】随着当前社会的不断发展,高层建筑作为当前城市发展过程中的主要结构,其施工质量和施工技术的控制是不可忽视的过程。

高层住宅的结构转换层是一个住宅建筑物中不同结构形式相连结的关节点,它在建筑结构中既是下部结构的封顶,还是上层架构的支撑基础和支撑前提。

在整个建筑物结构体系中起着至关重要的连结纽带作用。

本文通过对高层住宅建筑转换层的施工技术和质量进行分析,提出高层建筑转换层施工中提高建筑质量的方法与技巧。

【关键字】转换层;浇筑;施工工艺在当前建筑施工的过程中,高层建筑是城市发展中的主要施工手段和施工方式。

在高层建筑施工的过程中,有建筑物上下两层之间的使用方式和使用功能不尽相同,使得建筑在施工中对楼层的设计和转换方式设计中要根据楼层的基本实际情况进行分析与研究。

通过对楼层进行结构的转换过程,则成该楼层为结构转换层。

是建筑施工过程中的主要结构形式。

按结构功能,转换层可分为三类:1.上层和下层结构类型转换。

这种形式的转换层主要应用在剪力墙架构和框架结构具有着强大的支撑能力,能够为空间创造出一个较大且自由的空间。

2.上、下层的柱网、轴线改变。

在转换层结构的设计中,由于上下结构的变化使得其在结构中出现加大的差距,形成一个大柱网状结构,并常用于外框筒的下层形成较大的入口。

3.在设计的过程中转换层的结构形式是和当前建筑整体结构和布局呈为轴线性布置的方式,即上部楼层剪力墙结构通过转换层改变为框架的同时,蛛网轴线和上层楼层在使用的过程中错开,形成上下结构且不行对比或者对齐的位置状态和布局方式。

1 施工方案的选择板式转换层一般采用一次支模浇筑混凝土成型的施工方法,施工速度快,砼整体性好,但需置备大量的模板支撑材料,材料的租赁费或一次购置费太多,而且在施工时要求支承架立柱每层上下严格对齐,误差不得超过25mm,施工难度太大。

而将厚板分两次浇筑迭合成型,第一次先浇筑梁900mm高、板600mm高,利用第一次浇筑的混凝土形成的梁板支承第二次浇筑的混凝土(厚度为l000mm)自重及施工荷载。

高层建筑结构施工中转换层施工技术论文

高层建筑结构施工中转换层施工技术论文

高层建筑结构施工中转换层施工技术探究摘要:在建筑施工中,有一部分竖向构件被打断,竖向力传递不得不发生转折,转换层作为实现转折功能的构件,对建筑施工产生着重要影响。

而作为高层建筑工程主要受力部位的转换层,由于其梁柱截面较大、钢筋使用较密,因此其施工难度较大,如何保证高层建筑转换层结构施工安全对整体建筑施工的正常进行有着重要意义。

本文分析了高层建筑结构施工中转换层的施工概况,转换层施工方案的选择以及转换层施工技术,为高层建筑结构转换层结构施工提供一些借鉴,保证转换层施工安全。

关键词:高层建筑转换层施工技术中图分类号:[tu208.3] 文献标识码:a 文章编号:引言:伴随着经济的快速发展以及科技水平的不断提高,高层建筑也获得了较快的发展。

现今的高层建筑其设计多为上部用作住宅以及旅馆,而中部则办公使用,下部通常是商场以及餐馆等,高层建筑在使用上改变了以往单一化的使用方式,向着综合性与多功能性的方向发展,高层建筑的使用功能在改变的同时,往往也需要其柱网柱线或其竖向型的结构形式也跟着改变,有时候需要两者同时改变,因此在高层建筑楼层的竖向结构中就要设置转换层来满足高层建筑不同功能的需要,高层建筑中的转换层又叫做过渡层。

基于近年来高层建筑的迅速发展,其高层建筑多功能化以及综合性的程度越来越高,转换层技术也得到了显著的提高。

一、高层建筑转换层结构形式高层建筑中转换层的结构形式包括梁式转换层、箱式转换层、板式转换层等。

在目前的高层建筑中,梁式转换层是实现高层建筑垂直转换的最常用的一种结构形式。

据相关资料统计,使用梁式转换层的数量占所有转换层的77%,它的传力途径是先由上部墙体传给转换梁,再由转换梁传给下部柱,这种传力方式的显著优点是直接、明确,同时也给工程计算、设计与分析带来了极大的便利,此外也能降低工程造价,在保证施工质量的同时,提升建筑施工企业的经济效益。

箱式转换层是单向托梁与双向托梁和上下层有一定厚度的楼板浇筑形成的一个整体,共同工作,这种转换层的强度较大。

建筑工程高层建筑结构转换层施工技术论文

建筑工程高层建筑结构转换层施工技术论文

建筑工程高层建筑结构转换层的施工技术探讨1 结构转换层的概论建筑物某层的上部与下部因平面使用功能不同,该楼层上部与下部采用不同结构类型,并通过该楼层进行结构转换,则该楼层称为结构转换层。

按照不同的结构转换功能,转换层可分为三种类型:①高层建筑上层与下层的结构形式不同,通过转换层完成其从上层至下层不同结构形式的变化。

②高层建筑上层与下层的结构形式不变,但通过转换层完成其从上层到下层不同柱网轴线布置的变化。

③通过转换层同时完成高层建筑上层与下层结构形式与柱网轴线布置的变化。

2 转换层结构的施工特点由于高层建筑结构转换层的跨度和承受的竖向荷载均很大,致使它的截面尺寸高而大,钢筋含量大并且排布密集、互相穿插,混凝土的连续浇捣施工强度大,楼层高且自重大,模板支撑要求高,在施工中难度比较大。

2.1 进行模板支撑体系的设计,选择合理的模板支撑方案。

转换结构施工阶段的受力状态与使用阶段是不同的,应对转换梁及其下部楼层的楼板进行施工阶段的承载力的验算。

2.2 对大体积混凝土转换层施工时应考虑采取减小混凝土水化热的措施,防止新浇混凝土的温度裂缝。

2.3 转换层的跨度和承受的荷载都很大,其配筋较多,而且钢筋骨架的高度较高,施工时应采取措施保证钢筋骨架的稳定和便于钢筋的布置。

2.4 在转换层结构中使用钢骨混凝土和预应力技术可以减轻自重、改善结构的整体抗震性能。

设计模板支撑时可以利用己经成型的水平钢骨或预应力平衡部分或全部施工荷载,极大改善支撑受力性能,这种措施适用于转换层与上部结构没有形成整体工作的槽钢上。

由于钢大模板散热较快,混凝土侧表面与环境的温差极易超过25℃。

为了满足温差要求,及时采取了拆除钢模板,覆盖、保湿、保温的措施。

(3)楼梯支模。

由于楼梯及预留孔洞的承载力比其它部位低,所以采取了槽钢和斜撑辅助加固的措施。

调整三层楼梯板的设计,增大其承载力,脚手架支撑从一层开始加固,以确保该部位支撑的稳定。

4.2 钢筋工程的施工技术结构转换层钢筋用量大约1100t,钢筋密集,钢筋直径大。

高层建筑厚板式转换层施工技术论文

高层建筑厚板式转换层施工技术论文

高层建筑厚板式转换层施工技术探讨摘要:本文在施工技术方案分析的基础上,通过合理选用支撑体系,并采用大掺量粉煤灰、聚丙烯纤维混凝土技术,有效地保证了厚板式转换层的施工质量,并对模板工程、钢筋工程、混凝土浇筑施工技术进行了详细阐述。

关键词:高层建筑厚板式结构转换层一次性浇筑模板支撑1 工程概况某商住综合楼工程地下3层,地上30层,建筑物总高度102m,建筑面积65000m2。

工程设有3层裙房,裙房为框架结构,做商务办公和大型超市。

在塔楼四层上设有厚板式结构转换层,其上部为剪力墙结构。

转换层平面尺寸为38.80m×38.16m,建筑面积1480m,厚度在边柱部位3.1m,其它部位2.2m。

2 施工方案分析经计算转换层施工时在边柱部位最大垂直荷载88kn/m2,其它部位68kn/m2。

为承受转换层的施工荷载,设计考虑将三层楼板加厚到250mm,并将配筋加强,设计承载力70kn/m。

边跨梁高3.1m的部位,考虑模板荷载较大,为了便于施工,在满足结构安全的前提下,建议设计将边跨梁设计成双层梁。

只要保留二、三层模板的支撑体系,通过二层、三层楼板的连续支撑,将施工荷载分散传递到下面的竖向结构上,就能保证转换层施工的安全。

因此采用900mm×1400mm 边梁先行浇筑,2.2m厚板式转换层混凝土不留施工缝,一次性浇筑的施工方案。

3 转换层施工技术3.1 模板工程该工程结构转换层混凝土浇筑一次性完成,施工速度快,但模板支撑数量大。

选择模板支撑方案主要考虑以下因素:保证转换层混凝土的结构质量,满足结构设计要求模板支撑体系稳定可靠,确保高大模板施工的安全:选材方便,降低工程成本。

3.1.1 底模板及支撑选择定尺的48×3.5mm钢管脚手架支撑体系,通过计算确定模板支撑体系立杆的间距、步高及剪刀撑的间距。

立杆下铺垫板,上端设可调顶托,主楞骨为100mm×100mm方木,密排50mm厚木方作次楞骨,选用12mm竹胶合板模板,胶合板模板上面铺设一层0.6mm厚的塑料薄膜,用以对混凝土底面的保温、保湿养护。

高层建筑转换层施工技术论文

高层建筑转换层施工技术论文

浅谈高层建筑转换层的施工技术摘要:结构转换层是一个建筑物中不同结构形式相连结的关节点,它既是下部结构的封顶,又是上部结构的“空中基础”,在整个建筑物结构体系中起着至关重要的连结纽带作用,转换层具有传力直接、受力明确、造价较节省的优点,在实际中得到了较广泛的推广应用,是目前高层建筑中实现垂直转换最常用的结构形式。

如何采取合理的施工方法,保证施工质量达到设计要求,是关系到建筑物整体结构质量的重大问题。

本文着重探讨钢筋混凝土梁式转换层的施工技术。

关键词:钢筋混凝土,梁式,转换层, 施工技术abstract: structural layer is a building in the different structure form of connected closely, and it is both the structure of the seal a top, and the upper structure “air base”, in the whole building structure system plays an important role of the link links, conversion layers have power transmission directly, the structural behavior is clear and less cost advantages, in practice, get a used widely, is the high building is realized in the structure of the most commonly used vertical conversion form. how to take reasonable construction method, ensure the quality of construction to meet the design requirements, is related to the overall structure of the building quality importantquestions. this paper focuses on reinforced concrete beam type conversion layers of construction technology.key words: reinforced concrete, beam type, conversion layers, construction technology中图分类号:tu375文献标识码:a 文章编号:近年来,随着城市建设的发展,高层建筑向多功能、多用途方向发展,因而相应的结构形式也日趋多样。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

对高层建筑转换层施工技术的探讨【摘要】现在大部分高层建筑,由于建筑使用要求,主体结构都必须设计转换层。

转换层的结构复杂,施工质量要求高,施工组织尤为重要。

【关键词】转换层;施工技术
实际施工时必须有严密的检查、验收制度,做到边施工、边跟踪验收,层层把关,决不放过每一个细节。

转换层的施工难点主要是:结构构件的跨度和截面尺寸大,钢筋含量大并且排布密集互相穿插,混凝土的强度等级高,又是大体积混凝土,楼层高且自重大,模板支撑要求高。

所以,在结构转换层的施工过程中需要解决的技术难点较多。

施工前应对各技术难点提出针对性的解决办法和质量保证措施。

本文着重介绍结构转换层的施工方法及其质量控制。

1 转换层的钢筋工程
一般说来,转换层大粱的配筋(主筋及箍筋)均有直径大、数量多,间距密的特点,加之截面既宽又高,给主筋,箍筋就位、绑扎和超长纵筋的接头处理带来困难。

1.1 施工前钢筋翻样必须熟悉图纸,特别是对结构关键部位放大样。

施工过程中对钢筋规格、数量、位置随时进行复核检查。

要特别注意一些较复杂部位的钢筋位置,数量及规格。

1.2 钢筋绑扎完成后,必须特别检查直螺纹接头以及悬臂结构的撑脚是否牢固可靠。

1.3 严格控制柱插筋位置,避免发生钢筋位移及规格与设计图
纸不符。

控制面板负筋的高度,特别是悬挑部位的钢筋,设置钢筋支架及跳板,避免人为踩踏后落低,悬挑结构必须单独开具隐蔽工程验收单。

1.4 钢筋绑扎时如遇预留洞、预埋件、管道位置,须割断妨碍的钢筋,要按图纸要求留加强筋,严禁任意拆、移、割。

1.5 转换板底部保护层厚度为35mm,采用35×50×50的混凝土垫块,梅花形布置,每平米不少于一块。

顶部保护层厚度为35mm。

1.6 柱头、剪力墙插筋与底板下皮钢筋绑扎牢固,在底板面筋上套一只箍筋,箍筋位置放正确后与底板面筋点焊,离面筋1m的范围内再套三只箍筋,插筋与箍筋绑扎牢固。

剪力墙插筋根据面筋的轴线,用麻线拉出剪力墙的外边线,在底板面筋点焊剪力墙插筋的定位筋,根据定位筋插入钢筋,下端与底板下皮钢筋绑扎牢固,上部与定位筋绑扎牢固,离定位筋1m高度范围内绑扎三道引铁,并设置板墙“s”拉筋。

柱头、剪力墙的插筋长短应相互错开。

2 模板工程:
模板及支架的施工
2.1 斜撑的施工要点所有斜撑杆按小于或等于450角设置,排距沿柱面竖向为lm,梁底斜撑杆同梁底模板的外钢楞相协调,间距为400mm,其上端伸至模板底并与梁度模外钢楞相扣接,并作双扣件抗滑移保险,斜撑杆的下支点主柱面预留的内设定位短筋的凹槽,最下排斜撑杆的下支点为所在楼层的柱根部。

梁底斜撑支架尽量与梁下排架同时搭设,如跟不上,也必须保证在大梁钢筋骨架就
位前搭设完毕,以确保斜撑支架与梁下排架同步受力。

2.2 立杆和扫地杆的施工要点立杆的上端直接与梁底的内楞、外楞分别相扣接(外楞紧贴在内楞下面),从而形成双扣件抗滑移保险.立杆的下端支撑在楼面上铺设的通长木板上设置的钢垫块上。

梁下排架下设扫地杆,中间设两道大小横杆,梁底排架两侧,横向设置斜撑,纵向设置双肢剪刀撑,同时将梁下排架与楼层满堂架连为一体,以增加排架的空间刚度。

2.3 钢管支撑的施工要点支撑体系中,一定要注意检查木楔是否顶紧、钉钉子、防滑动,这是避免钢管直接作用于楼板形成集中荷载的关键。

用 48x
3.5碗扣式脚手钢管搭设排架作为转换结构模板支架,可调支托安放于钢管支撑顶端,再把小中48x3.5钢管安放在可调支托上,碗扣式钢管立柱承受的是轴向力。

作用在模板支架上的荷载特别大,用钢管碗扣脚手架做支撑最关键的问题是绝对不能出现模板支撑倒塌事故,否则损失和影响极大,因此,即使在排架三维间距均满足设计要求条件下,仍须采取必要的附加保证措施。

利用转换结构区域的边缘构件如框架柱、剪力墙卸失一部分荷载。

中间部分用纲管与柱子锁紧。

对进场的构配件进行检查验收,扣件及底托等要有出厂合格证,碗扣脚手架要检查碗扣与杆件的焊接质量,杆件的变形情况。

达到规定后方可使用。

为分散荷载,立杆支托下垫50mm厚木板,下设扫地杆。

碗扣要锁紧,扣件使用力矩扳手核准拧紧力的要求。

斜撑按施工方案的要求进行设置。

下层混凝土强度达到设计强度的75%后才能浇筑上层混凝土,浇上层混
凝土之前,先将架体支顶松开,让己浇筑混凝土变形受力后再顶紧支撑,这样使己浇混凝土和架体共同承担、共同作用来承受上部荷载。

3 混凝土工程
混凝土工程的施工分析
3.1 原材料要求水泥:在满足强度和耐久性等要求的前提下,宜选用低热或中热的矿渣水泥、火山灰水泥(发热量
270-290kj/kg),严禁使用安定性不合格的水泥。

骨料:粗骨料碎石和卵石均可,应采取连续级配。

其最大粒径不得大于钢筋最小净距的3/4。

当采用泵送混凝土时,为了提高混凝土的可泵性和控制增加水泥用量。

骨料中不得含有有机杂质,其含泥量应小于等于1%。

细骨料宜选用粗砂或中砂,含泥量应小于等于3%。

当采用泵送混凝土时,其粗细率以2.6-2.8为宜。

粉煤灰为了减少水泥用量,可掺入水泥用量10%的粉煤灰取代水泥。

粉煤灰的烧失去量应小于15%,so3应小于3%,sio2应大于40%,并应对水泥无不良反应。

外加剂为了满足和易性和减缓水泥早期水化热发热量的要求,宜在混凝土中掺入适量的缓凝型减水剂。

3.2 施工准备大体积混凝土施工前的准备工作,除按一般混凝土施工前必须进行的物质准备、机具准备、技术准备和现场准备外,应根据其施工的特殊性,做好附属材料和辅助设备的准备工作,如冰、冰水箱(池)、真空吸水设备、水泵、测温设备等。

尤其要做好施工方案的编制工作。

3.3 混凝土浇筑要点转换梁混凝浇筑量大,浇筑速度块,总的浇筑时间长,又要考虑温度应力的影响,因此,施工过程中要注意以下几点:混凝土施工尽量安排在白天进行,并确保混凝土的输送不间断。

混凝土浇筑应分层进行,每层高度控制在300--5oomm。

每层间隔时间1.5-2h。

混凝土的振捣采用机械振捣为主,人工扦插为辅。

插入振动器宜采用快插慢拔,振动时间以出现泛浆为准,同时插入点距离应在振动棒有半径1.25倍范围内。

在梁柱节点处,若钢筋太密,振动不能插入,则采用钢扦插,在梁柱侧模用橡皮锤敲打,用人工振捣来弥补。

楼板混凝土浇筑,除在梁处采用插入式振动器外,其余均采平板振动器沿垂直浇筑方向来回振捣。

平板振动器依口成排进行,且排与排之间应有一定的搭接,确保混凝土不漏振,以达到其密实度。

为保证楼板混凝土厚度,除在柱墙筋外注有标高标志外,还应加设用钢筋制作而成的移动式高度控制件,用于控制板厚,以保证板厚,满足设计要求。

泵送施工全过程除了按常规操作外,应注意以下几点:布管及拆管要严格配合施工顺序和施工缝留设要求。

管泵送前,加强压送水湿润管和泵体,必要时将湿麻袋覆盖于泵管上,降低混凝土温。

泵送过程中,有泵管与溜槽配合,控泵送冲击力,避免挠动深梁锚固筋。

混凝土入模温度控制。

入模温度直接影响混凝土的中心温升值,固而降低入模温度是转换层大体积混凝土施工重要控制内容之一。

近年来,在工程实践中采用了以上行之有效的质量保证,确保了在建工程的支撑系统稳定牢固,模板系统可靠严密,钢筋数量及
位置准确,混凝土密实,构件几何尺寸准确,表面平整,横平竖直,线角顺直方正。

同时也符合设计强度要求,满足规范、标准要求,满足强制性条文要求。

高层建筑结构的多样性势必带来转换层形式的多样性,转换层的施工应事先针对工程的具体情况制定详细的施工方案,并精心组织施工,同时充分创造有利条件变不利施工为有利因素,以达到降低施工难度、节约施工成本、保证工程质量的目的。
