高层建筑转换层施工

合集下载

高层建筑转换层施工技术要点

高层建筑转换层施工技术要点

高层建筑转换层施工技术要点一、转换层概述高层建筑转换层是指建筑物在某一层以上的部分进行结构转换,以适应不同的功能需求。

在现代城市建设中,随着人们对建筑空间利用的不断深入和多样化的需求,高层建筑转换层的设计和施工技术变得愈发重要。

掌握高层建筑转换层施工技术的要点对于保障建筑安全和功能的实现至关重要。

二、转换层功能和设计要求1. 功能需求:高层建筑转换层的功能需求一般包括商业、办公、酒店、公寓等。

对于不同功能的转换层,在设计时需要考虑到不同的结构和空间布局要求,以实现最佳的使用效果。

2. 设计要求:高层建筑转换层的设计要求包括建筑结构的承载能力、建筑功能的实现、空间布局的合理性等。

还需要考虑到对于原有建筑结构的影响,以及舒适性、安全性和经济性等因素。

三、转换层施工技术要点1. 结构设计:在转换层的施工中,首先需要对建筑结构进行设计,考虑到原有结构承载能力的要求,以及新功能对结构形式的影响。

在设计中需要充分考虑梁柱结构、墙体布置、钢筋混凝土等结构形式,确保转换层能够满足功能需求并保持建筑整体的稳定性。

2. 空间规划:在转换层的施工中,需要合理规划空间布局,确保不同功能区域的互相衔接和使用便利。

在设计中需要考虑到管道排布、空调系统、供水排水等设施的布置,以满足不同功能区域的使用要求,并确保施工过程中的施工管控。

3. 施工工艺:在转换层的施工过程中,需要采取一系列的施工工艺措施,确保施工质量和工期的控制。

施工工艺包括拆除原有结构、新增结构的安装、内部装修和设施的安装等。

需要注意的是,施工工艺应考虑到周边环境、邻近建筑及其居民的安全和生活质量。

4. 安全管理:在转换层的施工中,需要加强安全管理,确保施工过程中的安全。

特别是在拆除原有结构和新增结构的安装过程中,需要加强监督和控制,避免施工过程中的安全事故发生。

5. 质量控制:在转换层的施工中,需要加强质量控制,确保施工质量和建筑安全。

质量控制包括施工过程中的材料验收、工艺检测、结构稳定性检测等,以确保转换层符合国家标准和建筑要求。

简述高层建筑转换层施工技术

简述高层建筑转换层施工技术

简述高层建筑转换层施工技术前言目前,随着我国城市发展的脚步加快,以及城市人口数量的急剧上涨,使得城市内部的人均整体住房压力逐渐加大,继而通过增加高层建筑住房面积来缓解城市人口的住房压力已经成为我国目前城市发展的必然趋势。

在对高层建筑进行施工的过程中,常常需要对楼层结构布置差异较大的楼层之间配置相应的转换层,继而起到传承楼层上部结构负载重荷的功能,使得楼层结构能够相对的稳定。

通常由于高层建筑的转换层结构比较繁琐,因此在对其进行施工的过程中必须注意相关的工艺操作步骤,借以通过模板支撑重力、混凝土浇筑缝隙以及对楼体裂缝进行修补等手段来展开全面的楼层建筑转换层施工。

1、高层建筑转换层施工技术的结构形式从理论上来讲,在对高层建筑转换层施工技术进行施工的过程中,通常遵循的是平面布置、纵向布置以及结构布置三种原则来进行。

就目前的建筑行业施工特点来看,高层建筑的转换层结构往往会将建筑功能和传力作为建筑着眼点,继而沿着高层建筑的高度方向进行布置。

在对高层建筑转换层进行施工的过程中,高层建筑的转换空间即可以作为普通的使用层存在,也可以作为特殊的设备层而存在,但在此过程中必须进行注意的是,高层建筑转换层的刚度,以免出现因高层建筑转换层纵向布置刚度的突然变化,而导致高层建筑转换层的质量下降。

为满足某些高层建筑的结构需求,有必要顺着高层建筑结构的纵向方向在其某处设置转换层,改变其结构受力形式,例如将框支结构转换为框剪结构[1]。

为了保证高层建筑的楼层质量,还可以在建筑过程中通过人力对高层建筑转换层结构的弯曲效应进行人为强化,必要时,还可以在高层建筑转换层设置加强层和设备层。

当在对商业住宅区的高层建筑进行转换层施工时,可以在其裙房上进行设置塔楼转换层,并对商业住宅区的高层建筑进行增加屋面梁板的尺寸和厚度,这样的做法是为了避免商业住宅区高层建筑中出现较小楼层,继而影响到高层建筑转换层的正常施工,给其建筑施工队造成不可避免的损失。

高层建筑钢筋混凝土转换层叠合施工工法(2)

高层建筑钢筋混凝土转换层叠合施工工法(2)

高层建筑钢筋混凝土转换层叠合施工工法高层建筑钢筋混凝土转换层叠合施工工法一、前言高层建筑的施工中,转换层是很关键的一步,它将主体结构与高层部分进行连接,是确保建筑整体稳定性的重要环节。

高层建筑钢筋混凝土转换层叠合施工工法是一种广泛应用的施工工法,本文将对该工法进行详细介绍和分析。

二、工法特点1.工艺灵活:该工法适用于各种高层建筑,无论是多变形、多塔式还是倒塌式结构,该工法都能满足施工需求。

2.施工周期短:相比传统的转换层施工工法,钢筋混凝土转换层叠合施工工法使用预制构件,可显著提高施工效率,缩短施工周期。

3.施工质量高:该工法采用工厂化生产,预制构件质量可控,可以保证施工质量的稳定性和一致性。

4.成本低:预制构件的使用减少了钢筋和混凝土的浪费,同时降低了人工成本和管理成本,从而降低了施工成本。

三、适应范围钢筋混凝土转换层叠合施工工法适用于各类高层建筑,尤其适用于那些大面积、大跨度、高承载力的结构。

该工法特别适合在城市中心区域的高层建筑施工中使用,因为其施工效率高,对周围环境干扰小。

四、工艺原理钢筋混凝土转换层叠合施工工法的理论依据是基于工厂化生产和现场拼装的模块化思想。

在实际工程中,采取了以下技术措施:1.设计优化:通过结构设计的优化,提高了转换层的整体稳定性和安全性。

2.预制构件制造:将转换层的构件在工厂中进行预制,确保构件的质量和尺寸精准。

3.现场拼装:在施工现场,将预制构件按照设计要求进行拼装,通过焊接、螺栓连接等方式进行固定。

五、施工工艺1.基础施工:根据设计要求,先进行地基开挖、基础浇筑等基础工作。

2.主体结构施工:按照常规钢筋混凝土施工工艺进行主体结构的施工。

3.转换层预制构件制造:将转换层的构件在离施工现场较近的工厂中进行预制。

4.现场拼装:将预制构件运至施工现场,按照设计进行现场拼装。

5.连接固定:通过焊接、螺栓连接等方式将构件固定在主体结构上。

6.混凝土浇筑:完成预制构件的拼装后,对转换层进行混凝土浇筑,确保整体承载力和稳定性。

浅谈高层建筑转换层施工要点

浅谈高层建筑转换层施工要点

浅谈高层建筑转换层施工要点前言:当今城市楼层在不断增加,高层间建筑越来越多,其原因是城市化进程的加快、用地住房紧张造成的。

因而建筑结构楼层受力问题得到越来越多的重视。

高层建筑转换层是解决楼层受力问题,促使建筑向着高品质、多功能、智能化发展的最有效措施与手段。

高层建筑转换层施工不是一件简单的工程,其涉及比较复杂、广泛,在施工过程中存在的难点以及技术要点比较多,因此这就要求施工人员要不断加强、提高施工工艺和技术,解决的施工难点与技术要点。

从而使高层建筑转换层施工得到质量保障,促使高层建筑安全系数、社会效益、经济效益得到一定程度的提高。

一、高层建筑转换层基本结构形式高层建筑转换层基本结构形式主要分为四种,桁架结构、箱形结构、梁式结构、厚梁厚板结构。

其中,桁架结构也包括空腹桁架,梁式结构分为托梁与双向梁格。

在四种转换层基本结构之中,梁式转换层结构运用最为广泛。

具体转换层结构形式如下图所示:高层建筑转换层基本结构形式二、高层建筑转换层的施工难点(一)合理过渡、有效防震过渡和转换是高层建筑转换层的最主要作用,其转换层的设置一般在建筑物的下部。

转换层的受力时非常重大且非常复杂的,因为转换层要承担起其上部整个楼层的重力。

因此在进行转换层施工时,施工技术水平的不断增强与提高至关重要,结构处理必须要合理。

若想实现楼层之间的过渡,就必须科学、正确的利用空间,从而提高转换层的承重强度,达到良好的防震。

(二)模板的正确选择高层建筑转换层的施工必须要实际出发,对于转换层施工技术的选择要合理、恰当,这也会是转换层施工质量标准的明确规定。

转换层模板不是单一的,是多样的,因此一定要根据建筑的实际情况做出恰当、正确的选择。

其模板主要包括荷载传递法支模、埋置型钢法支模、叠合浇筑发支模、一次性支模等等,这些模板各具特色,只有选择的正确才能发挥其最大的作用。

(三)位置准确、保障数量;浇筑合理、预防裂缝所谓位置准确、保障数量只要是指,在转换层的施工中,钢筋是不可或缺的材料,并且必须要密集分布。

高层建筑转换层施工技术要点

高层建筑转换层施工技术要点

高层建筑转换层施工技术要点高层建筑转换层施工技术是指在现有高层建筑结构上增设或改造出一个或多个新的层次,以满足新的使用要求。

这种施工要点具有技术要求严格、工期紧凑、安全风险高等特点。

下面介绍高层建筑转换层施工技术的要点。

一、工程前期准备1.工程可行性论证:必须对高层建筑是否适合转换层施工进行论证,包括结构承重能力、使用功能等方面的评估。

2.施工方案设计:根据原建筑的结构形式、工程要求和施工条件,设计合理的转换层施工方案。

3.材料选择和采购:选择符合国家标准和工程要求的建材,并按照施工进度计划提前进行采购。

二、主体结构加固1.结构评估:对原建筑结构进行评估,确定需要加固的构件和部位。

2.加固措施设计:根据评估结果,设计合理的加固措施,包括加固构件的材料、型号、定位和施工方法等。

3.加固施工:按照设计要求进行加固施工,包括搭设钢管脚手架、安装加固构件、疏浚构件表面等。

三、设备安装1.空调系统:根据新的使用要求,重新设计和安装空调系统,确保室内温度、湿度和通风条件的要求。

2.消防系统:加装火灾自动报警系统、自动喷水灭火系统和逃生疏散设施,确保新层的消防安全。

3.电力系统:重新布置和安装电力线路、配电箱等设施,确保供电能力和安全。

四、室内装修1.隔断墙和吊顶:重新布置隔断墙,并进行合理的隔音、隔热和防火处理;安装合理的吊顶,美化室内环境。

2.地面铺装:根据新层的使用要求,选用适量的地板材料,并进行合理的铺装施工。

3.门窗安装:选择符合国家标准和工程要求的门窗,确保使用功能和安全性。

五、工程质量和安全控制1.工程质量控制:严格按照设计要求和国家标准进行施工,确保工程质量达到设计要求。

2.安全风险控制:制定详细的安全施工方案和应急预案,做好各项安全措施和防护工作。

3.三检验一评定:结构加固完成后,进行结构检验、材料检验、工程验收和质量评定,确保工程质量。

高层建筑转换层施工技术要点涉及到多个方面的专业知识和丰富的实践经验,需要严格遵循工程质量和安全要求,合理组织施工流程,确保工程顺利进行。

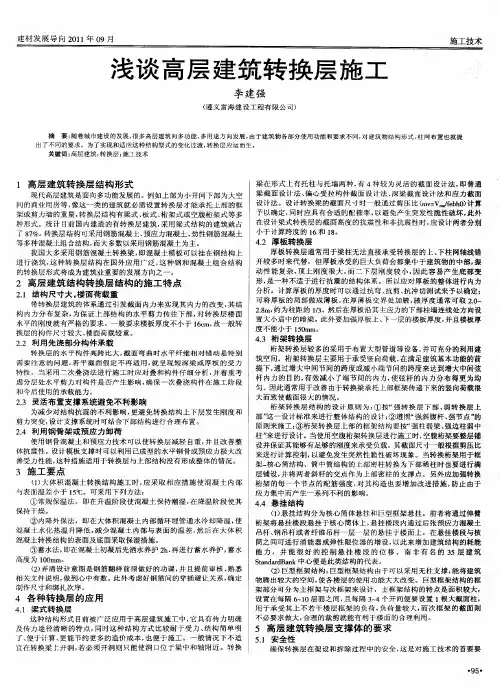

浅谈高层建筑转换层施工

浅谈高层建筑转换层施工
21 结构 尺 寸 大 , 面 荷 载 重 . 楼
带 转 换 层 建 筑 的体 系 通 过 引 发 截 面 内力 来 实现 其 内 力 的改 变 , 结 其
构 内力分布 复杂 , 保证上部结 构的水平剪 力传往下 部, 为 对转 换层楼 面 水平的刚度 就有严格的要求。一般要求楼板厚度不小于 1c 故一般 转 6m, 换 层 的 构件 尺 寸较 大 、 面荷 载 较 重 。 楼
2 利 用 先 浇 部分 构 件 承 载 . 2
转 换层 的 水 平 构 件 高 跨 比大 , 面 弯 曲 时水 平 纤 维 相 对 错 动 是 特 别 截 需 要 注 意 的 问 题 , 平 截 面 假 定 不 再 适 用 , 呈 现 短 深 梁 或 厚 板 的 受 力 若 就
43 桁架转换层 .
梁 在形式上有 托柱与托墙 两种 , 4种较 为灵活 的截面设计 法 , 有 即普通 梁 截 面 设 计 法 、 心 受 拉 构 件 截 面 设 计 法 、 梁 截 面 设 计 法 和 应 力 截 面 偏 深 设计法 。设计转 换梁 的截面 尺寸时一般通过剪压 比 ( = 『 b o 计算 mv v f h ) e 予 以确 定 , 时应 具 有 合 适 的 配 箍 率 , 避 免 产 生 突 发 性 脆 性 破 坏 , 外 同 以 此 在 设 计 梁 式 转 换 层 的 截 面 高 度 的抗 震 性 和 非 抗 震 性 时 , 设 计 两 者 分别 应
建材发展导 向 2 1 年 0 0 1 9月
施工技术
浅 谈 高 层 建 筑 转 换 层 施 工
李建强
( 义 富海 建 设 工 程有 限 公 司) 遵
摘 要: 随着 城 市 建 设 的 发 展 , 多 高层 建 筑 向 多 功 能 、 很 多用 途 方 向 发 展 , 于 建 筑 物 各 部 分 使 用 功 能 和 要 求 不 同 , 建 筑 物 结 构 形 式 、 网布 置 也 就 提 由 对 柱

高层建筑转换层施工要点全套

高层建筑转换层施工要点全套

高层建筑转换层施工要点全套一、高层建筑转换层的施工特点1、转换层施工荷载大在结构转换层施工中,自重荷载是施工荷载最主要的部分,为做到转换层结构上下变化,克服自重的不利影响,应保证结构端面自然增大。

2、转换层支撑难度大转换层的标高较高,一般都在20~30m之间,使得巨大的施工荷载需要多层进行分载,转换层悬挑部分可利用桁架结构将施工荷载逐步传递到下部结构。

3、转换层钢筋施工量大转换层构件的跨度和截面尺寸较大,钢筋含筋量大且排布密集相互穿插。

施工时,须保证钢筋骨架的稳定,同时便于钢筋的布置。

4、转换层混凝土强度高,体积大因转换层是大体积混凝土施工,因此要采取合理的施工工艺,控制混凝土硬化中水化热的发生,并防止各种混凝土裂缝的产生。

二、高层建筑转换层施工技术1、支撑系统的施工技术方式转换层因自身重量及上层负荷较大,对施工的安全性和稳定性要求十分严格,因此在正式施工前应进行精密的计算与设计,保证整个支撑系统的强度过硬。

常用支撑系统施工技术方式如下。

(1)钢管支撑结构。

此结构较适合于施工荷载相对较小或采用板式转换梁的情况。

转换梁的全局布置要密集,从而保证钢管支撑结构的稳定性。

(2)型钢构架结构。

此结构更适合于转换梁本身重量和上层负荷相对较大的情况,并且要求转换层的相对位置比较高。

一般的施工方法是在转换层下层的柱体中埋设型钢构架结构,成为转换梁的支撑体系,型钢结构利用柱子将上层的荷载逐一传递下来,直达地面,适合于传递纵向荷载。

(3)设置与转换梁方向一致的支撑架结构。

该形式较适合于转换梁自重与上层荷载相对较大的建筑物,更适用于转换梁相对位置不太高的情况。

在进行钢管支撑架的设置时,应准确计算立杆的距离以保证承力位置准确。

2、模板工程的施工为对转换层混凝土的结构质量进行有效稳固建设,要用模板进行支撑,在建设过程中因施工速度较快,需要铺设的模板较多,在施工过程中须注意更多的问题。

对于底模板的施工技术的运用而言,须将其支撑效果发挥出来,选择48mm×3.5mm的钢管脚手架建立支撑系统,并在对立杆间距、步高的测量分析过程中对建设稳固事项进行有效建立;在加强建筑技术的实施过程中,通过对主楞骨与次楞骨的有效建设,使其对模板进行有效支撑,把握对重点支撑点的建设力度,并在对楞骨的质量防护过程中有效运用胶合板的塑料膜,使混凝土的底面温度、湿度保持到一定状态,将完善性保护、预防与建设稳固提升事项结合。

高层建筑转换层施工技术要点

高层建筑转换层施工技术要点

高层建筑转换层施工技术要点一、概述随着城市建设的不断发展,高层建筑的修建已成为城市发展的一个主要特征。

而在高层建筑的施工过程中,常常需要进行转换层的施工。

转换层作为高层建筑中的一个重要部分,不仅起到连接不同功能区域的作用,同时也对建筑的结构和安全性起着重要的保障作用。

高层建筑转换层施工技术的关键要点至关重要。

二、技术要点1. 施工前准备在进行高层建筑转换层的施工前,需要做好充分的施工前准备工作。

首先要对施工现场进行全面的勘测和检查,了解施工现场的地质、土层情况、环境条件等。

要对施工所需的材料、设备和人力资源进行统一调配和准备,并制定详细的施工计划和安全措施。

2. 结构设计高层建筑转换层的结构设计应符合相关的国家标准和规范要求,结构计算要合理、准确,并采用先进的结构设计技术,确保转换层结构的稳定性和安全性。

要尽量减少结构的自重,提高建筑的承载能力。

3. 材料选择在转换层的施工中,材料的选择非常重要。

材料的质量直接关系到建筑的结构安全和使用寿命。

在施工中要选择质量合格、标准符合要求的建筑材料,尽量减少材料的浪费,提高建筑的经济性和可持续性。

4. 施工工艺在进行高层建筑转换层的施工时,施工工艺是至关重要的。

首先要根据结构设计的要求,制定详细的施工方案和工艺流程。

在施工过程中要严格执行施工工艺规范,确保各项工艺的质量和安全。

要对施工过程中出现的问题及时处理,保证施工进度和工程质量。

5. 安全保障高层建筑转换层的施工过程中安全问题尤为重要。

施工单位要严格遵守国家安全生产标准和规定,加强安全教育和培训,提高施工人员的安全意识。

在施工过程中要加强现场安全管理,设置警示标识和安全防护设施,确保施工现场的安全。

6. 质量控制7. 环境保护在进行高层建筑转换层的施工时,要重视环境保护工作。

要加强对施工现场环境的监测和管理,严格控制施工过程中产生的噪音、粉尘和废水等环境污染物的排放。

同时要加强对周边环境的保护,确保施工不对周边环境造成负面影响。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浅议高层建筑转换层施工
【摘要】转换层是建筑物受力的主要部位,既是下部结构的封顶,又是上部结构的基础,在整个建筑结构体系中起着至关重要的连结作用。

转换层结构主要特点为结构构件的跨度和截面尺寸大,钢筋含量大并且排布密集互相穿插,砼的强度等级高,混凝土一次灌入
量大,施工缝留置难度大,模板、模架支承体系要求高。

所以,在结构转换层的施工过程中需要解决的技术难点较多,施工前应对各技术难点提出针对性的解决办法和质量保证措施,精心计划、精心组织,所以周密、合理的采用施工措施,能保证转换层的质量及整个建筑工程质量。

【关键词】高层建筑转换层质量控制
一、转换层概述
由于高层建筑下部结构受力较大,上部结构受力较小,正常合理的布置应是下部柱网密、墙多,上部柱网疏、墙少。

这样建筑功能要求就与常规结构布置之间产生了矛盾。

为了满足建筑多功能的要求,就必须在结构中设置转换结构构件,以实现自上而下结构形式,轴线布置的自然过渡。

转换结构构件所在的楼层就是转换层。

按转换层所实现的结构转换可分为三类。

上、下层结构类型的转换:这种转换层广泛应用于上部为剪力墙结构和框架剪力墙结构,它将上部剪力墙转化为下部的框架,以创造一个较大的内部自由空间。

上、下层柱网、轴线改变:转换层上、下结构形式没有改变,但是
通过转换层使下层的柱距扩大,形成大柱网。

常用于外框筒的下层,形成较大的入口。

同时转换结构形式和结构轴线位置:即上部楼层剪力墙结构通过转换层轴线错开,形成上、下结构不对齐的布置。

实际工程应用中转换层的结构形式有多种多样,转换层的结构形式主要有梁式、柑架式、空腹析架式、箱式和板式。

从跨数上,可分为单跨、双跨及多跨;从上部墙体形式上,可分为满跨和不满跨、开洞和不开洞、开门洞和开窗洞;从转换梁功能上,可分为托墙和托柱:从转换梁形式上。

从转换梁结构采用材料上,可分为钢筋混凝土和钢骨混凝土、钢结构等。

二、模板及其支撑系统工程
1. 进行模板及支撑系统的配置设计,画出模板排列图。

必须对模板支承、排列、施工顺序、拆装方法向班组人员作详细交底。

对运到现场的模板及配件应按规定、数量逐次清点及检查,不符合质量要求的不得使用。

2. 模板安装按排版图,控制轴线位置及截面尺寸必须正确、模板不得扭曲、拱裂, 模板拼缝要紧密。

3. 梁模板支撑的变形控制,由于大跨度梁模板支撑受力后可能会产生压缩变形而造成砼结构变形,为保证梁截面尺寸的准确,在
梁底模安装时,必须严格按施工规范起拱。

模板安装后,用水平仪检测模板的起拱程度,保证拱度达到要求。

4. 梁、板的模板安装,为保证大截面梁模板的刚度和强度符合
要求,梁下支撑的立杆间距必须按实际受力情况进行计算后确定,并用钢管作好水平拉杆及剪刀撑。

5. 模板支撑系统要横平竖直,支撑点必须牢固,扣件及螺栓必须拧紧。

浇混凝土前对模板的支撑、螺栓、扣件等紧固件派专人进行检查,发现问题及时整改。

6. 正确留置孔洞、埋件等,在翻样图上自行编号,防止漏放。

安装要牢固, 经复核无误后方能封闭模板。

7. 每层模板施工完毕后,要进行技术复核工作,达到要求方可浇捣混凝土。

8. 针对模板和支撑体系,必须做如下验算:转换层模板及支撑体系的计算、转换层以下结构层的承载力验算、分层浇筑时确定第一次浇筑混凝土高度后验算第一次浇筑混凝土的承载力等。

9.转换层以下的各层楼板可考虑设置回顶支撑卸荷,上下对齐,在转换层受荷后可将荷载传到下层楼板,使转换层以下的各层楼面能逐层卸荷。

三、钢筋工程
1. 钢筋抽料应严格按施工图及规范的要求计算。

柱梁节点处钢筋密集、交错的部位必须先给出钢筋布置图后再严格按规范设置。

钢筋下料前必须严格对钢筋抽料表进行复核。

2. 超密集部位的钢筋施工,应在施工现场先放样后进行安装,做到合理安排钢筋就位次序。

为保证保护层厚度,采用坚硬的花岗
岩石板碎块作垫块,统一垫在箍筋下,在梁骨架就位前放置。

3. 由于转换层的梁截面一般较大,钢筋特别密集,钢筋自重很大,所以梁钢筋在梁底模铺设完后进行绑扎,梁底纵筋铺设一排即安放长度同梁宽的φ25钢筋垫铁,垫铁每1.5 m设一个,再铺设第二排;上部纵筋先在顶层横杆上铺面层钢筋,依次类推, 将面筋逐层挂起;主筋铺设完后,套箍筋、放吊筋;由上而下逐根拆除搁架下横杆,同时将下部纵筋与箍筋绑扎固定;放置梁底保护层垫铁。

最后,穿负筋、腰筋、拉筋,绑扎梁上柱插筋及洞口加强筋。

梁的侧模应在钢筋安装完毕并经验收合格后才安装。

4. 安装梁柱节点箍筋时,按事先确定的位置和数量,在主筋铺设的同时将柱箍放置在各层主筋之间,待大梁钢筋骨架就位后,按由上而下的顺序将柱箍同柱主筋绑固定。

梁柱节点箍筋不得不放、漏放。

5. 大直径钢筋的连接,一般采用钢筋机械连接技术。

由于钢筋排列密集、交叉,机械连接安装的难度较大,而接头质量的好坏直接影响结构的安全,所以必须严格把好验收关。

6. 转换梁的上下几排钢筋在绑扎就位时要保证其上下对齐形成垂直的钢筋间隙,以利于砼浇筑。

7. 转换层主、次梁的上层承重结构的柱、薄壁柱或剪力墙等,其结构钢筋必须插入转换层的梁、柱内,并与梁、柱内的钢筋焊牢固定,且在距楼面50 mm处设置二道箍筋,以确保上部结构钢筋位置
正确
四、混凝土工程施工。

1. 根据混凝土的配合比和施工气候及现场条件,预测监控混凝土在浇筑后1个月内的各部位温度的变化情况。

2. 应采用以下方法控制混凝土内外温差小于25℃,蓄热保温法,即常规保温方法;内降外保法,即在大体积混凝土内部循环埋管通水冷却降温,在大体积混凝土转换结构的上表面及面采取保湿措施;蓄水养护法,即在混凝土初凝后先洒水养护,随后进行蓄水养护,蓄高度100。

3. 水泥的选用:采用水化热低的矿渣硅酸盐水泥或火山灰硅酸盐水泥;掺用沸石粉代替部分水泥,降低水泥用量,使水化热相应降低;掺入减水剂,减少水泥用量,使混凝土缓凝推迟水化热峰值的出现,使升温延长,降低水化热峰值,使混凝土的表面温度梯度减小。

4. 施工方法:先施工转换结构周围结构或墙体,防止混凝土表面散热过快,内外温差过大;在夏季高温气候施工时,采用冰水搅拌,以降低混凝土的人模温度;分层浇筑混凝土,并在前一层混凝土初凝之前,将后一层混凝土浇筑完毕;采用叠合梁原理浇筑转换结构,可缓解大体积混凝土水化热高、温度过大对控制裂缝的不利影响。

结论
高层建筑结构的多样性势必带来转换层形式的多样性,对各技术难点提出针对性的解决办法和质量保证措施,精心计划、精心组织,加强施工过程控制和动态管理,同时充分创造有利条件变不利施工为有利因素,严格按设计图纸和规范进行施工和验收,对保证结构转换层的质量及整个高层主体工程质量有着极其重要的作用。
