道路工程施工安全技术交底

道路工程施工安全技术交底引言概述:道路工程施工是一个复杂而危险的过程,为确保施工过程中的安全性,提高工程质量,道路工程施工安全技术交底显得尤为重要。
本文将详细介绍道路工程施工安全技术交底的相关内容。
一、施工前的安全技术交底1.1 施工方案交底在施工前,施工方案的详细交底是至关重要的。
施工方案应包括工程的整体布局、施工方法、施工顺序、施工工艺以及安全措施等内容。
施工方案交底的目的是确保每个工作人员都清楚了解施工过程中的安全要求和注意事项。
1.2 安全措施交底施工前,必须对施工现场的安全措施进行详细的交底。
这包括施工现场的标识、安全警示标志、安全通道设置、施工区域划定等内容。
同时,还要交底施工人员应遵守的安全操作规程,如穿戴个人防护装备、使用安全工具、遵守施工现场的交通管理等。
1.3 紧急情况处理交底在施工前,还需要对可能发生的紧急情况进行交底。
这包括火灾、事故、自然灾害等突发事件的处理方法和应急措施。
施工人员应清楚了解应急通道、避难场所以及紧急救援设备的位置和使用方法。
二、施工中的安全技术交底2.1 施工质量要求交底在施工过程中,施工质量是至关重要的。
因此,施工人员需要清楚了解工程质量要求,并按照相关规定进行操作。
施工质量要求交底的内容包括施工材料的规格、施工工艺的要求、施工设备的使用方法等。
2.2 施工现场安全交底施工现场的安全是保障工程质量和工人安全的重要环节。
施工人员需要了解施工现场的安全措施和安全要求,如临时设施的设置、安全通道的划定、施工现场的清洁和整理等。
此外,还需要交底施工人员应遵守的安全操作规程,如高处作业的安全要求、机械设备的操作规程等。
2.3 施工过程中的安全技术交底在施工过程中,施工人员需要了解各项施工工艺的安全要求和注意事项。
这包括挖掘施工的安全要求、混凝土浇筑的安全技术要点、道路铺设的安全操作规程等。
施工人员应清楚了解每个施工环节的安全要求,确保施工过程中不发生安全事故。
道路工程施工安全技术交底

道路工程施工安全技术交底一、背景介绍道路工程施工安全技术交底是指在道路工程施工过程中,施工单位向相关人员详细介绍工程施工的安全技术要求和措施。
通过交底,可以提高施工人员的安全意识,减少施工事故的发生,确保道路工程施工的顺利进行。
二、交底内容1. 工程概况在交底前,首先要向相关人员介绍道路工程的概况,包括工程的位置、规模、施工周期等。
同时,还需介绍工程的设计要求、施工方案以及相关的技术标准。
2. 安全责任施工单位要明确各个岗位的安全责任,包括项目经理、施工队长、监理工程师等。
每个人员要清楚自己在施工过程中的安全责任,确保各个岗位的安全工作得到落实。
3. 安全技术要求根据道路工程的不同特点,施工单位需要向相关人员介绍相应的安全技术要求,包括但不限于以下内容:- 施工现场安全要求:包括施工现场的防护措施、临时设施的设置、施工区域的划分等。
- 机械设备安全要求:包括机械设备的选用、操作规范、维护保养等。
- 施工作业安全要求:包括各个作业环节的安全措施、作业人员的安全防护装备、作业时的注意事项等。
- 施工材料安全要求:包括材料的质量要求、储存方式、使用注意事项等。
4. 安全措施为了确保道路工程施工的安全,施工单位需要采取一系列的安全措施,包括但不限于以下内容:- 安全防护设施的设置:包括施工现场的围挡、警示标志、安全通道等。
- 安全培训和教育:定期组织施工人员进行安全培训,提高他们的安全意识和技能水平。
- 安全检查和监督:建立健全的安全检查制度,定期对施工现场进行检查,及时发现和整改安全隐患。
- 应急预案:制定应急预案,明确各个岗位的应急职责,确保在突发情况下能够迅速、有效地应对。
5. 安全事故处理施工单位要详细介绍安全事故的处理程序和要求,包括事故报告、事故调查、责任追究等。
同时,还要向相关人员介绍应急救援措施,确保在发生事故时能够及时、有效地进行救援。
三、交底方式道路工程施工安全技术交底可以通过以下方式进行:1. 会议交底:组织相关人员召开会议,由施工单位负责人或安全负责人向参会人员进行安全技术交底。
(完整版)道路施工安全技术交底

(完整版)道路施工安全技术交底1. 引言为了确保道路施工过程中的安全性,保障施工人员和周围居民的生命财产安全,特向各位施工人员做道路施工安全技术交底。
本文档详细说明了施工过程中的安全事项和预防措施,希望大家认真研究和遵守。
2. 施工前准备2.1 前期准备- 根据施工计划,确保施工用地的边界和施工区域,做好标志和警示标识。
- 检查施工道路的平整度和坡度,确保施工过程中的安全性。
- 组织施工人员进行安全技术培训,包括道路施工的基本知识、安全操作规程等。
2.2 施工现场准备- 保证施工现场的通风良好,尤其是在使用化学药品时。
- 配备必要的施工设备和工具,确保其操作正常并进行定期检修。
- 设置安全围挡和警示标志,划定施工区域,确保工地周边人员的安全。
3. 施工操作安全3.1 交通安全- 遵守交通法规,保证施工车辆的安全行驶,避免交通事故发生。
- 在施工现场设置道路标志和引导灯,提醒驾驶者注意施工区域,并采取必要的交通管制措施。
3.2 高处作业安全- 在高处作业时,必须穿戴符合安全标准的个人防护装备,如安全帽、防滑鞋等。
- 使用稳固的爬梯、脚手架等设备,并进行固定,防止意外摔落。
- 注意设立警示区域,禁止非施工人员进入。
3.3 机械操作安全- 操作机械设备前,必须熟悉其使用手册和安全操作规程,严禁未经培训的人员操作。
- 严格按照操作规程执行,杜绝违规操作,确保机械安全可靠运行。
- 定期检查和维护机械设备,确保其性能完好。
4. 事故应急处理4.1 可燃物品事故- 若发生可燃气体泄漏等事故,立即切断易燃易爆气体供应源,并及时报警。
- 周围人员迅速撤离事故现场,保持安全距离,并在安全区域内等待救援。
4.2 意外伤害事故- 发生意外伤害事故时,立即停止施工,确保伤者的安全并提供急救。
- 报警并按要求配合相关部门的处理和调查工作。
5. 结束语本文档中的安全技术交底事项仅为参考,具体情况需要结合实际施工环境进行进一步的详细规定和操作。

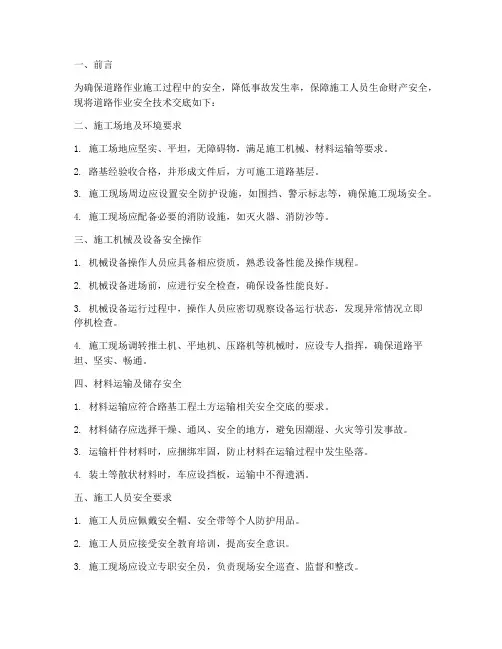

道路作业安全技术交底模板

一、前言为确保道路作业施工过程中的安全,降低事故发生率,保障施工人员生命财产安全,现将道路作业安全技术交底如下:二、施工场地及环境要求1. 施工场地应坚实、平坦,无障碍物,满足施工机械、材料运输等要求。
2. 路基经验收合格,并形成文件后,方可施工道路基层。
3. 施工现场周边应设置安全防护设施,如围挡、警示标志等,确保施工现场安全。
4. 施工现场应配备必要的消防设施,如灭火器、消防沙等。
三、施工机械及设备安全操作1. 机械设备操作人员应具备相应资质,熟悉设备性能及操作规程。
2. 机械设备进场前,应进行安全检查,确保设备性能良好。
3. 机械设备运行过程中,操作人员应密切观察设备运行状态,发现异常情况立即停机检查。
4. 施工现场调转推土机、平地机、压路机等机械时,应设专人指挥,确保道路平坦、坚实、畅通。
四、材料运输及储存安全1. 材料运输应符合路基工程土方运输相关安全交底的要求。
2. 材料储存应选择干燥、通风、安全的地方,避免因潮湿、火灾等引发事故。
3. 运输杆件材料时,应捆绑牢固,防止材料在运输过程中发生坠落。
4. 装土等散状材料时,车应设挡板,运输中不得遗洒。
五、施工人员安全要求1. 施工人员应佩戴安全帽、安全带等个人防护用品。
2. 施工人员应接受安全教育培训,提高安全意识。
3. 施工现场应设立专职安全员,负责现场安全巡查、监督和整改。
4. 施工人员应严格遵守操作规程,不得违章作业。
六、应急处置及救援1. 施工现场应制定应急预案,明确事故报告、救援、处置等流程。
2. 施工人员应熟悉应急预案,掌握应急处置方法。
3. 施工现场应配备必要的应急救援设备,如急救箱、灭火器等。
4. 发生事故时,应立即启动应急预案,组织救援,确保人员安全。
七、总结道路作业安全技术交底是确保施工现场安全的重要措施。
施工过程中,各方应严格按照本交底要求执行,加强安全管理,共同营造安全、有序的施工环境。
道路工程施工安全技术交底

道路工程施工安全技术交底引言概述:道路工程施工安全技术交底是指在道路工程施工过程中,施工单位向相关人员详细阐述施工过程中的安全技术要求和注意事项,以确保施工过程安全可靠。
本文将从施工前的准备工作、施工现场的安全措施、施工过程中的安全操作、施工设备的安全使用以及施工后的安全收尾等五个方面,详细阐述道路工程施工安全技术交底的内容。
一、施工前的准备工作1.1 确定施工区域边界和施工范围1.2 制定详细的施工方案和施工流程1.3 检查并确保施工设备和工具的完好性和安全性二、施工现场的安全措施2.1 设置明确的安全警示标识和施工区域隔离措施2.2 配备专业的安全监测人员,定期检查施工现场的安全情况2.3 配备必要的安全设施,如防护网、防护栏等,确保施工现场的安全性三、施工过程中的安全操作3.1 严格按照施工方案和流程进行操作,不得擅自更改或者省略3.2 使用专业的施工工具和设备,保证操作的安全性和准确性3.3 加强对施工人员的培训和指导,确保其具备必要的安全操作知识和技能四、施工设备的安全使用4.1 定期检查施工设备的安全状况,确保其正常运行4.2 严格按照设备的使用说明和操作规程进行操作,不得超负荷使用或者违规操作4.3 做好设备的维护和保养工作,及时修复和更换损坏的设备部件五、施工后的安全收尾5.1 清理施工现场,清除施工过程中产生的垃圾和废弃物5.2 检查施工区域的安全性,确保没有遗留安全隐患5.3 归档施工过程中的安全记录和相关资料,为后续工作提供参考结论:道路工程施工安全技术交底是保障施工过程安全的重要环节。
通过施工前的准备工作、施工现场的安全措施、施工过程中的安全操作、施工设备的安全使用以及施工后的安全收尾等五个方面的详细阐述,可以确保施工过程中的安全可靠性,有效避免事故的发生。
在实际施工中,施工单位应严格按照像关规定进行安全技术交底,并加强对施工人员的培训和指导,提高施工安全管理水平,确保道路工程施工的安全顺利进行。
道路工程施工安全技术交底

道路工程施工安全技术交底标题:道路工程施工安全技术交底
引言概述:
道路工程施工安全技术交底是指在道路施工工程前,施工单位向施工人员详细介绍工程施工过程中的安全注意事项和技术要求,以确保施工过程中人员的安全和施工质量的保障。
本文将从施工前的准备工作、施工现场的安全管理、施工过程中的安全防护、应急预案和交底记录等五个方面进行详细阐述。
一、施工前的准备工作
1.1 制定详细的安全技术交底计划
1.2 确认施工人员的资质和培训情况
1.3 检查施工设备和安全防护用具的完好性
二、施工现场的安全管理
2.1 设置施工现场的安全警示标识
2.2 制定施工现场的安全通道和紧急疏散预案
2.3 定期进行施工现场的安全检查和整改
三、施工过程中的安全防护
3.1 确保施工人员佩戴必要的安全防护用具
3.2 严格控制施工现场的施工区域和非施工区域
3.3 加强对施工机械设备的安全操作培训和监督
四、应急预案
4.1 制定施工现场的应急预案和应急救援方案
4.2 确保施工人员熟悉应急预案的内容和操作流程
4.3 定期组织应急演练,提高施工人员的应急处置能力
五、交底记录
5.1 对安全技术交底的内容进行详细记录
5.2 确保施工人员签字确认安全技术交底内容
5.3 定期对安全技术交底记录进行复核和更新
结论:
道路工程施工安全技术交底是保障施工安全和提高施工质量的重要环节,施工单位应严格按照像关规定进行安全技术交底,并加强对施工人员的安全教育和培训,确保施工现场的安全生产。
同时,定期进行安全技术交底的复核和更新,不断提高施工人员的安全意识和应急处置能力,为道路工程的顺利施工提供保障。
道路工程施工安全技术交底

道路工程施工安全技术交底一、背景介绍道路工程施工安全技术交底是指在道路施工过程中,施工单位向参与施工的工作人员进行安全技术交底,明确施工过程中的安全注意事项、操作规程和应急措施,以确保施工过程安全、高效进行,减少事故的发生。
二、目的1. 保障施工人员的人身安全,减少事故发生的概率。
2. 提高施工人员的安全意识和安全技能,增强应对突发情况的能力。
3. 促进施工过程的顺利进行,保证工程质量和进度。
三、交底内容1. 道路施工现场安全注意事项a. 施工现场的布置与标识要求:明确施工区域、施工通道、安全防护措施等。
b. 施工现场的危险源辨识与管理:识别和管理施工现场可能存在的危险源,如高处作业、机械设备、电气设备等。
c. 个人防护用具的佩戴:强调佩戴安全帽、防护鞋、手套等个人防护用具的重要性。
d. 施工现场的交通安全:规范施工区域的交通组织,确保施工车辆和行人的安全。
2. 道路施工操作规程a. 道路开挖与回填:明确开挖和回填的深度、坡度要求,以及相关的支护措施。
b. 基层处理与铺设:介绍基层处理的方法和要求,以及沥青、水泥混凝土的铺设规范。
c. 路面养护与修复:说明路面养护的方法和周期,以及路面损坏后的修复措施。
d. 设备操作与维护:指导施工人员正确操作和维护机械设备,确保设备的正常运行。
3. 突发情况应急处理a. 火灾事故:介绍火灾事故的预防和应急处理措施,包括灭火器材的使用方法和灭火逃生路线的规划。
b. 人员伤害事故:说明人员伤害事故的防范和急救措施,包括心肺复苏和止血等基本急救知识。
c. 自然灾害应对:针对施工地区可能发生的自然灾害,如地震、洪水等,制定相应的应急预案。
四、交底形式和要求1. 交底形式:可以采用集体培训、个别指导等形式进行。
2. 交底时间:在施工前或施工过程中进行,确保施工人员掌握相关安全知识。
3. 交底记录:施工单位应编制安全技术交底记录,记录参与交底的人员名单、交底内容和时间等信息。
道路工程安全技术交底

道路工程安全技术交底一、占用道路施工安全交底1、注意施工现场的交通安全,施工现场道路必须摆放施工标志,做好交通疏导确保交通和施工人员的安全。
2、挖种植穴、槽前,向有关单位了解地下管线和隐蔽物的埋设情况。
3、临时摆放的苗木不得阻碍交通的畅通。
4、施工现场临时用电等设备的操作必须由持有上岗证的工作人员操作。
二、土方工程安全交底内容1、进入现场必须遵守安全生产纪律。
2、挖土中发现管道、电缆及其他埋设物应及时报告,不得擅自处理。
3、机械挖土,启动前应检查离合器、钢丝绳等,经空车试运转正常后再开始作业。
4、机械操作中进铲不应过深,提升不应过猛。
5、机械不得在输电线路下工作,在输电线路一侧工作,不论在任何情况下,机械的任何部位与架空输电线的最近距离应符合安全规程要求。
6、向汽车上卸土应在车子停稳后进行,禁止铲斗从汽车驾驶室越过。
7、挖土机械不得在施工中碰撞支撑,以免引起支撑破坏或拉损。
三、园林绿化安全技术交底1、进入施工现场,必须戴好安全帽,扣好帽带,穿防滑鞋,戴好胸卡,佩带并正确使用个人劳动保护用具。
2、操作人员必须身体健康,并经过专业培训考试合格,在取得有关部门颁发的操作证或特殊工种操作证后,方可独立操作。
操作各种绿化作业机械人员必须持证上岗,必须按操作规程作业,防止机械伤人。
3、禁止酒后作业、禁止吸烟、禁止追逐打闹。
4、禁止私自拆除防护设备,禁止操作与自己无关的机械设备。
5、在进行栽种植物挖坑作业时,注意地下电线、光缆及其他地下管线,防止地下设施受损,大树树穴挖坑作业完成后,需做好安全防护和相应标记,防止造成人员伤害。
6、种植乔木应设支撑物固定,支撑物应牢固,基部应埋入地下30CM以下,绑扎树木处应加垫物,不得磨损树干。
7、施工方应随时接受总包方的安全检查,以杜绝安全隐患。
四、装卸工作安全交底内1、搬运工在搬运前必须认真学习本操作规程中的装卸要求,并遵照执行,对零星装卸也要符合安全运输的有关规定。
2、装运各种材料、物件时严禁超载、超高、超宽、超长。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
G105京珠线高唐南王至茌平花牛陈段路面改造工程安全交底
G105京珠线高唐南王至茌平花牛陈段路面改造工程
总监办
二○一五年十月
道路施工监理安全技术交底
一、施工现场及临时用电安全监理要点
1、工程开工前,施工单位必须详细核对设计文件,根据施工地段的地形、地质、水文、气象等资料, 监理、施工单位必须进行重大危险源识别,建立重大危险源档案和监控核销制度,明确责任人员,并制定安全生产事故应急预案,定期组织演练。
在编制施工组织设计中,制定相应的安全技术措施。
监理单位应对施工安全措施是否符合要求进行严格审批,不符合开工条件的不得批准开工,从源头上把好安全关。
2、施工现场应当划分出用火作业区、易燃可燃材料场、仓库区、易燃废品临时集中站和生活区等区域,在保证各区域防火间距的基础上,设置足够有效的消防设备。
3、施工所用的各种机具设备和劳动防护用品,应定期进行检查和必要的检验,保证其经常处于完好状态,不合格的机具设备和劳动防护用品严禁使用。
4、施工现场的生活生产房屋(工棚)、变电所、发电机房、临时油库等均应设在平坦干燥的地基上,并应符合防火、防洪、防坍塌、防泥石流、防风、防爆、防震的要求。
5、易燃易爆品仓库、发电机房、变电所,应采取必要的安全防护措施,严禁用易燃材料修建。
工地的小型临时油库应远离生活区50m以外,并外设围栏。
6、工地上较高的建(构)筑物、临时设施和重要库房,如油库、发(变)电房、塔架等,均应加设避雷装置。
7、电工在接近高压线操作时,其安全距离为:10kV以下不得小于0.7m,20~35Kv不得小于1m,44Kv不得小于1.2m,否则必须停电后方可操作。
8、各种电器设备应配有专用开关,室外使用的开关插座应外装防水箱并加锁, 在操作处加设绝缘垫层。
9、在施工现场各作业场所及重大危险源施工场所必须设置明确的安全标志牌,安全生产工作过程中必须留有书面记录,记录要求真实完整,能够全面反映安全生产管理工作的全过程。
施工现场应设置防护设施、安全标志、警告标志。
施工现场入口处应设置入场须知、安全管理规定牌、责任人、现场平面图等。
对边通车、边施工的特殊路段,应配备专职人员,指挥车辆,疏导交通。
10、进入施工现场,必须规范着装、戴安全帽。
在没有防护设施的高处、悬崖、陡坡作业,必须系安全带,距离地面2米以上作业要有防护栏杆、挡板或安全网。
安全帽、安全带、安全网要定期检查,确保安全有效。
二、基层施工的安全技术重点:
基层和底基层施工安全技术重点:
1、拌和设备进场,必须采用集中厂拌,拌和场配合质检严格控制进入拌和场的各种材料的质量,特别是碎石的级配和压碎值,扁平料的的含量等技术质量指标,不符合《规范》要求的材料不准进入料场。
根据设计配合比和施工试验配合比确定施工准确地进行配料。
同时还要控制好水泥剂量和拌和时含水量(略小于最佳含量1%)。
生产过程中,拌和场根据施工情况将拌和设备调整到最佳配置,确保运转连续、拌和均匀。
总之,拌和时确保施工安全质量指标满足规范要求;
①材料的各项指标要达到要求;
②含水量要略大于最佳值;
③配料准确;
④拌和要均匀
2、根据拌和场的生产能力和作业现场的要求,水泥稳定碎石在运输及施工时,常常发生粗细料离析现象。
因此从运输车在料斗下装料时要防止粗细集料的离析。
可以先装车斗靠前部分。
再装车斗靠后部分,最后装中间部分,使粗细集料进斗搅拌均匀。
运输车辆在运往现场的途中,应尽量匀速行驶,避免大的颠簸,施工便道要经常养护,防止因车辆的颠簸而造成车内混合料的离析和车辆的安全行驶。
另外,当气温高,刮大风或运距较远时,要用蓬布或彩条布将混合料严密覆盖,以防运输过程中水分损失过多。
3、摊铺过程中,摊铺时应尽量低速并均匀地行驶,以减少摊铺机停机待料的情况。
底基层和基层分层摊铺,高程控制采取固定找平装置,即在摊铺机两侧挂钢丝进行控制,采取这种方法时,应注意拉紧钢丝,减小钢丝挠度而造成高程的不准确。
平整度除与压路机碾压有关外,还与摊铺机的摊铺密切相关;摊铺机停机待料一次,下次起步前行时,就会在熨平板落放的位置出现路线横向的波浪,造成局部不平整。
因此施工过程中应尽量减少摊铺机中途停机的次数,同时,每次停机起步时,摊铺速度应从零开始逐渐增加,慢慢起步有助于保证摊铺的平整度。
在半幅摊铺时,要注意控制好中线和边线,以保证路面设计宽度。
摊铺过程中,当混合料从摊铺机传送带到螺旋往两侧送料的过程中,容易发生粗细料的离析现象,因此安排专人跟在摊铺机后面,当发生严重的离析时,人工将粗料铲除,换以新料。
同时配一名技术人员根据混合料的松铺系数,检测每个断面的纵横高程,以此及时调整摊铺厚度,使纵横面高程符合标准。
在摊铺过程中,现场及时取样,做七天无侧限抗压强度试验。
4、当摊铺长度满足压路机的工作长度区间时即可开始碾压。
混合料从拌和到碾压完成的延迟时间必须要控制在两个小时之内。
碾压时,首先用振动压路机静压,再用振动压路机振压,最后用轮胎压路机静压。
振压时,前进采用振动,后退采用静压。
每次重叠1/2的轮迹宽度。
碾压过程中,水泥稳定碎石的表面应始终保持潮湿,如表面的水份蒸发的过快,应及时补充洒水。
另外,纵断高程宽度、横坡等指标也要同时达到设计规范要求。
碾压过程中还应注意以下操作:未经过静压和复压、振动压路机(特别是单钢轮振动压路机)一开始就打开振动,容易产生无法消除的横向波浪,从而造成底基层和基层的平整度。
5、接缝的处理主要是横向接缝,即每天施工结束后的工作缝和摊铺机因故停机较长时间后的横向接缝。
外观鉴定表面平整、密实,无坑洼,施工接茬平整、稳定。
碾压结束后应按施工规范要求立即洒水养生,封闭交通,且养生期要在7天以上,养生期内要保持表面的湿润,并且严禁洒水车在养生区段内停留或调头。
三、沥青混凝土路面施工安全技术重点:
1、沥青的加热及混合料的拌制宜设在人员较少。
场地空旷的地段。
拌和设备应增设防尘设施;
2、摊铺机工作地段应有专人警戒。
施工现场的障碍物应清除干净,洒油车作业范围内不得站人,施工现场严禁明火;
3、沥青拌和站的各种机电设备,在运转前均需由机电工操作人员必须进行详细检查,确认正常后才能合闸运转;
4、料斗升起时,严禁人员在斗下工作或通过,检查料斗时应将保险链锁好,预防安全隐患或造成不安全的事故;
6、沥青混凝土铺装前,应听取天气预报,避开阴雨天施工。
若遇上雨天,已经摊铺的沥青混凝土要在雨前及时的碾压封层,未来的及碾压被雨水浸泡的沥青混凝土要在雨后铲除。
雨天因视线条件较差,施工人员要与施工机械保持一定的安全距离,预防机械伤人;
7、施工现场必须做好交通安全工作,施工区段应进行封闭,严禁非施工车辆入内。
交通繁忙的路口应设立警示标志,并设专人指挥。
夜间施工,路口及基准桩附近应设置警示等或反光标志,灯光必须明亮且无任何阴暗角落,照明须设专人管理;
8、运料车和交通导流要必须设有专人负责指挥和管理,并有专人负责指挥摊铺机摊铺作业;
9、路口处施工要有专人负责指挥和管理。
临时封闭交通,要设专人负责指挥社会车辆。
等摊铺碾压完毕后,及时洒水降温,路面温度冷却后方可恢复交通;
10、现场所有操作人员必须按规定佩戴合格的防护用具;
11、运料车向摊铺机卸料时,须设专人指挥,保证辆车协调动作、同步行进,防止互撞,防止造成不安全的事故;
12、施工车辆进入现场后行驶速度控制在20Km/h内,摊铺机工作前后100m设立限速施工标志,避免车辆高速行驶造成交通事故;
四、文明施工要求
1、文明施工的程度是施工管理水平,是体现一个施工企业的信仰,抓好文明施工,有利于秀山县白沙大道建设工程项目质量安全生产目标的实现;
2、施工单位必须制定文明施工方案,要求施工单位加强文明施工的教育和安全文明管理水平增强环保意识,从思想意识上和制度管理上保证施工文明;
3、确保施工地段沿线水质不被污染,保证河流通畅,确保施工区域安全环保。
各种施工机械、材料的堆放,要在施工允许范围内摆放整齐,严禁侵占道路和其他耕地草林及私有田土,对损坏农民耕地或青苗等,要按照有关规定赔偿解决协商。
运输材料车辆要有防漏措施,确保道路的清洁卫生,各种运输车辆服从市政、环保及交警部门指挥,服从施工项目现场管理;
五、雨季施工安全监理要点:
1、根据施工总平面布置图,利用自然地形确定排水方向,在雨季来临之前,施工单位必须按规定要求挖好排水沟,确保施工区域排水畅通;
2、施工单位必须严格按照防汛要求,设置连续通畅的排水设施,和其他应急措施,防止泥浆、草皮等堵塞下水道或排水不畅通;
3、施工单位必须施工周边缘挖好截水沟,防止洪水冲入施工现场。
G105京珠线高唐南王至茌平花牛陈段路面改造工程G105京珠线高唐南王至茌平花牛陈段路面改造工程各级监理人员安全技术交底表
G105京珠线高唐南王至茌平花牛陈段路面改造工程各级监理人员安全技术交底表。
