浆砌片石护面墙技术交底
浆砌片石护面墙技术交底 (2)

用料,人工修整基坑。护面墙基础施工完毕后,报请监理工程师及业主代表到现场验收 基坑,同时对基底进行地基承载力试验,不小于 300Mpa,以便检测其承载力是否达标。 基坑开挖到位后,报检监理工程师。当检查合格后,进入下道工序施工。
图 1 护面墙施工工艺框图
施工准备
泄水管安装 养生和墙面清理
④较大的石块应使用于下层,安砌时应选择形状及尺寸较为合适的砌块,尖锐突出 部分应敲除。竖缝较宽时,应在砂浆中塞以小石块,不得在石块下面用高于砂浆的小石 子支垫。石块应平砌,每层的高度应大致一致。
⑷、砌体勾缝及养护 ①护面墙勾缝采用凸缝。 ②勾缝前应提前洒水润湿墙面,勾缝宽应≥5cm,勾缝厚度应≥0.5cm。 6、养护 在砌体砂浆初凝后,洒水覆盖养生不少于 7 天,养护时避免对砌体的碰撞、振动或 承重。 7、质量标准要求

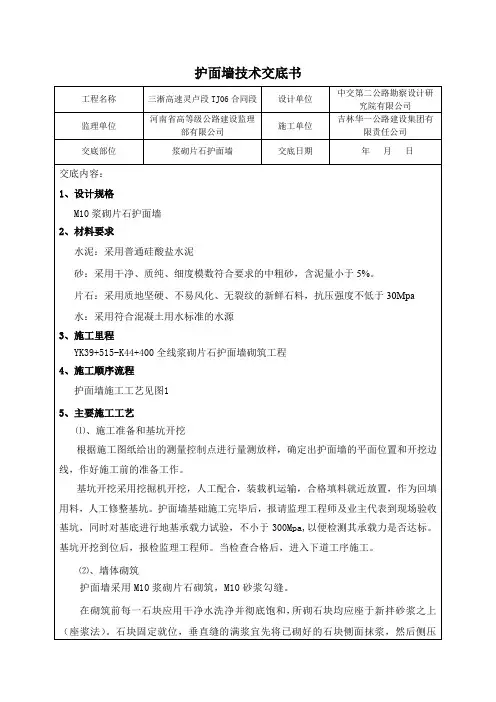

工程名称 监理单位 交底部位
护面墙技术交底书
三淅高速灵卢段 TJ06 合同段
河南省高等级公路建设监理 部有限公司
浆砌片石护面墙
设计单位 施工单位 交底日期
中交第二公路勘察设计研 究院有限公司
吉林华一公路建设集团有 限责任公司
年月日
交底内容: 1、设计规格
M10 浆砌片石护面墙 2、材料要求
水泥:采用普通硅酸盐水泥
砂:采用干净、质纯、细度模数符合要求的中粗砂,含泥量小于 5%。 片石:采用质地坚硬、不易风化、无裂纹的新鲜石料,抗压强度不低于 30Mpa 水:采用符合混凝土用水标准的水源 3、施工里程 YK39+515-K44+400 全线浆砌片石护面墙砌筑工程 4、施工顺序流程 护面墙施工工艺见图1
浆砌片石工程技术交底

浆砌片石工程技术交底浆砌片石工程施工技术交底一、施工工艺交底:1.浆砌片石挡土墙施工:挡土墙施工严格按照施工设计图纸要求进行施工,确保路基稳定,其施工工艺如下:施工工艺流程:测量放样---基础开挖---基础砌筑---墙身砌筑---勾缝---养护1)采用全站仪放出墙址路基中心线及主轴线、墙顶轴线,并做好控制桩的保护。
2)按照设计尺寸要求进行基础开挖,基础施工时做好排水设施,确保基础施工质量,若基底岩层有外露的软弱夹层,应在墙址前做封面防护。
3)基础采用M7.5浆砌片石砌筑,砌筑时紧靠坑壁砌筑,并用砂浆将间隙塞满,使基础与岩层形成整体,基础分段跳槽开挖,每开挖一段立即砌筑一段,每段宜不大于10m。
4)基础砌筑完后进行基础回填土,并用打夯机进行夯实,基坑应随砌筑分层回填夯实,并在表面留3%的向外斜坡,砌体应分层座浆砌筑,砌筑上层时,不应振动下层。
砌体砌筑完成后,应进行勾缝。
5)采用M7.5浆砌片、块石砌筑,10号砂浆勾凹缝,σ=350KPa,石料抗压强度应≥40 MPa,片石最小厚度为≥20cm,一条边长≥30cm。
6)挡土墙每砌筑一段设伸缩缝一道,采用沥青麻絮沿墙内、外、顶三边填塞,深度不小于15 cm。
7)墙身采用埋设φ10cmPVC管设置泄水孔,布置间距为1~3米,上下交错布置,渗水丰富地方适当加密泄水孔,最低排泄水孔的底部应高出地面30 cm,在泄水孔进口处设置透水土工布,面积为1m2。
8)挡土墙的沉降伸缩缝设置原则为:纵向每10m~15m长设一道沉降伸缩缝,缝宽2~3cm,以沥青麻絮填塞,。
9)挡土墙的基础墙身应满足:临河道有冲刷处挡土墙基础底面应置于局部冲刷线以下不小于1m,在风化软质岩层不小于1.0米。
10)当墙身的强度达到设计强度的75%时,方可进行回填等工作。
在距墙背0.5~1.0以内,不宜用重型振动压路机碾压。
2.浆砌片石排水工程施工:排水工程同路基土石方工程同步施工,根据两阶段施工图纸设计要求,结合施工段的地形、地质等条件进行施工,确保路基的质量和稳定性,具体施工工艺如下:1)边沟施工工艺流程为:测量放样─基础开挖─铺砌M7.5浆砌片石─安装C25砼预制盖板─现浇C20砼帽石①挖方路段设置宽60cm、深80 cm的矩形边沟。
技术交底大全(浆砌片石护坡)

中铁五局敦格铁路青海段站前1标工程部第1张共8张脚墙基础浆砌片石护坡现场施工技术交底一、设计说明路堤边坡高度大于4m时,浆砌片石护坡防护高度为4m;路堤边坡高度小于4m时,路堤边坡护肩以下采用全坡面浆砌片石护坡防护。
浆砌片石护坡的基础采用脚墙型式,脚墙基础高度2.5m,采用C25片石混泥土连续浇筑,护坡采用M10水泥砂浆砌片石砌筑,护坡厚度采用0.35m,其后设置不小于0.15m的砂夹卵石反滤层。
护坡及脚墙每隔15m设伸缩缝一道,缝宽0.02m,缝内全断面填塞沥青麻筋。
涵洞与涵洞之间和涵洞与桥之间距离小于60m,按实际距离设置坡面防护,各部位尺寸见下图(尺寸均已米计):脚墙基础浆砌片石护坡横断面详图(坡率1:1.5)脚墙基础浆砌片石护坡横断面详图(坡率1:1.75)一、施工工艺施工工艺流程:测量放样→脚墙基础开挖→C25片石混泥土脚墙基础→M10水泥砂浆砌片石→覆盖养护。
1、施工准备⑴材料准备片石。
要求石材质地坚硬、不易风化、无裂纹。
普通片石石块中部厚度不小于15cm;镶面片石有两个大致平行面,厚度不小于15cm。
⑵现场准备根据设计纵断面及标准横断面图,确定相应里程的路肩标高、宽度及边坡坡率,对已成型的路基进行刷坡、修整。
⑶技术准备根据各工点边坡防护的设计形式,各架子队应提前建立台账,全面反映管段内的防护形式,伸缩缝的设置位置。
2、测量放样施放路基设计边线、脚墙基础的开挖边线和宽度,以及确定脚墙顶面的标高线;桩位固定后,在施工场地的适合位置布置控制桩及护桩。
由于护坡与脚墙基础相连,脚墙基础的位置正确与否,将直接影响护坡的整体线性和外观效果,故测量放样时,务必做到精准无误。
另对地形变化处放样点适当加密,确保脚墙连续、圆顺。
3、脚墙基础开挖根据测量放样后的基坑宽度,洒出石灰线,采用小挖机开挖,并预留足够施工作业的活动空间,按设计值底部预留20cm,靠路基一侧预留10cm 由人工修整,接近设计标高时恢复轴线进行检查,对有偏差的及时修整,达到设计标高时清除基坑内虚土;机械开挖土方除了预留基坑原土回填方量外,其余直接装车,由自卸车运至附近弃土场。
浆砌片石挡墙技术交底

二,安全管理
1、进入施工区域的人员要穿戴整齐,戴安全帽(正确佩带,系扣要下放扣紧);高处砌筑需
要搭架子作业时,现场做好安全防护,铺设木板,竹夹板,挂安全网等安全防护设施。必须检
查脚手架的稳定性,并配安全绳,防坠器;
2、转运片石时,注意安全,避免被片石砸伤;
浆砌片石挡墙技术交底
单位名称:贵州桥梁建设集团有限责任公司
工程名称
里程桩号
交底部分
浆砌片石挡墙部分
施工部位
挡墙部分
一,施工技术
1、挡土墙砌筑前先进行现场勘察根据现场施工放样,砌筑时应先两面立杆挂线或样板挂线,夕卜 面线应顺直整齐,逐层收坡;砌筑过程中经常校正线杆,以保证砌体各部尺寸符合技术交底要 求。
满,无空洞、宽逢、大堆砂浆填隙和假缝。
5、各砌层的砌块应安放稳固,砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。砌筑时, 底浆应铺满,坚缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。
6、砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。
7、所有石料均应座浆在新拌的水泥砂浆上,砂浆采用重量比配料,砂浆拌和机拌制,控制拌和 时间,保证拌和出的砂浆均匀饱满。砂浆必须具有良好的和易性,其稠度以标准圆锥体沉入度 表示,用于石砌体时宜为50~70mn气温较高时可适当增大.零星工程用砂浆的稠度,也可用直观 法进行检查,以用于能将砂浆捏成小团,松手后既不松散又不由灰铲上流下为度。砂浆的拌和宜 用机械拌和,拌和时间宜为3~5mi n。砂浆配制应采用质量比,砂浆应随拌随用,保持适宜的稠 度,一般宜在3~4h内使用完毕;在运输过程或在贮存器中发生离析、泌水的砂浆,砌筑前应重 新拌和;已凝结的砂浆,不得使用。每50m3砌体取试件1组,砂浆中砂料宜用中砂或粗砂,砂 的最大粒径不宜大于5mm
浆砌片石安全技术交底范本(2篇)

浆砌片石安全技术交底范本一、目的和背景本次交底的目的是提供给相关从业人员,使其了解并掌握浆砌片石施工的安全技术要求,以保障施工过程的安全,预防事故的发生。
浆砌片石施工是一项涉及到高处作业、起重作业等危险性较高的工作,需要操作人员严格按照安全要求进行操作,以确保施工过程中的人员安全。
二、施工环境和风险评估1.施工环境:浆砌片石的施工环境通常是在高处,存在坠落、滑倒等风险。
施工现场常常有建筑垃圾、材料和机具等堆放,容易造成触碰、扎伤等伤害。
2.风险评估:根据施工环境的描述,存在以下风险:(1)坠落风险:由于浆砌片石施工通常在高处进行,工人易因不稳定的工作平台、失去平衡等原因导致坠落。
(2)机械伤害风险:施工现场存在大量材料和机具,操作人员如不小心触碰、扎伤。
(3)滑倒风险:施工现场常有建筑垃圾和水泥渣等,易造成操作人员滑倒。
三、安全技术要求1.个体防护:(1)穿戴安全帽,以防止物体坠落砸伤头部。
(2)佩戴防滑鞋,提高在高处作业时的稳定性。
(3)穿戴防护手套,以防止触碰到锋利的材料或机具。
(4)佩戴护目镜和口罩,防止灰尘和异物进入眼睛和呼吸道。
2.作业平台的搭设:(1)搭设稳定、牢固的作业平台,确保施工人员能够安全稳定地进行工作。
(2)禁止在不稳定的作业平台上工作,如脚手架、梯子等存在不稳定的情况,应及时修复或更换。
3.高处作业的安全要求:(1)禁止进行未经培训的高处作业。
(2)施工人员在高处作业时,应紧扣安全绳,保持身体平衡。
(3)高处作业时不得随意移动或踩踏脚手架或其他临时设施。
4.起重作业的安全要求:(1)提前进行起重设备的维护和检修,确保其正常运行。
(2)起重作业时应保证操作人员清晰地看到起重物体的运动轨迹和周围环境。
(3)起重作业时,应根据起重物体的重量和形状,选择合适的起重设备和起重工艺。
四、应急预案1.突发事故的应急处理:(1)一旦发生坠落、滑倒等事故,应立即停止工作,确保施工人员的安全。
浆砌片石挡墙技术交底

浆砌片石挡墙技术交底1、合同主体11 甲方(发包方):____________________________12 地址:____________________________13 法定代表人:____________________________14 联系方式:____________________________15 乙方(承包方):____________________________16 地址:____________________________17 法定代表人:____________________________18 联系方式:____________________________2、合同标的21 本合同的标的为浆砌片石挡墙的施工技术交底及相关工作。
22 浆砌片石挡墙的具体规格、尺寸、位置等技术要求应符合国家及行业相关标准,并满足甲方的设计要求。
23 施工过程中所需的材料、设备等由乙方负责采购和准备,但应符合甲方规定的质量标准和技术参数。
3、权利义务31 甲方权利义务311 有权对乙方的施工过程进行监督和检查,确保施工符合技术交底要求。
312 按照合同约定及时支付工程款。
313 提供施工所需的必要技术资料和现场条件。
32 乙方权利义务321 有权要求甲方按照合同约定支付相应款项。
322 严格按照技术交底要求进行施工,确保施工质量和进度。
323 遵守施工现场的管理规定,做好安全防护工作,对施工过程中的安全事故负责。
324 负责施工过程中的环境保护,避免对周边环境造成污染。
4、违约责任41 若甲方未按照合同约定支付工程款,每逾期一天,应按照未支付金额的具体比例向乙方支付违约金。
42 若乙方未按照技术交底要求进行施工,导致工程质量不合格,应负责无偿返工直至合格,并承担由此给甲方造成的损失。
43 若乙方未按照合同约定的工期完成施工,每逾期一天,应按照合同总价的具体比例向甲方支付违约金。
技术交底(浆砌片石护坡)

中铁五局敦格铁路青海段站前1标工程部第1张共8张脚墙基础浆砌片石护坡现场施工技术交底一、设计说明路堤边坡高度大于4m时,浆砌片石护坡防护高度为4m;路堤边坡高度小于4m时,路堤边坡护肩以下采用全坡面浆砌片石护坡防护。
浆砌片石护坡的基础采用脚墙型式,脚墙基础高度2.5m,采用C25片石混泥土连续浇筑,护坡采用M10水泥砂浆砌片石砌筑,护坡厚度采用0.35m,其后设置不小于0.15m的砂夹卵石反滤层。
护坡及脚墙每隔15m设伸缩缝一道,缝宽0.02m,缝内全断面填塞沥青麻筋。
涵洞与涵洞之间和涵洞与桥之间距离小于60m,按实际距离设置坡面防护,各部位尺寸见下图(尺寸均已米计):脚墙基础浆砌片石护坡横断面详图(坡率1:1.5)脚墙基础浆砌片石护坡横断面详图(坡率1:1.75)一、施工工艺施工工艺流程:测量放样→脚墙基础开挖→C25片石混泥土脚墙基础→M10水泥砂浆砌片石→覆盖养护。
1、施工准备⑴材料准备片石。
要求石材质地坚硬、不易风化、无裂纹。
普通片石石块中部厚度不小于15cm;镶面片石有两个大致平行面,厚度不小于15cm。
⑵现场准备根据设计纵断面及标准横断面图,确定相应里程的路肩标高、宽度及边坡坡率,对已成型的路基进行刷坡、修整。
⑶技术准备根据各工点边坡防护的设计形式,各架子队应提前建立台账,全面反映管段内的防护形式,伸缩缝的设置位置。
2、测量放样施放路基设计边线、脚墙基础的开挖边线和宽度,以及确定脚墙顶面的标高线;桩位固定后,在施工场地的适合位置布置控制桩及护桩。
由于护坡与脚墙基础相连,脚墙基础的位置正确与否,将直接影响护坡的整体线性和外观效果,故测量放样时,务必做到精准无误。
另对地形变化处放样点适当加密,确保脚墙连续、圆顺。
3、脚墙基础开挖根据测量放样后的基坑宽度,洒出石灰线,采用小挖机开挖,并预留足够施工作业的活动空间,按设计值底部预留20cm,靠路基一侧预留10cm 由人工修整,接近设计标高时恢复轴线进行检查,对有偏差的及时修整,达到设计标高时清除基坑内虚土;机械开挖土方除了预留基坑原土回填方量外,其余直接装车,由自卸车运至附近弃土场。
2024年浆砌片石安全技术交底(三篇)

2024年浆砌片石安全技术交底一、浆砌片石作业主要存在列危险源、危害因素:1、未按规定使用劳保用品,造成物体打击事故。
2、边坡上下同时作业,滚石落下造成人员伤亡。
3、搬运石头由于人员疏忽大意砸伤脚。
4、雾雨天未设防滑设施和安全警示牌,造成其他伤害。
5、现场用电不符合要求,造成触电事故。
二、预防措施:1.操作人员必须经过培训上岗,遵守操作安全规程。
进入施工现场所有作业人员佩戴好安全帽,不得穿拖鞋、短裤进入施工现场,遵章守纪,听从指挥,严禁酒后作业,。
2.在基坑周围两米范围设密目网,并挂安全警示牌。
3.施工操作平台必须按规范要求搭设、稳固可靠,并经安全员验收合格后方可使用。
4、所有作业人员上岗前接受安全技术、环保交底,熟悉相关安全操作规程。
5、石料的质量和规格及砂浆所用材料的质量和规格应符合设计要求,按规定配合比施工。
6、砌筑片石的地基承载力必须满足设计要求。
7、砌筑应分层错缝,浆砌时坐浆挤紧,嵌填饱满密实,不得有空洞;干砌时不得松动、叠砌和浮塞。
8、作业人员在搬运石头的时候应注意安全,要量力而行,防止搬运石头砸伤脚,并注意滚石危险;在破解片石时,要背向行人方向,以免片石飞溅伤人。
9、在砌筑片石时边坡上下不得同时作业,上下作业应距离5米以上的距离,防止滚石落下伤人。
10、进行砌筑时应检查和注意边坡土质情况的变化,材料堆放应距离边坡1米以外。
11、遇雨天应做好防雨准备,设置安全警示标志,防止坍塌事故的发生。
12、现场用电设施必须有专人负责,必须三级配电两极保护,每台用电设备接电按一机、一闸、一漏、一箱配置,野外作业照明应用防爆型灯具和防水插座,另设开关箱,并且配电箱要在下班后上锁。
13、发电机、配电箱、开关箱、电焊机、电动机等用电设施设备均应挂设触电警示标志,现场照明设施及其它用电设备的电线必须埋地60cm以上,严禁现场乱拉乱扯。
14、施工现场的发电机、用电设备必须做好防雨设施,照明的碘钨灯必须有可靠的安全防护装置。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
-3-
三门峡至淅川高速公路灵卢段 TJ06 合同段
6、养护 在砌体砂浆初凝后,洒水覆盖养生不少于 7 天,养护时避免对砌体的碰撞、振动或
承重。 7、质量标准要求
符合《公路工程质量检验评定标准》(JTG F80/1-2004)及相关规范、设计要求,详
5
断面尺寸(mm)
不小于设计 尺量:每 20m 量 2 个断面
6
底面高程(mm)
±50
水准仪:每 20m 检查 1 点
块石
20
表面 7 平整度
(mm)
片石
2m 直尺:每 20m 检查 3 处,每处检
30
查竖直和墙长两个方向
混凝土块、料石
10
施工中按照图纸、相关规范进行施工,如遇不明处或错误处及时与现场技术员沟通。 并将交底向全体参加本工程施工人员进行传看、讲解。
交底人
技术负责人
施工队负责人
-4-
⑵、墙体砌筑 护面墙采用 M10 浆砌片石砌筑,M10 砂浆勾缝。
在砌筑前每一石块应用干净水洗净并彻底饱和,所砌石块均应座于新拌砂浆之上 (座浆法)。石块固定就位,垂直缝的满浆宜先将已砌好的石块侧面抹浆,然后侧压
-1-
三门峡至淅川高速公路灵卢段 TJ06 合同段
砌置下一相邻石块,石块就位后填满砂浆捣实。砌体应分层砌筑,砌体较长时可分段 开挖基坑,分层砌筑,宜以 2-3 层砌块组成一工作层,每一工作层水平缝应大致找平, 砌筑上层块时避免振动下层砌块。两相邻工作段的砌筑差一般不宜超过 1.2m,各工 作层竖缝应相互错开大于 8cm,不得贯通。分段位置尽量设在沉降缝处,各段水平砌 缝应一致。砌筑工作中断后恢复砌筑时,已砌筑砌层表面加以清扫和湿润并座浆。各 砌层先砌外圈定位行列和转角石,且选择形状方正及尺寸较大的片石,长短相间地与 里层砌块咬接连成一体。砌缝宽度不应大于 40mm,竖缝较宽时在砂浆中塞以小石块, 不得在石块下面用高于砂浆砌缝的小石片支垫。外露砌体采用凸缝,砌体随砌随勾缝。 砂浆初凝后,洒水覆盖养生 7-14d。养护期内应避免碰撞、振动或承重。沉降缝的设 置:每隔 10m-15m 设置 2cm 沉降缝一道,并用沥青麻絮填塞 15 厘米深。沉降缝采用竹 胶板(或高强度泡沫板)设置,双面涂抹沥青。竹胶板上下贯通垂直,支撑稳固。每 层砌筑前必须准确挂线,保证墙体斜率与平面位置。
5、主要施工工艺 ⑴、施工准备和基坑开挖 根据施工图纸给出的测量控制点进行量测放样,确定出护面墙的平面位置和开挖边
线,作好施工前的准备工作。 基坑开挖采用挖掘机开挖,人工配合,装载机运输,合格填料就近放置,作为回填
用料,人工修整基坑。护面墙基础施工完毕后,报请监理工程师及业主代表到现场验收 基坑,同时对基底进行地基承载力试验,不小于 300Mpa,以便检测其承载力是否达标。 基坑开挖到位后,报检监理工程师。当检查合格后,进入下道工序施工。
三门峡至淅川高速公路灵卢段 TJ06 合同段
工程名称 监理单位 交底部位
护面墙技术交底书
三淅高速灵卢段 TJ06 合同段
河南省高等级公路建设监理 部有限公司
浆砌片石护面墙
设计单位 施工单位 交底日期
中交第二公路勘察设计研 究院有限公司
吉林华一公路建设集团有 限责任公司
年月日
交底内容: 1、设计规格
M10 浆砌片石护面墙 2、材料要求
见以下表格。
砌体护面墙实测项目
项次
检验项目
规定值或 允许偏差
检验方法和频率
1
砂浆强度(MPa)
在合格标准内 按附录 F 检查
ቤተ መጻሕፍቲ ባይዱ
2
平面位置(mm)
50
经纬仪:每 20m 检查墙顶外边线 3 点
3
顶面高程(mm)
±20
水准仪:每 20m 检查 1 点
4
竖直度或坡度(%)
0.5
吊垂线:每 20m 检查 2 点
护面墙第一排泄水孔设置在距原地面 1.5m 高,泄水孔采用 PVC 塑料管,泄水孔 间距为 2m×2m,上下泄水孔交错(正三角形)布置,泄水孔直径应≥5cm。
砂浆拌和时间不小于 3 分钟,拌和必须过秤(可以采用标定上料机械的料斗)以 保证砂浆质量;砂浆必须具有良好的和易性,坍落度宜为 50~70mm,直观法检查时, 以用手能将砂浆捏成小团,松手后既不松散、又不由灰铲上流下为好;砂浆随拌随用, 每盘砂浆从出筒到使用完毕不得超过 0.5h(不超过初凝时间),已凝结砂浆不得使用。
水泥:采用普通硅酸盐水泥
砂:采用干净、质纯、细度模数符合要求的中粗砂,含泥量小于 5%。 片石:采用质地坚硬、不易风化、无裂纹的新鲜石料,抗压强度不低于 30Mpa 水:采用符合混凝土用水标准的水源 3、施工里程 YK39+515-K44+400 全线浆砌片石护面墙砌筑工程 4、施工顺序流程 护面墙施工工艺见图1
⑶、浆砌片石的一般要求 ①片石在使用前必须浇水湿润,表面如有泥土、水锈,应清晰干净。 ②砌筑基础的第一层片石时,若基底为岩层,应先将基底表面清洗、湿润,在座浆 砌筑;若基底为土质,可直接座浆砌筑。 ③各砌层的砌块应安放稳固,砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。 砌筑时,底浆应铺满,竖缝砂浆应先在已砌筑的石块侧面铺放一部分,然后于石块间填 满捣实。
-2-
三门峡至淅川高速公路灵卢段 TJ06 合同段
图 1 护面墙施工工艺框图
施工准备
泄水管安装
测量放线 开挖基坑 基坑处理 分层砌筑 墙面勾缝(凸缝) 养生和墙面清理
④较大的石块应使用于下层,安砌时应选择形状及尺寸较为合适的砌块,尖锐突出 部分应敲除。竖缝较宽时,应在砂浆中塞以小石块,不得在石块下面用高于砂浆的小石 子支垫。石块应平砌,每层的高度应大致一致。
