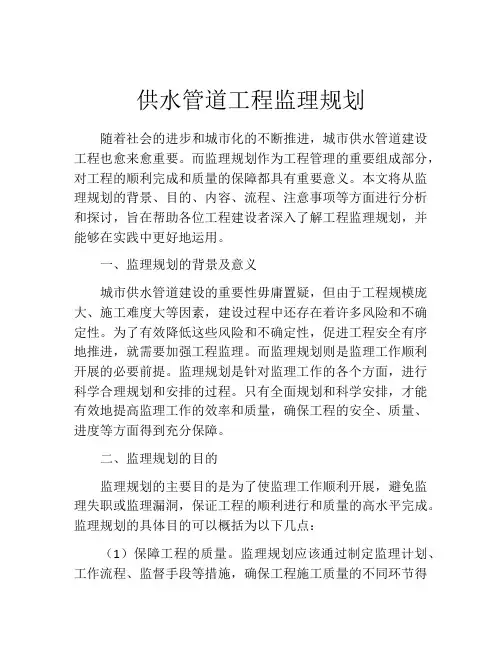

供水管道工程监理规划
供水管道工程监理规划

供水管道工程监理规划随着社会的进步和城市化的不断推进,城市供水管道建设工程也愈来愈重要。
而监理规划作为工程管理的重要组成部分,对工程的顺利完成和质量的保障都具有重要意义。
本文将从监理规划的背景、目的、内容、流程、注意事项等方面进行分析和探讨,旨在帮助各位工程建设者深入了解工程监理规划,并能够在实践中更好地运用。
一、监理规划的背景及意义城市供水管道建设的重要性毋庸置疑,但由于工程规模庞大、施工难度大等因素,建设过程中还存在着许多风险和不确定性。
为了有效降低这些风险和不确定性,促进工程安全有序地推进,就需要加强工程监理。
而监理规划则是监理工作顺利开展的必要前提。
监理规划是针对监理工作的各个方面,进行科学合理规划和安排的过程。
只有全面规划和科学安排,才能有效地提高监理工作的效率和质量,确保工程的安全、质量、进度等方面得到充分保障。
二、监理规划的目的监理规划的主要目的是为了使监理工作顺利开展,避免监理失职或监理漏洞,保证工程的顺利进行和质量的高水平完成。
监理规划的具体目的可以概括为以下几点:(1)保障工程的质量。
监理规划应该通过制定监理计划、工作流程、监督手段等措施,确保工程施工质量的不同环节得到有效监督和管理,及时处理和解决质量问题,提高工程的质量。
(2)保障现场安全。
监理规划应重点关注施工现场安全措施的落实和监督,制定监督方案和方法,确保现场安全环境达到标准,为监管工作提供保障。
(3)保障工程进度。
监理规划应通过制定监理计划、调整施工方案、及时解决施工过程中的问题等措施,确保工程按计划顺利施工,保证工程进度。
(4)规范监理行为。
监理规划应对监理人员的工作岗位、技能、知识、工作职责等方面进行科学合理规划,确保监理人员的工作行为规范合理,保持良好的职业素养。
(5)保障监理效率。
监理规划应针对具体工作内容制定科学合理的监理方案和工作流程,充分发挥监理作用,提高监理工作效率。
三、监理规划内容监理规划内容应尽量细化、确切地体现监理工作各方面,以指导监理人员的工作。
给水管道工程施工监理实施细则

给水管道工程施工监理实施细则目录一、总则 (2)1. 监理目标 (2)2. 适用范围 (3)3. 基本原则 (3)二、监理组织与职责 (5)1. 监理组织结构 (6)2. 监理人员职责 (7)3. 各方关系协调 (8)三、施工准备阶段监理 (9)1. 施工图纸审查 (11)2. 施工许可手续办理 (12)3. 施工材料报审 (13)4. 施工现场布置 (14)四、施工过程监理 (15)1. 施工工艺过程监控 (16)2. 施工质量控制点设置 (17)3. 施工进度跟踪与记录 (18)4. 工程质量评估与验收 (19)五、施工安全管理监理 (20)1. 安全生产责任制落实 (22)2. 安全专项施工方案审查 (23)3. 安全防护措施检查 (24)4. 安全事故预防与应急处理 (26)六、施工合同管理与信息管理 (27)1. 合同履行情况监督 (28)2. 工程款支付审核 (30)3. 施工文件资料管理 (31)4. 信息平台建设与应用 (33)七、质量保修期监理 (34)1. 质量保修期责任划分 (35)2. 保修期质量监控 (36)3. 保修期维修与返工 (37)4. 保修期结束交接工作 (38)八、监理工作总结与移交 (38)1. 监理工作总结 (40)2. 监理档案移交 (41)3. 后续服务计划 (42)一、总则为确保给水管道工程的安全、质量、进度及环保等方面的要求得到切实执行,提高监理工作的有效性,特制定本监理实施细则。
本细则旨在明确监理在给水管道工程施工过程中的职责、工作内容和方法,为监理人员提供工作指导,确保施工过程的规范化和标准化。
监理人员应严格遵守国家相关法律法规、规范标准以及项目合同要求,公正、科学、有效地履行监理职责,保障工程质量和安全。
给水管道工程具有涉及面广、技术性强、施工环境复杂等特点,因此监理工作应特别强调预防为主,加强对施工关键环节的监控,及时发现和纠正问题。
施工单位应积极配合监理工作,对监理提出的建议和整改要求应及时响应并整改到位。

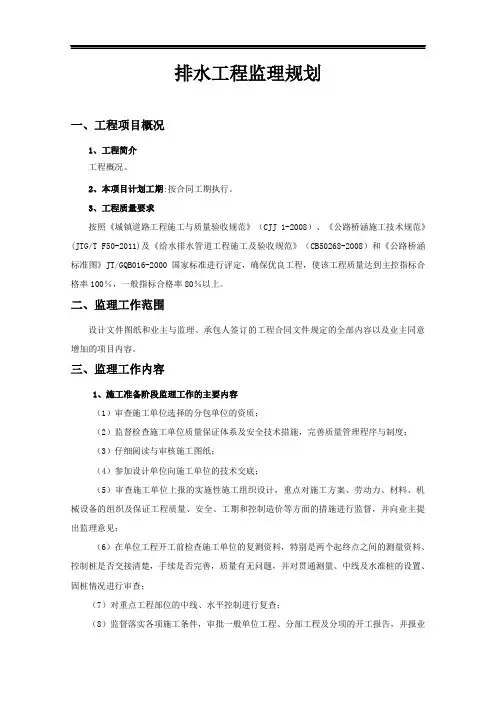

排水工程监理规划

排水工程监理规划一、工程项目概况1、工程简介工程概况。
2、本项目计划工期:按合同工期执行。
3、工程质量要求按照《城镇道路工程施工与质量验收规范》(CJJ 1-2008)、《公路桥涵施工技术规范》(JTG/T F50-2011)及《给水排水管道工程施工及验收规范》(CB50268-2008)和《公路桥涵标准图》JT/GQB016-2000国家标准进行评定,确保优良工程,使该工程质量达到主控指标合格率100%,一般指标合格率80%以上。
二、监理工作范围设计文件图纸和业主与监理、承包人签订的工程合同文件规定的全部内容以及业主同意增加的项目内容。
三、监理工作内容1、施工准备阶段监理工作的主要内容(1)审查施工单位选择的分包单位的资质;(2)监督检查施工单位质量保证体系及安全技术措施,完善质量管理程序与制度;(3)仔细阅读与审核施工图纸;(4)参加设计单位向施工单位的技术交底;(5)审查施工单位上报的实施性施工组织设计,重点对施工方案、劳动力、材料、机械设备的组织及保证工程质量、安全、工期和控制造价等方面的措施进行监督,并向业主提出监理意见;(6)在单位工程开工前检查施工单位的复测资料,特别是两个起终点之间的测量资料、控制桩是否交接清楚,手续是否完善,质量有无问题,并对贯通测量、中线及水准桩的设置、固桩情况进行审查;(7)对重点工程部位的中线、水平控制进行复查;(8)监督落实各项施工条件,审批一般单位工程、分部工程及分项的开工报告,并报业主备查。
2、施工阶段监理工作的主要内容(1)施工阶段的质量控制1)对所有的隐蔽工程在进行隐蔽以前进行检查和办理签认,对重点工程要派监理人员驻点跟踪监理,签署重要的分项工程、分部工程和单位工程质量评定表;2)对施工测量、放样等进行检查,对发现的质量问题应及时通知施工单位纠正,并做好监理记录;3)检查确认运到现场的工程材料、构件和设备质量,并应查验试验、化验报告单、出厂合格证是否齐全、合格,监理工程师有权禁止不符合质量要求的材料、设备进入工地和投入使用;4)监督施工单位严格按照施工规范、设计图纸要求进行施工,严格执行施工合同;5)对工程主要部位、主要环节及技术复杂工程加强检查;6)检查施工单位的工程自检工作,数据是否齐全,填写是否正确,并对施工单位质量评定自检工作做出综合评价;7)对施工单位的检验测试仪器、设备、度量衡定期检验,不定期地进行抽验,保证度量资料的准确;8)监督施工单位对各类土木和混凝土试件按规定进行检查和抽查;9)监督施工单位认真处理施工中发生的一般质量事故,并认真做好监理记录;10)对大、重大质量事故以及其他紧急情况,应及时报告业主。
供水工程监理规划范本

市新平街道迷洒社区迷洒村、新发寨村、新寨村自来水管网建设监理规划展旭公路工程咨询二○一七年八月二十日目录1 、总则2、施工准备阶段监理工作3 、工程质量控制4 、工程进度控制5 、工程投资控制6 、合同管理7 、组织协调8 、保修期监理9 、工程验收与移交监理10 、信息管理11 、安全文明施工监理12、环境保护与水土保持监理1.总则1.1 工程概况1.1工程项目基本概况1.1.1工程概况该工程为市新平街道迷洒社区迷洒村、新发寨村、新寨村自来水管网建设项目,工程地点位于新平街道迷洒社区。
1.1.2工程项目规模与特点对迷洒社区迷洒村小组、新发寨村小组、新寨村小组自来水管网进行建设。
1.1.3工程项目建设的目的1.2工程项目主要目标:一次性验收合格。
1.2.1 工程预算总投资:2716600元1.2.2 工期目标:90天1.2.3 质量目标:合格1.2.4 安全目标:争创安全文明工地1.2.5 环保目标:优良1.3 工程项目组织项目主管部门:市水务局建设单位:市新平街道办事处监理单位:展旭公路工程咨询施工单位:巨进市政工程XX公司炫烁建筑工程万丰建设工程1.4监理围和容1.4.1 监理围监理围为自来水管网建设工程施工阶段质量控制、投资控制、进度控制、合同管理、信息管理以与工作协调。
1.4.2 监理容1.4.2.1 设计方面(1)组织设计单位进行现场设计交底。
(2)与时向承建单位签发设计文件,发现问题与时向发包人报告。
(3)协助发包人会同设计单位对重大技术问题和优化设计进行专题讨论。
(4)审核承建单位对设计文件的意见和建议,会同设计单位进行研究,并督促设计单位尽快给予答复。
(5)代表发包人审核按工程建设合同文件规定应由承建单位提交的设计文件。
(6)保管所有设计文件与过程资料。
1.4.2.2 施工方面(1)协助发包人进行工程招标和签订工程建设合同。
(2)全面管理工程建设合同,就承建单位选择的分包单位资格进行审查批准。
管道提升改造工程监理规划

管道提升改造工程监理规划
1. 背景
为了保障管道提升改造工程的顺利进行,确保施工质量和安全性,需要制定监理规划。
2. 监理目标
- 确保工程按照设计要求和相关法规进行施工
- 监督施工过程中的安全措施和质量控制
- 提供工程施工进度和质量报告
3. 监理职责
监理团队将承担以下职责:
- 审查工程设计文件,确保设计符合相关标准和要求;
- 检查施工现场,确保施工符合设计和法规要求;
- 监督施工过程中的安全措施,确保施工过程中不发生安全事故;
- 检查施工质量,确保施工质量符合设计要求;
- 定期向业主提供工程施工进度和质量报告;
- 处理工程施工过程中的纠纷和争议;
- 提供工程竣工验收报告和相关证明文件。
4. 监理计划
- 审查工程设计文件:在施工前,监理团队将仔细审查工程设计文件,确保设计符合相关法规和安全要求。
- 施工过程监督:监理团队将定期巡视施工现场,检查施工进展、质量和安全措施,并提出改进建议。
- 施工质量检查:监理团队将对施工质量进行检查和评估,确保施工质量达到设计要求。
- 定期报告:监理团队将定期向业主提供工程施工进度和质量报告,及时汇报工程进展和可能存在的问题。
- 纠纷解决:监理团队将协助业主处理施工过程中的纠纷和争议,确保问题能够及时解决。
5. 监理团队
监理团队由具备相关经验和资质的专业人员组成,包括项目经理、工程师、质量检查员等,确保监理工作专业而高效。
以上是管道提升改造工程监理规划的基本内容,如有需要可以进行进一步的讨论和完善。
供水管道工程(监理规划)

一、工程项目概况 (2)二、监理工作范围 (3)三、监理工作的内容 (3)四、监理工作目标 (9)五、监理工作依据 (10)六、项目监理机构及人员配备计划 (10)七、监理人员的职责 (11)八、施工阶段监理工作程序 (14)九、监理工作方法和措施 (15)十、监理工作制度 (31)十^一、监理设施 (38)****供水改造工程监理规划一、工程项目概况(一)工程项目名称:****供水改造工程(二)工程项目地点:****(三)建设工程组成及建设规模:工程量统计表:(四)建设工程敷设方式:埋地敷设。
(五)建设工程投资总额:预计万元(依据监理合同)(六)建设工程计划周期:1、计划工期持续时间:日历天。
2、__________________________________ 计划工期日历时间:(七)工程质量要求:符合国家建设有关规范标准(八)建设单位:(九)监理单位:(十)设计单位:(^一)施工单位:二、监理工作范围****供水改造工程的:沟槽开挖、垫层铺设、管道安装、回填夯实及拆改维修。
三、监理工作内容(一)施工阶段监理准备工作:1、设计交底前,项目监理组织人员在总监组织下熟悉设计文件,并对图纸存在的问题通过建设单位向设计单位提出书面意见和建议。
2、监理人员参加由建设单位组织的技术交底会,项目总监应对技术交底会议纪要进行签认。
3、工程项目开工前,项目总监应组织专业监理工程师审查承包单位报送的施工组织设计(施工方案)报审表(A2),提出审核意见,经总监审核签认并报建设单位。
4、工程项目开工前,项目总监应审查承包单位现场项目管理机构三个体系落实情况,并按《建筑工程施工质量验收统一标准》附录A表所列内容,对其进行检查并做出结论。
对三体系的审核主要内容如下:(1)质量管理体系、技术管理体系的组织机构。
(2)质量管理、技术管理制度。
(3)专职管理人员和特殊作业人员的资格证、上岗证。
5、分包开工前,专业监理工程师应审查承包单位的分包单位资格报审表(A3)和分包单位有关资料,符合后报项目总监予以签认。
最新版市政给水管道工程监理实施细则

最新版市政给⽔管道⼯程监理实施细则市政给⽔管道⼯程监理细则⼀、⼯程概况1.1.1 项⽬名称:**县城**新区道路⼀期建设⼯程(给⽔标段)1.1.2 建设单位:**县住房和城乡建设局1.1.3 建设地点:**县1.1.4 承包⽅式:固定合同价(固定总价)1.1.5 建设规模:⼀标段⾄五标段全部⼯程全过程的监理1.1.6 ⼯程概况:新建**县**新区⼀期道路建设⼯程,位于**县**新区包括纬⼆⼗⼀路、纬⼆⼗⼆路、纬⼆⼗四路、纬⼆⼗六路、康庄路、纬⼆⼗七路、和合东路给⽔⼯程。
本⼯程给⽔管道敷设于道路⾮机动车道,确定给⽔管道管径为DN160--DN110‘管道具体布置形式为环形,管道材质采⽤HDPE(PE100)给⽔管,管道⼯作压⼒1.0MPa,实验压⼒为1.5mpa1.1.7 资⾦来源: 国家投资及⾃筹资⾦1.1.8 ⼯程质量监理控制⽬标:达到国家规定的质量合格标准。
1.1.9 ⼯程造价控制⽬标:总投资:2149531.30元,⼯程总投资必须严格控制在合同造价范围以内。
1.1.10总⼯期控制⽬标:2019年9⽉23⽇⾄2019年11⽉23⽇,总合同⼯期为62⽇历天,⼯程⼯期必须在合同⼯期内完成。
⼆、细则编制依据1.《建筑⼯程监理规范》GB50319-2000;2.《建筑⼯程施⼯质量验收统⼀标准》GB50300-2001;3. 本⼯程的给排⽔、采暖专业施⼯图纸;4. 已批准的本⼯程的《监理规划》5.《建筑给⽔排⽔及采暖⼯程施⼯质量验收规范》GB50242-2002;6.国家有关规范与验收标准7、公司ISO9001:2000质量管理体系⽂件8、本⼯程的施⼯组织设计三、监理⼯作流程⼯程材料质量控制基本程序安装⼯程隐检、预检及分部分项⼯程验收程序安装材料验收程序半成品材料验收程序⼀般试验检查程序Y四、监理⼯作的控制⽬标值及控制要点(⼀). 质量控制1、质量控制⽬标值根据业主要求及施⼯合同,根据⼯程要求确定。
2、质量控制要点及⽅法2、给⽔管道⼯程施⼯监理⼯作:2. 1 给⽔管道施⼯⼯艺流程(见图1.1.1)图2.1.1 施⼯⼯艺流程图2. 2 给⽔管道⼯程质量监理⼯作流程(见图1.2.1)图2.2.1 给⽔管道⼯程质量监理⼯作流程图3. 给⽔管道测量放样质量监理3.1. 监理⼯作流程3.1.1 测量放样⼯艺流程图(见图2.1.1)图3.1.1 给⽔管道测量放样⼯艺流程3.1.2 给⽔管道测量放样监理流程见图2.1.2图3.1.2 测量放样监理流程3.2 监理⼯作内容:3.2. 监理⼯作内容:3.2.1 要求3.2.1.1 要求承包⼈,测量⼈员熟悉图纸,掌握测量的有关数据,做好内业的准备⼯作。
市政给水管道工程监理细则

赣榆港区给水管道安装及消火栓给水管道工程监理细则建设单位:连云港市金东方港口投资有限公司市政给水管道工程监理细则一、专业工程概况(编制人员根据所监理的工程特点填写)二、细则编制依据(编制人员根据工程具体情况补充)1.《建筑工程监理规范》GB50319-2000;2.《建筑工程施工质量验收统一标准》GB50300-2001;3. 本工程的给排水专业施工图纸;4. 已批准的本工程的《监理规划》5.《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;6. 国家有关规范与验收标准7、本工程的施工组织设计三、监理工作流程(见附表)四、监理工作的控制目标值及控制要点(一). 质量控制1、质量控制目标值根据业主要求及施工合同,根据工程要求确定。
2、质量控制要点及方法2、给水管道工程施工监理工作:2. 1 给水管道施工工艺流程(见图1.1.1)图2.1.1 施工工艺流程图2. 2 给水管道工程质量监理工作流程(见图1.2.1)3. 给水管道测量放样质量监理3.1. 监理工作流程(见图2.1.1)图3.1.1 给水管道测量放样工艺流程3.2. 监理工作内容:3.2.1 要求3.2.1.1 要求承包人,测量人员熟悉图纸,掌握测量的有关数据,做好内业的准备工作。
进场测量放线须经监理工程师审查同意方可进行。
3.2.1.2 监理人员核测临时水准点闭合差及导线方位角闭合差是否在允许误差范围内;检验管道中线、附属构筑位置、沟槽长度;检查坡度设置位置、高程是否与另一水准点闭合。
3.2.1.3 检测管道中心线控制点、中心桩位置、中心桩高程;检查接入原有管道高程和开挖沟槽边线、交通、排水等是否妥善,坡度桩埋设是否准确。
4.2 监理工作内容4.2.1 监理工作的要点4.2.1.1 监理工程师根据承包人开挖沟槽的施工组织设计、施工工艺、施工措施、工人、技术管理人员、机具、材料进场情况和现场施工条件等,监理工程师审批承建商申请的开工报告。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、工程项目概况 (2)二、监理工作范围 (3)三、监理工作的内容 (3)四、监理工作目标 (9)****供水改造工程监理规划一、工程项目概况(一)工程项目名称:****供水改造工程(五)建设工程投资总额:预计万元(依据监理合同)。
(六)建设工程计划周期:1、计划工期持续时间:日历天。
2、计划工期日历时间:。
(七)工程质量要求:符合国家建设有关规范标准。
(八)建设单位:(九)监理单位:(十)设计单位:(十一)施工单位:二、监理工作范围系落实情况,并按《建筑工程施工质量验收统一标准》附录A表所列内容,对其进行检查并做出结论。
对三体系的审核主要内容如下:(1)质量管理体系、技术管理体系的组织机构。
(2)质量管理、技术管理制度。
(3)专职管理人员和特殊作业人员的资格证、上岗证。
5、分包开工前,专业监理工程师应审查承包单位的分包单位资格报审表(A3)和分包单位有关资料,符合后报项目总监予以签认。
对分包单位资格审核主要内容如下:(1)分包单位的营业执照、企业资质等级证书、特殊行业施工许可证、国外(境外)企业在国内承包工程许可证。
(3)施工组织设计已获总监理工程师的批准。
(4)承包单位现场管理人员已到位,机具、施工人员已进场,主要工程材料已落实。
8、工程开工前,监理人员参加由建设单位主持召开的第一次工地例会,会议纪要由监理负责起草,与会各方会签。
第一次工地会议应包括以下主要内容:(1)建设单位、承包单位和监理单位分别介绍各自驻现场的组织机构、人员分工。
(2)建设单位根据委托监理合同宣布对总监理工程师的授权。
(3)建设单位介绍施工准备情况。
艺措施和证明材料。
组织专题论证,经审定予以签认。
4、监理机构要对承包单位报送的施工测量放线成果报验申请表(A4),进行复验和确认。
5、专业监理工程师要对承包单位提供的试验室报验申请表(A4)进行考核、确认。
6、专业监理工程师要对承包单位报送的拟进场实物按规定或约定,采用平行检验、见证取样复验。
对不合格者或未经检验者,监理人员拒绝签认。
并要签发通知单限期将其撤出现场。
7、按《旁站监理管理办法》对建设工程的关键部位、关键工序的施工要制定旁站监理方案,并要求承包单位于施工前24小时书面报监理机构。
)和自质量事故时,应通过项目总监及时下达工程暂停令(B2),要求承包单位停工整改。
整改完毕经监理人员复查符合规定后,项目总监要及时签署工程复工报审表(A1)。
12、要求返工处理或加固补强的质量事故,项目总监责令承包单位报送质量事故调查报告和经设计等相关单位认可的处理方案。
项目总监应及时向建设单位和监理单位提交有关质量事故的书面报告,同时应将质量事故处理记录整理归档。
(三)工程造价控制工作1、专业监理工程师将质量验收合格的工程,进行现场计量,以此为依据对承包单位工程款支付申请表(A5)进行审核、确认。
并经项目总监理审定7、专业监理工程师要及时按施工合同的有关规定进行竣工结算,并对竣工结算的价款总额与建设单位和承包单位进行协商,协商一致时进行签认。
8、未经监理人员质量验收合格的工程量或不符合施工合同的工程量,监理人员要拒绝计量和该部分工程款的支付申请。
(四)工程进度控制工作1、项目总监审批施工单位报送的施工总进度计划和年、季、月度施工进度计划。
专业监理工程师要对其实施情况进行检查、分析,当实际进度符合计划的要求施工单位编制下一期进度计划。
当实际进度滞后计划进度时,应书面通知施工单位采取纠偏措施,并监督实施。
2、专业监理工程师检查及审查进度控制方案,对进度目标进行风险分析,制定防范性对策,经项目总监审定后,报送建设单位。
全交底作为交接班的一项重要内容。
4、坚持每周一次对施工单位安全生产措施实施情况进行监督检查。
对检查中发现的事故隐患和不安全因素,及时向施工单位提出整改要求,并对整改措施及其实施结果进行追踪检查和验收。
(六)竣工验收工作1、项目总监理工程师组织专业监理工程师依据有关法律、法规、工程建设强制性标准、设计文件及施工合同,对施工单位报送的竣工资料进行审查,并对工程质量进行竣工预验收,对预验收中存在的问题,要求施工单位及时整改。
整改完毕由项目总监签署工程竣工报验单(A10)。
2、在前项工作的基础上,监理机构提出工程质量评估报告,该报告应由项目总监和监理单位技术负责人审核签字。
3、项目总监应亲自主持监理资料的组卷和归档。
监理资料的整理必须符(1)建筑法;(2)建设工程质量管理条例;(3)建设工程监理规范GB50319-2000。
(二)建设工程项目的有关标准、设计文件、技术资料:(1)****供水改造工程施工图;(2)《室外给水设计规范》GB50013-2006;(3)《给排水管道工程施工及验收规范》GB50268-2008;(4)《建筑给水排水设计规范(GB50015—2003)》;(5)标准图集:05S502;(6)2012济南水务集团《水表井通用图》。
项目监理机构组织形式4、主持监理工作会议和参与重大工程质量的调查;5、审查分包单位的资质,并提出审查意见;6、审定施工单位提交的施工组织设计、技术方案、进度计划、开工报告和工程变更;7、调解建设单位和施工单位合同争议,处理工程索赔和审批工程延期;8、组织监理对待验收的工程项目进行质量检查,审核签认分部工程和单位工程的质量检验评定资料,审查施工单位的竣工申请,并对其工程质量进行施工预验收。
施工单位整改完毕后签署工程施工报验单A10。
参与建设单位组织的工程项目竣工验收;9、审核签署施工单位关于工程的申请、支付证书和竣工结算。
10、组织编写并签发监理月报、监理工作阶段报告、专题报告、工程质2、负责本专业监理工作的具体实施;3、组织、指导、检验和督促本专业监理员的工作;4、审查施工单位提交的涉及本专业的计划、方案、申请、变更,并向项目总监提出报告;5、检查进场材料/设备/构配件及其原始凭证的检测报告等质量证书文件及其质量情况。
合格予以签认,否则给予清出现场;6、负责本专业分项工程的验收及隐蔽工程验收;7、负责本专业的工程计量工作,审查工程计量的数据和原始凭证;、8、做好本专业和本人监理日记,对重大工程技术问题及涉及工程全局性问题要在个人日记中详细记载并要与项目监理机构的监理日志及时接口;9、负责本专业监理资料的收集、汇总及整理,参与编写监理月报;施工阶段监理工作程序九、监理工作方法和措施(一)施工准备阶段监理工作1、设计交底技术交底2、施工组织设计(方案)报审:施工组织设计(方案)报审 N新报审;②审查施工单位质量管理体系、技术管理体系和质量保证体系的到位状况,即重点抓好工程项目资源匹配,完善岗位责任制的落实;③审查施工单位关于工程项目的重点部位,关键工序的施工工艺和确保工程质量的措施。
对此措施施工单位应予报审;④施工单位采用新材料、新工艺、新技术、新设备时,应报送相应施工工艺和证明资料,并需专题论证,审定后予以签认;⑤对施工单位报送的施工测量放线成果进行复验和确认;⑥对施工单位的试验室或委托的检测单位进行必要的考核和确认;⑦应对施工单位直接影响工程质量的计量设备的技术状况,进行定期检构配件/②专业监理工程师应根据施工单位报送的隐蔽工程报验申请表和自检结果的技术交底关闭报告进行现场检查,符合要求后予以签认;③施工生产工序应实行三级报验和技术交底关闭报告,经监理人员检验不合格的工序,监理不予签认,并要求施工单位严禁下道工序的施工。
④在施工过程中出现的质量缺陷,专业监理工程师应及时下达监理通知单,要求施工单位整改,并检查整改结果;⑤施工存在重大质量隐患,可能造成质量事故或已经造成质量事故时,项目总监要及时下达工程暂停令,要求施工单位进行整改。
整改后经监理复查符合规定要求后,项目总监应及时签署工程复工报审表,上述监理行为宜事先向建设单位报告。
(3)质量事后控制方法③经济措施:严格质量检验和验收,凡未经监理验收或验收不合格,而仍坚持继续施工的按业主约定的具体规定进行处罚;④合同措施工:凡不符合合同规定的工程质量要求的工程计量不予签认且拒付工程款。
(5)工程质量控制程序图工程质量控制程序图隐蔽工程、分部、单元工程签认流程图原材料、构配件及设备签认流程图设计变更程序图2、投资控制的方法和措施(1)投资事前控制方法①监理机构应对施工单位申报的工程计量进行复验;②监理机构应对工程项目造价目标进行分析,并应制定防范性对策;①项目监理机构应按施工合同约定的工程量计算规则和有关条款进行工程量的计算和工程款的支付;②项目监理机构应及时按施工合同的有关规定进行施工结算,并应对施工结算的价款总额(闭口价除外)与建设单位和施工单位进行协商;③施工结算价款总额协商无法一致时,可按合同争议的调解有关规定进行处理。
(4)投资控制措施①组织措施:建立建全监理机构,完善职责分工及有关制度,落实投资控制的责任;②技术措施:审核施工组织设计和施工方案,合理开支施工措施费,严(5)造价控制工作程序图3、进度控制的方法和措施(1)进度事前控制方法①项目总监审批施工单位报送的施工总进度计划及其分解后的年、季、月度施工计划;②专业监理工程师应依据施工合同有关条款、施工图及批准的施工组织设计制定进度控制方案,对进度目标进行风险分析,制定防范性对策,经项目总监审定后报送建设单位;(2)进度事中控制方法①专业监理工程师要对进度计划实施情况进行检查与分析。
②当实际进度符合计划进度时,应要求施工单位编制下一期的进度计划,当实际进度落后于计划进度时,专业监理工程师应当书面通知施工单位采取纠偏措施并监督实施。
而且要记录实际进度及其相关情况,以备追溯。
(3)进度事后控制方法①当实际进度严重滞后于计划进度时应及时报告项目总监,由项目总监与建设单位协商采取进一步整改措施;以b:采用高效能的施工机械设备。
c:采用新工艺、新技术、缩短工艺过程间和工序间的技术间歇时间。
d:施工阶段本着“质量第一、安全第一”的思想,通过审核施工组织和施工方案、合理确定施工工艺,按合同工期和计划均衡施工,保证进度。
③经济措施:a:对工期提前者,建议业主给予奖励。
b:对无正当理由拖延工期,并非法引进其他工程队伍,影响工期目标的,经分析确认为乙方原因的,建议业主处以适当数额的罚款,严重者减少工程量。
督促业主及时足额拨付工程款。
④合同措施:严格按合同要求,和大指挥部的协调意见及时协调工程、材料供应等各方的进度,确保本项目的形象进度。
(5)进度控制工作流程图4、安全控制的方法和措施(1)安全管理方法①健全施工安全管理体系,督促施工单位设立专职安全部门和专职安全员,各作业班组设兼职安全员,安全责任层层分解,落实到人。
②要求施工单位制定《施工现场安全管理规范》,使每个现场人员清楚规范要求并严格执行。
