一级建造师《机电实务》历年案例真题全考点[全]

一级建造师《机电实务》历年案例真题全考点[全]

一级建造师《机电实务》历年案例真题全考点1施工方案中的工序质量保证措施主要有哪些,由谁负责向作业人员进行施工方案交底?(2023案例)Q)质量保证措施包括制定工序控制点,明确工序质量控制方法。

(2)施工方案的编制人员应向施工作业人员进行施工方案交底。

2、图1中的电动机为何种接线方式,电动机干燥处理时为什么被监理叫停?应如何整改?(2023案例)(1)图1中的电动机为三角形接线方式。

(2)干燥时不允许用水银温度计测量温度,应用酒精温度计、电阻温度计或温差热电偶。

3、电动机试运转中还应检查哪些项目,如何改变电动机的转向?(2023案例).Q)1)换向器、滑环及电刷的工作情况正常;2)振动(双振幅值)不应大于标准规定值:3)电动机第一次启动一般在空载情况下进行,空载运行时间为2h,并记录电动机空载电流。

(2)在电源侧或电动机接线盒侧任意对调两根电源线即可。

4、到达现场的设备在检查验收合格后应如何管理,只能露天保管的设备应采取哪些措施?(2023案例)到达现场的设备在检查验收合格后应及时办理入库手续。

对所到设备,分别储存,进行标识。

对保管在露天的设备应经常检查,采取防雨、防风措施。

5、本工程中,工程公司应当多长时间组织一次现场处置方案演练?应急预案演练效果应由哪个单位来评估?(2023案例).(1)工程公司应当每半年至少组织一次现场处置方案演练。

(2)应急预案演练结束后,应急预案演练组织单位应当对应急预案演练效果进行评估才巽写应急预案演练评估报告,分析存在的问题,并对应急预案提出修订意见。

6、图2-1的取压点范围适用何种介质管道?说明图2-2温度取源部件安装被监理要求整改的理由。

(2023案例)(1)取压点范围适用蒸汽介质的管道。

(2)理由一:温度取源部件顺着物料流向安装不符合规范要求。

正确做法:温度取源部件与管道呈倾斜角度安装时,宜逆着物料流向,取源部件轴线应与管道轴线相交。

理由二:温度取源部件在管道的焊缝上开孔焊接不符合规范要求。

一建 机电实务2011-2020十年真题案例汇编

一建 机电实务2011-2020十年真题案例汇编

1.写出建筑设备监控系统深化设计的紧前工序,深化设计应具有哪些基本的要求?
2.项目部编制的建筑智能化工程施工进度计划为什么被安装公司否定?这种表达方式的施
工进度计划有哪些缺点?
3.设备、材料验收有哪些要求?验收工作应按哪些规定进行?
1.空调工程的施工技术方案编制后如何组织实施技术交底?重要项目的技术交底文件应由哪些施工管理人员审批?
2.指出题目示意图中安装有哪些错误,如何整改?
3.计算空调供水管和冷却水管的试验压力是多大,试验压力应不小于多少Mpa?
4.试验过程中管道渗漏时严禁哪些操作?
1. 劳动力计划调整后,3 月份和 7 月份的施工人员分别是多少? 1H420083 P309 劳动力优化配置的依据有哪些?
一级建造师 机电实务 2011-2020十年真题案例汇编

1、安装公司在施工准备和资源配置计划中哪几项的完成比较好,哪几项需要改进?
2、图中的水压试验有哪些不符合规范规定,写出正确做法?
3、背景中的工艺管道系统的焊缝应采用哪几种检测方法?设计单位对工艺管道系统应如何分析?
4、监理工程师提出整改要求是否正确?说明理由。加同后的风管可按什么文件进行验收?
2 项目部在风管批量制作前及风管安装完成后还应进行哪些试验与检测?
3 指出图1中的风管机喷漆件安装不符合规范要求之处,写出正确的规范要求。
4 在试运行验收中,需返工的是哪个分项工程?写出其合格的技术要求。

1、项目经理根据项目大小和具体情况如何配备技术人员?保温材料到达施工现场应检查哪些质量证明
文件?
2、设备采购文件的内容由哪些组成?设备采购评审包括哪几部分?
3、按电气设备交接试验标准的规定,220kV变压器的电气试验项目还有哪些?

一级建造师机电实务经典案例汇总

一级建造师机电实务经典案例汇总

一级建造师机电实务经典案例汇总1.空调工程案例:大型办公建筑的空调系统安装。

该建筑面积较大,需部署多个中央空调机组。

在进行系统设计和设备选型时,需要考虑到建筑的使用情况、室内外温度差异、风量需求等因素。

同时,还需要合理安排和布置空调通风管道和风口,保证整个系统的安装质量和效果。

2.电力工程案例:公司新建厂房电力供应系统。

在该案例中,需要考虑建筑用电需求、电力设备的选择和布置、电缆线路的敷设等问题。

同时,还需要确保电力系统的安全可靠性和符合国家相关标准。

3.输配电工程案例:地区新建变电站工程。

在变电站的设计和施工过程中,需要考虑变电站规模、变电设备的选型和布置、开关柜的配电方案等问题。

另外,还需要注意变电站的接地系统设计和防雷设施建设,确保变电站的安全运行。

4.给排水工程案例:小区的给排水系统改造工程。

在该案例中,需要对小区的供水和排水系统进行改造和升级。

这包括水管线路的更换、水质处理设备的安装、下水道管线的清理和修复等工作。

同时,还需要严格控制施工质量,防止出现漏水或排水不畅等问题。

5.消防工程案例:商场的消防系统建设。

在商场消防系统的设计和建设过程中,需要考虑到商场的使用情况、人流量、楼层高度等因素。

同时,还需要合理布置火灾报警设备、灭火器材和疏散通道,确保商场的消防安全。

6.通风工程案例:工厂车间的通风系统改造。

在工厂车间通风系统的改造过程中,需要考虑车间内的废气、烟尘排放情况,合理设计通风设备和排风管道。

此外,还需要选择合适的通风方案,确保车间的环境质量和员工的舒适度。

以上是一些机电实务的经典案例,这些案例涵盖了不同类型的建筑和工程项目,对一级建造师机电实务考试的备考和实践具有重要意义。

通过学习和分析这些经典案例,可以加深对机电工程的理解和应用能力,提升一级建造师的专业水平。

一级建造师机电实务经典案例汇总

一级建造师机电实务经典案例汇总

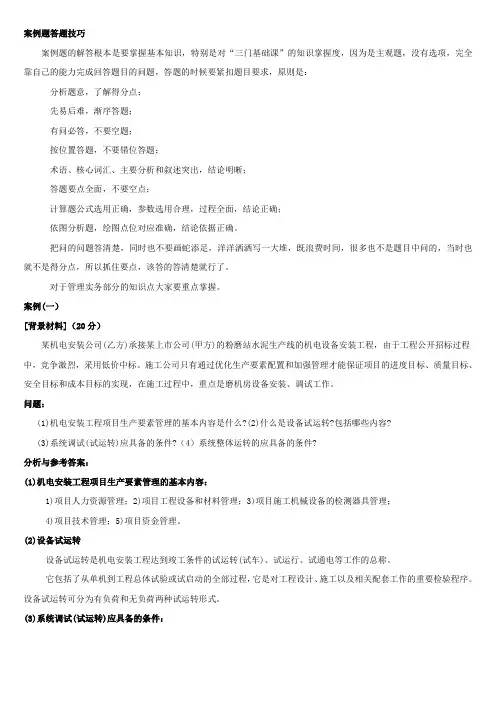

案例题答题技巧案例题的解答根本是要掌握基本知识,特别是对“三门基础课”的知识掌握度,因为是主观题,没有选项,完全靠自己的能力完成回答题目的问题,答题的时候要紧扣题目要求,原则是:分析题意,了解得分点;先易后难,渐序答题;有问必答,不要空题;按位置答题,不要错位答题;术语、核心词汇、主要分析和叙述突出,结论明晰;答题要点全面,不要空点;计算题公式选用正确,参数选用合理,过程全面,结论正确;依图分析题,绘图点位对应准确,结论依据正确。

把问的问题答清楚,同时也不要画蛇添足,洋洋洒洒写一大堆,既浪费时间,很多也不是题目中问的,当时也就不是得分点,所以抓住要点,该答的答清楚就行了。

对于管理实务部分的知识点大家要重点掌握。

案例(一)[背景材料](20分)某机电安装公司(乙方)承接某上市公司(甲方)的粉磨站水泥生产线的机电设备安装工程,由于工程公开招标过程中,竞争激烈,采用低价中标。

施工公司只有通过优化生产要素配置和加强管理才能保证项目的进度目标、质量目标、安全目标和成本目标的实现,在施工过程中,重点是磨机房设备安装、调试工作。

问题:(1)机电安装工程项目生产要素管理的基本内容是什么?(2)什么是设备试运转?包括哪些内容?(3)系统调试(试运转)应具备的条件?(4)系统整体运转的应具备的条件?分析与参考答案:(1)机电安装工程项目生产要素管理的基本内容:1)项目人力资源管理;2)项目工程设备和材料管理;3)项目施工机械设备的检测器具管理;4)项目技术管理;5)项目资金管理。

(2)设备试运转设备试运转是机电安装工程达到竣工条件的试运转(试车)、试运行、试通电等工作的总称。

它包括了从单机到工程总体试验或试启动的全部过程,它是对工程设计、施工以及相关配套工作的重要检验程序。

设备试运转可分为有负荷和无负荷两种试运转形式。

(3)系统调试(试运转)应具备的条件:1)系统调试工作必须在该系统的安装工作全部完成(包括必要的清扫、试验、测试),且系统的设备(磨机、选粉机、主风机、收尘机、皮带输送机、提升机等)、仪表均单机单体试运转、调试合格后进行;调试的结果应形成记录。

一级建造师机电工程实务案例题(经典)

一级建造师机电工程实务案例题(经典)

一级建造师机电工程实务案例题(经典)[案例] 1某安装公司承接了一大型超市的机电安装工程,其中将一项消防喷淋管道改造工程,分包给一家具有资质的专业公司施工。

超市里出售有化妆品、纺织品、文化用品、百货等。

超市每天营业时间从上午9时至晚上8时。

甲方要求改造工程的实施不影响正常的营业,施工单位拟采取夜间施工。

问题:(1)施工单位对施工现场进行了危险源的辨识和风险评价,评价出重大危险源有火灾、触电、光能伤害等,请简述在制定施工安全技术措施时,针对重大危险源进行风险控制应遵循的原则。

举例说明。

(2)安全技术措施是否需要交底?何时交底?如何落实?(3)夜间施工,施工单位应采取哪些现场保护措施?(4)在制定管理现场施工流程时,考虑管道、支架预制,附件、法兰加工检验等都在工厂进行,运至现场即进入安装。

那么制定的现场施工流程为管道安装--管道试压--系统检验--系统清洗--竣工验收--资料汇总绘制竣工图。

施工流程是否符合要求?为什么?(5)是否需要制定安全管理责任制?简述制定的内容。

答:(1)在制订施工安全技术措施时,针对重大危险源进行风险控制应遵循的原则是"消除、预防、减少、隔离、个体保护",如为预防火灾的发生,先考虑"消除"火灾危险应采取的措施。

不在现场加工预制半成品。

管道尽量用丝接取代焊接;再考虑"预防",一但必须动火,应按动火制度做好防范措施,最后,对操作者采取个体保护,必须配置劳动保护用品。

(2)需要交底、应在工程开工前交/考试大/底,工程技术负责人向全体职工交底,班组长要认真落实交底制度,每天要对班组工人进行施工要求、作业环境的安全交底。

(3)针对噪声扰民、夜间施工,施工单位应采取的环境保护措施。

强噪声机械没有使用降噪措施,人为活动噪声应有控制措施,当施工噪声可能超过噪声限值时,应在开工前向建设行政主管部门和环保部门申请,核准后才能开工。

(4)制订现场施工流程不符合要求,应该先进行系统检验符合要求后,再进行管道试压;应做好资料汇总绘制竣工图,方能进入竣工验收阶段。

一级建造师机电案例1-10

一级建造师机电案例1-10

2024一级建造师《机电工程管理与实务》案例1-10案例一:.降低焊接应力的措施有哪些1.设计措施:(1)减少焊接量:构件设计时尽量减少焊缝的数量和尺寸,可减小变形量,同时降低焊接应力。

(2)改变焊缝分布:构件设计时应避免焊缝过于集中,从而避免焊接应力峰值叠加。

(3)优化接头形式:优化设计结构,如将容器的接管口设计成翻边式,少用承插式。

2.工艺措施:(1)采用较小的焊接线能量;(2)合理安排装配焊接顺序;(3)层间进行锤击;(4)预热拉伸补偿焊缝收缩;(5)焊接高强钢时,选用塑性较好的焊条;(6)预热;(7)消氢处理;(8)焊后热处理;(9)利用振动法来消除焊接残余应力。

案例二:预防焊接变形的措施预防焊接变形的措施具体内容口诀进行合理的焊接结构设计(1)合理安排焊缝位置(2)合理选择焊缝数量和长度(3)合理选择坡口形式关键词--焊缝采取合理的装配工艺措施(1)预留收缩余量法(2)反变形法(3)刚性固定法(4)合理选择装配程序玉刚饭盒采取合理的焊接工艺措施(1)合理的焊接方法(2)合理的焊接线能量(3)合理的焊接顺序和方向关键词一-焊接案例三:如何处理流动起重机的基础(1)流动式起重机必须在水平坚硬地面上进行吊装作业。

吊车的工作位置(包括吊装站位置和行走路线)的地基应进行处理。

(2)根据其地质情况或以测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填夯实的方法)进行处理。

(3)处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求,在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计。

(4)吊装前必须进行基础验收,并做好记录。

案例四:吊装方案的主要内容(1)编制说明及依据。

(2)工程概况。

(3)吊装工艺设计案例五:起重机械失稳主要原因及预防措施(1)主要原因:超载、支腿不稳定、机械故障、起重臂杆仰角超限等。

(2)预防措施:严禁超载;打好支腿并用道木和钢板垫实和加固,确保支腿稳定;严格机械检查;起重臂杆仰角最大不超过78度,最小不低于45度。

一级建造师《机电工程管理与实务》案例与解析

一级建造师《机电工程管理与实务》案例与解析

一级建造师《机电工程管理与实务》案例与解析1H412010工程测量技术1H412013工程测量仪器的应用【案例三】料仓的吊装顺序为:A、C→B、D;料仓四块不锈钢焊接方法是焊条电弧焊。

设计要求:料仓正方形出料口连接法兰安装水平允许偏差≤1mm,对角线允许偏差≤2mm,中心位置允许偏差≤1.5mm。

料仓工程质量检查时,质量员提出吊耳与料仓壁板为异种钢焊接,违反“禁止不锈钢与碳素钢接触”的规定。

项目部对料仓临时吊耳进行了标识和记录,根据材质和严重程度编制并提交了质量问题调查报告,及时返修后,质量验收合格。

【问题】:3.料仓出料口端平面高基准和纵横中心线的测量应分别使用哪种测量仪器?【案例五】B公司首先完成压缩机基础施工,与A公司办理中间交接时,共同复核了标注在中心标板上的安装基准和埋设在基础边缘的标高基准点。

【问题】:2.标注的安装基准线包括哪两个中心线?测试安装标高基准线一般采用哪种测量仪器?1H412020起重技术1H412023吊装方法与吊装方案【案例五】某施工单位承接一处理500kt/d的金属矿综合回收技术改造项目。

该项目的熔炼房内设计有一台桥式起重机(额定起重量50t,跨度19m),方案采用直立桅杆吊装系统进行设备就位安装。

【问题】:4.直立单桅杆吊装系统由哪几部分组成?卷扬机走绳,桅杆缆风绳和起重机捆绑绳的安全系数分别应不小于多少?【案例二】施工单位项目部进场后,编制了施工组织设计和各专项方案。

因设备布置在主楼三层设备间,采用了设备先垂直提升到三楼,再水平运输至设备间的运输方案。

设备水平运输时,使用混凝土结构柱做牵引受力点,并绘制了设备水平运输示意图(如图2所示),报监理及建设单位后被否定。

【问题】:1.设备运输方案被监理和建设单位否定的原因何在?如何改正?【案例三】在锅炉设备搬运过程中,由于叉车故障在搬运途中失控,所运设备受损,返回制造厂维修,工作B 中断20d,监理工程师及时向施工单位发出通知,要求施工单位调整进度计划,以确保工程按合同工期完工。

2023年一级建造师《机电工程管理与实务》考试真题答案及解析(案例题)

2023年一级建造师《机电工程管理与实务》考试真题答案及解析(案例题)

2023年一级建造师《机电工程管理与实务》考试真题答案及解析(案例题)案例(一)【背景资料】某安装公司承包商业综合办公楼工程,内容包括通风空调系统、建筑给排水及供暖系统、建筑电气工程和消防工程等。

工程设备由安装公司采购。

安装公司编制了采购文件和采购进度计划。

对供货商供货能力和地理位置进行了调查。

签订采购合同后,对设备进行催交、检验,保证了工程进度和施工质量。

安装工程在给排水和通风空调的检查中,对存在的问题进行了整改:(1)建筑给排水工程中,给水管道直接紧贴建筑物预留孔的上部穿越抗震缝;(2)通风空调工程的水泵设计为整体安装,安装后测得泵的纵向水平偏差为0.2‰,横向水平偏差为0.2‰;水泵与电机采用联轴器连接,联轴器两轴芯的轴向倾斜为0.2‰。

径向位移为0.1mm。

商务楼计算机房的消防采用七氟丙烷自动灭火系统,其灭火系统构成如图1所示。

在系统调试合格后,安装公司对系统设备、阀门等设置了标识,便于运维人员的管理操作。

竣工验收时,提交了工程质量保修书及其他文件。

(本题暂缺图)问题:1.设备采购中应调查供货商的哪些能力?设备采购文件由哪几个文件组成?2.给水管道在穿越抗震缝时应如何整改?3.水泵检测中哪几项不符合规范要求?正确规范要求是什么?4.图1中①、②、③应分别选用哪种阀门?阀门的保修期限是多少?从哪一天开始计算?【参考答案】1.设备采购中应调查供货商的哪些能力?设备采购文件由哪几个文件组成?答:(1)调查供货商的技术水平、生产能力、生产周期。

(2)设备采购文件由设备采购技术文件和设备采购商务文件组成。

2.给水管道在穿越抗震缝时应如何整改?答:当给水管道必须穿越抗震缝时宜靠近建筑物的下部穿越,且应在抗震缝两边各装个柔性管接头或在通过抗震缝处安装门形弯头或设置伸缩节。

3.水泵检测中哪几项不符合规范要求?正确规范要求是什么?答:不符合规范一:泵体纵向水平偏差0.2%;规范要求:泵体纵向水平偏差不应大于0.1‰。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

案例题答题技巧案例题的解答根本是要掌握基本知识,特别是对“三门基础课”的知识掌握度,因为是主观题,没有选项,完全靠自己的能力完成回答题目的问题,答题的时候要紧扣题目要求,原则是:分析题意,了解得分点;先易后难,渐序答题;有问必答,不要空题;按位置答题,不要错位答题;术语、核心词汇、主要分析和叙述突出,结论明晰;答题要点全面,不要空点;计算题公式选用正确,参数选用合理,过程全面,结论正确;依图分析题,绘图点位对应准确,结论依据正确。

把问的问题答清楚,同时也不要画蛇添足,洋洋洒洒写一大堆,既浪费时间,很多也不是题目中问的,当时也就不是得分点,所以抓住要点,该答的答清楚就行了。

对于管理实务部分的知识点大家要重点掌握。

案例(一)[ 背景材料] (20 分)某机电安装公司(乙方)承接某上市公司(甲方)的粉磨站水泥生产线的机电设备安装工程,由于工程公开招标过程中,竞争激烈,采用低价中标。

施工公司只有通过优化生产要素配置和加强管理才能保证项目的进度目标、质量目标、安全目标和成本目标的实现,在施工过程中,重点是磨机房设备安装、调试工作。

问题:(1)机电安装工程项目生产要素管理的基本内容是什么?(2)什么是设备试运转?包括哪些内容?(3)系统调试(试运转)应具备的条件?(4)系统整体运转的应具备的条件?分析与参考答案:(1)机电安装工程项目生产要素管理的基本内容:1)项目人力资源管理;2)项目工程设备和材料管理;3)项目施工机械设备的检测器具管理;4)项目技术管理;5)项目资金管理。

(2)设备试运转设备试运转是机电安装工程达到竣工条件的试运转(试车)、试运行、试通电等工作的总称。

它包括了从单机到工程总体试验或试启动的全部过程,它是对工程设计、施工以及相关配套工作的重要检验程序。

设备试运转可分为有负荷和无负荷两种试运转形式。

(3)系统调试(试运转)应具备的条件:1)系统调试工作必须在该系统的安装工作全部完成(包括必要的清扫、试验、测试),且系统的设备(磨机、选粉机、主风机、收尘机、皮带输送机、提升机等)、仪表均单机单体试运转、调试合格后进行;调试的结果应形成记录。

2)甲方或监理确认该系统全部施工项目已完成,并形成证实其符合要求的记录。

3)编制了调试、试运行方案。

4)参加该项工作的管理人员、操作人员到岗且职责清楚。

5)调试、试运行的现场条件、资源条件都符合试运转方案。

6)试运转的安全措施已制定。

7)管路、线路连通正常。

8)水、电、气、风均已试验合格。

9)专业人员已向操作人员作了技术交底。

10)已得到甲方或监理的认可,甲方的操作人员已到岗等。

(4)系统整体运转的条件:1)机电安装工程的整体运转应在各系统的调试合格基础上进行;整体运转的方案已编制并得到监理确认。

现场、资源的条件已满足方案的要求。

2)负荷整体试运转已合格。

3)负荷试运转的能源、物料都已准备。

4)设计人员和制造厂家代表人员已到位。

5)业主方操作人员已到位。

6)安全设施已具备。

7)已向整体试运转的各岗位人员交底。

8)已明确应急、应变的措施等。

5)工程质量要求:根据工程的要求,提出质量保证措施;以相应的规范、标准作为依据,确定应达到的质量标准;确定检测仪器及方法;明确受特种设备安全监察条例规定须监督的部分(如起重机安装),以利及时沟通并接受有关机构的监督。

6)安全技术措施:通过危险源辨识,确定相应的对策,制定安全技术和措施;防止违章指挥和违章操作;必要时设立危险区域,做出标志或监护;明确文明施工及保护环境方面的要求和措施。

案例(二)[背景资料](30分)某建筑工程,建筑面积3.8万m,地下一层,地上十六层。

施工单位(以下简称"乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600天。

合同约定工期每提前(或拖后)1天奖励(或罚款)I万元。

乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误一天,分包方应赔偿损失1万元。

主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误一天,供货方赔偿1万元。

乙方提交了施工网络计划,并得到了监理单位和甲方的批准。

网络计划示意图如下所示:&X 示克图(单位:天)施工过程中发生了以下事件:事件一,基础底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长施工机械闲置造成5 天,因人员窝工和乙方直接经济损失10 万元;事件二,主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10天,乙方向模板方索赔20 万元;事件三,屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3 天,直接经济损失0.8 万元;事件四,中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9 天,直接费用增加3 万元;事件五,因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30 天,直接费损失0.5 万元;其余各项工作,实际完成工期和费用与原计划相符。

问题:1 .用文字或符号标出该网络计划的关键线路2 .指出乙方向甲方索赔成立的事件,并分别说明索赔内容和理由。

3 .分别指出乙方可以向大模板供货方和屋面工程劳务分包方索赔的内容和理由。

4 .该工程实际总工期多少天?乙方可得到甲方的工期补偿为多少天?工期奖(罚)款是多少万元,5 .乙方可得到各劳务分包方和大模板供货方的费用赔偿各是多少万元?参考答案:1.用文字或符号标出该网络计划的关键线路线路1 持续时间之和:1-2-3-8 (420 天)线路2 持续时间之和:1-2-3-4-6-8 (600 天)线路3 持续时间之和:1-2-3-4-5-7-8 (550 天)线路4 持续时间之和:1-2-3-5-7-8 (540 天)所以该网络计划的关键线路为:①T②T③T④T⑥T⑧2.指出乙方向甲方索赔成立的事件,并分别说明索赔内容和理由。

索赔成立的有事件一、事件四、事件五。

事件一,按不可抗力处理,又是在关键线路上,所以只赔工期5天,不赔费用。

事件四,质量是甲方的责任,也是在关键线路上,所以可赔工期9 天,还可赔费用3万元。

事件五,是甲方的责任,但工作不在关键线路上,有时差存在(时差值为:600-550 = 50天),没有超出总时差,所以只赔费用,不赔工期。

3.分别指出乙方可以向大模板供货方和屋面工程劳务分包方索赔的内容和理由。

乙方可向模板供应商索赔10 万元,向劳务分包商索赔0.8 万元;因为它们之间有合同关系,而且责任不在乙方,3 / 28索赔成立。

4.该工程实际总工期多少天?乙方可得到甲方的工期补偿为多少天?工期奖( 罚)款是多少万元?实际总工期为:600+24=624 天;乙方可得到甲方的工期补偿为:5+9=14天,工期罚款为:1万元X 10天=10万元。

说明:实际延误的时间24天=5+9+10 (事件二),其中事件三虽延误,但没有超出总时差 (TF= 600-540 = 60天)。

5 .乙方可得到各劳务分包方和大模板供货方的费用赔偿各是多少万元?乙方可向模板供应商索赔10万元(按合同约定,模板供应每延误1 天赔1 万,所以为10万元,而不是20万元) 。

向劳务分包商索赔0.8 万元,总计10、8 万元。

案例1——机电工程施工组织设计的编制与实施1 .掌握机电工程施工组织设计的类型2.掌握机电工程施工总平面图设计3.掌握机电工程施工方案的编制4.掌握机电工程施工组织设计的实施1. 背景资料某厂将拟建一条年产100 万t 的生产线建设项目,通过招标确定该工程由具有施工总承包一级资质的企业实施总承包,工程内容包括土建施工,厂房钢结构制作、安装,车间内300t 桥式起重机的安装, 设备安装与调试, 电气工程的施工,各能源介质管道施工,建设工期为16 个月。

因工程工期太紧,造成总承包单位人力资源的调配出现短缺,不得不配备临时用工人员,为了抢时间、赶进度,总承包单位立即着手施工组织总设计编制,拟将该工程中的部分土建工程和已编制了吊装方案的车间内桥式起重机的安装进行分包。

2. 问题(1) 施工组织设计可分为哪几种类型?(2) 施工组织总设计由谁编制,施工组织总设计中应包含哪些内容?(3) 总承包单位在策划实施该项目时应注意哪些内、外联系环节?(4) 在进行桥式起重机安装的吊装方案交底时, 还应考虑哪些问题?(5) 根据本案例具体情况应拟定哪些合适的教育和培训?3.分析与答案(1) 施工组织设计根据阶段的不同, 可以分为两类:一类是标前施工组织设计, 又称为建设工程施工项目管理规划大纲;另一类是标后施工组织设计, 又称为建设工程施工项目管理实施规划。

这两类施工组织设计的区别见表lH420080。

种类服务范围编制时间编制者主要特性追求主要目标项目管理规划大纲投标、签约投标前经营管理规划性中标和经济效项目管理实施规划施工准备至验收签约后开工前项目经理作业性施工效率和效施工组织设计根据编制对象、编制依据、编制时间、编制单位的不同可分为三类4 / 281)施工组织总设计一般以机电工程或建筑形成使用功能或整个能产出产品的生产工艺系统组合为对象。

2)单位工程施工组织设计一般以单位工程或单项工程为对象。

3)分部工程施工组织设计一般以施工技术难度大、施工工艺比较复杂、质量要求较高或采用新工艺的分部分项工程或专业工程为对象。

(2)施工组织总设计是以一个建设项目或建筑群体为组织对象而编制的, 用以规划整个拟建工程施工活动的技术经济文件。

它是整个建设项目施工任务总的战略性的部署安排,涉及范围较广, 内容概括性强。

它的目的是对整个工程的施工进行全盘考虑、全面规划, 用以指导全场性的施工准备和有计划地运用施工力量, 开展施工活动。

其作用是确定拟建工程的施工期限、临时设施及现场总的施工部署。

它是指导整个施工全过程的组织、技术、经济的综合设计文件, 是修建全工地临时建筑、施工准备和编制年(季)度施工计划的依据。

故施工组织总设计应由总承包单位进行编制。

它包括如下内容:1)工程概况。

应着重说明工程的规模、造价、工程的特点、建设期限以及外部施工条件等。

2)施工准备工作。

应列出准备工作一览表,各项准备工作的负责单位、配合单位及负责人, 完成的日期及保证措施。

3)施工部署及主要施工对象的施工方案。

包括建设项目的分期建设规划, 各期的建设内容, 施工任务的组织分工, 主要施工对象的施工方案和施工设备, 全场性的技术组织措施(如全工地的土方调配, 地基的处理,大宗材料的运输,施工机械及装配化水平等), 以及大型暂设工程的安排等。

4)施工总进度计划。

包括整个建设项目的开、竣工日期,总的施工程序安排,分期建设进度, 土建工程与专业工程的穿插配合, 主要建筑物及构筑物的施工期限等。
