工程量计算的一般顺序

工程量计算的一般顺序

工程量计算的一般顺序
工程量计算是工程建设的重要环节,其一般顺序如下:
1.明确工程范围:包括计算的工程项目范围,例如建设的大楼、
道路、桥梁等工程项目。

2.确定计量单位:根据工程范围和施工图纸等资料,确定各项工
程量计算所采用的计量单位,如平方米、立方米、米、吨等。

3.编制工程量清单:按照施工图纸等资料,将各项工程量逐一列出,包括工程量名称、计量单位、工程量数量等内容。

4.计算工程量:以各项工程量清单中的单位为基础,按照施工图
纸测量的实际尺寸、高度等资料,计算各项工程量。

5.检查工程量:计算完毕后应进行工程量复核,确保计算无误。

6.编制工程量汇总表:将每项工程量清单中的计算结果进行总结、汇总,形成工程量汇总表,包括工程总量、大项总量、小项总量、人
工费、材料费等信息。

7.编制工程量批量表:将工程量汇总表中的各项费用按照工程施
工进度分别进行批量计算,制定施工计划等相关文件。

建筑工程算量方法

建筑工程算量方法

建筑工程算量方法概述建筑工程算量是指根据设计图纸和相关技术标准,计算出建筑项目的材料、人工和设备等资源的需求量。

正确的算量方法能够有效地评估工程项目的成本,为项目的顺利进行提供基础支持。

本文将介绍建筑工程算量的基本步骤和常用方法,以及相关注意事项。

基本步骤建筑工程算量的基本步骤如下:1.收集设计文件:包括设计图纸、技术规范和相关说明等文件,这些文件是进行算量的基础,确保准确性至关重要。

2.审查设计文件:仔细审查设计文件,了解项目的整体要求和特殊要求,对细节部分进行仔细研究。

3.确定工程量项目:根据设计文件,确定工程量项目,包括墙体、天花板、地面、门窗等各个部分。

4.编制工程量清单:按照设计文件和相关技术标准的要求,编制工程量清单,明确每个工程量项目所需的材料、人工和设备等资源的需求量。

5.核对算量结果:核对算量结果与设计文件和技术标准的要求是否一致,确保准确性和完整性。

6.修订工程量清单:根据实际情况和施工技术要求,对工程量清单进行修订和调整。

常用方法建筑工程算量的常用方法有以下几种:1. 确定单位工程量单位工程量是指建筑工程中一个标准单位的工作量。

确定单位工程量是算量方法中的重要环节,对于不同的工程部位和材料类型,可以采用不同的单位工程量。

常见的单位工程量有长度、面积和体积等。

2. 使用量取法量取法是一种按照标准或经验对各种构造项目工程数量进行测算的方法。

通过测量建筑物各个构造部位的尺寸,然后按照预定的比例计算出该部位所需的材料和人工数量。

3. 参考指标法参考指标法是根据已经完成的建筑工程项目的数据进行统计和整理,得出一些有代表性的指标,然后根据这些指标进行算量。

这种方法适用于已经有大量类似工程项目的情况。

4. 专家经验法专家经验法是依赖于专家经验的一种算量方法。

通过具有丰富经验和专业知识的专家根据设计要求和技术标准进行估计和判断,得出工程项目所需的资源数量。

5. 历史数据法历史数据法是通过对已经完成的工程项目的数据进行分析和整理,得出工程项目各个部分所需的材料、人工和设备等资源的平均数值。

工程量手算的顺序

工程量手算的顺序

工程量手算的顺序前言在进行建筑工程量的计算时,如果仅仅依靠计算机软件的计算功能来得出准确的数量,那么往往会忽视建筑施工的实际情况,导致工程量计算失真,引发建筑项目中的各种问题。

因此,在进行工程量计算时,手算是有必要和必须的。

本文将介绍工程量手算的顺序,以帮助工程师和建筑业务员准确且系统地完成工程量的计算。

工程量计算的流程工程量计算的流程一般为:工程量清单的编制、工程量清单的审核、工程量清单的计算、账目表清单的编制、工程量复核、修改、审核以及最终审核。

手算工程量时,也应该按照这个流程逐一进行。

工程量手算的顺序1.遵循建筑工程量计算规范。

工程师在进行工程量阶段性计算时,应该参考国家规范《建筑工程量清单编制规范》、《建筑安装工程量清单编制规范》、《市政公用工程量清单编制规范》等,遵循规范标准,保证工程量计算的精度。

2.对每一个施工部位进行分析。

在进行工程量计算时,应该检查每一个施工部位的结构、用材、数量、成本等,这样可以避免因为部位变化导致的漏项或者重复计算。

3.辨析每一项材料的成本价差。

在同类材料之间存在价格差异的情况下,应该在工程量计算中选择成本价较低的材料进行计算。

同时在选择材料时,应该考虑不同品牌的差异以及材料用途。

4.对每一项工程量进行复核。

在进行材料数量的计算时,应该按照标准单位进行计算。

如果存在和标准不符合的材料用量,应该手动进行复核并标记原因。

5.进行工程量计算。

在确认清单中所有成本价格和用料做法后,应该按照清单表格式规范地进行工程量计算。

计算时应该仔细核对每一项材料和材料价格,确保计算的准确无误。

6.进行工程量修改。

如果在计算工程量时发现之前做法存在错误或者费用汇总有异,应该立即进入修改流程,对原始数据进行删除、修改及重新计算。

7.进行工程量清单审核。

在修改和计算之后,应该添加清单审核环节,由有关方面负责对工程量清单进行审核,确保数据的准确性。

8.进行工程量账目表清单。

完成计算和审核以后,应该在表单上进行费用汇总,统计出人工成本和材料成本,并填好工程账目表清单。

建筑工程施工工程量计算方法

建筑工程施工工程量计算方法

建筑工程施工工程量计算方法一、独立基础1、独立基础工程量(1)独立基础垫层的体积(2)独立基础体积(3)独立基础垫层基模板(4)独立基础模板(5)基坑的土方体积(6)槽底钎探工程量2、独立基础手工计算方法⑴、独立基础垫层的体积垫层体积=垫层面积X垫层厚度⑵、独立基础垫层模板垫层模板=垫层周长X垫层高度⑶、独立基础体积独立基础体积=各层体积相加(用长方体和棱台公式)四棱台体积=1/3X H X(S上+sq帝下)⑷、独立基础模板独立基础模板=各层周长X各层模板高(5)基坑土方工程量基坑土方的体积应按基坑底面积乘以挖土深度计算。

基坑底面积应以基坑底的长乘以基坑底的宽,基坑底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。

排水沟的体积应纳入总土方量内。

当需要放坡时,应将放坡的土方量合并于总土方量中。

(6)槽底钎探工程量槽底钎探工程量,以槽底面积计算。

2、独立基础工程量的计算难点①异形独立基础体积不好计算。

②独立基础与其他基础相交时扣减量不好计算。

③土方量计算时考虑工作面及放坡,计算扣减比较麻烦。

承台基础1、承台基础工程量(1)承台基础垫层的体积(2)承台基础体积(3)承台基础垫层基模板(4)承台基础模板(5)基坑的土方体积(6)槽底钎探工程量2、独立基础手工计算方法⑴、承台基础垫层的体积垫层体积=垫层面积X垫层厚度⑵、承台基础垫层模板垫层模板=垫层周长X垫层高度⑶、承台基础体积独立基础体积=各层体积相加(用长方体和棱台公式)⑷、承台基础模板独立基础模板=各层周长X各层模板高(5)基坑土方工程量基坑土方的体积应按基坑底面积乘以挖土深度计算。

基坑底面积应以基坑底的长乘以基坑底的宽,基坑底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。

排水沟的体积应纳入总土方量内。

当需要放坡时,应将放坡的土方量合并于总土方量中。

(6)槽底钎探工程量槽底钎探工程量,以槽底面积计算。

3、承台基础工程量的计算难点①异形承台基础体积不好计算。

建筑工程量计算方法(含图及计算公式)

建筑工程量计算方法(含图及计算公式)

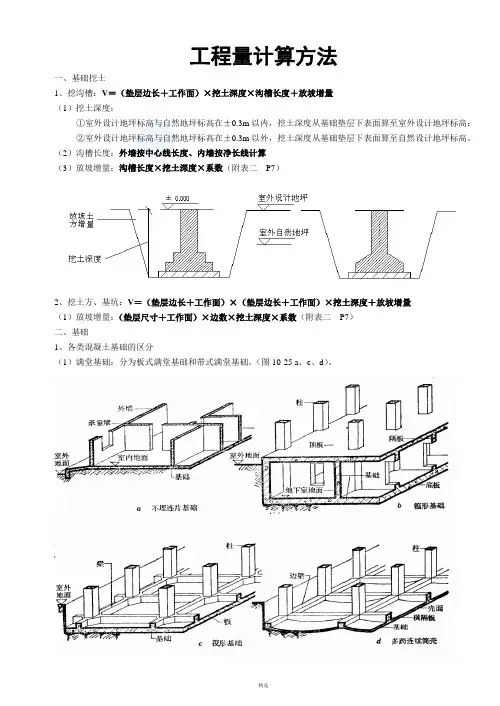

工程量计算方法一、基础挖土1、挖沟槽:V=(垫层边长+工作面)×挖土深度×沟槽长度+放坡增量(1)挖土深度:①室外设计地坪标高与自然地坪标高在±0.3m以内,挖土深度从基础垫层下表面算至室外设计地坪标高;②室外设计地坪标高与自然地坪标高在±0.3m以外,挖土深度从基础垫层下表面算至自然设计地坪标高。

(2)沟槽长度:外墙按中心线长度、内墙按净长线计算(3)放坡增量:沟槽长度×挖土深度×系数(附表二P7)2、挖土方、基坑:V=(垫层边长+工作面)×(垫层边长+工作面)×挖土深度+放坡增量(1)放坡增量:(垫层尺寸+工作面)×边数×挖土深度×系数(附表二P7)二、基础1、各类混凝土基础的区分(1)满堂基础:分为板式满堂基础和带式满堂基础,(图10-25 a、c、d)。

(2)带形基础(3)独立基础1、独立基础和条形基础(1)独立基础:V=a’×b’×厚度+棱台体积(2)条形基础:V=断面面积×沟槽长度(1)砖基础断面计算砖基础多为大放脚形式,大放脚有等高与不等高两种。

等高大放脚是以墙厚为基础,每挑宽1/4砖,挑出砖厚为2皮砖。

不等高大放脚,每挑宽1/4砖,挑出砖厚为1皮与2皮相间(见图10-18)。

基础断面计算如下:(见图10-19)砖基断面面积=标准厚墙基面积+大放脚增加面积或砖基断面面积=标准墙厚×(砖基础深+大放脚折加高度)混凝土工程量计算规则一、现浇混凝土工程量计算规则混凝土工程量除另有规定者外,均按图示尺寸实体体积以m3计算。

不扣除构件内钢筋、预埋铁件及墙、板中0.3㎡内的孔洞所占体积。

1、基础(1)有肋带形混凝土基础,其肋高与肋宽之比在4:1以内的按有肋带形基础计算。

超过4:1时,其基础底按板式基础计算,以上部分按墙计算。

(2)箱式满堂基础应分别按无梁式满堂基础、柱、墙、梁、板有关规定计算,套相应定额项目。

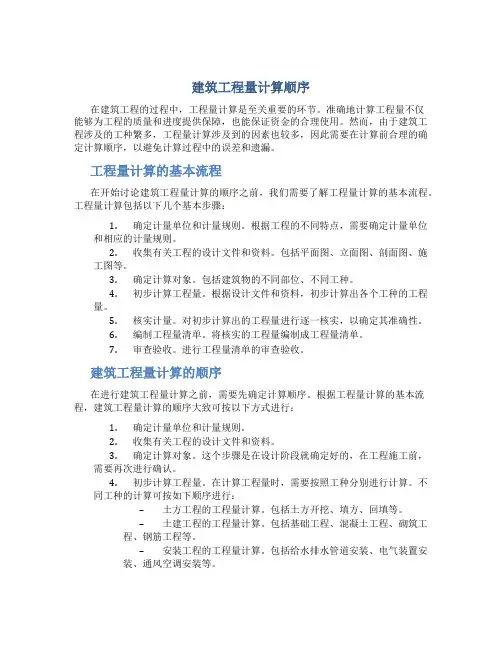

建筑工程量计算顺序

建筑工程量计算顺序

建筑工程量计算顺序在建筑工程的过程中,工程量计算是至关重要的环节。

准确地计算工程量不仅能够为工程的质量和进度提供保障,也能保证资金的合理使用。

然而,由于建筑工程涉及的工种繁多,工程量计算涉及到的因素也较多,因此需要在计算前合理的确定计算顺序,以避免计算过程中的误差和遗漏。

工程量计算的基本流程在开始讨论建筑工程量计算的顺序之前,我们需要了解工程量计算的基本流程。

工程量计算包括以下几个基本步骤:1.确定计量单位和计量规则。

根据工程的不同特点,需要确定计量单位和相应的计量规则。

2.收集有关工程的设计文件和资料。

包括平面图、立面图、剖面图、施工图等。

3.确定计算对象。

包括建筑物的不同部位、不同工种。

4.初步计算工程量。

根据设计文件和资料,初步计算出各个工种的工程量。

5.核实计量。

对初步计算出的工程量进行逐一核实,以确定其准确性。

6.编制工程量清单。

将核实的工程量编制成工程量清单。

7.审查验收。

进行工程量清单的审查验收。

建筑工程量计算的顺序在进行建筑工程量计算之前,需要先确定计算顺序。

根据工程量计算的基本流程,建筑工程量计算的顺序大致可按以下方式进行:1.确定计量单位和计量规则。

2.收集有关工程的设计文件和资料。

3.确定计算对象。

这个步骤是在设计阶段就确定好的,在工程施工前,需要再次进行确认。

4.初步计算工程量。

在计算工程量时,需要按照工种分别进行计算。

不同工种的计算可按如下顺序进行:–土方工程的工程量计算。

包括土方开挖、填方、回填等。

–土建工程的工程量计算。

包括基础工程、混凝土工程、砌筑工程、钢筋工程等。

–安装工程的工程量计算。

包括给水排水管道安装、电气装置安装、通风空调安装等。

–装饰装修工程的工程量计算。

包括墙面装饰、屋顶装饰、门窗装饰、硬地面装饰等。

5.核实计量。

对初步计算出的工程量进行逐一核实,以确定其准确性。

6.编制工程量清单。

将核实的工程量编制成工程量清单。

7.审查验收。

进行工程量清单的审查验收。

一般建筑工程手工算量顺序与计算方法

一般建筑工程手工算量顺序与计算方法

一般建筑工程手工算量顺序与计算方法以下为(曾氏)手工预结算的方法。

仅供帅哥与美女们参考,所有思路是保存在(曾氏大头里),因机械运转年数过长,难免出现死机,如有错误,不能追究曾氏法律责任喽,特此申明。

(不过昨天维修(休息)得还可以)。

(以下用智多星为例),首先打开套价软件“湖南2010建设项目造价管理”出现对话框,选择“新建项目”双击,出现对话框建立项目名称和选择项目模板(湖南2010建设工程工程量清单计价),选择保存路径至D盘,确定后出现界面,建设项目下有很多单项工程,首先建立单位工程土石方和建筑工程,分别打开出现另一个界面,建立工程信息,好后刷新,新建分部分项,先选择套用清单编码,在清单下打开工程量计算,把计算式体现在清单下。

切记建立清单后,必须马上把(项目特征完整的建立好)。

一般建筑工程:一、基础工程或土石方工程步骤1、平整场地(清单计算方法:按首层的建筑面积;套定额的计算方法:按首层建筑面积+外墙外边线*2+16);如遇特殊情况特殊处理,如有地下室的工程的计算方法:首层建筑面积+(地下室外墙底宽+基础垫层宽)*四周长+外墙外边线*2+16。

2、挖土方:分机械挖土方和人工挖土方,当今一般为机械挖土方,如因场地狭小,机械不能进出或施工条件有限才按人工挖土方。

机械挖土方套定额时,机械挖土占90%,人工挖土占10%(是指机械有部分挖不到的地方,必须为人工修整基地和边坡,所以要占人工)。

(1)首先计算挖基坑土方(一般是指独立柱基或承台):按照挖土深度又分放坡与不放坡两种情况,(放坡起点深度分多种情况,详见定额说明中表格或下表)。

不放坡的基坑挖土方:按基坑底面积*深度按体积计算。

先查看柱基图或表中平面尺寸长、宽、深。

例如:有1个柱基截面为1000*1200,基础垫层100mm厚,柱表中深度H为1.2米,机械挖土方坑上作业,基础土质为三类土。

则计算公式为(1.0+ 0.1*2+工作面宽度0.3*2)*(1.2+0.2+0.6)*1.3,(如遇特殊情况详见定额说明)。

手算工程量的计算顺序

手算工程量的计算顺序

1、计算平整场地(即为一层建筑面积)2、计算建筑面积(分别计算每一层的建筑面积然后求和)3、基础工程的工程量计算(基础土石方、基础的砌筑)4、砌筑工程的工程量计算(外墙、内墙以及零星砌体)5、混凝土及钢筋混凝土工程的工程量计算(分为预制和现浇两种。

其中预制的主要项目为预制过梁和模板;现浇的主要项目有:圈梁、过梁、构造柱、单梁、板、楼梯、雨篷等及其模板)6、楼地面工程的工程量计算(室内各类整体和块料面层、楼梯面层、台阶、散水、、坡道、踢脚地沟等)7、装饰工程的工程量计算(外墙装饰、内墙装饰、天棚装饰、零星装饰等)8、屋面工程的工程量计算(保温找平层、保温层、防水找平层、防水层、雨水管等)9、门窗工程的工程量计算(木门框、扇制作,安装,运输。

刷油,五金和门锁安装;塑钢窗的制作和安装)10、其它工程的工程量计算(主要包括:垂运费、脚手架、大型机械进出场、超高费、垂直封闭等)1、给排水工程在计算给排水工程量时,应将给水和排水、地上地下分别计算。

先计算管道的数量,在计算管道工程量时应按照以下顺序:总管—水平管—立管—只管。

给排水工程需要计算的项目有给①排水管道、②阀门、③水表、④卫生洁具、⑤地漏、排水栓、清扫口、⑥管道支架、⑦套管、⑧管道冲洗消毒、⑨防腐、刷油、绝热、⑩土方等 2、采暖工程在计算管道工程量时应分别不同供水方式先计算给水、回水干管(区分地上地下,区分不同管径),再计算每个立管和水平支管。

采暖工程需要计算的项目有:①给水管道、回水管道、②阀门、补偿器、③散热器、④支吊架制作安装、⑤套管的制作安装、⑥结构防腐、刷油、绝热⑦土方管、⑧系统调试3、电气安装工程计算管线时的顺序为:引入线—总配电箱—各单元配电箱—各层配电箱—各个回路。

需要计算的项目有:①配管、②管内配线、③配电箱、④插座、开关、⑤灯具、⑥电缆敷设、⑦电缆接头、⑧系统调试、⑨避雷网安装、⑩避雷引下线、接地极、接地母线、电阻测试等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一般建筑工程手工算量顺序与计算方法以下为(曾氏)手工预结算的方法。

仅供帅哥与美女们参考,所有思路是保存在(曾氏大头里),因机械运转年数过长,难免出现死机,如有错误,不能追究曾氏法律责任喽,特此申明。

(不过昨天维修(休息)得还可以)。

(以下用智多星为例),首先打开套价软件“湖南2010建设项目造价管理”出现对话框,选择“新建项目”双击,出现对话框建立项目名称和选择项目模板(湖南2010建设工程工程量清单计价),选择保存路径至D盘,确定后出现界面,建设项目下有很多单项工程,首先建立单位工程土石方和建筑工程,分别打开出现另一个界面,建立工程信息,好后刷新,新建分部分项,先选择套用清单编码,在清单下打开工程量计算,把计算式体现在清单下。

切记建立清单后,必须马上把(项目特征完整的建立好)。

一般建筑工程:一、基础工程或土石方工程步骤1、平整场地(清单计算方法:按首层的建筑面积;套定额的计算方法:按首层建筑面积+外墙外边线*2+16);如遇特殊情况特殊处理,如有地下室的工程的计算方法:首层建筑面积+(地下室外墙底宽+基础垫层宽)*四周长+外墙外边线*2+16。

2、挖土方:分机械挖土方和人工挖土方,当今一般为机械挖土方,如因场地狭小,机械不能进出或施工条件有限才按人工挖土方。

机械挖土方套定额时,机械挖土占90%,人工挖土占10%(是指机械有部分挖不到的地方,必须为人工修整基地和边坡,所以要占人工)。

(1)首先计算挖基坑土方(一般是指独立柱基或承台):按照挖土深度又分放坡与不放坡两种情况,(放坡起点深度分多种情况,详见定额说明中表格或下表)。

不放坡的基坑挖土方:按基坑底面积*深度按体积计算。

先查看柱基图或表中平面尺寸长、宽、深。

例如:有1个柱基截面为1000*1200,基础垫层100mm厚,柱表中深度H为米,机械挖土方坑上作业,基础土质为三类土。

则计算公式为+ *2+工作面宽度*2)*(++)*,(如遇特殊情况详见定额说明)。

如以上示例仅把柱表中深度H为米,其余一样。

则根据此表查得表2放坡的基坑挖土方:+*2+(下表2查得)**++**+1/3*^2(平方)*^3(立方)基础施工所需工作面宽度计算表表1基础材料每边各增加工作面宽度(mm)砖基础200浆砌毛石条石基础150混凝土基础垫层支模300板混凝土基础支模板300基础垂直面做防水层800(防水层面)土壤类别放坡起点(m)人工挖土机械挖土在坑内作在坑上作业业一、二类土1: 1: 1:三类土1: 1: 1:四类土1:1:1:(2)再计算挖基槽土方:分为不放坡与放坡:不放坡:基槽长*(基础底宽+垫层宽*2+工作面*2)*深度按体积计算。

放坡:基槽长*(基础底宽+垫层宽*2+工作面*2+放坡系数*深度)*深度按体积计算。

基槽长:外墙按中心线,此线上如有以上所挖基坑应扣除基坑底的已挖宽度;内墙按槽底净长线(就是指应扣除外墙已挖基槽底或基坑底所占宽度));深度:是指设计室外地坪(不是正负零),至基础垫层底的高度。

3、C15砼基础垫层:按砼实际体积计算。

4、现浇C20-C35砼独立柱或承台基础:按实际现浇混凝土体积计算。

现浇柱与柱基划分是以基础扩大顶面为界,以下为基础,以上为柱。

(如还划分不清,请咨询曾氏)。

曾氏告诉你们一句自创行话:如果有一天柱和梁站在一起的话,柱是“公公”,梁是“崽”;柱、主梁和次梁站在一起的话,那么次梁成了“孙子”。

这绝对不是黑话,要谨记喽!意思就是柱与梁相交,不扣除柱体积,柱算通长,而梁就要扣除与柱相交所占体积,同理主梁与次梁相交,不扣除主梁体积,而要扣除次梁与主梁相交所占体积。

5、现浇C20-C35砼柱(设计室外地坪以下):又分矩形柱和异形柱、构造柱,要分混凝土标号分别按实际现浇混凝土体积计算。

6、现浇C20-C35砼基础梁或地圈梁:按实际现浇混凝土体积计算。

7、~水泥砂浆砌砖(按设计图)基础:按设计图纸大放脚以实际体积计算。

高度扣除地圈梁所占高度。

砖基础与墙的划分:以设计室外地坪为界线,(有地下室者,以地下室室内设计地面为界),以下为基础,以上为墙身;砖柱,不分柱基和柱身合并计算,执行砖柱项目。

8、回填土夯实:以实际回填体积计算。

回填体积=所有挖土方体积-(基础垫层+柱基础体积+柱体积+基础梁体积+砖基础体积+地圈梁体积)9、余土外运(项目特征要填运距) 以实际回填体积计算。

余土体积=所有挖土方体积-回填土方体积。

以上为建筑工程的天然基础或承台以上工程计算步骤。

如为桩基础:分为好几种桩基础类型,以后遇到此类工程,根据单体相互探讨。

二、砖石工程分为砌砖和砌石(分别不同材质、规格型号、墙体厚度、砌筑方法)等分别计算和套用定额。

下面是指一般工程步骤1、~混合砂浆砌1(或1/2、3/4、365、495等各种类型)砖眠墙分别按体积计算和套用定额。

扣除大于以外的不同材料,工序等所占体积,扣除柱、过梁、圈梁、框架梁、单梁等所占体积。

不扣除的部分(详见定额中计算规则)。

2、~混合砂浆砌空斗墙:如有的话,按体积计算。

3、零星砖砌体:包括锅台、炉灶、台阶、厕所蹲台、砖地沟等砌体,以砌体体积计算。

4、砖砌明沟或暗沟:以长度m或体积计算。

5、其他:按设计图纸中有砖砌体的构件。

(根据各单位工程实际情况定)。

三、砼与钢筋砼工程1、现浇C20-C35砼柱:又分矩形柱和异形柱、构造柱,要分混凝土标号分别按实际现浇混凝土体积计算。

2、现浇C20-C35砼墙:分不同墙厚、混凝土标号分别按实际现浇混凝土体积计算。

3、现浇C20-C35砼梁:分框架梁和简支梁等按砼标号分别按实际现浇混凝土体积计算。

4、现浇C20-C35砼板:分有梁板、无梁板、平板等按砼标号分别按实际现浇混凝土体积计算。

但是有梁板是指梁与板构成一体,一起现浇,按梁体积与板体积合并计算套用有梁板定额;切记梁体积中梁高应扣除板的厚度。

无梁板与平板是指不带梁,直接由柱或墙支承的板。

5、现浇C20-C35砼楼梯:分预制楼梯和现浇楼梯。

两者划分:如果楼梯踏步、休息平台板(歇台板),梯口梁等分别为预制,就按预制混凝土构件以体积分别计算,分别套用定额;如果楼梯踏步、休息平台板(歇台板),梯口梁等为现浇或者楼梯踏步为现浇,而休息平台板(歇台板),梯口梁等为预制,都按现浇楼梯以水平投影面积计算。

6、其他(要根据单位工程对照确定,不一定每个工程度包含以下内容)(1)现浇C20-C35砼天沟:按实际现浇混凝土体积计算。

(2)现浇C20-C35砼雨篷:按实际现浇混凝土体积计算。

(3)现浇C20-C35砼台阶:按实际现浇混凝土体积计算。

(4)现浇C20-C35砼坡道:按实际现浇混凝土体积计算。

(5)现浇C20-C35砼阳台:按实际现浇混凝土体积计算。

(6)现浇C20-C35砼地沟:按实际现浇混凝土体积计算。

(7)现浇C20-C35砼水箱:按实际现浇混凝土体积计算。

(8)现浇C20-C35砼小型池槽:按实际现浇混凝土体积计算。

(9)现浇C20-C35砼零星构件:按实际现浇混凝土体积计算。

零星构件指每件体积在以内,定额中未列的项目。

7、预制构件制作:包括预制柱、预制梁、预制板等所有预制构件按体积*预制构件制作损耗系数计算(详见下表3)。

(注:现浇楼梯中已计算的预制构件项目,在此不要重复计算)。

切记!预制砼构件制作、运输、安装损耗率,按下表计算后并入构件工程量内。

计算制作损耗时应包括制作废品率、运输堆放损耗及安装(打桩)损耗,计算运输损耗时则应包括运输堆放损耗及安装(打桩)损耗。

现场就位预制构件不需要运输者,不得计算运输堆放损耗。

表3构件名称制作废品率运输堆放损耗安装(打桩)损耗各类预制钢筋砼构件% % % 预制钢筋砼桩% % %8、预制构件运输:包括预制柱、预制梁、预制板等所有预制构件按体积*预制构件运输损耗系数计算(详见上表3)。

9、预制构件安装:包括预制柱、预制梁、预制板等所有预制构件按体积*预制构件安装损耗系数计算(详见上表3)。

10、预制构件灌缝:包括预制柱、预制梁、预制板等所有预制构件按体积计算。

11、钢筋:分辨各种规格型号、品种、材质等按照图示尺寸以吨分别计算。

套用各相应定额。

12、钢筋焊接方式:分辨不同连接方式考虑。

焊接长度一般考虑在各构件主筋里,但是电渣压力焊、锥螺纹连接、挤压套筒连接均钢筋图纸,以个计算。

四、金属构件安装工程1、钢网架、钢屋架、钢檩条、钢拉杆、钢支撑、钢柱制作与安装分别按构件重量以吨计算。

2、钢网架、钢屋架、钢檩条、钢拉杆、钢支撑、钢柱分辨构件类别计算运输。

A、钢筋砼构件分类如下:类别项目1 4m以内空心板、实心板2 6m以内的桩、屋面板、楼板、梁、楼梯段3 6m以上至14m梁、板、柱、桩,各类屋架、桁架、托架(14m以上另行处理)4 天窗架、挡风架、侧板、端壁板、天窗上下挡及单件体积在以内小构件B、金属构件分类如下:类别项目1 钢柱、屋架、托架梁、防风桁架2 吊车梁、制动梁、型钢檩条、钢支架、上下档、钢拉杆、网架、栏杆、盖板、垃圾出灰门、倒灰门、蓖子、爬梯、零星构件、平台、操作台、走道休息台、扶梯、烟囱紧固箍、彩板构件3 墙架、挡风架、天窗架、组合檩条、轻型屋架4 本标准综合考虑了城镇、现场运输道路等各种因素,不得因道路条件不同而调整消耗量2、楼梯钢栏杆、钢扶手以米计算。

钢扶手长=钢扶手水平长度*系数+弯头长度(一般计算*个数+水平挡(是指最后层歇台板的1/2长度)。

3、零星铁件工程:按吨计算。

五、木结构工程1、厂库房门与特种门制作安装:分辨各种不同门洞尺寸,清单按樘计算。

而套用定额时以门洞尺寸按面积计算。

2、木结构工程:包括屋面木基层、(按面积计算)木屋架和木檩条按木材实际体积计算。

(查木材材积表)。

3、木楼梯按水平投影面积计算。

如定额中木材含量不同时可以换算。

六、屋面工程1、屋面工程:分为瓦屋面、卷材屋面、涂膜屋面和膜屋面。

均按水平投影面积计算。

但其中有局部工序按体积计算。

根据套用定额的单位分别计算。

切记屋面工程分各种不同做法,只要用一个清单编码,按照设计图纸屋面的全部做法(包括防水层)套在同一个清单下。

2、屋面排水工程:排水管分不同材质,规格型号按长度分别计算和套用定额。

3、地面防水层与防潮层套用屋面防水定额。

4、屋面与地面变形缝按延长米计算。

七、耐酸防腐、保温隔热工程1、耐酸防腐一般是指特殊工程,有地下室的或特殊厂房工程。

分不同材质、品种按面积计算。

2、保温隔热工程一般指屋面保温隔热层和外墙隔热,分不同材质按照面积或体积计算。

八、措施项目工程1、脚手架工程:一般新建工程就套用综合脚手架定额,按工程总建筑面积计算。

计算了综合脚手架,就不再计算单项脚手架等(除以下几种脚手架外) 。

详见定额说明。

2、满堂脚手架:按实际搭设的水平投影面积计算。

其详细计算方法按定额计算规则计算。
