锚索(杆)成孔施工记录表
中国华西建设工程设计有限公司
监理单位
重庆方正建设工程技术咨询
有限公司
施工单位
重庆平安胜发建设(集团)
有限公司
分部工程名称
锚喷工程
分项工程名称
锚孔工程
部位或工序
钻孔
设计
钻孔长度(m)
设备名称及规格
钻孔直径(mm)
90
施工起止时间
2009.9.17~2009.9.17
钻孔编号
序号
时间
进钻(m)
钻孔深(m)
4
09.9.4
09.9.4
0
7
7
7
中风化
13
5
09.9.4
09.9.4
0
7
7
7
中风化
17
6
09.9.4
09.9.4
0
7
7
7
中风化
21
7
09.9.4
09.9.4
0
7
7
7
中风化
25
8
09.9.4
09.9.4
0
7
7
7
中风化
29
9
09.9.4
09.9.4
0
5.5
5.5
5.5
中风化
33
10
09.9.4
09.9.4
0
7
7
7
中风化
66
4
09.9.15
09.9.15
0
7
7
7
中风化
71
5
09.9.15
09.9.15
0
7
7
7
中风化
76
6
09.9.15
09.9.15
0
7
7
7
中风化
81
7
09.9.15
09.9.15
0
7
7
7
中风化
86
8
09.9.15
09.9.15
0
7
7
7
中风化
91
9
09.9.15
09.9.15
0
7
7
7
中风化
止
2
1
09.9.7
09.9.7
0
7
7
7
中风化
4
2
09.9.7
09.9.7
0
7
7
7
中风化
7
3
09.9.7
09.9.7
0Hale Waihona Puke 777中风化
10
4
09.9.7
09.9.7
0
7
7
7
中风化
14
5
09.9.7
09.9.7
0
7
7
7
中风化
18
6
09.9.7
09.9.7
0
7
7
7
中风化
22
7
09.9.7
09.9.7
0
7
7
7
中风化
0
5.5
5.5
5.5
中风化
98
11
09.9.6
09.9.6
0
5.5
5.5
5.5
中风化
施工班长
施工成员
施工员
记录员
技术负责人:监理工程师:业主现场代表:
锚索(杆)钻孔施工记录表
表号:记录表C—30
工程(标段)名称:通凉路电力铁塔保护高切坡工程编号:03
建设单位
潼南县工业园区建设
有限责任公司
设计单位
中国华西建设工程设计有限公司
0
7
7
7
中风化
28
5
09.9.13
09.9.13
0
7
7
7
中风化
32
6
09.9.13
09.9.13
0
7
7
7
中风化
36
7
09.9.13
09.9.13
0
7
7
7
中风化
41
8
09.9.13
09.9.13
0
7
7
7
中风化
46
9
09.9.13
09.9.13
0
7
7
7
中风化
施工班长
施工成员
施工员
记录员
技术负责人:监理工程师:业主现场代表:
累计深(m)
地层岩性
备注
起
止
起
止
37
1
09.9.17
09.9.17
0
8
8
8
中风化
42
2
09.9.17
09.9.17
0
8
8
8
中风化
47
3
09.9.17
09.9.17
0
8
8
8
中风化
52
4
09.9.17
09.9.17
0
8
8
8
中风化
57
5
09.9.17
09.9.17
0
8
8
8
中风化
62
6
09.9.17
09.9.17
施工单位
重庆平安胜发建设(集团)
有限公司
分部工程名称
锚喷工程
分项工程名称
锚孔工程
部位或工序
钻孔
设计
钻孔长度(m)
设备名称及规格
钻孔直径(mm)
90
施工起止时间
2009.9.7~2009.9.7
钻孔编号
序号
时间
进钻(m)
钻孔深(m)
累计深(m)
地层岩性
备注
起
止
起
止
54
1
09.9.7
09.9.7
0
5.5
设备名称及规格
钻孔直径(mm)
90
施工起止时间
2009.9.8~2009.9.8
钻孔编号
序号
时间
进钻(m)
钻孔深(m)
累计深(m)
地层岩性
备注
起
止
起
止
5
1
09.9.8
09.9.8
0
7
7
7
中风化
8
2
09.9.8
09.9.8
0
7
7
7
中风化
11
3
09.9.8
09.9.8
0
7
7
7
中风化
15
4
09.9.8
09.9.8
止
起
止
55
1
09.9.10
09.9.10
0
6
6
6
中风化
60
2
09.9.10
09.9.10
0
6
6
6
中风化
65
3
09.9.10
09.9.10
0
6
6
6
中风化
70
4
09.9.10
09.9.10
0
6
6
6
中风化
75
5
09.9.10
09.9.10
0
6
6
6
中风化
80
6
09.9.10
09.9.10
0
6
6
6
中风化
85
7
钻孔编号
序号
时间
进钻(m)
钻孔深(m)
累计深(m)
地层岩性
备注
起
止
起
止
48
1
09.9.6
09.9.6
0
5.5
5.5
5.5
中风化
53
2
09.9.6
09.9.6
0
5.5
5.5
5.5
中风化
58
3
09.9.6
09.9.6
0
5.5
5.5
5.5
中风化
63
4
09.9.6
09.9.6
0
5.5
5.5
5.5
中风化
68
5
监理单位
重庆方正建设工程技术咨询
有限公司
施工单位
重庆平安胜发建设(集团)
有限公司
分部工程名称
锚喷工程
分项工程名称
锚孔工程
部位或工序
钻孔
设计
钻孔长度(m)
设备名称及规格
钻孔直径(mm)
90
施工起止时间
2009.9.19~2009.9.19
钻孔
设计
钻孔长度(m)
设备名称及规格
钻孔直径(mm)
90
施工起止时间
2009.9.4~2009.9.4
钻孔编号
序号
时间
进钻(m)
钻孔深(m)
累计深(m)
地层岩性
备注
起
止
起
止
1
1
09.9.4
09.9.4
0
7
7
7
中风化
3
2
09.9.4
09.9.4
0
7
7
7
中风化
6
3
09.9.4
09.9.4
0
7
7
7
中风化
9
建设单位
隧道锚杆施工
隧道锚杆施工一、概述1.锚杆定义与分类(1)锚杆定义锚杆是指在岩土体内部钻孔中,用黏结剂(如水泥砂浆、锚固剂、水玻璃双液浆等)将钢筋(或其他杆材)与岩土体黏结成一个整体,对岩体起支承、加固、提高层间摩阻力且形成“组合梁”和悬吊的作用,是将岩土体因工程改变而产生的重新分布力传至稳定结构物或岩土层的一种构件。
当采用钢绞线或高强钢丝束做杆体材料时,也可称为锚索。
(2)锚杆分类目前国内外使用锚杆种类已达数百种,其称谓各不相同。
按锚固形式可划分为全长黏结型锚杆、端头锚固型锚杆、摩擦型锚杆和其他类型锚杆;按受力状态可划分为非张拉型锚杆和张拉型锚杆,张拉型锚杆又分为张拉锚杆和预应力锚杆。
①全长黏结型锚杆。
全长黏结型锚杆分为树脂锚杆和砂浆锚杆。
②端头锚固型锚杆。
端头锚固型锚杆分为机械锚固型锚杆和黏结锚固型锚杆。
机械锚固型锚杆分为楔缝式锚杆、倒楔式锚杆和胀壳式锚杆;黏结锚固型锚杆分为水泥砂浆锚杆、快硬水泥卷锚杆和树脂锚杆。
③摩擦型锚杆。
摩擦型锚杆分为缝管式锚杆和楔管式锚杆。
④其他类型锚杆其他类型锚杆包括屈服锚杆、可回收式锚杆、自进式锚杆、土中打入式锚杆等。
2.锚杆特点岩土锚固技术是通过埋设在岩土体中的锚杆,将结构物与岩土体紧紧地联锁在一起,依赖锚杆与岩土体的抗剪强度传递结构物的拉力或使岩土体自身得到加固,以保持结构物和岩土体的稳定。
与完全依靠自身强度、重力而使结构物保持稳定的传统方法相比较,岩土锚固技术尤其是预应力锚固技术具有以下特点。
①在岩土体开挖后,能较快提供支护力,有利于保护岩体的固有强度,阻止岩土体的进一步扰动,控制岩土体变形的发展,提高施工过程的安全性。
②提高岩土体软弱结构面、潜在滑移面的抗剪强度,改善岩土体的其他力学性能。
③改善岩土体的应力状态,使其向有利于稳定的方向转化。
④锚杆的作用部位、方向、结构参数、密度和施作时机可以根据需要方便地设定和调整,能以最小的支护力,获得最佳的稳定效果。
⑤将结构物与岩土体紧密地联锁在一起,形成共同工作的体系。
(完整word版)锚杆锚索施工工艺流程

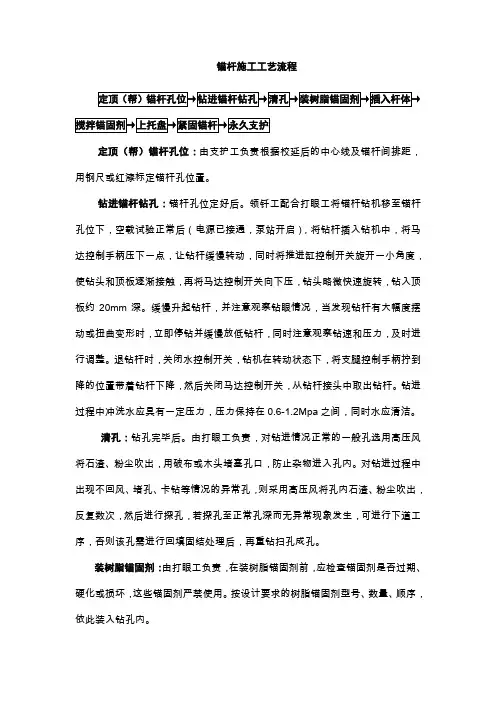

锚杆施工工艺流程定顶(帮)锚杆孔位:由支护工负责根据校延后的中心线及锚杆间排距,用钢尺或红漆标定锚杆孔位置。
钻进锚杆钻孔:锚杆孔位定好后。
领钎工配合打眼工将锚杆钻机移至锚杆孔位下,空载试验正常后(电源已接通,泵站开启),将钻杆插入钻机中,将马达控制手柄压下一点,让钻杆缓慢转动,同时将推进缸控制开关旋开一小角度,使钻头和顶板逐渐接触,再将马达控制开关向下压,钻头略微快速旋转,钻入顶板约20mm深。
缓慢升起钻杆,并注意观察钻眼情况,当发现钻杆有大幅度摆动或扭曲变形时,立即停钻并缓慢放低钻杆,同时注意观察钻速和压力,及时进行调整。
退钻杆时,关闭水控制开关,钻机在转动状态下,将支腿控制手柄拧到降的位置带着钻杆下降,然后关闭马达控制开关,从钻杆接头中取出钻杆。
钻进过程中冲洗水应具有一定压力,压力保持在0.6-1.2Mpa之间,同时水应清洁。
清孔:钻孔完毕后。
由打眼工负责,对钻进情况正常的一般孔选用高压风将石渣、粉尘吹出,用破布或木头堵塞孔口,防止杂物进入孔内。
对钻进过程中出现不回风、堵孔、卡钻等情况的异常孔,则采用高压风将孔内石渣、粉尘吹出,反复数次,然后进行探孔,若探孔至正常孔深而无异常现象发生,可进行下道工序,否则该孔需进行回填固结处理后,再重钻扫孔成孔。
装树脂锚固剂:由打眼工负责,在装树脂锚固剂前,应检查锚固剂是否过期、硬化或损坏,这些锚固剂严禁使用。
按设计要求的树脂锚固剂型号、数量、顺序,依此装入钻孔内。
插入杆体:由打眼工负责,锚杆尾部装上专用搅拌器,杆体端部插入已装好树脂锚固剂量的钻孔中,缓缓将树脂锚固剂送入孔底。
搅拌树脂锚固剂:由打眼工负责,锚杆尾部用专用搅拌器与钻机连接,开始搅拌。
先慢后快,待锚杆全部插入钻孔后,采用全速旋转搅拌至规定时间。
停止搅拌后等待一定时间45S,收缩钻机,卸下搅拌器。
搅拌后锚杆外露长度应控制在设计范围内。
紧固锚杆:由打眼工负责,等待后,装上托板、锚具,用力矩扳手达到设计锚固力。
隧道施工锚杆(索)

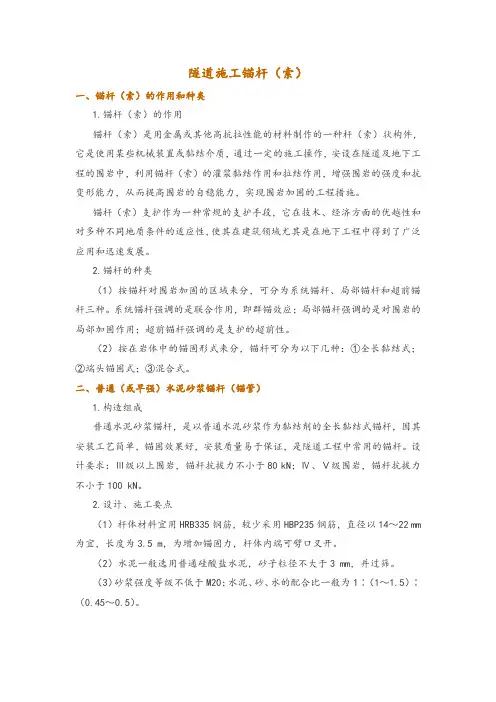

隧道施工锚杆(索)一、锚杆(索)的作用和种类1.锚杆(索)的作用锚杆(索)是用金属或其他高抗拉性能的材料制作的一种杆(索)状构件,它是使用某些机械装置或黏结介质,通过一定的施工操作,安设在隧道及地下工程的围岩中,利用锚杆(索)的灌浆黏结作用和拉结作用,增强围岩的强度和抗变形能力,从而提高围岩的自稳能力,实现围岩加固的工程措施。
锚杆(索)支护作为一种常规的支护手段,它在技术、经济方面的优越性和对多种不同地质条件的适应性,使其在建筑领域尤其是在地下工程中得到了广泛应用和迅速发展。
2.锚杆的种类(1)按锚杆对围岩加固的区域来分,可分为系统锚杆、局部锚杆和超前锚杆三种。
系统锚杆强调的是联合作用,即群锚效应;局部锚杆强调的是对围岩的局部加固作用;超前锚杆强调的是支护的超前性。
(2)按在岩体中的锚固形式来分,锚杆可分为以下几种:①全长黏结式;②端头锚固式;③混合式。
二、普通(或早强)水泥砂浆锚杆(锚管)1.构造组成普通水泥砂浆锚杆,是以普通水泥砂浆作为黏结剂的全长黏结式锚杆,因其安装工艺简单,锚固效果好,安装质量易于保证,是隧道工程中常用的锚杆。
设计要求:Ⅲ级以上围岩,锚杆抗拔力不小于80 kN;Ⅳ、Ⅴ级围岩,锚杆抗拔力不小于100 kN。
2.设计、施工要点(1)杆体材料宜用HRB335钢筋,较少采用HBP235钢筋,直径以14~22 mm 为宜,长度为3.5 m,为增加锚固力,杆体内端可劈口叉开。
(2)水泥一般选用普通硅酸盐水泥,砂子粒径不大于3 mm,并过筛。
(3)砂浆强度等级不低于M20;水泥、砂、水的配合比一般为1∶(1~1.5)∶(0.45~0.5)。
(4)钻孔应符合下列要求:孔径应与杆径配合,一般孔径比杆径大15 mm,采用先插杆体后注浆施工时,孔径应比先注浆后插杆体施工的孔径要大一些,这主要是考虑到注浆管和排气管占用了部分空间。
孔位允许偏差为±(15~20)mm;孔深允许偏差为±50 mm。
锚索基本实验报告
扩大头锚索基本试验报告一、工程简介拟建筑物位于宝安区龙华新城人民路,设计地坪标高77.00米,总用地面积53568.60m2,拟建建筑物32-36层/2层,局部三层。
公共、商业停车考虑设在首层及地下室一层夹层,住宅停车设在地下一、二层,基坑开挖深度10.0-12.0米。
基坑西南侧为在建腾龙路,其绿化地带6号线及4号线轻轨穿过,其4号线基础离基坑开挖线约23米,基坑东南侧为天英街,东北侧为拟建民繁路,西北侧为人民南路。
二、设计概况本基坑深度A区-10.1m、B区-12.3m,根据场地工程地质、水文地质、周边工程环境以及工程经验,经多方面经济、安全、效率比较,决定采用桩锚支护体系,详细如下:1)基坑设计总则:使用年限1年;地下室外墙至支护结构内壁预留工作面宽度1.5m,开挖线与红线距离约3.5m,基坑靠近轻轨侧安全等级为一级,靠近人民南路侧基坑安全等级为二级,其余部位基坑安全等级为三级。
2)基坑支护结构:剖面1、剖面2、剖面3、剖面4和剖面5存在5-14.1m深厚回填土,且剖面1、2红线外有轻轨经过,锚杆长度不能大于20米,因此五个剖面采用桩加两排锚索支护,锚杆采用扩大头锚杆。
剖面6、剖面7和剖面8基坑开挖范围内无重要建筑物,采用桩加单排锚索支护。
三、场地工程地质和水文条件1、场地工程地质条件1)地形地貌拟建场地地貌为残丘、台地及台地间洼地,现为人工活动整平,地形平坦,交通便利,孔口地面标高在74.51—78.49m之间。
2)地层划分及描述据本次勘察钻孔揭露,在钻探所达深度范围内,场地内分布的地层主要有:人工填土层、第四系冲洪积层、第四系坡积层、第四系残积层和燕山期晚期花岗岩侵入体各风化层(带)。
各层岩土特征由上至下描述如下:(1)人工填土层素填土(①层):黄褐、褐红色为主,由黏性土堆填而成,偶见碎石、砖块,干—稍湿,结构松散、不均匀,未完成自重固结,主要分布在场地北侧,层厚差异较大,为0.4-16.9m不等,层底标高59.29-76.97m。
锚杆、锚索施工方案
一、预应力锚索施工2、施工流程制作锚索检查、查收检查、查收丈量放线钻机就位调整角度钻孔(干法施工)钻至设计深度风压清孔退钻杆下锚索及注浆管注浆封孔、安装钢垫板锚具安装保养及张拉锁定二次注浆及锚头保护(封锚)检查、查收冲刷设备移机3、施工方法本工程预应力锚索正式施工前,先试成孔以确立施工工艺参数,并依据试成孔结果调整后续施工工艺。
(1)钻机就位采纳 YG-60钻机进场施工,依据设计图纸进行丈量放线,钻机就位并及时调整角度;敷设供风路线。
(2)成孔依据现场状况搭设脚手架,铺钻孔平台。
脚手架紧贴开挖边坡搭设,构成排架的架管。
锚杆钻孔采纳 YG-60潜孔钻机钻孔。
现场不具备施工平台时,则利用脚手架平台作为施工平台,成孔拟采纳 YG-60 型钻机成孔;成孔过程中采纳压缩空气,禁止用水钻进。
YG-60 钻机特色:钻机结构为分体式,可拆性好,搬家、安装讯速方便;并可远距离操控,一次搬家达成多孔施工;操作员工工作环境好,劳动强度低。
钻机桅杆上预留固定安装孔,可以无需机架直接经过辅件(横轴及扣件)安装在脚手架,使重量大大减少,移机快捷方便。
钻机可合用多种钻进工艺方法,如合金辗转钻进、螺旋钻进、潜孔锤钻进、跟管钻进等。
YG-60 钻机主要技术参数:钻孔深度60-70 ( m),钻孔直径110-180( mm),钻杆直径¢ 89 time 1500(mm),钻孔倾角0 °-120 °;动力头输出转速(正反) 5-130rm,动力头输出最大扭矩2500m;动力头行程 1800mm;桅杆滑移行程 500mm;钻机重量 1300kg 。
YG-60 钻机按设计图纸部署的孔向、孔位、孔深钻孔,孔位误差不大于 100mm,孔深误差不大于50mm。
施工时由丈量人员按图纸要求在坡面上放点定位,对于特别部位由技术人员依据监理工程师指示现场确立。
钻机成孔角度定位时,依据钻机机身自带角度调整标尺进行调整,并由专业丈量员依据锚孔定位及倾角,进行复核及调整。
(省统表)锚杆(竖向锚索)钻孔施工记录
记录员: 专业 承包 施工 单位 检查 评定 结果 专业工长(施工员)签名 施工班组长签名 监理 (建设) 单位 评定 意见 项目专业质量检查员(签名): 专业监理工程师(签名): (建设单位项目专业技术负责人签名): 年 月 日
锚 杆 (土 钉) 钻 孔 施 工 记 录
GD2301029 单位(子单位)工程名称 总承包施工单位 专业承包施工单位 孔 体 检 查 成孔日期 钻孔编号 钻孔层号 孔直径 孔深度 孔倾角 入岩深度 锚固长度 自由长度 备注 成孔机械 项目负责人 项目负责人
记录员: 专业 承包 施工 单位 检查 评定 结果 专业工长(施工员)签名 施工班组长签名 监理 (建设) 单位 评定 意见 项目专业质量检查员(签名): 专业监理工程师(签名): (建设单位项目专业技术负责人签名): 年 月 日
锚 杆 (土 钉) 钻 孔 施 工 记 录
GD2301029 单位(子单位)工程名称 总承包施工单位 专业承包施工单位 孔 体 检 查 成孔日期 钻孔编号 钻孔层号 孔直径 孔深度 孔倾角 入岩深度 锚固长度 自由长度 备注 成孔机械 项目负责人 项目负责人 ZGZ-A型钻机
记录员: 专业 承包 施工 单位 检查 评定 结果 专业工长(施工员)签名 施工班组长签名 监理 (建设) 单位 评定 意见 项目专业质量检查员(签名): 专业监理工程师(签名): (建设单位项目专业技术负责人签名): 年 月 日
锚 杆 (土 钉) 钻 孔 施 工 记 录
GD2301029 单位(子单位)工程名称 总承包施工单位 专业承包施工单位 孔 体 检 查 成孔日期 钻孔编号 钻孔层号 孔直径 孔深度 孔倾角 入岩深度 锚固长度 自由长度 备注 成孔机械 项目负责人 项目负责人
记录员: 专业 承包 施工 单位 检查 评定 结果 专业工长(施工员)签名 施工班组长签名 监理 (建设) 单位 评定 意见 项目专业质量检查员(签名): 专业监理工程师(签名): (建设单位项目专业技术负责人签名): 年 月 日
锚索资料
3.6 施工准备(1)组织施工人员认真熟悉图纸,做好不同工种、不同分项工程的书面技术交底,组织好图纸的会审工作,制定施工工艺卡,编制施工技术实施方法和实施程序。
(2)组织先期人员进场,按施工平面布置搭设临建,修通便道,接通水、电。
(3)协同建设单位和监理公司相关技术部门,确定基准点和导线点,为测量工作提供依据。
现场开挖情况若与勘察报告不一致时,应及时向设计单位反馈。
5 锚索施工工艺流程、施工技术要求5.1锚索施工技术要求(1)成孔锚索采用YXZ-70型专业锚杆钻机,以高风压空压机驱动偏心潜孔锤跟套管钻进成孔,成孔直径为150mm。
锚索成孔时注意控制锚索倾角,成孔后对孔深、孔径、倾角进行检查验收,并做好施工记录及隐蔽工程检查记录。
锚索成孔施工质量标准见下表。
锚索施工质量标准表(2)锚索杆体安置锚索杆体制作时应比设计长出 1.0~1.5m,以满足锁定需要,定位骨架间距1.0m,钢绞线用铁丝均匀捆于骨架周围,二次注浆管固定于定位骨架中心。
在锚索自由段,钢绞线上满涂黄油,以塑料套管包裹,以保证钢绞线与水泥浆体脱开。
将制作好的杆体及二次注浆管缓慢放入锚索孔内。
(3)锚头锚索的锚头由钢垫板和加强钢筋网、锚具组成。
钢垫板用20mm厚钢板在加工厂制作。
垫板尺寸为300×300mm。
垫板中间钻Φ80mm的圆孔,钢垫板在凿平桩后用M30砂浆粘接。
锚索锚具采用OVM-5锚具。
锚墩平面应与锚索垂直,同桩一起浇筑。
锚墩平面尺寸300×380mm。
锚墩钢筋应与桩主筋相焊接。
(4)锚索安装钻孔成孔后,应进行清孔。
清孔可采用高压空气吹洗、清水冲洗的方法进行。
清孔后孔内沉渣厚度≯0.5m。
钢绞线插入孔中前,应采用钢丝刷除绣。
自由段应涂沥青防锈漆加Φ18钢绞线套管。
自由段套管两端100mm范围内用黄油封闭,防水胶布紧缠两道。
并应将Φ25塑料灌浆管、透气管与钢筋扎于一起,一并插入孔中。
灌浆管应插至距孔底50~100mm处。
重庆市地质灾害施工技术指南用表(竣工表格)
重庆市地质灾害治理工程施工记录用表(试行)重庆市国土资源和房屋管理局二00六年元月前言地质灾害治理工程施工技术资料是地质灾害治理工程施工的真实记录,是依据法定的技术标准,对工程质量进行考核和检查验收的依据,也是地质灾害治理工程投入使用、维护及日后进行工程改建、扩建和落实工程质量责任终身制的主要依据。
为了适应地质灾害治理工程新形势、新技术、新工艺、新结构的不断使用和改进的需要,贯彻《重庆市地质灾害治理工程施工技术指南(试行)》(重庆市国土资源和房屋管理局,2006年1月),加强重庆市地质灾害治理工程施工过程记录资料的管理。
受重庆市三峡库区地质灾害防治工作领导小组办公室和重庆市国土资源房屋管理局的委托,根据重庆市地质灾害治理工程技术文件资料管理的现行规定,参照相关行业施工技术资料的记录方式,编写了《重庆市地质灾害治理工程施工记录用表》一书,供从事地质灾害治理工程的施工、建设、监理等有关单位工程技术人员编制工程施工过程记录资料时使用,以规范地质灾害治理施工技术档案编制管理行为。
参加本书编写的主要人员有:陈绍清、蔡颖、邝光升、李锦兰、彭卫华、陆文凤由于编写时间仓促,表中错漏实属难免,敬请提出宝贵意见和批评,我们将及时吸纳并纠正。
重庆南江建设工程公司二00六年元月重庆市地质灾害治理工程施工记录用表目录一、渝地灾害施通用表1、单位工程技术文件资料目录...........................渝地灾施通用表1 (3)2、项目经理部人员一览表.................................渝地灾施通用表2 (4)3、分项分部工程施工负责人员一览表..................渝地灾施通用表3 (5)4、工程开工报告.............................................渝地灾施通用表4 (6)5、施工单位函件(工程技术报告)报审单...............渝地灾施通用表5 (7)6、施工单位函件(工程管理报告)报审单...............渝地灾施通用表6 (8)7、施工验收申请报告.......................................渝地灾施通用表7 (9)8、会议人员签到表..........................................渝地灾施通用表8 (10)9、送(发)文登记簿..........................................渝地灾施通用表9 (11)10、收文登记簿.............................................渝地灾施通用表10 (12)11、施工图设计技术交底记录...........................渝地灾施通用表11 (13)12、施工组织设计(或方案)审批表.....................渝地灾施通用表12 (14)13、工程洽商及核定签证表..............................渝地灾施通用表13 (15)14、工程设计变更申请报告..............................渝地灾施通用表14 (16)15、工程技术会议纪要....................................渝地灾施通用表15 (17)16、施工技术交底记录....................................渝地灾施通用表16 (18)二、渝地灾害施记录表1、施工放样报验表..........................................渝地灾施记录表1 (19)2、测量控制桩移交与复核记录...........................渝地灾施记录表2 (20)3、工程施工定位放线测量记录...........................渝地灾施记录表3 (21)4、高程测量记录.............................................渝地灾施记录表4 (22)5、工程竣工测量记录.......................................渝地灾施记录表5 (23)6、钻孔施工地质编录.......................................渝地灾施记录表6 (24)7、钻孔柱状图................................................渝地灾施记录表7 (25)8、抗滑桩施工地质编录现场记录表.....................渝地灾施记录表8 (26)9、抗滑桩柱状图.............................................渝地灾施记录表9 (27)10、基础坑(槽)隐蔽工程检查验收记录表............渝地灾施记录表10 (28)11、排水孔(井)施工记录.................................渝地灾施记录表11 (29)12、排水盲沟施工记录....................................渝地灾施记录表12 (30)13、排水隧洞施工记录....................................渝地灾施记录表13 (31)14、排水沟施工记录.......................................渝地灾施记录表14 (32)15、充填灌浆施工记录....................................渝地灾施记录表15 (33)16、抗滑桩孔隐蔽工程检查及验收记录...............渝地灾施记录表16 (34)17、地质灾害治理工程施工材料台帐..................渝地灾施记录表17 (35)18、地质灾害治理工程施工检验送样台帐............渝地灾施记录表18 (36)19、混凝土(砂浆)试件养护记录........................渝地灾施记录表19 (37)20、锚索(杆)成孔施工记录..............................渝地灾施记录表20 (38)21、锚钉(管)施工记录....................................渝地灾施记录表21 (39)22、锚索(杆)注浆施工记录..............................渝地灾施记录表22 (40)23、工程隐蔽检查记录(通用表)........................渝地灾施记录表23 (41)24、钢筋及预埋件隐蔽工程施工记录..................渝地灾施记录表24 (42)25、混凝土浇注许可证....................................渝地灾施记录表25 (43)26、混凝土搅拌及浇注施工记录........................渝地灾施记录表26 (44)27、级预应力锚索(杆)预张拉记录.....................渝地灾施记录表27 (45)28、级预应力锚索锁定张拉记录........................渝地灾施记录表28 (46)29、喷射混凝土施工记录.................................渝地灾施记录表29 (47)30、填料压实施工记录....................................渝地灾施记录表30 (48)31、砌体施工记录..........................................渝地灾施记录表31 (49)32、钻孔灌注桩施工记录.................................渝地灾施记录表32 (50)33、加筋挡土墙施工记录.................................渝地灾施记录表33 (51)34、拦石网(覆盖方式)施工记录.....................渝地灾施记录表34 (52)35、拦石网(拦截方式)施工记录.....................渝地灾施记录表35 (53)36、危岩清除施工记录....................................渝地灾施记录表36 (54)渝地灾施通用表1 单位工程竣工技术文件资料目录编号:项目工程名称单位工程名称序号资料名称份数页数备注项目业主单位施工单位接收人:档案室负责人:年月日移交人:项目技术负责人:年月日渝地灾施通用表2项目经理部人员一览表编号:工程名称工程地址开工日期施工单位合同编号竣工日期序号姓名上岗资格证书专业技术岗位岗位证书编号专业技术职称证书编号监理单位施工单位总监理工程师:年月日填表人:项目负责人:年月日分项分部工程施工负责人员一览表编号:工程名称工程地址开工日期施工单位合同编号竣工日期序号工程部位分项分部工程施工班组施工员班组名称负责人监理单位施工单位总监理工程师:年月日填表人:项目技术负责人:年月日工程开工报告编号:项目工程名称工程建设地点施工单位单位工程名称施工合同编号工程预算合同工期合同开工日期实际开工日期项目业主设计单位监理单位监督单位准备情况准备内容完成情况项目业主1、批准的建设立项文件或年度计划文件2、征用土地的批准文件及红线图3、投标(或议标)中标文件4、资金落实文件证明材料5、设计文件及施工图纸审批6、监理手续办理7、申请质量监督手续施工单位8、签订施工合同9、施工组织及施工方案的编制审批10、主要材料设备准备情况11、施工人员及主要施工机械进场情况监理单位12、监理组织机构驻进现场13、监理人员进场附上述资料复印件份。
预应力锚索(后注浆法)施工标准表格
卡尺
合格位移要求:同级位移观测不少于3次,5min内3次位移差小于0.2mm;后一级位移量小于前一级位移量2倍;最后一级位移量稳定不变化;累计位移差小于设计锚杆总位移量。
张拉记录表
对应填表要求
按填表要求填写实际张拉位移增量。
检测试验
抗拔力
千斤顶、油泵、压力表、百分表
千斤顶、油泵、压力表、百分表有鉴定(标定)报告,抗拔力、位移符合设计和规范要求,检测比例为5%且不少于3根
参考规范:岩土锚杆(索)技术规程CECS22:2005;基坑土钉支护技术规程CECS96:97;锚杆喷射混凝土技术规范CB50086-2001。
施工机械
目测
地质钻机、泥浆泵或空压机、钢筋切割机、电焊机、搅拌桶、注浆泵等施工机械安装就位,试运行。
泥浆池
目测、卷尺
距离锚索孔位不宜大于10m,泥浆池尺寸宜大于1000×2000×1000mm。干作业成孔时考虑孔口沉渣的排放。
泥浆沟
目测、卷尺
水钻:位置靠近坡面,低于孔口标高300~500mm,宽500mm,深度宜大于300mm,有一定坡度,泥浆能汇入泥浆池。
预应力锚索施工工艺、检验方法及技术标准(后注浆法)
工序名称
检查项目
检查方法
技术标准
土方开挖
深度、宽度
棉线、石灰、目测、卷尺
偏差≤200mm
坡度
钢筋三角架吊垂线
平整度≤50mm,坡度误差≤1°
工作面
卷尺
施工工作面应满足机械施工要求,距孔口距离应大于6m。
施工准备
场地平整
目测、卷尺
平整度偏差≤200mm;钢管脚手架施工平台平整度偏差≤100mm。
拔管
目测
孔口返水泥浆时开始拔管,边拔边注浆直至注浆管全部拔出
隧道锚索(杆)作业指导书
青岛地铁一期工程锚索(杆)施工作业指导书编号:受控号:编制:复核:审核:批准:有效状态:有效中铁四局青岛地铁一期工程项目部二〇一〇年十月1.编制目的明确锚索(杆)施工作业的工艺流程、操作要点和相应的工艺标准指导施工作业。
2 编制依据(1)《地下铁道工程施工及验收规范》(GB50299-1999)(2)《锚杆喷射混凝土支护规范》(GB50086-2001)(3)《地铁设计规范》(GB50157-2003)(4)《青岛地铁一期工程(3号线)施工图》3 适用范围适用于隧道开挖、基坑开挖围护。
4 技术锚杆技术是利用周围地层岩土的抗剪强度来传递结构物的拉力,或保持地层开挖面的自身稳定。
由于锚杆的使用,使锚杆地层产生压应力并加固地层地到加筋作用,可以增强地层的强度,改善地层的力学性能,使结构与地层连锁在一起,形成一种共同工作的复合体,使其能有效地承受拉力和剪力。
5 原材料要求5.1 锚索(杆)初期支护隧道采用R22砂浆锚杆,R25耐腐蚀锚杆,垫板材料采用Q235钢。
车站基坑支护采用全粘结锚杆、预应力锚杆、预应力锚索、垫板采用Q235钢。
5.2 砂浆隧道锚杆注浆采用M25水泥砂浆,车站基坑围护采用M30水泥砂浆5.3 水水质应符合工程用水的有关标准,水中不应含有影响水泥正常凝结与硬化的有害杂质。
一般应采用饮用水。
6 人员设备配置为实现安全、快速施工的目的,应结合开挖进度,进行施工机具及劳动力的合理配置。
7 施工程序及工艺流程 1、区间隧道锚杆施工隧道采用的锚杆为22砂浆锚杆和25耐腐蚀锚杆。
锚杆设计长度为3米、4米两种规格。
锚杆安装质量验收方法进行抗拔试验,要求抗拔试验平均值不小于设计值,单根锚杆抗拔力最小值不小于设计值的90%。
(1)砂浆锚杆施工方法:采用锚杆作业台架钻锚杆孔,人工安装锚杆。
利用高压风或水清孔,完成后采用后退式注浆(砂浆强度不低于M25),以保证孔内浆液饱满。
施工技术措施:孔径要与锚杆直径相匹配,锚杆孔径应大于设计的锚杆直径15mm ;孔深一般比锚杆稍长一些5cm ;孔向应按设计方向钻进,垂直岩面;锚杆规格、长度、直径符合设计要求,锚杆杆体除锈除油。
