锚索施工工艺及流程图修订稿
锚索施工工艺

锚索施工工艺一、锚索施工工艺流程1、锚索施工工艺流程钻孔锚索体安装一次注浆钢垫板安装钢架安装锚索张拉补浆封锚2、操作要点(1)钻孔钻孔前,根据设计要求,定出孔位,做出标记。
结合锚索长度、钻机高度和孔口高程算出孔深。
根据地质情况选择合适的钻机和钻头,进行成孔。
成孔深度应大于锚索设计长度0.5~1.0m。
成孔后,应冲洗干净并保持干燥。
(2)锚索体安装按设计要求制作好锚索体,清理干净索体表面的油污、铁屑等。
将锚索体缓缓送入孔内,直至锚索顶住钢垫板(或定位环),此时锚索体露出岩面约10~15cm。
(3)一次注浆将注浆管插入距孔口0.3~0.5m处,随即将准备好的水泥浆注入管内,待从孔口溢出水泥浆时停止注浆。
拔出注浆管,迅速将止浆塞或速凝水泥球推入孔内,封闭注浆口,使浆液在孔内自行凝固。
(4)钢垫板安装在钢垫板中心位置钻一个比钢绞线直径略小的孔,以便穿钢绞线。
钢垫板应与锚索体轴线垂直。
在锚索体和钢垫板之间放置一个隔离架(隔离架的孔道应与钢绞线对中),然后将钢绞线插入隔离架孔道内。
(5)钢架安装将钢架按设计要求放置在锚孔口周围,使钢绞线与钢架中心大致在同一铅垂线上。
钢架底面与岩面间隙用水泥砂浆封闭。
钢架顶面外露长度应满足张拉和保护要求。
(6)锚索张拉待一次注浆体强度达到设计值的80%后,进行锚索张拉。
张拉前应先在自由段预张拉一次,使锚索体各部位紧密接触岩面和增强抵抗弯曲的能力。
按照设计的张拉力和顺序进行分级张拉;当一次张拉达设计荷载的50%时,应持荷稳定10~15min;当一次张拉达设计荷载时,应持荷稳定15~30min。
然后进行锁定。
(7)补浆封锚根据注浆设备情况、锚索长度等因素选择合理的补浆方法。
当选用二次补浆时,第一次补浆一般应在张拉完毕后立即进行,第二次补浆应在第一次补浆后72h内完成。
当采用速凝水泥球封闭时,应在锚索张拉锁定并回缩后进行二次补浆。
补浆前应先清理锚头和夹片外露部分表面上的污垢和锈蚀物;补浆时应将速凝水泥球缓慢推入锚索体内;当从速凝水泥球处冒出浓浆时停止补浆;补浆后应迅速封闭速凝水泥球顶部并抹平。
预应力锚索(筋)施工工艺工法(后附图片)

预应力锚索(筋)施工工艺工法1.1工艺工法概况预应力锚索是基坑围护结构的加固体系;是临时结构,与钢支撑的作用,空腔部分可以不注浆,变形过大时需要重新张拉;适用范围无止水帷幕要求的,否则需要采取降水措施。
(钻孔桩、钢板桩围护结构)预应力锚固技术自20世纪60年代开始引入我国以来,已在水电等行业广泛应用。
后来经过改进,内锚固段采用灌浆(水泥浆或水泥砂浆),施工方便,锚固力大。
预应力锚索的孔深已达到80m以上,锚固对象已从岩体扩展到土层和堆积体。
预应力锚索的结构形式和施工工艺也不断推陈出新,产生了无粘结预应力锚索、压力型内锚头、单孔多锚头等技术和工艺。
1.2工艺原理预应力锚索在深基坑开挖支撑防护体系中应用广泛。
锚固段内锚索荷载依靠锚固段预应力钢绞线与浆体相接触界面上的粘结应力,由锚固段渐进式的往下传递,荷载作用时在锚固段上部浆体中拉应力集中,并沿深度方向衰减。
在预应力锚索中设置一定长度的自由段,岩体对锚固段的锚固力通过自由段传递到腰梁及防护桩上并实现受力平衡。
粘结式锚索用于支撑体系一方面由于预应力作用,使钻孔桩与锚固段间的土体结构呈密实压缩状态,保持挡护土体的整体性,另一方面由于锚索施加的预应力作用改变了破裂面土体的应力状态,从而保证开挖基坑边坡土体的自稳能力2 工艺工法特点2.1浆体受压,加大了被锚固体的受压范围,使锚固体和被锚固体能够提供更高更稳定的锚固力拉力,因而对软弱地层适应性强。
2.2杆体采用无粘结钢绞线,具有很高的防腐蚀性能,减少了普通钢绞线施工时涂油工作,节省了人力,减少了对环境的污染,并可进行二次补偿张拉,有效的延长了锚固体的寿命。
2.3安装锚索后可一次性全孔注浆,简化了注浆工序。
2.4可以最大限度的减少破碎岩体的挖方刷坡,以较小的投入即可以达到理想的加固效果,成本低,效益高,在深基坑加固中较其它加固类型可以节约投资20%左右。
3 适用范围多适用于围岩类型好的地层、有空间要求及无法架设内支撑的深基坑,无止水要求围护结构的基坑4 主要引用标准4.1《地铁设计规范》(GB50157)4.2《建筑基坑工程技术规范》(YB9258)4.3《建筑基坑支护技术规程》(JGJ120)4.4《建筑机械技术使用安全技术规范》(JGJ33)4.5《建筑工程施工现场供用电安全规范》(BG50104)4.6《建筑钢结构荷载规范》(GB50009)4.7《建筑钢结构焊结技术规程》(JGJ81)4.8《锚杆喷射混凝土支护技术规范》(GB50086)4.9《岩土锚杆(索)技术规程》(CESS 22)5 施工方法预应力锚索施工与基坑土方开挖是深基坑施工密不可分的两道关键工序,预应力锚索施工极具时间性和协调性,锚索打设的时间、位置及预加力的大小直接关系到深基坑稳定的成败。
预应力锚索施工工艺流程图及简介

预应力锚索施工工艺流程图及简介锚索工程广泛应用于岩土工程的各行各业,由于可以有效施加预应力,能主动实现对岩土体主动加固,是岩土工程必不可少的重要工程措施之一。
但是由于对锚索施工流程掌握不当,造成锚索工程失效、质量较差,甚至低劣,导致工程失败的比例一直居高不小,严重影响了锚索工程的合理、有效应用。
故此,特对预应力锚索工程施工流程中的关键工艺进行说明,以期能对锚索工程的安全应用,提供有益的参考。
一、前期准备流程1、认真查清设计文件中所采用的锚索形式,即是拉力型、压力型,抑或是分散型,复核设计文件中所要求的锚索材料是普通钢绞线,还是无粘接钢绞线,抑或是环氧树脂钢绞线。
2、根据设计要求订购合格材料,尤其是要严格核查近年来对锚索质量有普通影响的锚具材料,即应严格采购锚具“四件套”,严禁现场加工钢垫板、螺旋筋等。
3、根据设计文件,掌握锚索的设计拉力、锁定拉力指标,明确施工时采用超张拉力还是欠张拉力及其相关指标。
4、根据设计要求在现场实验室对材料进行复查,配备相应强度的注浆材料,校验千斤顶并给出相应的油压与拉力之间的计算公式。
5、锚索工艺较为复杂,故应加强现场施工人员的技术培训,熟练锚索各个施工环节点。
6、锚索工程在正式施工前必须进行现场拉拔试验,以验证设计参数的可行性,继而根据试验结果复核锚固段长度或探与注浆工艺。
二、现场施工流程1、锚索孔位测放力求准确,偏差不得超过±2cm;合理搭设施工平台,确保钻机就位后的倾角符合设计要求的锚索倾角。
且倾角允许误差不大于1°,外撇角误差不超过0.5°,并确保钻机安放支架牢固稳定。
2、考虑沉碴等因素的影响,为确保锚索的有效深度,实际钻孔深度要大于设计深度0.5m以上。
3、钻孔应采用孔压机带动的潜孔钻机钻进,严禁开水钻进,防止水钻恶化岩土体质量。
锚索成孔后的孔径不得小于设计值。
钻孔完成后必须使用高压空气将孔中杂物全部清除孔外,以免降低水泥砂浆与孔壁的粘结强度。
锚索施工工艺

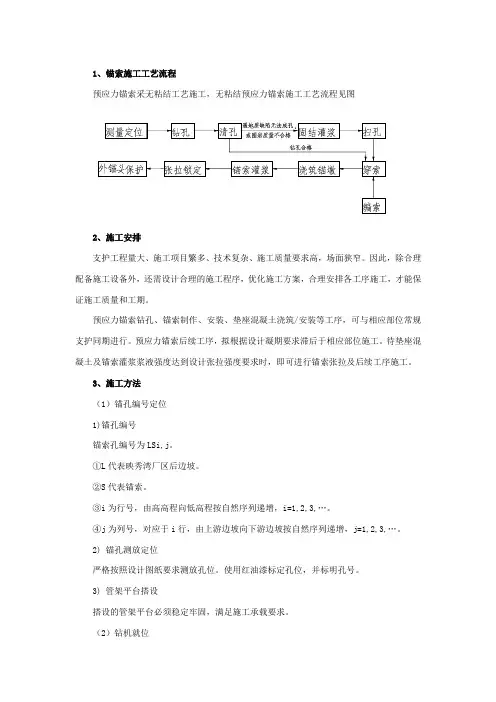

1、锚索施工工艺流程预应力锚索采无粘结工艺施工,无粘结预应力锚索施工工艺流程见图2、施工安排支护工程量大、施工项目繁多、技术复杂、施工质量要求高,场面狭窄。
因此,除合理配备施工设备外,还需设计合理的施工程序,优化施工方案,合理安排各工序施工,才能保证施工质量和工期。
预应力锚索钻孔、锚索制作、安装、垫座混凝土浇筑/安装等工序,可与相应部位常规支护同期进行。
预应力锚索后续工序,拟根据设计凝期要求滞后于相应部位施工。
待垫座混凝土及锚索灌浆浆液强度达到设计张拉强度要求时,即可进行锚索张拉及后续工序施工。
3、施工方法(1)锚孔编号定位1)锚孔编号锚索孔编号为LSi,j。
①L代表映秀湾厂区后边坡。
②S代表锚索。
③i为行号,由高高程向低高程按自然序列递增,i=1,2,3,…。
④j为列号,对应于i行,由上游边坡向下游边坡按自然序列递增,j=1,2,3,…。
2) 锚孔测放定位严格按照设计图纸要求测放孔位。
使用红油漆标定孔位,并标明孔号。
3) 管架平台搭设搭设的管架平台必须稳定牢固,满足施工承载要求。
(2)钻机就位为保证锚孔质量,使锚孔在施工过程中及成孔后其轴线的倾角、方位角符合设计及规范要求,必须保证钻机(CY-80A)就位的准确性、稳固性。
(3)造孔1)1000KN级锚索孔造孔① 1000KN级锚索孔基本技术参数a孔径:Φ130mm。
b钻孔角度:下倾10°。
c锚固段长度:6m。
d锚索孔深度: 50m。
②钻进方法采用风动潜孔锤冲击回转钻进方法。
③造孔设备、机具a 设备:CY-80钻。
b 机具:采用ZD110冲击器配套Ф130钎头。
④钻进工艺参数a 钻进压力:开孔时,使钎头紧贴岩面低压冲击,平稳缓缓推进即可;正常钻进时Pf=2~4KN。
b 转速:开孔转速n=0;正常钻进转速n≯90r.p.m。
c 风量:Q风=10~12m3/min。
(4)造孔注意事项1)开孔前,清除孔口附近松动岩块。
2)开孔时,在设计孔位上,人工或用风钻凿出与孔径相匹配的10cm左右深的槽(孔),以利于钻具定位及导向开孔。
锚索施工工艺

1预应力锚索施工工艺1.1锚索施工工艺流程锚索施工工艺流程如图1所示。
图1 锚索施工流程图1.2材料、设备、人员材料:水泥(P.o42.5) 15.2钢绞线 PVC管 --卡套筒槽钢垫板 40*4角铁设备:钻机注浆机切割机挖掘机张拉机锚具人员:钻工锚索工1.3锚索施工顺序(1)土方开挖边坡施工边挖边加固,即开挖一级,防护一级,不得一次开挖到底。
土方开挖至锚索位置下0.3m左右,并保证距离围护桩10m范围内地面平整,作为锚索钻机工作面。
(2)测量定位土方开挖出工作面后,测量员将锚孔位置准确测放在坡面上,孔位误差不得超过±50mm。
如遇既有刷方坡面不平顺或特殊困难场地时,需经设计监理单位认可,在确保坡体稳定和结构安全的前提下,适当放宽定位精度或调整锚孔定位。
(3)钻机就位锚孔钻进施工,搭设满足相应承载能力和稳固条件的脚手架,根据坡面测放孔位,准确安装固定钻机,并严格认真进行机位调整,孔深偏差±50mm,孔径偏差±5mm,孔距偏差±100mm,成孔倾角偏差±5%;锚杆钻孔孔距偏差方向误差不大于100mm,偏斜角度不应大于3%。
成孔过程中遇到有障碍物需调整空位时,不得影响支护安全。
(4)钻孔钻孔要求干钻,禁止采用水钻,以确保锚索施工不致于恶化边坡岩体的工程地质条件和保证孔壁的粘结性能。
钻孔速度根据使用钻机性能和锚固地层严格控制,防止钻孔扭曲和变径,造成下锚困难或其它意外事故。
钻进过程中对每个孔的地层变化,钻进状态(钻压、钻速)、地下水及一些特殊情况作好现场施工记录。
如遇塌孔缩孔等不良钻进现象时,须立即停钻,及时进行固壁灌浆处理(灌浆压力0.1~0.2MPa),待水泥砂浆初凝后,重新扫孔钻进。
或采用跟进钻孔施工方法成孔一、土层锚索成孔工艺:用Φ147(177)螺旋钻具或用Φ147(177)三翼合金钻头成孔。
用螺旋钻具干式成孔后必须提拉钻具、清除孔内残渣。
用三翼合金钻头成孔后,必须冲洗干净孔内沉渣,注浆前泥浆比重小于1.10。

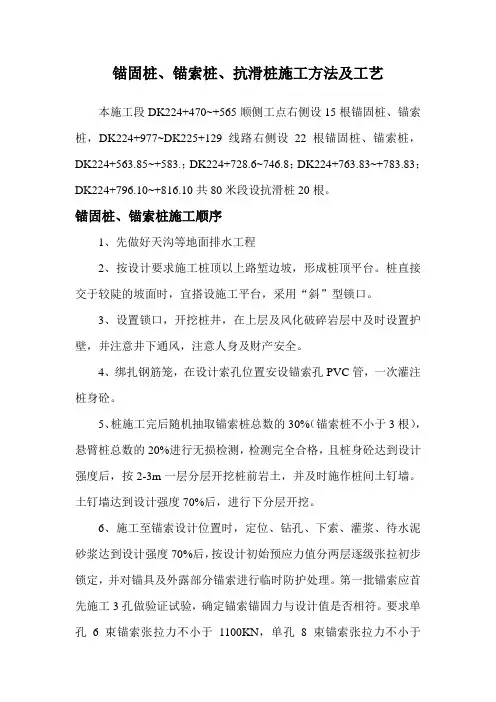

锚索、锚固桩施工工艺

锚固桩、锚索桩、抗滑桩施工方法及工艺本施工段DK224+470~+565顺侧工点右侧设15根锚固桩、锚索桩,DK224+977~DK225+129线路右侧设22根锚固桩、锚索桩,DK224+563.85~+583.;DK224+728.6~746.8;DK224+763.83~+783.83;DK224+796.10~+816.10共80米段设抗滑桩20根。
锚固桩、锚索桩施工顺序1、先做好天沟等地面排水工程2、按设计要求施工桩顶以上路堑边坡,形成桩顶平台。
桩直接交于较陡的坡面时,宜搭设施工平台,采用“斜”型锁口。
3、设置锁口,开挖桩井,在上层及风化破碎岩层中及时设置护壁,并注意井下通风,注意人身及财产安全。
4、绑扎钢筋笼,在设计索孔位置安设锚索孔PVC管,一次灌注桩身砼。
5、桩施工完后随机抽取锚索桩总数的30%(锚索桩不小于3根),悬臂桩总数的20%进行无损检测,检测完全合格,且桩身砼达到设计强度后,按2-3m一层分层开挖桩前岩土,并及时施作桩间土钉墙。
土钉墙达到设计强度70%后,进行下分层开挖。
6、施工至锚索设计位置时,定位、钻孔、下索、灌浆、待水泥砂浆达到设计强度70%后,按设计初始预应力值分两层逐级张拉初步锁定,并对锚具及外露部分锚索进行临时防护处理。
第一批锚索应首先施工3孔做验证试验,确定锚索锚固力与设计值是否相符。
要求单孔6束锚索张拉力不小于1100KN,单孔8束锚索张拉力不小于1400KN。
验证完全合格后方可进行其他锚索施工。
试验锚索应按设计初始预应力值重新张拉锁定。
锚索张拉完成后,进行下一分层施工,进入下一循环。
7、路堑开挖完成且锚索桩及桩间复合结构施工完后,应随机抽取锚索总数的5%(不少于3根)进行张拉检测,要求单孔6束锚索张拉力不小于900KN,单孔8束锚索张拉力不小于1200KN,检测合格率达成100%后,方可切割锚具外超长钢绞线,对锚索进行封头处理。
8、桩间土钉墙施工顺序,分层开挖桩前岩土,开挖距边坡线2m 时,采用小爆破,并确保坡面规则平整,立即喷射5cm厚砼,然后进行钻孔,设置锚杆,注浆,挂网,安装垫板,拧紧螺母,施加5-10KN 预应力,喷射第二层砼,土钉墙达到设计强度70%后,进行下一分层开挖。
预应力锚索的施工工艺

预应力锚索的施工工艺锚索是通过外端固定于坡面,另一端锚固在滑动面以内的稳定岩体中穿过边坡滑动面的预应力钢绞线,直接在滑面上产生抗滑阻力,增大抗滑摩擦阻力,使结构面处于压紧状态,以提高边坡岩体的整体性,从而从根本上改善岩体的力学性能,有效地控制岩体的位移,促使其稳定,达到整治顺层、滑坡及危岩、危石的目的。
一、施工工艺及流程图如下:1.钻孔钻孔是锚索施工中控制工期的关键工序。
为确保钻孔效率和保证钻孔质量,采用潜孔冲击式钻机。
钻机钻井时,按锚索设计长度将钻孔所需钻杆摆放整齐,钻杆用完,孔深也恰好到位。
钻孔深度要超出锚索设计长度0.5m左右。
钻孔结束,逐根拔出钻杆和钻具,将冲击器清洗好备用。
用一根聚乙烯管复核孔深,并以高压风吹孔,待孔内粉尘吹干净,且孔深不少于锚索设计长度时,拔出聚乙烯管,塞好孔口。
两种特殊情况的处理:渗水的处理。
在钻孔过程中或钻孔结束后吹孔时,从孔中吹出的都是一些小石粒和灰色或黄色团粒而无粉尘,说明孔内有渗水,岩粉多贴附于孔壁,这时,若孔深已够,则注入清水,以高压风吹净,直至吹出清水;若孔深不够,虽冲击器工作,仍有进尺,也必须立即停钻,拔出钻具,洗孔后再继续钻进,如此循环,直至结束。
有时孔内渗水量大,有积水,吹出的是泥浆和碎石,这种情况岩粉不会糊住孔壁,只要冲击器工作,就可继续钻。
如果渗水量太大,以至淹没了冲击器,冲击器会自动停止工作,应拔出钻具进行压力注浆。
塌孔、卡钻的处理。
当钻孔穿越强风化岩层或岩体破碎带时,往往发生塌孔。
塌孔的主要标志是从孔中吹出黄色岩粉,夹杂一些原状的(非钻头碎的、非新鲜的、无光泽的)石块,这时,不管钻进深度如何,都要立即停止钻进,拔出钻具,进行固壁注浆,注浆压力采用 MPa,浆液为水泥砂浆和水玻璃的混合液,24小时后重新钻孔。
雨季,常常顺岩体破碎带向孔内渗流泥浆,固壁注浆前,必须用水和风把泥浆洗出(塌入钻孔的石块不必清除),否则,不仅固壁注浆效果差,还容易造成假象。
锚索护坡施工工艺流程

锚索护坡施工工艺流程4.1钻孔利用吊车将地质钻机就位于第一排锚索操作平台,调整测量钻孔位置及钻机倾角,利用紧固件固定于操作平台及岩面上,自下而上施工,随钻孔的进度,及时架立上一层操作平台。
工艺为:定位→钻孔→高压风清孔。
锚索孔径为130mm,采用机械钻进,保证钻进孔深符合设计要求,严禁水冲钻进。
如遇地层松散破碎易坍孔时,应采用跟管钻进技术;如遇坍孔,应立即停钻,采用压力为0.1—0.2MPa灌浆固壁,初凝后重新扫孔钻进。
钻孔完成后必须使用高压风清孔,清除孔内岩粉和积水。
采用一根聚乙烯管复核孔深,孔深不少于锚索设计长度时,拔出聚乙烯管,以织物或水泥袋纸塞满孔口待用。
4.1.1锚索制作锚索按设计要求采用1x7标准型钢绞线,公称直径φ15.2mm,其标准强度为1860Mpa,锚索制作时,钢绞线的下料长度为:锚固段+自由段+1.5m外露张拉段。
钢绞线均采用无齿锯切割,锚索体导向尖锥、扩张环、定位片材料采用φ45mm钢管和φ8mm 钢筋焊制而成。
锚索可在钻孔的同时于现场进行编制,内锚固段采用波纹形状,张拉段采用直线形状。
锚索自由段要涂强力防腐涂料,锚索束每1m用细铁丝绑扎,涂刷防锈油,套上波纹管,管内注满黄油,两端封闭,外绕工程胶布封闭固定;也可以每单根钢绞线套一根φ20—22mmPVC塑料保护管,两端10—20cm范围内注满黄油,外绕工程胶布封闭固定。
锚索锚固端每1.0m设一个对中支架(扩张环),用厚度20mm聚乙烯塑料板加工而成,每两个扩张环中间用细铁丝绑扎锚索。
4.1.2锚索安装向锚索孔装索前,要核对锚索编号是否与孔号一致,确认无误后,再以高压风清孔一次,即可着手安装锚索。
安装锚索时要注意以下四点:①检查定位止浆环和限浆环的位置,损坏的,按技术要求更换;②检查排气管的位置和畅通情况;③锚索送入孔内,当定位止浆环到达孔口时,停止推送,安装注浆管和单向阀门;④锚索到位后,再检查一遍排气管是否畅通,若不畅通,拔出锚索,排除故障后重新送索。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
锚索施工工艺及流程图 WEIHUA system office room 【WEIHUA 16H-WEIHUA WEIHUA8Q8-锚索施工工艺及流程流程:1、锚索制作2、钻孔3、锚索安装4、锚固段注浆5、立锚墩6、张拉7、封孔注浆8、外部保护1.钻孔钻孔是锚索施工中控制工期的关键工序。
为确保钻孔效率和保证钻孔质量,采用潜孔冲击式钻机。
钻机钻井时,按锚索设计长度将钻孔所需钻杆摆放整齐,钻杆用完,孔深也恰好到位。
钻孔深度要超出锚索设计长度左右。
钻孔结束,逐根拔出钻杆和钻具,将冲击器清洗好备用。
用一根聚乙烯管复核孔深,并以高压风吹孔,待孔内粉尘吹干净,且孔深不少于锚索设计长度时,拔出聚乙烯管,塞好孔口。
两种特殊情况的处理:渗水的处理。
在钻孔过程中或钻孔结束后吹孔时,从孔中吹出的都是一些小石粒和灰色或黄色团粒而无粉尘,说明孔内有渗水,岩粉多贴附于孔壁,这时,若孔深已够,则注入清水,以高压风吹净,直至吹出清水;若孔深不够,虽冲击器工作,仍有进尺,也必须立即停钻,拔出钻具,洗孔后再继续钻进,如此循环,直至结束。
有时孔内渗水量大,有积水,吹出的是泥浆和碎石,这种情况岩粉不会糊住孔壁,只要冲击器工作,就可继续钻。
如果渗水量太大,以至淹没了冲击器,冲击器会自动停止工作,应拔出钻具进行压力注浆。
塌孔、卡钻的处理。
当钻孔穿越强风化岩层或岩体破碎带时,往往发生塌孔。
塌孔的主要标志是从孔中吹出黄色岩粉,夹杂一些原状的(非钻头碎的、非新鲜的、无光泽的)石块,这时,不管钻进深度如何,都要立即停止钻进,拔出钻具,进行固壁注浆,注浆压力采用 MPa,浆液为水泥砂浆和水玻璃的混合液,24小时后重新钻孔。
雨季,常常顺岩体破碎带向孔内渗流泥浆,固壁注浆前,必须用水和风把泥浆洗出(塌入钻孔的石块不必清除),否则,不仅固壁注浆效果差,还容易造成假象。
2.锚索制作锚索在钻孔的同时于现场进行编制,内锚固段采用波纹形状,张拉段采用直线形状。
钢纹线下料长度为锚索设计长度、锚头高度、千斤顶长度、工具锚和工作锚的厚度以及张拉操作余量的总和。
正常情况下,钢绞线截断余量取50mm。
将截好的钢绞线平顺地放在作业台架上,量出内锚固段和锚索设计长度,分别作出标记;在内锚固段的范围内穿对中隔离支架,间距60--100cm,两对中支架之间扎紧固环一道;张拉段每米也扎一道紧固环,并用塑料管穿套,内涂黄油;最后,在锚索端头套上导向帽。
3.锚索安装向锚索孔装索前,要核对锚索编号是否与孔号一致,确认无误后,再以高压风清孔一次,即可着手安装锚索。
安装下倾锚索比较简单,没有更多的技术问题。
安装上倾和水平锚索时要注意以下四点:检查定位止浆环和限浆环的位置,损坏的,按技术要求更换;检查排气管的位置和畅通情况;锚索送入孔内,当定位止浆环到达孔口时,停止推送,安装注浆管和单向阀门;锚索到位后,再检查一遍排气管是否畅通,若不畅通,拔出锚索,排除故障后重新送索。
4.锚固法注浆锚固法注浆采用排气注浆发施工。
下倾的孔,注浆管插至孔底,砂浆由孔底注入,空气由锚索孔排出;上倾和水平孔,砂浆由孔口注入,空气压向孔底,由孔底进入排气管排出孔外(水平锚索,空气经限浆环进入排气管)。
上倾和水平锚索孔注浆过程中,当排气管不再排气,且有稀水泥浆从排气管压出时,说明注浆已满;对于下倾锚索注浆,采用砂浆位置指示器控制注浆位置。
锚索孔注浆采用注浆机,注浆压力保持在 MPa。
5.立锚墩锚墩的作用是把锚具的集中荷载传递到岩面和调整岩面受力方向。
为了使锚墩上表面与锚索轴线垂直,预先将一根外径与钻头直径相同的薄壁钢管和垫板正交焊牢,浇筑锚墩前将钢管的另一端插入钻孔即可。
6.锚索的张拉张拉锚索前需对张拉设备进行标定。
标定时,将千斤顶、油管、压力表和高压油泵联好,在压力机上用千斤顶主动出力的方法反复试验三次,取平均值,绘出千斤顶出力(KN)和压力表指示的压强(MPa)曲线,作为锚索张拉时的依据。
因国产压力表初始起动压强不完全相同,所以,标定曲线上必须注明标定时的压力表号,使用中不得调换。
压力表损坏或拆装千斤顶后,要重新标定。
若锚索是由少数钢纹线组成,可采用整体分级张拉的程序,每级稳定时间2~3min;若锚索是由多根钢纹线组成,组装长度不会完全相同,为了提高锚索各钢绞线受力的均匀度,采用先单根张拉,3天后再整体补偿张拉的程序。
7.封孔注浆补偿张拉后,立即进行封孔注浆。
对于下倾锚索,注浆管从预留孔插入,直至管口进到锚固段顶面约50cm;对于上倾和水平锚索,通过预留注浆管注浆。
孔中的空气经由设在定位止浆环处的排气管排出。
8.外部保护封孔注浆后,从锚具量起留50mm钢绞线,其余的部分截去,在其外部包覆厚度不小于50mm的水泥砂浆保护层。
为保质保量地按期完成施工任务,工地必须成立QC小时,自始至终每个阶段坚持采用科学的工作方法,制定一系列对策和实施办法,及时改善锚索体结构,积极改进施工工艺,采用先进的网络技术组织施工,尽量做到均衡生产,使钻孔、注浆、张拉、封锚等工序互不延误,交叉进行,并按统一表格做好施工记录。
施工工序:对于山区高速公路,路基工程挖方数量大,路堑边坡高,地质比较差的地段一般采用预应力锚索地梁,以确保路基高边坡稳定。
预应力锚索地梁工程施工是一项地质条件变化复杂、关键工程隐蔽和施工技术难度较大的特殊施工作业,要安排一支受过专业训练、具有丰富施工经验的专业施工队伍进行施工。
主要施工工序如下:1、锚孔测放边坡施工边挖边加固,即开挖一级,防护一级,不得一次开挖到底。
根据各工点工程立面图,按设计要求,将锚孔位置准确测放在坡面上,孔位误差不得超过±50mm。
如遇既有刷方坡面不平顺或特殊困难场地时,需经设计监理单位认可,在确保坡体稳定和结构安全的前提下,适当放宽定位精度或调整锚孔定位。
2、钻孔设备钻孔机具的选择,根据锚固地层的类别、锚孔孔径、锚孔深度、以及施工场地条件等来选择钻孔设备。
岩层中采用潜孔冲击成孔;在岩层破碎或松软饱水等易于塌缩孔和卡钻埋钻的地层中采用跟管钻进技术。
3、钻机就位锚孔钻进施工,搭设满足相应承载能力和稳固条件的脚手架,根据坡面测放孔位,准确安装固定钻机,并严格认真进行机位调整,确保锚孔开钻就位纵横误差不得超过±50mm,高程误差不得超过±100mm,钻孔倾角和方向符合设计要求,倾角允许误差位±°,方位允许误差±°。
4、钻进方式钻孔要求干钻,禁止采用水钻,以确保锚索施工不致于恶化边坡岩体的工程地质条件和保证孔壁的粘结性能。
钻孔速度根据使用钻机性能和锚固地层严格控制,防止钻孔扭曲和变径,造成下锚困难或其它意外事故。
5、钻进过程钻进过程中对每个孔的地层变化,钻进状态(钻压、钻速)、地下水及一些特殊情况作好现场施工记录。
如遇塌孔缩孔等不良钻进现象时,须立即停钻,及时进行固壁灌浆处理(灌浆压力~),待水泥砂浆初凝后,重新扫孔钻进。
6、孔径孔深钻孔孔径、孔深要求不得小于设计值。
为确保锚孔直径,要求实际使用钻头直径不得小于设计孔径。
为确保锚孔深度,要求实际钻孔深度大于设计深度以上。
7、锚孔清理钻进达到设计深度后,不能立即停钻,要求稳钻1~2分钟,防止孔底尖灭、达不到设计孔径。
钻孔孔壁不得有沉碴及水体粘滞,必须清理干净,在钻孔完成后,使用高压空气(风压~)将孔内岩粉及水体全部清除出孔外,以免降低水泥砂浆与孔壁岩土体的粘结强度。
除相对坚硬完整之岩体锚固外,不得采用高压水冲洗。
若遇锚孔中有承压水流出,待水压、水量变小后方可下安锚筋与注浆,必要时在周围适当部位设置排水孔处理。
如果设计要求处理锚孔内部积聚水体,一般采用灌浆封堵二次钻进等方法处理。
8、锚孔检验锚孔钻造结束后,须经现场监理检验合格后,方可进行下道工序。
孔径、孔深检查一般采用设计孔径、钻头和标准钻杆在现场监理旁站的条件下验孔,要求验孔过程中钻头平顺推进,不产生冲击或抖动,钻具验送长度满足设计锚孔深度,退钻要求顺畅,用高压风吹验不存明显飞溅尘碴及水体现象。
同时要求复查锚孔孔位、倾角和方位,全部锚孔施工分项工作合格后,即可认为锚孔钻造检验合格。
9、锚索体制作及安装预应力锚索体由锚梁、自由段、锚固段和安全段四部分组成。
采用压力分散型锚索,由三个单元锚索组成,每个单元锚索分别由两根无粘结钢绞线内锚于钢质承载体组成,钢绞线通过特制的挤压簧和挤压套对称地锚固于钢质承载体上,要求单根的连接强度大于200KN。
钢质承载体要求采用45号钢材加工制作,其厚度不小于2cm。
钢绞线采用φ和φ高强度低松弛无粘结预应力钢绞线。
安装前,要确保每根钢绞线顺直,不扭不叉,排列均匀,除锈、除油污,对有死弯、机械损伤及锈坑处剔出。
钢绞线沿锚索体轴线方向每~设置一架线环,保证锚索体保护层厚度不小于20mm。
安装锚索体前再次认真核对锚孔编号,确认无误后再用高压风吹孔,人工缓缓将锚索体放入孔内,用钢尺量出孔外露出的钢绞线长度,计算孔内锚索长度(误差控制在50mm范围内),确保锚固长度。
10、锚固注浆注浆采用水泥砂浆,经试验比选后确定施工配合比。
实际注浆量一般要大于理论的注浆量,或以锚具排气孔不再排气且孔口浆液溢出浓浆作为注浆结束的标准。
如一次注不满或注浆后产生沉降,要补充注浆,直至注满为止。
注浆结束后,将注浆管、注浆枪和注浆套管清洗干净,同时做好注浆记录。
11、地梁制作地梁采用C25混凝土整体浇注。
基础先铺垫2cm砂浆调平层,再进行钢筋制作安装,钢筋接头需错开,同一截面钢筋接头数不得超过钢筋总根数的1/2,且有焊接接头的截面之间的距离不得小于1m。
如锚索与竖梁箍筋相干扰,可局部调整箍筋的间距。
砼浇注,尤其在锚孔周围,钢筋较密集,一定要仔细振捣,保证质量。
12、锚索张拉及锁定、封锚通过现场张拉试验,确定张拉锁定工艺。
锚索的张拉及锁定分级进行,严格按照操作规程执行。
在设计张拉完成6~10d后再进行一次补偿张拉,然后加以锁定。
补偿张拉后,从锚具量起,留出长5~10cm钢绞线,其余部分截去,须用机械切割,严禁电弧烧割。
最后用水泥净浆注满锚垫板及锚头各部分空隙,然后对锚头采用不低于20MPa的混凝土进行封锚,防止锈蚀和兼顾美观。
