电气主接线设计原则和设计程序

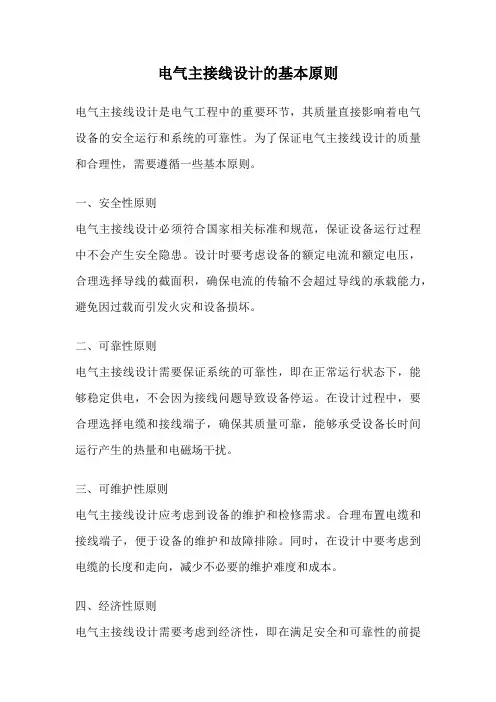

4.5.1电气主接线的设计原则

电气主接线的设计是发电厂或变电站电气设计的主体。它与电力系统、电厂动能参数、基本原始资料以及电厂运行可靠性、经济性的要求等密切相关,并对电气设备选择和布置、继电保护和控制方式等都有较大的影响。因此,主接线设计,必须结合电力系统和发电厂或变电站的具体情况,全面分析有关影响因素,正确处理它们之间的关系,经过技术、经济比较,合理地选择主接线方案。

电气主接线设计的基本原则是以设计任务书为依据,以国家经济建设的方针、政策、技术规定、标准为准绳,结合工程实际情况,在保证供电可靠、调度灵活、满足各项技术要求的前提下,兼顾运行、维护方便,尽可能地节省投资,就近取材,力争设备元件和设计的先进性与可靠性,坚持可靠、先进、适用、经济、美观的原则。

在工程设计中,经上级主管部门批准的设计任务书或委托书是必不可少的。它将根据国家经济发展及电力负荷增长率的规划,给出所设计电厂(变电站)的容量、机组台数、电压等级、出线回路数、主要负荷要求、电力系统参数和对电厂(变电站)的具体要求,以及设计的内容和范围。这些原始资料是设计的依据,必须进行详细的分析和研究,从而可以初步拟定一些主接线方案。国家方针政策、技术规范和标准是根据国家实际状况,结合电力工业的技术特点而制定的准则,设计时必须严格遵循。设计的主接线应满足供电可靠、灵活、经济、留有扩建和发展的余地。设计时,在进行论证分析阶段,更应合理地统一供电可靠性与经济性的关系,以便于使设计的主接线具有先进性和可行性。

4.5.2 电气主接线的设计程序

电气主接线的设计伴随着发电厂或变电站的整体设计进行,即按照工程基本建设程序,历经可行性研究阶段、初步设计阶段、技术设计阶段和施工设计阶段等四个阶段。在各阶段中随要求、任务的不同,其深度、广度也有所差异,但总的设计思路、方法和步骤基本相同。

电气主接线的设计步骤和内容如下:

1.对原始资料分析

(1)工程情况,包括发电厂类型(凝汽式火电厂,热电厂,或者堤坝式、引水

式、混合式水电厂等),设计规划容量(近期、远景),单机容量及台数,最大负荷利用小时数及可能的运行方式等。

发电厂容量的确定与国家经济发展规划、电力负荷增长速度、系统规模和电网结构以及备用容量等因素有关。发电厂装机容量标志着发电厂的规模和在电力系统中的地位和作用。在设计时,对发展中的电力系统,可优先选用较为大型的机组。但是,最大单机容量不宜大于系统总容量的10%,以保证在该机检修或事故情况下系统的供电可靠性。当前,单机300、600MW容量的机组已成为电网的主力机组,1000MW级的火电机组正在酝酿中。

发电厂运行方式及利用小时数直接影响着主接线设计。承担基荷为主的发电厂,设备利用率高,一般年利用小时数在5000h以上;承担腰荷的发电厂,设备利用小时数应在3000~5000h;承担峰荷的发电厂,设备利用小时数在3000h以下。对不同的发电厂其工作特性有所不同。对于核电厂或单机容量300MW及以上的火电厂以及径流式水电厂等应优先担任基荷,相应主接线应以供电可靠为主选择主接线形式。水电厂是电力系统中最灵活的机动能源,启、停方便,多承担系统调峰、调相任务,根据水能利用及库容的状态可酌情担负基荷、腰荷和峰荷。因此,其主接线应以供电调度灵活为主选择主接线形式。

(2)电力系统情况,包括电力系统近期及远景发展规划(5~10年),发电厂或变电站在电力系统中的位置(地理位置和容量位置)和作用,本期工程和远景与电力系统连接方式以及各级电压中性点接地方式等。

发电厂的总容量与电力系统容量之比,若大于15%时,则就可认为该厂是在系统中处于比较重要地位的电厂,应选择可靠性较高的主接线形式。因为它的装机容量已超过了电力系统的事故备用和检修备用容量,一旦全厂停电,会影响系统供电的可靠性。

主变压器和发电机中性点接地方式是一个综合性问题。它与电压等级、单相接地短路电流、过电压水平、保护配置等有关,直接影响电网的绝缘水平、系统供电的可靠性和连续性、主变压器和发电机的运行安全以及对通信线路的干扰等。我国一般对35kV及以下电压电力系统采用中性点非直接接地系统(中性点不接地或经消弧线圈接地),又称小电流接地系统;对llOkV及以上高压电力系统,皆采用中性点直接接地系统,又称大电流接地系统。发电机中性点都采用非直接

接地方式,目前,广泛采用的是经消弧线圈接地方式或经中性点接地变压器接地。

(3)负荷情况,包括负荷的性质及其地理位置、输电电压等级、出线回路数及输送容量等。电力负荷的原始资料是设计主接线的基础数据,电力负荷预测工作是电力规划工作的重要组成部分,也是电力规划的基础。对电力负荷的预测不仅应有短期负荷预测,还应有中长期负荷预测,对电力负荷预测的准确性,直接关系着发电厂和变电站电气主接线设计成果的质量,一个优良的设计,应能经受当前及较长远时间(5—10年)的检验。

发电厂承担的负荷应尽可能地使全部机组安全满发,并按系统提出的运行方式,在机组间经济合理地分配负荷,减少母线上电流流动,使发电机运转稳定和满足电能质量要求。

(4)环境条件,包括当地的气温、湿度、覆冰、污秽、风向、水文、地质、海拔高度及地震等因素,对主接线中电气设备的选择和配电装置的实施均有影响。对此,应予以重视。对重型设备的运输条件亦应充分考虑。

(5)设备供货情况。这往往是设计能否成立的重要前提,为使所设计的主接线具有可行性,必须对各主要电气设备的性能、制造能力和供货情况、价格等资料汇集并分析比较。

2.主接线方案的拟定与选择

根据设计任务书的要求,在原始资料分析的基础上,根据对电源和出线回路数、电压等级、变压器台数、容量以及母线结构等不同的考虑,可拟定出若干个主接线方案(本期和远期)。依据对主接线的基本要求,从技术上论证并淘汰一些明显不合理的方案,最终保留2~3个技术上相当,又都能满足任务书要求的方案,再进行经济比较。对于在系统中占有重要地位的大容量发电厂或变电站主接线,还应进行可靠性定量分析计算比较,最终确定出在技术上合理、经济上可行的最终方案。

3.短路电流计算和主要电器选择

对选定的电气主接线进行短路电流计算,并选择合理的电气设备。

4.绘制电气主接线图

对最终确定的主接线,按工程要求,绘制工程图。

5.编制工程概算.
