人防工程平战转换技术措施方案1.人防工程平战转换技术措施方案1. 背景介绍人防工程是指为保护人民生命财产安全,提供避难场所和紧急救护设施的建筑工程。

然而,在战争时期,人防工程的功能需要进一步扩展和调整,以满足作战需求。

本方案旨在探讨人防工程的平战转换技术措施,以确保其在战争时期的有效性和适用性。

2. 平战转换技术措施概述2.1 能源保障措施2.1.1 增加备用发电机组数量和容量,确保人防工程正常供电。

2.1.2 设立独立的能源储备系统,保证长时间的持续供电。

2.1.3 提供紧急能源供应计划,应对突发情况。

2.2 水源保障措施2.2.1 增加水库容量和地下水井数量,确保人防工程供水充足。

2.2.2 提供紧急供水计划,应对水源短缺情况。

2.2.3 安装净水设备,确保供水质量。

2.3 通信保障措施2.3.1 设置独立的通信网络,确保人防工程内部和外部的通信畅通。

2.3.2 配备应急通信设备,满足紧急通信需求。

2.3.3 加强通信保密技术,防止信息泄露。

3. 平战转换技术措施实施计划3.1 制定详细的实施时间表,确保各项技术措施的及时落实。

3.2 建立相应的监测和评估机制,时刻关注技术措施的运行和效果。

3.3 定期进行演练和训练,提高人员的应急响应能力。

3.4 不断改进和完善技术措施,适应不断变化的战争形势。

4. 附录本方案附带以下文件:附件1: 人防工程平战转换技术措施实施时间表附件2: 人防工程平战转换技术措施监测评估表附件3: 人防工程平战转换技术演练和培训计划5. 法律名词及注释- 人防工程:根据国家有关法律法规,政府和社会组织为保护人民生命财产安全,提供避难场所和紧急救护设施的建筑工程。

- 平战转换:指在平时保障人民生活安全的基础上,经过战时调整和改造,使人防工程能够适应战争时期的需求。

- 技术措施:指在平战转换过程中采取的各种技术上的改进和调整措施,以提高人防工程的可用性和保障能力。

2.人防工程平战转换技术措施方案本文档为人防工程平战转换技术措施方案的详细说明,旨在为有关单位和个人提供参考和指导。

人防工程转战技术措施方案

人防工程转战技术措施方案

人防工程转战技术措施方案一、前言随着社会的不断发展和城市化进程的加速,城市建设规模不断扩大,城市密集区域和重要基础设施不断增多,同时也带来了越来越多的人防工程,这些人防工程对于城市的安全起到了重要的作用。

但是在一些特殊情况下,人防工程需要进行转战,即从原先位置迅速移动到另一地点,以达到防护目的。

因此,本文将就人防工程转战技术措施进行深入探讨,为城市安全提供更完善的保障。

二、人防工程转战技术理论分析1. 人防工程转战的概念人防工程转战,是指在城市防空防护中,当战时预警信号发出,人防团体由peaceful部署位置适时地集结、转移、疏散到具体安全地点的防护行为。

它是一种有效组织和有效指挥下,城市居民区内及城市机关、企事业单位进入状态危机和防御转移状态的防御活动。

2. 人防工程转战的必要性在现代城市建设中,人防工程建设已经成为城市建设的一部分,其在城市居民生活中起着非常重要的角色。

但是,在某些紧急情况下,如战争、自然灾害等,原来的人防工程设施可能无法提供足够的保护,此时需要对人防工程进行转战,以达到更好的防护效果。

3. 人防工程转战的技术挑战在进行人防工程转战时,有着许多技术挑战。

首先,人员疏散需要有序进行,保证安全;其次,转战地点需要提前确定,并进行充分的准备工作;最后,在过程中需要确保通信畅通,指挥有力。

三、人防工程转战技术措施1. 转战地点选定首先,需要针对城市特点和人防工程自身情况,选择转战地点。

对于一些城市建设密集地区,可以选择公共建筑、地下车库或者大型商场等空间较大且能提供较好防护的地方作为转战地点。

在地点选定后,需要进行充分的准备和加固,以确保在转战时能够提供足够的安全保障。

2. 人员疏散及转移在进行人防工程转战时,人员疏散及转移是至关重要的一环。

需要对城市居民和相关工作人员进行充分的培训,制定有效的疏散计划和转移路线,并确保在转移过程中能够保持秩序。

此外,也需要确保有足够的交通工具,以便能够迅速将人员转移到转战地点。

人防工程平战时转换方案

人防工程平战时转换方案

人防工程平战时转换方案1. 国家重视人防工程在我国,人防工程的建设是国家安全和人民生命财产安全的重要举措。

我国每年都有大量的资金用于人防工程建设,以确保国家在紧急情况下有足够的防御能力。

人防工程除了参与公共建设项目外,还包括私人建设的地下室和防空洞等。

2. 平时的人防工程建设在平时,人防工程的建设主要以民用建筑为主,比如地下商场、地下停车场等。

它们不仅可以提供人们平时的活动场所,还可以在紧急情况下作为避难所使用。

此外,在平时期,人防工程还要进行定期的维护和保养,确保设施的完好和可用性。

3. 战时的人防工程建设在战争或紧急情况下,人防工程的作用更加凸显。

在这种情况下,人防工程的建设规模可能会大幅扩大,包括新的避难所、防空洞、地下指挥中心等。

这些设施将成为人民的避难所,能够在战争中提供保护。

此外,战时的人防工程建设还要考虑到战争条件下的供水、通风、照明等基础设施,以保证人们在其中的基本生活需求。

4. 人防工程的平战时转换方案人防工程的平战时转换方案是指在和平时期建设的工程设施在战争或紧急情况下的使用和管理方案。

这一方案必须包括以下几个方面:(1)建设规划:战时的人防工程建设规模和地点应该事先确定,同时要考虑到可能的战争条件下所需的资源和条件。

(2)管理措施:对于战时的人防工程,必须建立一套严格的管理机制,包括人员管理、物资管理、设施维护等方面。

管理机制要确保在紧急情况下能够快速有效地运作。

(3)供应保障:战时的人防工程需要有足够的食品、水源、医疗设施等供应保障,以应对可能的长时间避难或战争需要。

(4)通信联络:战时的人防工程要有完善的通信设施,确保能够联络外界,以及在紧急情况下能够传递指挥命令。

(5)应急预案:制定应急预案,包括人员疏散、医疗救护、供水供电等,以保障在紧急情况下人民的生命安全。

5. 现代化科技在人防工程中的应用随着科技的不断进步,现代化科技在人防工程中得到了越来越广泛的应用。

比如,在人防工程的建设中可以使用先进的建筑材料和技术,以提高建筑的防护能力。

人防工程施工方案与技术措施

人防工程施工方案与技术措施

人防工程施工方案与技术措施人防工程是指为了保护人民生命财产安全而建设的工程。

其施工方案和技术措施的设计和实施十分重要,下面是一个关于人防工程施工方案和技术措施的示例,供参考:一、施工方案:1.工程前期准备:确保施工人员都具备相应的资质证书和培训,熟悉人防工程的施工规范和安全操作规程。

制定详细的施工计划和进度表,安排好各个工种的施工任务和工作流程。

2.施工现场布置:根据施工需要,合理规划施工现场的布置。

确保施工材料、设备和工具的摆放整齐,通道畅通,并设置好相应的安全标志和警示标识。

3.施工方法选择:根据具体施工任务和实际情况,选择适当的施工方法。

例如,在进行人防洞室施工时,可以采用钻孔灌注桩法或者机械挖掘法等。

在装填混凝土时,可以使用抽送泵等设备,提高施工效率和质量。

4.施工工艺控制:在施工过程中,严格按照规范和技术要求进行施工工艺控制。

对于每个施工环节,都要进行合理的施工序列安排和施工要求,确保施工质量和进度。

同时,进行必要的工程质量检测和验收,及时纠正问题和改进措施。

5.安全管理:在施工过程中,严格遵守相关安全规范和法律法规,严格执行安全操作规程。

做好安全隐患的排查和整改工作,确保施工过程中的人员安全和施工质量。

二、技术措施:1.施工材料选用:根据施工要求,选用符合国家标准和规范的施工材料。

例如,在进行人防工程混凝土施工时,选用符合强度要求和耐久性要求的水泥、骨料等。

2.施工设备配备:根据具体施工任务,选择适当的施工设备和工具。

确保施工设备的正常运行和安全使用。

例如,在进行人防工程的爆破施工时,选用符合安全规范和技术要求的爆破设备。

3.施工技术要求:根据具体施工任务,制定施工的技术要求和施工工艺流程。

确保施工质量和安全。

例如,在进行人防工程的地基处理时,要严格按照土壤力学和地基处理技术规范进行。

4.施工质量控制:根据施工要求,制定相应的质量控制措施。

例如,在进行人防工程的施工过程中,要进行各个施工环节的工程质量检验和验收工作,确保施工质量。

人防工程战时转换方案

人防工程战时转换方案

人防工程战时转换方案一、背景介绍近年来,随着国际形势的不断发展变化,战争和冲突的风险正在逐渐增加。

在这种情况下,人防工程的转换方案成为一个亟待解决的问题。

一方面,人防工程在战时需要快速转换,以适应战时的需要;另一方面,转换后的人防工程需要能够有效地保障人民群众的安全和国家的战时防护需要。

因此,人防工程的转换方案成为了国家战时防护体系中的重要环节。

二、人防工程的战时转换方案1.转换目标人防工程在战时的转换目标是确保人民群众的生命安全和国家的战时防护能力。

具体来说,转换后的人防工程需要具备以下几个特点:(1)灵活性:转换后的人防工程需要能够根据战时的需要做出快速的调整和变化,以适应不同的战时情况。

(2)多样性:转换后的人防工程需要涉及到不同的形式和领域,以满足人民群众和国家的多方面需求。

(3)可持续性:转换后的人防工程需要能够在战时长期有效地发挥作用,并保障人民群众和国家的安全。

2.转换内容人防工程在战时的转换内容主要包括以下几个方面:(1)设施转换:包括人防地下室、避难所、防空洞等地下设施的转换和改造,以适应战时的需要。

(2)装备转换:包括人防设施内的应急装备、物资和设施的转换和添加,以保障人民群众在战时的基本生活需求。

(3)人员转换:包括人防设施内的专业人才和应急人员的转换和培训,以保障人防工程的运营和管理需要。

(4)指挥通讯:包括人防设施内的指挥通讯系统的转换和建设,以确保人防工程的连贯性和战时的指挥需要。

3.转换方式人防工程在战时的转换方式可以分为以下几种:(1)紧急转换:在战争爆发或敌情严重时,人防工程需要进行紧急转换,以适应战时的需要。

(2)预防转换:在战争可能爆发的情况下,人防工程需要提前进行预防性转换,以确保平时的人民防护需求。

(3)持续转换:在战争持续进行的情况下,人防工程需要持续进行转换和更新,以适应战争的发展和变化。

三、人防工程转换方案的实施1.政府责任人防工程在战时的转换方案属于国家的重大安全工程,其实施需要政府的积极参与和支持。

人防地下室临战转换技术措施

人防地下室临战转换技术措施

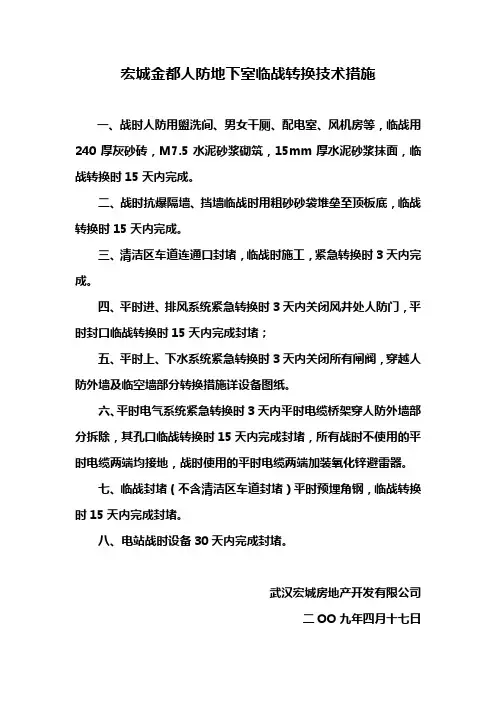

宏城金都人防地下室临战转换技术措施
一、战时人防用盥洗间、男女干厕、配电室、风机房等,临战用240厚灰砂砖,M7.5水泥砂浆砌筑,15mm厚水泥砂浆抹面,临战转换时15天内完成。

二、战时抗爆隔墙、挡墙临战时用粗砂砂袋堆垒至顶板底,临战转换时15天内完成。

三、清洁区车道连通口封堵,临战时施工,紧急转换时3天内完成。

四、平时进、排风系统紧急转换时3天内关闭风井处人防门,平时封口临战转换时15天内完成封堵;
五、平时上、下水系统紧急转换时3天内关闭所有闸阀,穿越人防外墙及临空墙部分转换措施详设备图纸。

六、平时电气系统紧急转换时3天内平时电缆桥架穿人防外墙部分拆除,其孔口临战转换时15天内完成封堵,所有战时不使用的平时电缆两端均接地,战时使用的平时电缆两端加装氧化锌避雷器。

七、临战封堵(不含清洁区车道封堵)平时预埋角钢,临战转换时15天内完成封堵。

八、电站战时设备30天内完成封堵。

武汉宏城房地产开发有限公司
二OO九年四月十七日。

人防工程临时转换技术措施1

嘉欣园地下室人防工程临时转换技术措施1、转换时限:早期转换30天,临时转换15天,紧急转换3天。

2、各转换时限内应完成的工作详见平战功能转换表。

3、本工程中标识为虚线的墙体为临战是封堵墙,战时砌筑;4、地下室人防工程防护单元内防护设施及设备自成体系。

5、本工程利用人防专用楼梯或平时室外车道直通室外,加固及防倒塌设计详见结施。

每个口部均设有防护密闭室和密闭门,战时通风口设悬摆式活门和扩散室消波系统。

6、设备房间设置:本工程战时设置干厕所、配电房、滤毒、防化通信值班室、进排风机房、水箱等设施。

7、战时通风方式:人员掩蔽部战时设有清洁式、滤毒式、隔绝式等三种通风方式。

8、人防要求预埋处已按要求做好预埋和预留:本工程水系统在各口部外设染毒集水井;口部的简易洗消间等房间预埋防暴地漏,排水管通到染毒水池;室外埋地管平时安装。

通风系统中战时进、排风口处墙上的风管穿墙孔管洞,穿墙短管,阀门活门、测压管等已预留预埋;人防电系统中穿过防护密闭墙的线管已做好;孔口防护系统中各人防门、活门均按要求安装好。

各孔口均按图纸设计进行封堵。

人防门、活门、封堵板和柴油发电机组的吊钩平时预埋好;9、需要进行临战封堵的部位,已喷上“临战封堵”的标志;平战功能转换表转换时限天数应完成的工作内容早期转换30天物资、器材筹措和构件加工、电站发电机组安装调试、动力配电箱应急照明箱风机控制箱等安装临战转换15天砌筑战时盥洗间、男女干厕、配电房、风机房等。

连通口封堵、各种用房及隔墙的砌筑,各类设备检测调试运转、水箱及管线的安装、给排水系统安装、穿过防护密闭墙的电线电缆密闭处理、、紧急转换3天对出入口及孔口的封堵及综合调试工作。

人防工程平战转换方案

人防工程平战转换方案随着国家安全形势的变化,人防工程的作用也逐渐从平时防空转向了平战转换。

人防工程平战转换方案是指针对战时状态下人防工程的利用和管理,以提高国家的安全防护能力和应对战争的能力。

下面将从多个方面介绍人防工程平战转换方案的相关内容。

一、人防工程平战转换的意义人防工程平战转换对于国家安全具有重要的意义。

在战争爆发时,人防工程可以作为军民共用的防护设施,为人员提供避难和防护的场所,有助于减少战争对人员的伤害和损失。

此外,人防工程还可以用于战时指挥和作战部署,提供战略信息和指挥所需的场所,对于战争的胜利具有重要的战略意义。

二、人防工程平战转换的建设和管理人防工程平战转换的建设和管理是保障人防工程有效发挥作用的重要环节。

首先,要加强人防工程的建设,提高其抗击战争的能力。

可以采取加固和改造现有的人防工程设施,增加其抗战能力和防护能力。

其次,要加强人防工程的日常管理和维护,确保人防工程设施的正常运行和完好性。

此外,还要加强人防工程的保密措施,防止敌方获取战略信息。

三、人防工程平战转换的利用方式人防工程平战转换的利用方式多种多样。

在战争爆发时,人防工程可以用作防护和避难的场所,为人员提供安全的避难所。

此外,人防工程还可以用作战时指挥和作战部署的场所,提供战略信息和指挥所需的设施。

人防工程还可以用作战时物资的存储和保障,为战争提供物资保障的重要基地。

四、人防工程平战转换的技术支持人防工程平战转换需要多方面的技术支持。

首先,要加强对人防工程设施的技术研发和改进,提高其抗击战争的能力和防护能力。

其次,要加强对人防工程的信息化建设,实现对人防工程设施的远程监控和管理。

此外,还要加强对人防工程的智能化建设,提高其自动化程度和战时应急能力。

五、人防工程平战转换的国际合作和交流人防工程平战转换还需要加强国际合作和交流。

可以与其他国家进行人防工程平战转换方案的交流和合作,共同研究解决人防工程在战争中的应用和管理问题。

人防工程平战转换技术措施

城投大厦—办公主楼人防工程平战转换技术措施二O一三年十月一日设计编制单位:吉安市城市建设投资开发公司、吉安市机关事务管理局、物业服务中心目录一、编制依据 (3)二、工程概况 (3)三、人防工程平战转换预案 (6)(一)指导思想 (6)(二)基本原则 (6)(三)工作目标 (7)(四)组织机构 (7)(五)平战转换工作领导小组及下设各组的主要职责 (8)1、平战转换工作领导小组的主要职责 (8)2、工程保障组的主要职责 (9)3、物业管理组的主要职责 (9)4、物资采购组的主要职责 (9)5、消防安全组的主要职责 (9)(六)应急工作 (10)(1)临战阶段的准备工作 (10)(2)平战转换设备和材料的购置: (10)(3)平战转换的实施 (12)(4)主要保障措施 (14)四、附则 (15)五、防空地下室战时建筑平面图(A3图幅)。

(15)城投大厦—办公主楼工程人防工程平战转换技术措施一、编制依据(一)《关于加强全省人防工程平战转换工作的意见》赣人防办发[2008]30号(二)《人民防空地下室设计规范》GB50038-2005(三)《人民防空工程防护功能平战转换设计标准》RFJ-98 (四)《人民防空工程设计规范》GB50225-2005(五)《人防工程平战功能转换设计专篇》二、工程概况三、人防工程平战转换预案为充分做好战时防空袭的各项准备工作,提高快速反应能力和组织指挥水平,使战时对人员、财产和环境造成的损失降至最小程度,最大限度地保障人民群众的生命财产安全,根据《关于加强全省人防工程平战转换工作的意见》赣人防办发[2008]30号文件精神、《人防工程平战功能转换设计专篇》,结合城投大厦—办公主楼大厦实际状况,特制定本预案。

(一)指导思想按照“以人为本”和对人民高度负责的态度,构建“集中领导、统一指挥、结构完整、功能全面、反应敏捷、运转高效”的突发事件应急体系,确保供水大厦人防工程设施、设备完好,发挥其应有的战备效能,保障城投大厦员工以及周边单位部分群众的人身安全,将空袭所造成的损失减少到最小程度。

人防工程平战功能转换实施方案【最新版】

人防工程平战功能转换实施方案编制单位:(建设单位)年月日目录一、编制依据二、工程概况三、人防工程平战转换实施方案(一)组织机构(二)主要职责1、平战转换工作领导小组的主要职责2、工程转换组的主要职责3、场所管理组的主要职责4、后勤保障组的主要职责5、安全保卫组的主要职责(三)主要物资采购清单及费用(四)人防工程平战转换实施要求1、人防工程平战转换具体工作2、人防工程平战转换技术措施3、人防工程平战转换经费四、附则五、防空地下室战时建筑平面图(A3图幅)工程人防工程平战功能转换实施方案一、编制依据(一)、《浙江省人民防空工程防护功能平战转换技术措施》(浙人防办[2005]162号);(二)、《人民防空地下室设计规范》(GB50038-2005);(三)、《人民防空工程防护功能平战转换设计标准》(RFJ-98);(四)、《人防工程平战功能转换设计专篇》。

二、工程概况人防工程为类人防工程,工程总建筑面积m2,层高m,人防工程建筑面积m2。

人防结构顶板厚度mm ,墙厚mm ,底板厚mm 。

本工程临空墙临战封堵有处,封堵洞口长×宽分别为;单元间隔墙上封堵共处,尺寸为:;抗爆挡墙长为m。

三、人防工程平战转换实施方案(一)组织机构(1)成立人防工程平战转换工作领导小组为做好人防工程从平时状态转入战时状态的各项工作,单位成立人防工程平战转换工作领导小组。

组长:(分管领导)副组长:(工程维护部门负责人)成员:(有关科室负责人)(2)领导小组下设四个实施小组1、工程转换组组长:成员:2、场所管理组组长:成员:3、后勤保障组组长:成员:4、安全保卫组组长:成员:(二)工作职责1、人防工程平战转换工作领导小组的主要职责(1)审核批准人防工程平战功能转换实施方案,根据国家统一布置,组织实施人防工程平战转换工作;(2)落实、审批人防工程平战转换经费;(3)根据上级有关预警报告,及时召开会议,分析判断形势,作出启动具体工作预案的决定;(4)根据人防工程平战功能转换实施方案,具体督促落实各项应对措施,统一协调指挥各实施小组开展工作;(5)向上级领导及时报告有关情况,提出对策建议;(6)根据事态发展情况,及时调整应对措施,部署或调整具体实施方案。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

嘉欣园地下室人防工程临时转换技术措施
1、转换时限:早期转换30天,临时转换15天,紧急转换3天。

2、各转换时限内应完成的工作详见平战功能转换表。

3、本工程中标识为虚线的墙体为临战是封堵墙,战时砌筑;
4、地下室人防工程防护单元内防护设施及设备自成体系。

5、本工程利用人防专用楼梯或平时室外车道直通室外,加固及防倒塌设计详见
结施。

每个口部均设有防护密闭室和密闭门,战时通风口设悬摆式活门和扩散室消波系统。

6、设备房间设置:本工程战时设置干厕所、配电房、滤毒、防化通信值班室、
进排风机房、水箱等设施。

7、战时通风方式:
人员掩蔽部战时设有清洁式、滤毒式、隔绝式等三种通风方式。

8、人防要求预埋处已按要求做好预埋和预留:本工程水系统在各口部外设染毒集水井;口部的简易洗消间等房间预埋防暴地漏,排水管通到染毒水池;室外埋地管平时安装。

通风系统中战时进、排风口处墙上的风管穿墙孔管洞,穿墙短管,阀门活门、测压管等已预留预埋;人防电系统中穿过防护密闭墙的线管已做好;孔口防护系统中各人防门、活门均按要求安装好。

各孔口均按图纸设计进行封堵。

人防门、活门、封堵板和柴油发电机组的吊钩平时预埋好;
9、需要进行临战封堵的部位,已喷上“临战封堵”的标志;
平战功能转换表
转换时限天数应完成的工作内容
早期转换30天物资、器材筹措和构件加工、电站发电机组安装调试、动力配电箱应急照明箱风机控
制箱等安装
临战转换15天砌筑战时盥洗间、男女干厕、配电房、风机房等。

连通口封堵、各种用房及隔墙的砌筑,各类设备检测调试运转、水箱及管线的安装、给排水系统安装、穿过防护密闭墙的电线电缆密闭处理、、
紧急转换3天对出入口及孔口的封堵及综
合调试工作。
