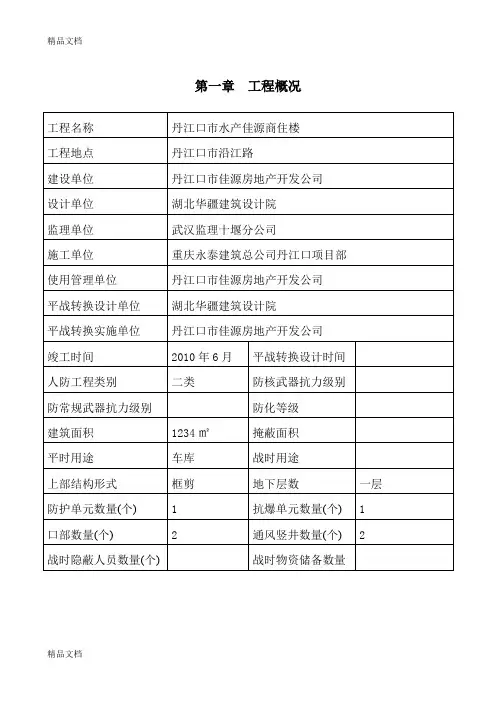

第一章工程概况工程名称丹江口市水产佳源商住楼工程地点丹江口市沿江路建设单位丹江口市佳源房地产开发公司设计单位湖北华疆建筑设计院监理单位武汉监理十堰分公司施工单位重庆永泰建筑总公司丹江口项目部使用管理单位丹江口市佳源房地产开发公司平战转换设计单位湖北华疆建筑设计院平战转换实施单位丹江口市佳源房地产开发公司竣工时间2010年6月平战转换设计时间人防工程类别二类防核武器抗力级别防常规武器抗力级别防化等级建筑面积1234㎡掩蔽面积平时用途车库战时用途上部结构形式框剪地下层数一层防护单元数量(个) 1 抗爆单元数量(个) 1 口部数量(个) 2 通风竖井数量(个) 2 战时隐蔽人员数量(个) 战时物资储备数量第二章各时间段转换工作内容及所需设备、构件、材料、劳动力一览表2.1 土建部分转换时段项目早期转换(30天)临战转换(15天)紧急转换(3天)工作内容复核技术资料,定购物资、器材,构件加工,落实施工队伍。

工程口部、孔洞封堵、防爆隔墙、后加柱、干厕砌筑、活置门槛的安装,战时使用设备安装调试。

工程防护单元连通口转换,检查验收战时封堵及设备的安装调试质量。

车辆出入口处钢筋混凝土预制梁封堵FD1●●单元隔墙上连通口防护密闭封堵板FD2●●机房墙上,风管孔口封堵FD3●●采光窗封堵FD4 ●●抗爆隔墙●●战时砌筑厕所●●2.2 风施部分转换时段项目早期转换(30天)临战转换(15天)紧急转换(3天)工作内容复核技术资料,定购物资、器材,构件加工,落实施工队伍。

工程口部、孔洞封堵、防爆隔墙、后加柱、干厕砌筑、活置门槛的安装,战时使用设备安装调试。

工程防护单元连通口转换,检查验收战时封堵及设备的安装调试质量。

通风所需设备材料构件电动脚踏两用风机:DJF-1 ●●●斜流风机:SJG#4 ●●●手动密闭阀:D40X-0.5 ●●●油网过滤器:LWP-X●●●过滤吸收器:SR78-1000 ●●●测压装置倾斜式微压计●●●换气堵头●●●密闭法兰●●●自动超压排气活门●●●风管防火阀●●●风管止回阀、插板阀●●●战时风口●●●清洁区风管:镀锌铁皮●●●染毒区风管:δ=3mm钢板●●●密闭胶条●●●影响战时使用的平时设备进行拆除、整理●●平时用通风洞口的封堵●竖井平时使用的防护密闭门及密闭门的关闭●平时通风系统上需战时关闭的阀门●2.3 水施部分转换时段项目早期转换(30天)临战转换(15天)紧急转换(3天)工作内容复核技术资料,定购物资、器材,构件加工,落实施工队伍。

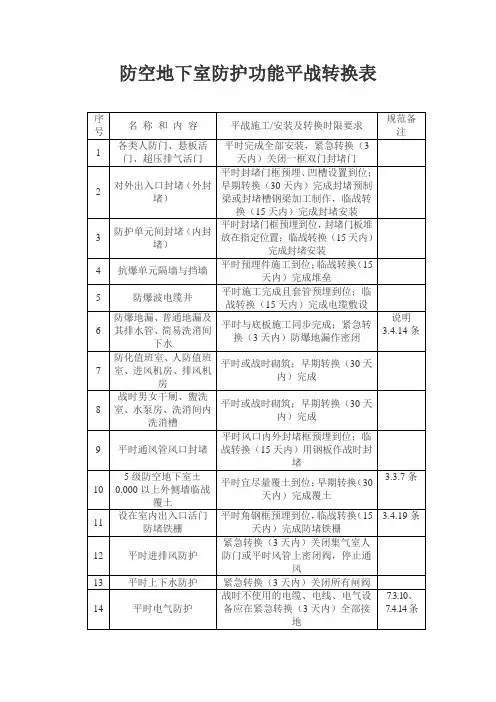

人防平站转换表

人防平站转换表
16
战时电气转换,包括人防配电设备
战时区域电源接入在临战转换(15天内)安装完成,战时使用的电子、电气设备应在早期转换(30天内)加装氧化锌避雷器;
7.4.14条
17
战时拼装式钢板水箱或玻璃钢水箱及给水设备、管道、龙头安装
平时施工时预留孔洞并预埋好进水、出水、溢流、放空等管道的接口,并设有明显标志;战时在临战转换(15天内)构筑完毕,在紧急转换(3天内)注水
战技第七十二条
22
战时使用的柴油发电站设备安装
设备安装应在早期转换(30天内)完成,设备调试应在临战转换(15天内)完成
7.6.9条
23
战时使用的给水引入管、排水出户管
平时施工到位,并设阀门启闭
3.7.2条
24
人防手摇泵安装
人防手摇泵在临战转换(15天内)完成安装
1、转换时限:早期转换(30天内)、临战转换(15天内)、紧急转换(3天内);2、人防口部染毒房间墙面应用水泥砂浆抹光(3.3.6条),密闭通道、防毒通道、简易洗消间、滤毒室(除尘)室、扩散室、竖井以及室外通道等战时易染毒的通道和房间的墙面、顶面和地面均应平整光洁,易于清洗。
18
防爆呼唤按钮
平时安装完成
19
动力及照明布布线、三种通风方式控制系统
战时安装,在临战转换(15天内)随同设备一起完成安装
20
超压测压装置
平时预埋测压管施工到位,测压仪在临战转换(15天内)完成安装
21
防化值班室内防化器材,人防值班室日常药品及电话安装和设置应急通信手段
平时通信线路做好预埋,战时在临战转换(15天内)完成安装
说明3.4.14条
7
防化值班室、人防值班室、进风机房、排风机房

广东省人民防空工程平战转换手册

广东省人民防空工程平战转换手册

广东省人民防空工程平战转换手册建设地点建设单位(公章)工程名称防空地下室人防建筑面积 m2防护等级核级常级防护单元个单位联系电话工程平战转换责任人(签名)年月日广东省人民防空办公室制填写说明1、本手册由建设单位在防空地下室验收前填写,同时适用于已建成并验收过的工程;2、平时安装的防护设备设施由建设单位自检填写于备注栏;3、战时安装的防护设备设施预置及存在地点由建设单位自检填写于该栏中;4、各专业转换工作量应在工程设计时一次完成,由建设单位填写或委托设计单位填写;5、表中确认栏由人民防空办公室验收时填写;6、平战转换所需劳动力及安装人员由建设单位填写;7、平战转换工程预算总表应在工程设计时一次完成,由建设单位分专业填写;8、若有其它问题可补充说明;9、核备表由所在市、县(市、区)人民防空办公室填写;10、本手册一式三份,市、县(市、区)人民防空办公室和建设单位各执一份。

目录1.人民防空防护功能平战转换核备申请表 (1)2.人防工程防护功能设备设施平时安装项目一览表 (2)3.人防工程防护功能设备设施战时安装项目一览表 (4)4.平战转换工程量和所需设备、材料表 (6)5.平战转换所需劳动力及安装人员落实情况 (10)6.平战转换工程预算总表 (11)7.其它需说明的问题 (12)8.核备表 (13)注:附图作为附件另成一册人民防空工程平战转换核备申请人民防空办公室:本工程位于,业主为,防空地下室建在地下负层,人防工程建筑面积㎡;抗力等级核级,常级,共分个防护单元;平时用途为,战时为;符合人民防空办公室关于该工程的建设意见书[ ] 号的要求。

本工程由设计,土建主体由施工,防护设备生产、安装由施工,于年月日开工建设,年月日竣工。

我单位认真履行《中华人民共和国人民防空法》所赋予的法律义务,本防空地下室平时安装的防护设备设施已按[ ] 号的要求安装到位。

平战转换预留项目符合相关建设标准;临战时我单位将继续履行未尽义务,组织队伍完成平战转换工作。

人防工程平战转换通用方案doc

人防工程平战转换通用方案doc

人防工程平战转换通用方案
一、平战转换项目分类标准
根据战术技术要求结合我市实际,明确平战转换各时期的主要内容如下:
早期转换:根据上级指示,在30天内完成,主要内容为:复核技术资料,定购物资、器材,构件加工,落实施工队伍。

临战转换:根据上级指示,在15天内完成,主要内容为:工程口部、孔洞封堵、防爆隔墙、后加柱、干厕砌筑、活置门槛的安装,战时使用设备安装调试。

紧急转换:根据上级指示,在3天内完成,主要内容为:工程防护单元连通口转换,检查验收战时封堵及设备的安装调试质量。

(详见《防空地下室防护功能平战转换表》。

详见下表:
表一、各时期防护功能平战转换表。

防空地下室平战转换工作量概况表.doc

防空地下室平战转换工作量概况表.doc

防空地下室平战转换工作量概况表《防空地下室平战转换工作量概况表》填表说明一、工程概况1、工程地点请填明所在区(县)、路名和门牌号码等。

2、多个单元组成的工程,其战时用途需分开填写清楚,如“2个二等人员掩蔽所、1个物资库、1个移动电站”。

二、口部(出入口和通风口)临战封堵1、口部(出入口和通风口)封堵需填写清楚,采用以下3种方式中的哪种封堵方式。

(1)以防护密闭门为主的临战封堵;(2)以防护密闭封堵板为主的临战封堵;(3)以钢筋混凝土预制构件或型钢构件为主的临战封堵。

2、临战封堵孔口个数必须符合规范规定要求,应分别填写各个孔口的情况。

3、“轴线位置”栏,填写临战封堵所在的纵横轴线,如“2-3轴/G轴”。

4、“封堵构件编号及图号”栏,填写封堵构件的编号以及详图所在的图纸编号。

5、如图中表格不够填写,根据工程实际孔口封堵数量复制增加。

三、通风采光窗临战封堵1、地下室形式指全埋地下室(采光窗位于窗井中)或非全埋地下室(采光窗位于室外地面以上);2、封堵方式指位于窗井中的采光窗采用全填土或半填土方式;位于室外地面以上的采光窗采用封堵板封堵。

四、防护单元隔墙孔洞临战封堵1、防护单元隔墙孔洞(平时通行口和平时风管穿墙孔)采用以下三种方式之一进行平战转换的,需填写此栏。

(1)双向受力防护密闭门为主的临战封堵;(2)双向受力防护密闭封堵板为主的临战封堵;(3)双向受力钢筋混凝土预制构件或型钢构件为主的临战封堵。

2、临战封堵孔洞个数应符合规范规定,应分别填写各个孔洞的情况。

五、上下防护单元相邻楼板孔洞临战封堵1、多层防空地下室,其上下相邻防护单元之间楼板或防空地下室顶板上的预留孔洞临战封堵的,需填写此大栏。

2、临战封堵孔洞个数应符合规范规定,应分别填写各孔洞的情况。

六、抗爆单元隔墙临战设置“结构形式”栏,根据实际情况选择“砂袋堆垒”或“钢筋混凝土构件组合墙”进行填写。

七、防护单元内部战时房间隔墙(非防护密闭隔墙)临战设置1、用于工程战时内部空间分隔,临战构筑隔墙(非防护密闭隔墙)的,需填写此大栏。

人防平战转换-给排水部分

人防平战转换-给排水部分

二、给、排水工程本工程为平战结合设计,平时为汽车库,战时设有4个防护单元。

其中一、四防护单元为核六常六级甲类人防物资库。

人防建筑面积均为:3998平方米.二、三为核六级二等人员掩蔽所。

二防护单元:人防建筑面积:1998平方米(含战时固定发电机房165平方米)。

人员掩蔽面积:1285平方米;人员掩蔽人数:1283人。

三防护单元:人防建筑面积:1999平方米;人员掩蔽面积:1400平方米.人员掩蔽人数:1399人。

(一)给水:本工程人防地下室采用城市自来水作为供水水源,战时按无可靠供水水源进行贮水,贮水时间:饮用水按15天进行贮水,生活用水按9天进行贮水,生活水池内储存口部洗消水量10m3‹.贮水量见表:第二防护单元:第三防护单元:为方便战时水箱安装,二、三核六级二等人员掩蔽所战时饮用水采用60m3+30m3的不锈钢装备水箱;生活用水采用60m3的不锈钢装备水箱。

一、四核六常六级甲类人防物资库生活饮用共用水箱采用10m3的不锈钢装备水箱。

(同时储存口部冲洗用水)。

柴油发电机房配备有效容积2m3的水箱。

60m3水箱规格:6000x 4500x 2500。

30m3水箱规格:4000x 3000x 2500。

10m3水箱规格:2500x 200x 2000。

2m3水箱规格:2000x1000x1500战时生活、洗消用水采用气压自动给水设备供给,在供电中断情况下采用手摇泵供水。

(二)、战时排水:生活污水及洗消废水分别排入掩蔽部内的污水,废集水池内,生活污水采用平战合用的污水泵提升排入城市下水道,洗消废水采用移动式潜水泵提升排入城市下水道,断电的情况下采用手摇泵排水。

隔绝防护时间内,人防地下室不得向外部排水。

(三)、防护措施1、地面建筑的所有排水管一律不得进入人防地下室。

穿越人防地下室顶板时,应采取防护密闭措施。

2、允许穿越防护外墙及顶板的所有给排水管道,必须位于防护外墙及顶板的内侧设置抗力不小于1MPa的防爆波阀门。

广东省人民防空工程平战转换手册

广东省人民防空工程平战转换手册

广东省人民防空工程平战转换手册建设地点建设单位(公章) 工程名称防空地下室人防建筑面积 m2防护等级核级常级防护单元个单位联系电话工程平战转换责任人(签名)年月日广东省人民防空办公室制填写说明1、本手册由建设单位在防空地下室验收前填写,同时适用于已建成并验收过的工程;2、平时安装的防护设备设施由建设单位自检填写于备注栏;3、战时安装的防护设备设施预置及存在地点由建设单位自检填写于该栏中;4、各专业转换工作量应在工程设计时一次完成,由建设单位填写或委托设计单位填写;5、表中确认栏由人民防空办公室验收时填写;6、平战转换所需劳动力及安装人员由建设单位填写;7、平战转换工程预算总表应在工程设计时一次完成,由建设单位分专业填写;8、若有其它问题可补充说明;9、核备表由所在市、县(市、区)人民防空办公室填写;10、本手册一式三份,市、县(市、区)人民防空办公室和建设单位各执一份。

目录1.人民防空防护功能平战转换核备申请表 (1)2.人防工程防护功能设备设施平时安装项目一览表 (2)3.人防工程防护功能设备设施战时安装项目一览表 (4)4.平战转换工程量和所需设备、材料表 (6)5.平战转换所需劳动力及安装人员落实情况 (10)6.平战转换工程预算总表 (11)7.其它需说明的问题 (12)8.核备表 (13)注:附图作为附件另成一册人民防空工程平战转换核备申请人民防空办公室:本工程位于,业主为,防空地下室建在地下负层,人防工程建筑面积㎡;抗力等级核级,常级,共分个防护单元;平时用途为,战时为;符合人民防空办公室关于该工程的建设意见书 [ ] 号的要求。

本工程由设计,土建主体由施工,防护设备生产、安装由施工,于年月日开工建设,年月日竣工。

我单位认真履行《中华人民共和国人民防空法》所赋予的法律义务,本防空地下室平时安装的防护设备设施已按 [ ] 号的要求安装到位。

平战转换预留项目符合相关建设标准;临战时我单位将继续履行未尽义务,组织队伍完成平战转换工作。

人防工程防护功能平战转换实施预案(样表)(附件五)041019210216

人防工程防护功能平战转换实施预案(样表)(附件五)041019210216

(附件五)人防工程防护功能平战转换实施预案(样表)项目名称:X X防空地下室项目地址:永泰县X X 镇X X 村建设单位(盖章):X X X X房地产公司项目验收时间:XXXX年XX月XX日预案编制单位(盖章):X X X X建筑设计院预案编制时间:XXXX年XX月XX日福州市人民防空办公室制目录一、防护功能平战转换实施承诺书二、人防工程概况三、防护功能平战转换阶段的工作内容四、平战转换项目表五、平战转换所需的主要材料(设备)、工日一览表防护功能平战转换阶段的工作内容人防工程防护功能平战转换分三个阶段实施,即早期转换、临战转换和紧急转换。

一、早期转换阶段需要完成技术资料复核,落实施工队伍,订购相关材料、器材等,防护单元内战时自成系统的设施、设备的施工和安装工作。

时限为临战前30天内,该阶段主要工作内容有:1、拆除影响战时功能发挥的仅供平时使用的设施,如:砼结构、砌体、风水电的管道、设施等。

2、抗爆单元分隔,战时房间砌筑(如:供水设备间、干厕等),以及普通门的制作和安装。

3、战时风机、防化滤毒设备及通风系统的安装。

4、战时水箱、供水设备、供水管线、供水配件、洁具、洗消井排污泵等的安装。

5、战时配电箱、照明线路、灯具、开关、插座及音响、通信设备设施的安装。

6、人防电站的发电机组、战时控制柜等的安装。

7、防护单元内其它设施、设备的施工和安装。

二、临战转换阶段是在实施早期转换基础后开展的转换工作,需要完成工程对外孔口封堵、活置门槛安装等工作。

时限为临战前15天内,该阶段主要工作内容有:2、仅供平时使用防护单元连通口的封堵。

3、仅供平时使用顶板孔的封堵。

4、仅供平时使用通风井的封堵。

5、工程的临战覆土。

6、活置式人防门门槛的安装。

7、主要出入口的清理和防倒塌棚架的安装。

8、工程其它对外孔口封堵的施工。

三、紧急转换阶段主要是检查验收战时封堵及设备的安装综合调试。

时限为临战前3天内,该阶段主要工作内容有:1、战时通风系统调试。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

附件:
人防工程防护功能平战转换实施预案项目名称:
项目地址:
建设单位(盖章):
项目验收时间:
预案编制单位:
预案编制时间:
福建省人民防空办公室制
目录
一、防护功能平战转换实施承诺书
二、人防工程概况
三、防护功能平战转换阶段的工作内容
四、平战转换项目表
五、平战转换所需的主要材料(设备)、工日一览表
防护功能平战转换实施承诺书
该平战结合人防工程防护专项除按规定需在临战时才实施转换的项目外,均已完成施工任务并通过竣工验收。

临战时防护功能平战转换项目由我单位负责,在国家规定的时限内,按照本预案的要求组织施工,使人防工程达到设计规定的防护标准。

(建设单位公章)
年月日
人防工程概况
防护功能平战转换阶段的工作内容
人防工程防护功能平战转换分三个阶段实施,即早期转换、临战转换和紧急转换。

一、早期转换阶段需要完成技术资料复核,落实施工队伍,订购相关材料、器材等,防护单元内战时自成系统的设施、设备的施工和安装工作。

时限为临战前30天内,该阶段主要工作内容有:
1、拆除影响战时功能发挥的仅供平时使用的设施,如:砼结构、砌体、风水电的管道、设施等。

2、抗爆单元分隔,战时房间砌筑(如:供水设备间、干厕等),以及普通门的制作和安装。

3、战时风机、防化滤毒设备及通风系统的安装。

4、战时水箱、供水设备、供水管线、供水配件、洁具、洗消井排污泵等的安装。

5、战时配电箱、照明线路、灯具、开关、插座及音响、通信设备设施的安装。

6、人防电站的发电机组、战时控制柜等的安装。

7、防护单元内其它设施、设备的施工和安装。

二、临战转换阶段是在实施早期转换基础后开展的转换工作,需要完成工程对外孔口封堵、活置门槛安装等工作。

时限为临战前15天内,该阶段主要工作内容有:
2、仅供平时使用防护单元连通口的封堵。

3、仅供平时使用顶板孔的封堵。

4、仅供平时使用通风井的封堵。

5、工程的临战覆土。

6、活置式人防门门槛的安装。

7、主要出入口的清理和防倒塌棚架的安装。

8、工程其它对外孔口封堵的施工。

三、紧急转换阶段主要是检查验收战时封堵及设备的安装综合调试。

时限为临战前3天内,该阶段主要工作内容有:
1、战时通风系统调试。

2、战时供排水系统调试。

3、战时通电系统调试。

4、战时电站机组试运行。

平战功能转换项目表
平战转换所需的主要材料(设备)、工日一览表。
