电力调度工作流程图及要点控制

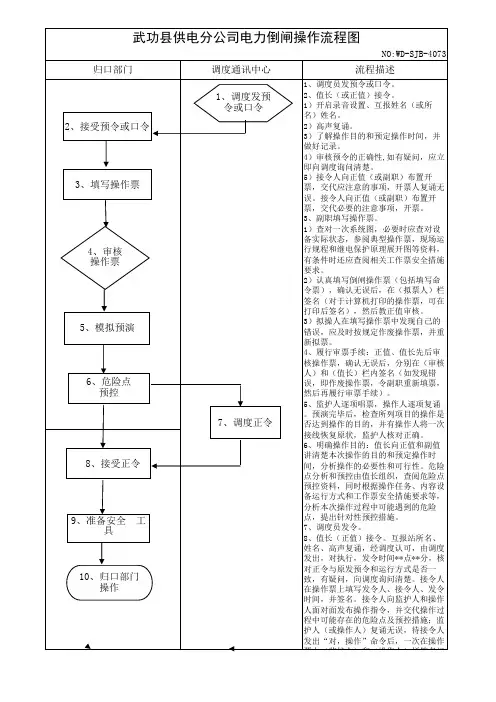

调度流程图 (version 1) (version 2)

NO:WD-SJB-4073
归口部门
调度通讯中心 1、调度发预
流程描述
1、调度员发预令或口令。 2、值长(或正值)接令。 1)开启录音设置、互报姓名(或所 名)姓名。 2)高声复诵。 3)了解操作目的和预定操作时间,并 做好记录。 4)审核预令的正确性,如有疑问,应立 即向调度询问清楚。 5)接令人向正值(或副职)布置开 票,交代应注意的事项,开票人复诵无 误。接令人向正值(或副职)布置开 票,交代必要的注意事项,开票。 3、副职填写操作票。 1)查对一次系统图,必要时应查对设 备实际状态,参阅典型操作票,现场运 行规程和继电保护原理展开图等资料, 有条件时还应查阅相关工作票安全措施 要求。 2)认真填写倒闸操作票(包括填写命 令票),确认无误后,在(拟票人)栏 签名(对于计算机打印的操作票,可在 打印后签名),然后教正值审核。 3)拟操人在填写操作票中发现自己的 错误,应及时按规定作废操作票,并重 新拟票。 4、履行审票手续:正值、值长先后审 核操作票,确认无误后,分别在(审核 人)和(值长)栏内签名(如发现错 误,即作废操作票,令副职重新填票, 然后再履行审票手续)。 5、监护人逐项唱票,操作人逐项复诵 。预演完毕后,检查所列项目的操作是 否达到操作的目的,并有操作人将一次 接线恢复原状,监护人核对正确。 6、明确操作目的:值长向正值和副值 讲清楚本次操作的目的和预定操作时 间,分析操作的必要性和可行性。危险 点分析和预控由值长组织,查阅危险点 预控资料,同时根据操作任务、内容设 备运行方式和工作票安全措施要求等, 分析本次操作过程中可能遇到的危险 点,提出针对性预控措施。 7、调度员发令。 8、值长(正值)接令。互报站所名、 姓名、高声复诵,经调度认可,由调度 发出,对执行,发令时间**点**分,核 对正令与原发预令和运行方式是否一 致,有疑问,向调度询问清楚。接令人 在操作票上填写发令人、接令人、发令 时间,并签名。接令人向监护人和操作 人面对面发布操作指令,并交代操作过 程中可能存在的危险点及预控措施;监 护人(或操作人)复诵无误,待接令人 发出“对,操作”命令后,一次在操作 票上(监护人)和(操作人)栏签名记
电力调度工作流程图及要点控制

电力调度安全生产工作流程图及要点控制1.1、工作申请程序流程图:(初审不合格)审返客户中心设备管理单位直接用户8 与已批准的检修申请有无矛盾; 9、检修周期与时间是否符合要求;保护、方式审批申请:2.1、调度操作程序流程图2、停电设备、停电范围、检修工作内容、 停电时1、继电保护定值是否需要改变;间、紧急恢复备用时间及对系统的要求。
2、 对继电保护及自动装置的正常运行是否有影响;1、 提申请人是否是总公司许可的人员; 4、批准后对负荷是否有影响。
2、 工作负责人是否是总公司文件规定的人员; 四、 调度员下达停电通知:3、 提申请的时间是否在规定时间内; 1、设备管理单位是否明确;4、 对方式返回的批准工作,是否落实现场。
2、 对双电源、有返回电源的是否需要调出;5、 有无计划;3、 详细记录接通知人姓名及用户提出的要求; 6、 .紧急恢复备用时间;4、是否需要施工图纸、资料。
7、 .若影响用户供电是否已联系妥当;值班调度员审核停电申请:3、要点控制:施工单位:1、施工单位是否是规程中规定的或总公司许可10、 对新建、改建、扩建设备提出核相、测六角图。
的有资格的单位。
对运行方式是否有影响,现运行方式是否允许;值班调度员运行人员命令要点控制:更改模拟图值班调度员接受、执行命令审核工作计划:1、在决定倒闸操作前,值班调度员对工作计划进行审核,对需停电的设备进行现场核对;2、考虑到对电力系统方式、潮流、稳定、周波、电压的影响,并提前采取必要措施;3、考虑到对继电保护和自动装置定值以及中性点接地方式等方面的影响,并提前采取必要措施。
填写操作命令票:1、填写内容是否符合计划工作要求,操作目的明确;2、对照模拟图按照停电的先后顺序进行填写,填写清楚;3、操作票内操作序号应按递增次序填写,允许同时进行的操作,序号相应填写同一序号;4、一栏只允许填写一项操作内容。
审核操作命令票:1、两人值班者必须互相审查,操作票必须填写清楚不得涂改、撕毁;必须根据调度计划、工作内容、安全措施要求和现场实际运行方式进行审核;2、四、 五、 3、 1、 2、 3、 1、 2、 3、 4、 5、 操作票的操作顺序是否正确,无漏项、跳项及错项。
电网调度操作过程和安全措施(标准版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改电网调度操作过程和安全措施(标准版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes电网调度操作过程和安全措施(标准版)1、前言电力系统的设备经常要按照用户的需要改变运行情况,要进行检修、调整、试验和消除异常现象,也要根据社会经济水平的发展不断投入新设备。
这些设备运行状态的改变有些是涉及到几个甚至几十个单位的工作,所以必须在系统调度员的统一指挥下,系统内各单位相互配合动作才能完成。
因此指挥系统操作是调度员的主要工作之一。
2、调度操作的主要内容调度操作的主要内容有很多,如:发电厂有功、无功的增减,频率,电压的调整(包括调整频率设备的整定、调整方式的改变、发电机的发电、调相方式的相互转变、调压设备的电压和容量的变化等);系统间和发电厂与系统间的并列与解列;输电线路和变压器的停送电;网络的合环与解环;母线接线方式的改变;中性点接地方式的改变和消弧线圈补偿度的调整;继电保护和自动装置使用状态的改变;线路检修开工前,线路所有电源端接地线的连接及竣工后的拆除,等等。
3.调度操作的主要形式调度操作主要以调度员下达操作指令的方式进行。
需要由调度统一指挥的操作,各现场人员只有在得到调度员的命令后才能执行本单位的操作。
发令、受令及填写操作票应使用调度术语和统一的双重编号。
调度操作指令分逐项指令、综合指令、即时指令和许可操作指令四种。
逐项指令即涉及两个及以上单位的操作(如线路操作),调度员下达操作指令的一项或几项,受令人按指令顺序执行后向调度员汇报。
线路停电调度操作程序流程图

线路停电调度操作程序流程图:要点控制:(线路)一、审核工作计划:1、在倒闸操作前,值班调度员对工作内容进行审核;2、考虑到对电力系统方式、潮流、稳定的影响,并提前采取必要措施;3、考虑到对继电保护和自动装置定值等方面的影响,并提前采取必要措施。
二、现场落实:1、对现场运行方式与调度模拟图进行核对;2、对现场需停电的线路(名称、编号)进行核对;3、对线路负荷进行落实;4、对双电源或多电源线路进行落实。
三、填写操作命令票:1、填写内容符合计划工作要求,操作目的明确;2、操作票内操作序号应按递增次序填写清楚;3、一栏只允许填写一项操作内容。
四、审核操作命令票:1、两人值班者必须互相审查;操作票必须填写清楚不得涂改、撕毁;2、必须根据线路工作内容、安全措施要求和现场实际运行方式进行审核;3、操作票的操作顺序正确,无漏项、跳项及错项。
五、下达操作预告:1、值班调度员一般应在1小时前(复杂操作适当提前),将操作任务和步骤通知有关单位做准备;2、预告的内容必须与操作票内容相同,使用调度术语;3、.因倒闸操作影响其它部门管辖范围,值班调度员应在22时前将次日操作任务通知有关单位;4、正值调度员做好监护。
六、下达操作令:1、操作中必须.必须集中精力,按照已填写好的操作票,逐项下达命令,严禁凭想象记忆发布操作命令;2、发布命令和汇报必须使用调度术语,只有在得到前一项命令完成的汇报后才允许发布下一项命令;3、发布命令和汇报双方都必须复诵,经核对无误后方可执行,并要严格遵守监护制和操作录音制;4、值班调度员在接到完成命令的汇报后,应立即在操作票上记清时间,作一记号,并及时校正调度模拟图;5、正常操作一般不应在交接班时进行;6、正值调度员做好监护。
七、运行人员接受、执行调度命令:1、值班调度员对自已所发布命令的正确性负责;2、操作中发生疑问时,应立即停止操作。
值班调度员对受令人提出的疑问应向受令者解释说明;3、受令者认为操作将危及人身或设备安全而必须拒绝执行时,值班调度员应将报告的理由进行认真分析;4、有关领导指示如涉及调度员的权限时,值班调度员应认真考虑后方能答复;5、对运行人员向值班调度员汇报命令执行的情况,值班调度员应认真记录。
电力调度工作流程图及要点控制

电力调度工作流程图及要点控制电力调度工作流程图及要点控制一、电力调度工作流程图电力调度工作流程图是指能够清晰展现电力调度过程中各流程之间关系的图形,通常包括如下流程:1、电网指令分发:电网指令分发是电力调度的第一步,即电网企业发布一系列的调度指令,包括特定的负荷和容量,以满足特定时间段内的需求。
电网指令分发通常在交易平台和调度中心完成。
2、节点调度:节点调度是指在电力调度过程中对各个节点进行深入了解,可通过调整电力负荷,电力供应平衡和无功补偿等方式,实现电网的稳定供电。
3、电力调度:电力调度是指制定精确的供应计划,通过提高电力负荷、加强电力供应控制等方式,实现电力的合理分配和最大化利用。
4、异常事件处理:当电网故障或设备出现问题时,需要对事件进行处理。
处理方式包括可以“旁路电缆”,“升级设备”,“优化系统”等等。
5、信息监控和回报:为了更好地监控和掌握电力调度的进展和结果,需要对调度过程进行全面监控,包括跟踪和报告进展情况,制定反馈指引和控制策略。
二、电力调度工作流程图要点控制1、随时了解电力运营状况:电力调度人员需要时刻监控电力运营数据,了解供需变化情况,保证稳定功能的发挥。
2、合理分配供应:调度工作必须时刻关注能源供应状况,根据不同的目标需求与价值,对能源供应进行优化配置,协调取得最优利润。
3、将信息传递给现场巡检人员:电力调度人员需要及时将数据和指令传递给现场巡检人员,以便能够根据具体现场情况采取最佳改善措施,确保电力能够稳定供应。
4、完善的数据记录和阶段性报告:调度人员需要建立详细的数据记录,并定期进行阶段性分析和报告,以便及时掌握电力调度的状况和进展情况,促进更高质量的决策制定。
5、技术咨询与帮助:负责电力调度的人员需要具备深入的技术专业知识,以便在日常调度中进行必要的技术咨询和帮助,解决问题和优化流程。
总之,电力调度工作是调节和控制电力行业的主要环节,需要良好的技能和精益求精的态度。
调度流程图

电网调控运行流程设备监控运行控制安全校核新能源调度对电网实时运行的支撑滚动出力预测设备实时监控制控先预及控监制定事故处理方案理处故事及制控作操新设备启动管理流程调控中心上级调度省公司相关部门中心领导调度计划处资料6.审核用户7.2营销部同意7.1生技部同意收集资料及设备参数设备命名及调度关系计划处制定停电计划『I7.3交易中心同意按上级要求向国调、网:调上报「]调上报9.生产部组织召开启委会其他处室地调、省检修公司2.办理新设备申请书,上报相关资料并填写设备参数节点描述1.开始,设备运行单位负责建立新设备申请流转单。
2.地调或省检修公司在办理新设备申请书的同时上报相关资料并在省调设备参数库中填写参数正确。
3.地调或省检修公司内部流转完毕后发送至省调计划处。
4.省调系统运行处检查设备参数是否填写完整正确。
5.1调度计划处设备入网投产专责完成新设备启动方案编制。
3各单位内部流转完整正确5.2运行方式、稳定限额调整、保护整定、EMJ及OMS维护、通信话路开通、生产报表调整、模拟图板等8.发送批准的新设备启动方案5.2根据职责分工,由稳定专职根据实际需要,完成运行方式、电网稳定限额调整等,自动化处完成EMS及OMS维护;通信处完成调度自动化通道开通及通话路开通等;继保处完成保护定值单及保护整定方案等;计划处完成生产报表调整等工作;调控处配合完成模拟图板调整等工作。
6.中心领导审核新设备申请书及各处室生产准备工作。
7.1非电厂新设备申请书经公司生技部门审核同意。
7.2用户新设备申请书经公司营销部门审核同意。
7.3电厂新设备申请书经公司交易中心审核同意。
8.省调系统运行处将批准的新设备启动方案发送相关部门。
9.生产组织召开新设备启委会。
10.调度处操作新设备启动投运。
11.结束。
运行万式管理流程发展部门 基建部门 调控中心 2.提出需求并收资 1开始 运检部门 营销部门 发电厂及大用户 节点描述 2.1年度综合计划2.2年度基 建计划 3统一电网模型参 数管理 2.3年度大修 技改计划 2.4年度电力电 量需求预测 2 5年度大修技 改计划及电力 需求预测 9.1.调整年度综合计划9.2.落实年度 基建项目 12.1.信息反馈12.2.信息反馈 4确定基本运行方 式和计算边界条件 报国 调)统一形成联网 数据 _____ (网)调年 度方式计算 6.2组织地调 开展年度方式 计算 式,指导地调编制年度 方式 8.发布年度电网运行方 式 9.3 .落实执行 9.4洛实年度 大修技改项 目 9.5.制定有序 用电方案 9.6落实执行 10.定期总结评价 11.安全校核、方式调 整 12.3信息反馈 12.4.信息反馈 12.5信息反馈 13.后评估1. 开始。
电力系统调度规程 调度操作管理基本操作

电力系统调度规程调度操作管理基本操作第1条并列与解列操作:1.并列操作:正常情况的并列操作通常采用准同期并列方法。
不允许采用非同期并列方法。
采用准同期并列时,必须相序相同、频率相等、电压差尽量小。
2.解列操作:应将解列点有功潮流调整到接近于零、无功潮流尽量小,使解列后的两个系统的频率、电压均可保持在允许范围之内。
第2条合环与解环操作:1.合环操作:必需相位相同,操作前应考虑合环点两侧的相角差和电压差,以确保合环时不因环路电流过大引起潮流的变化而超过继电保护、系统稳定和设备容量等方面的限额。
2.解环操作:先检查解环点的潮流,确保不因解环引起的潮流重新分布而超过继电保护、系统稳定和设备容量等方面的限额。
同时还要确保解环后系统各部分电压应在规定范围之内。
第3条断路器操作:1.断路器可以分、合负荷电流和各种设备的充电电流以及额定遮断容量以内的故障电流。
2.操作前应按照现场规程对断路器进行检查,确认断路器性能良好。
3.断路器合闸前,应检查继电保护已按规定投入。
断路器合闸后,应确认三相均应接通,自动装置已按规定放置。
4.拉、合断路器前,应考虑因断路器机构失灵可能引起非全相运行造成系统中零序保护动作的可能性。
正常操作必须采用三相联动操作。
5.断路器使用自动重合闸装置时,应按现场规程规定考虑其遮断容量下降的因素。
当断路器允许切断故障电流的次数,按现场规程规定仅有一次时,若需继续运行,应停用该断路器的自动重合闸装置。
第4条隔离开关操作:1.允许用隔离开关进行操作的范围是:(1)在无接地告警指示时拉开或合上电压互感器。
(2)在无雷击时拉开或合上避雷器。
(3)在没有接地故障时,拉开或合上变压器中性点接地隔离开关或消弧线圈。
(4)拉开或合上220kV及以下母线的充电电流。
(5)拉开或合上3/2断路器结线3串及以上运行方式的母线环流。
(6)拉开或合上非3/2断路器结线的母线环流(不含用隔离开关隔离四段式母线的母联、分段断路器),但此时应确认环路中所有断路器三相完全接通、非自动状态。
电力调度指挥流程

电力调度指挥流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!电力调度指挥流程一、准备工作阶段。
在开展电力调度指挥工作之前,要做好充分的准备。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电力调度工作流程图及要点控制Corporation standardization office #QS8QHH-HHGX8Q8-GNHHJ8电力调度安全生产工作要点控制、工作申请程序流程图:(初审不合格)审 回要点控制:一、值班调度员审核停电申请:1、提申请人是否是公司许可的人员;2、工作负责人是否是总公司文件规定的人员;3、提申请的时间是否在规定时间内;4、有无检修计划;5、.若影响用户供电是否已联系妥当;6、与已批准的检修申请有无矛盾;7、检修周期与时间是否符合要求;8、对新建、改建、扩建设备是否提出核相。
二、保护、方式审批申请:1、继电保护定值是否需要改变;2、对继电保护及自动装置的正常运行是否有影响;3、对运行方式是否有影响,现运行方式是否允许;4、批准后对负荷是否有影响。
三、 调度员下达停电通知:1、 设备管理单位是否明确 ;2、 对双电源、有返回电源的是否需要做相应措施;3、 详细记录接通知人姓名及用户提出的要求;、调度操作程序流程图汇报 命令 一、 审核工作计划: 1、 在决定倒闸操作前,值班调度员对工作计划进行审核,对需停电的设备进行现场核对;2、 考虑到对电力系统方式、潮流、稳定、周波、电压的影响,并提前采取必要措施;3、 考虑到对继电保护和自动装置定值以及中性点接地方式等方面的影响,并提前采取必要措施。
二、填写操作命令票:1、填写内容是否符合计划工作要求,操作目的明确;2、对照自动化信号按照停电的先后顺序进行填写,填写清楚;3、操作票内操作序号应按递增次序填写;4、一栏只允许填写一项操作内容。
三、审核操作命令票:1、操作票填写清楚不得涂改、撕毁;2、主值调度员必须根据调度计划、工作内容、安全措施要求和现场实际运行方式认真审查操作票的操作顺序是否正确,无漏项、跳项及错项。
四、下达操作预告:1、值班调度员一般应在1小时前(复杂操作适当提前),将操作任务和步骤通知有关单位做准备;2、预告的内容必须与操作票内容相同;下达操作预告应同下达操作命令同样对待,使用调度术语;3、.因倒闸操作影响其它部门管辖范围,值班调度员应在11时前将次日操作任务通知有关单位;五、下达操作令:1、操作中必须.必须集中精力,按照已填写好的操作票,逐项下达命令,严禁凭想象记忆发布操作命令;2、发布命令和汇报必须使用调度术语,只有在得到前一项命令完成的汇报后才允许发布下一项命令;3、发布命令和汇报双方都必须复诵,经核对无误后方可执行,并要严格遵守监护制和操作录音制;4、命令执行完后,受令者必须亲自向值班调度员汇报,值班调度员在接到完成命令的汇报后,应立即在操作票上记清时间,作一记号,并及时核对自动化信号;5、正常操作一般不应在交接班时进行,尽量在负荷较小时进行,进行重要操作不得进行交接班;6、对操作影响潮流较大者,应通知有关单位注意监视,并做好相应的措施,然后再进行操作;7、合环操作时应要求现场值班人员检查闭环设备确已带上负荷后再进行解环操作;8、拉空载开关前应检查确无负荷。
六、运行人员接受、执行调度命令:1、值班调度员对自已所发布命令的正确性负责,受令者必须立即执行值班调度员的命令。
有困难时应向发令者提出建议,值班调度员应认真对待;2、操作中发生疑问时,应立即停止操作,值班调度员对受令人提出的疑问应向受令者解释说明;3、 受令者认为值班调度员的命令将危及人身或设备安全而必须拒绝执行时,值班调度员应将报告的理由进行认真分析;4、 有关领导指示如涉及调度员的权限时,值班调度员应认真考虑后方能答复。
5、 对运行人员向值班调度员汇报命令执行的情况,值班调度员应认真记录。
七、 操作复核:1、 在操作令执行完毕后值班调度员应根据现场的实际状态,及时核对自动化信号;2、 检查现场结线方式、电力潮流、母线电压、继电保护和自动装置情况;3、 落实现场所布置的安全措施正确,符合工作需要。
、主变停电调度操作程序流程图:核汇报命令要点控制:(主变)一、审核工作计划:1、在倒闸操作前,值班调度员对工作内容进行审核2、考虑到对电力系统方式、潮流、稳定、周波、电压的影响,并提前采取必要措施;3、考虑到对继电保护和自动装置定值以及中性点接地方式等方面的影响,并提前采取必要措施。
二、现场落实:1、对现场运行方式与自动化信号进行核对;2、对现场需停电的主变(名称、编号)进行核对;3、对主变所带负荷及全站负荷进行落实,防止主变过负荷;4、核实现场保护投入情况。
三、填写操作命令票:1、填写内容符合计划工作要求,操作目的明确;2、对照自动化信号按照停电的先后顺序进行填写,填写清楚;3、操作票内操作序号应按递增次序填写,一栏允许填写一项操作内容。
四、审核操作命令票:1、操作票必须填写清楚不得涂改、撕毁;2、主值必须根据主变工作内容、安全措施要求和现场实际运行方式进行审核操作票的操作顺序正确,无漏项、跳项及错项。
五、下达操作预告:1、值班调度员一般应在1小时前(复杂操作适当提前),将操作任务和步骤通知有关单位做准备;2、预告的内容必须与操作票内容相同,使用调度术语;3、.因倒闸操作影响其它部门管辖范围,值班调度员应在11时前将次日操作任务通知有关单位;4、主值调度员做好监护。
六、下达操作令:1、操作中必须.必须集中精力,按照已填写好的操作票,逐项下达命令,严禁凭想象记忆发布操作命令;2、发布命令和汇报必须使用调度术语,只有在得到前一项命令完成的汇报后才允许发布下一项命令;3、发布命令和汇报双方都必须复诵,经核对无误后方可执行,并要严格遵守监护制和操作录音制;4、值班调度员在接到完成命令的汇报后,应立即在操作票上记清时间,作一记号,并及时核对自动化信号;5、正常操作一般不应在交接班时进行,需调出的负荷提前调出,主变停电后其它主变不应过负荷;6、对相关的保护进行更改(主变跳分段、母差保护、主变零序联跳保护);7、主值调度员做好监护。
七、运行人员接受、执行调度命令:1、值班调度员对自已所发布命令的正确性负责;2、操作中发生疑问时,应立即停止操作。
值班调度员对受令人提出的疑问应向受令者解释说明;3、受令者认为操作将危及人身或设备安全而必须拒绝执行时,值班调度员应将报告的理由进行认真分析;4、有关领导指示如涉及调度员的权限时,值班调度员应认真考虑后方能答复;5、对运行人员向值班调度员汇报命令执行的情况,值班调度员应认真记录。
八、操作复核:1、在操作令执行完毕后值班调度员应根据现场的实际状态,对核对自动化信号;2、检查现场结线方式、电力潮流、母线电压、继电保护和自动装置情况;3、落实现场所布置的安全措施正确,符合工作需要。
、母线停电调度操作程序流程图:核一、审核工作计划:1、在倒闸操作前,值班调度员对工作内容进行审核;2、考虑到对电力系统方式、潮流、稳定的影响,并提前采取必要措施;3、考虑到对继电保护和自动装置定值等方面的影响,并提前采取必要措施。
二、现场落实:1、对现场运行方式与调度自动化信号进行核对(母线所带设备);2、对现场需停电的母线(名称、编号)进行核对;3、对全站负荷进行落实,防止主变过负荷;4、核实现场保护投入情况。
三、填写操作命令票:1、填写内容是否符合计划工作要求,操作目的明确;2、操作票内操作序号应按递增次序填写;3、一栏只允许填写一个操作内容,母线停电与线路停电应分开填写操作票。
四、审核操作命令票:1、操作票必须填写清楚不得涂改、撕毁;2、主值必须根据母线工作内容、安全措施要求和现场实际运行方式审核操作票的操作顺序正确,无漏项、跳项及错项。
五、下达操作预告:1、值班调度员一般应在1小时前(复杂操作适当提前),将操作任务和步骤通知有关单位做准备;2、预告的内容必须与操作票内容相同,使用调度术语;3、.因倒闸操作影响其它部门管辖范围,值班调度员应在11时前将次日操作任务通知有关单位;4、主值调度员做好监护。
六、下达操作令:1、操作中必须.必须集中精力,按照已填写好的操作票,逐项下达命令,严禁凭想象记忆发布操作命令;2、发布命令和汇报必须使用调度术语,只有在得到前一项命令完成的汇报后才允许发布下一项命令;3、发布命令和汇报双方都必须复诵,经核对无误后方可执行,并要严格遵守监护制和操作录音制;4、值班调度员在接到完成命令的汇报后,应立即在操作票上记清时间,作一记号,并及时核对自动化信号;5、正常操作一般不应在交接班时进行;6、对相关的保护进行更改(母差保护保护);7、主值调度员做好监护。
七、运行人员接受、执行调度命令:1、值班调度员对自已所发布命令的正确性负责;2、操作中发生疑问时,应立即停止操作。
值班调度员对受令人提出的疑问应向受令者解释说明;3、受令者认为操作将危及人身或设备安全而必须拒绝执行时,值班调度员应将报告的理由进行认真分析;4、有关领导指示如涉及调度员的权限时,值班调度员应认真考虑后方能答复。
5、对运行人员向值班调度员汇报命令执行的情况,值班调度员应认真记录。
八、操作复核:1、在操作令执行完毕后值班调度员应根据现场的实际状态,及时核对自动化信号;2、检查现场结线方式、继电保护和自动装置情况;运行主变负荷情况;3、落实现场所布置的安全措施正确,符合工作需要。
、线路停电调度操作程序流程图:核一、审核工作计划:1、在倒闸操作前,值班调度员对工作内容进行审核;2、考虑到对电力系统方式、潮流、稳定的影响,并提前采取必要措施;3、考虑到对继电保护和自动装置定值等方面的影响,并提前采取必要措施。
二、现场落实:1、对现场运行方式与自动化信号进行核对;2、对现场需停电的线路(名称、编号)进行核对;3、对线路负荷进行落实;4、对双电源或多电源线路进行落实。
三、填写操作命令票:1、填写内容符合计划工作要求,操作目的明确;2、操作票内操作序号应按递增次序填写清楚;3、一栏只允许填写一项操作内容。
四、审核操作命令票:1、操作票必须填写清楚不得涂改、撕毁;2、主值必须根据线路工作内容、安全措施要求和现场实际运行方式审核操作票的操作顺序正确,无漏项、跳项及错项。
五、下达操作预告:1、值班调度员一般应在1小时前(复杂操作适当提前),将操作任务和步骤通知有关单位做准备;2、预告的内容必须与操作票内容相同,使用调度术语;3、.因倒闸操作影响其它部门管辖范围,值班调度员应11时前将次日操作任务通知有关单位;4、主值调度员做好监护。
六、下达操作令:1、操作中必须.必须集中精力,按照已填写好的操作票,逐项下达命令,严禁凭想象记忆发布操作命令;2、发布命令和汇报必须使用调度术语,只有在得到前一项命令完成的汇报后才允许发布下一项命令;3、发布命令和汇报双方都必须复诵,经核对无误后方可执行,并要严格遵守监护制和操作录音制;4、值班调度员在接到完成命令的汇报后,应立即在操作票上记清时间,作一记号,并及时核对自动化信号;5、正常操作一般不应在交接班时进行;6、主值调度员做好监护。
