涵洞盖板吊装施工方案
牟平天华大街道路工程涵洞盖板吊装施工方案
目录No table of contents entries found.
一、工程概况
三八河至化工路段,道路南侧设雨水暗渠承接化工路上游排水,暗渠断面为双孔4.4X1.5米,向西排入三八河。
本次工程共计260米,涵洞盖板520块。
二、施工准备;
1、所有涵洞盖板已预制完成并达到养护龄期,混凝土强度符合设计要求。
2、配备20T汽车吊一辆、拖盘车一辆,辅助人员8人。
3、技术交底、安全交底齐全。
三、吊装方案
1、由于涵洞跨度较大,施工时先吊装涵洞北侧盖板。
南侧盖板吊装时汽车吊停放在北侧涵洞盖板上,运输车停靠在北侧道路进行吊装施工。
2、高压线下方吊装施工时,降低吊车起吊高度,在保证吊臂与高压线之间的安全距离的情况下进行施工。
3、吊车作业时,吊车与运输车四周安放警示标志以确保施工范围内没有无关人员靠近。
4、盖板与台帽接触面清扫干净,砂浆饱满。
四、文明施工措施;
1、专人负责路况维护工作,对因施工造成的路面破损、凹陷等及时进行修补,确保路况完好。
2、安排专人清扫施工现场及附近的道路。
3、交通维持:在施工现场设专人维持交通,疏导行人及车辆。
五、安全生产措施;
1.机械操作人员必须经过培训考核合格持证上岗。
2.各种机械要定机定人维修保养,做到自检、自修、自维有记录。
3.起重机械吊运物料时,现场要设人值班和指挥。
4.各种机械不准带病运行。
5、每个参与施工的人员签订安全生产责任书,加强安全教育。
6、进入工地现场的作业人员必须戴安全帽。
7、盖板就为没有固定前不得用手搬或脚蹬。
8、吊车施工时任何人不得站在施工范围内。
9、五级以上大风严禁进行吊装作业。
青山埋白骨,绿水吊忠魂。
盖板涵施工方案三篇
盖板涵施工方案三篇篇一:盖板涵施工方案项目负责人:编制:审核:单位: XXX公司日期: 20XX年X月X日目录一、工程概况 (2)二、施工准备 (2)三、施工进度计划 (4)四、施工方案 (4)1、施工放样 (4)2、基坑开挖 (4)3、钢筋工程 (4)4、模板与支架 (5)5、混凝土工程 (5)6、进口处理 (6)7、沉降缝的处理 (6)8、防水层 (6)9、涵背回填 (7)10、八字墙 (7)11、涵底铺砌 (7)12、质量标准 (7)13、盖板涵施工工艺框图 (8)五、控制质量通病和质量保证措施 (9)1、砼工程质量通病 (9)2、钢筋工程质量通病 (9)3、质量保证措施 (10)六、安全保证体系 (10)1、安全目标及方针 (10)2、、安全保证措施 (11)3、安全管理控制点 (11)七、环境保护技术措施 (12)盖板涵施工方案一、工程概况XX工业区排水明渠工程是XX工业区重要的市政前期基础设施。
本工程共有盖板涵两座,分别为K2+635右侧暗涵和K2+635左侧暗涵,右侧暗涵采用单孔长度为7.0米,左侧暗涵采用双孔长度为7.0米。
涵底地基承载力≥200KPa,否则进行换土或采用其它加固措施。
盖板涵涵身基础采用C20砼,墙身采用C30砼,盖板、帽石为C30砼,盖板涵入口采用检修踏步,急流槽槽面镶嵌卵石进行加糙处理。
洞身第隔4~6米设置一道沉降缝,缝内填以沥青麻絮或不透水材料。
二、施工准备1、技术准备(1)、图纸复核确认无误;(2)、临时导线点、水准点已加密完毕;(3)、测量内业计算准确无误;(4)、外业测量放样、护桩埋设与保护完毕。
a、轴线护桩均为混凝土包木桩,点位位置用钢钉标识。
b、施工用高程控制桩位使用钢筋埋入地面以下1m,并用混凝土加固。
c、现场所有桩位均要通知所有参加施工的人员工作中可能危及的桩位位置,对于有变动迹象或模糊不清的桩位,由技术人员清除后统一设置。
2、施工准备(1)、清除杂物,整理场地;(2)、清查安装主要的施工机具;(3)、准备足够的施工所需用的材料。
涵洞施工方案
涵洞施工方案一、钢筋混凝土盖板涵1测量放线由测量人员根据图纸设计,实地放样,定出涵洞的轴线,用白灰撒出涵洞基坑开挖范围,并测出基坑下挖深度。
经监理工程师检验认可后,方可进行基坑开挖工作。
2、基坑开挖基坑开挖采用人工配合挖掘机开挖,首先由挖掘机开挖基坑,基坑土方直接由自卸汽车运离施工现场,用于路基施工或弃土。
当挖至接近基底标高时,采用人工开挖。
人工开挖的目的是沿基坑开挖范围线将基坑四周土方竖直切齐,同时人工开挖基坑至设计标高。
而后,上报监理工程师检验基底承载力、基坑平面尺寸及标高,将基坑底进行机械或人工夯实。
最后经现场监理工程师检验合格后方能进行下一步的基础施工。
3、涵洞地基处理和混凝土垫层基坑尺寸报监理工程师检验合格后,进行地基施工,用压路机进行碾实,边角地带用小型振动机械夯实,垫层顶面及底面坡度同涵底纵坡。
然后现浇混凝土垫层。
4、钢筋加工4.1、材料钢筋混凝土所使用的钢筋,其钢号及规格均应符合设计的规定,钢筋的力学性能必须符合国标的规定。
钢筋进场时应有出厂证明书或试验报告单。
钢筋在工程中使用前应作力学性能及化学分析复验。
钢筋进场后,应根据钢筋的钢号、规格分别存放,不得混放。
存放钢筋不得直接接触地面。
4.2、准备工作操作班组应熟悉设计图纸,了解设计意图,根据图纸情况放样。
核对图纸,计算下料长度。
钢筋加工应设专门场地,并根据场地情况作出周密布置,尽量减少场内搬运。
4.3、钢筋弯曲成型前必须调直及除锈。
并应符合下列要求:①钢筋的表面应洁净,使用前应将表面油渍、油漆污皮、鳞锈等清除干净;②钢筋应平直无局部弯折,成盘的钢筋和弯曲的钢筋均应调直;③钢筋在调直机上调直后,其表面伤痕不得使钢筋截面积减少5%以上。
4.4、钢筋加工钢筋经过调直与除锈后,即可进行配料、下料及弯曲成型工艺;钢筋下料前,应将同直径同钢号不同长度的各种钢筋按设计编号顺序,填写配料表,再根据调直后的钢筋长度统一配料,以减少钢筋短头或减少焊接量;配料时,对绑扎接头,在受拉区光圆钢筋接头不得超过总面积的25%,螺纹钢筋不得超过50%,在钢筋弯曲及弯矩最大处不得有接头;弯制钢筋时,除设计有特殊规定外,一律用冷弯。
(完整版)钢筋混凝土盖板涵洞施工方案

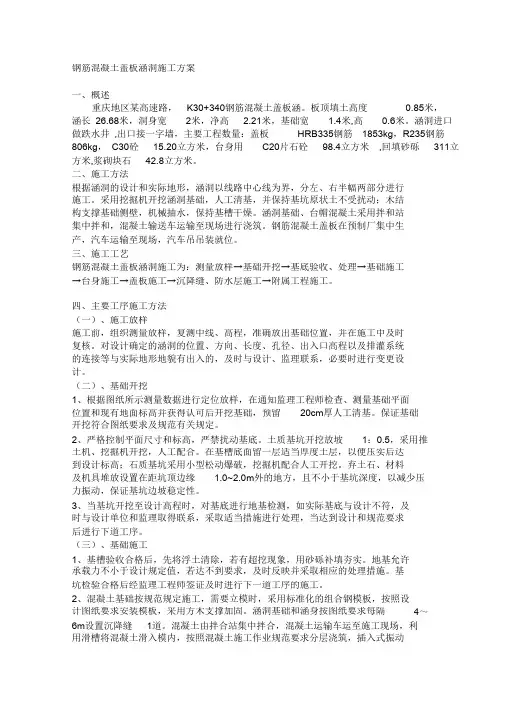

钢筋混凝土盖板涵洞施工方案一、概述重庆地区某高速路,K30+340钢筋混凝土盖板涵。
板顶填土高度0.85米,涵长26.68米,洞身宽2米,净高 2.21米,基础宽 1.4米,高0.6米。
涵洞进口做跌水井,出口接一字墙,主要工程数量:盖板HRB335钢筋1853kg,R235钢筋806kg,C30砼15.20立方米,台身用C20片石砼98.4立方米,回填砂砾311立方米,浆砌块石42.8立方米。
二、施工方法根据涵洞的设计和实际地形,涵洞以线路中心线为界,分左、右半幅两部分进行施工。
采用挖掘机开挖涵洞基础,人工清基,并保持基坑原状土不受扰动;木结构支撑基础侧壁,机械抽水,保持基槽干燥。
涵洞基础、台帽混凝土采用拌和站集中拌和,混凝土输送车运输至现场进行浇筑。
钢筋混凝土盖板在预制厂集中生产,汽车运输至现场,汽车吊吊装就位。
三、施工工艺钢筋混凝土盖板涵洞施工为:测量放样→基础开挖→基底验收、处理→基础施工→台身施工→盖板施工→沉降缝、防水层施工→附属工程施工。
四、主要工序施工方法(一)、施工放样施工前,组织测量放样,复测中线、高程,准确放出基础位置,并在施工中及时复核。
对设计确定的涵洞的位置、方向、长度、孔径、出入口高程以及排灌系统的连接等与实际地形地貌有出入的,及时与设计、监理联系,必要时进行变更设计。
(二)、基础开挖1、根据图纸所示测量数据进行定位放样,在通知监理工程师检查、测量基础平面位置和现有地面标高并获得认可后开挖基础,预留20cm厚人工清基。
保证基础开挖符合图纸要求及规范有关规定。
2、严格控制平面尺寸和标高,严禁扰动基底。
土质基坑开挖放坡1:0.5,采用推土机、挖掘机开挖,人工配合。
在基槽底面留一层适当厚度土层,以便压实后达到设计标高;石质基坑采用小型松动爆破,挖掘机配合人工开挖。
弃土石、材料及机具堆放设置在距坑顶边缘 1.0~2.0m外的地方,且不小于基坑深度,以减少压力振动,保证基坑边坡稳定性。
盖板涵工程施工方案(3篇)
第1篇一、工程概况盖板涵工程作为道路桥梁工程中重要的排水设施,其施工质量直接影响到道路的排水效果和使用寿命。
本工程位于XX道路,全长XX米,采用钢筋混凝土盖板涵结构,设计流量XX立方米/秒。
涵洞基础采用MU30浆砌片石,台身及盖板采用C30钢筋混凝土,防水层采用三毡二油。
二、施工准备1. 技术准备:熟悉设计图纸、规范和施工方案,组织施工人员进行技术交底,明确施工工艺和质量要求。
2. 材料准备:提前采购符合设计要求的钢筋、水泥、砂石、防水材料等,并做好检验工作。
3. 设备准备:准备挖掘机、装载机、混凝土搅拌运输车、泵车、振动棒、切割机等施工设备。
4. 人员准备:组织施工队伍,明确各岗位责任,进行安全教育和培训。
三、施工工艺1. 基础施工:(1)基础开挖:采用挖掘机开挖,人工清理基底,确保基底平整、无杂物。
(2)基础垫层:铺设C15混凝土垫层,厚度XX厘米,夯实密实。
(3)基础砌筑:采用MU30浆砌片石,砂浆强度等级M10,砌体饱满、垂直、平整。
2. 台身施工:(1)模板制作与安装:根据设计图纸制作模板,安装牢固,接缝严密。
(2)钢筋绑扎:按照设计要求绑扎钢筋,确保钢筋间距、保护层厚度符合规范。
(3)混凝土浇筑:采用泵车浇筑C30混凝土,分层浇筑,每层厚度不超过30厘米,振捣密实。
3. 盖板施工:(1)盖板预制:在预制场预制盖板,确保尺寸、形状、强度符合设计要求。
(2)盖板安装:将预制盖板吊装至台身顶部,调整水平度,焊接固定。
4. 防水层施工:(1)清理基层:将台身、盖板表面清理干净,无油污、杂物。
(2)铺设防水层:采用三毡二油防水材料,施工前先涂刷基层处理剂,然后依次铺设防水毡、涂刷防水涂料。
四、质量控制1. 材料检验:对所有材料进行检验,确保符合设计要求。
2. 施工过程控制:严格执行施工工艺和质量标准,加强过程检查,发现问题及时整改。
3. 隐蔽工程验收:基础、台身、盖板等隐蔽工程验收合格后方可进行下一道工序施工。
涵洞盖板施工方案
涵洞盖板施工方案涵洞盖板是指用于覆盖涵洞开口的板材,其主要作用是保护涵洞内的设施和维护涵洞的正常使用。
下面是涵洞盖板施工方案:施工准备:1. 根据设计图纸和相关规范,确定涵洞盖板的尺寸和材料要求。
2. 配置所需的施工设备和工具,包括起重设备、安装辅助工具等。
3. 检查涵洞盖板的基础和支撑结构是否坚固可靠。
施工步骤:1. 清理涵洞开口的杂物和污物,确保施工区域整洁干净。
2. 根据设计要求,进行涵洞盖板的定位和标记。
3. 在涵洞开口的四周埋设底座,确保底座之间的间距和位置准确。
4. 使用起重设备将预制的涵洞盖板吊放到预定位置,并与底座连接。
5. 调整涵洞盖板的水平和垂直度,确保其安装牢固稳定。
6. 对涵洞盖板进行检查和验收,确保其符合设计要求和施工质量标准。
7. 对涵洞盖板进行防腐处理和涂装,提高其抗腐蚀性能和使用寿命。
8. 进行最终的清理和整理,确保施工现场干净整洁。
安全措施:1. 在施工现场设置明显的警示标志,提醒周围人员注意安全。
2. 施工人员必须配备个人防护用品,如安全帽、安全鞋、手套等。
3. 严格执行构件吊装操作规程,确保起重过程安全可靠。
4. 在施工现场设置安全围栏,避免未经授权的人员进入施工区域。
5. 在施工过程中,加强对设备和材料的检查和维护,确保施工质量。
施工质量控制:1. 对施工人员进行专业培训和技术指导,提高其施工水平。
2. 严格按照设计和规范要求进行施工,确保施工质量满足要求。
3. 进行施工中、施工后的质量检查和验收,及时发现和纠正问题。
4. 对涵洞盖板进行定期检查和维护,保持其良好的使用状态。
以上是涵洞盖板施工方案的主要内容,通过合理的施工步骤和措施,可以确保涵洞盖板的安装质量和使用效果。
同时,注意施工安全和施工质量控制,可以提高施工效率,并确保施工过程的安全可靠。
盖板涵洞施工方案
盖板涵洞施工方案盖板涵洞施工方案一、施工内容本工程是对现有涵洞进行加固补强,主要包括施工站场的搭建、原涵洞顶板拆除、加固板安装、材料运输等工作。
二、施工方法1.施工站场搭建根据工程要求,搭建施工站场,包括施工办公室、料场、设备存放区等。
施工站场应满足安全、整洁、有序的要求。
2.原涵洞顶板拆除施工人员先对原涵洞进行清理,清除顶板上的杂物和污物。
然后采用机械设备拆除原涵洞顶板,拆除时要注意避免对周围环境和结构造成破坏。
3.加固板安装在拆除完原涵洞顶板后,施工人员将预先加固好的板材安装在涵洞上方,固定方式采用螺栓加固或焊接加固,确保加固板与原涵洞的紧密结合。
4.材料运输施工过程中需要大量的材料,包括加固板、螺栓等。
施工人员需根据需要提前储备并进行合理的运输安排,确保材料的及时供应。
三、施工安全措施1.施工现场周边设立明显的警示标志,提醒过往车辆和行人注意施工区域,并设置专人进行现场疏导和引导。
2.施工人员应配备防护用品,包括安全帽、手套、防尘口罩等,确保施工人员的人身安全。
3.机械设备操作人员要取得相应的资质证书,并定期检查设备的安全状况,确保操作过程中不发生意外。
4.加固板安装过程中要注意检查板材的质量和规格是否符合要求,确保施工质量。
5.施工现场应设置专门的消防设备和物资储备,以防火灾等突发事件发生。
四、施工进度安排根据工程的具体情况和施工条件,可制定详细的施工进度安排,确保施工进度的合理安排和施工质量的保证。
通过上述措施,可以有效地进行盖板涵洞施工,保证工程的安全和质量。
施工过程中,还需根据实际情况进行适时调整和改进,以达到更好的施工效果。
盖板涵洞工程施工方案
盖板涵洞工程施工方案1. 项目背景盖板涵洞工程是在水体途经道路或铁路等交通线路时的常见建筑工程,用以保障交通的通畅和水流的顺畅。
本文将详细介绍盖板涵洞工程的施工方案。
2. 工程概况•盖板涵洞是由预制的混凝土构件制成,通常包括盖板、墩柱和箱形涵洞。
•施工过程需要遵循相关的设计要求和规范,确保工程质量和安全。
3. 施工准备3.1 材料准备•混凝土预制构件、钢筋、模板等3.2 设备准备•起重机、模板支撑架、搅拌机等3.3 人员安排•施工队伍应包括具有相关工程经验的工程师和技术人员。
4. 施工流程4.1 基础处理•在施工现场进行地面的平整和基础的打桩等处理工作。
4.2 模板安装•按照设计要求组装好盖板和涵洞的模板,确保结构的完整性和准确性。
4.3 钢筋绑扎•将预制构件里的钢筋进行绑扎,保证结构的强度和稳定性。
4.4 混凝土浇筑•使用搅拌机将混凝土均匀搅拌后浇入模板中,确保充实度和质量。
4.5 养护和验收•在混凝土凝固后进行养护工作,并进行验收,确保工程质量达标。
5. 安全措施•施工中严格遵守安全操作规程,保障施工人员和设备的安全。
•设立安全警示标识,设备定期检查和维护,保障施工现场的安全。
6. 施工总结盖板涵洞工程作为重要的交通建筑工程,其施工流程需要经过详细的计划和实施。
只有在严格遵循设计要求和规范的前提下,才能保证工程的质量和安全。
在未来的施工中,我们将继续秉承严谨务实的态度,不断提升施工技术和管理水平,确保每一个工程都能达到优质的标准。
以上就是盖板涵洞工程施工方案的详细介绍,欢迎大家参考和讨论。
盖板涵施工总体方案及施工方法
盖板涵施工总体方案及施工方法基坑开挖采用人工配合挖掘机作业,人工清挖成型。
砌体圬工采用挤浆法砌筑,混凝土采用集中拌合,混凝土运输车运输,梭槽溜放或汽车吊放入模,机械捣固。
1、施工准备按照设计进行基底处理:开通临时运输道路,平整作业场地,准备堆料场,测量基坑的位置、高程,定出基坑开挖范围,将轴线控制线延长至基坑外适当位置加以固定并妥善保护:根据天气情况结合基坑四周地形条件,搞好地表防排水措施。
根据设计要求和不同的材料来源进行砂浆和混凝土的施工配合比设计。
2、基坑开挖基坑采用挖掘机开挖人工配合修整成型。
随即砌筑基础。
在开挖中如发现水文、地质情况与设计不符时,须根据实情况提出处理措施,报监理工程师和设计单位批准后方可实施。
3、砌筑基础和基坑回填圬工用料采用符合设计要求10#砂浆砌块石。
要保证砂浆有良好的和易性,做到随拌随用。
浆砌块石采用挤浆法施工,分段砌筑。
沉降缝必须垂直,避免相互咬合,在每砌筑一层之后用符合设计要求的材料填塞。
基础砌筑完毕后按设计要求对基坑进行回填。
4、涵身涵身采用10#砂浆砌片石铺底及C25混凝土涵身。
涵身保证混凝土分层浇筑,每隔4~6米设一道沉降缝,周边用沥青麻絮填塞。
沉降缝必须垂直,避免相互咬合,在每砌筑一层之后用符合设计要求的材料填塞。
5、八字墙的砌筑:洞口八字墙采用7.5#砂浆砌片石。
在砌筑八字墙前利用沥青浸透的木板设置横断面样架牵线控制砌筑,以保证建筑物的尺寸和外观平顺。
砌筑每层片石时先安转角石再砌镶面石,然后安筑填腹石。
镶面石选用表面平整且大小一至的片石,并稍加修整,砌筑方法仍采用挤浆法施工。
石块间互相交错,咬合密实,确保砂浆饱满、嵌缝料无空洞。
沉降缝端面垂直、整齐,并与基础沉降缝一致。
6、钢筋混凝土盖板:盖板在预制场集中预制后运到现场汽车吊安装,盖板与台墙间必须贴紧,安装完成后用水泥砂浆填塞。
7、铺设防水层:用作防水层的沥青在施工前要有材质检查的试验报告,符合设计和规范要求才能使用。
涵洞现浇盖板施工方案
涵洞现浇盖板施工方案一、施工前准备在进行涵洞现浇盖板的施工之前,需要进行充分准备工作。
首先要确保施工图纸和设计方案的准确性和完整性。
同时,需要准备好施工所需的材料和设备,包括混凝土、钢筋、模板以及搅拌机、倒料机等施工工具。
此外,要对施工现场进行清理和整理,确保施工安全。
二、施工工序1. 模板安装首先,在涵洞内部进行模板的搭建和安装工作。
根据设计要求和尺寸,将模板依次搭建成立体结构,确保模板的平整和稳固,以便后续混凝土浇筑。
2. 钢筋布置在模板安装完成后,进行钢筋的布置工作。
根据设计要求,在模板内铺设并绑扎好预置的钢筋筋杆,确保混凝土的受力均匀和强度合格。
3. 混凝土浇筑当模板和钢筋布置完毕后,开始进行混凝土的现浇施工。
首先应在现场调试搅拌机,将混凝土原材料按设计比例进行搅拌,然后使用倒料机将混凝土倒入模板内,逐层逐段进行浇筑,同时使用振捣棒进行振捣,确保混凝土的密实性和均匀性。
4. 养护与验收混凝土浇筑完毕后,要对现浇盖板进行养护。
采取湿养(覆盖湿布、喷水等)措施,保持混凝土的水化反应,确保混凝土的强度和耐久性。
同时,对施工质量进行验收,检查现浇盖板的平整度、强度和密实性等指标,确保达到设计要求。
三、施工安全在涵洞现浇盖板施工过程中,要严格遵守施工安全规范,做好施工现场的安全保护工作。
施工人员要穿好安全帽、安全鞋等防护装备,严格遵守作业规程,确保施工过程中的安全。
以上是涵洞现浇盖板施工的具体方案,通过严格的施工流程和质量控制,可以保证施工质量和工程安全,确保施工项目顺利完成。
盖板涵施工方法
盖板涵施工方法一、测量放样1、根据设计提供的中心桩号及夹角、涵洞基础长度等数据,采用全站仪进行实地放样,首先定出涵洞轴线位置,便于现场施工人员校核,基础底边线应宽出设计宽度1.0m以上,做为施工操作范围。
2、顶部应根据基坑土质和开挖深度,选择1:1的坡比放坡,保证坑壁稳定。
二、基础开挖及清理1、采用1.2m3的反铲开挖,15T自卸车运输。
将基坑控制桩延长于基坑外2m加以固定,并设置截排水沟。
2、基坑应开挖至设计标高上10-20cm处时,停止开挖,由人工挂线开挖至设计标高,以免机械扰动基底原状土。
3、基坑开挖到标高后立即进行地基承载力试验并报请监理工程师检验。
4、如基底地质与承载力不符合设计要求,则会同业主、设计、监理和施工四家单位有关人员共同到现场研究处理方案。
三、基础施工基坑合格后,根据施工图纸及坐标点测放出盖板涵中心线、基础平面位置线,即可进行基础的浆砌片石砌筑,M10砂浆浆砌MU40片石,沉降缝按照设计图纸设置,缝宽2cm,缝内用沥青麻絮填塞。
四、涵底铺底盖板涵涵底铺砌,按照设计图纸铺砌M10浆砌MU40片石的涵底。
五、台身及台帽混凝土施工1、台身根据和图纸设计沉降缝设置位置分段进行砌筑施工。
2、盖板涵台身为直墙形式浆砌片石,M10砂浆浆砌MU40片石。
台帽为钢筋混凝土结构。
3、基础浇筑完毕后测量放样,进行台身砌筑,台身完成后进行台帽浇筑。
模板采用组合钢模,扣件式钢管做模板支架,采用对拉螺杆加斜撑进行加固。
六、钢筋混凝土盖板施工1、盖板涵为预制钢筋混凝土结构,钢筋混凝土盖板在预制场内集中预制,砼强度达到设计强度80%后才能脱模、移运和堆放。
当预制盖板混凝土强度达到设计强度后才可吊运安装。
2、吊装前检查盖板及涵台的尺寸、角度、涵台的强度等,满足要求后方可吊装。
吊装前盖板支承处应用M10砂浆抹平,并在砂浆初凝前安好盖板。
盖板的吊装采用16t汽车吊吊装,人工配合。
安装时先在板底与台帽间的起口位置垫两层油毡,再安放盖板。
