汇龙湾塔吊截臂方案
塔机截臂方案

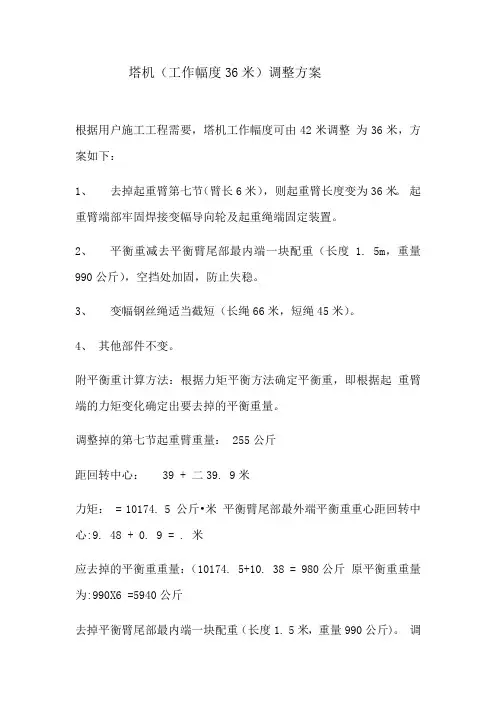

塔机(工作幅度36米)调整方案
根据用户施工工程需要,塔机工作幅度可由42米调整为36米,方案如下:
1、去掉起重臂第七节(臂长6米),则起重臂长度变为36米。
起重臂端部牢固焊接变幅导向轮及起重绳端固定装置。
2、平衡重减去平衡臂尾部最内端一块配重(长度 1. 5m,重量990公斤),空挡处加固,防止失稳。
3、变幅钢丝绳适当截短(长绳66米,短绳45米)。
4、其他部件不变。
附平衡重计算方法:根据力矩平衡方法确定平衡重,即根据起重臂端的力矩变化确定出要去掉的平衡重量。
调整掉的第七节起重臂重量: 255公斤
距回转中心:39 + 二39. 9米
力矩: = 10174. 5 公斤•米平衡臂尾部最外端平衡重重心距回转中心:9. 48 + 0. 9 = . 米
应去掉的平衡重重量:(10174. 5+10. 38 = 980公斤原平衡重重量为:990X6 =5940公斤
去掉平衡臂尾部最内端一块配重(长度1. 5米,重量990公斤)。
调
整后的平衡重重量为4950公斤。
建设工程塔吊截臂施工方案

建设工程塔吊截臂施工方案1. 引言建设工程中,塔吊是一种常用的起重设备,用于各种类型的建筑物的施工。
塔吊的截臂是塔吊的重要部分,起着支撑和起重作用。
在施工过程中,塔吊截臂的施工方案需要合理设计,确保施工工艺的安全、高效和可靠。
2. 施工准备2.1 塔吊截臂选择在选择塔吊截臂时,需要考虑以下几点:•施工高度•起重量•工程场地条件•施工环境因素根据具体施工需求,选择合适的截臂型号和规格。
2.2 施工人员培训和资质要求施工人员需要具备以下要求:•具备塔吊操作资格证书•熟悉塔吊的组装和拆卸流程•掌握相关安全操作规程•了解截臂施工的工艺流程3. 截臂施工工艺3.1 前期准备•对施工现场进行检查和规划,确保施工区域的平整度和承载能力满足要求。
•准备好所需的施工工具和备品备件,确保施工过程中能及时处理突发情况。
3.2 截臂组装•根据塔吊的组装图纸,按照步骤逐一组装塔吊截臂。
•在组装过程中,要确保每一步骤的顺利进行,紧固件的紧固力度要符合要求。
3.3 截臂安装•在截臂组装完成后,开始进行截臂的安装。
•根据现场情况,确定安装方式,可以通过吊车等大型机械设备进行安装,也可以通过人工提升进行安装。
•在安装过程中,要保证安全和稳定性,遵循相关的操作规程。
3.4 截臂调试•完成截臂安装后,进行截臂的调试工作。
•调试包括塔吊的水平校准、垂直校准和起重机构的试验。
•在调试过程中,要进行仔细的检查和测试,确保截臂能够正常运行。
3.5 截臂拆卸•在施工结束后,需要拆卸截臂。
•拆卸过程与安装过程相反,按照拆卸顺序进行操作。
•在拆卸过程中,要注意安全,确保无人员和设备受到伤害。
4. 安全措施在建设工程塔吊截臂施工过程中,需要严格遵守以下安全措施:•施工人员必须佩戴个人防护装备,如安全帽、安全带等。
•施工现场必须设置明显的安全警示标识。
•操作人员必须按照操作规程进行操作,禁止超负荷运行。
•施工过程中,塔吊截臂周围应设置临时安全围栏,确保施工区域的安全。
工程机械塔吊截臂施工方案模板范文

工程名称:项目总承包工程工程地址:机械名称:塔式起重机型号:JP6513安装位置:自编号:使用单位(章):目录1、编制依据 (1)2、工程概况、塔机说明 (2)2.1、工程概况 (2)2.2、塔机性能 (2)3、工程管理目标 (2)3.1、质量目标 (2)3.2、施工安排 (2)3.3、安全管理目标 (3)4、施工项目组织机构、安全机构及职责 (3)4.1、施工项目组织机构及安全机构 (3)4.2、施工人员职责分工 (4)5、施工准备与资源配备计划 (5)6、塔机的截臂工艺流程 (7)6.1、截配重 (7)6.2、拆除钢丝绳并把小车绑好。
(9)7、顶升加节至降节前的位置 (11)7.1顶升前的配平 (11)7.3 顶升作业 (11)8、塔机检查 (18)9、施工安全措施及注意事项 (18)9.1、塔吊安装安全措施 (18)10.2、塔吊安装的施工安全措施 (19)9.3、塔吊顶升安全操作规程 (20)9.4、塔吊安全技术措施 (21)10、附录 (23)附件1、塔吊零部件重量表 (26)1、编制依据1.1、《JP6513塔式起重机使用说明书》1.2、《特种设备安全监察条例》(国务院第549号令)1.3、《塔式起重机安全规程》(GB5144-2006)1.4、《钢结构工程施工质量验收规范》(GB50205-2012)1.5、《起重设备常用数据手册》(人民交通出版社)1.6、《重型设备吊装手册》(冶金工业出版社)1.7、《建筑施工高处作业安全技术规范》(JGJ80-91)1.8、《建筑机械使用安全技术规程》(JGJ33-2012)1.9、《建筑施工用电安全技术规范》(JGJ46-2005)1.10、《建设工程安全生产条例》(国务院第393号令)1.11、《起重机用钢丝绳检验和报废实用规范》(GB/T5972-2006)1.12、《建筑起重机械安全监督管理规定》(建设部第166号令)1.13、《塔式起重机设计规范》(GB/T 13752-92)1.14、《塔式起重机检验规则》(GB10057-88)1.15、《起重机械超载保护装置》(GB12602-2009)1.16、《建筑起重机安全评估技术规程》(JGJ 189-2009)1.17、《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ 196-2010)1.18、《施工现场机械设备检查技术规程》(JGJ 160-2008)1.19、《起重机械监督检验规程》(国质检锅(2002)296号)2、工程概况、塔机说明2.1、工程概况本项目位于中段。
塔机截臂方案范文

塔机截臂方案范文一、前言塔机是工地施工中常见的起重设备之一,截臂是塔机的关键部件之一、塔机截臂的设计和施工方案对塔机的稳定性和安全性具有重要影响。
本文将针对塔机截臂的设计和施工方案进行详细介绍。
二、塔机截臂设计1.截臂选材塔机截臂的选材应满足以下要求:强度高、刚度大、重量轻。
常用的截臂材料有合金钢、高强度钢和碳纤维等。
根据具体使用情况,选择合适的截臂材料。
2.截臂长度截臂的长度应根据塔机的工作半径、起重量和施工环境等因素来确定。
在确定截臂长度时,需要考虑到塔机的稳定性和工作效率。
一般来说,截臂长度越长,塔机的工作范围和起重能力越大,但也会增加塔机的倾覆风险。
3.截臂结构截臂的结构应简单、稳定、刚性好。
常见的截臂结构有直臂和折臂两种,可以根据具体要求选择合适的结构形式。
为了提高截臂的刚性,可以在关键部位增加加强筋。
4.截臂连接截臂与塔机主臂的连接应牢固可靠,常见的连接方式有铆接、焊接、螺栓连接等。
连接部位应进行强度计算和试验,确保连接的刚性和安全性。
三、塔机截臂施工方案1.施工前准备在进行塔机截臂施工前,需要对施工环境进行勘察,确保施工地基坚固稳定,没有地铁、电缆等隐患。
同时,还需要准备好施工所需的材料、设备和人员。
2.截臂吊装截臂的吊装过程需要严格按照安全规范进行操作,确保吊装过程中不发生意外。
在吊装过程中,需要使用合适的起重设备和吊具,对吊装点进行合理设置,确保截臂的平稳吊装。
3.截臂安装截臂安装时,需要将截臂与塔机主臂进行连接。
连接过程中,应遵循相关操作规程,确保连接牢固可靠。
安装完成后,还需要对连接处进行检查,确保连接的正确性和稳定性。
4.截臂调试截臂安装完毕后,需要进行调试和试运行。
在调试过程中,需要对截臂的动作和稳定性进行检查,确保截臂正常工作。
如果发现异常情况,需要及时进行排查和修复。
5.截臂使用和维护截臂的使用和维护应严格按照制定的操作规程进行。
定期对截臂进行检查,发现异常情况及时处理。
塔吊截臂专项施工方案免费

塔吊截臂专项施工方案免费1. 引言本文档旨在介绍塔吊截臂专项施工方案的相关内容。
本方案是为了确保塔吊截臂施工的安全与高效进行而制定的。
本方案适用于各类建筑工程领域,帮助工程师和施工人员在进行塔吊截臂工作时,提供一系列的指导和操作步骤。
2. 目标本方案的目标是通过合理的组织和规划,确保塔吊截臂施工的安全和顺利进行。
具体目标如下:•提供标准化、规范化的塔吊截臂施工指导;•防止塔吊截臂过程中可能出现的安全事故;•提高施工效率,减少时间和资源浪费。
3. 准备工作在开始塔吊截臂施工之前,需要进行一些准备工作。
具体步骤如下:1.安全检查:对塔吊设备进行检查,确保其完好并符合安全要求。
2.施工区域确定:根据工程需要确定塔吊截臂的具体位置。
3.材料准备:准备好所需的截臂设备、工具和材料,并确保其质量合格。
4. 施工步骤本方案将塔吊截臂施工分为以下几个步骤:4.1 基础准备1.根据工程要求进行基础准备工作,包括地基处理和地面平整。
2.根据施工图纸确定塔吊截臂的位置和尺寸。
4.2 搭设塔吊1.根据施工图纸和要求,选择合适的塔吊型号和规格。
2.搭设塔吊,确保塔吊的稳定和安全。
4.3 截臂安装1.安装并调整塔吊截臂,确保其与塔身连接牢固、稳定。
2.进行截臂的调平,使其水平。
4.4 施工操作1.在施工之前,对塔吊进行运行试验,确保其正常运行。
2.开始截臂施工,并按照工程要求进行操作。
5. 安全措施为确保塔吊截臂施工的安全,需要采取以下安全措施:1.周围安全区域划定:在塔吊周围划定安全区域,禁止非相关人员进入。
2.操作人员培训:操作人员必须经过专业培训,并持有相关证书。
3.安全设备使用:操作人员必须佩戴安全帽、安全绳等必要的安全设备。
4.定期检查和维护:定期对塔吊设备进行检查和维护,确保其正常运行。
6. 总结本文档对塔吊截臂专项施工方案进行了详细的介绍。
通过本方案的实施,可以确保塔吊截臂施工的安全和高效进行。
在实际施工中,请按照本方案的指导进行操作,并做好相应的安全措施,以确保施工的成功完成。
汇龙湾6010塔吊截臂技术文件(技术部)

塔吊(塔式起重机)截臂专项安全施工组织技术指导文件设备名称:塔式起重机()工程名称:汇龙湾花园一期施工单位:曙光建设有限公司编制:审核:审批:()塔式起重机截臂技术指导文件第一节、工程概况及编制依据本工程已安装的号塔吊(位于靠近号楼处的地下室中),是由东莞市华联重工科技发展有限公司引进的塔式起重机,是按《塔式起重机分类》设计的。
塔机为水平起重臂、小车变幅、上回转自升多用途塔机,该机的性能参数及技术指标国内领先,最大工作幅度,最大起升高度,并有地下浇基础固定式,底架固定独立式,外墙附着等工作方式,适用各种不同的施工对象,独立式的起升高度为,附着式的起升高度可达,还有内爬式、轨道行走式等各方面有利条件。
该塔吊已于年月安装,大臂长为米,已于年月检测、验收合格。
该设备出厂编号为:,备案编号为:粤。
现由于工地施工需要,只需用即可满足使用,即由原设计的,变为现使用的臂,现特将已安装于本项目塔的进行截臂。
本技术指导文件依据东莞市华联重工科技有限公司()说明书。
先按正常拆机程序,将起重大臂拆除下来,平放在地面上,然后再进行截臂工作。
第二节、塔吊拆卸技术指导文件一、拆卸前的准备:、设备部份:按设备技术要求,对塔吊钢结构进行外观检查,检查塔机性能是否良好,金属结构部分无疲劳损伤,无焊缝开裂、脱焊,无严重锈蚀,回转支承的螺栓无松动。
对主卷扬、变幅、回转、钢丝绳、顶升四大工作机构的传动、制动部份进行检查,检查并更换液压油,检查液压项升装置,并要做好液压缸承载试验。
发现问题需要待整改合格后方可进行作业。
2、拆卸场地:修好临时道路,清理现场内的杂乱物品及障碍物,拆除影响施工电缆电线等。
保证交通畅通,保证具备良好拆除作业空间。
拆卸区域设置警戒线,并标上明显标志,配备专人监护。
、安全教育:开工前,由拆卸单位对参加施工人员进行安全技术交底,明确任务,合理分工,做好后勤保障工作,配备安全防护用品,做好夏季防暑降温工作和施工保护工作。
塔吊截臂方案

塔吊截臂方案摘要本文主要介绍了塔式起重机(塔吊)截臂方案。
塔吊是一种常用的重型起重机,具有操作灵活、施工范围广等优点。
在实际施工中,为了适应不同的工程需求,塔吊的截臂方案需要从多个角度进行考虑。
本文将从截臂设计、安装和使用三个方面,对塔吊截臂方案进行详细介绍。
1. 塔吊截臂设计塔吊的截臂设计需要考虑以下几个因素:1.1 载荷要求截臂的设计应满足实际工程的载荷要求。
根据工程需求确定截臂的额定载荷和最大起吊量,计算得出截臂的尺寸和结构参数。
同时,还需要考虑在特定条件下的额外载荷,如风荷载和横向载荷等。
1.2 结构强度截臂的结构强度是保证安全施工的关键。
通过强度分析和材料力学计算,确定截臂的材料、梁柱尺寸和连接方式,以确保在工程操作中不发生截臂变形或破坏的情况。
1.3 抗倾覆稳定性塔吊在工程施工中需要面对不同的工况和复杂的地形环境,因此截臂的抗倾覆稳定性也是很重要的设计考虑因素。
通过施工地基条件的分析和稳定性计算,选择适当的截臂支撑方式,保证塔吊在使用过程中的稳定性和安全性。
1.4 维修和更换截臂作为塔吊的重要组成部分,在使用过程中可能会受到损坏或磨损,因此还需要考虑截臂的维修和更换问题。
合理设计截臂的拆卸和安装方式,方便日常检修和更换。
2. 塔吊截臂安装塔吊截臂的安装是一个复杂而关键的工程环节,下面介绍一般的安装步骤:2.1 地基施工根据塔吊的设计要求和地基条件,进行地基施工。
地基质量直接影响塔吊的稳定性和安全性,因此需要认真进行地质勘测和地基处理。
2.2 塔身组装安装塔身,根据塔吊的设计要求和图纸,逐层组装塔身,确保各部件之间的连接牢固。
2.3 截臂安装在塔身组装完成后,根据截臂设计要求,进行截臂的安装。
使用吊车将截臂吊装到塔身上,并确保截臂与塔身之间的连接牢固可靠。
2.4 支撑安装根据截臂设计要求,安装支撑系统。
支撑系统的设置及调整是确保塔吊稳定运行的重要环节,应根据施工现场的实际情况和设计要求进行调整和安装。
塔吊吊臂结构设计方案

塔吊吊臂结构设计方案
在塔吊吊臂结构设计方案中,需要考虑以下几个关键因素:
1. 材料选择:吊臂主要承受跨度和荷载,因此需要选择强度高、耐腐蚀的材料,如钢材或铝合金。
2. 结构形式:吊臂可以采用单根或多根构件的组合形式,具体取决于所需的承载能力和使用环境。
为了增加强度和稳定性,可以考虑使用加强板或桁架结构。
3. 连接方式:吊臂的连接方式需要保证稳固可靠,并能承受全负荷条件下的工作要求。
可以使用螺栓连接或焊接方式,在设计时需要充分考虑强度、刚度和易于维修等因素。
4. 加强措施:在塔吊的工作过程中,吊臂会受到不断变化的载荷和动力冲击,为了增强结构的抗震性和抗风性能,可以在吊臂的关键节点处使用加强筋或加固板。
5. 安全保护:设计中需要考虑到吊臂的安全性,如设置防倾覆保护装置、限制器和安全锁等,并保证工作条件下的可靠操作。
6. 维护和检修:为了方便日常维护和定期检修,吊臂的设计应该充分考虑拆卸和组装的便捷性,并且相应的检修平台和防护设施需要提前预留。
值得注意的是,以上仅为吊臂结构设计方案的一些主要考虑因素,具体的设计还需要根据实际情况进行综合评估和优化。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4#塔吊(QTZ80塔式起重机)截臂专项安全施工方案设备名称:塔式起重机(TC6010-6)工程名称:汇龙湾花园一期施工单位:曙光建设有限公司编制:审核:审批:QTZ80(TC6010)塔式起重机截臂方案第一节、工程概况及编制依据本工程已安装的4号塔吊(位于靠近10号楼处的地下室中),是由东莞市华联重工科技发展有限公司引进的TC6010-6塔式起重机,是按JG/T5037-93《塔式起重机分类》设计的。
塔机为水平起重臂、小车变幅、上回转自升多用途塔机,该机的性能参数及技术指标国内领先,最大工作幅度60m,最大起升高度220m,并有地下浇基础固定式,底架固定独立式,外墙附着等工作方式,适用各种不同的施工对象,独立式的起升高度为40.5m,附着式的起升高度可达220m,还有内爬式、轨道行走式等各方面有利条件。
该塔吊已于2014年8月安装,大臂长为60米,已于2014年8月检测、验收合格。
该设备出厂编号为:B08-002,备案编号为:粤SA-T01446。
现由于工地施工需要,只需用48m即可满足使用,即由原设计的60m,变为现使用的48m臂,现特将已安装于本项目4#塔的TC6010进行截臂。
本方案依据东莞市华联重工科技有限公司QTZ80(TC6010-6)说明书。
先按正常拆机程序,将起重大臂拆除下来,平放在地面上,然后再进行截臂工作。
第二节、塔吊拆卸方案一、拆卸前的准备:1、设备部份:按设备技术要求,对塔吊钢结构进行外观检查,检查塔机性能是否良好,金属结构部分无疲劳损伤,无焊缝开裂、脱焊,无严重锈蚀,回转支承的螺栓无松动。
对主卷扬、变幅、回转、钢丝绳、顶升四大工作机构的传动、制动部份进行检查,检查并更换液压油,检查液压项升装置,并要做好液压缸承载试验。
发现问题需要待整改合格后方可进行作业。
2、拆卸场地:修好临时道路,清理现场内的杂乱物品及障碍物,拆除影响施工电缆电线等。
保证交通畅通,保证具备良好拆除作业空间。
拆卸区域设置警戒线,并标上明显标志,配备专人监护。
3、安全教育:开工前,由拆卸单位对参加施工人员进行安全技术交底,明确任务,合理分工,做好后勤保障工作,配备安全防护用品,做好夏季防暑降温工作和施工保护工作。
二、塔吊拆卸实施步骤:拆除顺序:自降,吊出标准节→附着拆除(附着拆除后的塔机上部自由高度不超过20m)→反复直至塔机高度降低至塔身只剩6节→卸钢丝绳和吊钩→卸平衡块,留1块,按使用说明书→卸吊臂和拉杆→卸驾驶室→卸剩余的1块平衡块→卸平衡臂→卸塔帽→卸回转机构→卸爬升架→卸标准节或基础节→拆底架。
1、降标准节①检查套架上导轨轮是否压紧塔身柱线杆外表面,如有间隙过有,需调整到3-5mm,吊钩挂上配重。
②拆掉回转下支座与标准节连接螺栓;③顶升15公分,、让回转支座与标准节脱开;④调节变幅小车,使塔机套架受力均匀,塔机前后平衡;⑤松开第一个标准节的连接螺栓;⑥拉动引进梁上的专用吊钩,拉上第一个标准节;⑦向上顶升到第一个标准节与下一个标准节脱开;⑧向外推出标准节;⑨收缸至一个行程,换爬爪,伸缸至下一踏步。
继续收缸。
注意:此时顶杆一定要放入两边的挂耳内,且要检查爬爪是否影响下降。
⑩油缸下降,使回转支座与下一个标准节结合;⑪在回转支座与标准节连接处四个角上用螺栓固定;⑫收回小车,用吊钩吊住标准节;⑬把标准节放至地面。
注意:在作业过程中认真观察套架相对顶升横梁和塔身的运动情况,有异常情况不应立即停止作业。
在上升,下降过程中严禁塔机回转。
⑭再重复以上作业,直至降到附墙上面。
2、拆除附墙架①用吊钩吊住附墙支杆;②作业人员打掉附墙支杆与建筑物连接销;③用麻绳吊拉住支杆,防止支杆脱离时冲击。
④打掉支杆与附着抱箍的连接销;⑤绶慢的放麻绳,确保支杆与建筑物碰撞;用吊钩将支杆放到地面;重复以上作业直至降到指定的作业高度时,停止降标准节的工作。
3、配合做好标准节及附墙架的转移工作。
注意此时应有足够的场地空间进行拆卸作业。
4、拆降起升钢丝绳及变幅钢丝绳,并把小车固定在预定位置。
把起升钢丝绳拉到大臂拉杆滑轮组上固定,卸下部分平衡重,此时应只留下倒数第三个2T配重。
5、解体塔机1)汽车吊进场,将塔机平衡重吊至地面,只保留一块;2)汽车吊移位,将起重臂吊起,并使起重臂向上顷斜约30度,使前拉杆不受力;3)用主卷扬机吊住前拉杆;4)打掉前拉杆与塔帽的连接销;5)主卷扬向下将拉杆放至起重大臂,汽车吊向下使起重臂处于水平位置。
6)将拉杆用铁丝固定在起重臂上。
7)松开主卷机钢丝绳与拉杆的连接;8)用钢丝绳子将起重臂根部与塔机回转过度节锁住,以防起重臂脱离时由于汽车吊吊索没有吊到起重臂的重心而且侧滑。
造成冲击;9)打掉起重臂根部的连接销;10)用汽车吊将起重臂放至地面;11)在地面用汽车吊吊起将起重臂解为5节。
12)回转塔机,用汽车吊吊下最后一块平衡重;13)用汽车吊吊起平衡臂并向上约30度,使后拉杆不受力;14)在后拉杆的中部打开连接销;15)用汽车吊将平衡臂放水平;16)打掉平衡臂根部的连接销;17)将平衡臂放至地面;18)用汽车吊吊住院塔帽,拆掉塔帽与过度节连接螺栓,将塔帽吊至地面;19)依次将回转机构:松开下支座与套架的连接螺栓,系好起重索,缓慢起吊,把上下支座及回转支承一起放到指定位置。
20)拆除套架:先把套架上油箱、顶升机构及围栏杆拆除,固定顶升油缸,缓慢起吊整个套架,使套架沿着标准节缓慢上升。
导轮应转动均匀,直至整个套架全部脱离标准节,再放到指定位置。
21)拆除留下的标准节及基础节。
松开底架固定螺栓及支脚固定螺栓,并吊至指定位置。
备注:风力大于4级、雨天严禁施工,工期顺延。
三、仪器、机具及劳动用品计划:四、劳动组织及岗位责任拆卸过程中人员职责:正、副队长负责现场联系及人员安排兼职工作,指挥负责指挥现场及各项拆卸技术要求交底,安全主任负责拆卸现场各项安全设施工作,电工及配合人员听从总指挥的指挥工作下进行工作。
第三节、塔吊截臂施工方案:起重臂为三角形变截面的空间桁架结构,共分为十一节。
节与节之间用销轴连接,拆装方便。
第一节根部与塔帽用销轴连接,在第三节、第八节上设有两个吊点,通过这两点用起重臂拉杆与塔帽连接;第二节中装有牵引机构,载重小车在牵引机构的牵引下,沿起重臂下弦杆前后运行。
载重小车一侧设有检修吊篮,便于塔机的安装与维修。
起重臂组装时,必须严格按照每节臂上的序号标记组装,不允许错位或随意组装。
根据施工要求将原先组装成60m的起重臂,则拆下第八、九节。
第四节、塔吊起重臂安装施工方案:吊装起重臂的总成1、在塔机附近平整的枕木(或支架,高约0.6m)上按图1.5.7要求,拼装好起重臂。
注意无论组装多长的起重臂,均应先将载重小车套在起重臂下弦杆的导轨上。
2、将维修吊篮紧固在载重小车上,并使载重小车尽量靠近起重臂根部最小幅度处。
3、安装好起重臂根部出的牵引机构,卷筒绕出两根钢丝绳,其中一根短绳通过臂根导向滑轮固定于载重小车后部,另一根长绳通过起重臂中间及头部导向滑轮,固定于载重小车前部(图1.5.7-3)。
在载重小车后部有3个绳卡,绳卡压板应在钢丝绳受力一边,绳卡间距为钢丝绳直径的6-9倍。
如果长钢丝绳松弛,调整载重小车的前端的张紧装置即可张紧。
在使用过程中出现短钢丝绳松弛时,可调整起重臂根部的另一套牵引钢丝绳张紧装置将其张紧,4、将起重臂拉杆按图1.5.7-4所示拼装好后与起重臂上的吊点用销轴连接穿好开口销,放在起重臂上弦杆的定位托架上。
5、检查起重臂上的电路走线是否完善。
使用回转机构的临时电源将塔机上部结构回转到便于安装起重臂的方位。
6、按图1.5.7-5挂绳,试吊是否平衡,否则可适当移动挂绳位置(记录下吊点位置便于拆塔时用),起吊起重臂7、接通起升机构的电源,放出起升钢丝绳按图1.5.7-7缠绕好钢丝绳,用汽车吊逐渐抬高起重臂的同时开动起升机构Ⅰ、Ⅱ用销轴连接,并穿好开口销。
松弛起升机构钢丝绳把起重臂缓慢放下。
8、使拉杆处于拉紧状态,最后松脱滑轮组上的起升钢丝绳。
第五节、施工安全保证措施一、组织保障安全保证体系二、技术措施1、塔机的安装(1)、准备工作:清理场地,汽车吊进场,备好常用工具及测量仪器,配好有关工作人员。
(2)、将基础节或过渡节通过高强度螺栓和基础紧固,安装一个加强标准节,调整塔身垂直度≤1/1000。
注意基础节上有爬梯的一面塔身要与建筑物垂直。
(3)、塔身标准节,用汽车吊安装。
标准节与基础节用高强螺栓连接。
(4)、用汽车吊安装活动节(含液压装置的爬升架)。
(5)、用汽车吊安装转盘(上下支座、回转机械、回转支承)。
(6)、用汽车吊安装塔尖(包括二节拉杆、滑轮)。
(7)、用汽车吊安装平衡臂。
(8)、汽车吊安装司机室。
(9)、用汽车吊安装现场组装好的大臂(包括含小车、以及拉杆)。
(10)、用汽车吊安装满载平衡箱中的平衡重块。
(11)、调整好安全装置,通电试运转起重力矩限制器、起重量限制器、调整高速和低速档、幅度限制器、起升高度限位器、回转限位器。
(12)、通过液压装置调整活动节加标准节使塔身不断上升,有指挥和备专管人员在白天操作。
2、塔机的拆卸将塔机旋转至裙房屋顶或空地上进行拆卸,保证该区域无影响拆卸作业的任何障碍。
拆卸顺序与安装顺序相反,即后装的先拆,先装的后拆。
具体步骤如下:(1)、通过爬升架液压装置调整塔身高度,即降低高度并逐节取下标准节。
(2)、每下降一段即拆掉一层连墙附着架附着杆。
(3)、塔身降至最低,用钢管支架支牢吊臂及平衡臂,人工用起重架及葫芦卸下平衡臂(先卸一块),分段卸下吊臂并人工移到边上。
(4)、取下平衡箱及平衡臂。
(5)、卸下司机室、塔尖、转盘等回转机构。
(6)、卸下活动节、标准节、基础节。
(7)、利用汽车吊和卡车吊运塔机各部件。
(8)、拆除混凝土承台。
3、维护与保养:(1)、机械的制动器应经常进行检查和调整制动瓦和制动轮的间隙,以保证制动的灵活可靠,其间隙在0.5-1mm之间,在摩擦面上不应有污物存在,遇有异物即用汽油洗净。
(2)、减速箱、变速箱、外啮合齿轮等部分的润滑按照润滑指标进行添加或更换。
(3)、要注意检查各部钢丝绳有无断股和松股现象,如超过有关规定,必须立即更换。
(4)、经常检查各部位的联结情况,如有松动,应予拧紧,塔身联结螺栓应在塔身受压时检查松紧度,所有联结销轴必须带有开口销,并需张开。
(5)、安装、拆卸和调整回转机械时,要注意保证回转机械与行星减速器的中心线与回转大齿圈的中心线平行,回转小齿轮与大齿轮圈的啮合面不小于70%,啮合间隙要合适。
(6)、在运输中尽量设法防止构件变形及碰撞损坏;必须定期检修和保养;经常检查节构联结螺栓,焊缝以及构件是否损坏、变形和松动。
