养老院工程施工设计方案

合集下载

养老院施工组织设计

养老院施工组织设计

施工组织设计目录1 工程概况 (1)2 施工总部署 (2)3 施工准备工作 (7)4 各分部分项工程的主要施工方法 (10)5 施工材料的准备工作计划 (7)6 工程投入的主要施工机械设备情况、进场计划 (7)7 劳动力安排计划 (7)8 施工质量保证措施 (32)9 安全生产保证措施 (32)10 确保工期的技术组织措施 (32)11 文明施工措施 (32)12 冬雨季施工措施 (32)13 施工平面布置 .............................................附:拟投入的主要施工机械设备表劳动力计划表施工进度网络图施工平面布置图第一章工程概况1.1 工程规模工程名称:颍东区杨楼孜镇老年公寓施工设计单位:阜阳市建筑勘察设计院建筑面积:2518。

85㎡,地上5层工程地点:颍东区杨楼孜镇结构形式:砖混结构工程内容:建筑、装饰、安装1.2 建筑概况楼(地)面:卫生间等用水房间为SPU防水层,其他部位为水泥砂浆楼(地)面外墙:乳胶漆内墙:卫生间为防水涂料,其余为白水泥腻子屋面:防水层为BP-P型自粘卷材,找坡层为炉渣混凝土油漆:木门:调和漆一底三度,面漆浅灰色。

铁件:防锈漆二度。

木门防腐:凡伸入墙内与墙体接触木料,防腐处理.1。

3 建设单位的招标要求(1)工期要求本工程计划工期为120日历天。

(2)质量要求工程质量达到国家施工验收规范标准要求的合格标准。

1。

4 施工条件(1) 本工程位于阜阳市颍东区口孜东矿医院院内,地理位置优越,交通便利,施工中所需的各种材料可用汽车直接运至现场。

(2)我公司具有多年的施工经验,公司内各种施工机械齐全,可满足工程施工所需的各种施工机械设备。

公司内劳务人员工种齐全。

操作熟练,可根据工程进度情况,随时调配劳动力.第二章施工总部署1.工程管理目标质量目标:工程质量确保达到合格工程.工期目标:120日历天。

2. 组织施工的指导思想2。

1 科学的管理(1)应用矩阵体制动态管理、目标控制、节点考核的项目动态管理法组织施工。

养老院装修改造施工组织设计

养老院装修改造施工组织设计

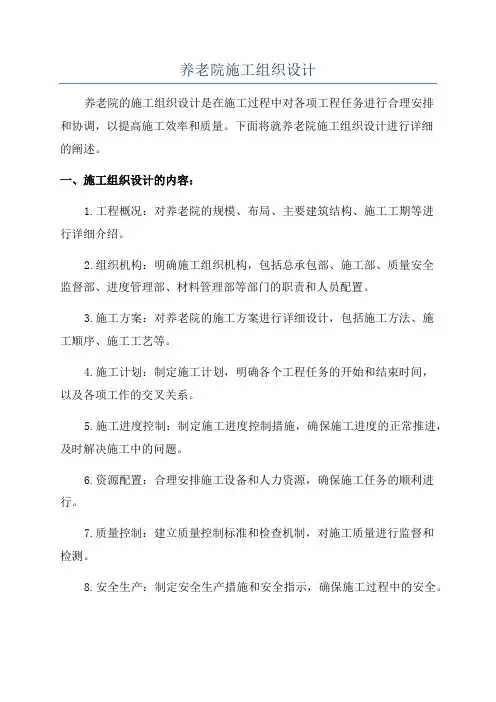

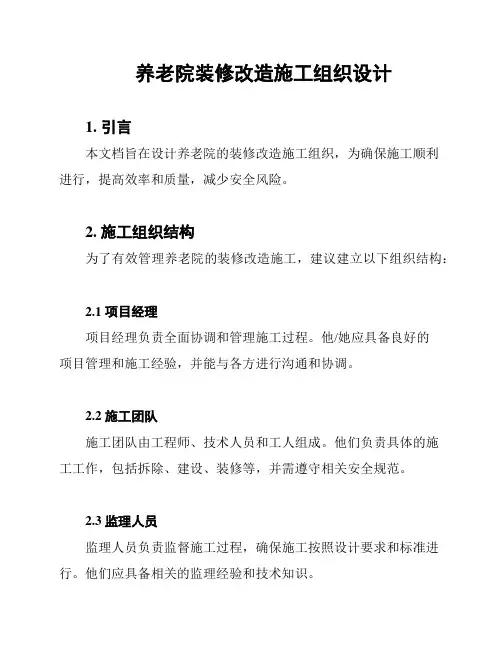

养老院装修改造施工组织设计1. 引言本文档旨在设计养老院的装修改造施工组织,为确保施工顺利进行,提高效率和质量,减少安全风险。

2. 施工组织结构为了有效管理养老院的装修改造施工,建议建立以下组织结构:2.1 项目经理项目经理负责全面协调和管理施工过程。

他/她应具备良好的项目管理和施工经验,并能与各方进行沟通和协调。

2.2 施工团队施工团队由工程师、技术人员和工人组成。

他们负责具体的施工工作,包括拆除、建设、装修等,并需遵守相关安全规范。

2.3 监理人员监理人员负责监督施工过程,确保施工按照设计要求和标准进行。

他们应具备相关的监理经验和技术知识。

2.4 安全专员安全专员负责监督施工现场的安全工作,包括安全设施、作业规范和事故预防。

他们应具备安全管理的专业知识和技能。

3. 施工过程养老院的装修改造施工按照以下流程进行:3.1 筹备阶段在施工前,应进行详细的筹备工作,包括确定施工计划、编制施工方案、准备所需材料和设备等。

3.2 拆除阶段拆除阶段主要包括原有建筑物或设施的拆除工作。

应采取安全措施,避免对周围环境和其他建筑物造成影响。

3.3 建设阶段建设阶段包括新建或改建养老院的建设工作。

应严格按照设计图纸和技术要求进行施工,确保质量和安全。

3.4 装修阶段装修阶段主要包括室内装修和外部景观设计。

应根据养老院的需要和设计要求进行装修工作,并确保装修材料安全环保。

3.5 竣工阶段在施工完成后,应进行验收和整理工作,确保养老院可以正常使用。

同时,还应编制施工总结报告,总结经验教训并提出改进措施。

4. 安全管理在整个施工过程中,应重视安全管理,确保施工人员和居民的安全。

4.1 制定安全规范制定详细的安全规范,包括工人的安全培训、安全设施的设置等,确保施工过程中安全可控。

4.2 定期检查定期对施工现场进行安全检查,发现问题及时处理,避免事故发生。

4.3 事故预防加强事故预警措施,提前发现潜在的安全风险,并采取相应措施进行事故预防。

养老院建筑工程施工方案

养老院建筑工程施工方案

一、工程概况本项目为某市新建的养老院建筑工程,占地面积约5000平方米,总建筑面积约20000平方米。

工程主要包括居住区、医疗康复区、餐饮区、休闲娱乐区、办公区等。

施工工期为12个月。

二、施工部署1. 施工顺序:先基础工程,后主体结构工程,再装饰装修工程,最后安装工程。

2. 施工组织:成立项目施工领导小组,下设施工、质量、安全、材料、财务等职能部门。

3. 施工进度安排:按照工程进度计划,分阶段、分批次完成各施工任务。

三、施工方案1. 基础工程(1)基础垫层:采用C15混凝土垫层,厚度为100mm。

(2)基础垫层施工:采用混凝土搅拌车运输混凝土,人工摊铺,平板振动器振捣密实。

(3)基础底板:采用C25混凝土,厚度为200mm,钢筋保护层为30mm。

(4)基础底板施工:采用混凝土搅拌车运输混凝土,人工摊铺,钢筋绑扎,振捣密实。

2. 主体结构工程(1)砌体工程:采用MU10标准砖,M7.5混合砂浆,砌筑墙体厚度为240mm。

(2)钢筋工程:按照设计图纸要求,绑扎钢筋,保证钢筋间距、保护层厚度符合规范要求。

(3)混凝土工程:采用C25混凝土,按照设计图纸要求,进行模板支设、钢筋绑扎、混凝土浇筑、养护等工作。

3. 装饰装修工程(1)室内装修:墙面采用乳胶漆,地面采用瓷砖,顶面采用轻钢龙骨吊顶。

(2)室外装修:墙面采用涂料,地面采用砖铺,顶面采用防水卷材。

4. 安装工程(1)给排水工程:按照设计图纸要求,进行给排水管道安装、试压、通水等工作。

(2)电气工程:按照设计图纸要求,进行强电、弱电线路安装、试压、通电等工作。

(3)通风空调工程:按照设计图纸要求,进行通风管道安装、试压、调试等工作。

四、安全措施1. 施工现场设置安全警示标志,确保施工安全。

2. 施工人员必须佩戴安全帽、安全带等防护用品。

3. 严格执行施工现场防火、防爆、防中毒、防触电等安全规定。

4. 施工现场设置消防器材,确保消防设施齐全有效。

五、质量保证措施1. 严格按照国家有关工程质量标准进行施工。

养老院施工组织设计

养老院施工组织设计

养老院施工组织设计养老院的施工组织设计是在施工过程中对各项工程任务进行合理安排和协调,以提高施工效率和质量。

下面将就养老院施工组织设计进行详细的阐述。

一、施工组织设计的内容:1.工程概况:对养老院的规模、布局、主要建筑结构、施工工期等进行详细介绍。

2.组织机构:明确施工组织机构,包括总承包部、施工部、质量安全监督部、进度管理部、材料管理部等部门的职责和人员配置。

3.施工方案:对养老院的施工方案进行详细设计,包括施工方法、施工顺序、施工工艺等。

4.施工计划:制定施工计划,明确各个工程任务的开始和结束时间,以及各项工作的交叉关系。

5.施工进度控制:制定施工进度控制措施,确保施工进度的正常推进,及时解决施工中的问题。

6.资源配置:合理安排施工设备和人力资源,确保施工任务的顺利进行。

7.质量控制:建立质量控制标准和检查机制,对施工质量进行监督和检测。

8.安全生产:制定安全生产措施和安全指示,确保施工过程中的安全。

9.环境保护:在施工过程中注意环保工作的落实,合理利用资源,减少对环境的影响。

二、施工组织设计的步骤:1.开展前期调研和勘察,了解工程的具体情况,包括地理、气候、地质等因素。

2.制定施工方案,包括施工方法、施工顺序和施工工艺等。

3.制定施工计划,明确各个工程任务的开始和结束时间,以及各项工作的交叉关系。

4.确定资源需求,包括施工设备和人力资源的需求,并进行合理的配备。

5.制定质量控制措施和安全生产措施,确保施工质量和施工安全。

6.制定环保措施,减少对环境的影响,合理利用资源。

7.设计施工组织机构,明确部门职责和人员配置。

8.制定施工进度控制措施,确保施工进度的正常推进。

三、施工组织设计的注意事项:1.充分了解工程概况,包括项目需求、地理条件等,确保施工方案和施工计划的合理性。

2.合理安排资源,确保施工设备和人力资源的充足。

3.制定合理的质量控制措施和安全生产措施,确保施工质量和安全。

4.注意环保工作的落实,减少对环境的影响。

养老中心工程施工方案

养老中心工程施工方案

养老中心工程施工方案一、项目概况养老中心工程项目位于城市郊区,占地面积约为10亩,是一个为老年人提供养老、康复、休闲的综合性建筑群。

本项目总建筑面积为20000平方米,包含了办公楼、医务楼、餐厅、室外运动场地等多个功能区域。

本项目的施工需要符合国家相关标准和规范,确保建筑质量、安全可靠。

二、施工组织设计1. 施工总体组织设计养老中心工程项目施工总承包单位负责项目的总体施工组织设计。

根据项目的特点和工程的复杂性,制定符合实际情况的施工组织设计方案。

2. 施工队伍组织结构施工总承包单位应根据项目的建设规模和工程进度,合理组织施工队伍,配备必要的管理、技术、安全、质量等人员,确保施工的顺利进行。

3. 安全生产管理安全生产是工程施工中最重要的环节,施工总承包单位要加强安全生产管理,在施工中做好防范措施,保障施工人员的安全。

4. 施工进度管理施工总承包单位应根据项目工程量和施工周期,合理制定施工进度计划,确保工程按时完成。

三、施工技术方案1. 地基处理本项目选址土地基础条件较好,但在施工前需进行地基处理,确保建筑物的稳固性。

可采用挖土方案进行地基处理,确保地基平整、坚固。

2. 结构施工养老中心工程建筑主体结构采用钢筋混凝土结构,施工时应按照设计图纸要求进行,确保结构的牢固性和耐久性。

3. 安装工程建筑内部的设备安装工程包括给排水、供暖、通风、空调等,应按照相关技术规范进行安装,确保设备的正常运行和使用寿命。

4. 装饰装修养老中心建筑内部的装修装饰需要符合老年人居住的舒适性和便利性,施工时应选用环保材料,注重室内空气质量,确保室内装饰装修的质量。

四、质量控制方案1. 施工方案审批施工总承包单位应对施工方案进行严格审批,确保施工方案符合国家相关标准和规范要求。

2. 施工过程质量控制在施工过程中,要进行全程质量监控,定期组织质量检查,确保施工质量符合要求。

3. 现场验收在各施工阶段完成后,要进行现场验收,对完成的工程进行检查验收,并及时处理出现的质量问题。

养老院建设工程实施方案

养老院建设工程实施方案

养老院建设工程实施方案一、项目背景和意义养老院是为了解决老年人生活和生活照顾问题而设立的一种专门服务机构。

随着我国人口老龄化趋势的日益加剧,养老问题已经成为社会关注的焦点。

为了解决老年人养老问题,提高社会的养老服务水平,满足老年人多样化、个性化养老需求,我国亟需加快养老院建设步伐,提高养老院服务质量。

本项目选址位于市区的边缘地带,紧邻城市主干道,周边交通便利,配套设施齐全,环境清幽,适宜老年人居住。

项目占地面积10000平方米,总建筑面积8000平方米,计划建设100个床位的养老院,包括住宿区、活动区、医疗保健区等功能区域。

二、项目规划与设计1. 总体规划按照政府规划要求,本项目将建设成为一个集居住、休息、医疗保健、文化娱乐等为一体的养老院。

总体规划将采用人性化、舒适化的设计理念,以满足老年人的居住需求和身心健康需求。

2. 建筑设计养老院建筑设计将充分考虑老年人的生活习惯和特殊需求,建筑结构合理、布局合理,设有无障碍通道和方便老年人居住的设施。

同时,保证建筑材料的环保性和耐久性,创造出一个舒适、安全、温馨的居住环境。

3. 装饰设计装饰设计将以温馨、舒适、安全为主要设计理念,采用合适的色彩、材质和家具,使老年人的居住环境更加舒适、温馨、美观。

三、施工组织与管理1. 施工组织建立健全的施工组织架构,确定项目经理和相关技术人员,明确各职责和任务分工,保证施工详细、全面、安全进行。

2. 施工管理加强对施工现场的管理,严格执行《建筑工地安全生产管理规定》,确保施工安全、质量和进度。

四、主要施工内容与流程1. 地基与基础建设进行地面平整、基础桩基浇筑,保证建筑物稳固性和耐久性。

2. 主体结构施工进行主体结构施工,包括地面和楼层设置、建筑材料安装等,确保建筑结构稳固、安全。

3. 安装设备与装饰施工进行室内设备的安装,包括电力设备、水暖设备、通风设备等,同时进行室内装饰施工,确保室内设施和装饰符合安全、舒适、美观的要求。

湖山敬老院改造工程方案

湖山敬老院改造工程方案

湖山敬老院改造工程方案一、项目概况湖山敬老院位于美丽的湖山之间,是一处远离城市喧嚣、环境清幽的养老院。

随着社会的发展和人们养老观念的转变,湖山敬老院也需要进行改造升级,以适应老年人的需求。

本项目的目标是对现有建筑进行全面的改造和扩建,提升养老院的设施和服务水平,为老年人提供一个舒适、安全、温馨的居所。

二、改造目标1、提升设施设备:对敬老院的建筑设施进行全面检修和升级,包括水电设施、通风设备、消防设备等,确保老年人的生活安全。

2、改善服务质量:提升养老院的服务质量,增加医护人员和养老护理员的数量,提供更专业、周到的护理服务。

3、增加娱乐设施:增设老年人喜欢的娱乐设施,如舞蹈室、音乐室、游戏室等,丰富老年人的生活。

4、绿化环境提升:对养老院周围的环境进行绿化,增加花草树木,打造一个清新宜人的环境。

三、改造内容1、建筑设施改造:对现有建筑进行全面检修和装饰,包括墙面、天花板、地面、门窗等,确保建筑结构的安全和美观。

2、设施设备升级:对水电设施、通风设备、消防设备等进行全面检修和改造,确保老年人的生活安全和舒适。

3、服务设施增设:增设医务室、休闲室、健身房、音乐室、舞蹈室等,为老年人提供更丰富的娱乐和休闲设施。

4、绿化环境提升:对院内外的环境进行绿化,增加花草树木,打造一个清新宜人的环境。

四、改造方案1、建筑设施改造:对建筑外墙进行清洗和装饰,确保外观整洁美观。

对室内的墙面、天花板、地面进行重新装修,保证整体装修风格统一。

更换老化的门窗,加装防盗和隔音设施,提升居住安全和舒适性。

2、设施设备升级:对水电设施进行全面检修和改造,确保正常供水供电,减少事故发生的可能。

安装新风系统和空调设备,保证室内空气清新,温度适宜。

检修和更新火灾报警系统、灭火设备等,提升消防安全标准。

3、服务设施增设:新建医务室,配置医疗器械和药品,为老年人提供基本的医疗服务。

增设休闲室、健身房、音乐室、舞蹈室等,为老年人提供各种娱乐活动。

养老院工程技术方案范文

养老院工程技术方案范文

养老院工程技术方案范文一、项目概况养老院工程技术方案的设计目标是为了提供一个安全、舒适、便利、人性化的居住环境,为老年人提供良好的生活质量。

本方案包括建筑设计、设备设施、环境绿化、安全保障、信息化管理等方面,全面提升养老院的服务水平和管理水平。

二、建筑设计1. 总体规划养老院占地xx平方米,总建筑面积xx平方米,包括xx床位的住宿设施、餐厅、娱乐活动室、医护室、办公区域等功能区域。

建筑风格以现代简约风为主,结构稳固、采光通风良好,外部设施包括停车场、花园、健身步道等。

2. 住宿设施住宿设施包括单人间、双人间、套房等,每个房间都配备独立卫生间、阳台、电视、空调等。

房间布局合理,便于老年人的活动和生活,设施设备符合人性化设计,为老年人提供舒适的居住环境。

3. 公共设施餐厅、娱乐活动室、医护室等公共设施按照老年人的生活需求进行设计,包括无障碍通道、无障碍卫生设施、易操作的电梯、活动空间宽敞等。

餐厅食材新鲜、每日菜品多样、能够满足老年人的饮食需求。

三、设备设施1. 全面医疗设备养老院配备全套的医疗设备,包括心电监护仪、麻醉机、手术台、医用制氧机等,保障老年人的健康和生活安全。

2. 安防设备养老院设有全面的安防设备,包括闭路电视监控、门禁系统、紧急呼叫设备等,确保老年人的安全和隐私。

3. 生活辅助设备为老年人提供生活辅助设备,包括电梯、坡道、轮椅等,方便老年人的生活和活动。

四、环境绿化1. 花园景观养老院内设有花园景观区域,种植各种花草树木,绿化率达到xx%,为老年人提供一个宜人的休闲空间。

2. 健康步道养老院周围设有健康步道,长xx公里,为老年人提供健身锻炼的场所,有利于老年人的健康和康复。

五、安全保障1. 紧急预案养老院制定完善的紧急预案,包括火灾预案、自然灾害预案、疫情预案等,确保老年人的生命安全。

2. 应急设备养老院配备各种应急设备,包括灭火器、防护面具、急救箱等,为老年人提供及时的救援和保障。

六、信息化管理1. 区域网络养老院建立完善的区域网络,包括有线网络、无线网络、电子门禁系统、智能家居设备等,为老年人提供便捷的信息查询和管理服务。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工组织设计目录1 工程概况 (1)2 施工总部署 (2)3 施工准备工作 (7)4 各分部分项工程的主要施工方法 (10)5 施工材料的准备工作计划 (7)6 工程投入的主要施工机械设备情况、进场计划 (7)7 劳动力安排计划 (7)8 施工质量保证措施 (32)9 安全生产保证措施 (32)10 确保工期的技术组织措施 (32)11 文明施工措施 (32)12 冬雨季施工措施 (32)13 施工平面布置.................................................................................................附:拟投入的主要施工机械设备表劳动力计划表施工进度网络图施工平面布置图第一章工程概况1.1 工程规模工程名称:颍东区杨楼孜镇老年公寓施工设计单位:阜阳市建筑勘察设计院建筑面积:2518.85㎡,地上5层工程地点:颍东区杨楼孜镇结构形式:砖混结构工程内容:建筑、装饰、安装1.2 建筑概况楼(地)面:卫生间等用水房间为SPU防水层,其他部位为水泥砂浆楼(地)面外墙:乳胶漆内墙:卫生间为防水涂料,其余为白水泥腻子屋面:防水层为BP-P型自粘卷材,找坡层为炉渣混凝土油漆:木门:调和漆一底三度,面漆浅灰色。

铁件:防锈漆二度。

木门防腐:凡伸入墙内与墙体接触木料,防腐处理。

1.3 建设单位的招标要求(1) 工期要求本工程计划工期为120日历天。

(2) 质量要求工程质量达到国家施工验收规范标准要求的合格标准。

1.4 施工条件(1) 本工程位于阜阳市颍东区口孜东矿医院院内,地理位置优越,交通便利,施工中所需的各种材料可用汽车直接运至现场。

(2)我公司具有多年的施工经验,公司内各种施工机械齐全,可满足工程施工所需的各种施工机械设备。

公司内劳务人员工种齐全。

操作熟练,可根据工程进度情况,随时调配劳动力。

第二章施工总部署1.工程管理目标质量目标:工程质量确保达到合格工程。

工期目标:120日历天。

2. 组织施工的指导思想2.1 科学的管理(1) 应用矩阵体制动态管理、目标控制、节点考核的项目动态管理法组织施工。

(2) 严格执行网络统筹计划和施工方案,强化现场协调,对网络图中关键线路和关键工序按节点控制;对进入工地的施工队伍实行任务切块,分片包干,在项目中引入竞争机制。

(3) 工期、质量、安全、效益指标与各级经济承包挂钩,健全激励机制。

2.2 一流的质量(1) 按照全面质量管理工作要求,注重提高全员的工作质量。

在施工力量部署上按照精干、高效的原则,组织一支能征善战、有施工经验的施工队伍。

(2) 坚持从工程实际出发,选用先进合理的施工工艺、侧重解决重点工序和重点设备的施工方法。

(3) 配备优良的设备,积极推广应用新工艺、新技术、新材料。

2.3 优质的服务(1) 牢固树立“为用户服务”和“下道工序就是用户”的观点。

(2) 队与队之间,专业与专业之间,工序与工序之间要加强协作与配合,“为用户服务”要体现施工工程质量上的高标准,工作质量上的严要求。

(3) 业主是工程产品的最终用户,急用户所急,想用户所想,一切为了用户,是我们处理现场各种复杂关系的出发点和立足点,服从业主和监理人员的监督指导,切实搞好与设计单位的配合。

3. 施工组织3.1施工组织设置原则施工现场建立一个以合理有效的组织机构为框架的权力系统、责任系统、利益系统、信息系统。

根据建设项目的施工特点,采用项目法施工管理组织形式,抽调素质高、知识面广、富有施工管理经验的人员组成项目经理班子,实行“层层分包、风险抵押、单独核算、奖罚分明”的项目经理负责制。

按期、优质、高效地完成施工任务,使工程顺利投入使用。

3.2 施工组织机构设置成立项目部,全权代表履行工程承包合同,实施工程项目的全过程管理,形成坚强的领导集体。

作业层按专业设置施工队。

4. 总体施工方案4.1 组织管理机构和劳动力组织针对该工程特点,我公司如中标,我们将把该工程列为公司的目标管理工程,组织精干的施工管理人员组成项目经理部,并选素质好、创优能力强的劳务队伍承担劳务作业;调入装备优良的施工机械设备,采用先进的施工工艺以确保该工程的工期、质量及安全文明施工目标的实现。

4.2 主要施工方案简介根据该工程的施工特点及进度要求,项目经理部全面统筹,精心组织施工,各工序采取平面流水、立体交叉作业,尽量缩短各工序持续时间及工序的搭接时间,抢建主体,尽量为装饰工程赢得时间。

结构工程施工阶段,土建要与安装紧密配合搞好预留、预埋。

现浇钢筋砼梁板全部采用模板快拆体系。

基础、主体钢筋场内集中加工制作,现场绑扎;全部基础、主体砼采用商品混凝土。

现浇梁、板模板拟采用竹胶模板。

装饰工程施工阶段采取以内装饰为主,内外并举,土建安装互相密切配合施工,外装饰工程自上而下连续施工。

工程采用密目网封闭,严格按照“一标五规范”的要求组织施工。

项目经理部根据公司制定的一级网络计划及生产计划安排,具体制定每个月、每层楼的详细全面的二级施工进度网络计划。

各施工专业队伍、各专业工种根据二级网络计划并结合本工种的特点及现场实际情况,制定每个周的三级专业施工进度网络计划。

使各个专业、各个工序的施工始终处于动态的网络计划控制管理中,以保证总的工期目标的实现。

为保证工期目标的实现,项目经理部根据计划及早为安装和装饰工程创造条件。

同时搞好土建和安装及装饰工程的穿插配合施工。

在施工网络计划的指导下,保证各专业施工都在控制工期内完成任务。

5. 施工顺序及施工流程5.1 施工顺序采取先地下后地上,先结构后装修的施工方法。

根据本工程特点分四个施工阶段:即基础施工阶段;主体施工阶段;屋面施工阶段;内外装修施工阶段;其中水暖、电气等设备安装与以上各施工阶段交叉作业。

5.2 施工流程5.3 土建工程土建工程本着先地下、后地上,主体施工阶段脚手架按规范及有关要求,随建筑物升高同时搭设。

5.4 安装工程在结构工程施工期间,安装各专业应与土建各专业密切配合,安排专人负责预留洞、预埋件的预留、预埋,并应与装修各专业协调好关系,并注意成品保护。

5.5 装饰工程按照先室外后室内,先上后下,先土建后安装,依据网络计划要求按时组织施工力量进场施工。

在此阶段的施工中,工种较多,一定要组织好工序的穿插和各工种之间的协调,并制定切实可行的成品保护措施,加强成品保护工作。

6. 施工进度计划根据本工程设计文件,依照建设单位对工期的要求,结合我公司的实际施工能力,公司初步制定了该项目工程总的施工进度计划,本工程工期为120日历天。

6.1 施工进度网络图(见附图)6.2 进度计划的检查与调整(1) 进度计划执行过程中,须进行日常检查和定期检查。

日常检查方法有碰头会,管理人员深入现场对进度进行检查,定期检查是按周、旬、月进行的比较全面的检查。

(2) 根据检查找出计划与实施的差距,采取相应的措施对施工进度进行调整。

可采取加班加点、多个班组平等立体交叉作业等形式对施工进度进行调整。

(3) 计划的保证与控制关系见下图:第三章施工准备工作序准备工作简要内容号1 图纸会审熟悉施工图,组织图纸会审,进一步完善施工组织设计。

编制施工图预算和施工预算,提出各单位工程及项目材料需用量计划2 施工图预算和定额用工时、机械班量。

根据给定的坐标和高程,做好施工现场控制网测量,按照总平面图要3 定位测量求,施工现场控制网设置永久性控制测量标准点。

做好“三通一平”、临时供水、电线路、临时设施搭设、材料堆场、4 现场准备设置消防栓等工作。

1. 施工准备的具体的方法1.1 现场交接准备中标进入现场后,即通过业主对施工现场进行交接。

(1) 对现场的测量平面控制点进行交接,并根据需要进行导线点加固。

(2) 对现场的水源、电源及排水设施进行踏勘、交接。

1.2 现场设施和施工用水用电准备根据工程的特点,现场实际情况和施工需要做好现场平面规划,并按规划进行现场临建的搭设和临时用水用电管线的布置,安排好现场消防设施及CI形象布置。

1.3 技术准备(1) 施工技术人员尽快熟悉图纸,提出图纸问题及在施工中所要解决的问题和合理化建议等,进行图纸会审,组织图纸会审。

(2) 根据施工组织设计拟定的施工方法和进度计划、建筑工程预算定额和有关费用定额,进行施工图预算的编制,提供详细的材料计划,并做好劳动力、材料及机械台班需用量分析。

(3) 进行施工技术交底:工程开工前由项目总工组织施工人员、安质人员、班组长进行交底,针对施工的关键部位施工难点、质量和安全要求、操作要点注意事项等进行全面的交底,各个班组长接受交底后组织操作人员认真学习,要求落实在各个施工环节之上。

(4) 按照建筑总平面的要求,做好工程轴线控制网和标高控制点的测量。

(5) 修建施工现场隔离围墙、临时道路和临建设施。

第四章各分部分项工程的主要施工方法1. 施工测量1.测量放线依据建设单位、桩基单位提供的坐标点或基准线,采用经纬仪、钢尺等测量工具进行定位放线,要做好轴线桩保护工作。

放线完成后必须经建设单位及有关方面复核签字后方可进行下道工序。

2.标高控制依据建设单位提供的原始水准点采用S2 水准仪测设施工用水准点(水准点不应少于3 个,且通视良好)。

竖向标高用钢尺由±0.00直接丈量至各楼层,楼层标高由水准仪测定。

3.轴线垂直传递采用J-2 经纬仪逐层传递主轴线,做好校核调整工作。

4.沉降观测按每15米设置一个沉降观测点,每施工层观测一次,收尾工作完毕观测一次,竣工交付前复核一次,以后按设计规定观测,沉降观测应准确记录,并定人、定仪器、定时观测。

2. 土方工程1. 土方开挖土方开挖阶段正处雨期,土方的开挖与基础施工应连续进行,最大限度地压缩时间。

施工中防止地基暴露时间及地面水流入槽内,以免边坡塌方及影响地基持力层。

土方工程采用上部用挖掘机开挖,下部人工开挖与修槽相结合的方法,基础工作面每边宽度应符合招标文件要求及图纸规定。

在土方开挖过程中严格控制,不超深、不欠挖。

在槽外侧围以土堤并开挖水沟,防止地面水流入。

基槽开挖至原土层,及时通知有关部门验槽、验桩。

使基底标高满足设计要求。

2. 土方回填(1) 回填土前应将基础两边基槽内和房心的垃圾、杂物清净,同时清出松散物,回填由基础底面开始。

(2) 回填土的质量必须符合图纸要求和规范规定,含水量适中。

(3) 土方回填时,两边同时分层回填,用蛙式打夯机分层压实。

3. 桩基础工程3.1 工艺流程施工流程图见图2.1。

3.2 工艺流程说明及主要质量控制要点3.2.1 施工准备(1) 技术准备。

1) 图纸会检:严格按照国家电网公司《电力建设工程施工技术管理导则》(简称导则)的要求做好图纸会检工作。

2) 技术交底:应按照导则规定,每个分项工程必须分级进行施工技术交底。
