FTTH(光缆入户)施工方案一想到光缆入户,我脑海中立刻浮现出光纤那细腻如丝的线条,以及它带来的高速网络体验。

这不仅仅是一项技术工程,更是一场现代生活的革命。

下面,就让我来给大家详细讲解一下FTTH(光缆入户)的施工方案。

施工前的准备工作至关重要。

我们需要对施工区域进行实地考察,了解地形地貌、建筑结构、用户需求等信息。

这就像是给一场大战做战略部署,每一步都不能马虎。

1.资料收集收集施工区域的地图、建筑图纸、用户资料等,确保施工方案的准确性。

2.设备准备准备光缆、熔接机、光纤箱、光纤终端盒等设备,保证施工过程中设备的充足和完好。

进入施工阶段。

1.光缆敷设遵循路由规划,确保光缆走向合理。

光缆敷设过程中,注意保护光缆,避免损伤。

光缆接头处做好标记,方便后续维护。

2.光纤熔接光纤熔接是施工中的关键技术,它要求我们将两根光纤精确对接,确保信号传输的稳定性和高速性。

这一步骤需要做到:选择合适的光纤熔接机,提高熔接质量。

熔接过程中,保持光纤清洁,避免污染。

熔接完成后,对熔接点进行测试,确保信号传输正常。

3.光纤箱安装光纤箱位置选择合理,便于用户使用和维护。

光纤箱安装牢固,避免因振动等原因导致损坏。

光纤箱内部布线整齐,方便后续维护。

4.光纤终端盒安装光纤终端盒位置选择合理,便于用户使用。

光纤终端盒安装牢固,确保信号稳定。

光纤终端盒内部布线整齐,方便后续维护。

施工完成后,进入验收阶段。

1.信号测试对施工区域内的每个用户进行信号测试,确保光缆入户后网络速度达到预期。

2.问题排查针对信号测试中出现的问题,进行排查和解决,确保用户网络使用正常。

3.用户反馈收集用户反馈,了解光缆入户后的使用情况,及时调整施工方案。

施工结束后的维护工作同样重要。

1.定期检查定期对光缆、光纤箱、光纤终端盒进行检查,发现问题及时处理。

2.应急处理遇到突发情况,如光缆损坏、光纤断裂等,及时进行应急处理,确保用户网络使用不受影响。

注意事项:1.光缆保护施工过程中,光缆的保护是首要任务。

小区ftth施工方案

小区ftth施工方案

小区ftth施工方案FTTH(Fiber to the Home)是指纤维到户的光纤接入技术,将光纤网络直接延伸到用户家庭,提供高速、稳定的宽带接入服务。

在小区中进行FTTH施工,需要经过下面几个步骤:首先,需要进行小区网络规划,确定光纤线路的布设方案。

根据小区的地形、建筑结构、用户数量等因素,确定光纤机房的位置和光纤布线的路径。

同时,需要考虑未来的扩容需求,保证网络的可持续发展。

其次,进行光纤线路的铺设工作。

根据规划方案,在小区内进行光纤线路的走线布线工作,将光纤线缆铺设在地下或架空,保证线路的整洁和安全。

同时,需要进行光纤的连接和接头的处理,确保信号的稳定和传输的可靠性。

然后,进行光纤设备的安装和调试工作。

在光纤机房中安装光纤交换设备、光纤调度设备等,并与光纤线路进行连接。

进行设备的初始化设置和调试,确保光纤网络的正常运行和接入资源的分配。

最后,进行用户端设备的安装和调试。

在用户家庭中安装光纤终端设备,如光猫、路由器等,并进行设备的连接和调试。

确保用户能够正常接入光纤网络,并享受高速、稳定的宽带服务。

在整个FTTH施工过程中,需要注意以下几点:1.安全性:在施工过程中,需要保证工人的安全,采取安全措施,避免意外事故的发生。

2.质量控制:施工过程需要严格按照相关规范和标准进行操作,保证工程质量。

3.工期控制:制定合理的施工计划,保证施工工期的控制和进度的推进。

4.施工现场管理:对施工现场进行管理,保持整洁,确保施工过程的顺利进行。

5.用户服务:施工结束后,对用户进行宣传和培训,解答用户相关问题,提供良好的售后服务。

通过以上的步骤和注意事项,可以有效地进行小区FTTH施工,提供高质量、高速度的宽带接入服务,满足用户对网络的需求。

ftth系统工程施工方案

ftth系统工程施工方案

ftth系统工程施工方案一、项目背景随着信息时代的到来,宽带网络已经成为人们日常生活中不可或缺的一部分。

而FTTH (Fiber to the Home)即光纤到户的技术,正是为了满足人们对高速宽带的需求而发展起来的。

FTTH系统是一种通过光纤传输数据到用户家庭的宽带接入技术,它具有传输速度快、信号衰减小、带宽大、抗干扰能力强等优点,因此成为了当前宽带接入的主流技术之一。

本文将围绕FTTH系统工程的施工方案展开,通过详细的介绍和分析,希望能够为相关工程人员提供一些借鉴和参考。

二、工程概述1. 项目名称:某某地区FTTH系统工程施工2. 工程内容:光纤布线、设备安装、调试等3. 工程规模:覆盖某某地区的城市居民区4. 工程周期:预计为6个月三、施工方案1. 前期准备1.1 工程人员准备根据工程规模和施工周期,合理确定施工组织架构和人员配置,确保能够满足工程的需要。

一般包括工程经理、技术人员、施工人员等。

1.2 施工材料准备准备包括光纤、连接器、配线盒、光纤分纤器、设备机柜等在内的相关施工材料,确保充足并具备质量保证。

1.3 设备购置购置光纤传输设备、光纤拓扑分析设备、光缆测试设备等,确保施工过程中的测试设备和传输设备齐全。

1.4 工程环境准备在施工前对施工环境进行认真的勘察和评估,确保施工环境符合要求,并且进行必要的准备工作,比如清理施工场地,保障施工安全。

2. 施工流程2.1 规划设计进行施工前的光纤网络规划设计,包括光纤布线方案、网络设备布置方案等,确保满足用户需求。

2.2 光缆铺设按照规划设计的光纤布线方案,进行光缆的架设、连接和固定工作,保证光缆的完整性和安全性。

2.3 光交接箱安装配合光缆铺设工作,按照规划设计的光纤布线方案进行光交接箱的安装和连接工作。

2.4 设备安装进行光纤传输设备、光网络分析设备、测试设备等的安装和连接工作,确保设备的正常运行。

2.5 系统调试对完成安装的光纤传输系统进行全面的调试和测试工作,确保系统的正常运行和稳定性。

XXXX小区FTTH光纤入户工程施工组织方案1

XXXX小区FTTH光纤入户工程施工组织方案1

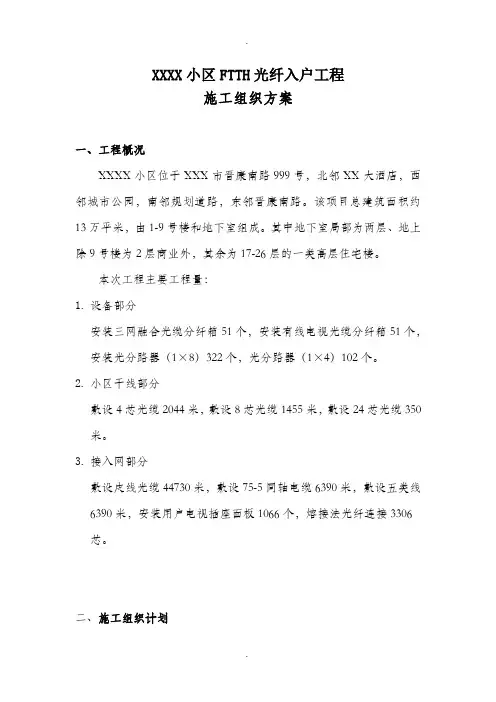

XXXX小区FTTH光纤入户工程施工组织方案一、工程概况XXXX小区位于XXX市晋康南路999号,北邻XX大酒店,西邻城市公园,南邻规划道路,东邻晋康南路。

该项目总建筑面积约13万平米,由1-9号楼和地下室组成。

其中地下室局部为两层、地上除9号楼为2层商业外,其余为17-26层的一类高层住宅楼。

本次工程主要工程量:1.设备部分安装三网融合光缆分纤箱51个,安装有线电视光缆分纤箱51个,安装光分路器(1×8)322个,光分路器(1×4)102个。

2.小区干线部分敷设4芯光缆2044米,敷设8芯光缆1455米,敷设24芯光缆350米。

3.接入网部分敷设皮线光缆44730米,敷设75-5同轴电缆6390米,敷设五类线6390米,安装用户电视插座面板1066个,熔接法光纤连接3306芯。

二、施工组织计划(一)工程工期本工程计划开工日期为2016年5月20日,计划竣工日期为2016年8月20日。

(二)工程组织结构本次工程拟委派李涛同志为本工程项目经理。

(三)管理机构及成员构成1)项目经理:李涛负责整个工程的总体组织、调度2)工程现场负责人:陈友良负责整个工程的协调、监督和跟踪管理3)工程技术员:孙崇师负责整个工程设计图纸,施工技术资料的整理和保管,工程施工的技术文件等工作4)工程质检员、安全员:李易坤负责整个工程施工过程中的质量、安全的监督管理及完工质量检测等工作5)工程队:余冬全、李志明负责整个工程的具体施工。

(四)、施工材料情况施工材料均要符合国家相关规定并得到国家相关部门的质量认证。

(五)、向施工人员进行施工组织计划和设计交底在施工前必须将详尽的工程设计、工程计划、施工技术、安全规范等内容向施工人员讲解交底,使其明确了解工程施工的各项要求和责任,以保证工程严格按照设计图纸、施工组织计划、安全操作规程和施工规范等要求进行施工。

(六)、协调工作安排各施工小组在现场施工中如遇到需要协调的问题,应积极有效的进行协调工作,保证工程顺利进行。

ftth光纤入户工程施工方案

ftth光纤入户工程施工方案

ftth光纤入户工程施工方案一、前言FTTH光纤入户工程是指将光纤网络延伸至用户家庭的工程,通过光纤网络技术,实现高速宽带网络服务的覆盖,提供更快更稳定的网络连接,以满足用户对高质量网络服务的需求。

本文将就FTTH光纤入户工程的施工方案进行详细阐述,包括施工前的准备工作、施工流程、安全保障等方面,力求对相关工程人员提供一份详尽的指导。

二、施工前的准备工作1. 安全评估:施工前需进行安全评估,确定施工区域的安全情况。

对施工区域的电力、气体管道、地下管线等设施进行调查,以确保施工过程中不会对周边环境产生影响,并做好相关预案。

2. 原材料准备:根据项目规模和实际需求,准备好相应的光纤、光缆、配线盒、终端盒等施工所需的原材料。

3. 人员调配:确定施工所需的人员数量和专业技能,包括施工队长、工程技术人员、安全员、监理人员等。

4. 工具设备:准备好施工所需的工具设备,包括打孔机、光纤热缩管、光纤熔接机、光纤测试仪等。

5. 现场勘察:对施工区域进行详细勘察,了解施工现场的地形、地貌、环境等情况,为后续工作做好准备。

三、施工流程1. 施工准备(1)施工人员按照施工计划,整理好所需的工具设备和材料。

(2)对施工现场进行清理,清除杂物和障碍物,确保施工的顺利进行。

(3)对施工区域进行施工标识,标明施工区域和相关安全警示标识。

2. 光缆铺设(1)根据工程设计图纸,确定光缆的敷设路线和敷设方式。

(2)利用打孔机在墙壁或地面开孔,将光缆沿着预定路线进行铺设。

(3)定期使用光纤测试仪检测光缆的品质和传输质量,确保光缆的正常传输。

3. 光纤热缩管处理(1)在光缆敷设完成后,对光缆进行热缩管的处理。

热缩管用于保护光缆的连接点,防止受潮和损坏。

(2)使用光缆热缩管对接头进行包裹,采取热缩机进行加热处理,使热缩管紧密包裹在光缆上。

4. 光纤熔接(1)对光缆接头进行割纤和清洁处理,保证光缆接头的平整和清洁。

(2)利用光纤熔接机进行光纤的熔接,确保光纤的连接质量和稳定性。

ftth施工进度实施方案

ftth施工进度实施方案

ftth施工进度实施方案FTTH施工进度实施方案。

一、引言。

随着信息时代的到来,光纤通信技术作为一种高速、大容量、低时延的通信方式,已经成为了现代通信网络的主流。

FTTH(Fiber to the Home)作为光纤通信技术的一种应用方式,已经被广泛应用于各个领域。

在FTTH网络的建设过程中,施工进度的实施方案显得尤为重要。

本文将围绕FTTH施工进度实施方案展开讨论,以期为相关人员提供一定的参考。

二、施工前准备。

1. 确定施工范围,在进行FTTH施工之前,需要明确施工范围,包括具体施工区域、施工时间等内容。

2. 编制施工方案,根据实际情况,编制详细的施工方案,包括施工流程、施工人员配置、施工设备准备等内容。

3. 确定施工队伍,组建专业的施工队伍,确保施工人员具备相关技能和经验,保证施工质量。

三、施工过程管理。

1. 施工现场管理,对施工现场进行严格管理,确保施工区域安全、整洁,做好施工区域的标识和警示工作。

2. 施工进度控制,制定详细的施工进度计划,对施工进度进行严格控制,确保施工按时完成。

3. 资源协调管理,合理分配施工资源,包括人力、物力、财力等,确保施工过程中资源的充分利用。

四、施工质量管理。

1. 施工过程监督,对施工过程进行全程监督,确保施工符合相关标准和规范。

2. 施工质量检测,进行施工质量检测,对施工过程中出现的质量问题及时处理,确保施工质量达标。

3. 施工验收,完成施工后,进行全面的施工验收,确保施工质量满足相关要求。

五、施工后维护。

1. 完善施工档案,对施工过程进行详细记录和整理,形成完整的施工档案,为后续维护工作提供依据。

2. 进行设备调试,完成施工后,对相关设备进行调试和检测,确保设备正常运行。

3. 完善维护计划,制定详细的维护计划,对施工完成后的设备进行定期维护,延长设备的使用寿命。

六、总结。

FTTH施工进度实施方案的制定和执行,对于FTTH网络的建设具有重要意义。

只有通过科学合理的施工进度实施方案,才能保证施工过程的顺利进行,最终实现网络建设的成功。

ftth工程施工方案计划

ftth工程施工方案计划

ftth工程施工方案计划一、前言随着信息通信技术的迅猛发展,光纤到户(FTTH)技术已经成为了高速宽带接入的主流技术。

FTTH工程的施工方案计划对于工程的顺利进行和质量的保证至关重要。

本文将对FTTH工程的施工方案计划进行详细的分析和规划,以确保工程的顺利进行和质量的保障。

二、工程规划1. 项目概况FTTH工程是为了将光纤接入用户的家庭或企业,以提供高速的宽带服务。

工程的主要内容包括光纤线路的铺设、设备的架设与接入、光纤的连接和测试等工作。

2. 工程目标本次FTTH工程的主要目标是确保工程的按时完成和质量的保障。

在保证工程质量的前提下,尽可能减少施工时间和成本。

3. 工程范围FTTH工程的施工范围包括了光纤线路的布设、设备的架设和接入、光纤的连接和测试等方面。

4. 工程任务(1)完成光缆的敷设和连接工作;(2)架设光纤终端盒和光纤接头盒;(3)进行光纤的连接和测试;(4)制定保护措施,确保工程安全。

5. 工程周期本次FTTH工程的施工周期为3个月,其中包括了前期准备、施工实施和后期验收等环节。

三、施工方案1. 前期准备(1)组建施工团队:根据工程的任务和规模,组建合适的施工团队,确保人员的专业配备和工程的高效进行。

(2)勘察设计:对工程的施工区域进行勘察和设计,绘制详细的施工图纸和设计方案。

(3)采购设备材料:根据工程的设计方案,采购必要的设备和材料,确保工程所需的设备和材料充足。

2. 施工实施(1)光缆敷设:根据设计方案,进行光缆的敷设,确保光缆的布设符合要求。

(2)设备架设:在设计的位置进行设备的架设,确保设备的牢固和安全。

(3)光纤连接:进行光纤的连接工作,确保连接的牢固和准确。

(4)光纤测试:进行光纤的测试工作,确保连接的质量和稳定性。

3. 后期验收(1)工程验收:对工程进行综合验收,确保工程的质量和安全。

(2)文件整理:整理工程的相关文件和资料,确保工程的完整性和可追溯性。

(3)清理保洁:对工程现场进行清理和保洁,确保工程的整洁和安全。

FTTH光缆入户施工方案

FTTH光缆入户施工方案

FTTH工程施工组织计划方案山东鹏齐信息科技有限公司目录一、项目概况 (5)二、设计依据 (5)三、光缆敷设的技术方案和要求 (5)1、准备工作 (5)2、光缆的选用 (5)3、光缆的敷设安装要求 (6)四、施工人员组织 (14)五、常用工具配备 (14)六、无源分光器安装要求 (15)七、光缆敷设 (16)1、一般规定 (16)2、管道光缆 (17)3、光纤熔接 (18)4、光缆中继段测试 (19)八、项目计划与控制 (20)1、施工项目计划与控制 (20)2、施工项目总进度计划与控制 (20)3、计划具体实施 (22)九、施工机械与施工力量配备计划 (22)1、机构设置 (22)2、机械设备配备 (23)十、项目部现场组织机构图 (23)1、施工管理机构 (23)十一、岗位责任制 (24)1、领导小组的职责 (24)2、项目经理岗位职责 (24)3、项目部职责 (24)4、施工队长职责 (25)5、公司技术部职责 (25)6、施工员岗位职责 (25)7、技术员的岗位职责: (25)8、材料员的岗位职责: (26)9、安全员的岗位职责: (26)10、质检员的岗位职责: (27)十二、项目质量计划与其控制 (27)1、质量保证措施 (27)2、施工质量计划实施 (29)3、质量控制点的设置和要求 (29)十三、项目安全控制与保证措施 (30)1、安全生产控制的基本原则 (30)2、安全立法措施 (31)3、施工现场管理制度 (31)4、安全组织与保证措施 (31)十四、文明生产 (32)十五、环境保护 (33)十六、售后服务承诺 (33)1、售后服务期: (33)2、售后服务期界定: (33)3、质量保证期: (33)4、质量维护期: (34)5、关于售后的完工文件和培训计划: (34)一、项目概况本工程工程内容为光纤入户工程,具体数量待定。

二、设计依据1)甲方FTTH光纤图纸2)《住宅区和住宅建筑内光纤到户通信设施工程设计规范》3)《住宅区和住宅建筑内光纤到户通信设施工程施工与验收规范》三、光缆敷设的技术方案和要求1、准备工作1)检查设计资料、原材料、施工工具和器材是否齐全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

移动小区宽带FTTH接入单项工程施工组织方案1.1编制依据1、中国移动通信集团安徽有限公司某分公司2012年某市宽带接入(FTTH)光缆线路工程管道工程招标文件2、《本地移动信线路工程验收规范》YD5138-2005;《长途通信光缆线路工程验收规范》YD5121-2005;《长途通信光缆塑料管道工程验收规范》YD5043-2005;《长途通信光缆线路工程设计规范》YD5102-2005;《本地通信线路工程设计规范》YD5137-2005。

3、中国移动通信集团安徽有限公司201201《宽带建设工程施工规范手册》1.2工程概况:1):2012年某市宽带接入(FTTH)光缆线路工程(补充设计具体小区内容)2)项目建设地点:某市3)建设单位:监理单位:设计单位:施工单位:1.3工程工期:计划开工日期:2012年月日计划完工日期:2012年月日;计划工期天。

我单位承诺安计划工期完工,延期按建设单位合同约定采取相应的处罚措施。

1.4项目施工机构:施工单位负责人:手机号码:项目经理:手机号码:质量检验员:手机号码:安全员:手机号码:资料员:手机号码:施工队长:手机号码:施工队伍人数:(人)施工队长:手机号码:施工队伍人数:(人)1.5工程安全目标:本工程安全目标为:无严重的质量、人员、设备、车辆安全责任事故。

高处坠落事故(人员、机具)为零。

不发生触电伤亡事故。

不发生损坏建设单位设备的责任事故。

无严重交通安全责任事故。

具体管理方案或控制措施见施工组织设计第十一项。

1.6工程质量目标:严格质量责任人,实行班组自检、项目部预验、局级最终检验记录等三个层次严格把关,自检确保硬件安装每道工序全部合格。

单项工程一次验收合格率100%,施工质量优秀率达到85%。

施工组织设计方案中质量等标准未涉及到的技术要求一律遵照通信相关规范和移动标准、设计等规定执行。

1.6.1光缆线路的建设要求:1)光缆的单盘测试光缆敷设前进行单盘检查测试,光缆衰耗必须符合设计要求,主要测量1310nm及1550nm窗口的工作衰耗,并注意光缆外护层有无裂缝断裂,核对光缆端别。

2).光缆路由的复测(1)按设计图纸核对路由走向、敷设位置及接续点环境是否安全可靠、便于施工、维护。

(2)根据光纤衰耗的测试数据,光缆敷设前,根据地形起伏丈量,核算包括接头重叠长度、各种必要的预留长度在内的敷设总长度,并进行光缆的配盘工作。

避免任意砍断尾缆,避免在马路中心人孔或繁华闹市区操作接头。

(3)光缆与其它设施、树木、建筑物等最小距离符合相关标准的要求。

3)光缆端别根据长途光缆设计规范及本地网光缆设计规范,如果是形成环路的光缆,则先确定一个局站的光缆布放端别,再从这个局站开始,B端向外布放,依次经过其它局站环回时,光缆环回端B端朝向起始站;其它支线以主环点为A端,其B端指向被接入的局站点。

4)光缆配盘(1)根据光缆衰耗的测试数据,按到货单盘光缆长度合理安排使用地段,使光缆接头数量最少,余出光缆最短。

配盘时考虑光缆接头点的施工条件,不要将光缆接头置于地形不好的地段(如长杆档、跨河档及跨路档内)。

(2)光缆尽量做到整盘敷设,以减少中间接头。

(3)靠设备側的第1、2段光缆的长度尽量大于350~500米。

(4)靠设备侧选用光纤的几何尺寸、数值孔径等参数偏差小、一致性好的光缆。

(5)光缆配盘后接头点满足下列要求:直埋光缆接头安排在地势平坦和地质稳固地点,避开水塘、河流、沟渠及道路等。

5)光缆布放的一般要求(1)光缆在布放前进行单盘测试(衰耗、长度)并做好组织工作,布放时统一指挥,统一行动。

布放中无特殊情况不得随意开断光缆,光缆布放后不要绷得太紧,需预留光缆处适当预留。

(2)由于光缆布放牵引长度较长,沿线各点(尤其是拐弯处及交通要道)有专人监视,并随时保持联络,以便在意外情况发生时采取措施。

(3)布放时对光缆牵引力严格控制,不得大于光缆允许张力(1500N)。

曲率半径不得小于光缆外径的20倍。

布放过程中无扭转、打小圈、浪涌等现象发生。

光缆敷设时牵引长度每次不大于1000M,超长时采用分次牵引的办法。

6)光缆的预留:本工程的光缆在线路查勘长度的基础上,除按国家规定的损耗外,光缆的各种预留长度如下:(光缆预留支架宜顺杆路朝向杆路前进方向或接头的另一侧)光缆接续预留:管道接头每侧预留5M左右;架空接头每侧预留10M左右;进局光缆预留:小站按10-20M、大站按20-30M考虑光缆预留;除以上预留以外,光缆特殊地段预留,如开发地段、以后可能改道地段及特殊要求预留地段等皆考虑光缆的预留,预留的地点及数量在图中具体标明。

7)管道光缆及子管的安装要求为提高管孔利用率,根据光缆外径小的特点,在波纹管及钢管中敷设半硬聚乙烯塑料子管,子管采用不同颜色。

在多孔(7孔)蜂窝塑料管管道中,则可直接布放光缆,无需穿放子管,光缆占用其中的小孔。

布放管道光缆按人工敷设考虑,有条件时也可采取机械牵引敷设,不论人工或机械牵引施工,都要求整盘布放,施工过程统一指挥、互相配合,保证光缆施工质量。

8)管道光缆敷设安装要求(1)管孔的选用按设计要求,同路由上的孔位不宜改变;(2)同一条光缆穿放在同色的子管内。

(3)光缆布放后,逐个人(手)孔地将光缆绑扎在托板上,并留适当余量,避免光缆绷得太紧。

(4)光缆在人(手)孔内采用螺纹塑料软管保护,并用尼龙扎带绑固在托板上。

(5)为便于维护,本工程光缆在人(手)孔内挂上小标志牌。

9)光缆线路防机械损伤光缆在过电杆处、吊线接头处及吊线十字结、丁字结处,用PVC软管进行保护。

人(手)孔内光缆或通道光缆采用PVC软管进行保护。

1.6.2光交箱、分纤箱等设备安装要求:(1)室外机柜的规格型号和安装位置应符合设计要求。

1)落地室外机柜的安装应符合以下要求:①应采用混凝土基座。

基座长、宽宜超出机柜外形尺寸100mm,地面高30mm,地面下40mm;室外机柜底面不得超出基座范围应符合按设计要求。

②浇注基座应预置固定机柜螺栓,预留电源线、接地线、光电缆引入管孔(洞)。

③浇注基座时应将地线系统的水平接地体延伸至基础面,露出端应焊接铜鼻子。

④机柜底部应与基座加固、连接固定点不得裸露在外。

加固螺栓应符合YD5059-2005《电信设备安装抗震设计规范》中5.3节的相关规定。

1)架空室外机柜的安装应符合以下要求:①架空平台的安装应符合设计要求。

②工作平台的底部距地坪应≥3m,且不影响道路通行。

③宜采用镀锌扁钢将水平接地体延伸,沿电杆布放至机柜底部,距离不宜超过300mm,然后采用不小于35mm2的铜芯电缆引接到柜内等电位接地排。

2)壁挂室外机柜的安装应符合以下要求:①宜选择满足机柜承重要求的永久性建筑物安装,机柜与墙壁宜采用膨胀螺栓安装坚实牢固。

②机柜底部距地面高度宜不小于2m。

③地线引接宜采用镀锌扁钢将水平接地体延伸,沿墙布放至机柜底部,距离不宜超过300mm,然后采用不小于35mm2的铜芯电缆引接到柜内等电位接地排。

④光缆引入机柜应采用穿墙镀锌钢管保护。

4)地线水平接地体与垂直接地体之间的焊接应牢靠,焊接点应做防腐处理。

5)水平接地体延伸靠近机柜端应焊接铜鼻子,焊接应牢固,焊接点应做防腐处理。

铜鼻子的尺寸应与机柜接地引入线径相吻合。

6)落地安装基座或立杆架空安装基础与人(手)孔的沟通,宜采用管孔式,不得做成通道式。

7)机柜(箱)应做好标识,书写应清晰、正确,内容应符合电信业务经营者或设计要求。

1.用户智能终端盒1)用户智能终端盒的规格型号、安装位置、安装方式应符合设计要求。

1.7质量保证操作流程:1. 7.1质量保证具体措施:我公司领导层高度重视工程质量问题,严格把关,层层管理,杜绝不合格工程存在。

质量保证措施还体现在以下一些内容:1.7.3物资控制♦把好材料的质量关。

凡是由我公司购买的主要材料,必须以设计文件的为依据,并提供相应的材料设备的出厂合格证书、入网证书及检验证书。

♦凡是由我公司购买的材料,供货速度必须满足工程进度要求。

♦材料的领取和使用必须检查标识。

♦对业主提供的设备材料进行质量控制,以确保获得符合要求的物资,保证通信工程质量。

♦项目经理部或各材料员负责业主提供设备材料的接收、验证,并填写“设备、材料进货记录”。

验证内容包括:规格/型号、数量核对,包装、外观、随行质量证明文件;对有包装的,开箱检查,检查产品清单(附件、随机文件);按合同/协议进行必要的检查、试验,通知技术人员检查其是否符合设计要求。

♦在维护工作中,各材料员对接收的材料设备的贮存、保管,按《物资的搬运、贮存和发放程序》执行。

♦物资在保管贮存中发生丢失、损坏或在使用中发现不适用时,各项目经理部及时向业主报告,查明原因并予以解决。

♦当维护材料需要维护单位代为保管时,应由双方共同协商办理交接手续,维护人员必须将材料包装完整,便于维护单位代管。

1.7.1仪表、机具控制♦工程中所使用的机具、仪表保证良好。

仪表必须有检定合格的“合格证”。

♦仪表的数量要能满足工程进度的要求。

♦保证维护生产用的车辆和日常工具的数量和质量,避免因为工具质量而影响工程质量。

1.8安全生产管理体系及安全生产控制措施1.8.1安全生产控制计划1.8.1.1安全控制要求1)遵循公司程序文件,持续识别、确定施工环境危险源,进行综合风险评价,确定风险级别,制定安全生产防范措施,保证目标和指标实现。

2)建立项目安全组织机构,落实安全生产责任制,各级人员安全职责到位。

3)建立安全教育、培训制度,提高施工人员安全意识,熟练掌握安全生产操作规范,项目管理人4)员、施工人员必须安全生产培训考核合格才能上岗。

5)落实安全生产检查制度,明确安全检查计划。

6)各项措施、方案必须满足国家、行业颁布的法律法规和要求。

1.8.1.2安全生产控制措施针对本项目,结合已识别的重大风险,特制定“施工现场防火措施、施工现场的安全用电措施、低温雨期施工的控制措施、机具仪表的保护措施、在用通信设备、网络安全的防护措施、高空作业、高处作业时的安全防护措施”。

这些措施属于一般性控制措施,项目部将对具体工程项目实际情况进行详细的危险源识别,制定有效的控制措施,写入《施工组织设计》。

对施工过程中新发现的重大风险因素,制定控制措施并实施,同时上报主管部门。

1.8.1.3施工现场防火措施1)施工现场实行逐级防火责任制,项目经理为第一责任人,施工队(班组)长为直接责任人,施工人员熟知安全防火要求和知识,能够正确使用灭火设备。

2)临时使用的仓库,要建立仓库管理制度,符合防火要求,设置防火器材。

3)在机房使用砂轮锯、热风机、电焊等设备时,必须有专人看管。

机房内禁止使用明火。

电气设备、电动工具严禁超负荷运行。

电力线的线径应满足负载电流的要求,接头要结实可靠。

机房内严禁吸烟、饮水。
