石墨模塑聚苯板施工专业技术交底

合集下载

石墨聚苯板外墙保温技术交底

石墨聚苯板外墙保温技术交底

石墨聚苯板外墙保温技术交底一、概述石墨聚苯板外墙保温技术是采用石墨聚苯板作为保温材料,加固外墙,提高外墙的保温性能。

该技术不仅提高了房屋的保温性能,还可以有效地节省能源和降低建筑的能源消耗。

二、工程流程1.首先,进行工程前的调查和勘察工作。

通过对现场进行调研,了解墙体的材料和结构特点。

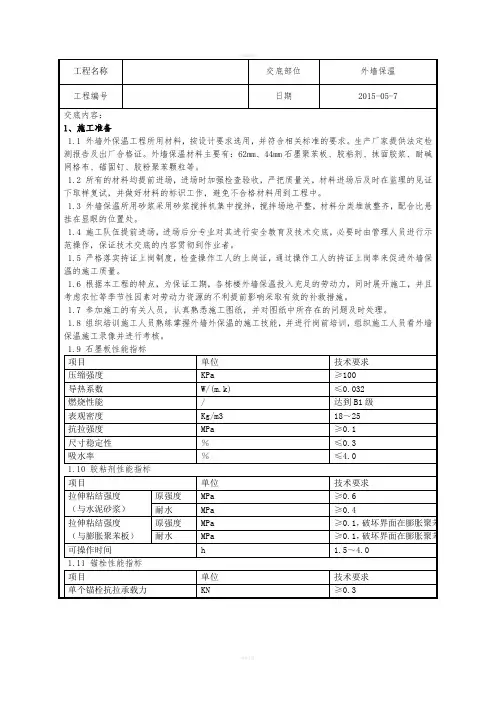

2.根据墙体结构,选择合适的保温材料和厚度,并确定保温层的位置和尺寸。

3.对墙体进行清洗和处理,使其干净整洁。

4.在保温层上涂抹聚合物水泥浆,并将石墨聚苯板粘贴到保温层上。

在石墨聚苯板之间填充胶水,以确保保温层的完整性和牢固性。

5.在石墨聚苯板上贴网格布,再次涂抹聚合物水泥浆,从而形成一个坚固的外墙保温层。

6.最后,进行抹面处理,使保温层与墙面完全融合,达到美观牢固的效果。

三、注意事项1.在施工过程中,必须严格按照施工规范执行,确保施工质量。

2.确保施工现场的安全。

施工人员应佩戴安全带,并在施工现场设立警示标志。

3.施工过程中注意环保,确保不会对环境造成污染。

4.施工结束后,必须对施工现场进行清理,并妥善处理施工废料。

四、优点和应用范围石墨聚苯板外墙保温技术具有以下优点:1.保温性能良好,可大幅度提高墙体保温性能。

2.施工简单、快速、方便,降低了人工费用和时间成本。

3.可根据不同墙体材料和结构采用不同的保温材料和厚度,提高施工的灵活性。

4.耐久性好,维修成本低,减少了后期维护的费用和工期。

石墨聚苯板外墙保温技术适用范围广泛,可应用于建筑物的外墙、屋顶、地面等部位的保温工程。

特别是在北方地区、高层建筑、钢结构建筑等需要高效保温的场所更加适用。

五、总结石墨聚苯板外墙保温技术是一种可靠的保温技术,在建筑节能和环保方面有着重要的作用。

在实际应用中,必须严格按照施工规范,确保施工质量和人员安全,以达到良好的保温效果和美观的外观效果。

石墨模塑聚苯板施工技术交底

石墨模塑聚苯板施工技术交底

保温板错缝及转角示意图
)在粘贴窗框四周的阳角和外墙角时,应先弹出垂直基准线,门窗洞口四角部位的
”型进行铺贴,不得拼贴,窗口上端
左右。

拼缝距洞口四周距离
)檐沟部位的上下及侧面应采用石墨模塑聚苯板整体包覆。

)基层墙面上保温系统的抹面层应延伸到空调机搁板上下表面的圆弧,并附加耐碱玻纤网格布增强处理;
)空调机搁板饰面层上表面宜向外有不小于6﹪的泛水坡度;
)墙身变形缝的金属盖缝板应在石墨模塑聚苯板粘贴前按设计定位,并采用塑料锚栓将其牢固地固定在基层墙体上;
)在墙身变形缝内填塞双面涂抹胶粘剂的难燃型膨胀聚苯板。

填缝深度应大于缝宽。

聚苯板保温层施工安全技术交底

聚苯板保温层施工安全技术交底

聚苯板保温层施工安全技术交底1. 项目背景为确保建筑物的保温效果,我们决定在该项目中使用聚苯板作为保温层材料。

聚苯板具有优异的保温性能和较低的导热系数。

然而,在施工过程中,需要注意一系列的安全事项,以避免发生意外。

2. 施工前准备在进行聚苯板保温层施工之前,必须进行充分的准备工作,确保施工现场的安全。

2.1 施工场所选择合适的施工场所,确保周围环境没有易燃易爆物品,保证施工人员的安全。

2.2 工具和设备检查使用的工具和设备是否完好,确保其正常工作,减少使用过程中的安全风险。

2.3 人员培训对施工人员进行安全培训,包括聚苯板的特性、施工方法和安全注意事项等内容,提高施工人员的安全意识。

3. 施工过程中的安全注意事项在施工过程中,需要注意以下安全事项,以确保施工人员的安全。

3.1 使用个人防护装备确保施工人员佩戴适当的个人防护装备,如安全帽、安全鞋、手套、护目镜等,减少受伤的风险。

3.2 防止火源禁止在施工现场吸烟或使用明火,确保施工现场没有明火或其他可能引发火灾的物品,减少火灾的发生。

3.3 防止扬尘在施工过程中,产生的扬尘可能对施工人员的健康造成影响。

使用适当的防尘设施和措施,减少扬尘的产生和扩散。

3.4 安全操作施工人员应按照操作规程进行操作,禁止擅自更改或偷工减料,确保施工质量和施工人员的安全。

4. 紧急情况处理在施工过程中,如果发生突发状况或意外事故,应立即采取应急措施,保护施工人员的生命安全。

4.1 应急预案在施工现场制定合适的应急预案,明确各类事故的应急处理方法和联系方式,并进行相应的培训。

4.2 抢救设备在施工现场配备必要的抢救设备,如灭火器、急救箱等,以便在紧急情况下进行及时救援。

5. 施工结束后安全清理在施工结束后,要对施工现场进行安全清理,包括清除施工过程中产生的垃圾、废弃物和残留材料,保持施工现场的整洁和安全。

以上是关于聚苯板保温层施工安全技术交底的内容,希望所有施工人员能够严格遵守安全规定,确保施工过程中的安全和顺利进行。

石墨聚苯板外墙保温技术交底

石墨聚苯板外墙保温技术交底

石墨聚苯板外墙保温技术交底工程名称交底部位外墙保温工程编号日期2015-05-7放置2-5分钟,再进行二次搅拌,即可施工。

2.4 粘结石墨聚苯板本工程所采用石墨聚苯板的尺寸为1200×600×44(mm)、1200×600×62(mm)。

非标准尺寸或局部不规则现场裁切,确保切口与板面垂直,墙面边角处石墨聚苯板尺寸大于300mm。

(1)聚苯板以长向水平铺贴,保证连续结合,上下两排板须竖向错缝1/2 板长,局部最小错缝不得小于200mm。

如下图所示:(2)聚苯板的粘贴应从细部节点(如飘窗、阳台、工程名称交底部位外墙保温工程编号日期2015-05-7合物粘结砂浆灰饼,如下图所示(6)用条点法涂好聚合物砂浆的聚苯板必须立即粘贴在墙面上,速度要快,以防止粘结砂浆表面结皮而失去粘结作用。

贴时不允许采用使板左右、上下错动的方式调整预粘贴板与已贴板间的平整度,而应采用橡胶锤敲击调整;目的是防止由于聚苯板左右错动而导致聚合物粘结砂浆溢进板与板间的缝隙内。

(7)聚苯板按照上述要求贴墙后,用2m靠尺反复压平,保证其平整度及粘结牢固,板与板间要挤紧,不得有缝,板缝间不得有粘结砂浆,否则该部位则形成冷桥。

每贴完一块,要及时清除板四周挤出的工程名称交底部位外墙保温工程编号日期2015-05-7 施工。

2.5 安装锚固栓(1)聚苯板粘结牢固后,应在8~24h内安装固定件,按照方案要求的位置用冲击钻钻孔,要求钻孔深度进入基层墙体内30mm(有抹灰层时,不包括抹灰层厚度)。

(2)固定件个数按照每平方米2-3个,下图所示要求放置,任何面积大于0.1m2的单块板必须加固定件,且每块板添加数量不小于4 个。

(3)操作时,自攻螺栓需拧紧,使用根部带切割刀工程名称交底部位外墙保温工程编号日期2015-05-7(3)将大面网格布沿长度、水平方向绷直绷平。

注意将网格布弯曲的一面朝里放置,开始大面积的埋贴,网格布左右搭接宽度100mm,上下搭接宽度80mm;不得使网格布褶皱、空鼓、翘边。

石墨聚苯板外墙保温技术交底

石墨聚苯板外墙保温技术交底

工程编号日期2015-05-7(1)聚苯板以长向水平铺贴,保证连续结合,上下两排板须竖向错缝1/2 板长,局部最小错缝不得小于200mm。

如下图所示:(2)聚苯板的粘贴应从细部节点(如飘窗、阳台、挑檐)及阴、阳角部位开始向中间进行。

施工时要求在建筑物外墙所有阴阳角部位沿全高挂通线控制其顺直度,并要求事先用墨斗弹好底边水平线及100mm 控制线,以确保水平铺贴,在区段内的铺贴由下向上进行。

(3)粘贴聚苯板时,板缝应挤紧,相邻板应齐平,施工时控制板间缝隙不得大于2mm,板间高差不得大于1.5mm。

当板间缝隙大于2mm时,须用聚苯板条将缝塞满,板条不得用砂浆或胶结剂粘结;板间平整度高差大于1.5mm的部位应在施工面层前用木锉、粗砂纸或砂轮打磨平整。

(4)按照事先排好的尺寸,从拐角处垂直错缝连接,要求拐角处沿建筑物全高顺直、完整。

如下图所示:工程编号日期2015-05-7聚苯板转角排板示意图(5)首层聚苯板满粘于外墙,其他楼层聚苯板用抹子在每块聚苯板周边涂50mm宽专用聚合物粘结砂浆,要求从边缘向中间逐渐加厚,最厚处达10mm;注意在聚苯板的侧面留设50mm×5mm 宽的槽口,以利于贴板时将封闭在板与墙体间的空气溢出。

然后再在聚苯板上抹8 个厚10mm ,φ100 的圆形聚合物粘结砂浆灰饼,如下图所示(6)用条点法涂好聚合物砂浆的聚苯板必须立即粘贴在墙面上,速度要快,以防止粘结砂浆表面结皮而失去粘结作用。

贴时不允许采用使板左右、上下错动的方式调整预粘贴板与已贴板间的平整度,而应采用橡胶锤敲击调整;目的是防止由于聚苯板左右错动而导致聚合物粘结砂浆溢进板与板间的缝隙内。

(7)聚苯板按照上述要求贴墙后,用2m靠尺反复压平,保证其平整度及粘结牢固,板与板间要挤紧,不得有缝,板缝间不得有粘结砂浆,否则该部位则形成冷桥。

每贴完一块,要及时清除板四周挤出的聚合物砂浆;若因聚苯板切割不直形成缝隙,要用木锉锉直后再张贴。

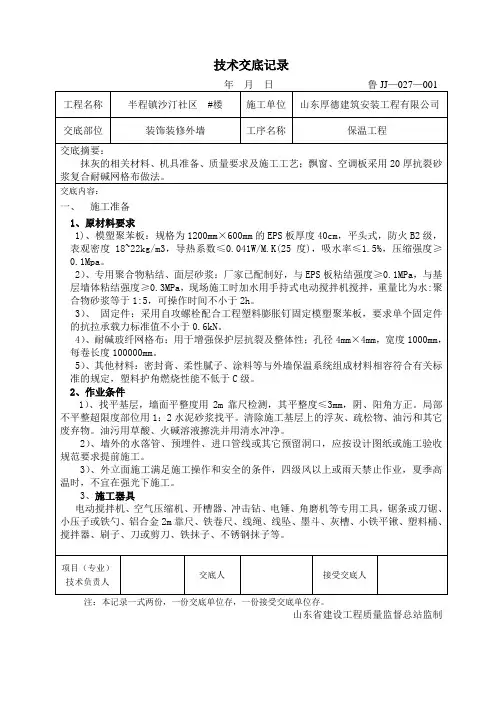

住宅楼工程模塑聚苯板外墙保温技术交底

住宅楼工程模塑聚苯板外墙保温技术交底

技术交底记录
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

山东省建设工程质量监督总站监制
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

山东省建设工程质量监督总站监制
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

山东省建设工程质量监督总站监制
技术交底记录
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

山东省建设工程质量监督总站监制
技术交底记录
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

山东省建设工程质量监督总站监制
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

山东省建设工程质量监督总站监制
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

山东省建设工程质量监督总站监制。

模塑聚苯板技术交底

模塑聚苯板技术交底
模塑聚苯板技术交底
一、技术准备
A、外墙外保温施工应在基墙验收合格后进行。
B、施工环境温度应不低于+5℃,风力应不大于4级,严禁在雨天进行外保温施工。
C、采用专用吊蓝脚手架进行施工,墙体不预留孔洞和设置脚手眼。
D、按保温设计厚度要求,在大墙面、阳台面每隔1米处吊垂线采用标准厚度的聚苯板贴饼。
E、根据墙体外保温系统的施工程序,先做样板,经质检站、甲方、监理工程师共同检验,符合设计要求后方可大面积施工。
b、抹底灰,均匀平整,使墙体表面光滑平整。
c、专用聚合物砂浆粘板。在事先切好的模塑板面上滚涂界面剂,晾干后方可使用。
d、网格布翻包:在膨胀缝两侧、窗口边及孔洞口边的模塑板上预贴窄幅网格布,其宽度约为200mm,翻包部分宽度约为80mm。
e、抹好基层内层专用聚合物砂浆后立即将模塑板粘贴在基层表面上。模塑板粘贴在基层上时,应用2m靠尺压平操作,保证其平整度和粘贴牢固。板与扳之间要挤紧,碰头缝处不抹内层专用聚合物砂浆。每贴完一块板,应及时清除挤出的聚合物砂浆,板间不留间隙。若因模塑板不够方正或裁切不直形成缝隙,应用模塑板条塞入并打磨平整。模塑板应水平粘贴,保证连续结合,且上下两排模塑板应竖向错缝板长的1/2。在墙拐角处,应先排好尺寸,裁切好模塑板,使其粘贴时垂直交错连接,保证拐角处顺直且垂直。在粘贴窗框四周的阳角和外墙阳角时,应先弹出基准线,作为控制阳角上下竖直的依据。
A、门窗框、管道、外挂物等的残留砂浆应清理干净。
B、对碰撞坏的墙面应及时修补,先用胶粉聚苯颗粒浆料将破坏处修补平整,在其表面层用抗裂砂浆粘贴大于破坏处四边200mm以上的网格布并铺平。
C、施工中严禁踩踏窗口。
D、拆除脚手架或升降外挂架时应注意保护墙面,防止撞坏。
五、安全文明施工

石墨聚苯板技术交底记录大全

石墨聚苯板技术交底记录大全

外墙保温石墨聚苯板技术交底河北大元建业集团股份有限公司№:(津建安表22)石墨聚苯板条塞入并磨平;6.石墨聚苯板应以长向水平铺贴,保证连续结合,上下两排板宜竖向错缝1/2板长,局部最小错缝不得小于200mm;7.石墨聚苯板与基体或基层粘结砂浆在铺贴压实后,砂浆的铺盖面积约占板面的70%以上,粘结砂浆控制厚度为10±0.5mm以保证粘结牢固;8.墙身拐角处,应先排好尺寸,按所需尺寸载切石墨聚苯板,并垂直错缝连接,保证墙身拐角处垂直完整;9.粘贴墙身阳角及窗口两侧阳角时,应先弹出基准线作为控制阳角上下竖直的依据;门窗洞口四周采用整板拼接,不允许用碎板拼凑。

10.粘贴石墨聚苯板前,墙身上的水落管支架、各种进户管线、其它外墙予埋件及支托架,必须按设计图纸及施工验收规程的要求安装完毕;图5-7 伸缩缝做法示意图3.1安装固定件打底1.石墨聚苯板接缝不平处应用衬有平整处理的粗砂纸打底,打磨动作宜为轻柔的圆周方向,不要沿着与石墨聚苯板接缝平行方向打磨,(窗口的细部做法要以蓝图节点详图为准)2.打磨后应用刷子或压缩空气清除干净表面的碎屑及浮灰。

3.6划分格凹线条1.根据设计分格用墨斗弹出分格线的位置,并进行水平或竖向校正;2.按照弹好的分格线在石墨聚苯板上安好定位靠尺,使用开槽机将石墨聚苯板切3.成凹口开槽后的石墨聚苯板厚度不能小于15mm;4.对不顺直的凹口要进行修整。

3.7抹聚合物砂浆底层将聚合物砂浆均匀地抹在石墨聚苯板上,厚度约2mm。

3.8粘贴玻璃纤维网格布、挂镀锌网片1.先在门窗洞口内侧周边以及洞口四角加一层网格布进行加强,洞口四角网格布尺寸为300mm×200mm大墙面的网格布搭接在门窗口周边的加强网格布之上;窗口防踩踏示意图2.对于门窗口及其它洞口四周的石墨聚苯板端头应用网格布和粘结砂浆将其包住,也只在此时,允许石墨聚苯板端边处抹粘结砂浆;其他详细做法要严格按照蓝图,节点详图施工,3.将大面积网格布沿长度、水平方向绷直绷平,注意将网格布弯曲的一面朝里,用抹子由中间向上,下两边将网格布抹平,使其紧贴底层聚合物砂浆,网格布左右搭接宽度不小于100 mm,上下搭接宽度不小于100mm,局部搭接处可用聚合物砂浆补充原底层砂浆的不足处,不得使网格布皱褶空鼓、翘边;4.在装饰凹缝处,应沿凹槽将网格布埋入底层聚合物砂浆内,若网格布在此处断开,必须搭接,搭接宽度不小于65mm;5.对于首层水平网(脚手眼),洞口四周留出100mm范围内抹粘结砂浆及埋贴网格布后不抹面层砂浆,待大面积施工完毕后修补;6.在墙身阴阳角处须从两连墙身埋贴的网格布双向绕角且相互搭接,各面搭接宽度不小于200mm。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4.4、配胶粘剂
1)应按生产厂家产品说明书或试验室给出的配合比配制;
2)拌制时严格控制加水量和搅拌时间,不宜少于5min,确保均匀度和粘稠度;
3)应视季节不同在2h-4h内使用完毕。
4.5、设置翻包耐碱玻纤网布
1)应在门窗洞口、系统变形缝两侧、墙身变形缝、檐口和勒脚等边缘处的基层上预粘135g/㎡普通型耐碱玻纤网布;
2)翻包耐碱玻纤网布宽度不应小于“100mm+石墨模塑聚苯板板厚度+100mm”;
3)应先在翻包处基层表面抹宽度100mm,厚度约2mm的胶粘剂,将翻包网布的一侧100mm宽压入胶粘剂内,余下的另一侧甩出,待保温板粘贴牢固后进行翻包。
4.6、粘贴石墨模塑聚苯板、防火隔离带
1)石墨模塑聚苯板非标准尺寸和局部不规则处可用切割机现场切割。墙面边角处使用保温板材最小尺寸应大于200mm;
二、 施工准备
2.1 、材料及主要机械(机具)设备
材料:石墨模塑聚苯板(B1级033级)界面砂浆,聚合物胶粘剂,耐碱网格布,热镀锌钢丝网(12.7*12.7网格、丝径0.7mm),塑料螺栓,岩棉板(A级,导热系数0,040W/(m.K))
机具:有壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、锤子、阴阳角抿子、托线板、2m靠尺等。
11)在门窗洞口周边,先做洞口侧面保温层,再粘贴防火隔离带和大面石墨模塑聚苯板,最后做抗裂砂浆,在窗角处应连续施工,不得留茬。
12)防火隔离带应设置在门窗洞口上部,高度方向不应小于300mm,且防火隔离带下边缘距门窗洞口上沿不应超过500mm。
4.7、 钻孔及安装膨胀锚栓
1)膨胀锚栓安装的数量、位置及在基层上的有效锚固深度应符合导则的规定和设计要求。锚栓距石墨模塑聚苯板边缘不应小于80mm;
2.2、技术准备
(1)外墙保温工程的施工图设计说明及其标准规范。
(2)材料的产品合格证书、性能检测报告、进场验收记录和复验报告完成。
3、人员准备
保温工30人,特殊工种6人,辅助工种10人,各工种需经项目部进行安全、技能培训合格后方可上岗,对于架子工,电工、起重等工序的工种需持特种作业证件方可上岗。
三、工艺流程
技术交底记录
编 号
工程名称
龙湖紫云别院
交底日期
施工单位
安徽中固建设有限公司
分部分项工程名称
石墨模塑聚苯板
交底提要
工程概况、施工准备、工艺流程、操作要点、质量要求等。
交底内容
一、工程概况
本项目位于合肥市滨湖新区紫云路与天津路交口西南,由3栋20层一类高层住宅、2栋17层~18层二类高层住宅、2栋10层二类高层住宅、4栋6层多层住宅、1栋2层配电房组成,结构形式为框架-剪力墙结构,Y3、Y5、Y6、Y7楼外墙保温采用35厚石墨模塑聚苯板(B1级033级),防火隔离带采用岩棉板(A级),分户楼板采用10mm厚挤塑聚苯乙烯泡沫塑料板,凸窗不透明上顶板、下底板和侧板采用20mm厚匀质防火保温板;门窗洞口统一采用20mm后无机玻化微珠保温砂浆进行收口。
2)应按建筑立面设计要求及现场实际绘制保温板排板图;
3)按设计文件要求弹出系统变形缝的位置线,并沿系统变形缝位置通长临时固定硬质木条或金属条。
4)在架空楼板天棚做法下500mm处的墙柱面交圈弹出标高控制线。
4.3、安装托架
在楼层钢筋混凝土框架梁位置设置经防腐处理的金属支撑托架,并采用膨胀锚栓固定于基层上。托架规格尺寸应满足保温层厚度要求。
4)石墨模塑聚苯板粘贴宜分段自下而上沿水平方向横向铺贴,上下两排石墨模塑聚苯板宜竖向错缝1/2板长,局部最小错缝不得小于200mm;在墙体转角处,石墨模塑聚苯板端部应垂直交错互锁,并保证转角顺直。
保温板错缝及转角示意图
5)在粘贴窗框四周的阳角和外墙角时,应先弹出垂直基准线,门窗洞口四角部位的石墨模塑聚苯板应采用整块石墨模塑聚苯板裁成“L”型进行铺贴,不得拼贴,窗口上端应进行滴水处理,窗台面应内高外低,泛水坡度宜控制在20%左右。拼缝距洞口四周距离应不小于100mm,并采用耐候密封胶嵌缝。
门窗洞口排版示意图
6)防火隔离带岩棉板应与基层墙面满粘,厚度应与建筑外保温层的厚度相同,将防火隔离带岩棉板粘结面涂满一层厚度3mm-4mm胶粘剂粘贴于墙面,滑动就位,用2m靠尺压平,保证其平整度和粘贴牢固。
7)防火隔离带保温层粘贴应与石墨模塑聚苯板一起自下而上按顺序进行。
8)防火隔离带岩棉板与石墨模塑聚苯板之间应拼接严密,宽度超过2mm的缝隙应用石墨模塑聚苯板填塞。
2)胶粘剂采取条粘法涂抹在保温板粘贴面,涂抹厚度以使胶粘剂经粘贴挤压后厚度约为3-5mm为宜,保温板有效粘结面积应不小于80%;
3)保温板粘贴时应轻揉、均匀挤压密实,并用2m靠尺及橡皮锤对板进行调整。板与板之间要挤紧,板与板之间的接缝缝隙不得大于1.5mm,板间接缝处侧面挤出的胶粘剂应及时清理干净;
基层处理→ 挂基准线,弹控制线,预排保温板、防火隔离带,设置系统变形缝→安装托架→配胶粘剂→设置翻包耐碱玻纤网布→粘贴石墨模塑聚苯板、防火隔离带→钻孔及安装膨胀锚栓→抹底层抗裂砂浆→压入耐碱玻纤网格布(>135g/㎡)→抹面层抗裂砂浆→验收合格→外墙涂料
四、操作要点
4.1、基层清理
1)基层墙体应坚实平整、干燥,找平层不得有开裂、空鼓、松动、泛碱、粉化、起皮、爆灰等现象,表面应清洁,无油污、脱模剂等妨碍粘结的附着物;
9)防火隔离带岩棉板应使用锚栓辅助连接,锚栓应压住耐碱玻纤网布。锚栓间距不应大于600mm,锚栓距离保温板端部不应小于100mm,每块保温板上的锚栓数量不应少于1个,锚栓的塑料圆盘直径不应小于100mm。
10)在大面墙铺设耐碱玻纤网布前,防火隔离带位置应先加铺一层普通耐碱玻纤网布,上下超出隔离带的宽带应不小于100mm,左右可对接,对接位置离隔离带拼缝位置应不小于100mm。
2)提前洒水润湿,混凝土面基层拉毛或刮水泥浆软糙,填充墙与混凝土梁、墙、柱等界面处钉2目12.7*12.7网格、丝径0.7mm,300mm宽镀锌钢丝网裂缝。
4.2、挂基准线,弹控制线, 预排保温板、防火隔离带,设置系统变形缝
1)应结合建筑立面设计要求,在外墙面弹水平线、吊垂直控制线、防火隔离带边缘线,以控制石墨模塑聚苯板粘贴的垂直度、平整度;
