牛人总结归纳一建市政管道工程笔记
一级建造师(市政专业)管道工程相关知识点

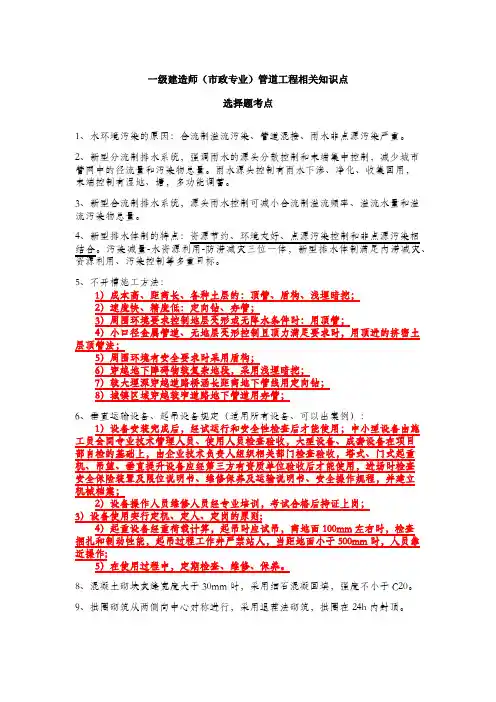

一级建造师(市政专业)管道工程相关知识点选择题考点1、水环境污染的原因:合流制溢流污染、管道混接、雨水非点源污染严重。
2、新型分流制排水系统,强调雨水的源头分散控制和末端集中控制,减少城市管网中的径流量和污染物总量。
雨水源头控制有雨水下渗、净化、收集回用,末端控制有湿地、塘,多功能调蓄。
3、新型合流制排水系统,源头雨水控制可减小合流制溢流频率、溢流水量和溢流污染物总量。
4、新型排水体制的特点:资源节约、环境友好、点源污染控制和非点源污染相结合。
污染减量-水资源利用-防涝减灾三位一体,新型排水体制满足内涝减灾、资源利用、污染控制等多重目标。
5、不开槽施工方法:1)成本高、距离长、各种土层的:顶管、盾构、浅埋暗挖;2)速度快、精度低:定向钻、夯管;3)周围环境要求控制地层变形或无降水条件时:用顶管;4)小口径金属管道、无地层变形控制且顶力满足要求时,用顶进的挤密土层顶管法;5)周围环境有安全要求时采用盾构;6)穿越地下障碍物较复杂地段,采用浅埋暗挖;7)较大埋深穿越道路桥涵长距离地下管线用定向钻;8)城镇区域穿越较窄道路地下管道用夯管;6、垂直运输设备、起吊设备规定(适用所有设备、可以出案例):1)设备安装完成后,经试运行和安全性检查后才能使用;中小型设备由施工员会同专业技术管理人员、使用人员检查验收,大型设备、成套设备在项目部自检的基础上,由企业技术负责人组织相关部门检查验收,塔式、门式起重机、吊篮、垂直提升设备应经第三方有资质单位验收后才能使用,进场时检查安全保险装置及限位说明书、维修保养及运输说明书、安全操作规程,并建立机械档案;2)设备操作人员维修人员经专业培训,考试合格后持证上岗;3)设备使用实行定机、定人、定岗的原则;4)起重设备经重荷载计算,起吊时应试吊,离地面100mm左右时,检查捆扎和制动性能,起吊过程工作井严禁站人,当距地面小于500mm时,人员靠近操作;5)在使用过程中,定期检查、维修、保养。
一级建造师考试市政实务高频考点记忆笔记

以下是一级建造师考试市政实务高频考点记忆笔记,希望能够帮助到您:城镇道路分级:快速路、主干路、次干路、支路。
水泥混凝土路面构造特点:强度高、稳定性好、耐久性好、养护费用少、经济效益高。
水泥混凝土路面横断面形式:一幅路、两幅路、三幅路。
水泥混凝土路面横缝:胀缝、缩缝。
水泥混凝土路面纵缝:施工缝、缩缝。
水泥混凝土路面滑模摊铺机施工特点:速度快、质量高、成本低。
水泥混凝土路面接缝设置要求:接缝是保证路面安全运行的关键,必须设置完善的接缝构造和适宜的缝宽。
胀缝应与路中心线垂直,缝壁必须垂直,缝宽必须一致,缝中不得连浆。
缩缝以及施工缝应线条平整、美观。
特别注意板翘缝为工艺性翘缝,在板上刻划出宽度为0.5~0.7cm的正梯形槽嵌入切缝内,然后灌入沥青类材料,称为沥青玛脂带,是刚性板块性路面在纵横缝上所设置的嵌缝条,以增强板块之间的粘结,起到隔水防渗作用并减小胀缩作用。
水泥混凝土路面滑模摊铺机施工工序:拌合-运输-摊铺-振捣-整平-真空吸水-拉毛-养生等环节。
水泥混凝土路面夏季施工措施:炎热天气浇筑的水泥混凝土,浇筑时为防止粘污和滑坍,宜先以水湿润基层和地面,或浇筑前用水和砂石料沿浇注层厚度方向向下铺一层2~3cm砂浆,然后浇筑水泥混凝土;炎热天气施工水泥混凝土路面宜掺缓凝剂;炎热天气施工应避免中午的高温和曝晒,可安排在夜间进行,或气温较低的早晨进行;炎热天气施工应避免高温蒸发加快,致使混凝土表面很快失水变干,宜在浇筑完成稍稳定后立即喷雾养护,及时加盖湿草袋或布;炎热天气施工应避免暴晒和风干,加强浇水养护,一般浇筑后24小时左右即可开始养护,延续至7天。
炎热天气已浇好的水泥混凝土板上作画图等颜色污染工作,其表面2mm厚度水泥混凝土应另行加盖养护及保护措施,防止污染或损毁。
水泥混凝土路面冬季施工措施:水泥混凝土路面冬季施工一般不宜使用化学外加剂法;冬季施工应掺加防冻剂;采用三毡布和塑料薄膜对整段路面实施大棚保温隔热;遇到昼夜温差大的寒冷季节要控制洒水量;遇到下雪天气除雪后及时补撤覆盖物并在未达到冷却硬化之前禁止通行;冬季施工应配备加热拌和用水的水箱和水池。
一级建造师市政专业笔记之城市管道工程

城市管道工程一、城市给水排水管道工程施工(一)城市排水体制选择1、主要分为截流式合流制、分流制或两者并存的混流制排水系统;水环境污染主要原因有合流制溢流污染、管道混接、雨水非点源污染严重等;2、城市新型排水体制:发展的主要因素是城市雨水控制利用、中水回用的发展;3、对于新型分流制排水系统,强调雨水源头分散控制与末端集中控制相结合,减少进入管网的径流量和污染物总量,雨水源头控制有雨水下渗、净化和收集回用技术;末端集中控制有雨水湿地、塘及多功能调蓄;4、对于新型合流制系统,源头雨水控制利用可有效减少合流制溢流频率、溢流水量和溢流污染物总量;在合流干管上设置储存池或调蓄池;(二)开槽管道施工技术1、开槽铺设预制成品管是目前国内外地下管道工程施工的主要方法2、沟槽开挖与支护(1)人工开挖超过3米应分层开挖,每层不得超过2米;平台宽度放坡不小于0.8米,直槽不小于0.5米;(2)机械开挖分层深度视机械而定,预留200~300土层人工开挖;(3)软土和其它不稳定土,开始支撑深度不得超过1米;开挖支撑交替进行,深度0.4~0.8米;3、地基处理与安管(1)局部超挖或扰动150以内的原土加回填夯实;(2)排水不良造成地基土扰动的,深度100以内填天然级配砂石或砂砾处理;300以内填卵石或块石并用砾石填充空隙并找平表面;(3)采用法兰和胶圈接口时,严格控制位移偏差及接缝宽度、深度;(4)采用焊接接口时,错口允许偏差为0.2倍壁厚,内壁错边量不宜超过壁厚的10%,且不大于2mm;(5)采用电熔连接、热熔连接时,应在当日温度最低或接近最低时进行;(6)金属管道应按设计要求进行内外防腐施工和施做阴极保护工程;(三)不开槽管道施工方法选择1、常用施工方法有顶管法、盾构法、浅埋暗挖法、地表式水平定向钻法、夯管法;2、采用敞口式顶管机时,应将水位降至0.5米以下;当要求控制地层变形或无降水条件时,宜采用封闭式的土压平衡或泥水平衡顶管机施工;3、小口径的金属管道,可采用一次顶进的挤密土层顶管法;4、定向钻机在以较大埋深穿越道路桥涵的长距离地下管道的施工中会表现出优越之处;5、夯管法适用于下穿较窄道路的地下管道施工;6、设备应经试运行和安全性检验,人员应培训上岗,施工供电应设置双路电源;起重作业前应试吊,离地100检查;设备定期检查、维修和保养;(四)管道功能性试验1、包括管道的水压试验、无压管道的严密性试验和给水管的冲洗与消毒;2、压力管道的水压试验(1)分为预试验和主试验阶段,判定依据分为允许压力降值和允许渗水量值;(2)大口径球墨铸铁管、玻璃钢管、预应力钢筒混凝土管或预应力混凝土管等管道单口水压试验合格,可免去预试验阶段;(3)水压试验管段长度不宜大于1.0KM;(4)试验管道注满水后,宜在不大于工作压力条件下充分浸泡后再进行水压试验,球墨铸铁管、钢管、化学建材不少于24小时,内径1米以上混凝土管宜大于72小时;小于1米的48小时(5)预试验阶段:缓升至试验压力并稳压30分钟,检查有无渗水;(6)主试验阶段:停止注水补压,稳定15分钟后压力降不得超过允许压力降时,降压至工作压力并恒压30分钟检查有无渗水;3、无压管道的严密性试验(1)管道的严密性试验分为闭水试验和闭气试验;(2)全断面整体现浇的钢筋混凝土无压管渠处于地下水位以下时,采用内渗法测渗水量,无须闭水试验;(3)试验管段应按井距分隔,带井试验,一次试验不得超过5个连续井段;(4)管道内径大于700时,按井段数量抽取1/3进行试验;(5)闭气试验适用条件:混凝土类无压管道在回填土前进行的严密性试验;地下水位低于管外底150,环境温度-15~50度;下雨时不得进行闭气试验;(6)试验管道灌满水后浸泡时间不少于24小时;(7)试验水头以设计水头、管顶内壁高加2米和上游检查井井口高度取大值;(8)从试验水头达要求后开始观测30分钟,保持水压恒定,渗水量不超过允许值合格;(9)闭气:气压达2000Pa时开始计时,至标准规定时间结束,压力不小于1500Pa的合格;(五)砌筑沟道施工技术1、主要是沟道(管渠)、工艺井、闸井和检查井;2、采用混凝土砌块砌筑拱形管渠或弯道时,宜采用楔形或扇形砌块,垂直灰缝大于30时,应采用细石砼灌实,强度等级不低于C20;3、变形缝灌注沥青等填料应等底板缝沥青冷却后灌墙缝,并应连续灌满灌实;4、砖砌拱圈应采用退槎法砌筑,两侧对称进行,拱圈应在24小时内封顶;5、圆井采用砌块逐层砌筑收口时,四面收口的每层收进不应大于30,偏心收口的每层收进不应大于50;(六)给水排水管网维护与修复技术1、城市管道维护(1)管道巡视检查内容包括管道漏点监测、地下管线定位监测、管道变形检查、管道腐蚀与结垢检查、管道附属设施检查、管网介质的质量检查;(2)检查方法包括人工检查法、自动监测法、分区检测法、区域泄露普查系统法,检测手段有探测雷达、声呐、红外线检查、闭路监视系统等;(3)养护人员安全技术培训,考核合格后方可上岗;(4)作业人员戴防毒面具、防水衣、防护靴、防护手套、安全帽等,防护腰带、无线通信工具和安全灯;2、管道修复与更新(1)局部修补:密封法、补丁法、铰接管法、局部软衬法、灌浆法、机器人法等(2)全断面修复:主要有内衬法、缠绕法、和喷涂法(主要防腐处理)3、管道更新(1)破管外挤:也称爆管法或胀管法,不适合弯管更新;(2)破管顶进:以旧管为导向,把旧管和土一起切碎,同时顶入新管,缺点是需开挖两个工作井;二、城市供热管道工程施工(一)供热管道的分类及施工基本要求1、按热媒分蒸汽热网和热水热网;按位置分一级管网、二级管网;按敷设方式分管沟敷设、架空敷设和直埋敷设;系统形式分闭式系统和开式系统;2、热力网管沟内不得穿过燃气管道,交叉垂直净距小于300时,必须采取措施防止燃气泄漏进管沟;3、地上敷设的供热管道同架空输电线路或电气化铁路交叉时,管道的金属部分,包括5米内砼钢筋应接地,接地电阻不大于10欧姆;4、城镇供热管网管道应采用无缝钢管、电弧焊或高频焊接钢管,连接采用焊接,设备与阀门需拆时,应采用法兰连接,否则用焊接;5、焊接施工单位:有技术人员、检查人员和检验人员;焊接设备性能可靠;有检测设备;质量保证措施;6、焊接质量检验依次为:对口质量检验、表面质量检验、无损探伤检验(有资质单位)、强度和严密性试验;7、转动焊口无损检测不合格取消焊工资格;固定焊口不合格,加倍抽检,仍不合格,取消焊工资格;(二)供热管道施工与安装要求1、管道沟槽到底后,地基应由5家单位验收;安装前应完成支、吊架的安装及防腐处理;2、管道对接时应平直,距接口中心200处测量,允许偏差1;对接管道全长范围内不超过10;3、电焊连接有坡口的钢管和管件时,焊接层数不得少于两层;4、采用偏心异径管(大小头)时,蒸汽管应底平排水,热水管应顶平排气;5、直埋蒸汽管道的工作管,应采用有补偿的敷设方式,钢质外护管应采用无补偿方式敷设;6、直埋保温管安装过程中,距补偿器12米内不应有变坡或转角;7、管道穿过基础、墙壁、楼板处,应安装套管或预留孔洞,且焊口不得置于套管中、孔洞内及隐蔽的地方;穿墙套管每侧出墙20~25;穿楼板高出50;套管与管道空隙可用柔性材料填塞;套管应比管道大50;套管中心允许偏差10;预留孔洞中心允许偏差25;8、补偿器(1)目前常用补偿器有L型、Z形、II型、波形、球形和填料式补偿器等几种;(2)安装温度低于补偿零点时,应对补偿器进行预拉伸;9、支架安装(1)支架分为活动支架和固定支架,按结构形式又分为托架、吊架和管卡三种;(2)支架处管道不得有环焊缝;固定支架不得与管道直接焊接固定;固定支架的固定角板只允许与管道焊接,切忌与固定支架结构焊接;(3)活动支架分为滑动支架、导向支架、滚动支架和悬吊支架等四种;10、阀门安装(1)法兰或螺纹方式连接时,阀门应在关闭状态下安装;(2)焊接时应采用氩弧焊打底,且焊接时阀门不得关闭;11、当管道回填至管顶0.3米以上,正上方连续平敷设黄色聚乙烯警示带,警示带不得撕裂或扭曲,搭接0.2米;(三)供热管网附件及供热站设施安装要点1、补偿器(1)补偿器分为自然补偿器和人工补偿器两种;自然补偿器分为L形和Z形,人工补偿器分为方形补偿器、波形补偿器和填料式补偿器;(2)方形补偿器制造方便、补偿量大、轴向推力小,维修方便,但占地面积大;(3)填料式又称套筒式补偿器,安装方便,占地小,补偿量大,但轴向力大,易漏气漏水,需检修换填料;(4)球形补偿器适用三向位移热力管,占地小,节省材料,无推力,但易漏水、漏汽,需加强维修;(5)波形补偿器结构紧凑,只轴向变形,占位置小,制造困难,耐压低,补偿能力小,轴向推力大;(6)自然补偿器、方形和波形是利用补偿材料吸收热延长,而填料式、球形则是利用管道的位移吸收热延长;(7)新型补偿器为旋转补偿器,需2、3个成组布置,无应力,补偿长,密封好;2、阀门(1)常用的有闸阀、截止阀、止回阀、柱塞阀、蝶阀、球阀、减压阀、安全阀、疏水阀及平衡阀;(2)闸阀用于全启全闭操作的阀门;截止阀用于切断介质通路,也可调节流量和压力,安装时低进高出,不得装反;柱塞阀用于密封要求较高的地方;止回阀阻止逆向流动;(3)蝶阀用于低压介质管路全开全闭;球阀用于管路的快速切断,适用于低温、高压及黏度较大介质及要求开关迅速的管道位置;安全阀自动泄压;减压阀主要用于蒸汽管道,主要减压;疏水阀安装在蒸汽管道的末端或低处,自动排放凝结水;3、供热站(1)供热站房设备间的门应向外开,热力热水站长度大于12米设两个出口,蒸汽热力站均设置两个出口;(2)设备基础应办理书面交验手续;(3)蒸汽管道和设备上的安全阀应有通向室外的排汽管,热水的应有排水管,两个管道上不得有阀门;(四)供热管道功能性试验的规定1、分强度试验和严密性试验,一级管网和二级管网应进行强度试验和严密性试验,热力站内所有系统进行严密性试验;2、强度试验:试验介质为洁净水,试验压力为设计压力的1.5倍,稳压10分钟检查无渗漏无压力降后降至设计压力稳压30分钟,检查无渗漏、无压力降、无异响则合格;3、严密性试验(1)试验压力为设计压力的1.25倍且不小于0.6MPa;一级管网稳压1小时内压力降不大于0.05MPa;二级管网稳压30分钟内压力降不大于0.05MPa,且渗漏无明显变形为合格;(2)钢外护管焊缝的严密性试验应在工作管压力试验合格后进行,试验介质为空气,试验压力为0.2MPa,稳压10分钟,涂刷中性发泡剂检查无渗漏为合格;4、试运行(1)试运行时间应为连续72小时;(2)已停运两年或以上的直埋蒸汽管道,运行前进行吹洗和严密性试验;新建或停运超过半年的直埋蒸汽管道,冷启动时必须进行暖管;三、城市燃气管道工程施工(一)燃气管道的分类1、燃气分为人工煤气、天然气和液化石油气;2、燃气管道根据用途分为长距离输气管道、城市燃气管道(分配管道、用户引入管、室内燃气管)、工业企业燃气管道;根据敷设方式分为地下燃气管道、架穿燃气管道;按压力分为低压、中压、次高压和高压;3、次高压燃气管道应采用钢管;中压燃气管道应采用钢管或铸铁管;低压地下燃气管道采用聚乙烯管材时应符合相关规定;4、一般由城市高压B燃气管道构成大城市输配管网系统的外环网,也是给大城市供气的主动脉;(二)燃气管道施工与安装要求1、燃气管道对接安装引起的误差不得大于3度,否则应设置弯管,次高压燃气管道的弯管应考虑盲板力;2、无法满足安全距离时,应将管道设于管道沟或刚性套管的保护设施中,套管两端应用柔性密封材料封堵;3、保护设施两端应伸出障碍物且与被跨越障碍物间的距离不应小于0.5米;4、覆土厚度:车行道下0.9米,非车行道下0.6米;机动车不能到达的0.3米,水田下0.8米;不能满足采取保护措施;5、地下燃气管道不宜与其他管道或电缆同沟敷设,须同沟时采取防护措施;(三)附属设备1、阀门手轮不得向下,一般都设置有阀门井2、低处设置凝水缸排水和轻质油,高处设置放散管排气或排燃气检修;(四)燃气管道功能性试验的规定1、管道吹扫:每次吹扫长度不宜超过500米;5分钟无铁锈脏物为合格;2、强度试验(1)气压试验:设计压力小于等于0.8MPa时采用,1.5倍设计压力且不低于0.4MPa稳压1小时,肥皂水检查接口无漏气为合格;(2)水压试验:设计压力大于0.8MPa时采用,升至0.5倍试验压力进行初检合格后升至试验压力稳压1小时,观察压力计不少于30分钟,无压力降为合格;水压合格后放完水需吹扫;3、严密性试验(1)严密性试验在强度试验合格且燃气管道全部安装完成后进行,若是敷地必须回填0.5米以上才可进行;(2)试验介质为空气,设计压力小于5KPa时,试验压力为20KPa;大于或等于时,应为1.15倍设计压力;(3)设计压力大于0.8MPa的管道试压,压力缓慢上升至30%和60%的试验压力时应稳压30分钟检查,升至试验压力稳压24小时,每小时记录不少于1次,修正压力降不超过133pa为合格;。
一建城市管道工程知识点

一建城市管道工程知识点城市管道工程是城市基础设施建设中重要的组成部分,涉及到城市的水、电、燃气、通信等各种管道的铺设和管理。
城市管道的规划设计、施工和维护管理都需要对一系列的知识点进行了解和掌握。
在这篇文章中,我们将探讨一建城市管道工程的几个重要知识点。
一、城市管道的分类城市管道根据其用途可以分为多种类型,常见的有供水管道、排水管道、燃气管道、通信管道等。
每种类型的管道都有其特定的功能和要求,因此在不同类型的管道工程中,需要采取不同的施工和管理方法。
供水管道是城市生活中必不可少的一部分,通过供水管道将水源引入城市,供给居民和企业使用。
供水管道的设计要考虑到水的供给量、水质要求以及抗压能力等因素。
排水管道则起到将城市内的污水和雨水排放到污水处理厂或者自然水体中的作用。
排水管道的设计要考虑到管道的渗漏和堵塞问题,以及排水的速度和排水能力,确保城市的排水系统正常运作。
燃气管道是将天然气引入城市,用于燃气锅炉、燃气灶具等城市家庭和企业使用的管道。
燃气管道的设计要考虑到燃气的流量、压力要求以及管道的材质,确保燃气的使用安全。
通信管道则是城市中各种通信线缆(如光缆、电缆)的铺设,确保城市内电话、电视、互联网等通信设备的正常通讯。
通信管道的设计要考虑到线缆的种类、数量和布线规划,以及管道对线缆的保护作用。
二、城市管道的设计城市管道工程的设计是管道工程的首要环节。
设计阶段需要考虑到管道的布局、长度、直径等参数,以及管道材料的选择和施工方法的确定。
设计师还需要根据城市的特点和功能区划,合理安排各种管道的布置,确保城市管道系统的高效运作。
设计阶段还需要考虑到管道的维护和修复问题。
城市管道经常会因为外力破坏或者老化等原因而发生故障,因此在设计过程中要考虑到管道故障的排除方法和维修的可行性。
三、城市管道的施工城市管道施工是将设计方案转化为实际结果的过程。
施工分为地下管道的铺设和地面管道的安装两个阶段。
地下管道的铺设是将各种管道按照设计图纸上的要求埋设到地下。
2024一级建造师考试《市政》重点笔记_

2024一级建造师考试《市政》重点笔记_2024一级建造师考试《市政》重点笔记一、道路施工1、路基施工:重点关注填挖、排水、路基处理等施工技术要点。
特别是填挖施工中的新旧路基交接处的处理方法,以及路基填挖的施工标准和质量要求。
2、路面施工:重点掌握路面结构及层次、路面材料的特性及选择、路面施工机械及工艺、路面质量的检测及评定等。
3、挡土墙施工:熟悉挡土墙的形式及选择原则、重力式挡土墙的施工工艺、加筋土挡土墙的施工工艺等。
二、桥梁施工1、桥梁下部结构施工:包括桥梁墩台和桥台的施工方法,以及桥梁基础的施工工艺。
2、桥梁上部结构施工:重点掌握桥梁施工方法的选择原则、桥梁主要施工工艺流程、桥梁上部结构的安装方法和桥梁支座的施工方法等。
3、桥梁跨径施工:熟悉中小型桥梁常用跨径的施工方法,包括装配式桥梁的施工工艺和支架现浇桥梁的施工工艺等。
三、给水排水施工1、给水系统施工:重点掌握给水管网的布置原则和给水管道的安装方法,以及管道附件的安装技术要求。
2、排水系统施工:重点关注排水管道的安装技术要求、排水管渠与附属构筑物的施工方法,以及排水管渠的水力计算等。
3、水处理工艺:了解水处理的基本流程和主要设备的安装方法,包括沉淀、过滤、消毒等水处理工艺流程和设备安装技术要求。
四、燃气管道施工1、燃气管道安装:重点掌握燃气管道的安装技术要求、管道附件的安装方法,以及管道试压和验收的标准等。
2、燃气管道敷设:熟悉燃气管道的敷设方式和敷设标准,包括直埋、管沟和室内架空等敷设方式的技术要求。
3、燃气管道保护:了解燃气管道的安全保护措施和燃气泄漏的应急处理方法。
五、热力管道施工1、热力管道安装:熟悉热力管道的安装技术要求、管道附件的安装方法,以及管道试压和验收的标准等。
2、热力管道敷设:重点掌握热力管道的敷设方式和敷设标准,包括直埋、管沟和室内架空等敷设方式的技术要求。
3、热力管道保护:了解热力管道的安全保护措施和管道泄漏的应急处理方法。
一建市政最牛笔记

一建市政最牛笔记在一建市政工程中,我们需要掌握一些必备的知识和技巧,才能深入理解市政工程的要点,完成出色的施工和管理。
下面我将分享我在一建市政方面的一些思考和心得,希望对大家有所帮助。
首先,市政工程的基础是土木工程,因此我们需要了解土木工程的基本原理和方法。
在一建市政工程中,最常见的工作就是道路的修建和管道的铺设。
在进行道路修建时,我们需要考虑到载荷、排水和地基等因素,以保证道路的平整和稳固性。
而对于管道铺设,则需要根据实际情况选择合适的管材和安装方式,确保管道的通畅和耐久性。
其次,市政工程还涉及到环境和资源的保护。
在施工过程中,我们需要合理利用土地和水资源,避免对环境造成不良影响。
同时,要注意选择环保材料和施工方式,减少噪音和污染,以保障周围居民的生活质量。
此外,在一建市政工程中,时间和成本管理也是至关重要的。
为了确保工程按时完工,我们需要制定详细的施工计划,并合理安排各项工作任务。
同时,要注意项目的预算和投入,及时控制施工成本,避免浪费和超支。
在市政工程的管理中,团队合作和协调能力也是不可或缺的。
不同专业和职责的人员需要密切配合,共同推动工程的进展。
要做到信息畅通,及时协调解决问题,以确保项目的顺利进行。
综上所述,《一建市政最牛笔记》中涉及到的市政工程知识和技巧非常广泛。
作为市政工程的从业者,我们需要全面理解市政工程的要点,并不断提升自己的专业技能和管理能力。
只有如此,我们才能在市政工程领域取得更好的成绩,并为城市的建设贡献自己的一份力量。
一建市政学霸笔记

一建市政学霸笔记一级建造师市政工程笔记一、城镇道路分类1. 按道路功能分类:快速路、主干路、次干路、支路。
2. 按道路等级划分:不设区的市、建制镇的道路分级与公路等级划分一致。
二、城镇道路的组成1. 组成部分:机动车道、非机动车道、人行道、分隔带、设施带、绿化带。
2. 组成部分的功能与设置规定:P53. 车行道宽度确定方法:单幅路(只能双向通行)和双幅路(双向通行)、四幅路(双向通行)的车行道宽度计算及设置规定。
P74. 分隔带的设置规定:不设中分带、设中分带(分车绿带、行道树绿带)的功能与宽度规定。
P85. 道路的总宽度确定方法:横断面布置中车行道的宽度及横断面布置形式,如单幅路、双幅路、三幅路、四幅路及特殊情况下不设横断面的情况。
P96. 道路的纵断面设计内容:纵坡度及最小坡长限制、竖曲线设计。
P107. 道路的横断面设计内容:横断面的组成(如横断面基本组成有车行道、人行道、路肩等部分)、横断面型式和尺寸确定。
P12-14三、路基设计要求与方法1. 路基工程设计原则及要求:适用经济,安全稳定,施工方便。
2. 路基设计主要内容:路基方案选择,路基断面型式及尺寸确定,排水设计及防护支挡设计。
3. 路基方案选择:根据道路等级和工程需要,结合当地自然条件(地质、水文地质和气候条件)进行方案选择。
P164. 路基断面型式及尺寸确定:根据道路等级和横断面型式确定。
P175. 排水设计:地面排水(边沟、截水沟、排水沟等)、地下排水(渗沟、暗沟等)。
P18-196. 防护支挡设计:挡土墙设计,防护工程设计。
P20-217. 路基压实要求与方法:压实标准(重型击实标准)、压实方法(填筑压实、分层压实)、压实机械。
P22-238. 路基填料选择与处理:填料选择(CBR值)、处理方法(换填法、重锤夯实法、排水固结法等)。
P24-259. 路基工程监测与质量控制要求:P26-27四、路面结构设计1. 路面分类及特点:沥青混凝土路面(特点是无接缝,表面平整,行车舒适,施工期短,养护维修简便,适宜于修建大跨度,超高填方及在陡坡、不良地质段填筑高等级公路的基层和底基层)、水泥混凝土路面(特点是无接缝,可不设基层,直接在路基上铺装)。
一建《市政》学霸笔记

一建《市政》学霸笔记1. 概述和基本概念:●市政工程是指城市基础设施的建设和管理,包括道路、桥梁、给水排水、污水处理、市政照明等方面。
●市政工程的目标是提供给市民安全、舒适、便利的城市生活环境。
2. 道路工程:●道路设计原则包括交通流量分析、路段分类、地形勘测和路线选择等。
●道路建设过程中需要考虑材料选择、路面结构设计、排水系统和交通标识等。
3. 桥梁工程:●桥梁设计原则包括选择合适的桥型、考虑交通流量、荷载和地质条件等。
●桥梁建设过程中需要关注桥墩和桥面的施工、安全措施以及桥梁维护和检修。
4. 给水排水工程:●给水工程包括供水系统的设计和建设,需要考虑水源、水质和供水网络等。
●排水工程包括污水处理、雨水排放和地下水排水系统等。
5. 污水处理:●污水处理的步骤包括初级处理、二级处理和三级处理,以去除污水中的悬浮物、有机物和氮磷等。
●污水处理设施的选择要考虑处理工艺、设备和排放标准。
6. 市政照明:●市政照明的设计应根据道路类型和景观特点,结合能源效率和环境保护要求。
●市政照明设施包括路灯、景观照明和安全警示灯等。
7. 安全与环保:●市政工程需要符合相关法律法规的安全和环保要求,包括施工安全、噪音控制、排放标准等。
●市政工程应重视绿色、可持续发展。
8. 施工管理:●施工管理包括工程计划、资源调配、质量控制和安全管理等方面。
●监理和验收是确保市政工程质量与安全的重要环节。
9. 典型案例分析:●学习典型市政工程案例,如某市副中心的道路网设计和交通组织等,可以帮助理解实际应用和问题解决方法。
10. 复习重点:●复习市政工程的基本概念、设计原则和施工管理要点。
●注意重点领域的关键知识,如道路设计、污水处理和安全与环保等。
以上是一份简要的一建《市政》学霸笔记,包括了市政工程的基本概念、设计原则、施工管理和安全环保等关键内容。
记得根据自己的需要进行扩充和深入学习,最好结合课本和相关资料进行系统学习。
祝你学习进步,取得优异的成绩!。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
精心整理给排水管道工程一、开槽管道施工技术1、沟槽施工方案:1)主要内容:①施工平面布置图和开挖断面图②沟槽形式、开挖方法、堆土要求③无支护沟槽边坡;有支护沟槽支撑形式、结构、支拆、安全④机具设备的型号、数量、作业要求⑤不良土质沟槽开挖护坡和防止塌方措施⑥安全文明施工,沿线管件、建构筑物保护等2、沟槽底部开挖宽度=管外径+2*一侧(工作面+支撑厚度+模板厚度)3、确定沟槽边坡——①不设支撑:土质好、均匀、地下水低于沟槽底面,且开挖深度在≤5m②沟槽无法自然放坡:有支护设计、稳定性验算4、沟槽开挖与支护1)、分层开挖及深度——①人工开挖:a、槽深>3m,分层开挖,每层深度不超过2mb、多长沟槽层间留台宽度:直槽不小于0.5m放坡不小于0.8m安装井点设备不小于1.5m②机械开挖:沟槽分层深度按机械性能确定2)、沟槽开挖规定——①机械开挖槽底预留200~300mm,留人工开挖,不得扰动原状土②槽底入受水侵泡、受冻:用天然级配砂砾石或石灰土回填③槽底为湿陷性黄土:按设计要求进行地基处理槽底为杂填土、腐蚀土:全部挖除按设计要求地基处理边坡符合施工方案规定,设置安全梯供人上下3)、支撑与支护——①采用木撑板、钢板桩,随挖随支②软土或其他不稳定土,采用横排撑板时,开始支撑的开挖深度不得超过1m,交替进行,每次交替开挖深度宜为0.4~0.8m③支撑常检查,发现异常及时处理;雨期、春季解冻时期加强检查④拆除支撑前,对沟槽2侧建构筑物、槽壁进行检查,制定拆除的作业要求和安全措施,拆除撑板制定安全措施,与回填交替进行⑤人员安全梯上下,不得攀爬支撑软土专题:——软土不管是基槽还是基坑要求:分层、分块、均衡开挖,开挖深度不超过1m,边挖边撑,交替进行,每次交替开挖深度宜为0.4~0.8m5、地基处理与安管1)地基处理——①槽底局部超挖或发生扰动时:a、超挖深度不超过150mm时:Ⅰ、原土回填夯实,压实度不小于原地基土的密实度Ⅱ、地基土壤含水量大,不适于压实时,应换填②排水不良造成地基土扰动时:a、扰动深度在100mm以内:天然砂石或砂砾石处理b、扰动深度在300mm以内,但下部坚硬时:填卵石或石块,用砾石填空隙并找平③柔性管道地基处理宜采用砂桩、搅拌桩等复合地基2)安管——①管节、管件下沟前逐节进行外观质量检查②采用焊接接口时,两端管的环向焊缝处齐平:错口允许偏差0.2倍壁厚,内壁错边量不超过0.1倍壁厚且不得大于2mm③电容、热熔连接接口时:在当日温度较低或接近最低时进行④金属管道:内外防腐和施做阴极保护二、不开槽管道施工方法选择1、方法:顶管法、盾构法、浅埋暗挖发、地表式水平向钻法、夯管法2、方法选择与设备选型依据1)、工程设计文件和项目合同2)、工程详勘资料:现场沿线调查,管线、建构筑物保护,坑探3)可供借鉴的施工经验和可靠的技术数据3、施工方法与设备选择的有关规定1)顶管法:①敞开(人工)式——地下水位降至管底下不小于0.5m②密闭(机械)式:a、土压平衡b、泥水平衡当周围环境要求控制地层变形、无降水条件时采用(注意出反选择题)③小口径的金属管道:可采用一次顶进的挤密土层2)盾构机:穿越地面障碍的给排水主干管道工程,?>3000mm,精度不可控3)浅埋暗挖:穿越城区地下障碍物较复杂地段4)定向钻机:可以安装导向探测仪,但控制精度低,穿越较大埋深道路桥涵的长距离地下管线,只使用于给水管道5)夯管:城镇区域下较窄道路的地下管道,成本低,不可控,适用于钢管4、设备施工安全规定——1)施工设备、配套设备、辅助系统等安装完成后,经试运行和安全性检验,合格后方可掘进作业2)操作人员培训持证上岗3)施工供电采用双路电源,并自动切换;动力、照明分路供电,作业面移动照明采用低压供电4)采用起重设备或垂直运输系统:①起重设备经过起重荷载计算②使用前按规定进行检查验收,合格后方可使用③起重作业前应试吊,吊离底面100mm左右时,应检查重物捆扎情况和制动性能,确认安全后方可起吊;起吊时工作井内严禁站人,当吊运重物下井距作业面底部小于500mm时,操作人员方可近前工作④严禁超负荷使用⑤工作井上、下作业时有联络信号5)所有设备、装置在使用中定期检查、维修、保养.6)施工中对地表或地下影响范围内的管道、建构筑物设置观测点,监控测量三、给排水管道功能性试验1、基本规定——1)给排水管道功能性试验分:a、压力管道的水压试验b、无压管道的严密性试验2)给排水管道分类:混凝土类管道、金属类管道、化学建材管道3)给排水管道试验方案:后背及堵板的设计;进水管道、排气孔、排水孔的设计;加压设备、压力计的选择与安装设计;排水疏导措施;升压分级的划分及观测制度的规定;试验管段的稳定措施和安全措施2、给排水压力管道水压试验——准备工作:✍管段所有敞口封闭,不得渗漏水✍不得用闸阀做堵板,不得含有消火栓、水锤消除器、安全阀等附件✍水压试压钱清理管内杂物④做好水源引接、排水等疏导方案⑤除接口外,管道两侧及管段以上回填高度不小于0.5m,合格后及时回填沟槽其余部分宜大于1KM.2)试验分为:✍预试验:水压缓升至试验压力稳压30min,期间如有压力下降可注水补压,但不得高于试验压力,无压力降为合格;检查接口、配件等有无漏水、损坏现象;如有及时停止试压,查明原因采取措施后重新试压.✍主试验:a、主试验进行前:若水压低于试验压力,应再注水补压到试验压力,停止注水稳压15min,压力下降不超过允许压力降值时进行主试验b、主试验合格标准:将试验压力降至工作压力稳压30mi n,进行外观检查无漏水现象,则主试验合格,水压试验合格.简图:预试验——主试验——✍15min试验压力:无压力降↓✍30min工作压力:无漏水(渗)15min:无漏水预试验合格进行✍,✍合格进行✍,✍合格,主试验合格,水压试验合格3)试验合格判断:允许压力降值和允许渗水量值设计无要求是选其中一项值或同时2项值为合格的最终判断依据,水压试验合格管道方可通水运行。
4)进行渗水量测定时,已采用注水法法✍从下游缓慢注入,注入时在试验管上游的顶管及管段中的高点设置排气阀✍试验段注满水后,在不大于工作压力下充分侵泡后再进行水压试验,侵泡时间:a、球墨铸铁管(有水泥砂浆衬里)、钢管(有水泥砂浆衬里)化学建材管不少于24h.b、内径>1000mm各类混凝土管不少于72h.c、内径<1000mm各类混凝土管不少于48h.5)管道采用两种或以上管材时,宜按不同管材分别进行试验;不具备分别试验的条件必须组合试验,不同管材的管段控制最严的标准进行试验3、无压管道严密性试验——1)无压力管道闭水试验前准备工作:✍管道及检查井外观质量已验收合格✍管道为回填土且沟槽内无积水✍水压试压钱清理管内杂物④做好水源引接、排水等疏导方案⑤除接口外,管道两侧及管段以上回填高度不小于0.5m,合格后及时回填沟槽其余部分⑥无压管道闭水试验按井距分隔且带井试验,一次试验不超过5个连续井2)无压管道闭气试验使用条件:✍混凝土类的无压管道在回填前进行严密性试验✍地下水位低于管底150mm,环境温度为-15~50℃✍下雨时不得进行闭气试验.3)试验合格后才能投入运行的管道:a、污水管道、b、雨污水合流管道c、湿陷土、膨胀土、流砂地区的雨水管道4)试验分为:✍闭水试验:①试验水头的确定高+2m:a、试验段上游设计水头和上游顶管内壁对比,谁高按谁+2m=试验水头b、按a计算出的试验水头小于10m,若超过上游检查井井口时,按井口高度为准c、当到达试验水头后,继续充水,在试验水稳定30min,渗水量不超过允许值为合格.✍闭气试验:a、封堵管道两端,向管内充入一定压力的空气在标准规定的时间内测定气体压降值b、气压达到2000Pa后停止充气开始计时,达到规定的时间记录管内气压P,若P≥1500Pa,则闭气试验合格.简图:2KPa——规定时间——≥1500Pa5)采用内渗法测渗水量且不必进行闭水试验:✍处于地下水位以下全断面整体现浇的钢筋混凝土无压管渠且砼强度等级、抗渗等级检验合格✍处于地下水位以下不开槽施工内径 1500mm钢筋砼结构管道4、一些特殊管道免除试验——压力管道免预试验直接进行主试验;无压管道认同严密性试验合格无需闭水闭气试验的管道且以下管道为单口水压试验合格设计无要求时:✍大口径球墨铸铁管✍玻璃钢管✍预应力混凝土管④预应力钢筒混凝土管5、给排水管道试验长度——1)压力管道水压试验管段长度不宜大于1KM.2)无压管道闭水试验按井距分隔且带井试验,一次试验不超过5个连续井3)当管道(所有)内径>700mm,按管道井段数量选取1/3试验,试验不合格时,抽样井段数量在原抽样基础上加倍进行试验四、砌筑沟道施工(多为选择题)1、基本要求——1)材料a、机制烧结砖不低于MU10b、水泥砂浆不低于M10c、石材强度不小于30mMPa2)一般规定:a、砌体的沉降缝、变形缝与基础的沉降缝、变形缝贯通;b、砌体结构管渠按变形缝分段施工,间断时预留阶梯形斜茬c、当砌体垂直缝宽度大于30mm时,采用细石混凝土灌实,混凝土强度不小于C203)变形缝施工:a、变形缝两侧涂冷底子油,缝内填充密实b、灌注沥青等填料等底板缝的沥青冷却后,在灌墙缝4)砂浆抹面:水泥砂浆分2道,第1道刮平使表面造成粗糙文,第2道抹平后分2次压实抹光;阴阳角抹成圆角.五、给排水管网维护与修护(多为选择题)1、管道抢修方法——a、钢管多为焊缝开裂或腐蚀穿孔:采用补焊或压盖补焊b、预应力钢筋混凝土管:补麻、补灰后再用卡盘压紧固定2、管道修复——1)局部修补:密封法、补丁法、铰接管法、局部软村法、灌浆法、机器人法2)全断面修复:✍内衬法✍缠绕法✍喷涂法3)管道更新:✍破管外挤:新管把旧管挤破气动爆管、液动爆管、切割爆管——切割液气✍破管顶进:管道处于坚硬土层,用设备或水平钻机将旧管和周围土层一起削破碎,再有螺旋钻把碎片和土带出另类安全题管道防毒:1、养护人员接受安全技术培训,考核合格后方可上岗2、作业人员必须戴上防毒面具、防水衣、防护靴和手套、安全帽等,穿上有绳子的防护腰带,配备无线通信工具和安全灯等3、针对可能产生的危害气体、病菌感染等危险源,在评估基础上采取有效的安全防护和预防措施,作业区和地面设专人值守,确保安全eg、公司派新进场的临时维修管道人员维修已废弃的管道,第1名作业人员打开第一个井立即下井作业,由于管道内有毒气体致使该作业人员当场晕倒随后其他人员立即陆续下井救人也相续晕倒,问题1、第1位作业人员的作业程序和随后施救人员的做法是否正确?2、造成本次事故的原因有哪些?1、不正确。
应在进行检查前,将进出检查井井盖及其上、下游检查井盖打开一段时间,在使用气体监测装置检查有无有毒有害气体。
