桩基施工技术交底会议纪要
桩基施工技术交底会议纪要
、首先介绍了****大桥的桩基施工概况地质情况、工期安排以及相应的资源配置;
2、钻孔前的准备工作
1)组织技术人员认真学习桩位处水文、地质情况,了解并查明土质、砂层、透水层等的状况,熟悉钻孔地质图;2)对进场的施工专业队提前10天进行三级技术交底、安全交底,组织专业队人员熟悉地质情况及气候影响,特别是冬季施工的各种困难应做到充分了解。
3)准备好泥浆泵、电磁铁及相关打捞工具,制定电力供应方案以及空气压缩站、泥浆处理站的建立方案,同时做好各机械设备的维护保养工作,熟悉各种机械设备的性能,确保施工时正常运转,万一出现故障能及时修复。
4)制定详细可行的桩基施工作业指导书,包括施工工艺、钻孔前的设备检修、人员培训与准备、事故预案、安全方案、质检方案等,同时准备相关质检表格。
5)建立工地试验室,配备相应的泥浆检测设备。
3、钢护筒加工和下放施工工艺及导向架加工和安装使用
为保安全,海上引桥桩基钢护筒原则上要插打至亚粘土层,具体插打位置根据首根桩(试桩)情况,岸上部分根据东港侧空心板引桥首根桩工艺做出总结,确定底口标高,海上桩基根据首先开钻的17#墩及试桩的26#墩确定底口标高标准。
4、桩基施工总体安排
桩基钢筋笼由位于朱家尖侧的钢筋笼加工场加工,由平板车通过栈桥运送至桩基施工处,由50t(70t)履带吊配合25t汽车吊下放;桩基混凝土由采用位于朱家尖侧的岸上拌合楼供应,通过混凝土输送车过栈桥运送到位,由混凝土输送泵泵送灌注。
5、钻孔主要施工工艺
全桥桩基采用气举反循环方法成孔。
钻机成孔过程中,一边钻进一边利用泥浆孔内配制的优质泥浆置换。
置换时,带有钻渣的泥浆由钻杆中心被吸出,通过泥浆处理器分离泥浆与钻渣,分离出来的优质泥浆通过泥浆处理器排放到造浆孔内,通过连通管将造好的泥浆流入钻孔内。
钻进过程中,通过泥浆泵调节钻孔泥浆面高度高出孔外水面约2m。
钻孔过程中每钻进2米或地层变化时在泥浆池中捞取钻渣样品,查明土类并记录,以便与地质剖面图相核对,因桥位处地质情况较复杂,当钻孔至砂层等易塌地层时采用加大泥浆比重和粘度,减慢钻孔速度等方法通过该地层。
钻孔过程中现场技术员须旁站监督,发现问题及时解决。
6、泥浆制备
泥浆在待钻孔相临孔内制备,通过泥浆泵进行孔内泥浆循环,泥浆配置好后,用泥浆泵抽到待钻孔内。
钻进过程中要有专人负责泥浆各项指标测试,24小时值班并做好记录。
主要测定泥浆的比重、粘度、含砂率、PH值、胶体率等。
不合要求时应及时更正。
7、钢筋笼制作方法
直螺纹套筒连接钢筋笼长线制作方法:为确保钢筋笼的整体垂直度和主筋连接精度,结合加工场地空间,拟采用110m长的钢筋笼主筋定位模具施工,先在模具上整体加工总长为110m的钢筋笼,每节钢筋笼分别对应每一有序编号,主墩、边墩、引桥钢筋笼均一次成型。
8、桩基混凝土灌注施工工艺
首批砼灌注成功后,砼经泵送,不断地通过集料斗、浇筑料斗及导管灌注至孔内。
在灌注过程中由于导管内砼不满,含有空气,后续砼要徐徐灌入。
可先将储料斗阀门打开5~6厘米,待导管内完全充满砼再将储料斗全部打开。
砼浇注时保持护筒内泥浆面高于水位1~2m,保证孔内压力大于孔外水压。
桩基砼混合料的拌和采用电脑控制,并配有试验人员监控砼的工作性能,严格按施工技术规范规定保证砼的温度、含气量及和易性等指标,控制好砼坍落度,并充分做好准备,保证砼的连续供应。
在砼灌注过程中设专人测量孔深并记录,做好每下一盘料的测量与记录,准确掌握砼面上升高度,严格控制导管埋深在2m~6m之间,防止埋管过深提不起来或埋管过浅脱空产生的断桩事件发生。
导管埋深达到6m后开始拆一节导管,但必须满足导管埋入砼2m以上。
如此循环直至砼顶面标高高出设计标高2m以上(此段为桩头挖凿部分)。
高出部分待砼达到强度后用人工进行凿除,确保桩头质量良好。
灌注过程中随时将翻起的泥浆抽入相邻护筒备用,多余的泥浆由泥浆船外运外排。
9、钻孔过程中的应急处理措施
钻桩成孔中出现的塌孔、掉钻落物、扩孔和缩孔、钻杆折断及砼灌注中塌孔、导管进水、卡管和埋管等异常情况相应预防措施和应急处理程序。
10、钻孔施工的环境保护和防扰民措施
为保证让施工现场周围的单位、居民有一个良好的工作、学习和生活环境,结合工地实际特别指定了一系列的环保和防扰民措施,要求各施工作业队落到实处。
冲孔桩施工技术交底记录
冲孔桩施工技术交底记录冲孔桩是一种在地下钻孔的过程中用压缩空气或液体将岩屑吹散,同时锤击孔位的桩体以增加透水性能的一种桩基施工技术。
下面是一份冲孔桩施工技术交底记录:一、项目背景1.1工程名称:XX建设项目1.2工程地点:XX地区1.3工程概况:本工程需要进行桩基施工,包括冲孔桩的施工。
二、技术要求2.1冲孔桩的直径:根据设计要求确认冲孔桩的直径。
2.2冲孔桩的深度:根据设计要求确认每个冲孔桩的深度。
2.3冲孔桩的间距:根据设计要求确认冲孔桩的间距。
2.4冲孔桩的密度:根据设计要求确认冲孔桩的密度和桩排布方式。
2.5冲孔桩的透水性能:根据设计要求确认冲孔桩的透水性能要求。
三、施工方案3.1设备准备:3.1.1准备合适的冲孔桩机,并进行检查和试运行,确保其工作正常。
3.1.2准备足够的压缩空气或液体供给冲孔桩机使用。
3.2施工工艺:3.2.1根据设计要求确定冲孔桩的位置和间距,并进行标识。
3.2.2根据设计要求将冲孔桩机的冲头安装到冲孔桩机上,并进行调整。
3.2.3驱动冲头开始冲孔,冲孔深度达到要求后停止。
3.2.4使用压缩空气或液体将岩屑吹散,以确保冲孔桩的透水性能。
3.2.5根据设计要求进行冲孔桩的排布和施工,直至全部完成。
3.3安全措施:3.3.1严格按照冲孔桩机操作规程进行操作,遵循安全操作流程。
3.3.2在施工过程中,要保持工地环境整洁,清理岩屑和杂物,并做好防火工作。
3.3.3严禁在冲孔桩附近随意堆放材料和设备,防止冲孔桩损坏或人员伤害。
3.3.4操作人员必须佩戴安全帽、工作服等个人防护装备,避免安全事故发生。
四、质量控制4.1桩身要求平整,无明显的冲击伤痕和破坏。
4.2桩底要求与设计要求一致,无超深或超浅的情况。
4.3冲孔桩的透水性能必须满足设计要求,不得出现渗水或渗泥现象。
4.4冲孔桩的位置和间距要符合设计要求,不得有偏差。
五、验收标准5.1冲孔桩的直径、深度、间距、密度和透水性能要符合设计要求。
技术交底会会议纪要
技术交底会会议纪要时间:2011年2月10日下午地点:芦下铁矿会议室参加单位及人员业主方:付建生、陈小刚、黄金生江西省冶金设计院:吴正平、崔玉芸、苏主任工勘单位(263队):徐礼新施工单位:柳勤成、郭工江西省新大地监理公司吉安分公司:宋长生主持:付建生记录:黄金生会议主要内容:主要是江西冶金设计院高工崔玉芸向施工方涟邵集团芦下铁矿尾矿库治理工程项目经理柳勤成等工程技术人员进行技术交底,现将会议纪要如下:1、防渗墙搅拌桩一定要密封好,一定要保证水灰比,要认真负责,渗透系数要保证。
搅拌桩局部最大深度必须达到设计要求的22米,施工方由于设备深度限制,应采取加高塔机、挖槽等有效办法解决问题;2、前坡抛石最好把尾砂往库里挤,可以通过在马道上往库区抛石,然后平移,抛石前先在预计位置做好深度测试,最好用钢钎打下去,主要是要做好标记,要露出一些,以免验收时扯皮;3、压坡坝顶宽度要搞到6米,坡角要施工到位,与溢洪道接触部位要压好,一定要注意细节。
压坡的料尽可能用矿山的废石,含泥量一定要控制,不均匀系数必须控制在10左右,风化料绝对不能上坝。
溢洪道底板要拆除一部分,溢洪道要做延伸,然后建一个消力池;4、后坝必须要有上下人行台级,可以与坝肩两边排水沟作为附属工程一并考虑,一定要考虑,不能缺失;5、整个治理设计的关键工程是搅拌桩,是整个尾矿库治理的重点,一定要按设计要求施工。
对于施工中可能遇到的石块等阻碍,可以环绕进行,不会影响效果;6、关于施工图纸座标与工勘单位座标不一致问题,待设计单位复核后再商第 1页(共 2页)量,以指导施工定位及后期资料规范;7、关于施工组织设计,施工方同意在一星期后提交。
与会者签名:第 2页(共 2页)技术交底会会议纪要 [篇2]建设项目名称:二00六年桐乡市县道大中修工程、湖盐线路面整治工程、二00六年桐乡市乡道危桥改造工程。
会议开始时间:2015年 6月7日上午9:30。
会议主持人:会议由俞段长主持。
关于桩基工程施工前准备事宜会议纪要
关于桩基工程施工前准备事宜会议纪要会 议 时 间 ∶ 2023年11月17日会 议 地 点 ∶ 项目部党建室主 持 人 ∶会 议 内 容 ∶2023年11月17日,中基建处召开了2023年桩基工程施工前准备事宜会议,参加会议的有监理单位、施工单位、桩基分包专业队伍。
会上,基建处对下一步的桩基施工工作进行了详细部署,提出了重要指示和相关要求。
主要内容纪要如下:总包单位首先指出:1.前期开工前的准备工作包括落实施工工艺及技术交底、规范主体责任、及时解决施工中出现的质量安全问题等。
2.目前影响施工进度的因素是施工图纸和场地东南角未拆除的实验室。
3.冬季施工需要的物资已经准备充分。
建设单位基建处强调:1.施工图和设计技术交底是施工中的重要环节,其中总包与分包单位桩基施工安全质量技术交底需要做好,设计技术交底和桩基施工技术交底需要分开进行。
2.启动前准备工作包括完善冬期施工申报手续、总包联合体设计人员必须入驻施工现场做技术指导、施工方案制定完善、技术人员配备齐全、开工令内容完善等。
3.混凝土搅拌站运送是桩基施工中的重要环节,必须保证混凝土现场入模温度,入模温度低于5度会对混凝土的施工质量产生影响,明确要求入模温度不得低于5度。
留存混凝土离开搅拌站和到现场入模的温度记录。
监理单位及时跟踪监督运输、浇筑后的保温措施,混凝土的温度测量、施工记录要准确。
4.对于工作要求,需要加强施工管理流程、细化施工措施办法、强化责任落实且必须本人签字,不要模仿签名,确保程序不出问题。
5.在混凝土养护方面,需要保证混凝土不受冻,并采取相应的保温措施,同时需要注意现场施工机械和人员的安全。
在钢筋笼日常加工方面,需要在温度起来之后再进行加工,以保证焊接质量。
同时,对于钢筋工制作的技术规范和除锈问题也需要严格要求,以确保施工质量。
再次强调了要按照规范要求对作业班组进行培训,不能放纵违规操作。
6.在质量保证措施方面,需要关注施工方案的可行性和合理性且有现场指导作用,并要求尽快提交冬季施工方案。
技术交底会议纪要
技术交底会议纪要时间:2010年4月28日地点:指挥部会议室主持人:参会人员:见签到表昆明轿子雪山旅游专线公路一至三合同段施工设计图下发后各单位已审查,于4月28日业主组织相关单位召开施工设计图技术交底会。
会议主要针对监理、施工单位提出的问题进行解析说明,对施工设计图纸的重点难点进行交待,对施工中需注意的问题进行重点强调,使参建单位充分理解设计意图,为有效控制工程安全、质量、费用、工期、环保提供可靠依据。
主要内容:一、路基方面1、沿线光缆、电缆、建筑物拆迁改移较多,施工前应仔细阅读图纸详细核查。
公路红线以外包括弃土场、便道、拌合站、预制场等临时用地更应加强现场调查。
2、标段与标段之间施工前应考虑200米的搭接距离,保证测量误差能合理调整。
3、路基填方及特殊路基处理地段应尽早施工,避免雨季施工。
施工后应考虑一定的沉降固结时间。
构造物基坑开挖后及时支砌。
4、边坡开挖后需及时防护,未及时防护的应采取覆盖措施,防止雨水冲刷边坡。
5、施工中如发现地勘与设计不符,开挖至设计标高后及时与设计代表联系。
6、石质边坡开挖禁止使用“大炮”,应通过爆破设计,严格控制炸药用量,采用微差(毫秒雷管)引爆,以减少对边坡的扰动并保证爆破安全。
7、路基半挖半填地段,填挖交界处应按规范规定开挖台阶并设置土工格栅。
8、构造物施工应确保砂浆等级强度和饱满度,防止空洞。
墙背回填应在墙身强度达到设计的70%后方可进行,回填应采用透水性材料,采用小型设备分层压实。
9、把好路面基层质量关。
基层完工应认真测量检查密实度、平整度、纵坡、标高,加强养生确保基层质量合格,结构尺寸满足要求10、项目部及施工区营地必须远离滑坡、泥石流、冲沟。
施工中注意理顺排水系统,防止在建工程受雨水浸泡。
加强环、水保管理,禁止随挖随倒,随意排放污水,随意砍伐树木,防止水土流失及环境污染。
二、桥涵方面1、梁板长度、角度应根据线路走向认真核对,防止计算错误,造成梁板无法安装。
技术交底及施工质量工作会议纪要

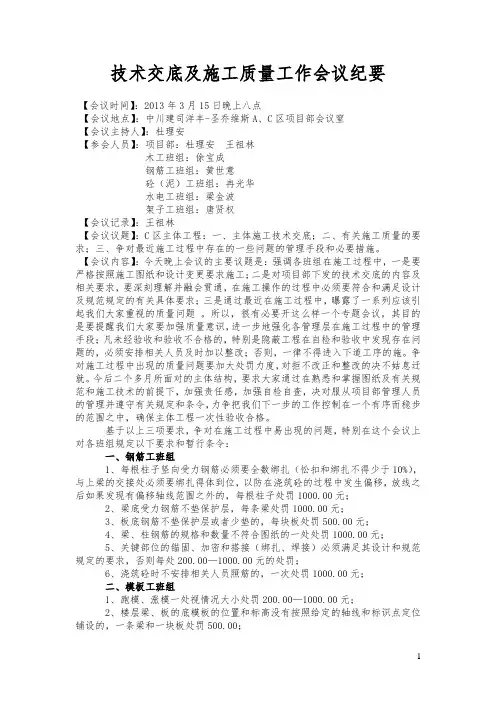

技术交底及施工质量工作会议纪要【会议时间】:2013年3月15日晚上八点【会议地点】:中川建司洋丰-圣乔维斯A、C区项目部会议窒【会议主持人】:杜理安【参会人员】:项目部:杜理安王祖林木工班组:俆宝成钢筋工班组:黄世意砼(泥)工班组:冉光华水电工班组:梁金波架子工班组:唐贤权【会议记录】:王祖林【会议议题】:C区主体工程:一、主体施工技术交底;二、有关施工质量的要求;三、争对最近施工过程中存在的一些问题的管理手段和必要措施。
【会议内容】:今天晚上会议的主要议题是:强调各班组在施工过程中,一是要严格按照施工图纸和设计变更要求施工;二是对项目部下发的技术交底的内容及相关要求,要深刻理解并融会贯通,在施工操作的过程中必须要符合和满足设计及规范规定的有关具体要求;三是通过最近在施工过程中,曝露了一系列应该引起我们大家重视的质量问题。
所以,很有必要开这么样一个专题会议,其目的是要提醒我们大家要加强质量意识,进一步地强化各管理层在施工过程中的管理手段;凡未经验收和验收不合格的,特别是隐蔽工程在自检和验收中发现存在问题的,必须安排相关人员及时加以整改;否则,一律不得进入下道工序的施。
争对施工过程中出现的质量问题要加大处罚力度,对拒不改正和整改的决不姑息迁就。
今后二个多月所面对的主体结构,要求大家通过在熟悉和掌握图纸及有关规范和施工技术的前提下,加强责任感,加强自检自查,决对服从项目部管理人员的管理并遵守有关规定和条令,力争把我们下一步的工作控制在一个有序而稳步的范围之中,确保主体工程一次性验收合格。
基于以上三项要求,争对在施工过程中易出现的问题,特别在这个会议上对各班组规定以下要求和暂行条令:一、钢筋工班组1、每根柱子竖向受力钢筋必须要全数绑扎(忪扣和绑扎不得少于10%),与上梁的交接处必须要绑扎得体到位,以防在浇筑砼的过程中发生偏移,放线之后如果发现有偏移轴线范围之外的,每根柱子处罚1000.00元;2、梁底受力钢筋不垫保护层,每条梁处罚1000.00元;3、板底钢筋不垫保护层或者少垫的,每块板处罚500.00元;4、梁、柱钢筋的规格和数量不符合图纸的一处处罚1000.00元;5、关键部位的锚固、加密和搭接(绑扎、焊接)必须满足其设计和规范规定的要求,否则每处200.00—1000.00元的处罚;6、浇筑砼时不安排相关人员照筋的,一次处罚1000.00元;二、模板工班组1、跑模、涨模一处视情况大小处罚200.00—1000.00元;2、楼层梁、板的底模板的位置和标高没有按照给定的轴线和标识点定位铺设的,一条梁和一块板处罚500.00;3、墙、柱在拆模后有偏移轴线和垂直度超过允许偏差的,每根柱子(墙)处罚1000.00元;4、板面和梁底模板在安装完成之后必须清扫干净,然后交给钢筋工班组,否则一处处罚200.00—500.00元的处罚;5、各楼层的墙柱钢筋,在验收和关模之前必须用吹风吹干净,不经验收不得自行关模,否则每根墙柱处以200.00—500.00元的处罚;6、每次浇筑砼时必须安排相关人员照模,否则处罚1000.00元;7、每楼层梁、板的拆除不可自行过早,必须经过项目部及管理人员的同意之后方可对其拆模,悬臂挑梁和客厅板必须在拆除之后及时加以支撑,否则处罚1000.00—5000.00元;8、所有预留洞口(包括厨房烟道、电梯井开关盒子等)的位置和尺寸必须按照施工图纸及设计变更要求留置,否则安装不到位时自行处理;三、砼(泥)工班组1、在浇筑砼之前一定要对其模板用水充分浇水润湿;2、混凝土的浇筑和振捣方式和顺序一定要符合有关要求,凡漏振和振捣不密实而出现的孔洞、大面积露筋、蜂窝麻面和缝隙的质量缺陷,否则一处处罚200.00—1000.00元;3、浇筑梁、柱、板面混凝土时一定要按钢筋上的标高点拉线,控制其的虚铺厚度应略高于标高线。
技术交底会议纪要
上海建工集团股份有限公司昆山市中环快速化改造工程二工区(南段)首件立柱施工技术安全交底会议纪要会议时间:2012年12月8日(星期六)14:00会议地点:二工区(南段)项目部会议室与会人员:JL-3总监办:副总监肖沛新,副总监赵凯,实验室主任薛茂湖,安全工程师陈宇航;上海建工集团股份有限公司二工区(南段):项目总工程师汤颂彬,结构工程师朱建中、卢仪,质量工程师胡永富、陈佩华,专职安全员林加庆,材料主管陈昌胜,施工班组曹得志、吕强、高江波、马建平等。
本次会议由上海建工集团股份有限公司召集并主持召开,目的是对施工班组进行施工前的技术安全的交底工作,为了能更好的进行首件立柱施工打下良好的基础,具体会议纪要如下:一、上海建工集团股份有限公司1、项目总工程师汤颂彬对施工班组进行了详细的技术交底工作,从前期的施工准备到过程中的钢筋安装、落水管的安装、钢模板拼装、垫石预埋件施工及混凝的浇筑都作了明确的施工要求,要在规定的工期内保质保量的完成首件立柱的施工。
2、专职安全员林加庆对施工班组进行安全交底工作,对于现场的安全提出了明确的要求,比如:设备进场必须先上报,合格后方可使用、用电需符合规范要求、施工人员进入施工现场佩戴安全帽和马夹、做好安全应急措施,要求施工人员坚决杜绝安全事故的发生,防患于未然。
3、钢筋场后需堆放整齐并挂牌,不可直接堆放在地上。
二、JL-3总监办1、进场的混凝土必须检测坍落度,坍落度的范围控制在120~140mm之间,混凝土浇筑每层不能超过30cm,不能过振、漏振,首件立柱的混凝土试块做6组,后期混凝土的养护需覆盖两层保护膜。
2、特殊工作的操作工人需持证上岗,材料进场前需进行抽检特别是脚手架的钢管,检查不合格的严禁使用,在脚手架上施工属于高空作业需系安全带。
3、脚手架搭设前需通过计算并严格按照计算书要求施工,钢筋安装前必须先进行脚手架的安全验收,只有脚手架验收合格后方可进行钢筋的安装,验收合格后挂牌。
开工技术交底会议纪要范文
开工技术交底会议纪要范文时间:XXXX年XX月XX日上午地点:XXX办公室参会人员:XXX、XXX、XXX、XXX、XXX会议内容:1. 项目概况介绍XXX负责人对本次施工项目进行了详细的介绍,包括项目背景、工程范围、工作内容等内容,同时强调了施工中的安全、质量和进度等要求。
2. 安全交底XXX负责人对施工期间的安全注意事项进行了详细的交底,包括施工现场的安全保障措施、作业人员的安全防护措施、设备设施的安全使用等内容,提醒大家时刻重视施工安全。
3. 质量要求XXX负责人对项目的质量要求进行了详细解释,强调了严格按照施工图纸和技术要求进行施工,杜绝任何质量问题的发生。
4. 进度安排XXX负责人对项目的施工进度进行了详细的安排,提出了合理的工期安排和施工计划,要求大家按照计划进行施工,保证工程进度的顺利进行。
5. 沟通协调XXX负责人强调了施工中的沟通和协调工作,要求各部门之间要加强沟通,及时解决问题,保证施工顺利进行。
会议总结:本次技术交底会议对项目的开工进行了详细的安排和指导,各部门负责人要严格按照会议要求,开展施工工作,确保项目按时、按质、按量完成。
为了确保项目施工的顺利进行,会议强调了以下几点:1. 安全第一:所有参与施工的人员必须严格遵守现场安全规定,做好个人防护,配戴好安全帽、安全鞋、手套等防护用具,严禁违章操作,确保施工现场安全。
2. 资质要求:施工过程中要确保所使用的材料和设备均符合国家标准和项目要求,对于特殊工种的施工人员必须持有相应的资质证书,否则不得参与工程施工。
3. 质量控制:严格按照施工图纸和工艺要求进行作业,杜绝任何不符合质量要求的情况发生,对于工程质量问题要及时报告并进行整改,确保工程质量达标。
4. 现场管理:要对施工现场进行严格管理,保持施工现场的整洁、有序,做好现场巡查和安全检查,做到事无巨细,确保施工场地的整体环境可控。
5. 沟通协调:各部门之间要保持畅通的沟通渠道,及时协调解决施工中遇到的问题,确保施工进度和质量符合要求。
桩基施工技术交底记录
桩基施工技术交底记录日期:XXXX年XX月XX日地点:XXXX工地参会人员:施工队长:XXX施工人员:XXX、XXX、XXX、XXX等交底内容:1.施工单位的责任和要求:施工单位的责任是按照设计图纸和相关规范要求,完成整个桩基施工工程。
施工单位要确保施工过程中的安全性,保证施工工程的质量,做到负责任、合规范。
2.施工前的准备工作:2.2地质勘测和水文勘测:施工前,需要对施工地点进行地质勘测和水文勘测,了解地下地质情况和水文条件,以便选择合适的桩基类型和施工方法。
2.3施工设备和材料的检查:施工前需要对施工设备和材料进行检查,确保设备齐全,材料符合质量要求。
2.4施工人员的安全防护:施工单位要做好施工人员的安全防护工作,确保施工人员佩戴好安全帽、安全鞋等防护用品。
3.施工过程的要点和注意事项:3.1毛坯地基的处理:在开始桩基施工前,需要对毛坯地基进行处理,清除坡度、大块土石等障碍物,确保施工的顺利进行。
3.2桩基的布置:根据设计要求和现场情况,按照一定的间距和排列方式布置桩基。
3.3桩基的施工方法:根据桩基的类型和设计要求,选择适当的施工方法,如钻孔灌注桩、钻孔取心桩等。
3.4施工设备的使用:在施工过程中使用合适的设备,如起重机、钻机等,并对施工设备进行维护和保养,确保设备的正常运行。
3.5施工过程中的质量控制:在施工过程中,要进行质量控制,保证施工工程的质量,如控制桩基的沉降、抗拔力等。
4.施工后的清理和验收工作:4.1施工现场的清理:施工完成后,需要对施工现场进行清理,清除施工过程中产生的垃圾和废料。
4.2施工质量的验收:施工完成后,需要对施工质量进行验收,确保施工工程符合设计要求和相关规范。
交底结束时,项目负责人提问和施工人员的答疑:施工队长:如果遇到地质条件复杂的情况,我们会进行地质勘测和分析,选择合适的施工方法,并加强监控和控制,确保施工的顺利进行。
施工队员:桩基的质量验收标准包括桩身的垂直度、桩周土体的控制、桩身的沉降等多项指标,具体标准根据设计要求和相关规范来确定。
旋挖桩施工技术交底记录
旋挖桩施工技术交底记录时间:2024年10月15日地点:施工现场参会人员:项目经理:李先生工程师:王先生施工队长:张先生旋挖桩操作工:刘先生会议议程:1.旋挖桩的基本原理和工作原理2.旋挖桩施工前的准备工作3.旋挖桩施工中的注意事项4.旋挖桩施工安全措施5.其他需要交底的事项会议详情:1.旋挖桩的基本原理和工作原理:旋挖桩是一种常用的地基处理方法,适用于各种土层。
旋挖桩是通过旋转钻杆和桩体自身重力,将土层切削、破碎,然后将挖出的土层提升至地面。
旋挖桩施工时,首先在设计位置钻一个孔,然后把土层挖掉,再用混凝土填充孔洞以形成桩体。
2.旋挖桩施工前的准备工作:a.确定桩基的设计方案和尺寸,根据设计要求选择合适的旋挖桩机。
b.对施工现场进行勘测,了解地下管线、地质情况等,避免施工过程中的意外情况。
c.检查旋挖桩机的工作状态,确保设备完好、操作灵活。
d.准备好所需的工具、材料和设备,包括钻杆、桩模、混凝土输送设备等。
3.旋挖桩施工中的注意事项:a.桩的位置和尺寸应符合设计要求,避免因施工不当导致桩基质量不达标。
b.在挖孔过程中,要随时观察土层情况,特别是遇到较硬的土层时,要及时调整钻机的转速和挤土压力,确保土层被充分打散。
c.同时,要防止孔口坍塌,及时进行支护。
d.在打桩过程中,要根据设计要求控制桩长和桩径,严禁因操作不当导致桩身受损。
e.打桩完毕后,应及时检查桩头和桩身的质量,确保桩体符合设计要求。
4.旋挖桩施工安全措施:a.在施工现场设置明显的安全警示标志,包括施工警告标志、禁止入内标志等。
b.所有参与施工的人员必须佩戴好安全帽、安全鞋等个人防护用品。
c.操作人员必须熟悉旋挖桩机的使用方法和操作规程,严禁操作人员擅自更改机器参数。
d.施工现场必须保持整洁,禁止乱堆放物品,避免发生意外。
5.其他需要交底的事项:a.每天施工前,应进行旋挖桩机的检查和维护,确保设备正常运行。
b.施工过程中要注意节约能源,合理使用机器设备。
施工交底会议纪要
施工交底会议纪要
会议主题:施工交底会议
会议时间:2021年10月20日
会议地点:施工现场办公室
会议主持人:XXX(姓名)
会议记录人:XXX(姓名)
会议内容:
1. 会议主持人开场致词,对与会人员表示欢迎,并简要介绍会议目的和重点。
2. 会议主持人要求项目经理进行施工交底,包括但不限于以下内容:
a. 施工计划:项目经理详细介绍了施工计划,包括施工进度、工期安排等。
b. 施工流程:项目经理阐述了施工流程,包括施工顺序、工序安排等。
c. 施工安全:项目经理强调了施工安全的重要性,并介绍了相关安全措施和应急预案。
d. 质量要求:项目经理说明了施工质量的标准和要求,并强调了质量控制的重要性。
e. 施工技术:项目经理针对具体工程进行了技术交底,包括施工方法、材料选用等。
f. 现场管理:项目经理介绍了现场管理措施,包括施工组织、
人员分工等。
3. 与会人员针对项目经理的交底内容进行了提问和讨论,涉及的问题包括但不限于:
a. 施工进度是否可行?
b. 施工安全是否有漏洞?
c. 施工质量如何保障?
d. 施工技术是否符合要求?
e. 现场管理是否有效?
f. 其他相关问题。
4. 项目经理和与会人员进行了解答和讨论,确保各方对施工交底内容有清晰的理解和认识。
5. 会议主持人总结了会议内容,并对下一步工作进行了安排和部署。
