最新地下室后浇带止水带

6.5止水带上浇筑混凝土必须振捣密实,使其与混凝土结合良好。
6.6浇筑混凝土前将止水带槽内杂物清除干净,并用净水冲洗,确保止水带槽内无附着物。混凝土浇筑后应及时清理另外一半止水带内的水泥浆,并用水冲洗,否则会产生隔离层,失去止水作用。
6.7止水条一般项目:
①止水条应粘接牢固、平直,不得有扭曲现象。
②止水条接缝处砼表面应密实、洁净、干燥,接缝严密。
地下室后浇带止水带
技术交底记录
苏JJ一008
工程名称
*******工程
施工单位
******建集团
交底部位
地下室筏板后浇带
工序名称
止水带
交底提要:地下室筏板后浇带的止水带做法
交底内容:
1、材料及要求
1.1橡胶止水带,规格型号为HBD320型,其外形如下图1所示:
图1橡胶止水带
1.3.止水带有出厂合格证、质量检验报告和进场抽样试验报告,止水带必须符合设计要求。
图12止水带纵横交接处处理方法
6.橡胶止水带的拼接方法:
4.1止水带的拼接方法为冷粘法
4.2环境要求:施工现场(基层)应清洁干净。
4.3用工具将两条止水带切出两个相反45度坡口,并把止水带凸出部分割平,用磨毛机将止水带背面和同材质胶板磨毛(胶板长度不小于400mm,宽度与止水带宽度相等,各磨出250mm毛面)。另准备好磨口胶片,规格为厚1mm,宽150-200mm,长度比止水胶带断面长100mm,并将粘帖面磨毛。
7.质量保证措施
6.1材料在运输时,应避免阳光直射,勿与热源、油类及有害溶剂接触,成品勿重压。
6.2施工人员应严格检验材料规格、外观有无缺陷。
6.3在定位止水带时,一定要使其保持平展,不能让其翻转、扭结,如发现有不展现象,应及时调整。
6.4止水带粘贴必须位置准确、牢固,两条并行的止水带接槎应错开3m以上。
图3地下室外侧墙后浇带的止水带
5.橡胶止水带纵横交接处处理方法:
橡胶止水带纵横交接处,在砼垫层的SBS卷材防水层二道上沿纵横止水带外侧向外扩展各200mm,其间粘帖3mm厚SBS橡胶防水卷材将横向止水带两边沿45度断开,并与纵向止水带拼接严密。然后用401防水胶浆止水带与防水卷材粘帖牢固,并在接口处刷氯丁胶粘剂,将接口包实。如下图12所示:
5.混凝土浇筑前应对止水带进行一次全面检查,如发现损坏经及时修复后,方可浇筑混凝土。
6.在浇筑墙体后浇带混凝土下料时,注意投料点让开止水条位置,防止骨料冲击止水条造成止水条位移或破损。
项目(专业)
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
1.4.贮存、运输
带止水带严禁接近火源,避免与化学介质及有机溶剂等有害物质接触。
2、作业条件
2.1.保护层表面清洁平整,不得有空鼓、开裂及起砂、脱皮等缺陷。
2.2.施工前认真熟悉图纸,准确确定后浇带的止水带位置。
2.3.地下防水工程操作人员持证上岗,熟练掌握施工机械的使用。
3、筏板后浇带止水带安装下图2
图2筏板后浇带的止水带
4、地下室外墙止水带的安装方法:
地下室外墙需安装止水带的部位,在止水带背面配30mm厚木模板,木模板的宽度和长度应满足止水带安装的要求,木模板应与地下室外墙整体模板(15mm胶合夹板等)连接成一体,以防浇筑混凝土时木模板移位、漏浆、失去之水作用。同时用21/2英寸双帽钉将外贴式橡胶止水带与木模板固定(将双帽钉钉在止水带两侧最边缘部位,每隔200mm钉双帽钉一个)。安装好的止水带应平整,无下垂现象。此部位在浇筑混凝土后,混凝土强度达到设计强度的80%以上方可拆模,拆模后再粘帖卷材防水层,如下页图3所示:
8、成品保护措施
1.严禁在止水带上托运重型器物和运输设备。
2工序施工时损坏止水带。
3.施工机械、钢筋及管道等重物不等压在止水带上,施工人员不能任意踩踏止水带,以防止止水带变形。
4.用在地下室外墙两侧、待安装的止水带应卷好,并用包装布进行包装,以防损坏。
合集下载

超前止水后浇带原理

超前止水后浇带原理

超前止水后浇带原理超前止水后浇带是一种利用橡胶止水带的柔性,在基础底板和地下外墙的后浇带位置,通过局部构造处理预设一道30~40mm宽的伸缩变形缝,达到止水和防渗漏效果。

具体来说,对于基础底板,局部构造处理是在后浇带下沉加厚部位沿纵向中线底部预贴外贴式橡胶止水带,并可在下沉加厚部位截面中部增设中埋式止水带,以达到双止水的目的。

下沉加厚部位底板可与基础底板同时进行浇筑。

为解决下沉加厚部位底板与基础底板结合部止水问题,对厚大基础一般先浇筑下沉加厚部位底板,并在顶面预留止水槽或安膨胀止水胶条。

对于地下外墙,仅在外墙外侧加厚部位截面中部再设置中埋式止水带。

外墙外侧加厚部位则与地下墙体同时进行浇筑。

待基础完工后,可以开展外墙面防水和基础土方回填工作。

当上部结构施工完,伸缩、沉降变形趋于稳定时,再浇筑后浇带。

这种用于后浇带位置、先于后浇带浇筑而做的止水措施称超前止水,用于超前止水的止水带称为超前止水带。

超前止水后浇带的止水原理主要是通过在后浇带位置设置止水带,利用止水带的防水性能,达到止水和防渗漏的效果。

以下是一些细节需要注意:1.止水带的安装位置要准确,要保证其与两侧混凝土紧密接触,防止渗水。

2.在安装止水带时,要注意避免破坏其完整性,否则会影响防水效果。

3.在浇筑后浇带时,要注意防止混凝土中的杂物和止水带混淆,影响止水效果。

4.在浇筑后浇带时,要保证其两侧的混凝土密实,防止出现空隙,导致渗水。

5.对于一些特殊部位,如转角处、预埋件等,要特别注意防水处理,确保不出现渗漏。

6.在进行超前止水后浇带的施工时,要严格按照设计要求进行,确保其能够有效地起到止水和防渗漏的作用。

7.在使用超前止水后浇带时,要注意定期检查和维护,及时发现和处理可能出现的问题,确保其长期稳定的工作状态。

总之,超前止水后浇带的止水原理虽然比较简单,但是需要注意的细节很多,只有严格按照设计要求进行施工和维护,才能保证其能够有效地起到止水和防渗漏的作用。

最新地下室后浇带超前止水施工工法(含示意图)

最新地下室后浇带超前止水施工工法(含示意图)

地下室后浇带超前止水施工工法(含示意图)地下室后浇带超前止水施工工法1 前言随着高层建筑日益增多,为解决建筑高度、结构形式不同引起的不均匀沉降,一般均设置后浇带(或变形缝);设置传统型的后浇带势必将造成后浇带封堵之前雨水、地下水进入地下室,如何在后浇带封堵之前同时满足结构变形与防水的要求是现在高层建筑施工中较为矛盾的问题。

超前止水是在后浇带未浇注之前(结构自防水功能暂不能实现)提前进行后浇带局部超前防水施工,实现防水和变形缝的双重功能。

同时地下室施工完成后,便可回填土方,减少深基坑安全隐患,整体防水效果比较理想。

2 工法特点后浇带超前止水施工工法的特点:1 施工方便,容易操作。

2 在后浇带混凝土封堵施工之前允许不同高度、不同结构型式的建筑产生沉降、温度变形等。

3 增加三道防水措施能使地下室施工后不渗水,地下室基本不用抽水,而采用传统型后浇带地下室施工完成后抽水量很大。

3 适用范围适用于建筑工程因上部结构形式不同、为满足建筑物变形而设置的有不均匀沉降要求的地下室底板后浇带、外壁板后浇带的施工。

4 工法原理结构物在后浇带部分事先进行加厚处理形成一个整体,将后浇带剥离出来,通过加厚部位中间设置遇水膨胀止水条,满足不同沉降、伸缩变形,又能在地下室后浇带灌注前满足止水效果。

5 施工方法及操作要点5.1 操作流程如图5.1。

图5.1 操作流程5.2 操作要点土方开挖,按照图纸进行机械开挖。

机械开挖土层至设计标高+0.3m,剩余部分采用人工清土至设计标高。

5.2.1 垫层处理完成、基底及边坡处理好之后浇注后浇带基础的垫层混凝土,在一般情况下,后浇带处基础垫层和地下室底板、承台的垫层一起浇注。

现场搅拌混凝土要严格按照设计配合比进行配料,同时根据砂、石的实际含水率调整用水量,所有配制混凝土的材料要称重计量,确保混凝土各组分的重量符合配合比的要求。

垫层混凝土浇注之前基底和边坡的标高、坡度、几何尺寸应符合设计要求。

后浇带基础基底垫层采用普通混凝土、平板振动器振捣;基槽边坡采用干硬性的混凝土(其它组分不变,减少用水量),用木抹子拍实整平。

地下室后浇带防水施工做法(底板 顶板 墙面)

地下室后浇带防水施工做法(底板 顶板 墙面)

养护。

养护时间不少于28d 。

工艺流程:地下室外墙后浇带两侧混凝土清理—支后浇带外墙模板—浇后浇带混凝土—防水层(含防水附加层)—保护层后浇膨胀混凝土钢板止水带地下室侧墙后浇带示意图地下室底板后浇带做法说明:后浇带用于不允许留设变形缝的工程部位。

应设在受力和变形较小的部位。

在两侧混凝土龄期达到42d 后再施工。

采用补偿收缩混凝土浇筑,其抗渗和抗压等级不应低于两侧混凝土。

混凝土应一次浇筑,不得留设施工缝;混凝土浇筑后应及时养护,养护时间不少于28d 。

在后浇带两侧设3mm 厚300mm 宽止水钢板。

不同块钢板连接必须满焊。

钢板U 型口朝向迎水面。

止水钢板上下安装好钢丝网片。

底板混凝土浇筑前要对后浇带止水钢板进行隐蔽验收。

工艺流程:清理底板后浇带内垃圾、抽除后浇带内积水—浇筑底板后浇带混凝土—养护 地下室底板后浇带地下室外墙后浇带做法说明:外墙后浇带两侧按施工缝做法预留好钢板止水带,在外墙混凝土浇筑前在后浇带两侧安装好钢丝网。

外墙后浇带模板应加固牢靠,防止涨模及漏浆。

外墙后浇带混凝土尽可能与地下室顶板后浇带混凝土同时浇筑。

在后浇带两侧设3mm 厚300mm 宽止水钢板。

不同块钢板连接必须满焊。

钢板U 型口朝向迎水面,在施工缝处安装钢网片。

将后浇带两侧混凝土表面的浮浆、松动的石子及松散混凝土剔除,表面凿毛,并浇水湿润24h 以上。

后浇带选用具有补偿收缩作用的微膨胀混凝土。

混凝土应分层浇筑并振捣密实。

拆模后应注意覆盖和及时地下室顶板后浇带做法说明:顶板后浇带两侧按施工缝做法预留好钢板止水带,在顶板混凝土浇筑前在后浇带两侧安装好钢丝网。

要拆除后浇带位置模板时,要对后浇带两侧现浇梁板结构做好回顶。

后浇带支撑及模板加固应牢靠、模板与后浇带两侧混凝土结构拼缝应严密。

在后浇带两侧设3mm厚300mm 宽止水钢板。

不同块钢板连接必须满焊。

钢板U 型口朝向迎水面。

工艺流程:后浇带两侧混凝土清理—后浇带位置梁板模板支设—顶板后浇带混凝土—防水层(含防水附加层)防水附加层2厚聚氨酯防水层。

地下室超前止水后浇带防水构造做法详解

地下室超前止水后浇带防水构造做法详解

2023.2后浇带 :为适应环境温度变化、混凝土收缩、结构不均匀沉降等因素影响,在梁、板(包括基础底板)、墙等结构中预留的具有一定宽度且经过一定时间后再浇筑的混凝土带。

底板顶板外墙一般规定:5.2.1 后浇带宜用于不允许留设变形缝的工程部位。

5.2.2 后浇带应在其两侧混凝土龄期达到42d 后再施工;高层建筑的后浇带施工应按规定时间进行。

5.2.3 后浇带应采用补偿收缩混凝土浇筑,其抗渗和抗压强度等级不应低于两侧混凝土。

施工缝:按设计要求或施工需要分段浇筑,先浇筑混凝土达到一定强度后继续浇筑混凝土所形成的接缝。

(它只是因先浇筑混凝土超过初凝时间,而与后浇筑的混凝土之间存在一个结合面)施工缝常用防水止水带施工缝分为水平、垂直缝施工缝常用防水止水带底板后浇带防水构造1、后浇带应设在受力和变形较小的部位,其间距和位置应按结构设计要求确定,宽度宜为700~1000mm 。

2、后浇带两侧可做成平直缝或阶梯缝。

后浇带设计基本要求:3、后浇带混凝土应一次浇筑,不得留设施工缝;混凝土浇筑后应及时养护,养护时间不得少于28d 。

4、后浇带需超前止水时,后浇带部位的混凝土应局部加厚,并应增设外贴式或中埋式止水带。

超前止水后浇带跟普通后浇带区别:1、在实际建筑工程中,由于后浇带的保留时间一般都较长。

2、当建筑物基础位于地下水位以下时采用传统的后浇带方式, 后浇带必须在主体结构施工完成后再浇筑后浇带的砼。

3、这就要求在主体施工过程中持续进行降水,保证地下水保持在基础以下, 等到主体结构完工并浇筑后浇带砼后才能停止降水。

4、缺点,第一、增加工程成本;第二、基础长时间暴露于空气中,由于昼夜温差的存在, 基础外墙易产生伸缩裂缝;第三、基础完工后不立即回填土存在安全隐患;第四、基础土方不回填影响后续工序的施工。

1、超前止水是在后浇带未浇注之前(结构自防水功能暂不能实现)提前进行后浇带局部 超前防水施工,实现防水和变形缝的双重功能。

地下室后浇带超前止水施工技术应用

地下室后浇带超前止水施工技术应用

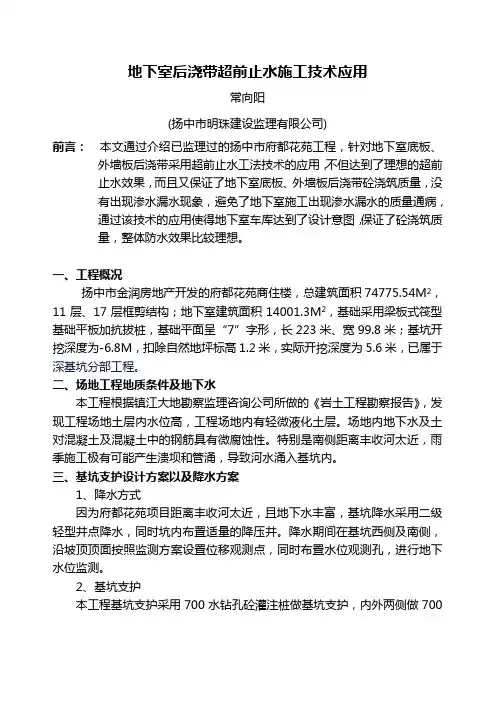

地下室后浇带超前止水施工技术应用常向阳(扬中市明珠建设监理有限公司)前言:本文通过介绍已监理过的扬中市府都花苑工程,针对地下室底板、外墙板后浇带采用超前止水工法技术的应用,不但达到了理想的超前止水效果,而且又保证了地下室底板、外墙板后浇带砼浇筑质量,没有出现渗水漏水现象,避免了地下室施工出现渗水漏水的质量通病,通过该技术的应用使得地下室车库达到了设计意图,保证了砼浇筑质量,整体防水效果比较理想。

一、工程概况扬中市金润房地产开发的府都花苑商住楼,总建筑面积74775.54M2,11层、17层框剪结构;地下室建筑面积14001.3M2,基础采用梁板式筏型基础平板加抗拔桩,基础平面呈“7”字形,长223米、宽99.8米;基坑开挖深度为-6.8M,扣除自然地坪标高1.2米,实际开挖深度为5.6米,已属于深基坑分部工程。

二、场地工程地质条件及地下水本工程根据镇江大地勘察监理咨询公司所做的《岩土工程勘察报告》,发现工程场地土层内水位高,工程场地内有轻微液化土层。

场地内地下水及土对混凝土及混凝土中的钢筋具有微腐蚀性。

特别是南侧距离丰收河太近,雨季施工极有可能产生溃坝和管涌,导致河水涌入基坑内。

三、基坑支护设计方案以及降水方案1、降水方式因为府都花苑项目距离丰收河太近,且地下水丰富,基坑降水采用二级轻型井点降水,同时坑内布置适量的降压井。

降水期间在基坑西侧及南侧,沿坡顶顶面按照监测方案设置位移观测点,同时布置水位观测孔,进行地下水位监测。

2、基坑支护本工程基坑支护采用700水钻孔砼灌注桩做基坑支护,内外两侧做700双轴深搅止水帷幕;基坑南侧AB段做500旋喷锚桩间距3000,BC、CD段做500旋喷锚桩间距2000、3000,桩间土和坡面采用挂网喷浆防护。

四、后浇带超前止水技术的应用1、后浇带的设置该工程地下室为车库,基础开挖面积比较大,因此设计方考虑到底板砼结构的早起收缩和不均匀沉降,在基础砼底板分别设置了沉降后浇带(800宽)共计12道,早起收缩后浇带(800宽)共计10道,外墙后浇带共计16道。

地下室外墙超前止水后浇带施工工法(2)

地下室外墙超前止水后浇带施工工法(2)

地下室外墙超前止水后浇带施工工法地下室外墙超前止水后浇带施工工法一、前言:地下室外墙超前止水后浇带施工工法是针对地下室施工中常见的水密性问题而设计的一种施工工法。

该工法通过超前进行止水处理,以确保地下室外墙的防水效果,并采取特定的施工工艺和控制措施,达到工程要求。

二、工法特点:1. 超前止水:该工法的特点是在地下室外墙施工前进行超前止水,预先处理潜在的水渗透问题,从而提高防水效果。

2. 后浇带施工:超前止水后,进行后续的浇筑工作,确保地下室外墙整体结构的完整性与稳定性。

3. 综合应用:该工法可以应用于各类地下室项目,包括住宅、商业建筑、工业建筑等。

三、适应范围:该工法适用于各类地下室外墙的防水施工,可根据具体工程要求进行灵活调整和应用。

四、工艺原理:1. 施工工法与实际工程联系: 该工法通过超前止水处理,解决地下室外墙水渗透问题,保证结构安全与稳定。

2. 采取的技术措施: 使用专业止水材料进行超前止水处理,确保地下室外墙的防水效果;后续进行浇筑工作,保证整体结构稳定与完整。

五、施工工艺:1. 现场准备:确定施工范围和施工节点,清理施工区域,安装防护措施。

2. 超前止水:根据设计要求和地下室外墙的特点,选择适合的止水材料和施工方法,进行超前止水处理。

3. 后浇带施工:在超前止水完成后,进行后续的浇筑工作,确保地下室外墙结构的完整性与稳定性。

4.施工完工:进行检查与验收。

六、劳动组织:根据具体的工程规模和施工要求,合理组织施工队伍,确保施工过程的高效与顺利。

七、机具设备:1. 止水设备:包括喷涂设备、注浆设备等,用于进行超前止水处理。

2. 浇筑设备:包括混凝土搅拌机、泵车等,用于后浇带施工。

八、质量控制:1. 施工质量检查:定期对施工过程进行检查,确保施工质量符合设计要求。

2. 质量控制措施:采取适当的质量控制措施,包括现场巡检、样品采集与检测等。

九、安全措施:1. 施工安全培训:对施工人员进行安全培训,提高安全意识。

地下室工程中超前止水后浇带施工技术要点

地下室工程中超前止水后浇带施工技术要点1、工艺流程超前止水后浇带施工是在地下室底板后浇带底增加混凝土底板,两侧混凝土底板比后浇带宽300mm,从而使底板中间产生3~4cm 的伸缩缝。

伸缩缝底部可用橡胶止水带、内嵌聚苯泡沫板、防水油等防水材料填充伸缩缝,随后同时浇筑该底板地下室基础底板,充分沉降后再次浇筑[3]。

超前止水后浇带施工技术的基本工艺流程为:施工缝处理→钢筋绑扎及安装→止水带安装→模板安装加固→混凝土浇筑→模板拆除、混凝土养护等。

2、基础工程(1)处理后浇带施工缝区域。

完成后浇带两侧混凝土浇筑作业后,还应凿毛处理后浇带区域的混凝土,并用铁丝网将其拦截,止水钢板外露宽度符合设计值后用高压水枪冲洗施工缝。

清理施工缝中的碎屑,并涂刷配置好的水泥浆液,水泥浆凝固后安装钢筋工程,验收隐蔽区域的施工质量。

(2)绑扎安装地下室外墙钢筋。

施工人员应先绑扎超前止水后浇带导墙内的钢筋,然后分别绑扎地下室基础梁结构、底板结构上的钢筋。

绑扎结束后,安装地下室墙体结构的钢筋以及后浇带混凝土挡板内的钢筋。

安装导墙内的钢筋时,重点控制钢筋位置的准确性,使其能够在后期填充挤塑聚苯板后,与收口网、钢丝网、橡胶止水带形成稳固的防水结构。

(3)在地下室各结构的伸缩缝内分别安装聚苯板和止水钢板,首先安装基础底板、基础结构聚苯板和止水钢板。

其次,在导墙内钢筋安装结束后,填充30mm 挤塑聚苯板。

最后,在地下室超前止水混凝土后浇带两侧墙体的中心位置设置止水钢板,止水钢板方向应与地下室的迎水面一致。

(4)安装中埋式橡胶止水带。

地下室工程超前止水后浇带施工技术中,止水带多为中埋式橡胶止水带,施工人员应预先将止水带埋设在地下室导墙中心位置,止水带宽度为 500mm,预埋后止水带上下侧会产生缝隙,需要填充 30mm的聚苯板作为隔离缝。

施工过程中还应注意止水带安装的规范性,严格控制止水带的水平度。

(5)设置快易收口网。

超前止水后浇带施工时,还应在超前止水期间用快易收口网作为浇筑时的固定模板。

后浇带设置的规范要求最新版本

后浇带1、《高层建筑混凝土结构技术规程JGJ3-2010》12.2条地下室和基础设计12.2.3 高层建筑地下室不宜设置变形缝。

当地下室长度超过伸缩缝最大间距时,可考虑利用混凝土后期强度,降低水泥用量;也可每隔30m~40m设置贯通顶板、底部及墙板的施工后浇带。

后浇带可设置在柱距三等分的中间范围内以及剪力墙附近,其方向宜与梁正交,沿竖向应在结构同跨内;底板及外墙的后浇带宜增设附加防水层;后浇带封闭时间宜滞后45d以上,其混凝土强度等级宜提高一级,并宜采用无收缩混凝土,低温入模。

2、《高层建筑混凝土结构技术规程JGJ3-2010》3.4.13条结构设计基本规定3.4.13 当采用有效的构造措施和施工措施减小温度和混凝土收缩对结构的影响时,可适当放宽伸缩缝的间距。

这些措施可包括但不限于下列方面:1 顶层、底层、山墙和纵墙端开间等受温度变化影响较大的部位提高配筋率;2 顶层加强保温隔热措施,外墙设置外保温层;3 每30m~40m间距留出施工后浇带,带宽800mm~1000mm,钢筋采用搭接接头,后浇带混凝土宜在45d后浇筑;4 采用收缩小的水泥、减少水泥用量、在混凝土中加入适宜的外加剂;5 提高每层楼板的构造配筋率或采用部分预应力结构。

条文说明:3.4.13 提高配筋率可以减小温度和收缩裂缝的宽度,并使其分布较均匀,避免出现明显的集中裂缝;在普通外墙设置外保温层是减少主体结构受温度变化影响的有效措施。

施工后浇带的作用在于减少混凝土的收缩应力,并不直接减少使用阶段的温度应力。

所以通过后浇带的板、墙钢筋宜断开搭接,以便两部分的混凝土各自自由收缩;梁主筋断开问题较多,可不断开。

后浇带应从受力影响小的部位通过(如梁、板1/3跨度处,连梁跨中等部位),不必在同一截面上,可曲折而行,只要将建筑物分开为两段即可。

混凝土收缩需要相当长时间才能完成,一般在45d后收缩大约可以完成60%,能更有效地限制收缩裂缝。

3、《地下工程防水技术规范》(GB50108-2008) 地下工程混凝土结构细部构造防水5.2条5.2.1 后浇带宜用于不允许留设变形缝的工程部位。

地下室顶板后浇带超前止水施工工法(2)

地下室顶板后浇带超前止水施工工法地下室顶板后浇带超前止水施工工法一、前言地下室作为建筑工程中重要的功能区域之一,其施工工法对整个工程的质量和安全起到至关重要的作用。

地下室顶板后浇带超前止水施工工法是一种在地下室施工过程中采取的有效控制水泥浆渗漏的工法。

本文将从工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例等方面来详细介绍该工法。

二、工法特点该工法在地下室施工过程中,通过在顶板浇筑水泥砂浆的同时,在砂浆中掺入适量的止水剂,使得砂浆能够在接触水源时迅速凝固,阻断水的渗漏,实现止水的目的。

工法特点主要包括以下几个方面:1. 施工简便:该工法只需在施工过程中在水泥砂浆中加入止水剂,工艺简单易行,不需要引入复杂的设备和工艺。

2. 效果稳定:经过实践验证,该工法对止水效果显著,能够有效阻断地下水源对砂浆的渗透,确保地下室的干燥和安全。

3. 施工速度快:采用该工法后,砂浆的凝固速度加快,可使地下室施工进度大幅提升,节省施工时间和成本。

4. 成本效益高:相较于传统的止水方式,该工法的成本相对较低,且其施工过程简化,大大减少了人力和物力的投入。

三、适应范围地下室顶板后浇带超前止水施工工法适用于各类地下室工程,如地下车库、地下商场、地下水库等。

无论是新建地下室工程还是旧楼改造工程,该工法均可灵活应用。

四、工艺原理该工法主要基于以下工艺原理实施:在顶板浇筑水泥砂浆的同时,掺入适量的止水剂。

止水剂能够与水泥砂浆中的水分迅速发生反应,并形成吸水性强、凝固迅速的胶凝物质,阻断水的渗漏。

五、施工工艺施工过程中,根据地下室的具体设计和施工要求,按照以下步骤进行:1. 预备工作:清理地下室顶板,确保顶板表面平整无杂物。

2. 施工准备:配制适量的水泥砂浆,并根据设计要求掺入适量的止水剂。

3. 混凝土浇筑:将调配好的水泥砂浆均匀浇筑到地下室顶板上,确保砂浆覆盖整个顶板。

4. 施工止水处理:在混凝土还未凝固之前,将止水剂均匀撒布在顶板上,使用抹子或刮板将止水剂和水泥砂浆充分搅拌,使其混合均匀。

地下室底板后浇带超前止水施工技术

地下室底板后浇带超前止水施工技术发布时间:2021-06-18T10:09:30.067Z 来源:《建筑学研究前沿》2021年7期作者:杨德超古博代小念[导读] 地下室部分的施工在建筑工程中占据的施工面积较大,而且板厚较厚,所以施工中要想对混凝土浇筑质量做出保障,就要使主体结构的沉降程度能够符合要求,避免浇筑不当所造成的结构不稳。

中建二局第一建筑工程有限公司海南三亚 572000摘要:地下室部分的施工在建筑工程中占据的施工面积较大,而且板厚较厚,所以施工中要想对混凝土浇筑质量做出保障,就要使主体结构的沉降程度能够符合要求,避免浇筑不当所造成的结构不稳。

在地下室底板施工过程中应用后浇带超前止水施工技术,可以在一定程度上保证地下室底板的施工质量,有利于控制整体建筑工程的水平。

本文从某工程的实际情况入手,详细研究了地下室底板后浇带超前止水施工技术的应用过程。

关键词:地下室;底板;后浇带;超前止水施工技术引言施工企业在地下室底板部分的施工中通常会设置后浇带,尤其是东南地区或其他地下水位较高的地区,地下室底板的施工在未封闭前的漏水情况比较严重,所以施工企业要最大程度的保障地下室底板后浇带处于封闭状态下,才能使施工质量得到控制,采用地下室底板后浇带超前止水施工技术,需要施工人员具备较高的专业技能,并且能够在施工之前对地下室部分的客观施工条件加以分析,才能在具体的施工应用中有条不紊的开展操作,进而最大程度的发挥地下室底板后浇带超前止水施工技术的实用价值。

一、地下室底板后浇带施工的客观条件与工程概况某工程地处福建省,该地区的地下水位较高,地上建筑为11层,地下建筑为2层,地下室部分的总建筑面积为24254.34㎡,防水等级是I 级,底板的相对标高为-12.4m。

该地区的静止水位距地表的标高为1314.42m,上层滞水赋存于填土层中,而且水量相对较小,孔隙型的潜水含水层是粉砂质,承压性一般,地下水位有大气降水及周围地表径流水的补给,总体来说该地区的水文地质条件相对复杂,所以该工程的地下室部分施工受水文条件的影响较大。
