配电箱技术交底
配电箱技术交底

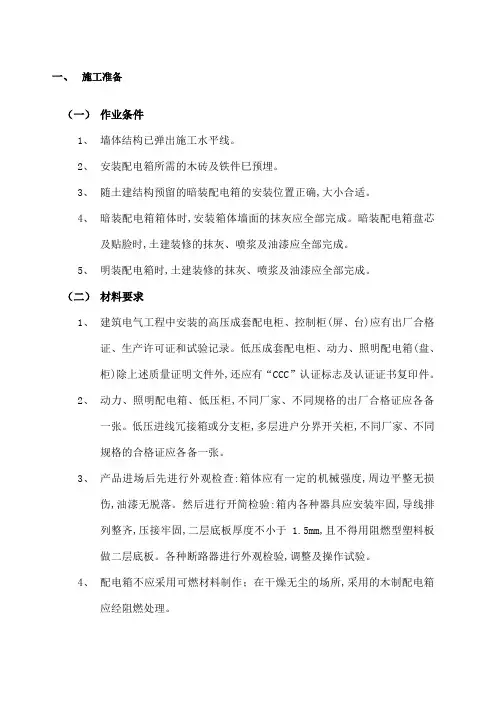

一、施工准备(一)作业条件1、墙体结构已弹出施工水平线。
2、安装配电箱所需的木砖及铁件巳预埋。
3、随土建结构预留的暗装配电箱的安装位置正确,大小合适。
4、暗装配电箱箱体时,安装箱体墙面的抹灰应全部完成。
暗装配电箱盘芯及贴脸时,土建装修的抹灰、喷浆及油漆应全部完成。
5、明装配电箱时,土建装修的抹灰、喷浆及油漆应全部完成。
(二)材料要求1、建筑电气工程中安装的高压成套配电柜、控制柜(屏、台)应有出厂合格证、生产许可证和试验记录。
低压成套配电柜、动力、照明配电箱(盘、柜)除上述质量证明文件外,还应有“CCC”认证标志及认证证书复印件。
2、动力、照明配电箱、低压柜,不同厂家、不同规格的出厂合格证应各备一张。
低压进线冗接箱或分支柜,多层进户分界开关柜,不同厂家、不同规格的合格证应各备一张。
3、产品进场后先进行外观检查:箱体应有一定的机械强度,周边平整无损伤,油漆无脱落。
然后进行开简检验:箱内各种器具应安装牢固,导线排列整齐,压接牢固,二层底板厚度不小于 1.5mm,且不得用阻燃型塑料板做二层底板。
各种断路器进行外观检验,调整及操作试验。
4、配电箱不应采用可燃材料制作;在干燥无尘的场所,采用的木制配电箱应经阻燃处理。
5、镀锌制品(支架、横担、接地极、避雷用型钢等)和外线金具应有出厂合格证和镀锌质量证明书。
(三)主要机具1、铅笔、卷尺、水平尺、方尺、线坠等。
2、手锤、錾子、剥线钳、尖嘴钳、压接钳、电钻、液压开孔器、锡锅、锡勺、电工常用工具等。
二、质量要求(一)高压开关柜质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002)的规定。
(二)低压成套柜(屏、台)质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002)的规定。
(三)照明配电箱(盘)质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002)的规定。
三、工艺流程配电箱安装要求→弹线定位→明(暗)装配电箱→绝缘摇测四、操作工艺(一)配电箱安装要求1、配电箱应安装在安全、干燥、易操作的场所,如设计无特殊要求,配电箱底边距地高度应为1.5m.照明配电板底边距地高度不应小于1.8m。
配电箱移动安全技术交底模板

一、交底目的为确保配电箱在移动过程中的安全,避免发生安全事故,特进行本次安全技术交底。
二、交底对象所有参与配电箱移动的施工人员、管理人员及相关部门人员。
三、交底内容1. 安全意识教育(1)加强施工人员的安全意识,提高对配电箱移动安全风险的认识。
(2)明确配电箱移动过程中可能存在的安全隐患,确保施工人员掌握安全操作规程。
2. 施工准备(1)对配电箱进行全面的检查,确保其完好无损,具备移动条件。
(2)准备必要的移动工具和设备,如吊车、叉车、平板车等。
(3)确认移动路线,确保路线畅通无阻,避开危险区域。
3. 移动前的安全措施(1)切断配电箱的电源,确保配电箱内无带电体。
(2)在配电箱周围设置警示标志,提醒过往人员注意安全。
(3)对参与移动人员进行安全培训,确保其掌握安全操作技能。
4. 移动过程中的安全操作(1)严格按照操作规程进行配电箱的移动,严禁违规操作。
(2)使用吊车、叉车等设备时,必须确保设备完好,操作人员具备相关资质。
(3)移动过程中,加强现场管理,确保人员、设备安全。
(4)在移动过程中,注意保持配电箱的稳定,防止发生倾斜、坠落等事故。
5. 移动后的安全措施(1)移动完成后,对配电箱进行检查,确保其恢复正常运行状态。
(2)恢复配电箱的电源,确保用电设备正常运行。
(3)清理现场,消除安全隐患。
6. 应急处理(1)在移动过程中,如发现异常情况,应立即停止操作,并采取相应的应急措施。
(2)遇到紧急情况,立即启动应急预案,确保人员、设备安全。
四、交底要求1. 施工人员必须认真学习本次安全技术交底内容,确保掌握安全操作规程。
2. 施工过程中,严格执行安全技术交底要求,确保配电箱移动安全。
3. 施工单位应加强对施工人员的安全管理,定期进行安全检查,确保施工安全。
五、总结本次配电箱移动安全技术交底旨在提高施工人员的安全意识,确保配电箱移动过程中的安全。
请各位施工人员认真学习,严格遵守安全操作规程,共同保障施工安全。
完整版)配电箱安装技术交底

完整版)配电箱安装技术交底30mA;3)箱(盘)内线路标识齐全、清晰,线路接头应采用绝缘套管或绝缘带包扎,接头应牢固可靠;4)箱(盘)内应设有漏电保护器,并应进行漏电测试,漏电电流应小于0.5mA;5)箱(盘)内应设有过载保护器和短路保护器,保护器的额定电流应符合实际负载需求。
二)辅助项目1、配电箱的接线应牢固可靠,接头应采用绝缘套管或绝缘带包扎,接头应牢固可靠。
2、接地电阻应符合规定要求,接地电阻不得大于4Ω。
3、配电箱内的导线应按规定规格进行选择,且应符合电线电缆标准的要求。
4、配电箱应有防雷装置,并应进行防雷测试,防雷装置的接地电阻不得大于4Ω。
5、配电箱内的电器元件应符合国家标准及相关规定,且应具有合格证明。
三、安全要求1、安装配电箱时,必须按照国家标准及相关规定进行施工,严格遵守电气安全操作规程。
2、安装配电箱时,必须按照设计图纸及相关规定进行施工,不得随意改动设计方案。
3、在施工中,必须严格遵守安全生产规定,采取必要的安全防护措施,确保施工人员的人身安全。
4、在施工过程中,必须对现场进行严格的管理,保持施工现场的整洁、有序,避免发生安全事故。
技术交底工程名称:金南宫国际商贸城配电箱安装工程工程编号:交底部位:配电箱安装位置日期:2014年4月26日一、施工准备一)作业条件1.墙体结构已弹出施工水平线。
2.安装配电箱所需的木砖及铁件已预埋。
3.随土建结构预留的暗装配电箱的安装位置正确,大小合适。
4.安装暗装配电箱箱体墙面的抹灰应全部完成。
安装暗装配电箱盘芯及贴脸时,土建装修的抹灰、喷浆及油漆应全部完成。
明装配电箱时,土建装修的抹灰、喷浆及油漆应全部完成。
5.配电箱安装位置的土建装修应全部完成。
二)材质要求1.安装的高低压开关柜及各类箱屏必须采用机械部、电力部主管部门认可定点厂生产的产品,非定点厂产品严禁在建筑工程中安装使用。
2.动力、照明配电箱、低压柜等产品合格证应备齐。
不同厂家、不同规格的合格证应各备一张。
一级配电箱安全技术交底全套范本模板

一、交底目的为确保一级配电箱安装、运行和维护过程中的安全,防止事故发生,特制定本安全技术交底。
二、交底内容1. 人员要求- 施工人员必须持证上岗,具备相应的电工操作技能。
- 施工前,应进行安全教育和技能培训,了解本工程的安全技术要求。
2. 现场环境- 施工现场应保持整洁,无关人员不得进入施工区域。
- 配电箱安装位置应满足安全操作和巡视检查的要求。
3. 配电箱选型及安装- 配电箱应符合国家标准,具备良好的绝缘性能和防潮、防尘功能。
- 安装前,应对配电箱进行检查,确保无损坏、变形等情况。
- 配电箱应安装在稳固的支架上,支架与地面垂直,确保配电箱稳定可靠。
- 配电箱底座与地面距离应满足操作要求,一般不低于1.3米。
4. 线路敷设- 线路敷设应遵循安全、合理、美观的原则。
- 线路应采用绝缘导线,导线截面应符合设计要求。
- 线路敷设时,应避免交叉、重叠和扭曲,确保线路畅通。
- 线路接头应牢固,绝缘良好,并采取防水、防潮措施。
5. 电器设备安装- 电器设备应符合国家标准,具备良好的绝缘性能和防护功能。
- 安装前,应对电器设备进行检查,确保无损坏、变形等情况。
- 电器设备应安装在配电箱内,并与线路连接牢固。
- 电器设备应按照电气原理图进行接线,确保接线正确、可靠。
6. 接地保护- 配电箱应设置可靠的接地保护装置,接地电阻应符合设计要求。
- 接地线应采用绝缘导线,并连接牢固。
- 接地线应定期检查,确保接地良好。
7. 操作规程- 施工人员应严格遵守操作规程,不得擅自改变设备参数和接线方式。
- 操作前,应检查设备状态,确认安全后方可进行操作。
- 操作过程中,应保持警惕,防止误操作和触电事故。
三、注意事项1. 施工过程中,应严格按照安全技术交底执行,确保施工安全。
2. 施工现场应配备必要的安全防护用品,如安全帽、绝缘手套、绝缘鞋等。
3. 施工人员应定期进行体检,确保身体健康。
4. 施工完成后,应进行验收,确保配电箱安装、运行符合安全要求。
低压配电箱维修安全技术交底

低压配电箱维修安全技术交底一、工作前准备1. 确保所有维修人员均已经过专业培训并取得相应的操作资格。
2. 对维修人员进行安全教育,确保其了解相关安全知识。
3. 对低压配电箱进行停电操作,并挂上“维修中,禁止合闸”警示牌。
4. 准备必要的工具和器材,如扳手、螺丝刀、绝缘棒等。
二、维修过程中的安全措施1. 维修过程中必须戴好安全帽、穿好绝缘鞋,确保个人安全。
2. 必须两人一组进行维修,一人操作,一人监护。
3. 在操作低压配电箱时,应先检查设备是否有异常,如有异常应立即停止操作。
4. 在操作过程中,应确保手部不接触到带电部分,使用绝缘棒进行操作。
5. 在更换部件时,应确保新部件符合国家标准,且具有良好的绝缘性能。
6. 在维修过程中,若需进行焊接作业,应采取防火措施,确保周围没有易燃物品。
三、工作结束后的验收1. 维修完成后,应重新检查低压配电箱的运行情况,确保设备正常运行。
2. 清理工作现场,确保没有遗留工具和垃圾。
3. 撤除警示牌,允许设备恢复正常使用。
4. 对维修过程进行记录,以备日后查看。
四、异常情况的处理1. 若在维修过程中发生电击、火灾等事故,应立即启动应急预案,进行紧急处理。
2. 及时报告事故情况,并按照公司规定进行调查和处理。
五、定期检查和维护1. 低压配电箱应定期进行安全检查和维护,确保设备的正常运行。
2. 对检查发现的问题进行记录,并及时进行维修。
以上内容仅供参考,具体操作请根据实际情况进行调整。
在操作过程中,务必确保人员安全,防止设备损坏。
配电箱要求安全技术交底模板

一、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 施工单位:[施工单位]4. 监理单位:[监理单位]5. 设计单位:[设计单位]二、配电箱安全技术交底内容1. 施工人员要求(1)施工人员必须持证上岗,熟悉本工程配电箱安装施工工艺和安全技术要求。
(2)施工人员应具备基本的电气知识和安全意识,遵守施工现场的各项规章制度。
2. 配电箱选型及材料要求(1)配电箱应选用符合国家标准、质量合格的产品。
(2)配电箱箱体材料应选用钢板或优质绝缘材料,厚度不小于 1.5mm,具备防雨、防尘功能。
(3)配电箱内部电器元件应符合国家标准,具备可靠的绝缘性能。
3. 配电箱安装要求(1)配电箱安装位置应满足施工现场用电需求,方便操作和维护。
(2)配电箱应安装端正、牢固,不得倒置、歪斜。
(3)固定式配电箱、开关箱的下底与地面垂直距离应大于1.3m,小于或等于1.5m;移动式分配电箱、开关箱的下底与地面垂直距离应大于0.6m,小于1.5m。
(4)配电箱内的电器应安装在金属或非木质的绝缘电器安装板上,然后整体紧固在配电箱箱体内,金属板与配电箱箱体应用电线连接。
4. 配电箱内部电器元件配置要求(1)总配电箱应装设总隔离开关、总熔断器以及漏电保护器。
(2)动力配电箱与照明配电箱宜分开设置,如合置在同一配电箱内,动力和照明线路应分路设置。
(3)配电箱、开关箱应装设端正、牢固,移动式分配电箱、开关箱应装设在固定的支架上。
5. 安全防护措施(1)施工人员应佩戴安全帽、绝缘鞋等防护用品。
(2)施工过程中,应确保施工环境整洁,防止发生触电事故。
(3)配电箱内严禁存放易燃、易爆物品。
(4)配电箱、开关箱在操作过程中,严禁操作人员直接接触带电部分。
(5)施工结束后,应对配电箱、开关箱进行检查,确保安全可靠。
三、施工过程中注意事项1. 施工人员应严格按照配电箱安装施工工艺和安全技术要求进行施工。
2. 施工过程中,如发现安全隐患,应立即停止施工,并采取措施进行处理。
配电箱、开关箱设置安全技术交底

配电箱、开关箱设置安全技术交底
一、配电箱、开关箱设置安全技术要求:
1、配电箱、开关箱箱体的箱体材料应选用铁板,亦可选用绝缘板。
不应选用木板材料。
2、固定配电箱、开关箱的安装高度为1.3-1.5米(下底面),移动式配电箱、开关箱的安装高度为0.6-1.5米(下底面)。
安装时必须端正、牢固、不得倒置、歪斜、松动、摇晃。
3、配电箱、开关箱的进出导线应进出口处加强绝缘,所有进出导线应一律从箱底下底面进出,不得从箱底后面、侧面和上面进出。
4、配电箱、开关箱内的导线与开关电器之间具有可靠的电气连接,所有接头必须牢固而不松动,也不得有外露导线部分。
5、配电箱、开关箱的铁质箱体应作可靠的保护接零,即与专用的保护零线做可靠的电气连接,保护零线必须用绝缘绿黄双色铜线。
二、配电箱、开关箱使用和维护安全技术要求:
1、所有配电箱、开关箱必须专箱专用,不得随意另行挂接其他用电设备。
2、配电箱和开关箱在送、停电时应进行监护,操作顺序送电时应是:总配电箱——分配电箱——开关箱;停电时应是:开关箱——分配电箱——总配电箱。
3、配电箱、开关箱、电气线路、用电设备和保护设施进行
检查处置应由专业电工人员完成,并穿戴安全防护用品。
4、配电箱和开关箱应经常进行检查和维修;并还应定期检查、维修一般宜半个月一次,检查和维护必须有记录。
5、配电箱和开关箱内应经常保持清洁、干燥无杂物,尤其不得放置易燃易爆和金属导电器材。
6、配电箱和开关箱更换熔断器或熔断丝,必须采用原规格的合格熔体型中熔丝,禁止用任何非标准的、不合格的熔体和熔丝。
配电箱工程安全技术交底模板

一、工程概况1. 工程名称:[配电箱工程名称]2. 工程地点:[工程地点]3. 工程规模:[工程规模]4. 施工单位:[施工单位名称]5. 施工负责人:[施工负责人姓名]二、施工安全注意事项1. 施工人员必须经过专业培训,取得相关操作资格证书后方可上岗。
2. 施工现场必须设置明显的安全警示标志,提醒施工人员注意安全。
3. 施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。
4. 施工现场应保持整洁,通道畅通,不得堆放杂物。
5. 施工人员应遵守操作规程,严禁违章作业。
三、配电箱安装要求1. 配电箱应安装在干燥、通风、无腐蚀性气体和蒸汽的场所。
2. 配电箱底边距地面高度应不低于1.2米,操作面宽度应不小于0.8米。
3. 配电箱的接地应可靠,接地电阻不大于4Ω。
4. 配电箱内电缆敷设应整齐、牢固,不得有接头,电缆应按规定敷设。
5. 配电箱内电器设备安装应牢固,接线正确,不得松动。
6. 配电箱内应设置漏电保护装置,漏电动作电流不大于30mA,动作时间不大于0.1秒。
四、施工安全技术措施1. 施工人员必须穿戴好个人防护用品,如安全帽、安全带、防护眼镜等。
2. 施工现场应设置安全警示标志,提醒施工人员注意安全。
3. 施工人员应严格遵守操作规程,严禁违章作业。
4. 施工现场应配备必要的安全防护设施,如安全网、防护栏杆等。
5. 施工现场应保持整洁,通道畅通,不得堆放杂物。
6. 施工人员应熟悉施工图纸,了解工程概况,掌握施工技术要求。
7. 施工过程中应定期检查电气设备,确保其正常运行。
8. 施工过程中应加强现场管理,防止发生安全事故。
五、应急措施1. 发生触电事故时,立即切断电源,并立即进行现场急救。
2. 发生火灾事故时,立即报警,并采取有效措施进行灭火。
3. 发生高空坠落事故时,立即采取措施,防止事故扩大。
六、施工验收1. 施工单位应严格按照设计要求和技术规范进行施工。
2. 施工单位应确保工程质量,确保配电箱安全可靠。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
配电箱技术交底
----------------------------精品word文档值得下载值得拥有----------------------------------------------
配电箱、配电柜技术交底
1、配电柜的标示牌采用铝制标示牌,按扭标示牌采用塑料标示牌标注宋体黑字。
2、总开关引至各负荷开关的小铜排喷绝缘漆,并在铜排前面挡一块有机板透明玻璃,有机玻璃板为阻燃产品。
3、配电箱内零线、地线端子的螺丝,均应为内六角螺丝。
4、二次线均应做压接接线端子并做涮锡处理。
5、配电箱、柜的一、二次图均贴在箱门或柜门的内侧,并交我方两套。
6、配电箱、柜的指示灯具采用发光二极管的产品。
7、所有箱柜的门锁为通用钥匙。
8、在暗装配电箱的四角焊出40X4扁铁供箱体的地线用及固定箱体用。
9、暗装配电箱不要开孔,按现场实际用量现场开孔。
10、配电柜带10#槽钢底座。
11、所有设备技术参数及功能要求必须符合相关的国家标准及北京市地方规定的要求。
12、箱、柜外壳采用的板材必须注名材质、厚度、生产厂家。
13、细则说明:
?接地:所有配电箱、柜分别设置专用工作零母线和保护接地线各一条,其中PE母线必须与配电箱、柜体有可靠连接。
柜门或箱体门二层板都应有接地裸带引至保护接地线,并作可靠连接(二层板必须有专用接地柱),箱、柜体内应当有明显、易操作的地方设置不可拆卸的接地螺丝,并有接地标志。
工作零母线及保护接地线均不允许串接。
照明配电箱接地螺栓采用内六角螺栓。
?加工部件齐全,箱体开口合适,切口整齐,不毛刺,配电箱、柜的配线排列整齐,绑扎成束固定在板上,同一端子上导线连接不多于2根,金属构架、铁盘及电器的金属外壳应有良好接地。
箱、柜体颜色应按甲方指定的色标采购,内部油漆应均匀、完整,外表油漆应均匀、平滑,无明显划痕,无起泡、滴流等现象。
柜体加工应平整,无手工敲打痕迹,所有金属加工件均不应有毛刺,尺寸要准确,装配公差要符合要求。
电线与电器连接时,端部绞紧,且有不开口的终端端子,接线端子与电器设备连接时均应加平垫和弹簧垫,螺丝与垫片要求使用镀锌件。
开关及接触器的进线必须带色标。
母线应刷黑绝缘漆,漆膜应完整,且有安全隔离措施,
母线黑漆位置应一致、整齐并贴相序色标。
每个开关的名称、路别应有明显标识。
?安全线绑扎带、外套塑料管等采用的塑料制品心须为阻燃及绝缘。
强电、弱电端子隔开布
----------------------------精品word文档值得下载值得拥有----------------------------------------------
-----------------------------------------------------------------------------------------------------------------------------
----------------------------精品word文档值得下载值得拥有----------------------------------------------
置并标示清楚。
4?消防配电箱、应急照明配电箱箱体应作防火处理(防火漆)满足消防主管部门的要求。
14、配电箱、柜应使用冷轧钢板,配电箱体和门厚度不小于1.5mm,配电柜厚度不小于2mm。
15、配电箱、柜内的开关等元器件按设计选用,且具备3C认证。
16、配电箱、柜所有螺栓、紧固件,均应采用热镀锌元件。
17、配电箱、柜门开关灵活,门和箱件之间用裸编织铜线连接,且有标识,箱、柜门上铆上厂家金属铭牌标识。
18、配电箱、柜内配线应严格执行国家规范,相线黄、绿、红、零线淡蓝,保护线黄绿双色,相线与保护线截面积相等,箱壳的接地线采用编织软铜线,压好鼻子涮上锡。
19、所有回路应有编号,配电箱、柜应有系统图,图纸采用塑封固定牢固在箱、柜门内侧。
20、配电箱型式:明装、暗装两种,参照计划备注。
明装箱宽600以上为双开门。
电表箱应符合供电局要求。
21、动力柜、照明柜均设强切接点(智能、消防用)。
所有动力箱、带接触器的照明箱、事故箱内均设智能、消防接点。
22、防护等级:IP40
23、配电箱、柜内分别设置N线、PE线汇流排,汇流排上的接端子采用内六角镀锌螺栓。
配电箱内采用不小于15×3镀锌铜排。
配电柜内采用不小于40×4镀锌铜排,压接螺丝的数量?设计回路。
24、配电箱、配电柜的尺寸、数量应参照设计图纸,如有变化需与我方协商。
25、对于易损元器件应无偿更换。
26、配电箱、配电柜内的元器件应有详细的价格清单,并有备品、备件。
少量丢失器件应无偿提供。
27、暗装配电箱箱体和盘芯需分别供应,且应做好标识,同种规格的配电箱应按同一标准生产,方便安装。
28、配电箱厂家应协助施工单位进行调试,并配合验收等工作。
29、其它末尽事宜,均按照图纸及国家有关规定行业标准和规范执行。
----------------------------精品word文档值得下载值得拥有----------------------------------------------
-----------------------------------------------------------------------------------------------------------------------------。
