001基坑支护土方开挖技术交底讲课稿
土方开挖及基坑支护安全交底

土方开挖及基坑支护安全交底引言土方开挖及基坑支护是建筑工程施工中的重要步骤,也是一个具有一定安全风险的工作环节。
为了保障工程施工过程中的安全,提高施工质量,减少事故的发生,进行土方开挖及基坑支护安全交底是非常必要的。
本文将重点介绍土方开挖及基坑支护的相关安全措施和交底内容。
一、土方开挖安全措施土方开挖前,必须进行周密的安全准备工作,确保开挖过程中的安全性。
下面列举了几个常用的土方开挖安全措施:1.制定详细的施工方案:包括土方开挖的顺序、方法、挖掘深度等,严格按照方案进行施工操作。
2.对施工区域进行标识和围挡:设置明显的施工警示标识和围挡,确保无关人员不靠近施工现场。
3.检查地质情况:通过地质勘察等手段,了解施工地段的地质情况,对于存在较大地质灾害隐患的区域,采取相应的防护措施。
4.土方开挖坡度控制:根据土质条件和施工要求,设置合理的开挖坡度,避免土方的塌方和滑坡。
5.注意排水问题:合理设置排水设施,防止因积水导致土方坍塌。
二、基坑支护安全措施基坑支护是在土方开挖后进行的一项工作,主要目的是保证施工现场的稳定和安全。
下面介绍一些常用的基坑支护安全措施:1.基坑围护结构设计:根据基坑的深度、地质情况和工程要求,采用适当的围护结构,如支撑框架、拱形支护结构等。
2.监测设备的设置:在基坑周边设置监测设备,对基坑的变形、沉降等情况进行实时监测,确保及时掌握施工现场的安全状态。
3.施工现场三通道设置:为了应对紧急状况,基坑施工现场应设置三条疏散通道,保证人员的安全撤离。
4.定期检查和维护:定期检查基坑支护结构的稳定性,及时修复和加固受损的部位。
三、土方开挖及基坑支护安全交底内容为了确保工程施工过程中的安全,进行土方开挖及基坑支护安全交底是非常必要的。
在进行安全交底时,需要重点告知以下内容:1.工程施工的整体进度和工期计划。
2.相关的安全规范和标准。
3.土方开挖及基坑支护的方案和措施。
4.监测设备的使用方法和监测结果的处理。

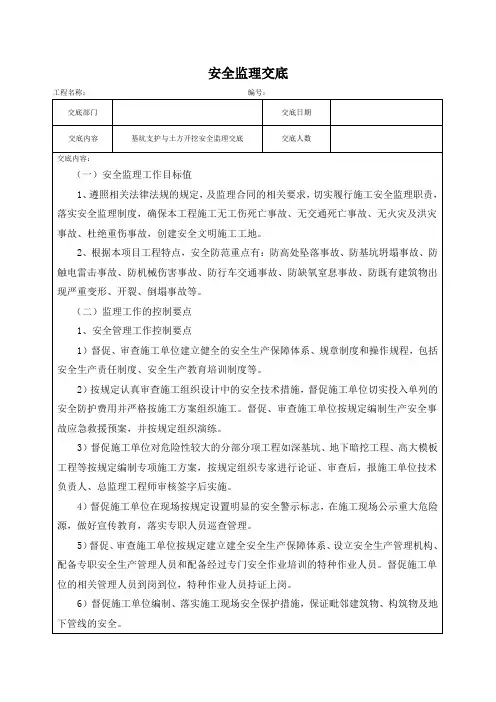

基坑支护与土方开挖安全工作交底

⑦钢支撑拆除应严格按照设计要求执行,计划性、科学性,主体结构的底板或侧墙砼应达到强度要求,预应力释放不可过急,避免瞬间预加应力释放过大而导致结构局部变形、开裂。当钢支撑下的结构施做完毕,混凝土强度达到设计要求时,方可拆卸钢支撑。
4)锚索施工
①张拉作业区域应设明显警示牌,非作业人员不得进入作业区。
②张拉时施工人员必须服从统一指挥,严格按照技术要求读表。油压不得超过阙值。发现油压异常等情况时,必须立即停机。
③作业前应检查高压油泵与千斤顶之间的连接件,连接件必须完好、紧固,确认安全后可作业。
④施加荷载时,严禁敲击、调整施力装置。
⑤作业前必须在张拉端设置防护板。
⑥操作千斤顶和测量伸长值的人员应站在千斤顶侧面操作,千斤顶顶力作用线方向不有人。
⑧钻孔时,孔口加盖板,以防工具掉入孔内。
⑨钻孔作业中,要严格控制泥浆护壁配比,防止塌孔。
⑩成孔后,必须将孔口用5cm厚的木板或竹夹板加盖保护或浇筑混凝土,以防闲杂人员掉到桩孔内,孔口附近不得堆放重物和材料。
3)钢筋笼制作、安装
①钢筋调直现场,禁止非施工人员入内,钢筋调直前事先检查调直设备各部件是否安全可靠。进行钢筋除锈和焊接时,施工人员穿戴好防护用品。
2)土方开挖
①土方开挖应符合设计文件和施工方案的要求,放坡、作业平台设置是否符合规范:土方开挖的顺序、方法必须与设计工况相一致,并遵循“先上后下、先撑后挖、分层开挖、严禁超挖、加强监测”的原则。
②基坑开挖时,其纵横向边坡放坡应根据地质、环境条件取用开挖的安全坡度。必须分段、分区、分层,对称进行,不得超挖。
⑥吊车提升拆除导管过程中,各现场人员必须注意吊钩位置,以免将头砸伤。
⑦拆卸导管人员必须戴好安全帽,并注意防止扳手、螺丝等往下掉落。拆卸导管时,其上空不得进行其他作业。
基坑支护工程技术交底

基坑支护工程技术交底一、工程概述基坑支护工程是在建造施工过程中为了防止土方坍塌而进行的一系列工程措施。
该工程的目的是确保施工过程中的安全和顺利进行。
本次技术交底将详细介绍基坑支护工程的相关内容,包括支护方法、材料选择、施工流程等。
二、支护方法1. 桩基支护:通过打桩的方式增加地基的承载力和稳定性。
常用的桩基支护方法有钢筋混凝土桩、钢管桩、预制桩等。
2. 土方侧支护:采用挡土墙或者支撑体系对土方进行支护,防止土方坍塌。
常用的土方侧支护方法有土钉墙、喷射混凝土桩、悬挂墙等。
3. 土方顶部支护:对基坑顶部进行支护,防止土方塌方。
常用的土方顶部支护方法有预应力锚杆、钢梁支撑等。
三、材料选择1. 支护材料:常用的支护材料有钢筋混凝土、钢板、钢管等。
在选择支护材料时,需要考虑材料的强度、稳定性和耐久性。
2. 土工材料:常用的土工材料有土工布、土工格栅等。
土工材料可以增加土方的稳定性和抗滑性。
四、施工流程1. 前期准备:包括现场勘察、设计方案制定、施工材料采购等。
2. 基坑开挖:按照设计要求进行基坑开挖,并及时清理坑内的杂物。
3. 支护安装:根据设计方案,安装桩基支护或者土方侧支护结构。
4. 支护监测:对支护结构进行监测,确保其稳定性和安全性。
5. 支护调整:根据监测结果,对支护结构进行调整和加固。
6. 基坑回填:在完成施工后,进行基坑回填工作,恢复地面原貌。
五、施工安全注意事项1. 施工现场要设置明显的警示标志,确保人员和车辆安全。
2. 施工人员必须佩戴安全帽、防护鞋等个人防护装备。
3. 施工过程中要定期检查支护结构的稳定性,如发现异常情况,应及时采取措施处理。
4. 施工现场要保持整洁,杂物要及时清理,以免影响施工质量和安全。
5. 施工人员要严格按照操作规程进行施工,禁止违章操作。
六、总结基坑支护工程是建造施工中非常重要的一项工程,关系到施工过程中的安全和顺利进行。
通过合理选择支护方法和材料,并严格按照施工流程进行施工,可以确保基坑支护工程的质量和安全。
土方开挖及基坑支护工程技术交底

基坑土方开挖方向:1#楼--5#楼由西往东方向开挖,15#、16#楼由东往西方向开挖,17#、18#、 19#、20#楼由北向南开挖,21#、22#、23#由北往南开挖,6#、7#、8#楼由西向东开挖,9#、 10#楼由西向东开挖,13#、12#、25#楼由由西向东开挖,11#、26#、27#楼由北向南开挖,地 下室范围内的土方分层同步开挖,且分层开挖厚度不超过 2.1m。土方部分外运,部分堆在临 时弃土场。采用载重 8t 自卸汽车卸于 6#、7#、8#楼北部空旷处,平均堆放高度 2 米,计划工 期 30 个日历天。
第三节 材料与设备计划
1、材料计划 序号 材料名称
型号规格
单位 数量 用 途
1
工字钢
I16-I20
根 100
围护桩
2
钢筋
φ8、φ16、φ20 T 详预算 护坡挂网
3
实心砖
240×120×60
块 详预算
排水沟 集水井
4
水泥
T 详预算
排水沟 集水井
5
砂
m³ 详预算
排水沟 集水井
进场时间
根据现场 实际情况 根据现场 实际情况 根据现场 实际情况 根据现场 实际情况
施工测量放线
设置坑顶截排水系统
围护桩顶 V 型沟槽土方开挖 施工防护桩
第二层开挖至坑底
6
施工坡面防护混凝土 上部大面积土方开挖、及修坡
设置坑底排水系统 基坑土方清底.验收
进入地下室施工 施工坡面防护混凝土 在平面上,土方总体开挖顺序为 1#楼由西往东、15#楼由东往西方向逐步后退开挖,17~20# 楼由北向南开挖,采用装载机配合自卸汽车临时堆放于现场北部临时弃土场上,保持堆放高度 约 2 米。 详见土方开挖路线示意图及分层开挖剖面示意图:
土方开挖、基坑支护安全交底

土方开挖、基坑支护安全交底1. 引言本文档的目的是为了向相关工作人员详细介绍土方开挖和基坑支护的相关安全知识和交底事项。
土方开挖和基坑支护是建筑工程中常见的施工环节,关乎施工人员的安全和项目的顺利进行。
本文档将涵盖开挖前的准备工作、施工过程中的安全注意事项、支护结构选型及施工工艺、以及施工结束后的清理工作等内容。
2. 开挖前准备工作在进行土方开挖之前,需要进行一系列的准备工作,以确保施工的安全性和效率。
以下是开挖前的准备工作:2.1 工作区域勘测和标识在开挖前,必须进行工作区域的勘测和标识。
勘测的目的是确定地下管线、电缆、地下设施等现有设备的位置,从而避免在开挖过程中对这些设施造成损坏。
施工人员应在施工现场设置明显的标识牌和警示标志,以提醒周围人员谨慎慢行。
2.2 制定开挖方案根据工程要求和实际情况,制定详细的开挖方案。
方案应包括开挖深度、开挖顺序、开挖时间、支护结构设计等内容。
开挖方案应经过专业人员审核批准,并向工作人员进行交底。
2.3 安全设施和施工设备准备在开挖前,必须准备好必要的安全设施和施工设备。
安全设施包括警示标志、防护网、安全帽、防护鞋等。
施工设备包括挖掘机、推土机、运输车辆等。
这些设备必须经过检查和保养,并保证其安全可靠。
3. 施工过程中的安全注意事项在进行土方开挖和基坑支护过程中,必须时刻注意施工的安全,并严格遵守以下注意事项:3.1 施工人员的安全教育所有参与土方开挖和基坑支护工作的人员,必须经过相关的安全教育和培训。
教育的内容包括施工过程中的危险因素、安全操作规程、急救知识等。
教育可以通过培训课程、安全会议等形式进行。
3.2 定期进行安全检查和维护在施工过程中,必须定期进行安全检查和维护。
检查的内容包括施工设备的安全状况、安全设施的使用情况、施工现场的安全环境等。
发现问题及时进行修复和整改,并及时上报。
3.3 控制施工现场的人员密度在施工现场,必须控制人员密度,避免过多的人员聚集在一个区域。
基坑支护及开挖施工安全技术交底

基坑支护及开挖施工安全技术交底一、基坑支护及开挖施工安全技术交底为了确保基坑支护及开挖施工的安全进行,保证工作人员的身体健康和施工的顺利进行,特进行本次技术交底。
本文将从安全管理、施工方案、人员培训和应急预案四个方面进行详细介绍。
二、安全管理1. 安全责任制度为确保基坑支护及开挖施工的安全,本施工现场设立安全监管部门,负责全面管理和监督施工安全工作,确保施工工地的安全。
2. 安全生产标准在施工现场,为了规范工作人员的行为并确保施工的安全进行,我们制定了严格的安全生产标准,并对每位工作人员进行了详细的培训,确保他们了解并遵守相应的规定。
3. 安全设施在基坑支护及开挖施工过程中,我们将提供必要的安全设施,包括安全帽、安全绳、安全警示牌等,以确保工作人员的人身安全。
三、施工方案1. 基坑支护设计我们的施工方案将根据基坑支护设计图纸进行,确保支护结构的稳定性和施工的安全。
2. 开挖工艺在开挖过程中,我们将采用适当的开挖工艺,包括梁式开挖和预支挖等,以确保基坑的稳定性和开挖的安全进行。
3. 监测与控制在施工过程中,我们将进行定期的基坑监测和控制,确保不会出现坑底决水、坍塌等不安全情况。
四、人员培训1. 安全培训在基坑支护及开挖施工前,我们将对所有参与施工的工作人员进行安全培训,包括操作规程、紧急情况处理等,以提高他们的安全意识和应急能力。
2. 技术交底除了安全培训外,我们还将对工作人员进行技术交底,详细介绍本次施工的具体步骤、注意事项和施工方法,以确保施工人员能够正确理解并按照要求进行作业。
五、应急预案1. 突发事件处理在施工过程中,我们将建立完善的应急预案,包括各种突发事件的处理方法和应急疏散路线等,以应对可能出现的安全问题。
2. 紧急救援在施工现场,我们将配备专业的救援人员和救援设备,以保证在紧急情况下能够迅速有效地进行救援工作,最大限度地减少人员伤亡和财产损失。
六、总结通过本次技术交底,我们明确了基坑支护及开挖施工的安全管理要求、施工方案、人员培训和应急预案等关键内容。
基坑土方开挖安全技术交底模板

一、交底对象本次安全技术交底对象为参与基坑土方开挖施工的所有人员,包括但不限于施工管理人员、技术人员、施工工人等。
二、交底内容1. 施工前的准备(1)施工人员必须经过专业培训,掌握基坑土方开挖的相关安全知识和操作技能。
(2)施工前,必须对施工现场进行详细勘察,了解地质、水文、环境等因素,确保施工安全。
(3)制定详细的施工组织设计和土方开挖方案,明确施工工艺、施工顺序、安全措施等。
2. 施工过程中的安全措施(1)所有人员进入施工现场必须佩戴合格的安全帽,系好下颚带,锁好带扣。
(2)施工现场应设置明显的安全警示标志,包括安全通道、危险区域、禁止区域等。
(3)施工现场严禁吸烟,并配备消防器材,确保消防通道畅通。
(4)施工机械应符合国家标准,防护装置齐全可靠,定期进行维护保养。
(5)挖掘机施工时,严禁人员在回转半径内逗留、行走和作业。
3. 土方开挖安全操作规程(1)土方开挖应自上而下,逐层进行,严禁先挖坡脚或逆坡挖土。
(2)开挖深度超过1.5米时,应设人员上下坡道和爬梯,以免发生坠落。
(3)开挖深度超过2米时,必须在边沿设两道1.2-1.5米高的护身栏杆,危险处夜间应设红色标志灯。
(4)任何人严禁在坑底休息,确保人员安全。
(5)基坑上口周边必须用细石砼做挡水台和排水沟,确保排水畅通,保证边坡稳定。
(6)夜间挖土时,施工场地应有足够的照明。
(7)土方施工中,施工人员要经常注意边坡是否有裂缝,一旦发现,立即停止一切作业,待处理和加固后,才能进行施工。
(8)开挖土方时,应有专人指挥,防止机械伤人或坠土伤人,挖土机的工作范围内,不准进行其他工作。
(9)基坑边1米以内不得堆土、堆料、停置机具。
(10)基坑开挖时,两人操作间距应大于2.5米。
多台机械开挖,挖土机间距应大于10米。
在挖土机工作范围内,不许进行其他作业。
4. 应急预案(1)发生人员伤亡事故时,立即启动应急预案,及时救治伤员,并立即上报相关部门。
(2)发生边坡坍塌、涌水等险情时,立即停止施工,采取应急措施,确保人员安全。
基坑支护技术交底讲解

技术交底记录工程名称aaa工程施工单位aaa 施工内容基坑支护交底内容:一、工程基本情况拟建工程位于xxx前埔东路西侧,前埔中二路北侧。
基坑底板垫层底标高为黄海6.55米(大承台或筏板垫层底标高为黄海 5.05米,边桩承台垫层底标高为黄海5.55米),坑顶标高为15.20~18.60米,基坑开挖深度为8.70~13.00米,周长约600米。
基坑土方开挖量约20万m³。
基坑支护形式为:在支护空间受限且坑顶周边环境比较复杂的基坑东侧及北侧,采用钢筋混凝土灌注桩+预应力锚杆的结构形式,桩间挡土措施采用挂钢筋网喷射混凝土;在坑顶周边环境比较简单且存在放坡空间的基坑西侧及南侧,采用土钉墙的支护方式。
二、施工准备1、施工部署1.施工前技术交底:施工开始前,应组织全体施工技术管理人员,认真学习设计有关文件资料,明确各施工班组的任务及工序配合要求,教育全体施工人员“把好质量关,密切配合,严格按设计图纸及规范要求施工。
2.放线定位:按建设单位、设计单位提供的有关资料,准确测放出地下室外墙边线及基坑开挖线,并请有关单位校核后,作好固定标志,以便施工中随时控制。
3.做好“三通一平”工作:完善施工前的准备工作及施工程序,安全员、机管员应及时做好开工前的各项检查工作,保证机械设备入场后即能正常开工。
4.机械设备的安装调试:根据工程量及工期要求,配套设备应根据现场施工进度及施工空间及时调整。
5.施工现场四周应装设照明灯具,以便于夜间作业。
2、场地周边环境注意事项基坑东侧为已建前埔东路,地面标高约为黄海15.50~18.00米,用地红线外为110kV 电缆沟及其它市政管线;基坑北侧为已建道路,地面标高约为黄海15.20~15.90米,用地红线内约2~3米为10kV电缆沟(需改线),另有其它市政管线;基坑西侧及南侧为拟建规技 术 交 底 记 录工程名称 aaa 工程施工单位aaa施工内容基坑支护划道路,现为空地,环境简单,但在地下室施工期间南侧规划路可能施工,需适当考虑施工荷载,地面标高约为15.90~18.60米。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
12小时内能往返的次数:8/(20×2/20)+4/(20×2/40)=8,取8次
单车运输方量:10m3的斯太尔、太拖拉自卸车。
实际每天土方量:2200m3
需求车辆:取最大值2500m3,则2500/(8×10)×1.1≈35辆,其中1.1为备用系数。
因此,每天应保证2200m3,高峰期应保证在2500m3左右。以下就车辆、人员、时间、渣土消纳点以及交通保证进行阐述。
1、卸土点保证:根据周边现有卸土点情况,另选1个卸土场作为备用卸土场(运距20km)。
2、现场交通保证:现场设置2个坡道,东北口为空车入口,东南口为出土口。
3、需求车辆计算:
最大运距:取20km
是□否□4、车辆保证:我公司将组织车辆35部供土方阶段使用。可根据现场实际情况适当调整开挖进度和机械数量。
5、需求挖土机保证:根据以往经验,配置2台小松PC300挖土机确保每天2500m3
§8-4情境因素与消费者行为2004年3月20日
图1-1大学生月生活费分布
审核人
交底人
参考文献与网址:
据介绍,经常光顾“碧芝”的都是些希望得到世界上“独一无二”饰品的年轻人,他们在琳琅满目的货架上挑选,然后亲手串连,他们就是偏爱这种DIY的方式,完全自助。接受交底人
技术交底记录
民族性手工艺品。在饰品店里,墙上挂满了各式各样的小饰品,有最普通的玉制项链、珍珠手链,也有特别一点如景泰蓝的手机挂坠、中国结的耳坠,甚至还有具有浓郁的异域风情的藏族饰品。表C2-1
资料编号
夏日的街头,吊带装、露背装、一步裙、迷你裙五彩缤纷、争妍斗艳。爱美的女孩们不仅在服饰搭配上费尽心机,饰品的选择也十分讲究。可惜在商店里买的项链、手链、手机挂坠等往往样式平淡无奇,还容易出现雷同现象。01-02-C2-001
分项工程名称
土方工程
交底提要
土方开挖
三、施工流程
(1)挖土施工流程
设备进场→场地平整→施工放线→地上、地下障碍物清除→分布土方开挖→每步开挖循环至槽底。
(2)运土施工流程
挖土装车→出口处清土→清扫(冲洗)轮胎→出场外运。
四、土方质量检验标准
项次
项目
允许偏差(mm)
检验方法
1
表面标高
0,-50
用水准仪检查
这里有营业员们向顾客们示范着制作各种风格炯异的饰品,许多顾客也是学得不亦乐乎。据介绍,经常光顾“碧芝”的都是些希望得到世界上“独一无二”饰品的年轻人,他们在琳琅满目的货架上挑选,然后亲手串连,他们就是偏爱这种DIY的方式,完全自助在现场,有上班族在里面精挑细选成品,有细心的小女孩在仔细盘算着用料和价钱,准备自己制作的原料。可以想见,用本来稀奇的原料,加上别具匠心的制作,每一款成品都必是独一无二的。而这也许正是自己制造所能带来最大的快乐吧。中铁建工集团有限公司二七剧场建设工程项目经理部
据调查,大学生对此类消费的态度是:手工艺制品消费比“负债”消费更得人心。工程名称
二七剧场工程
交底日期
2012年3月21日
人民广场地铁站有一家名为“漂亮女生”的饰品店,小店新开,10平方米不到的店堂里挤满了穿着时尚的女孩子。不几日,在北京东路、淮海东路也发现了“漂亮女生”的踪影,生意也十分火爆。现在上海卖饰品的小店不计其数,大家都在叫生意难做,而“漂亮女生”却用自己独特的经营方式和魅力吸引了大批的女生。施工单位
3、测量放线及测量桩点的保护:土方开工前,红线桩及建筑物的定位需经有关部门检验核准后方可动工。土方开工前,要根据施工图纸及轴线桩测放基槽白灰线。基槽开挖范围内所有轴线桩和水准点都要引出机械施工活动区域外,并加以保护牢固。按期复测检查。
4、夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
施工单位
中铁建工集团有限公司二七剧场建设工程项目经理部
分项工程名称
土方工程
交底提要
土方开挖
五、开挖注意事项
(1)在基坑开挖前,应在基坑上口设置围堰进行挡水处理,确保场内的积水不流到坑槽内。
二、施工准备及措施
1、施工前认真查阅图纸(包括与图纸对应情况)、洽商,按设计要求准备相应的安全技术规范;施工工艺规程;施工验收规范;施工质量检验评定标准。
2、施工作业人员,用工手续齐全,按规定特种作业人员持证上岗。
3、专业工长以书面形式向各班组进行技术交底,班组长再向工人进行技术交底。技术交底内容一定要便于操作者易懂易通。交底要有针对性和可操作性。
4、开工前应由技术部门召开职能部门参加的技术交底会,检查班组交底落实情况,各班组人员是否安排落实,任务是否明确。解决工程中施工难点、技术措施等所有存在的问题及安全质量施工注意要点。做到施工中重点突出。
5、施工机具有铲土机、自卸汽车、挖土机、铲运车及翻斗车等、蛙式打夯机、手推车、铁锹、50m钢尺、胶皮管、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线等。
2
长度、宽度
+200mm
不允许负值
由设计中心线向两边量,用经纬仪、拉线或尺量检查
3
边坡偏陡
设计要求
坡度尺检查
4
表面平整度
20mm
用2m靠尺和楔形塞尺检查
5
基底土性
设计要求
观察或土样分析
审核人
交底人
接受交底人
技术交底记录
表C2-1
资料编号
01-02-C2-001
工程名称
二七剧场工程
交底日期
2012年3月21日
技术交底记录
表C2-1
资料编号
01-02-C2-001
工程名称
二七剧场工程
交底日期
2012年3月21日
施工单位
中铁建工集团有限公司二七剧场建设工程项目经理部
分项工程名称
土方工程
交底提要
土方开挖
一、作业条件
1、做好槽内降水及基槽周围排水。排水沟排水方向沟底坡度不应小于2‰。
2、地上建筑物、地下基础已拆除,树木移走。现场已做好“三通一平”。
审核人
交底人
接受交底人
技术交底记录
表C2-1
资料编号
01-02-C2-001
工程名称
中铁建工集团有限公司二七剧场建设工程项目经理部
分项工程名称
土方工程
交底提要
土方开挖
6、土方开挖车辆
40天出土量约8万方,则每天要求出土量应保证在2000m3。由于挖土过程中土方由密实到疏松,实际出土量较计算出土量大,根据以往工程施工经验,应乘以1.1的系数,即2200m3,高峰期每天出土应保证在2500m3左右。
